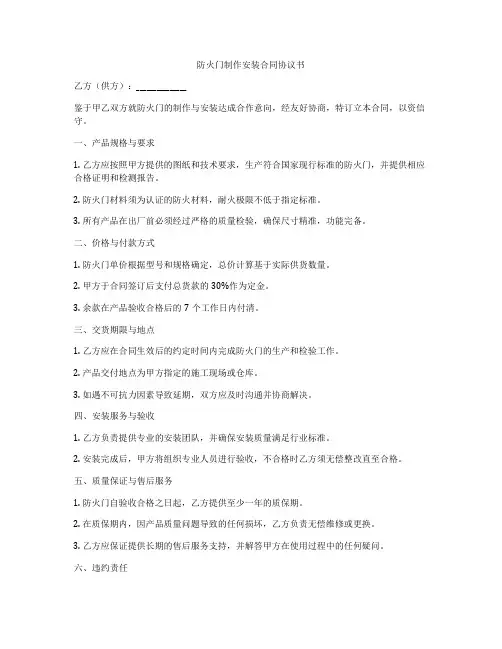

防火门制做安装合同
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
合同编号:
防火门工程合同
甲方(发包单位):
地址:委托代理人:
纳税人身份:
纳税人识别号:
开户银行名称:
开户银行账号:
乙方(承包单位):
住所地:
法定代表人:
委托代理人:
纳税人身份:
纳税人识别号:
开户银行账号:
开户银行名称:
依照《中华人民共和国合同法》、《中华人民共和国建筑法》、《中华人民共和国招标投标法》及其他有关法律、法规,遵循平等、自愿、公平和诚实信用原则,双方就本项目防火门工程单项承包施工有关事项协商一致,订立本合同。
第一条工程概况及承包内容
1、工程名称:
2、工程地点:
3、承包形式:
4、承包范围:
)招标图纸外的设计变更(含签证)增减工程量导致的造价变化在单栋工程1(.固定总价的1%范围内时,单栋固定总价不作调整。
(2)招标图纸外的设计变更(含签证)增加工程量导致的造价变化超过单栋工程固定总价的1%时,对超过1%以上部分,在单栋固定总价基础上予以调增。(3)招标图纸外的设计变更(含签证)减少工程量导致的造价变化超过单栋工程固定总价的1%时,对超过1%以上部分,从单栋固定总价中扣减。
5、承包总价:
大写:
以上承包价格包含以下全部承包内容。
(1)、本合同各规格防火门的综合单价包括6%增值税金、原材料的采购、加工制作、五金、运输、现场协调、现场安装、油漆、灌浆、现场配合验收、抢工措施、检验试验、材料二次搬运,因质量问题引起的维修和更换、成品保护、总包配合、脚手架、垂直运输、投标人的利润、政策性文件的规定以及包括但不限于原材料涨价等合同明示或暗示的所有一切风险、责任和义务的费用。
(2)、所有防火门均为钢质防火门,要求门框钢板厚1.2mm,门扇钢板厚不低于0.8mm,加固件钢板厚1.5mm;钢板需经磷化处理和除锈处理(除锈等级Sa2.5)后涂醇酸铁红底漆一道,醇酸清漆一道。所有走道、楼梯间、前室、设备房的防火门门每个门扇上均设置150*600的防火玻璃观察室,防火门面漆颜色需经业主看样确定。
(3)、管井防火门配管井门锁、合页等五金;其他所有防火门均需配双面执手锁、闭门器、合页等五金件,双开门需安装顺位器,保证闭门器关门时严密,每扇门上的合页为三个,合页不得使用双向弹簧。防火门所有五金熔融温度不低于950℃,同一建筑同一用途的设备管井检修防火门配钥匙可互相通用,其余防火门配钥匙不得互通,每个防火门均提供钥匙四把,通道门安装通道锁具无钥匙。防火门安装后,应将门框和底框采用砂浆进行填实。.
第三条质量标准
1、乙方供应防火门产品的技术标准(包括质量要求),按国家标准执行,
GB12955-2008《防火门》。
2、产品必须具有认可证、产品合格证书和性能检测报告等证书。
3、门安装必须牢固,预埋件的数量、位置、埋设方式与框的连接方式必须符合施工现场现有条件达到规范设计要求。
第四条产品交货方法及交货时间
1、乙方在接到甲方通知后15天内保证门框产品到场。
2、乙方负责货物的装卸、运输及运输过程中货物的保险事宜。
3、货物送达合同约定地点后,由甲、乙双方共同验收。
四、安装要求及成品验收
1、门框安装后,门框内以及门框与墙体之间的间隙处必须满填水泥砂浆;水泥砂浆凝固后,方可安装门扇。与墙体的连接方式采用内膨胀螺栓,钢门框同墙体之间的连接铁脚,必须采用经防腐处理的镀锌铁片,厚度不小于1.5mm。镀锌铁片的间距不大于600mm,并应确保钢门框安装安全牢固。
2、门框槽口内应在安装前满填细石混凝土,预留1cm的凹口,使门框与墙体之间的间隙处满填水泥砂浆后,保证安装强度。
3、门框与墙体的连接方式必须采用内膨胀螺栓(无突出墙面的螺杆,方便粉刷)。尺寸要求(参见GB50210-2001《建筑装饰装修工程质量验收规范》)
4、门扇和门框的高度、宽度以及对角线允许误差为3.0mm;使用钢尺测量高度、宽度,使用对角线检测尺测量对角线误差。
5、门扇与门框的间隙:门扇与上门框、门扇与铰侧门框、门扇与锁侧门框间隙≤3.0mm;(若无地框,门扇与地面间隙≤10mm)。用塞尺测量该项目数据。
6、门扇与门框的贴合面间隙:门扇与铰侧门框≤2.0mm;门扇与锁侧门框≤3.0mm。用塞尺测量该项目数据。.
7、门扇与门框的搭接宽度不应小于15mm。用钢尺测量该项目数据。
8、门框垂直度允许误差≤2.0mm;门扇表面扭曲度允许误差≤3.0mm;(现场拉线测量或者放在平台上用塞尺检查)门扇高度方向弯曲度允许误差≤2.0mm。用直尺与塞尺测量。
9、子母门门扇之间缝≤2.0mm。(塞尺测量)
10、成品验收
■由发包方或工程监理单位随机进驻承包方加工场所进行检验,并保留现场破坏性抽检的权利(每400樘抽检1樘,不足400樘抽检1樘)。
■抽检项目:门框、门板、骨架钢板厚度(用游标卡尺);门扇平整度;加强钢板是否符合我方确认的图纸要求;粘结剂环保性能等,送交专业检测机构进行检测。
■检测费用:由承包方承担,如检测不合格按承包方违约论处,我司保留进一步追溯责任权利。
■安装完毕后,由监理进行一次全面检查,整改完毕后移交总包单位,总包单位在接收前进行至少两遍全面检查,检查内容根据本技术标准。
第五条产品安装、验收
1、安装过程中,所需的辅料乙方自行承担,甲方不再另行支付费用。
2、在门安装前,型材变形、外观破坏、规格不符等,乙方应按合同约定交货时间及时调换。
3、门安装完毕后,乙方负责配合甲方对门的加工质量和安装质量进行验收。现场验收包括产品外观、加工标准、安装要求等。
4、甲方必须保障乙方的正常施工条件,出现停电、施工受阻等情况时,必须经双方共同确认方可顺延工期。没有经双方确认的延期,属于责任单位个人行为。维修保养第六条.
见附件一工程质量保修协议
第七条乙方的职责和义务
1、安全文明目标:无重伤及较大伤害伤亡事故、工完场清,材料分类码放整齐。
2、工期要求:无条件满足甲方要求的各分部、分项工程节点工期,每延误一天
