拆模时混凝土强度要求

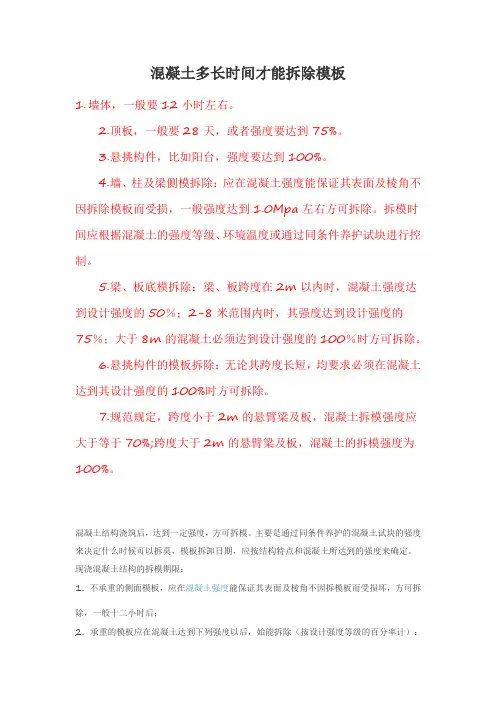

混凝土多长时间才能拆除模板
混凝土多长时间才能拆除模板1.墙体,一般要12小时左右。
2.顶板,一般要28天,或者强度要达到75%。
3.悬挑构件,比如阳台,强度要达到100%。
4.墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
5.梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
6.悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
7.规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于70%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%。
混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m)100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
混凝土强度拆模时间要求内容
建筑工程现浇混凝土拆模时间强度要求1、.三天在平均气温20度/使用早强水泥/养护良好,可达50%~70%,七天可达80%~90%.钢筋、混凝土底模板拆除时间参考表,混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:2、不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;3、承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m)100%悬臂梁和悬臂板100%4、钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
5、已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
钢筋混凝土底模板拆除时间参考表现浇砼底模拆模所需砼强度(摘自《混凝土结构工程施工质量验收规范》)结构跨度达到设计强度标准值的百分率梁L≤8m 75%L>8m 100%板L≤2m 50%2m<L≤8m 75%L>8m 100%悬臂梁、板L≤2m 75%L>2m 100%达到拆除砼底模板所需强度的参考时间:使用425#普通水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度10度15度20度25度30度50% 10 7 6 5 4 375% 22 15 12 9 8 7100% 50 40 30 28 20 18使用425#矿渣水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度) 5度10度15度20度25度30度50% 16 11 9 8 7 675% 32 22 16 14 13 11100% 60 50 40 28 24 20。
模板拆卸要求
模板拆卸要求1.现浇混凝土结构模板及其支架拆除时的混凝土强度应符合设计要求。
当设计无要求时,应符合下列规定:(1)不承重的侧模板,包括梁、柱、墙的侧模板,只要混凝土强度能保证其表面及棱角不因拆除模板面受损时,即可进行拆除。
(2)承重模板,包括梁、板等水平结构构件的底模,应在与结构同条件养护的试块强度达到规定要求时,方可进行拆除。
(3)后张预应力混凝土结构或构件模板的拆除,侧模应在预应力张拉前拆除,其混凝土强度达到侧模拆除条件即可。
进行预应力张拉,必须待混凝土强度达到设计规定值后方可进行,底模必须在预应力张拉完毕后方能进行拆除。
(4)在拆模过程中,如发现结构混凝土强度实际并未达到要求,有影响结构安全的质量问题时,应暂停拆模,经妥善处理在实际强度达到要求后,方可继续拆除。
(5)已拆除模板及其支架的混凝土结构,应在混凝土强度达到设计的混凝土强度标准值后,才允许承受全部设计的使用荷载。
(6)拆除芯模或预留的内模时,应在混凝土强度能保证不发生塌陷和裂缝时,方可进行拆除。
2.拆模之前必须要办理拆模申请手续,在同条件养护试块强度记录达到规定要求时,技术负责人方可批准拆模。
3.冬期施工模板的拆除应遵守冬期施工的有关规定,其中主要是要考虑混凝土模板拆除后的保温养护;如果不能进行保温养护,必须暴露在大气中时,要充分考虑混凝土受冻的临界强度。
4.对于大体积混凝土,除应满足混凝土强度要求外,还应考虑保温措施,拆模之后要保证混凝土内外温差不超过20℃,以免发生温差裂缝。
5.各类模板拆除的顺序和方法,应根据模板设计的要求进行。
如果模板设计无具体要求时,可按先支的后拆,后支的先拆,先拆非承重的模板,后拆承重的模板及支架。
6.模板不能采取猛撬以致大片塌落的方法进行拆除。
7.拆除的模板必须随时进行清理,以免钉子扎脚,阻碍通行。
8.拆模时下方不能有人停留或通行,拆模区应设警戒线,以防有人误入。
9.拆除的模板向下运送传递时,一定要上下呼应。

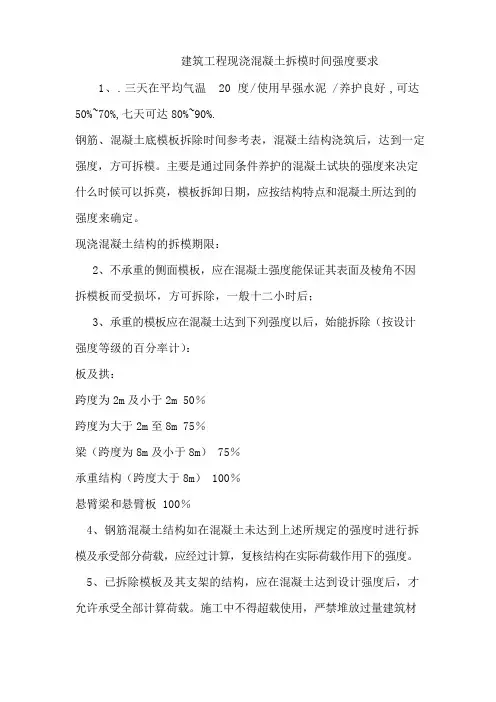

混凝土强度拆模时间要求.
建筑工程现浇混凝土拆模时间强度要求1、.三天在平均气温20度/使用早强水泥/养护良好,可达50%~70%,七天可达80%~90%.钢筋、混凝土底模板拆除时间参考表,混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:2、不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;3、承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m50%跨度为大于2m至8m75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m)100%悬臂梁和悬臂板100%4、钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
5、已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
钢筋混凝土底模板拆除时间参考表现浇砼底模拆模所需砼强度(摘自《混凝土结构工程施工质量验收规范》)结构跨度达到设计强度标准值的百分率梁L≤8m75%L>8m100%板L≤2m50%2m<L≤8m75%L>8m100%悬臂梁、板L≤2m75%L>2m100%达到拆除砼底模板所需强度的参考时间:使用425#普通水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度10度15度20度25度30度50%107654375%2215129 87100%5040302820使0%用到136032 泥7准 需1050百度22 9 度度575%100%设 矿渣度水20116度 4016 2028氏 18砼达 425#计强165标度所值的天数分率15硬化时昼夜平均温度(25 14度)8 30。
混凝土拆模规范要求
混凝土拆模规范要求篇一:混凝土拆模时间规范专业讲解混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求 1后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值(f cu , k )的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较 2多。

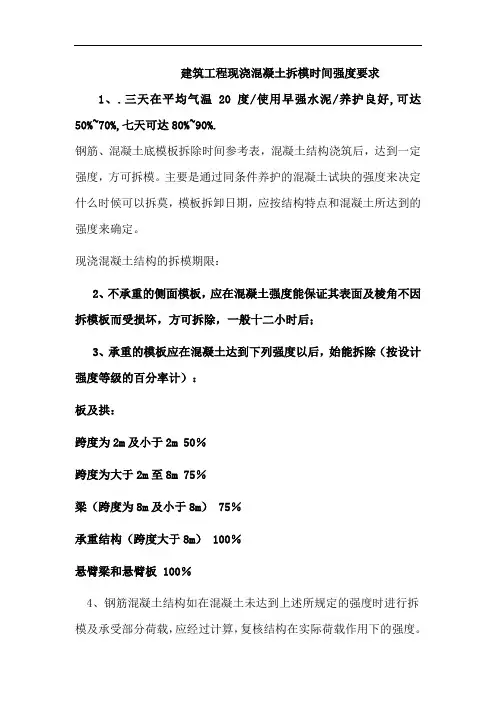

最新混凝土强度拆模时间要求word版本
建筑工程现浇混凝土拆模时间强度要求1、.三天在平均气温20度/使用早强水泥/养护良好,可达50%~70%,七天可达80%~90%.钢筋、混凝土底模板拆除时间参考表,混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:2、不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;3、承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%4、钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
5、已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
钢筋混凝土底模板拆除时间参考表现浇砼底模拆模所需砼强度(摘自《混凝土结构工程施工质量验收规范》)结构跨度达到设计强度标准值的百分率梁 L≤8m 75%L>8m 100%板 L≤2m 50%2m<L≤8m 75%L>8m 100%悬臂梁、板 L≤2m 75%L>2m 100%达到拆除砼底模板所需强度的参考时间:使用425#普通水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度 10度 15度 20度 25度 30度50% 10 7 65 4 375% 22 15 12 98 7100%50 40 30 28 2018使用425#矿渣水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度) 5度 10度 15度 20度 25度 30度50% 16 11 9 87 675% 32 22 16 1413 11100% 60 50 40 2824 20 小学美术六年级下册第五课《浮雕》教案长清区石麟小学红黄蓝工作坊孙晓红教材分析:本课是造型、表现领域。
混凝土拆模强度要求
混凝土拆模强度要求混凝土拆模强度是指混凝土构件在拆模过程中所能承受的力和应力的能力。
拆模强度的要求是为了保证混凝土构件在拆模后能够保持其形状和强度,以便能够顺利进行后续的施工和使用。
在混凝土拆模过程中,如果拆模强度不达标,就会导致混凝土构件在拆模后出现损坏或变形的情况,从而影响到后续的施工和使用。
因此,拆模强度的要求是非常重要的。
混凝土拆模强度的要求主要包括以下几个方面:1. 强度要求:混凝土构件在拆模后应能够保持足够的强度,以便能够承受后续的施工和使用过程中的荷载。
一般来说,混凝土构件的拆模强度应不低于其设计强度的80%。
2. 可拆性要求:混凝土构件的拆模强度还应考虑到拆模的便利性。
如果混凝土构件的拆模强度过高,可能会导致拆模过程中需要使用大量的力量或工具,增加施工难度。
因此,拆模强度的要求还应考虑到拆模的可行性和经济性。
3. 表面要求:混凝土构件在拆模后应能够保持平整、光滑的表面,以便能够满足后续的装饰和涂料施工要求。
如果混凝土构件的拆模强度不达标,可能会导致拆模后表面出现裂缝、破损或粗糙的情况,影响到后续的装饰效果。
4. 拆模时间要求:混凝土构件在拆模后需要一定的时间来保证其强度的发展和稳定。
一般来说,混凝土构件的拆模时间应符合相关的标准和规范要求,以保证混凝土构件在拆模后能够具备足够的强度和稳定性。
为了满足混凝土拆模强度的要求,需要从以下几个方面进行施工控制:1. 混凝土配合比的设计:通过合理设计混凝土的配合比,可以保证混凝土的强度和稳定性,在拆模后能够满足相关的要求。
2. 混凝土的养护:混凝土在拆模后需要进行适当的养护,以保证其强度和稳定性的发展。
养护的方式包括保湿、覆盖等,可以根据具体情况进行选择。
3. 拆模过程的控制:在混凝土拆模过程中,需要控制拆模的速度和力度,避免过快或过大的力量对混凝土构件造成损伤。
混凝土拆模强度的要求是为了保证混凝土构件在拆模后能够保持其形状和强度,以便能够顺利进行后续的施工和使用。
混凝土模板拆除时间要求
混凝土模板拆除时间要求
混凝土模板拆除时间主要取决于混凝土的强度和模板类型。
1. 不承重的侧面模板:当混凝土强度能保证其表面及棱角不因拆模板而受损坏时,即可拆除,一般需要等待十二小时后。
2. 承重的模板:根据设计强度等级的百分率,混凝土达到相应强度后,才能拆除。
具体来说,板及拱的跨度为2m及小于2m时,需要达到50%的设计强度等级;跨度为大于2m至8m时,需要达到75%的设计强度等级。
对于梁(跨度为8m及小于8m),需要达到75%的设计强度等级;对于承重结构(跨度大于8m),需要达到100%的设计强度等级。
悬臂梁和悬臂板也需要达到100%的设计强度等级。
3. 已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
除此之外,如果是房屋主梁上面的混凝土,最少要等待4到5天才能拆卸;房顶上面的混凝土则需要等待5到10天;模板小于两米的情况下,需要等待3到4天;大于2米小于8米的情况,则需要等待5到7天;宽度大于8米的情况下,则需要约10天。
冬季拆模强度要求
冬季拆模强度要求
冬季施工拆模时,对混凝土的要求为:
1、模板和保温层应在混凝土达到要求强度,且混凝土表面温度冷却到5℃后再拆除;
2、对墙、板等薄壁结构构件,宜延长模板拆除时间;
3、当混凝土表面温度与环境温度之差大于20℃时,拆模后的混凝土表面应立即进行保温覆盖。
4、当混凝土强度未达到受冻临界强度和设计要求时,应继续进行养护。
对于混凝土结构工程中的悬臂构件,其混凝土强度达到设计的混凝土立方体抗压强度标准值的100%时,方可进行底部模板的拆除。
构件跨度大于8m的梁、拱、壳的底模板拆除时,混凝土强度应大于等于设计的混凝立方体抗压强度标准值的100%。
构件跨度为5m的钢筋混凝土板的底部模板拆除时,混凝土强度应大于等于设计的混凝土立方体抗压强度标准值的75%。
c20混凝土拆模强度要求
c20混凝土拆模强度要求全文共四篇示例,供读者参考第一篇示例:混凝土是建筑工程中常用的一种材料,而在制作混凝土构件时,拆模强度是一个非常重要的指标。
C20混凝土是指标号为C20的普通混凝土,其抗拆模强度要求与其他混凝土种类不同。
本文将就C20混凝土拆模强度的要求进行详细介绍。
一、C20混凝土的概念及特点C20混凝土是指混凝土的标号为C20,表示该混凝土的抗压强度为20MPa。
C20混凝土常用于一些建筑结构和构件中,具有抗压强度适中的特点。
C20混凝土在施工中使用较为广泛,可以在一些不需要特别高强度的地方使用。
二、C20混凝土拆模强度的定义拆模强度,指拆除支撑模板时混凝土对拆模模板的抗拉强度。
拆模强度是衡量混凝土在制作构件过程中与模板的结合强度,也是施工过程中重要的技术指标之一。
对于C20混凝土来说,其拆模强度同样是需要严格控制和检验的。
三、C20混凝土拆模强度的要求1. 在选择混凝土配合比时应根据实际使用要求结合拆模强度的要求进行合理搭配,以确保拆模后构件的强度和稳定性。
2. 在施工中应采取适当的措施保证拆模后混凝土与模板的结合强度,避免拆模过程中混凝土与模板之间的脱离和开裂现象。
3. 在混凝土浇筑后要保持适当的养护,以确保混凝土在拆模之前具备足够的抗拉强度。
4. 在拆模过程中应谨慎操作,避免对混凝土构件产生过大的拉力和压力,以免造成构件破损和结构失稳。
通过以上要求,可以有效保证C20混凝土的拆模强度符合施工要求,从而确保混凝土构件在使用过程中的安全可靠性。
监理工程师在施工过程中应严格监督和检查拆模强度的相关要求的执行情况,确保施工质量和安全。
C20混凝土拆模强度的要求是保证混凝土构件质量和安全的关键之一。
只有严格控制混凝土配合比、施工过程和拆模操作,并加强监督和检查,才能确保C20混凝土的拆模强度符合要求,为建筑工程的顺利进行提供保障。
希望本文对您有所帮助,谢谢!第二篇示例:C20混凝土是建筑工程中常用的一种混凝土等级,其拆模强度要求在施工中也是非常重要的一个指标。
混凝土强度拆模时间要求
建筑工程现浇混凝土拆模时间强度要求1、.三天在平均气温20 度/使用早强水泥/ 养护良好,可达50%~70%七, 天可达80%~90%. 钢筋、混凝土底模板拆除时间参考表,混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:2 、不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;3 、承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50% 跨度为大于2m至8m 75% 梁(跨度为8m及小于8m)75 % 承重结构(跨度大于8m)100 % 悬臂梁和悬臂板100 % 4 、钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
5 、已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
钢筋混凝土底模板拆除时间参考表现浇砼底模拆模所需砼强度(摘自《混凝土结构工程施工质量验收规范》)结构跨度达到设计强度标准值的百分率梁 L < 8m 75%L > 8m 100%板 L < 2m 50%2m< L < 8m 75% L > 8m 100%悬臂梁、板L < 2m 75%L > 2m 100%达到拆除砼底模板所需强度的参考时间: 使用 425#普通水泥所需天数砼达到设计强度标准值的百分率 硬化时昼夜平均温度 ( 摄氏度 )5度 10 度 15度 20 度 25 度 30 度50% 10765 4375%22 1512987100%50 40 30 28 2018砼使度05用达0%%到422设451计#3矿6强0渣度13水26标5泥7准度所值需的1天0百5数02分21度012率15 硬度6化4时01昼260夜9平度均温度25(2摄81氏度4度) 380。
混凝土拆模时间的一般规定
混凝土拆模时间的一般规定
一、拆模时间依据
1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度值
2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
二、底模拆除时的混凝土强度要求
《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:
1、板
A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;
B:构件跨度在区间2米至8米的,要求上述值不小于75%;
C:对于构件跨度大于8米的,要求达到100%
2、梁、拱、壳
A:跨度不大于8米的构件要求达到75%及以上;
B:跨度大于8米的构件,要求强度达到100%
3、悬臂构件
均要求达到设计强度的100%;
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤。
三、拆模时间一般是多少天?
1、混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
2、底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
3、拆模时间
柱、墙、梁帮不做支撑的侧模: 12小时左右
单向版(净跨距离3-6M,活载重不大于静载重):4D
单向版(净跨距离3-6M,活载重大于静载重):7D
单向版(净跨距离6-8M,活载重不大于静载重):7D
注:最好是以同条件试块试压值或实体回弹值为拆模标准时间。
混凝土拆模标准
混凝土最全拆模标准混凝土结构浇筑后,达到一定强度,方可拆模;主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定;现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除按设计强度等级的百分率计:板及拱:跨度为2m及小于2m50%跨度为大于2m至8m75%梁跨度为8m及小于8m75%承重结构跨度大于8m100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度;4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载;施工中不得超载使用,严禁堆放过量建筑材料;当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑;根据构件强度决定,比如土建工程普通构件的旁模一般第二天就可以拆除,但底模一般都需要构件强度达到75%以上才可以,特别重要或悬挑构件及跨度大的梁需要100%请参相关规范,注意:提早拆除会对构件造成无法修复的损伤.墙体,一般要12小时左右;顶板,一般要28天,或者强度要达到75%;悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到左右方可拆除;拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制;梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除;悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除;规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于70%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%;模板的拆除注意事项根据混凝土结构工程施工及验收规范GB50204—92的要求,模板的拆除混凝土多长时间才能拆除模板混凝土多长时间才能拆除模板混凝土多长时间才能拆除模板混凝土多长时间才能拆除模板混凝土结构浇筑后,达到一定强度,方可拆模;主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定;现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除按设计强度等级的百分率计:板及拱:跨度为2m及小于2m50%跨度为大于2m至8m75%梁跨度为8m及小于8m75%承重结构跨度大于8m100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度;4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载;施工中不得超载使用,严禁堆放过量建筑材料;当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑;根据构件强度决定,比如土建工程普通构件的旁模一般第二天就可以拆除,但底模一般都需要构件强度达到75%以上才可以,特别重要或悬挑构件及跨度大的梁需要100%请参相关规范,注意:提早拆除会对构件造成无法修复的损伤.墙体,一般要12小时左右;顶板,一般要28天,或者强度要达到75%;悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到左右方可拆除;拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制;梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除;悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除;规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于70%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%;模板的拆除注意事项根据混凝土结构工程施工及验收规范GB50204—92的要求,模板的拆除;混凝土累计多少温度他的强度能达到75%以上我们所谓向试验室提供的600℃天试块,主要是检验同条件下的是否达到拆除支撑和模板的条件为主要依据;一般来说,以目前的温度,600度天基本能够达到75%;拆除模板时间建议为不宜少于14天;至于楼上谈到养护时间,我就在多说几句,其实混凝土的养护时间主要在于浇筑后7天内,主要作用在于能使混凝土中水泥能更好的水化,对早期强度增长有一定的帮助,更主要的是可以有效的减少碳化深度,对于后期验收回弹提供最大的保障;等效养护龄期可取按日平均温度逐日累计达到600℃.d时对应的龄期,0℃及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于60d;就是说同条件试块的龄期最好不要超过60天,否则就没必要送试了;一般做法是龄期到60天时还未达到600度·天也得送试,如果强度合格,则顺利过关,如果不合格,就麻烦些了,一般是采取回弹的方法测定实体构件强度,如果合格,也算过关,如果还是强度不够,就得找设计单位了,设计单位如果认定不影响结构安全,则也算过关,如果设计单位认定影响了结构安全,那就只有两条路了,要么拆掉,要么采取加强措施;。
1.拆模时间依据
1.拆模时间依照1、梁、板模板的拆模时间依照:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆掉时的混凝土强度要求《混凝土结构工程施工质量查收规范》( GB50204—2002)规定,拆掉底模和支架时的混凝土强度要求:1、板 A:构件跨度不大于 2 米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于 50%;B:构件跨度在区间(2m,8m] 的,要求上述值不小于75%;C:关于构件跨度大于 8 米的,要求达到100%2、梁、拱、壳A:跨度不大于8 米的构件要求达到75%以上的百分率; B:跨度大于8 米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆掉的混凝土强度应保证其混凝土表面和棱角不受损害3.拆模时间一般是多少天(1)混凝土侧模拆模时间一般只需保证表面及棱角不因拆模而遇到损害就能够了,一般情况下混凝土浇筑完一天后就能够拆了,从实质状况来看也是尽早拆拆模成效比较好。
( 2)底模就依据 GB50204-2002 中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在预计时间差不多时进行试压,试压达到要求后经监理赞同后进行拆掉(由于需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12 小时单向版(净跨距里3-6M ,活载重不大于静载重):7D单向版(净跨距里3-6M ,活载重要于静载重):4D单向版(净跨距里6M ,活载重不大于静载重):10D单向版(净跨距里6M ,活载重要于静载重):7D梁底模(净跨距里3-6M ,活载重不大于静载重):14D梁底模(净跨距里3-6M ,活载重不大于静载重):7D梁底模(净跨距里6M ,活载重不大于静载重):21D梁底模(净跨距里6M ,活载重要于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量查收规范》(GB50204-2002)第条规定 :底模及其支架拆掉时的混凝土强度应切合设计要求 ;当设计无详细要求时,混凝土强度应切合下表规定: 构件种类构件跨度 (m) 达到设计的混凝土立方体抗压强度标准值(f cu, k ) 的百分率 (%) 板≤2≥50>2, ≤ 8 ≥>758 ≥ 100梁、拱、壳≤8 ≥75>8≥ 100悬臂构件≥100如何科学地确立达到上述拆模强度所需的时间, 是平时施工中常常碰到的难题, 长久以来一直未获得很好解决 , 这使生产进度安排、质量控制造成极大盲目性; 只管《规范》要求制作同条件保养试块强度作为拆模的依照, 但当前试块的保养很不规范, 虚假要素许多。
混凝土拆模时间的一般规定
混凝土拆模时间的一般规定
一、拆模时间依据
1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度值
2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
二、底模拆除时的混凝土强度要求
《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:
1、板
A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;
B:构件跨度在区间2米至8米的,要求上述值不小于75%;
C:对于构件跨度大于8米的,要求达到100%
2、梁、拱、壳
A:跨度不大于8米的构件要求达到75%及以上;
B:跨度大于8米的构件,要求强度达到100%
3、悬臂构件
均要求达到设计强度的100%;
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤。
三、拆模时间一般是多少天?
1、混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
2、底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
3、拆模时间
柱、墙、梁帮不做支撑的侧模: 12小时左右
单向版(净跨距离3-6M,活载重不大于静载重):4D
单向版(净跨距离3-6M,活载重大于静载重):7D
单向版(净跨距离6-8M,活载重不大于静载重):7D
注:最好是以同条件试块试压值或实体回弹值为拆模标准时间。
混凝土结构墙柱的拆模的强度要求
打造坚固稳定的混凝土结构墙柱——拆模的
强度要求
混凝土结构墙柱的拆模是建筑施工过程中的重要一环,它直接关系到建筑的稳定性和安全性。
为了确保墙柱在使用过程中的坚固和稳定,拆模时需要满足以下强度要求:
1. 拆模时间
混凝土结构的强度与其早期强度成正比,因此在混凝土刚刚凝固时进行拆模,不仅有利于提高拆模效率,还能够保护墙柱的表面,避免在拆模过程中出现损坏。
一般来说,对于小型的墙柱,拆模时间约为24小时;对于较大的墙柱,拆模时间应适当延长,最好在3天以后进行。
2. 拆模力度
混凝土的表面硬度很高,如果以过大的力度拆除,很容易导致表面破损。
因此,在拆模过程中要注重力度的掌握,避免过度用力。
可以使用专用的拆模工具,在切割之前要先确定切割位置,以保证切割的精度和质量。
3. 拆模顺序
在进行大型墙柱的拆模时,要注意拆除的顺序。
一般来说,先从两侧逐步削减,最后再从中间进行拆除。
这样做的原因在于,中间支
撑部分的承重能力较强,如果先行拆除,就会导致较大的承重压力集
中在两侧支撑部分上,容易引起墙柱破裂。
4. 清理工作
拆模完成后,要对墙柱残留的钢筋和混凝土碎块进行清理。
同时,要检查墙柱表面是否有破损,如有需要及时进行修复。
在整体拆除后,要对施工场地和设备进行彻底清理,保证施工过程中安全和环境的整
洁度。
总之,混凝土墙柱拆模是建筑施工过程中重要的一环,它关系到
建筑物的安全性和稳定性。
在进行拆模的时候,需要遵循强度的要求
和安全的原则,以确保施工的顺利进行和建筑品质的高质量保证。
混凝土拆模时对砼强度的要求
混凝土拆模时对砼强度的要求:
431底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时, 混凝土强度应符合表431的规定。
检查数量:全数检查。
检验方法:检查同条件养护试件强度试验报告。
表431 底模拆除时的混凝土强度要求
说明:431由于过早拆模、混凝土强度不足而造成混凝土结构构件沉降变形、缺棱掉角、开裂、甚至塌陷的情况时有发生。
为保证结构的安全和作用功能,提出了拆模时混凝土强度的要求。
该强度通常反映为同条件养护混凝土试件的强度。
考虑到悬臂构件更容易因混凝土强度不足而引发事故,对其拆模时的混凝土强度应从严要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
规范对承重模板给出了具体的强度要求,对于不承重的侧模板,包括你所说的基础、柱子、压顶的侧模板,另外还有梁、和墙的侧模板,其拆除时只要强度能保证其表面、棱角不因拆模而受损坏即可拆除。
但对于墙体大模板,在常温下则要求强度达到1N/mm2时方可拆除。
至于具体的拆除时间与众多因素有关,这得具体情况具体对待。
在模板拆除工作中,一共有两大类强度要求。
一、承重的模板:
详细时间规定见《混凝土结构工程施工质量验收规范》第4.3.1条规定。
不同的构件需要达到的设计混凝土立方体抗压强度标准值的百分率如下:
1、板:当跨度≤2时为≥50%;当跨度>2,≤8时为≥75%;当跨度>8为≥100%;
2、梁、拱、壳:当跨度≤8时为≥75;当跨度>8时为≥100%;
3、悬臂构件:不管跨度多大,均必须达到100%。
二、非承重模板:
包括基础、柱子、压顶的侧模板,另外还有梁、和墙的侧模板,其拆除时只要强度能保证其表面、棱角不因拆模而受损坏即可拆除。
但对于墙体大模板,在常温下则要求强度达到1N/mm2时方可拆除。
此外,在混凝土施工过程中还有一个强度经常被用到,就是混凝土可以上人的强度要求:这个强度为1.21N/mm2。
你在填表时,对承重模板按规划要求进行填写即可,不承重的侧模板你填1N/mm2即可,没有任何问题。
