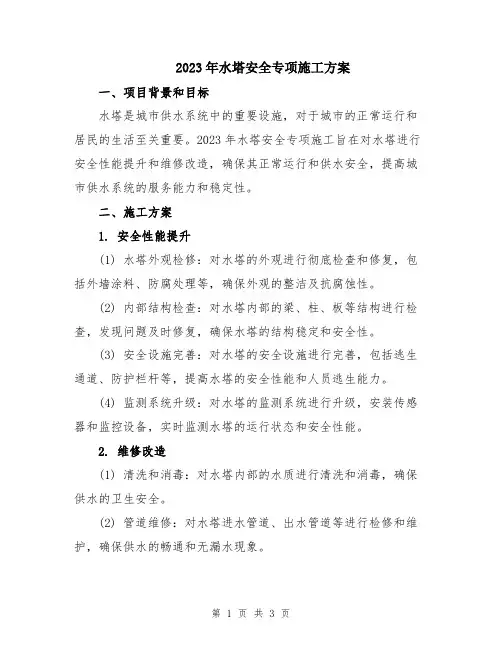

水塔安全专项施工方案示范文本

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水塔安全专项施工方案示

范文本

In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each

Link To Achieve Risk Control And Planning

某某管理中心

XX年XX月

水塔安全专项施工方案示范文本

使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

一、工程概况:

六景至钦州港高速公路,起点位于柳州至南宁高速公

路(K41+573.966)伶俐服务区与六景大桥之间的竹标村

附近,向南从峦城镇西侧经过,与省道101相交,跨过马

峦江,经过平朗乡西、飞龙乡西,从沙坪和新福两镇西侧

通过,跨沙坪河,以隧道方式穿过鸡冠坳,跨黎钦铁路,

经陆屋镇西、久隆镇东侧,跨钦北铁路、南北高速公路,

终点接港区滨海大道,路线全长139.144km。同步建设刘

圩至良圻连接线39.822km和陆屋连接线2.92km。

本合同段共设置管理养护机构6个:即陆屋匝道收费

站、养护工区、应急救助站、高厘停车区、久隆匝道收费

站、金桔匝道收费站、钦州港主线收费站、金窝服务区,

总建筑面积约14490m2。

其中陆屋匝道收费站、养护工区、应急救助站内的各建筑单体,包括办公监控楼+饭堂、职工公寓、车库、特种设备房+材料仓库+文体室、变电所、大门、水塔、污水处理站;本战场区用地面积为27亩;建筑占地为2.94亩;道路停车场面积为2.88亩,绿化面积13.53亩。各建筑单体建筑面积依次为1366平方米、1653平方米、250平方米、607平方米、81.5平方米、13平方米、200吨一座、30m3一座。

高厘停车区内的各建筑单体,包括便利店+公厕、变电所、水塔、污水处理站;本站场区用地面积为上行线7.5亩,下行线7.5亩;建筑占地为上行新0.21亩,下行线0.19亩;道路停车场面积上行线为4.23亩,下行线4.13亩,绿化面积上行线为2.33亩,下行线为2.53亩。上行线各建筑单体建筑面积依次为217平方米、81.5平方米、

100吨一座、25m3一座。下行线各建筑单体建筑面积依次为217平方米、25m3一座。

本水塔为钢筋砼薄壳倒锥形。主要由基础、筒身、水箱三部分组成,基础为钢筋砼杯形基础;筒身为钢筋砼筒形;水箱由钢筋砼底环梁、下壳、中环梁、上壳等组成。筒身采用滑模施工,此工艺减少了高空作业的危险性。

二、施工方法:

1、基础工程:

(1)施工测量:根据场区指定水塔坐标点,进行水塔基础定位放线,测绘出水塔的轴线、标高点并做好远程控制点;然后定出水塔中心点。自检查无误后请有关部门进行定位复查。

(2)基础开挖:基础开挖时,根据《地质勘察报告》来定出基础开挖的放坡系数,然后根据图纸尺寸和施工要求放出基础的开挖线,进行有组织的开挖。当基础开挖接

近设计标高,预留100mm时,采用人工清槽。当清至设计标高时,应请由设计、地质勘察、监理、建设单位和施工单位共同勘测鉴定,达到设计要求后,立即浇灌基础混凝土垫层。

(3)基础钢筋绑扎:砼垫层浇灌一天后,在砼垫层上利用远程控制点把水塔的中心点测到垫层上,再进行钢筋的绑扎。

(4)基础支模:先在砼垫层上画出置模的控制线,然后支模。

(5)基础砼的浇灌:基础钢筋、模板验收合格后,即开始浇灌砼。

(6)基础回填:基础浇灌完后拆除模板,经有关单位验收合格后回填。回填之前,将坑内的草木积水清除干净,同时将回填土中的杂物以及影响密实度的杂质清除,虚铺厚度为300-400mm,压实厚度为200 mm左右,密

实度必须达到95%。

2、支筒滑升施工

(1)滑升架组装应对所有构配件及钢模进行认真检查和核对,符合要求后方可安装。检查基础轴线、标高、伸出基础钢筋的数量、位置、长度和施工预埋孔有无漏掉现象(施工时固定钢丝绳、导向轮、预埋件的位置及做法与实际施工是否一致,上述检查无误后,便可着手安装工作)。为便于施工人员安装芯筒,根据基础及筒身情况,以基础上表面作为起滑点,安装滑模前在该处用经纬仪在杯口内测绘出四条主轴线的位置以及远近控制点,同时测出管道、门窗洞口提升门架、内外模板等位置中心线用油漆做出标记,加以保护。

(2)滑升施工

滑模安装完毕后开始试滑,浇灌砼前,应将模板内的杂物清除干净,基础顶面砼用清水湿润。核查施工配合

比,砼所用水泥应采用普通硅酸盐水泥以增加砼早期强度,砼的坍落度应控制在30~50mm之间,根据目前气温早晚低,中午气温高的特点,适当调整砼的用水量,早、晚搅制的砼坍落度要小,而中午的坍落度要大。因此应当在第一次计量准确无误后,将其折算成体积,在容器(手推车)上做好标记,以后每次砼原材料均以此标记为标准进行体积比计量,并定期检查修正,、砼搅拌好后用手推车将其拉到起吊点,然后用小桶装好,操作平台上的砼工将小桶内的砼浇入模板内。第一轮砼分两次浇满。每次浇600mm高。即第一层浇将整个模板内砼浇600mm高后,紧接着浇第二圈。吊平台上的压光人员要随时注意出模砼强度,将砼强度控制在20N/cm2左右,若出模砼强度过低,砼易下坐、变形,严重时甚至出现砼坍落。而出模时砼强度过高在提升过程中有可能将砼拉裂。

(3)钢筋的制作安装

支筒滑升前要将所用钢筋按图纸设计制作好,按不同规格,型号分类堆放并做好标记,以免使用时出差错,钢筋从地面向高空运输时一定要用扎丝绑好,防止高空坠落,操作平台上的钢筋要堆放整齐随用随吊不得大量堆放。

(4)门窗预留,预埋件埋设

门窗预留,按设计尺寸将洞口模板制作成型,按设计标高将其埋入滑升模中,用钢筋与竖向筋焊接把洞口模固定牢。爬梯、管道预埋件留设,当滑升到设计标高时,将预埋件放入支筒内紧贴内模与主筋焊接牢固,出模后从砼中清理出预埋件,局部缺陷及时修补。

(5)沉降观测点的埋设与观测:

支筒滑升前沿支筒外围均布四个沉降观测预埋件,标高0.3米,模板提起后将埋件清干净,并做好观测点,过1-2天后可进行首次沉降观测。

相关文档
最新文档
