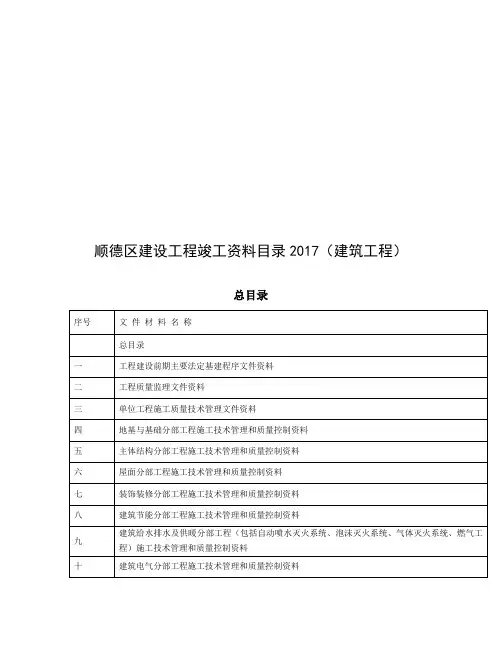

竣工资料目录及全套内容
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、交工技术文件的交付及责任
建设单位对交工技术文件的形成、收集、组卷有协调、监督的责任。
监理单位对交工技术文件的形成、收集、组卷有组织、审核的责任,应及时对交工技术文件进行检查、审核、签证、盖章,组织承包单位完成交工技术文件的归档工作。
交工技术文件由施工单位负责编制、组卷。有分包施工单位的工程项目,分包施工单位应按本规定的要求向总承包单位提交经整理、编制后的分包工程交工技术文件,然后由总承包单位统一汇编、组卷。
各施工承包单位不可单独组卷或移交档案,各单元联合参建单位需编制好本单位施工范围内竣工资料,交主体施工单位统一组卷,否则整个单元资料不予验收。
施工承包单位按照工程承包合同规定的内容和要求及设计文件、施工图等,完成承担的全部建筑安装工程,并经工程交接后,在三个月内将装订成册的交工技术文件正本、副本向建设单位归档。建设单位应在收到交工技术文件后一个月内组织监理单位、工程质量监督机构及有关部门对其完成审核、签章确认工作,并签署和办理交工技术文件移交手续。
当存在影响试运行、投产和使用的少量未完工程时,可暂不提交未完工程的交工技术文件。当未完工程完工后,施工承包单位应及时补交有关交工技术文件,并汇入原交工技术文件的相应案卷中。
二、项目竣工文件内容
项目竣工文件包括:
1. 项目施工文件;
2. 竣工图;
3. 项目监理文件。
(一)、项目施工文件详表:
施工文件及组卷顺序应包含但不限于以下内容:
第一卷施工综合管理资料
序号名称表格编号
1. 外封面见档案馆要求
2. 封面
SY01-001
3. 交工技术文件目录
SY01-002
4. 工程说明
SY01-003
5. 工程交接项目统计表
SY01-004
6. 主要实物工程量及劳动工日统计表
SY01-005
7. 未完工程明细表
SY01-006
8. 施工分包审批表
SY01-007
9. 施工图审查记录
SY01-008
10. 施工技术交底记录
SY01-009
11. 单项工程开工报告
SY01-010
12. 施工组织设计、HSE管理文件、工程质量管理文件、工程进度管理文件、工程分包计划和工程单位工程划分(包含批复文件)
13. 合格焊工登记表
SY01-011
14. 无损检测人员登记表
SY01-012
15. 特种作业人员登记表(通用)
SY01-013
16. 计量器具登记表(无计量器具,有施工机具)
SY01-014
17. 设计变更通知单明细表
18. 设计变更通知单
SY01-016
19. 工程联络单明细表
SY01-017
20. 工程联络单
SY01-018
21. 单项工程质量验收评价表SY01-019
22. 单位工程质量验收评价表SY01-020
23. 分部工程质量验收评价表SY01-021
24. 质量保证资料核查表
SY01-022
25. 声像材料交接记录
SY01-023
26. 重大质量事故处理记录
SY01-024
27. 中间交接证书
SY01-025
28. 工程交接证书
SY01-026
第二卷设备材料验收资料序号名称表格编号
1. 材料代用单
2. 合格证汇总表
SY02-002
3. 合格证粘贴表
SY02-003
4. 设备开箱检查记录
SY02-004
5. 材料检验(试验)报告明细表
SY02-005
6. 阀门/管件试验记录
SY02-006
7. 高压管件现场检验记录
SY02-007
8. 大型设备(构件)到货检查记录SY02-008
第三卷施工及质量检验记录(一)工业建构筑物施工卷
1. 压实土密实度试验报告甘试-21
2. 水泥试验报告甘试-22
3. 钢材力学性能试验报告甘试-23
4. 砂实验报告甘试-26
5. 卵石(碎石)试验报告甘试-27
6. 混凝土配合比报告甘试-28
7. 砂浆配合比报告甘试-29
8. 混凝土抗压强度试验报告甘试-32
9. 混凝土强度评定记录甘试-33
10. 混凝土抗渗试验报告甘试-34
11. 建筑工程饰面砖粘结强度报告甘试-40
12. 石油沥青纸胎油毡防水卷材试验报告甘试-41
13. 高聚物改件沥青防水卷材试验报告甘试-42
14. 高分子防水卷材试验报告甘试-43
15. 聚氨酯防水材料试验报告甘试-44
16. 混凝土配合比设计委托单甘试-63
17. 砂浆配合比设计委托单甘试-64
18. 道路石油沥青检验报告有相应资质检测单位出具的正式报告
19. 水泥混凝土抗折强度检验报告
20. 道路基层、面层厚度检测报告
21. 道路弯沉检验报告
22. 路面抗滑性能检验报告
(二)动设备安装工程施工及质量检验记录用表格式
(三)静设备安装工程施工及质量检验记录用表格式
(四)储罐/气柜制作安装工程施工及质量检验记录用表格式
(五)球罐制作安装工程施工及质量检验记录用表格式
(六)管道安装工程施工及质量检验记录用表格式
(七)电气安装工程施工及质量检验记录用表格式
(八)自控仪表安装工程施工及质量检验记录用表格式
(九)通信安装工程施工及质量检验记录用表格式
施工资料填报要求:
1、上述表格中未涵盖的其它筑炉、衬里、防火、防腐、防渗、绝热、锅炉、压力容器等专业以及其它需要由国家认可的、有资质的检测(试验)单位检验的材料二次复验和施工质量检测用表,按检测(试验)单位主管部门的规定执行,同时按本管理办法列入交工技术文件,组卷、装订及交付按本管理办法执行。
2、压力容器、锅炉、电梯等特种设备安装工程的交工技术文件内容除执行本管理办法外,还应执行国家或建设项目所在地特种设备安全监察管理部门的相关规定。
3、交工技术文件中的材料和设备质量证明文件应有一份为质量证明文件原件,并在质量证明文件上标识使用部位和数量。
