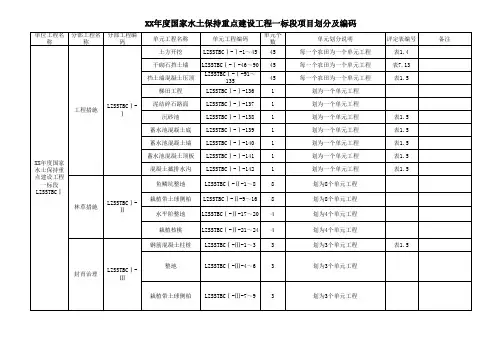

水土保持工程项目划分
水土保持项目划分
表1.5
封育治理
LZSSTBCⅠⅢ
整地
LZSSTBCⅠ-Ⅲ-4~6
3
栽植带土球侧柏 LZSSTBCⅠ-Ⅲ-7~9
3
划为3个单元工程 划为3个单元工程
备注
蓄水池混凝土墙 LZSSTBCⅠ-Ⅰ-140
1
划为一个单元工程
蓄水池混凝土顶板 LZSSTBCⅠ-Ⅰ-141
1
XX年度国家
水土保持重
混凝土截排水沟 LZSSTBCⅠ-Ⅰ-142
1
点建设工程
一标段
鱼鳞坑整地
LZSSTBCⅠ-Ⅱ-1~8
8
LZSSTBCⅠ
林草措施
LZSSTBCⅠⅡ
栽植带土球侧柏 LZSSTBCⅠ-Ⅱ-9~16
XX年度国家水土保持重点建设工程一标段项目划分及编码
单位工程名 分部工程名 分部工程编
称
称
码
单元工程名称 土方开挖
单元工程编码
单元个 数
LZSSTBCⅠ-Ⅰ-1~45 45
单元划分说明 每一个农田为一个单元工程
干砌石挡土墙 LZSSTBCⅠ-Ⅰ-46~90 45
挡土墙混凝土压顶
LZSSTBCⅠ-Ⅰ-91~ 135
水平阶整地
LZSSTBCⅠ-Ⅱ-17~20
8 4
划为一个单元工程 划为一个单元工程 划为8个单元工程 划为8个单元工程 划为4个单元工程
栽植核桃
LZSSTBCⅠ-Ⅱ-21~24 4
划为4个单元工程
钢筋混凝土柱桩 LZSSTBCⅠ-Ⅲ-1~3
3
划为3个单元工程
评定表编号 表1.4 表7.13 表1.5
45

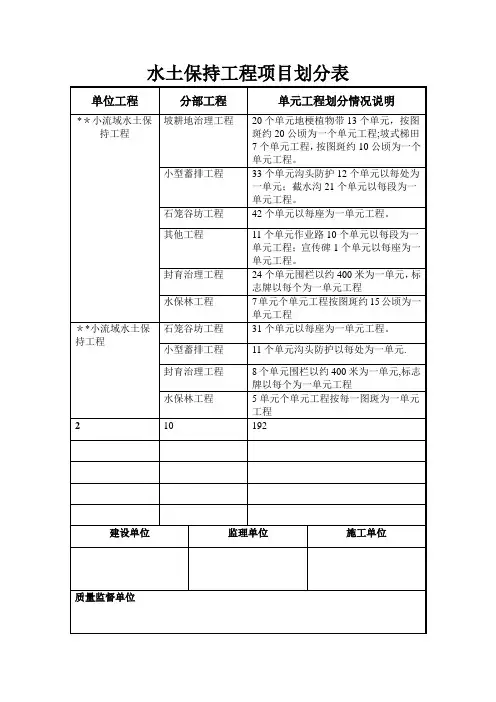

水保工程项目划分
11个单元沟头防护以每处为一单元.
封育治理工程
8个单元围栏以约400米为一单元,标志牌以每个为一单元工程
水保林工程
5单元个单元工程按每一图斑为一单元工程
2
10
192
建设单位
监理单位
施工单位
质量监督单位
水土保持工程项目划分表
单位工程
分Hale Waihona Puke 工程单元工程划分情况说明**小流域水土保持工程
坡耕地治理工程
20个单元地梗植物带13个单元,按图斑约20公顷为一个单元工程;坡式梯田7个单元工程,按图斑约10公顷为一个单元工程。
小型蓄排工程
33个单元沟头防护12个单元以每处为一单元;截水沟21个单元以每段为一单元工程。
石笼谷坊工程
42个单元以每座为一单元工程。
其他工程
11个单元作业路10个单元以每段为一单元工程;宣传碑1个单元以每座为一单元工程。
封育治理工程
24个单元围栏以约400米为一单元,标志牌以每个为一单元工程
水保林工程
7单元个单元工程按图斑约15公顷为一单元工程
**小流域水土保持工程
石笼谷坊工程
31个单元以每座为一单元工程。

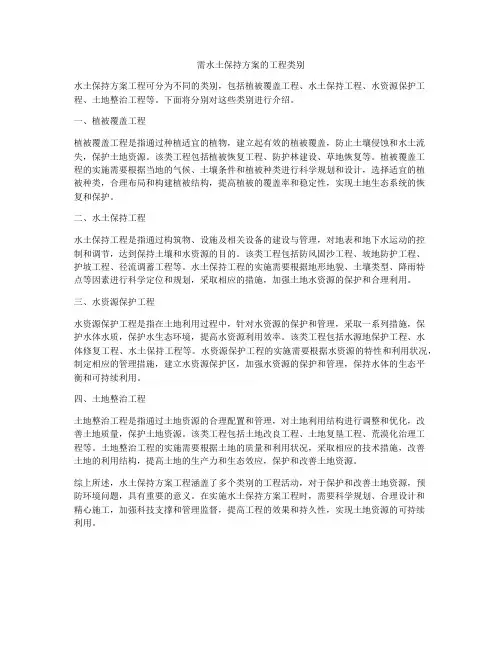

需水土保持方案的工程类别
需水土保持方案的工程类别水土保持方案工程可分为不同的类别,包括植被覆盖工程、水土保持工程、水资源保护工程、土地整治工程等。
下面将分别对这些类别进行介绍。
一、植被覆盖工程植被覆盖工程是指通过种植适宜的植物,建立起有效的植被覆盖,防止土壤侵蚀和水土流失,保护土地资源。
该类工程包括植被恢复工程、防护林建设、草地恢复等。
植被覆盖工程的实施需要根据当地的气候、土壤条件和植被种类进行科学规划和设计,选择适宜的植被种类,合理布局和构建植被结构,提高植被的覆盖率和稳定性,实现土地生态系统的恢复和保护。
二、水土保持工程水土保持工程是指通过构筑物、设施及相关设备的建设与管理,对地表和地下水运动的控制和调节,达到保持土壤和水资源的目的。
该类工程包括防风固沙工程、坡地防护工程、护坡工程、径流调蓄工程等。
水土保持工程的实施需要根据地形地貌、土壤类型、降雨特点等因素进行科学定位和规划,采取相应的措施,加强土地水资源的保护和合理利用。
三、水资源保护工程水资源保护工程是指在土地利用过程中,针对水资源的保护和管理,采取一系列措施,保护水体水质,保护水生态环境,提高水资源利用效率。
该类工程包括水源地保护工程、水体修复工程、水土保持工程等。
水资源保护工程的实施需要根据水资源的特性和利用状况,制定相应的管理措施,建立水资源保护区,加强水资源的保护和管理,保持水体的生态平衡和可持续利用。
四、土地整治工程土地整治工程是指通过土地资源的合理配置和管理,对土地利用结构进行调整和优化,改善土地质量,保护土地资源。
该类工程包括土地改良工程、土地复垦工程、荒漠化治理工程等。
土地整治工程的实施需要根据土地的质量和利用状况,采取相应的技术措施,改善土地的利用结构,提高土地的生产力和生态效应,保护和改善土地资源。
综上所述,水土保持方案工程涵盖了多个类别的工程活动,对于保护和改善土地资源,预防环境问题,具有重要的意义。
在实施水土保持方案工程时,需要科学规划、合理设计和精心施工,加强科技支撑和管理监督,提高工程的效果和持久性,实现土地资源的可持续利用。
水保工程等级划分标准
水保工程等级划分标准一、水保工程等级划分的背景和意义水保工程是指在流域或地区范围内进行的综合治理和保护水资源、土壤资源和生态环境的工程项目。
根据水保工程的规模、作用和功能等因素的不同,需要对其进行等级划分,以便科学、有序地进行工程构建和管理。
水保工程等级划分标准是为了统一各类水保工程的质量要求,进行分类管理和评价,以防止工程建设过程中出现质量问题或浪费资源的情况。
根据水保工程对水资源、土壤保持和生态恢复等方面的影响,合理划分工程等级对于实现可持续发展和生态文明建设具有重要意义。
二、水保工程等级划分的原则1. 综合考虑水保工程的规模和功能。
根据水保工程所处的环境、治理对象和治理目的等因素,对工程的规模、作用和功能进行综合评估,确定其等级划分。
2. 考虑水保工程对水资源的保护和调控能力。
水保工程的主要功能之一是保护和调控水资源,因此需考虑工程的抗洪、排涝、蓄水等能力,划分工程等级时要充分考虑工程对水资源的保护和利用效益。
3. 考虑水保工程对土壤保持和水土保持的效果。
水保工程在保护土壤资源和预防水土流失方面发挥着关键作用,划分工程等级时要考虑工程对土壤保持的效果,包括抑制土壤侵蚀、保持土壤肥力等方面的综合评价。
4. 考虑水保工程对生态环境的修复和改善效果。
水保工程对于生态环境的修复和改善具有重要意义,因此划分工程等级时应考虑工程对生态系统的影响,包括生物多样性的恢复、水生态系统的修复等方面的综合评估。
三、水保工程等级划分的具体标准1. 一级水保工程:规模较大,作用和功能完备,对水资源、土壤保持和生态环境有重要作用的工程。
具备较强的防洪排涝、蓄水调节能力,能够有效保护水资源,保持土壤肥力,修复和改善生态环境。
2. 二级水保工程:规模较中等,作用和功能较为完备,对水资源、土壤保持和生态环境有一定作用的工程。
具备一定的抗洪排涝、蓄水调节能力,能够一定程度上保护水资源,保持土壤肥力,修复和改善生态环境。
3. 三级水保工程:规模相对较小,作用和功能较为简单,对水资源、土壤保持和生态环境有一定限制的工程。
水土保持工程
4.3.4 第四部分 独立费用
(1) 建设管理费
① 建设管理费:第一~三部分之和的1%~2%。一 般取上限;
② 水土保持设施竣工验收技术评估报告编制费:按 《关于开发水土保持咨询服务费用计列的指导意见》(水 利部司局函保监[2005]22号)。
③ 勘测设计费:国家计委、建设部发布的《工程勘察 设计收费标准》(计价格[2002]10号文);
(4)水土保持监测费:一~三部分×(1%~1.5%)+ 主体工程水土保持投资×0.2%。
(5)工程质量监督费:按“桂水技[1999]29号文”关于 调整《工程质量监督费收费标准》的通知。
4.4 预备费及建设期融资利息 基本预备费:按一~四部分的3%计取。 价差预备费:目前不计。 建设期融资利息:按资金来源及有关政策计算。
Tip: 工程措施、植物措施、临时防护工程要求分 区编制,如工程建设区、移民安置区,工程建设 区再分为施工区、弃碴场、施工道路、土石料场 等。
第三章 水土保持工程费用构成 3.1 概述
3.2 工程措施费和植物措施费(永久和临时) 由直接工程费、间接费、利润和税金组成。
3.3 独立费用
第三章 概算编制方法及计算标准 4.1 基础单价编制
4.2.2植物措施单价构成
4.2.3 安装工程单价 排灌设备安装费率6%,监测设备安装费率
10%。 4.2.4有关取费标准 (1)其它直接费 (2)现场经费 (3)间接费 (4)企业利润 (5)税金
4.3 第一~第四部分概算编制 4.3.1第一部分 工程措施 工程量×工程单价 4.3.2 第二部分 植物措施 工程量×工程单价 4.3.3 第三部分 施工临时工程
国家水土保持重点工程项目划分
(上接表8)填表说明:(1)总概算表(表1),是由分部工程概算表(表2)汇总加预备费而成。
(2)分部工程概算表(表2),适用于编制工程措施、林草措施、封禁治理措施和独立费用概算。
按项目划分工程措施、林草措施、封禁治理措施均应列至三级项目。
(3)分年度投资表(表3),按项目划分列至一级项目。
(4)独立费用计算表(表4),按项目划分列至二级项目。
注:表1-表8作为编制设计概算的基本表格,插入小流域初设报告中。
2.2 国家水土保持重点工程项目划分按照水利部颁发的《水土保持工程概(估)算编制规定》,水土保持生态建设工程,按治理措施划分为工程措施,林草措施、封育治理措施三大类。
水土保持生态建设工程概算由工程措施费、林草措施费、封育治理措施费和独立费用四部分组成。
工程措施,林草措施、封育治理措施各部分下设一、二、三级项目,如工程措施包括梯田工程、谷坊水窖蓄水池工程、小型蓄排引水工程、治沟骨干工程、其他工程等一级项目;梯田工程包括人工修筑梯田、机械修筑梯田、客土等二级项目;人工修筑梯田包括三级项目人工土坎梯田、人工石坎梯田、人工土石坎梯田、人工修植物坎梯田。
工程措施,林草措施、封育治理措施项目划分详见《水土保持工程概(估)算编制规定》中项目划分表p57-p65。
2.3水土保持投资总概算表的编制总概算表包括工程措施费、林草措施费、封育治理措施工程费、独立费用四部分。
1、第一部分工程措施费按照项目划分一级项目计列工程措施费用,梯田工程、谷坊水窖蓄水池工程、小型蓄排引水工程、治沟骨干工程、其他工程等。
2、第二部分林草措施费按照项目划分一级项目计列林草措施费用,如水土保持造林工程、水土保持种草工程、苗圃。
3、第三部分封育治理措施工程费按照项目划分一级项目计列封育治理措施费用,如护栏设施、补植(补种)。
4、独立费用计列独立费用计算表结果。
5、预备费包括具备预备费和价差预备费。
按照国家水土保持重点建设工程规划编制的有关要求不列基本预备费。
水保工程项目划分原则
注意:为防止项目划分的随意性,同一单位工程中,同类型的各个分部工程的工程量不宜相差太大,不同类型的各个分部工程的投资不宜相差太大,分部工程之间最大不超过倍。
每个单位工程的分部工程数目不宜少于5个。
4.单元工程划分原则枢纽工程按设计结构、施工部署或质量考核要求划分。
工程以层、块、段为单元工程;安装工程以工种、工序等为单元工程。
渠道工程明(暗)渠开挖、填筑按施工部位划分,衬砌防渗(冲)工程按变形缝或结构划分。
渠道工程:当Q<30m3/s时,单元工程不宜大于100m;当Q>=30m3/s时,单元工程不宜大于50m,且须按底板、左边坡衬砌、左边坡垫层或防冻层、右边坡衬砌、右边坡垫层或防冻层、土方开挖、土方回填等划分。
建筑物工程可划分为:基础开挖、基础或护底工程、土方回填、进口八字墙、边墙或闸墩、机架桥砼、胸墙砼、出口八字墙或刺墙、设备安装等。
堤坝工程按施工方法与施工工作量划分。
对于堤身断面较小的堤身填筑工程,一般按长度(200~500m)或工程量(1000~2000m3)来划分单元工程。
水土保持工程借鉴水利水程按工序或工程措施或结构组成划分4.4.1水平梯田:田埂、田面、田坎;4.4.2造林:水平沟整地、鱼鳞坑整地、苗木栽植、穴播;4.4.3种草:整地、播种、管护;4.4.4蓄水池、旱水窖:集流场、基坑开挖、沉砂地、窖体及井盖;4.4.5水源及节水灌溉工程:须按水源工程、输水工程、调压井、喷灌、滴灌、管灌、防渗渠等工程的结构组成再进一步细划;4.4.6护地坝及谷坊坝:基础、坝体、坝体表防护溢流口及消能工;4.4.7封育治理:抚育、补植、围栏、标志牌等;4.4.8沟头防护埂:土埂体、截水沟、土埂植物措施防护。
注意为防止项目划分的随意性,同一类型的单元工程工程量不宜相差太大,不同类型的各个分部工程的投资不宜相差太大,且单元工程之间最大不超过倍。
同一分部工程的单元工程数目不宜少于3个。
中间产品指砼、砂浆、块石、水泥等原材料,苗木、草仔须有生产许可证、出场合格证、运输许可证、出苗率试验报告等,须安装的设备必须合格且有出厂合格证或材质单。
水土保持单元、分部工程划分和质量评定课件
1.水土保持监理的意义和定位
2008年9月8日, 山西省襄汾县新 塔矿业有限公司 新塔矿区980平硐 尾矿库发生特别 重大溃坝事故。 事故泄容量26.8 万立方米,过泥 面积30.2公顷, 波及下游500米左 右的矿区办公楼、 集贸市场和部分 民宅,造成277人 死亡、4人失踪、
1.水土保持监理的意义和定位
水土保持监理的意义
《水利工程建设监理规定》(2006年水利部令28号)中的第一章 总则的第二条则明确:本规定所称水利工程建设监理,是指具有 相应资质的水利工程建设监理单位(以下简称监理单位),受项目法 人(建设单位,下同)委托,按照监理合同对水利工程建设项目实 施中的质量、进度、资金、安全生产、环境保护等进行的管理活 动,包括水利工程施工监理、水土保持工程施工监理、机电及金 属结构设备制造监理、水利工程建设环境保护监理。
在路基工程的排水分部工程中,划分为管节预制,管道基础及管 节安装*,检查(雨水)井砌筑*,土沟,浆砌排水沟*,盲沟,跌水 ,急流槽*,水簸箕,泵站等分项工程
在环保工程的绿化分部工程中,划分为中央分隔带绿化,路侧绿 化,互通立交绿化,服务区绿化,取弃土场绿化等分项工程
3.水土保持工程划分和质量评定
水土保持工程划分和质量评定以公路为例说明项目划分在路基工程的砌筑防护分部工程中划分为挡土墙墙背填土抗滑桩锚喷防护锥护坡导流工程石笼防护等分项工在路基工程的排水分部工程中划分为管节预制管道基础及管节安装检查雨水井砌筑土沟浆砌排水沟盲沟跌水急流槽水簸箕泵站等分项工程在环保工程的绿化分部工程中划分为中央分隔带绿化路侧绿化互通立交绿化服务区绿化取弃土场绿化等分项工程当二次电子数最少为一个时可代替初始电子的作用继续不断从阴极发出电子形成不依赖外界因素的初始电子从而产生自持放电
水土保持工程项目划分
水土保持工程项目划分第二章项目划分一、工程措施由梯田工程、谷坊、水窖、蓄水池工程,小型蓄排、引水工程,治沟骨干工程,机械固沙工程,设备及安装工程,其他工程七项组成。
1、梯田工程包括人工修筑梯田和机械修筑梯田。
2、谷坊、水窖、蓄水池工程包括土谷坊、砌石谷坊、植物谷坊,薄壁型水窖、钢筋混凝土盖碗型水窖、素混凝土肋拱盖碗型水窖、素混凝土拱底顶拱圆柱型水窖、混凝土球型水窖、砖拱型水窖、平窑型水窖和沉沙池、涝池、开敞式矩形蓄水池、封闭式矩形蓄水池、开敞式圆形蓄水池、封闭式圆形蓄水池等。
3、小型蓄排、引水工程包括淤地坝,截水沟、排水沟,排洪(灌溉)渠道,扬水(灌溉)泵站等工程。
4、治沟骨干工程包括土石坝、砌石坝、混凝土坝等各类水坝(堰)。
5、设备及安装工程指排灌、监测等构成固定资产的全部设备及安装工程。
6、机械固沙工程包括土石压盖,防沙土墙,柴草、树枝沙障等。
7、其他工程包括永久性动力、通讯线路,房屋建筑,简易道路及其他配套设施工程。
二、林草工程由水土保持造林工程、水土保持种草工程及苗圃三部分组成。
1、水土保持造林工程包括播种和栽植前的土地整理、果树换土、部分苗木假植,栽植乔木、灌木、经济林、果树苗和播种乔木、灌木、经济林、果树和种子及建设期的幼林抚育。
2、水土保持种草工程包括栽植草、草皮和播种草籽等。
3、苗圃包括苗圃育苗、育苗棚、围栏及管护房屋等。
三、封育治理措施由拦护设施、补植补种两部分组成。
1、拦护设施木桩刺铁丝围栏、混凝土刺铁丝围栏等。
2、补植、补种指封育范围内补植乔木、灌木、经济林、果树的苗木及草、草皮和播种乔木、灌木、经济林、果树的种子及草籽。
水利工程项目划分(水利工程造价与招投标课件)
供电设施工程
其他建筑工程
序号
项目名称
第一部分 建筑工程
一 挡水建筑物工程
1 上游坝坡加固工程(L=84.2m)
土方开挖
坝坡土方回填
三级
C20砼齿墙 C15砼预制砼护坡(8cm厚) 砂垫层(10cm厚)
例如每立方米砖基础工程、一台电动机的安装等。
一般说,分项工程的独立存在是没有意义的,它只是建筑或设备安 装工程的最基本构成要素。
水利水电建设工程项目划分 ——工程分类
泵站工程
三峡工程
河道疏浚工程 农田灌溉引水工程
• 编制水利水电工程概(估)算时, 依据现行水利部2014年颁布的《水利工 程设计概(估)算编制规定》(水总【 2014】429号)的有关规定,结合水利水 电工程特点和组成内容进行项目划分。
一 导流工程
二 施工交通工程
四 临时房屋建筑工程
五 其他施工临时工程
第五部分 独立费用
一 建设管理费
二 招标业务费
三 项目经济技术服务费
四 工程建设监理费
五 科研勘测设计费
六 大坝安全复核费
七 其他费用
一至五部分合计
二级
序号
一 1
2
3
4
5 二 1 2 3
4 5 三 1 2 3 四 五 六 七
项目名称
工程。
• 包括闸门、启闭机、拦污设备、升船机等设备及安装工程,水电站(泵站等 )压力钢管制作及安装工程和其他金属结构设备及安装工程。
(4)第四部分 施工临时工程 指为辅助主体工程施工所必须修建的生产和生活用临时性工程。
最详细的水利工程分部分项划分
最详细的水利工程分部分项划分水利工程,这个听起来就很高端大气上档次的词汇,其实呢,它就是为了解决咱们老百姓的生活用水问题而设立的。
今天,我就来给大家详细介绍一下水利工程的分部分项划分,让大家对这个神秘的领域有一个更加清晰的认识。
我们要了解的是水利工程的大体框架。
水利工程可以分为水资源开发、水电站建设、灌溉工程、排水工程、防洪工程等几个大的部分。
那么,这些部分又有哪些具体的分项呢?别着急,我马上就给大家揭晓。
1. 水资源开发水资源开发,就是要把咱们地球上的水加以利用,让它能够更好地服务于人类。
这个部分主要包括了水库建设、河道治理、水土保持等项目。
水库建设是为了储存雨水,防止洪水泛滥;河道治理是为了改善水质,提高水流速度;水土保持则是为了保护水源地,防止水土流失。
2. 水电站建设水电站建设,就是把水的能量转化为电能,供人们生活和生产使用。
这个部分主要包括了拦河坝建设、水轮发电机组安装、输电线路架设等项目。
拦河坝建设是为了蓄水发电;水轮发电机组安装是为了让水带动发电机转动发电;输电线路架设则是为了让发出来的电能够输送到千家万户。
3. 灌溉工程灌溉工程,就是让咱们的土地得到充足的水分,从而保证庄稼能够茁壮成长。
这个部分主要包括了渠道建设、泵站建设、滴灌设施安装等项目。
渠道建设是为了把水引到田地里;泵站建设是为了让水在田间循环流动;滴灌设施安装则是为了节约用水,让每一滴水都能发挥最大的作用。
4. 排水工程排水工程,就是把多余的水分排出去,避免造成内涝。
这个部分主要包括了污水处理厂建设、排水沟渠修建、雨水收集设施安装等项目。
污水处理厂建设是为了处理生活中产生的污水,使其达到排放标准;排水沟渠修建是为了把雨水引到指定的地方排放;雨水收集设施安装则是为了让雨水得到合理利用。
5. 防洪工程防洪工程,就是防止洪水侵袭,保护人民的生命财产安全。
这个部分主要包括了堤坝建设、泄洪设施安装、应急预案制定等项目。
堤坝建设是为了阻挡洪水的冲击;泄洪设施安装是为了在必要时及时放水降低洪水水位;应急预案制定则是为了在发生洪水时能够迅速采取措施,减少损失。
水土保持工程项目划分及工程质量评定表
水土保持工程项目划分表
表1 水平梯田工程单元工程质量评定表
表2 水平阶整地单元工程质量评定表
表3 水平沟整地单元工程质量评定表
表4 鱼鳞坑整地单元工程质量评定表
表5 大型果树坑整地单元工程质量评定表
表6 水土保持林(乔木林、灌木林、经济林)单元工程质量评定表
表7 果园单元工程质量评定表
表8 人工种草单元工程质量评定表
表9 封禁治理单元工程质量评定表
表10 等高埂(篱)单元工程质量评定表
表11 沟头防护单元工程质量评定表
表12 谷坊单元工程质量评定表
表13 塘(堰)坝单元工程质量评定表
表14 护岸单元工程质量评定表
表15 渠道单元工程质量评定表
表16 截(排)水沟单元工程质量评定表
表17 蓄水池单元工程质量评定表
表18 沉沙池单元工程质量评定表
表19 标准径流小区单元工程质量评定表
水土保持工程
表20 水蚀控制站单元工程质量评定表
~ 21 ~。
水土保持工程项目划分word精品
植物恢复工程
种草(籽)植草种树(籽)
整地草籽种植整地草(皮)栽植
元元元元元元
//kg//////kg////m/m//kg////
.
.
序号
一级项目
二级项目
三级项目
技术经济指标
4
植树
整地树籽种植整地换土支撑绑扎草绳铁丝网苗木假植栽植
元元元元元元元元元
三1 2
绿化美化工程
植草植树
整地草(皮)栽植整地换土支撑绑扎草绳铁丝网苗木假植栽植
栽植树苗栽植经济林苗栽植果树苗栽植草铺草皮
元元
三
苗木、种子
树苗经济林苗果树苗草皮树种子草种子
元
/m/m
/h/
//kg/kg元
4生产建设项目水土保持工程工程措施项目划分表表
序号
一级项目
二级项目
三级项目
技术经济指标
一1 2 3
拦渣工程
拦渣坝挡渣墙拦渣坝
土方开挖石方开挖土石方回填砌石混凝土钢筋固结灌浆孔帷幕灌浆孔固结灌浆孔帷幕灌浆孔排水孔土方开挖石方开挖土石方回填砌石混凝土钢筋土方开挖
七1 2
设备及安装Байду номын сангаас程
排灌设备监测设备
设备费安装费设备费
元元
/m/m台
生产建设项目水土保持工程植物措施项目划分表表5
序号
一级项目
二级项目
三级项目
技术经济指标
一1 2 3 4
植物防护工程
种草(籽)植草种树(籽)植树
整地草籽种植整地草(皮)栽植整地树籽种植整地换土支撑绑扎草绳铁丝网苗木假植栽植
元元元元元元元元元元元元元元元
五1 2
机械固沙工程
水保工程项目划分原则
为防止项目划分的随意性,同一单位工程中,同类型的各个分部工程的工程量不宜相差太大,不同类型的各个分部工程的投资不宜相差太大,分部工程之间最大不超过倍。
每个单位工程的分部工程数目不宜少于5个。
4.单元工程划分原则枢纽工程按设计结构、施工部署或质量考核要求划分。
建筑工程以层、块、段为单元工程;安装工程以工种、工序等为单元工程。
渠道工程明(暗)渠开挖、填筑按施工部位划分,衬砌防渗(冲)工程按变形缝或结构划分。
渠道工程:当Q<30m3/s时,单元工程不宜大于100 m当Q>=30m3/s时,单元工程不宜大于50 m且须按底板、左边坡衬砌、左边坡垫层或防冻层、右边坡衬砌、右边坡垫层或防冻层、土方开挖、土方回填等划分。
建筑物工程可划分为:基础开挖、基础或护底工程、土方回填、进口八字墙、边墙或闸墩、机架桥砼、胸墙砼、出口八字墙或刺墙、设备安装等。
堤坝工程按施工方法与施工工作量划分。
对于堤身断面较小的堤身填筑工程,一般按长度(200~500n)或工程量(1000~2000m3来划分单元工程。
水土保持工程借鉴水利水电工程按工序或工程措施或结构组成划分4.4.1水平梯田:田埂、田面、田坎;4.4.2造林:水平沟整地、鱼鳞坑整地、苗木栽植、穴播;4.4.3种草:整地、播种、管护;4.4.4蓄水池、旱水窖:集流场、基坑开挖、沉砂地、窖体及井盖;4.4.5水源及节水灌溉工程:须按水源工程、输水工程、调压井、喷灌、滴灌、管灌、防渗渠等工程的结构组成再进一步细划;4.4.6护地坝及谷坊坝:基础、坝体、坝体表防护溢流口及消能工;447封育治理:抚育、补植、围栏、标志牌等;4.4.8沟头防护埂:土埂体、截水沟、土埂植物措施防护。
注意为防止项目划分的随意性,同一类型的单元工程工程量不宜相差太大,不同类型的各个分部工程的投资不宜相差太大,且单元工程之间最大不超过倍。
同一分部工程的单元工程数目不宜少于3个。
中间产品指砼、砂浆、块石、水泥等原材料,苗木、草仔须有生产许可证、出场合格证、运输许可证、出苗率试验报告等,须安装的设备必须合格且有出厂合格证或材质单。
水保项目划分
A4
永久道路排水沟基础开挖及衬砌B1
每个单元工程长100m,不足100m的可单独作为一个单元工程
施工营地表土剥离及防护B2
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
临时堆土区防护B3
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
土地保护工程
A5
土地平整B1
管线开挖区植丁香B3
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
洒草籽B4
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
植紫穗槐B5
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
植丁香B6
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
土地复垦B2
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
表土剥离及回填工程
A2
表土剥离B1
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
表土回填B2
每个单元工程面积1hm2,不足1h两侧绿化B1
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
隧洞口种植攀缘植物B2
每个单元工程面积1hm2,不足1hm2的可单独作为一个单元工程
表A-2开发建设项目水土保持工程质量评定项目划分表
单位工程
分部工程
单 元 工 程 划 分
拦渣工程
A1
挡墙基础开挖及墙体砌筑B1
每个单元工程长100m,不足100m的可单独作为一个单元工程
排水沟基础开挖及衬砌B2
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4#弃渣场拦渣墙M7.5浆砌石砌筑
划分为1个单元
1
3
4#弃渣场M7.5浆砌石截水沟
划分为1个单元
1
4
4#弃渣场狗牙根和百喜草混播
划分为1个单元
1
5
4#弃渣场云南松种植
划分为1个单元
1
6
5#弃渣场基础开挖
划分为1个单元
1
7
5#弃渣场拦渣墙M7.5浆砌石砌筑
划分为1个单元
1
8
5#弃渣场M7.5浆砌石截水沟
各划分为1个单元
2
2
28#~29#弃渣场拦渣墙M7.5浆砌石砌筑
各划分为1个单元
2
3
28#~29#弃渣场M7.5浆砌石截水沟
各划分为1个单元
2
4
28#~29#弃渣场沉砂池
各划分为1个单元
2
5
28#~29#弃渣场狗牙根和百喜草混播
各划分为1个单元
2
6
28#~29#弃渣场云南松种植
各划分为1个单元
2
永胜县小坪水库引蓄灌溉工程(十四标段)弃渣场
划分为1个单元
1
10
14#弃渣场沉砂池
划分为1个单元
1
11
14#弃渣场狗牙根和百喜草混播
划分为1个单元
1
12
14#弃渣场云南松种植
划分为1个单元
1
永胜县小坪水库引蓄灌溉工程(七标段)弃渣场
1
15#弃渣场基础开挖
划分为1个单元
1
2
15#弃渣场拦渣墙M7.5浆砌石砌筑
划分为1个单元
1
3
15#弃渣场M7.5浆砌石截水沟
各划分为1个单元
4
5
17#~20#弃渣场云南松种植
各划分为1个单元
4
永胜县小坪水库引蓄灌溉工程(十标段)弃渣场
1
21#~23#弃渣场基础开挖
各划分为1个单元
3
2
21#~23#弃渣场拦渣墙M7.5浆砌石砌筑
各划分为1个单元
3
3
21#~23#弃渣场M7.5浆砌石截水沟
各划分为1个单元
3
4
21#~23#弃渣场沉砂池
划分为1个单元
1
2
7#弃渣场拦渣墙M7.5浆砌石砌筑
划分为1个单元
1
3
7#弃渣场M7.5浆砌石截水沟
划分为1个单元
1
4
7#弃渣场狗牙根和百喜草混播
划分为1个单元
1
5
7#弃渣场云南松种植
划分为1个单元
1
永胜县小坪水库引蓄灌溉工程(六标段)弃渣场
1
13#弃渣场基础开挖
划分为1个单元
1
2
13#弃渣场拦渣墙M7.5浆砌石砌筑
划分为1个单元
1
5
16#弃渣场云南松种植
划分为1个单元
1
永胜县小坪水库引蓄灌溉工程(九标段)弃渣场
1
17#~20#弃渣场基础开挖
各划分为1个单元
4
2
17#~20#弃渣场拦渣墙M7.5浆砌石砌筑
各划分为1个单元
4
3
17#~20#弃渣场M7.5浆砌石截水沟
各划分为1个单元
4
4
17#~20#弃渣场狗牙根和百喜草混播
1
2
6#弃渣场拦渣墙M7.5浆砌石砌筑
划分为1个单元
1
3
6#弃渣场M7.5浆砌石截水沟
划分为1个单元
1
4
6#弃渣场沉砂池
划分为1个单元
1
5
6#弃渣场种植云南松1200株
划分为1个单元
1
6
种植草籽2106kg
划分为1个单元
1
永胜县小坪水库引蓄灌溉工程(二标段)弃渣场
1
4#弃渣场基础开挖
划分为1个单元
1
各划分为1个单元
3
5
21#~23#弃渣场狗牙根和百喜草混播
各划分为1个单元
3
6
21#~23#弃渣场云南松种植
各划分为1个单元
3
永胜县小坪水库引蓄灌溉工程(十一标段)弃渣场
1
24#~25#弃渣场基础开挖
各划分为1个单元
2
2
24#~25#弃渣场拦渣墙M7.5浆砌石砌筑
各划分为1个单元
2
3
24#~25#弃渣场M7.5浆砌石截水沟
1
8#弃渣场基础开挖
划分为一个单元
1
2
8#弃渣场拦渣墙M7.5浆砌石砌筑
划分为一个单元
1
3
8#弃渣场M7.5浆砌石截水沟
划分为一个单元
1
4
8#弃渣场沉砂池
划分为一个单元
1
5
8#弃渣场狗牙根和百喜草混播
划分为一个单元
1
6
8#弃渣场云南松种植
划分为一个单元
1
永胜县小坪水库引蓄灌溉工程(五标段)弃渣场
1
7#弃渣场基础开挖
1
1#~3#弃渣场基础开挖
各划分为1个单元
3
2
1#~3#弃渣场拦渣墙M7.5浆砌石砌筑
各划分为1个单元
3
3
1#~3#弃渣场M7.5浆砌石截水沟
各划分为1个单元
3
4
1#~3#弃渣场沉砂池
各划分为1个单元
3
5
1#~3#弃渣场狗牙根和百喜草混播
各划分为1个单元
3
6
1#~3#弃渣场云南松种植
各划分为1个单元
各划分为1个单元
2
4
24#~25#弃渣场沉砂池
各划分为1个单元
2
5
24#~25#弃渣场狗牙根和百喜草混播
各划分为1个单元
2
6
24#~25#弃渣场云南松种植
各划分为1个单元
2
永胜县小坪水库引蓄灌溉工程(十二标段)弃渣场
1
26#~27#弃渣场基础开挖
各划分为1个单元
2
2
26#~27#弃渣场拦渣墙M7.5浆砌石砌筑
各划分为1个单元
2
3
26#~27#弃渣场M7.5浆砌石截水沟
各划分为1个单元
2
4
26#~27#弃渣场沉砂池
各划分为1个单元
2
5
26#~27#弃渣场狗牙根和百喜草混播
各划分为1个单元
2
6
26#~27#弃渣场云南松种植
各划分为1个单元
2
永胜县小坪水库引蓄灌溉工程(十三标段)弃渣场
1
28
4
15#弃渣场狗牙根和百喜草混播
划分为1个单元
1
5
15#弃渣场云南松种植
划分为1个单元
1
永胜县小坪水库引蓄灌溉工程(八标段)弃渣场
1
16#弃渣场基础开挖
划分为1个单元
1
2
16#弃渣场拦渣墙M7.5浆砌石砌筑
划分为1个单元
1
3
16#弃渣场M7.5浆砌石截水沟
划分为1个单元
1
4
16#弃渣场狗牙根和百喜草混播
划分为1个单元
1
3
13#弃渣场M7.5浆砌石截水沟
划分为1个单元
1
4
13#弃渣场沉砂池
划分为1个单元
1
5
13#弃渣场狗牙根和百喜草混播
划分为1个单元
1
6
13#弃渣场云南松种植
划分为1个单元
1
7
14#弃渣场基础开挖
划分为1个单元
1
8
14#弃渣场拦渣墙M7.5浆砌石砌筑
划分为1个单元
1
9
14#弃渣场M7.5浆砌石截水沟
划分为1个单元
1
9
5#弃渣场沉砂池
划分为1个单元
1
10
5#弃渣场狗牙根和百喜草混播
划分为1个单元
1
11
5#弃渣场云南松种植
划分为1个单元
1
永胜县小坪水库引蓄灌溉水土保持工程
永胜县小坪水库引蓄灌溉水土保持工程
永胜县小坪水库引蓄灌溉水土保持工程
永胜县小坪水库引蓄灌溉水土保持工程
永胜县小坪水库引蓄灌溉工程(四标段)弃渣场
永胜县小坪水库引蓄灌溉
水土保持工程项目划分
监理单位:大理禹光工程监理咨询有限公司
日 期:2020年01月05日
永胜县小坪水库引蓄灌溉水土保持工程项目划分表
单位工程
分部工程
序号
单元工程划分
划分原则
个数
永胜县小坪水库引蓄灌溉水土保持工程
永胜县小坪水库引蓄灌溉工程(一标段)弃渣场
1
6#弃渣场基础开挖
划分为1个单元
