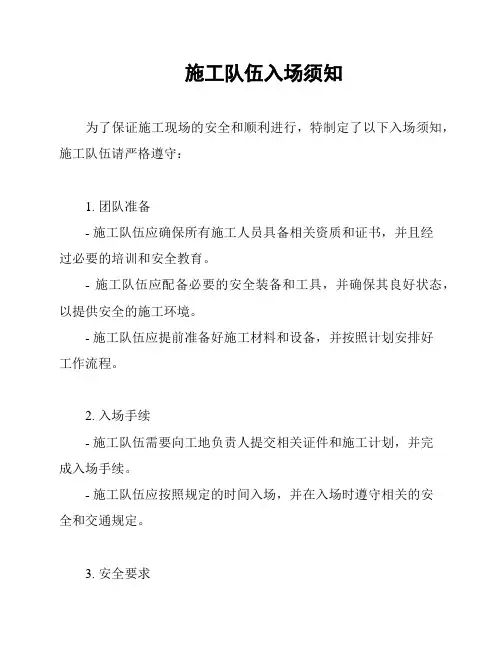

工程项目施工队进场须知

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xx集团有限公司

xx工程项目施工队入场须知

1.图纸领用

进场后图纸从技术科领出并签收,原则上每个专业队伍所负责工号只给一份蓝图,如有额外需求自行复印,图纸应妥善保存,避免污损或丢失。

2.材料领用

材料领用单由项目部提供,施工队填写材料明细后交主管技术员审核,审核无误后技术员签发限额领料单,施工队凭限额领料单从物资供应科领料,按照项目部安排存放并妥善保管。

●材料足量领出但现场实际短缺时,由主管技术员和科长确认原因,如因施工不当导致损

耗增大或有损毁丢失现象,为了保证施工进度,由技术员提出补充计划,按照所补计划总价的1.15倍核扣该施工队当月进度款。

3.焊工资质及焊材领用

施工队人员应提供承揽作业类别所需人员资质,焊工应提供特种设备焊工证、身份证复印件、焊工本人一寸照片,由项目部进行人员报验后安排考试、培训等。合格后由项目部发证,特种焊工持证入场作业,且作业时必须佩戴。焊工凭焊材领用卡到焊条库领用焊条(必须使用焊条桶),施工队每月与焊条库核对所领焊材总量,按照供应采买价格从进度款中扣除。4.进度款流程

每月1日前施工队向主管技术员提供上月1日至本月月底工作量,技术员核查后签字交科长审核,在本月5日前交经营科审核,由总经济师最终确认并签字,报项目经理批准签字后交经营科向施工队填发本月进度款审批单,经各部室签字后方可发放进度款。

5.会议制度

每周一下午五点到项目部会议室开周例会,施工队长或现场负责人参加。每周日下午五点前将下周计划和需协调问题提交给主管技术员。

6.作业工序分交

地管测量放线由施工队负责实施,技术员进行验收,验收后方可进行下一道工序。

钢结构制作厂应根据项目部提供的表格编制相应施工过程资料(包括材料报验、方案、交底)并报送项目部。

7.作业人员业绩控制

施工队应合理控制作业人员工作效率及焊工一次合格率,如果作业效率不符合现场需求时或焊工一次合格率低于85%且一周内没有提高时,项目部有权要求施工队进行调换或遣退。施工队每月完成任务量应于当月1日报送主管技术员审核签字。
