塔吊基础方案桩基础
桩基础塔吊基础施工方案

桩基础塔吊基础施工方案1.引言2.施工准备(1)确定施工现场的围界,并进行标识和警示,确保施工区域的安全;(2)检查施工机械和工具的完好性和安全性,确保施工设备的正常运作;(3)了解施工地基的情况,包括土质、地下水位等,做好地质勘测和参数分析。
3.施工方法(1)桩基础的布置:按照设计要求,在施工现场进行桩基础的布置,包括桩基础的位置、数量和间距等;(2)桩基础的施工:采用钻孔灌注桩的方式,通过钻孔机进行钻孔作业,然后注入混凝土,在钢筋笼的同时进行;(3)塔吊基础的施工:在桩基础钻孔完成后,根据塔吊基础的设计要求,在桩基础上进行混凝土浇筑,同时安装嵌固件以固定塔吊机身。
4.施工流程(1)确定钻孔中心点;(2)安装钻孔机,进行钻孔作业;(3)检查钻孔的直径、深度和水平度等参数,确保钻孔质量;(4)钢筋笼的安装;(5)混凝土的搅拌和泵送;(6)混凝土浇筑;(7)嵌固件的安装和固定。
5.安全措施(1)桩基础施工过程中,必须按照相关规定进行防护措施,包括佩戴安全帽、安全带等,确保施工人员的安全;(2)桩基础施工现场必须设置合理的警示标志和警戒线,确保施工区域的安全;(3)桩基础施工机械和设备必须进行定期维护和检修,确保其正常运转和安全性。
6.质量控制(1)桩基础的位置、数量和间距必须按照设计要求进行布置;(2)钻孔的直径、深度和水平度必须满足设计要求;(3)钢筋笼的制作和安装必须符合相关标准和规范;(4)混凝土的强度和坍落度必须符合设计要求;(5)嵌固件的安装和固定必须符合设计要求。
7.环境保护(1)施工现场必须按照相关环境保护要求进行垃圾分类和处理;(2)施工过程中必须进行扬尘和噪音的控制;(3)施工机械和设备必须符合相关环境保护要求。
8.施工总结通过本方案的合理实施,可以确保桩基础塔吊基础施工的质量和安全性。
在施工过程中,必须严格按照相关规定进行操作,并加强现场管理和监督,以确保施工的顺利进行。
施工结束后,必须进行验收和整理工作,确保施工现场的清洁和整齐。
塔吊基础和桩的设置方案

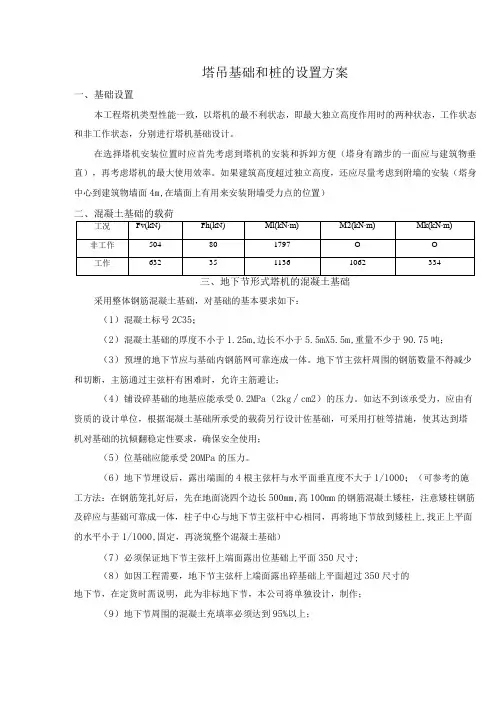

塔吊基础和桩的设置方案一、基础设置本工程塔机类型性能一致,以塔机的最不利状态,即最大独立高度作用时的两种状态,工作状态和非工作状态,分别进行塔机基础设计。
在选择塔机安装位置时应首先考虑到塔机的安装和拆卸方便(塔身有踏步的一面应与建筑物垂直),再考虑塔机的最大使用效率。
如果建筑高度超过独立高度,还应尽量考虑到附墙的安装(塔身中心到建筑物墙面4m,在墙面上有用来安装附墙受力点的位置)采用整体钢筋混凝土基础,对基础的基本要求如下:(1)混凝土标号2C35;(2)混凝土基础的厚度不小于1.25m,边长不小于5.5mX5.5m,重量不少于90.75吨;(3)预埋的地下节应与基础内钢筋网可靠连成一体。
地下节主弦杆周围的钢筋数量不得减少和切断,主筋通过主弦杆有困难时,允许主筋避让;(4)铺设碎基础的地基应能承受0.2MPa(2kg∕cm2)的压力。
如达不到该承受力,应由有资质的设计单位,根据混凝土基础所承受的载荷另行设计佐基础,可采用打桩等措施,使其达到塔机对基础的抗倾翻稳定性要求,确保安全使用;(5)位基础应能承受20MPa的压力。
(6)地下节埋设后,露出端面的4根主弦杆与水平面垂直度不大于1/1000;(可参考的施工方法:在钢筋笼扎好后,先在地面浇四个边长500mm,高100mm的钢筋混凝土矮柱,注意矮柱钢筋及碎应与基础可靠成一体,柱子中心与地下节主弦杆中心相同,再将地下节放到矮柱上,找正上平面的水平小于1/1000,固定,再浇筑整个混凝土基础)(7)必须保证地下节主弦杆上端面露出位基础上平面350尺寸;(8)如因工程需要,地下节主弦杆上端面露出碎基础上平面超过350尺寸的地下节,在定货时需说明,此为非标地下节,本公司将单独设计,制作;(9)地下节周围的混凝土充填率必须达到95%以上;四、塔机的接地接地装置的组成:1.钢管。
接地棒,长度L5m到2m(渡锌管制避雷器,最小管径40mm,管长视接地电阻率而异)。
塔吊桩基础施工方案

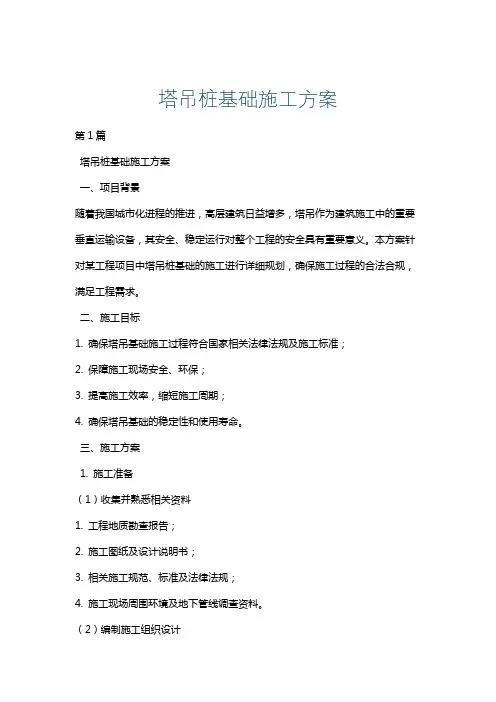

塔吊桩基础施工方案第1篇塔吊桩基础施工方案一、项目背景随着我国城市化进程的推进,高层建筑日益增多,塔吊作为建筑施工中的重要垂直运输设备,其安全、稳定运行对整个工程的安全具有重要意义。
本方案针对某工程项目中塔吊桩基础的施工进行详细规划,确保施工过程的合法合规,满足工程需求。
二、施工目标1. 确保塔吊基础施工过程符合国家相关法律法规及施工标准;2. 保障施工现场安全、环保;3. 提高施工效率,缩短施工周期;4. 确保塔吊基础的稳定性和使用寿命。
三、施工方案1. 施工准备(1)收集并熟悉相关资料1. 工程地质勘查报告;2. 施工图纸及设计说明书;3. 相关施工规范、标准及法律法规;4. 施工现场周围环境及地下管线调查资料。
(2)编制施工组织设计1. 制定施工进度计划;2. 确定施工人员、设备、材料需求;3. 制定安全、质量、环保等措施。
(3)办理相关手续1. 办理施工许可证;2. 办理临时占用土地、临时施工用电、用水等手续;3. 与相关单位协调,确保施工顺利进行。
2. 施工工艺(1)桩基施工1. 钻孔:采用旋挖钻机进行钻孔,钻孔直径应大于设计桩径100mm;2. 钢筋笼制作:按照设计要求制作钢筋笼,焊接牢固,确保质量;3. 混凝土浇筑:采用泵送混凝土,确保桩基混凝土密实、均匀;4. 桩顶处理:桩顶露出地面时,应进行凿除,确保桩顶质量。
(2)塔吊基础施工1. 测量定位:根据设计图纸,采用全站仪进行测量定位;2. 基础施工:按照设计要求,采用现浇混凝土,确保基础质量;3. 预埋件安装:预埋地脚螺栓、预埋板等,确保位置准确;4. 混凝土养护:基础混凝土浇筑完成后,应及时进行养护,确保强度。
3. 质量控制(1)严格遵循国家及地方相关施工规范、标准;(2)加强对施工过程的监督检查,确保施工质量;(3)对施工中出现的问题,及时采取措施予以整改;(4)做好施工记录,为工程验收提供依据。
4. 安全措施(1)建立健全安全生产责任制,明确各级人员职责;(2)施工现场设置安全警示标志,加强现场安全防护;(3)定期对施工人员进行安全教育,提高安全意识;(4)对施工现场进行定期安全检查,发现问题及时整改;(5)制定应急预案,提高应对突发事故的能力。
桩基础塔吊基础施工方案(7.14)

桩基础塔吊基础施工方案(7.14)一、项目背景桩基础和塔吊基础是大型建筑施工中至关重要的工程环节。
本文将围绕桩基础和塔吊基础施工方案展开详细介绍,以确保施工过程安全、高效、顺利。
二、桩基础施工方案2.1. 施工前准备在进行桩基础施工前,需要对现场进行详细的勘测和规划,确保桩基础施工的准确性和稳定性。
同时,准备好相应的施工设备和材料,包括桩机、钢筋、混凝土等。
2.2. 施工步骤1.桩基础定位:根据设计图纸要求,确定桩基础各个位置的坐标,进行标定。
2.钻孔:使用桩机进行钻孔作业,保证孔的垂直度和直径符合设计要求。
3.钢筋笼安装:在钻好的孔内安装钢筋笼,确保钢筋笼与孔壁之间有足够的间隙,以便浇筑混凝土。
4.浇筑混凝土:将预先调配好的混凝土倒入孔内,确保充实并震实,同时注意防止混凝土渗漏。
5.养护处理:对已浇筑的桩基础进行养护处理,保证混凝土的强度和稳定性。
三、塔吊基础施工方案3.1. 施工前准备在进行塔吊基础施工前,同样需要对施工现场进行仔细的勘测和规划,确保施工顺利进行。
准备好所需的设备和材料,包括混凝土搅拌机、模板、钢筋等。
3.2. 施工步骤1.基础布置:根据设计图纸要求,确定塔吊基础的布置位置和尺寸。
2.模板安装:根据设计要求安装好塔吊基础的模板,确保模板的准确性和稳定性。
3.钢筋绑扎:在模板内安装好所需的钢筋,保证钢筋的数量和位置符合设计要求。
4.浇筑混凝土:将预先调配好的混凝土倒入模板内,注意搅拌均匀和浇筑均匀,避免混凝土渗漏。
5.模板拆除:待混凝土达到强度要求后,拆除模板,进行进一步的养护处理和检查。
四、总结桩基础和塔吊基础施工是大型建筑工程中的重要环节,对施工质量和安全具有至关重要的影响。
通过详细的施工方案规划和实施,可以确保施工过程的顺利进行,保证工程质量和安全。
在实际施工中,还需严格按照设计图纸和相关规范要求进行操作,保证施工过程符合标准和要求。
塔吊基础桩施工方案

塔吊基础桩施工方案
在建筑施工中,塔吊的安装至关重要。
而塔吊的安装离不开其基础桩的施工。
基础桩是塔吊的承重基础,对塔吊的安全运行起着至关重要的作用。
本文将详细介绍塔吊基础桩的施工方案。
1. 基础桩施工前准备
在进行基础桩的施工前,需要对施工现场进行认真的勘测和准备工作。
首先,
要清理施工区域,确保施工现场干净整洁;其次,要根据设计方案确定基础桩的位置和尺寸;最后,要准备好所需的施工设备和材料,包括钻机、混凝土搅拌机等。
2. 基础桩施工方法
基础桩的施工方法主要包括钻孔、浇筑混凝土和桩顶处理。
具体步骤如下:
2.1 钻孔
1.根据设计要求选择合适的钻孔机进行钻孔,确保孔径和深度符合设计
要求。
2.钻孔过程中要及时清理孔内的渣土和水泥浆,保持孔道通畅。
2.2 浇筑混凝土
1.在钻孔完成后,应迅速进行混凝土的浇筑,确保混凝土充分填满钻孔。
2.浇筑混凝土时需使用振捣棒将混凝土进行振捣,确保混凝土的密实性。
2.3 桩顶处理
1.在混凝土刚浇筑完成时,应在桩顶处设置均匀的控制标志,以便后续
的桩顶处理。
2.桩顶处理主要包括修平桩顶、浇筑混凝土梁和焊接吊装座。
3. 注意事项
在进行基础桩的施工过程中,需要注意以下几点:
•施工现场的安全环境必须得到保障,施工人员需佩戴安全帽、安全鞋等个人防护装备。
•混凝土的材料和配合比需符合设计要求,保证混凝土的强度和稳定性。
•施工现场必须保持整洁,避免杂物对施工的干扰。
通过以上方案的详细介绍,可以使塔吊基础桩的施工更加顺利和规范,确保塔
吊的安装和使用安全可靠。
桩基础塔吊基础施工方案

桩基础塔吊基础施工方案一、项目背景针对某项目所需施工的桩基础和塔吊基础工程,本文将提供相应的施工方案。
桩基础一般是指为了抵抗机械脚手架和导向架等工程设施受力而设置的桩。
塔吊基础是指塔式起重机的支撑结构,用以确保其工作安全稳定。
二、施工准备2.1 设计方案确认在施工前需要确认技术文件,包括桩基础和塔吊基础的设计图纸和相关参数,确保施工符合设计要求。
2.2 施工人员培训安排施工人员参加相关培训,掌握桩基础和塔吊基础施工技术和流程,保证施工人员具备必要的能力和技能。
2.3 施工材料准备准备好所需的各类施工材料和设备,包括桩、混凝土、钢筋、塔吊底座等。
三、桩基础施工流程3.1 桩位布点根据设计要求和现场情况进行桩位的标定和布点,确保桩的位置符合要求。
3.2 钻孔施工采用沉孔法进行桩基础的施工,钻孔深度和直径需符合设计要求。
3.3 摆锤打桩将桩放入预埋的孔中,通过摆锤等设备进行压实,确保桩的稳固和牢固。
3.4 浇筑在桩顶浇筑混凝土,与周边土壤形成桩基础,等待混凝土凝固。
四、塔吊基础施工流程4.1 基础布置根据塔吊的设计要求,确定基础的位置和尺寸,进行地基开挖和整平。
4.2 钢筋安装在基础上安装预埋的钢筋,固定好位置和数量,确保塔吊底座与地基牢固连接。
4.3 混凝土浇筑在预埋钢筋上浇筑混凝土,密实均匀,确保基础牢固。
4.4 养护待混凝土凝固后,进行基础养护,确保基础的强度和耐久性。
五、总结本文针对桩基础和塔吊基础的施工,提供了详细的施工方案,包括施工前准备、施工流程等内容,以确保工程施工的顺利进行。
在实际施工中应注意安全第一,严格按照设计要求和工艺标准进行操作,保证施工质量和工程安全。
塔吊基础专项施工方案桩基础 塔吊基础专项施工方案桩基础

一、编制说明 (2)1.1编制依据 (2)1.2编制原则 (2)二、工程概况 (3)2.1周边建筑物情况 (3)2.2岩土情况 (3)三、塔吊基本情况 (3)3.1塔吊基本技术参数 (5)3.2现场安装参数 (5)四、塔吊基础施工 (6)4.1基础施工 (6)4.2、地下室底板处理措施 (7)4.3基础施工预埋 (7)4.4钢筋加工施工 (8)4.5基础承台大体积混凝土施工 (8)五、塔吊穿地下室处理措施 (10)5.1、地下一层楼板、地下室顶板处理措施 (10)5.2、防水施工方法 (11)5.3、塔吊处钢筋施工方法 (12)5.4、地下室顶板模板施工方法 (13)5.5、楼板混凝土施工方法 (13)六、质量保证措施 (13)七、安全文明施工措施 (14)八、塔吊运行安全保证措施 (14)九、塔吊验算 (16)十、平面布置图、剖面图 (23)一、编制说明1.1编制依据1、《建筑桩基础技术规范》JGJ94-20082、《混凝土结构设计规范》(GB50010-2010)(2015年版)3、交投永固大厦设计施工总承包(EPe)施工总体平面布置图4、QTZ80(TC6013B)塔式起重机使用说明书5、QTZ80(TC6013B)塔式起重机基础制作说明书6、交投永固大厦设计施工总承包(EPC)岩土勘察报告7、《建筑工程施工手册》第四版(中国建筑工业出版社)1.2编制原则本施工方案在编制时,我们本着争创一流质量、一流工期,为业主争效益、为企业争信誉的指导思想,在IS09002质量保证体系的指引下,在施工部署和组织、各项技术措施的提出与应用、主要施工方法和设备材料的供应等方面,力求措施先进、具体,方法实用,并在施工全过程中坚持质量体系有效运行。
用优良的质量、合理的速度、先进的技术、满意的服务为业主提供优秀的建筑产品,以实现业主目标、建立企业良好信誉。
二、工程概况(一)、工程名称交投永固大厦设计施工总承包(EPC)(二)、建设单位广州永固投资有限公司。
塔吊桩基础施工方案(专家论证)

塔吊桩基础施工方案(专家论证)1. 背景介绍塔吊是建筑施工工地常用的大型机械设备之一,它的安装需要一个稳固的基础来支撑其重量和工作状态下的各种受力情况。
而塔吊桩基础施工方案则是为了保证塔吊的安全使用而设计的。
通过专家论证,确定最佳的方案,保证施工质量和安全。
2. 方案设计2.1 桩基础的选择在塔吊安装施工中,常用的桩基础有钻孔灌注桩和静压桩。
静压桩适用于土层较软的情况,其施工简单,成本较低;而钻孔灌注桩适用于土质较坚实的情况,承载能力较大。
根据具体工地情况,选择合适的桩基础形式。
2.2 施工工艺流程1.土壤勘测:通过专业机构对施工区域的土壤类型、承载力等进行勘测,为后续的施工设计提供数据支持。
2.确定桩基础类型:依据勘测结果和塔吊的实际负载需求,确定使用的桩基础类型。
3.桩位布置:根据设计要求,合理布置各个桩位,确保桩基础的整体稳定性。
4.开挖基坑:按照设计要求和规范要求,在桩位处进行基坑开挖并清理。
5.浇筑混凝土桩基:对开挖好的基坑进行模板支撑并进行混凝土灌注。
6.完成桩基础施工:等待混凝土充分硬化后,开始进行桩基础结构的施工,包括桩帽的安装等。
3. 施工质量控制3.1 施工监管在整个桩基础施工过程中,需要专业监理人员进行监管,确保施工符合设计要求和规范标准,及时处理施工中出现的问题。
3.2 施工质量检测施工完成后,需要进行质量检测,包括桩基础的承载力测试、质量验收等,确保施工质量符合要求。
3.3 专家论证在施工完成后,还需要邀请专家进行论证,审查施工过程中的各个环节是否符合工程要求和标准,提出改进建议和意见,确保塔吊桩基础施工方案的可行性和安全性。
4. 结语塔吊桩基础施工方案的设计和施工过程需要严格把控,保证塔吊在使用过程中的安全性和稳定性。
通过专家论证,可以为施工方案提供专业的指导和建议,提高施工质量,确保工程顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目名称:天汇?蓝色港湾E区
单位工程:1#楼、2#楼、3#楼、26#楼QTZ63塔吊基础施工方案
施工单位:江苏省苏中建设集团股份有限公司
编制人: 洪锡金
编制日期:2012年4月2日
目录
第一章工程概况 (3)
1.1工程概况 (3)
1.2 编制依据 (3)
1.3 塔吊的选择 (4)
第二章塔吊技术性能参数 (5)
2.1 QTZ63型塔吊技术性能参数 (5)
第三章塔吊基础定位及施工 (6)
3.1 塔吊基础位置的确定 (6)
3.2 塔吊基础结构 (8)
3.3 塔吊基础的保护 (8)
3.4 塔吊基础施工工艺 (10)
概况章工程第一况程.1工概1楼、3#、26#1、工程名称:天汇蓝色港湾E区1#、2#、工程地点:长春市二道区广德路以西,惠工路以北,东丰路以2 南,滨河路以东、建设单位:吉林省天汇房地产有限责任公司 3 、设计单位:吉林北银规划建筑设计有限责任公司4 、勘察单位:长春有色勘察设计院5 、监理单位:长春市忠承工程建设监理有限责任公司6 7、施工单位:江苏省苏中建设集团股份有限公司2,其中地下建筑面积、建筑概况:本工程总建筑面积74508.8 m82,建28层)住宅楼及地下车库(一层)3#1#、2#、13540m (,地上分为 1.7米。
筑总高度88m。
地基土标准冻深,上、结构概况:本工程主楼地下一层,地上二十八层,总高88M9部结构为框架剪力墙结构,抗震设防类别为标准设防,合理使用年限为。
度。
本
工程±0.000 相当于黄海高程197.6m50年,抗震设防烈度为7据编制依1.2
QTZ63型塔式起重机使用说明书》;1、《 2、长春有色勘察设计院提供的本工程勘察技术报告;);4、塔式起重机安全规程
(GB5144-2006、塔式起重机操作使用规程(JG/T100-1999);5 ;JGJ94-20086、《建筑桩基技术规范》());GB50202-2002《建筑地基基础工程施工质量验收规范》7、(;)GB50010-2002、混凝土结构设计规范(8.
9、建筑地基基础设计规范(GB50007-2002);
10、《建筑施工安全检查标准》(JGJ59-2011);
11天汇蓝色港湾E区1#、2#、3#、26#楼工程结施图、建施图;
1.3 塔吊的选择
本工程工期较紧,质量和安全要求很高,施工场地狭长,综合考虑施工运输的方便及高效,同时考虑到文明施工的要求,结合现场实际情况,拟配备3台QTZ63塔吊配合施工,均为附着式,安装总高度分别为米。
100楼3#米,110楼2#米,100楼1#.
根据工程岩土勘察报告显示,基础承载力土层的土质情况如下:
根据工程基础标高,确定塔基基底相对标高为-6.25m。
根据上表地质情况,原土层无法满足地基承载力要求,所以3台塔吊基础均需要进行打桩处理,基础采用(五桩+承台基础)桩径为400mm的预应力高强混凝土管桩,桩长6m。
桩尖进入持力层1.0m。
单桩承载力特征值:Ra=1200KN,桩尖持力层为第8层强风化泥岩。
承台尺寸为6100×6100×900,砼标号为C35,垫层厚100mm,C15混凝土浇筑,内配Ⅱ级钢筋。
第二章塔吊技术性能参数
2.1 QTZ63型塔吊技术性能参数
型号:QTZ63型塔式起重机
独立式整机质量(不计平衡重):33t
平衡重:10.4t
0.8=25.6t
×32:个标准节)32,加载120m标准节重(总高度.
最大起重量:6.0t
额定起重/最大力矩:630/850
工作幅度:最小2.5m,最大50m
臂长:51.5m
起升(安装)高度:120m
附墙道数:6道
塔身宽度:1.8m
第三章塔吊基础定位及施工
3.1 塔吊基础位置的确定
塔吊基础位置的确定,主要考虑施工现场材料堆场及加工场的位置、塔吊的型号及运输距离、现场西北角10KV高压线杆的影响、与拟建建筑物基础承台的相对位置及本工程基坑围护设计等因素。
综合以上各因素的影响,决定将3台塔吊位置定在主楼1-M交1-16、2-M交
2-16、3-M交3-16部位,1-M轴、2-M轴、3-M轴与塔吊中心垂直距离为6.0m。
塔吊基础定位图入下图所示。
塔吊基础结构3.2
塔基基础施工图,基础上部为钢筋混凝QTZ-63根据哈东建提供的,承台砼等级为C40,承台高900mm,4800mm土承台,承台截面为×4800mm 20-7000=16件。
22-1000=16件;纵筋:Φ钢筋:Φ塔吊基础详图如下图所示:
护础基的保 3.3塔吊,设计塔吊基础承台-1.450m本工程施工场地自然地坪相对标高为基坑土方开挖放坡-6.25m与主楼基础承台底标高基本保持水平,底标高(如1:2.5水泥砂浆砌筑砖挡土墙进行保护。
坡度进行开挖,:采用11 下图所示):
同时,塔吊基础还应注意以下几点: 1、对塔吊基础修筑好边坡和排水设施,保证排水畅通。
、塔吊基础顶面要求用水泥砂浆抹平,用水准仪校正水平,倾斜2 1/500。
度和平整度误差不超过、机脚螺杆
位置、尺寸位置应绝对正确,应特别注意做好复核工3。
螺纹部位顺抹上黄油,并用塑料纸裹严作,尺寸误差不超过±0.5mm 保护。
3.4 塔吊基础施工工艺
1、工艺流程:基础土方开挖→塔基桩施工→塔基垫层浇筑→承台弹线放样→承台钢筋绑扎→预埋螺栓→支模→隐蔽验收→浇捣砼及养
护→拆模→固定十字梁→挡土墙砌筑
2、施工要点:
预埋螺栓采用16根M27L1000的地脚螺杆,露出承台面450mm;螺栓预埋时用电焊固定牢固,应根据厂家设计图要求预埋准确,尺寸偏差在5mm 内,整个承台面要求平整,平整度控制在1/1000。
模板施工:基础模板为18mm厚多层板,施工前,模板涂上脱模剂;模板的接缝不应漏浆,在浇筑混凝土前木模板应浇水湿润,但模板内不应有积水,模板内杂物应清理干净。
基础砼浇捣:砼浇捣时,振动棒应快插多振,防止漏振,充分振捣密实,特别应注意预埋螺栓处砼振捣质量。
在振捣完毕后,用人工将斜面拍平成型。
砼表面二次压光,防止出现收缩裂缝。
砼浇捣时还应随时对柱插筋进行监测,随时校正。
.。
