基坑回填技术交底

合集下载

基坑回填技术交底

基坑回填技术交底

目录一、工程概况二、施工准备三、作业条件四、施工操作工艺五、检验与验收六、成品保护七、安全措施八、施工注意事项基坑回填技术交底一、工程概况安医医技综合楼位于安医医院内,东南面离原有建筑屋比较近,西北面为院内道路,基础形式:主楼人工挖孔灌注桩基裙楼梁板式筏基。

基础埋深主楼-6.250m,裙楼基础埋深-4.675m。

本工程地下室四周1000mm范围用二八灰土分层夯实回填,高层主楼与裙楼两地下室间空隙用粗砂填实,其它部位用素土分层夯实回填。

二、施工准备1、填料质量要求土料:宜优先利用基坑中挖出的原土,因本工程施工场地比较狭小,不能堆放土方,只能从外运土回填。

土质要求:粘性土,含水量要符合压实要求,不含有机杂质,粒径不大于50mm。

砂:宜用颗粒级配良好、质硬地坚的中砂或粗砂,砂中不得含有杂草、树根等有机杂质,含泥量不大于5%。

灰土:采用粘性土,土料要过筛,其颗粒不小于15mm,石灰要用三级以上新鲜的块灰,使用前1~2d消解并过筛,其颗粒不得大于5mm,不得夹有未熟化的生石灰块粒及其它杂物,也不得含有过多的水分。

2、主要机具机械设备:蛙式打夯机、翻斗汽车、1.5t翻斗汽车。

主要工具:铁锹、铁耙、量斗、水桶、胶管、喷壶、铁筛(孔径为5mm、15mm)以及手推车等。

三、作业条件1、回填土前要清除基底上杂物、淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入基坑,浸泡地基,造成基土下陷。

2、施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格)填写好地面以下工程的隐蔽工程记录,并经验收、签字认可。

混凝土要达到规定的强度。

3、做好水平高程的测设,在地下室外墙面上弹上水平墨线,并用红油漆在墙体拐角处标出250mm一道的回填压实厚度(皮数杆)。

四、施工操作工艺1、2:8灰土(1)清除基底表面浮土、杂物,并在原有地基上进行平整、打夯两遍,要求平整干净。

如有积水、淤泥,要晾干;局部有软弱土层或空洞,要及时挖出后灰土回填夯实。

基坑回填土技术交底

基坑回填土技术交底

基坑回填土技术交底简介基坑回填土是指施工时挖出的土方在工程完成后重新填充到挖出土方的原位置上,并经过一定的加固和处理,使其达到设计要求的强度和稳定性能。

正确的回填土处理不仅能够减少施工造成的环境影响,还可以为后续地面基础的稳定性提供巨大帮助。

因此,在现代基础设施建设中,基坑回填土处理技术显得尤为重要。

本文将介绍基坑回填土处理的具体步骤和技术要点,以便工程师们更好地掌握这项关键技术。

回填土处理过程1.土方处理在回填土处理之前,需要对土方进行处理,包括清除杂物以及进行必要的筛分和加工。

清除杂物是为了避免对后续加固层的影响,而筛分和加工则可提高土方的平整度和密实度,从而达到更好的加固效果。

2.回填土打底回填土的加固是从底部逐层进行的。

首先要进行的是回填土打底,一般采用平整压实的方法,要求压实达到设计要求的 95%以上。

在打底的同时,还应加强边缘部分的加固,防止土方从边缘流失。

3.分层加固回填土的分层加固是指按照设计要求对土方进行分层处理,每一层的厚度一般在 20cm 左右。

在分层加固中,对于各层土方间需要进行充分的结合,防止层与层之间出现空隙。

分层加固的具体方法包括:•按设计要求选择加固材料•采用切割机械进行加固层与层之间的平整•加固层表面平整度要求高,分层加固完成后应进行加固层的平整度测量。

4.土方覆盖层回填土加固完成后,需要进行覆盖层的加固,以利于土方顶部的强度和稳定性能够得到保障。

覆盖层的加固原理与分层加固的相似,包括挑选合适的加固材料,分层加固以及采用切割机械保证各层之间的平整度等。

技术要点1.加固材料的选择回填土的加固材料选择应根据其特殊的技术要求和物理特性而定,比如,对于要求防水和避免土方流失的深基坑回填土,应选用高黏性黏土。

不同类型的基坑回填土需要选用不同特性的加固材料。

2.多层加固多层加固技术即按设计要求将基坑回填土重新压实垫层,以达到加强土方间预压力的目的。

3.边缘的加固对于开挖的基坑,应注意边缘的加固。

基坑回填技术交底

基坑回填技术交底

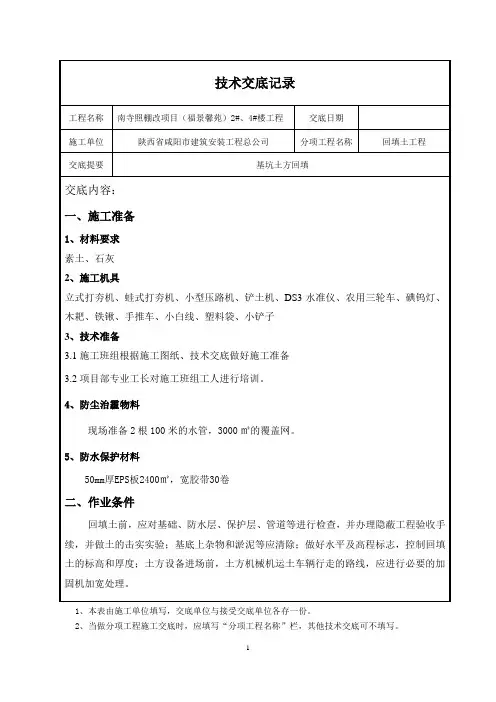

技术交底记录工程名称南寺照棚改项目(福景馨苑)2#、4#楼工程交底日期施工单位陕西省咸阳市建筑安装工程总公司分项工程名称回填土工程交底提要基坑土方回填交底内容:一、施工准备1、材料要求素土、石灰2、施工机具立式打夯机、蛙式打夯机、小型压路机、铲土机、DS3水准仪、农用三轮车、碘钨灯、木耙、铁锹、手推车、小白线、塑料袋、小铲子3、技术准备3.1施工班组根据施工图纸、技术交底做好施工准备3.2项目部专业工长对施工班组工人进行培训。

4、防尘治霾物料现场准备2根100米的水管,3000㎡的覆盖网。

5、防水保护材料50mm厚EPS板2400㎡,宽胶带30卷二、作业条件回填土前,应对基础、防水层、保护层、管道等进行检查,并办理隐蔽工程验收手续,并做土的击实实验;基底上杂物和淤泥等应清除;做好水平及高程标志,控制回填土的标高和厚度;土方设备进场前,土方机械机运土车辆行走的路线,应进行必要的加固机加宽处理。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录工程名称南寺照棚改项目(福景馨苑)2#、4#楼工程交底日期施工单位陕西省咸阳市建筑安装工程总公司分项工程名称回填土工程交底提要基坑土方回填三、施工工艺及方法3.1灰土范围:地下室基坑外侧>1500mm范围内为2:8灰土,其余部分为素土回填;3.2工艺流程:基底清理—检验土质—分层铺土—分层压实—分层检验—修整找平去。

3.3施工方法:3.3.1基底清理清理回填基底上的洞穴、树根、草皮、垃圾等,应将有机物质含量超标的表层土先行清理,然后将基底充分夯实或碾压密实。

回填土前,应将50mm后聚苯板用胶水点粘至防水层表层。

3.3.2检验土质填土前应检验其土料含水率是否在控制范围以内,土料含水率一般以手握成团、落地开花为宜。

当土料含水率过大时,应采取翻松、晾干、风干、摻入干土或换土回填等措施。

基坑土方回填技术交底

基坑土方回填技术交底

基坑土方回填技术交底一、工程概述本次施工的基坑位于_____,占地面积约为_____平方米,深度为_____米。

该基坑的土方回填工作是整个工程的重要环节之一,直接关系到后续工程的施工质量和安全。

二、施工准备1、材料准备回填土:宜优先选用现场挖出的原土,但不得含有有机杂质,使用前应过筛,其粒径不大于 50mm。

石灰:采用熟化石灰粉,其粒径不得大于 5mm。

2、主要机具装运土方机械:铲土机、自卸汽车、推土机、铲运机及翻斗车等。

碾压机械:平碾、羊足碾和振动碾等。

一般机具:蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m 钢尺、20铅丝、胶皮管等。

3、作业条件施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。

填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续。

施工前,应做好水平高程标志布置。

如在基坑(槽)或管沟边坡上,每隔 3m 钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。

三、施工工艺流程1、基坑底地坪上清理清理基坑底的杂物、垃圾、积水等,确保基底干净、平整。

对基底进行平整,采用人工或机械的方式,使基底标高符合设计要求。

2、检验土质检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内。

如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。

3、分层铺土回填土应分层铺摊。

每层铺土厚度应根据土质、密实度要求和机具性能确定。

一般蛙式打夯机每层铺土厚度为 200~250mm;人工打夯不大于 200mm。

每层铺摊后,随之耙平。

4、分层碾压密实碾压机械压实填方时,应控制行驶速度,一般不应超过 2km/h。

碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。

长宽比较大时,填土应分段进行。

每层接缝处应作成斜坡形,碾迹重叠05~10m 左右,上下层错缝距离不应小于 1m 。

基坑开挖回填基础埋设安全技术交底

基坑开挖回填基础埋设安全技术交底

基坑开挖回填基础埋设安全技术交底基坑开挖回填基础埋设安全技术交底作为建筑工程的重要部分,基坑开挖、回填和基础埋设是建筑施工中的关键环节。

在进行这些工作之前,需要进行安全技术交底,以确保施工过程中人员和设备的安全,并保证工程质量的完好无损。

本文将对基坑开挖、回填和基础埋设的安全技术交底进行全面阐述。

一、基坑开挖的安全技术交底基坑开挖前的安全技术交底应包括以下内容:1. 现场环境安全:工作区域应设置警示标志和安全网,挖掘机、铲土机等机械设备要按规定停放在固定位置,现场禁止无关人员进入。

2. 开挖方式安全:根据地形、土质、地下管线等情况,确定开挖方式和开挖深度,并制定安全措施,确保施工过程中不会发生地面坍塌、山体滑坡等意外事故。

3. 挖掘机等机械设备的使用规定:挖掘机等机械设备的使用前必须检查设备的安全性能、操作机具的要领和注意事项,注意机具的平稳起伏和操作者的安全。

4. 斜坡防护措施:对可能出现构筑物、支撑体系和斜坡等边坡的区域,需要进行防护措施,确保其安全。

二、基坑回填的安全技术交底基坑回填前的安全技术交底应包括以下内容:1. 地面环境安全:工作区域应清除杂物,避免出现垫块或石块等障碍物和阻滞物,对回填坑内土方进行平整处理,确保施工过程中人员和设备的安全。

2. 机械设备的使用规定:对使用的机械设备进行安全检查,并对操作规范进行安全培训。

3. 回填材料的选择与规格要求:回填材料应按照设计要求选择,并严格按照要求进行精度和密实度的控制。

4. 回填方式与回填层数要求:应根据现场实际情况确定回填方式和回填层数,施工过程中按照要求进行层层贯彻压实,以保证回填体的稳定性。

三、基础埋设的安全技术交底基础埋设前的安全技术交底应包括以下内容:1. 埋设安全要求:施工前应对埋设的安全要求进行全面排查,确保沉降值、结构变化等指标符合要求。

2. 埋设材料及尺寸要求:应根据设计要求和实际情况选择合适的材料并精确计算尺寸,以保证基础的良好实施。

基础土方回填安全技术交底

基础土方回填安全技术交底

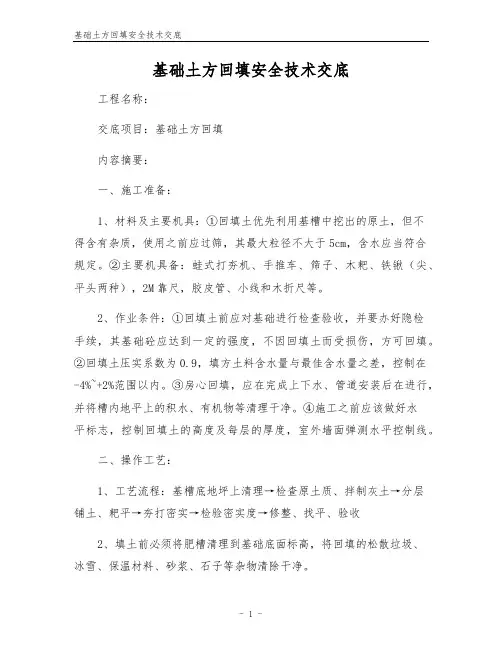

基础土方回填安全技术交底工程名称:交底项目:基础土方回填内容摘要:一、施工准备:1、材料及主要机具:①回填土优先利用基槽中挖出的原土,但不得含有杂质,使用之前应过筛,其最大粒径不大于5cm,含水应当符合规定。

②主要机具备:蛙式打夯机、手推车、筛子、木耙、铁锹(尖、平头两种),2M靠尺,胶皮管、小线和木折尺等。

2、作业条件:①回填土前应对基础进行检查验收,并要办好隐检手续,其基础砼应达到一定的强度,不因回填土而受损伤,方可回填。

②回填土压实系数为0.9,填方土料含水量与最佳含水量之差,控制在-4%~+2%范围以内。

③房心回填,应在完成上下水、管道安装后在进行,并将槽内地平上的积水、有机物等清理干净。

④施工之前应该做好水平标志,控制回填土的高度及每层的厚度,室外墙面弹测水平控制线。

二、操作工艺:1、工艺流程:基槽底地坪上清理→检查原土质、拌制灰土→分层铺土、耙平→夯打密实→检验密实度→修整、找平、验收2、填土前必须将肥槽清理到基础底面标高,将回填的松散垃圾、冰雪、保温材料、砂浆、石子等杂物清除干净。

3、检验回填土的质量,有无杂物,颗粒粒径是否符合规定,以及回填土的含水量是否控制在范围以内;在基坑上将白灰与原土按2:8拌和均匀后,再回填。

4、回填灰土应分层铺摊,每层铺土厚度为200~250mm,每层铺摊后随之耙平;5、回填灰土每层至少夯打三遍,打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,严禁采用浇水使之下沉的所谓“水夯”法。

6、如须要分层分段夯实时,交接处应填成阶梯形,梯形的高宽比为1:2(高15cm、宽30cm),上下层错缝距离不小于1米。

7、回填灰土时,为了防止管道中心线位移或损坏管道,应用人工夯实,先在管子两侧填土夯实,并应当由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。

8、回填土每层填土夯实后,应按规范要求进行环刀取样,测出干土的质量密度(≥15KN/mз),达到要求后,再进行上一层的铺土;9、回填土夯实时,对于打夯机无法夯实的死角的周边应采取人工夯实。

基坑回填土工程安全技术交底

基坑回填土工程安全技术交底

基坑回填土工程安全技术交底1. 前言基坑回填土工程是建筑施工过程中的一项重要工作,它涉及到多个环节和技术细节。

为了保证施工的安全和质量,需要进行相关的技术交底。

本文将详细介绍基坑回填土工程的安全技术要点,以确保施工人员能够正确理解和执行相关工作。

2. 工程概述基坑回填土工程是指在地下工程施工过程中,通过填充土方材料来填补基坑空洞部分。

该工程的目的是保证基坑的稳定性和承载能力,防止地基沉降和结构变形,确保建筑物的安全。

在进行基坑回填土工程之前,需要进行详细的工程方案设计,并按照设计要求进行施工。

3. 安全技术要点3.1 基坑回填土选择在进行基坑回填土工程之前,需要根据实际情况选择合适的土方材料。

选择土方材料时,需考虑以下因素:•土方材料的物理力学特性,如密实度、稳定性等。

选择的土方材料应具有较好的力学性能,能够满足基坑回填土工程的要求。

•土方材料的原始状态和含水量。

选择的土方材料应尽量接近原基坑土的性质,并控制其含水量在合理范围内。

•土方材料的来源和质量。

选择的土方材料应来源可靠,质量符合相关标准要求。

3.2 基坑回填土施工方案在基坑回填土工程的施工过程中,需制定详细的施工方案。

施工方案应包括以下内容:•施工工艺流程。

明确土方材料的运输、堆放、压实等工艺流程,确保施工过程的合理性和可行性。

•施工设备和工具。

根据实际情况选择合适的施工设备和工具,并进行相关的检验和维护。

•施工人员组织和安排。

合理组织施工人员,确保施工人员具备相关技能和安全意识,并严格执行施工方案。

•施工现场安全措施。

制定相应的安全措施,包括安全防护设施、警示标志、安全教育培训等,确保施工现场的安全性。

3.3 基坑回填土施工质量控制基坑回填土工程施工过程中,应进行严格的质量控制,以确保施工质量符合设计要求。

质量控制包括以下方面:•土方材料的采样和试验。

及时采集土方材料样品,并进行物理力学试验,以确定其符合施工要求。

•填土层厚度和均匀性控制。

基坑施工工程技术交底(3篇)

基坑施工工程技术交底(3篇)

第1篇一、工程概况本项目位于[项目地址],总建筑面积[总建筑面积],基坑深度[基坑深度]。

本次技术交底主要针对基坑施工过程中的技术要点、施工工艺、质量控制、安全防护等方面进行详细说明。

二、施工准备1. 施工人员:施工人员需具备相关资质,并经过专业培训,确保掌握基坑施工技术。

2. 施工材料:严格按照设计要求,选用合格的材料,确保施工质量。

3. 施工设备:配备挖掘机、装载机、自卸车、吊车等施工设备,确保施工进度。

4. 施工图纸:熟悉施工图纸,明确施工范围、施工工艺、质量控制标准等。

三、施工工艺1. 地质勘察:施工前进行地质勘察,了解地下情况和土壤稳定性,为施工提供依据。

2. 基坑支护:根据地质条件,选择合适的支护形式,如钢板桩支护、锚杆支护等。

3. 挖掘与土方工程:使用挖掘机、装载机等设备进行基坑挖掘,确保基坑尺寸和形状符合设计要求。

4. 地下水控制:采用降水、排水、防渗等措施,降低地下水位,确保基坑施工安全。

5. 支护结构施工:按照设计要求,进行支护结构施工,确保支护结构稳定可靠。

6. 深基坑施工:针对深基坑施工,采用分层开挖、分层支护、分层回填等措施,确保施工安全。

四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。

2. 施工质量:严格按照施工规范进行施工,确保施工质量。

3. 监测与验收:定期进行监测,发现问题及时整改,确保施工质量。

五、安全防护1. 施工人员安全:加强施工人员安全教育,提高安全意识。

2. 施工现场安全:设置安全警示标志,确保施工现场安全。

3. 机械安全:定期检查机械设备,确保机械设备运行正常。

4. 防护措施:针对深基坑施工,采取相应的防护措施,如防坠落、防坍塌等。

六、施工进度1. 制定合理的施工进度计划,确保施工进度。

2. 加强现场管理,确保施工进度。

3. 合理安排施工人员、材料、设备等资源,提高施工效率。

七、总结基坑施工是建筑工程的重要组成部分,关系到整个工程的稳定性和安全性。

(完整版)回填土技术交底

(完整版)回填土技术交底
标高
±10(mm)
±7(mm)
水准仪检查
3)回填土必须按规定分层夯压密实。取样测定夯压密实后土的干土质量密度,其合格率不应小于97%;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm3,且不应集中,环刀法取样的方法及数量应符合规定。
2、允许偏差项目,
六、成品保护:
1、施工时,应注意保护定位桩、轴线桩、标高桩、防止碰撞位移。
5)回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
五、质量标准:
1、保证项目:
1)基底处理,必须将基底杂物全部清出。
2)回填的土料、石灰必须符合设计要求或施工规范的规定。
项目
允许偏差(mm)
本工程
允许偏差(mm)
检验方法
表面平整度
20
15
用2m靠尺和楔形塞尺检查
2、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
3、基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
七、应注意的质量问题:
1、未按要求测定土的干土质量密度回填土每层都应测定夯实后的干土质量密度,检验其密实度,素土压实系数达到0.9Байду номын сангаас以上才能铺摊上层土,试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。未达到设计要求部位应有处理方法和复验结果。
2、回填土下沉:
因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,坑底有机物或落土清理不干净等造成,这些问题均应在施工中认真执行规范规定,发现后及时纠正。
3、回填土夯压不密实,应在夯压前对干土适当洒水加以润湿;回填土太湿,同样夯压不密实,呈“橡皮土”现象,这时应挖出换土重填。

2:8灰土基坑回填技术交底

2:8灰土基坑回填技术交底

技术交底记录工程名称富平县杜村十三组城中村改造项目1#2#商住楼交底日期2015-1-5施工单赤东建设企业有限企业西本分企业分项工程回填土工程位2:8灰土及素土基坑回填名称交底提要交底内容:一、施工准备1、资料要求素土、石灰2、施工机具蛙式打夯机、小型压路机、铲运机、自卸汽车、高压冲车设备、DS3水平仪、盒尺、镝灯、木耙、铁锹、手推车、小白线、塑料袋、小铲子3、技术准备施工队依据施工图纸、技术交底做好施工准备项目部技术人员为施工队供给技术服务,并对施工队工人进行培训。

地下室外墙米范围内为2:8灰土回填,米范围之外为素土回填。

二、作业条件地下室外墙防水保护层施工达成并隐蔽检查合格;落地脚手架拆掉并将钢管扣件、模板等槽坑内杂物清理洁净;将所有管道引出口、预留洞口、塔吊基座及预留洞口范围堵、挡、砌、截好;审查人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当成分项工程施工交底时,应填写“分项工程名称”栏,其余技术交底可不填写。

技术交底记录工程名富平县杜村十三组城中村改造项目交底日期2015-1-5称1#2#商住楼分项工程回填土工程施工单赤东建设企业有限企业西本分企业位名称交底提2:8灰土及素土基坑回填要交底内容三、施工工艺及方法工艺流程:基底清理-标高抄测--拌合二八灰土-平铺第一层二八灰土及素土-夯实-进行取样检测-平铺第二层-夯实-进行取取样检测-挨次循环下去。

施工方法:拌合二八灰土:人工筛分石灰和土,严格依据2:8(1车石灰四车黄土)的体积比进行平均拌合。

灰土拌合中严格控制土的含水量。

采纳土的含水量在%左右的洁净粘性黄土(以手攥成团、自然落地散开为宜)。

若土含水量过高可晾干,含水量过低可适合洒水润湿。

第一层回填土夯实:因为基槽底部施工面积狭小故此部位的灰土夯实采纳蛙式打夯机对回填土进行夯实,铺设前对槽底的标高进行复核,检查合格后,铺设灰土厚度控制在25cm内,压实遍数许多于4遍。

基坑回填技术交底

基坑回填技术交底

基坑回填技术交底技术安全交底记录工程名称:湖南醴陵创新创业服务中心项目单元名称:基坑回填技术文件名称基坑回填技术交底交底日期xx年11 月24 日主持人张健交底人唐会清参加交底人员签字交底要点:1、回填概况本项目位于湖南醴陵市,为一幢为市民服务提供便利性的综合体,总建筑面积约为49079、57㎡,地下一层,地上五层,结构形式为现浇框架结构,筏板基础+独立柱基础。

其中独立基础区域需要进行回填。

按照设计图纸要求,本工程回填土利用场内堆土回填,回填前应清除其中有机杂质;控制含水量及干密度。

回填土压实系数≥0、94,每层虚铺≤300mm。

二、材料要求回填土应采用场内堆土并分层夯实回填。

回填前应清除基坑内积水、有机杂质;控制含水量及干密度。

分层厚度应按图纸要求≤300mm并且每层夯击次数不少于3遍,要求一夯压半夯,压实系数≥0、94。

回填土每层填土夯实后,按规范要求测出土的密实度,密实度≥0、94后,再进行上一层的回填。

三、施工准备工作1、材料准备序号材料名称单位数量备注1 素土m³39000 回填用2、机具准备2、1、现场提前做好水电准备,保证现场在浇筑混凝土时有充足的照明和水的供应。

2、2、其他相关机具如下:序号机械名称单位数量备注1 自卸汽车台5-62 挖掘机台33 压路机台23T4 推土机台15 打夯机台36 水泵台2-33、人员备配及管理3、1、召开技术交底会议,提出具体生产技术要求,布置下达各工序项目施工的工作任务与职责,让每位管理人员明确自己的工作内容,确保施工按质按量完成。

3、2、安排好劳力配备和施工机具、材料的需要量计划和配置。

劳力供应要保证连续作业并保证工人合理的休息时间,机具配置应能随进度机动灵活移位,现场材料配备应能满足突发情况(如停电、供料暂停等)时的现场暂时运转。

4、拟定主要劳动力需要量如下:序号工种计划需要(人)备注1 普工62 现场工长13 水电工14 现场安全员15 (塔吊、机械)作作作工46 机械人员按车辆数量配置4、作业条件1)地下基础、柱、墙、防水已经施工完毕,并办理隐蔽验收手续;2)根据设计对回填土层的厚度、干密度要求及现场土料情况、施工条件,进行了必要的压实实验,根据已选定土料,确定了土料含水量控制范围、铺土厚度、夯实或碾压遍数等参数。

基坑土方(人工)开挖及回填技术交底

基坑土方(人工)开挖及回填技术交底

基坑土方(人工)开挖及回填技术交底亲爱的朋友,上文已完,为感谢你的阅读,特加送另一篇范文,如果下文你不需要,可以下载后编辑删除,谢谢!矿井水灾事故专项应急演练方案1 应急演练目的、意义和目标1.1应急演练目的①评估我矿水灾事故的应急准备状态,发现并修改我矿水灾事故专项应急预案和执行程序中存在的缺陷和不足;②评估我矿在发生水灾事故时的应急能力,识别处理水灾事故的资源需求,澄清相关单位和人员的应急职责,改善水灾事故应急救援中的组织协调问题;③检验应急响应人员对水灾事故应急预案及执行程序的了解程度和实际操作技能;同时,通过调整演练难度,进一步培训和提高应急响应人员的业务素质和能力;④提高全员安全意识。

1.2应急演练意义:为了进一步增强煤矿应对水灾事故的快速反应能力、应急处理能力和协调作战能力,提高米田煤矿的应急救援水平,切实保障人民生命和公司财产的安全,米田煤矿特组织本次应急救援演练。

1.3应急演练目标1.3.1 报警当发生水灾事故时,由现场施工单位当班第一责任者采用电话报警的方式进行报警。

1.3.2接警处警调度室接到事故报警后,调度室调度员立即向当天矿值班长和应急救援领导小组组长(矿长)汇报,同时通知水灾应急演练指挥部有关人员到调度室待命,根据指挥部意见,启动水灾应急救援预案。

1.3.3 应急指挥①基层单位:一旦发生矿井水灾事故,现场施工单位立即成立水灾事故现场处置小组,掘进队当班第一责任者为小组长。

②矿级应急指挥:矿调度室接到事故报警后,矿成立矿井水灾事故应急演练小组,指挥部设在矿调度室。

1.3.4 应急行动①基层单位应急行动现场组织人员按照避灾路线撤离至安全地点。

模拟底板涌水的疏、排;②矿级应急行动矿调度室通知相关泵房,由开泵人员立即开动工作、备用水泵开始排水;同时检查检修水泵的完好状况,保证检修水泵能够随时投入运转。

2 应急演练原则①安全第一、以人为本的原则。

②统一领导、分级负责的原则。

③反应迅速、措施果断的原则。

基槽开挖及回填技术交底

基槽开挖及回填技术交底

技术交底内容:一、技术交底范围:1、本次交底为畅通工程道路排水工程沟槽开挖施工和沟槽回填土施工。

2、必须严格按照施工技术交底执行,若有疑问请及时和现场技术员联系。

二、设计情况:1、采用放坡开挖,基底宽度为管道基础宽度,管道基础宽严格按照图纸要求。

雨、污水管道同槽施工,遵循“先深后浅”的原则施工。

2、开槽施工的Ⅱ级钢筋混凝土管的管顶覆土不大于3米时采用120°混凝土基础。

3、放坡的坡度采用1:0.33放坡比率,开挖时应保护坡脚,边坡应严格按图纸施工,不允许欠挖和超挖。

三、施工准备:1、根据计划提前通知项目部技术员测量放样,明确管道位置。

2、基坑开挖前必须人工开挖探沟,探明其他管线位置。

3、现场基坑边要做到路通,保证开挖的基坑废弃土由土方外运队伍能及时外运,做到土不过夜。

4、现场要做到电通,保证开挖的沟槽在没有回填前夜晚始终能够得到足够的照明,能够正常施工。

5、开挖前准备好基坑开挖的标志、标牌配设,硬性围挡材料的准备,做到开挖前能够将开挖及施工范围给围挡好。

6、施工开挖过程中如发现其他不明管线影响施工,首先对管线进行保护,在通知管线协调人员和产权单位人员到现场共同确认该管线是否有用,如是有用让产权单位对该管线进行迁移保护,如需无用,将其废除。

(1)电信光缆、电力等防护措施沟槽施工前,先会同业主、产权管理单位对施工范围内地下缆线进行改移,或加固防护。

对于不可改移的地下缆线,挖开管线或开挖样洞,使之暴露,采用硬质外套管防护,在加设套管前,先用麻布包裹地下缆线,硬质管端部与缆线接触部位设塑料套等过渡,同时硬质套管端部打磨圆顺。

当缆线需悬吊时,采用碗扣支立,施工时严禁碰撞,并设专人监护。

待新建管道敷设完工后方可根据相关设计要求对管线进行保留或废除。

(2)给排水、天然气管道防护措施对于穿过施工范围内的给排水及天然气管路,施工前探明位置,并落实消防设备,否则不准施工。

采用人工开挖基槽,贝雷桁架进行悬吊稳固,管路的吊点应加设橡胶垫,防止管道破损,施工时严禁机械碰撞,并设专人防护。

基坑回填技术交底

基坑回填技术交底

工程名称 新建太原至兴县铁路工程 授权交底班(组)桥涵施工队伍 单位工程名称 DK40+144.79 3-16m 中桥施工部位承台基坑交底内容:基坑回填 一、回填材料及施工机具1.1土:宜优先选用基槽中挖出的土,但不得含有有机杂质。

使用前应过筛,其粒径不大于50mm ,含水率应符合规定。

1.2主要机具:装载机、蛙式打夯机、手推车、木耙、铁锹(尖头与平头)、2m 靠尺及水准仪等。

二、回填作业条件2.1基坑回填前按照施工图纸设计及施工规范要求,贮备足够的回填料。

2.2基坑回填前,基坑底确保平整干燥,不允许有淤泥和存水。

2.3基坑回填前按照设计要求对承台进行防腐处理。

2.4回填之前按照设计标高在基坑周边设置水准标志,同时在承台侧面作出分层填筑的标志。

三、回填范围(如图)本表一式两份,班组自存一份,技术部一份。

B+0.5*2 B 为承台的长度或宽度 H 为承台的高度1:1BH工程名称新建太原至兴县铁路工程授权交底班(组)桥涵施工队伍单位工程名称DK40+144.79 3-16m中桥施工部位承台基坑交底内容:基坑回填四、施工工艺4.1工艺流程基坑底地坪上清理——检验土质——分层铺土、耙平—打夯压实——检验密实度——修整找平——报监理验收。

4.2填土前应将基坑底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。

4.3检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。

4.4回填土应分层铺摊。

每层铺土厚度应根据土质、密实度要求和机具性能确定。

用蛙式打夯机打夯,每层铺土厚度为200~250mm;对于蛙式打夯机不能到位的采用人工打夯,人工打夯铺土厚度不大于200mm。

每层铺摊后,随之耙平。

5.5回填土每层至少夯打三遍。

基坑回填技术交底

基坑回填技术交底
土质路基压实度
填挖类型
深度范围(cm)
压实度(%)
城市主干道
填方
0-80
≧95
﹥80
≧95
4、基坑回填分层、水平夯实;结构两侧水平、对称同时回填;基坑回填标高不一致时,从低处逐层填压。基坑分段回填接茬处,已填土坡挖宽度不小于1m,高度不大于0.5m的台阶。回填施工应遵循均匀对称的原则,并分层压实,每层厚度不大于250mm,机械压实每层厚度不大于300mm,回填总厚度超过500mm方可使用机械回填碾压。
编制者
审核者
批准人
接收单位
接收负责人
接收日期
技术交底书
ZT13JL-18-05
单 位:
主送单位
土方施工队
编号
工程名称及部位
基坑回填
日期
内容:基坑回填
基坑回填分两步进行,第一步为混凝土支撑下部回填,由于混凝土支撑支撑还未凿除,对回填路面的压实及在混凝土凿除过程中避免对主体结构造成破坏,先进行支撑下部土回填,回填采用汽车运到基坑边缘,将土倒入基坑,机械摊铺;第二步再凿除最上面一道混凝土支撑,凿除后,用挖掘机填土,人工配合机械分层对称夯实。混凝土支撑破除过程中,注意保持围护及主体结构的稳定。
6、基坑回填碾压过程中,取样检查回填土密度。机械碾压时,每层填土按基坑长度50m(且不大于1000m2)取一组;人工夯实时,每层填土按基坑长25m(且不大于500m2)取一组;取样点不少于6个。
7、基坑雨季回填时,应集中力量,分段施工,工序紧凑,取、运、填、平、压各环节紧跟作业。雨季施工,雨前要及时压完已填土层并将表面压平后,做成一定坡势。雨中不得填筑非透水性土壤。
一、顶板覆土回填
1、填料标准:填土材料采用粘性土或亚粘性土,填土中不得含石块、灰渣及有机物等。但结构的外侧、顶板必须首先采用粘土回填,厚度不小于0.5m。

基坑开挖及回填技术交底

基坑开挖及回填技术交底
6、分层填筑
按横断面全宽纵向水平分层填筑压实,分层厚度根据试验确定的数据严格控制,每20m设一组标高点,但每次厚度不得超过30cm,不小于20cm。采用自卸车卸料时,根据车容量和方格网计算堆土间距,以便平整时控制层厚度均匀。
7、整平
首先用推土机进行大致粗平。具体操作时推土机要先将土堆推开,不能超厚,推土机采用向前推、向后刮的方法进行,以使土的虚铺厚度大致相同。在已验收层路基两侧及中间,每隔20m设一厚度控制杆,控制杆长度为0.9 m,按25cm-28cm一层红白相间隔开,每断面设三根杆,三杆须随路基填筑的变化适时调整设置。
(2)将施工区域内的地上、地下障碍物清除和处理完毕。
(3)完成测量控制网的设置,包括控制基线、轴线和水准基点。用白灰洒出开挖线,必须经过检验合格,办理完验线手续。
(4)若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0.5m以下,然后再开挖。
(5)完成必需的临时设施,包括生产设施及生活设施及机械进出和土方运输道路、临时供水供电线路。
(6)施工队务必设专职安全员指挥机械,安全员必须佩带袖标上岗,防止施工过程中破坏管线。
(7)冬季施工,运输机械和行驶道路应采取防滑措施,以保证行车安全。
(8)机械施工区域禁止无关人员进入场地内。挖掘机工作回转半径范围内不得站人或进行其他作业。挖掘机、装载机卸土,应待整机停稳后进行,不得将铲斗从运输汽车驾驶室顶部越过;装土时任何人都不得停留在装土车上。
(2)所有施工机械操作手要持证上岗,专车专人,并遵守操作规程和安全规定,严禁酒后开车、非司机开车和疲劳开车。
(3)车辆装载高度要符合安全规定要求,不得超高。
(4)车辆经过十字路口、弯道时,必须慢行,做到安全礼让,保证行车安全。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基坑回填技术交底
施工技术交底记录
上海铁路局宁启复线电化中铁十局集团有限公司宁启复建设单位施工单位工程建设指挥部线电化工程项目二分部工程名称海安县站站房综合楼交底地点工地会议室交底内容海安县站站房综合楼基坑回填施工技术交底本工程为海安县站站房综合楼,在承台及拉梁及地下室浇筑完成,并达到一定强度后,基础施工并验收完毕,主体结构施工安全允许的前提下,即可准备基槽回填。

回填分轴线进行,第一次回填?-?轴至?0.000,第二次回填?-16轴线
至?0.000。

回填应做到对称回填,分层夯实。

基坑回填采用无有机质的好土,应清除草皮、树根和垃圾等杂物,在最优含水率状态下分层(需铺厚<300)夯实,每层夯实后的土壤压实系数应?0.94,回填土质量应每层按规范要求检测。

1 施工机具及材料准备
1.1回填土料为原先从基坑挖出的素粘土。

1.2 回填工具:铁锹、挖机、振动夯实机、钢尺、靠尺、线绳等。

2 作业条件
2.1 回填前先清除基底杂物、淤泥、并排除积水,并防止雨水或地面水流入基坑内,浸泡地基。

2.2基础混凝土达到一定强度后,模板拆除完成,钢管扣件木方多层板等料具清理完
成。

2.3 做好水平高程的测设,并做好水平标记。

3 施工工艺
3.1工艺流程
基层处理?分层摊铺?分层压(夯)实?检查验收
3.2 施工要点
3.2.1填土前应检验土料质量、含水量是否在控制范围内。

土料含水量一般以手握成团、落地开花为适宜。

当含水量过大,采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土。

如土料过干,则应预先洒水湿润,增加压实遍数或使用较大功率的压实机械等措施。

3.2.2回填时应人工夯实,回填过程中分层回填厚度控制在300mm,每层压实3遍~4
遍。

3.2.3人工回填打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相接,行行相连,纵横交叉,分层夯打。

3.2.4已填好的土层如遭水浸泡,应把稀泥铲除后,方能进行上层回填;填土区应保持一定横坡,或中间稍高两边稍低,以利排水;当天填土应在当天压实。

4质量标准
4.1 保证项目
4.1.1人工回填标高控制在?30mm。

4.1.2 分层压实系数?90%。

4.2 基本项目
4.2.1 表面平整度控制在20mm内。

4.2.2 分层厚度控制在300mm。

5 成品保护
要派专人负责回填施工,防止机械伤人事故,必要时插小红旗警戒。

同时增派两人配合装载机施工,并及时将不符合回填土土质要求的泥快等杂物清除。

6质量保证措施
6.l 回填时,应注意保护定位标准桩、轴线桩、标准高程桩,防止碰撞损坏或下沉。

6.2 回填时应分层对称进行防止一侧回填造成两侧压力不平衡,使基础变形或倾倒。

6.3 已完填土应将表面压实,做成一定坡向或做好排水设施,防止雨水或地面水流入基坑浸泡地基。

7 安全环保措施
7.1 在土方回填前,应检查边坡有无塌方迹象,下坑操作人员要戴安全帽。

7.2 在填土夯实过程中,要随时注意边坡土的变化,对基坑边坡有松土掉落或塌方的危险时,应采取适当的支护措施。

基坑(槽)边上不得堆放重物。

7.3 非机电设备操作人员不准擅自动用机电设备。

使用振动打夯机时,要两人操作,其中1人负责移动胶皮电线。

操作打夯机人员,必须戴绝缘手套,以防触电。

交底人接收人
交底日期接收日期。

相关文档
最新文档
