大面积混凝土地坪施工方法及质量控制分析
跳仓法浇筑大面积混凝土地坪的施工技术
试论跳仓法浇筑大面积混凝土地坪的施工技术目前大多数大型工业厂房,由于使用功能上的要求,如内部安放各种加工机械等重型设备,对基层的平整度、强度要求很高。
一般地坪做法为配筋混凝土上做金属骨料面层。
由于车间地面面积大,混凝土易产生收缩和干缩裂缝;结构柱与地坪结构连接部位因应力集中易产生裂缝。
若车间地基回填层不密实,地坪会产生不均匀沉降导致开裂。
本文以我公司施工某厂房工程为例,阐述大面积地坪采用跳仓法浇筑的施工技术。
一、工程概况主厂房建筑面积14295平方米,由A区、B区组成。
B区为单层混凝土柱钢屋盖结构,柱网尺寸为20(14米)×10米,混凝土地坪平面尺寸为120.5米×80.8米,具体做法为:素土夯实→800厚塘渣回填夯实→350厚块石与碎石垫层→250厚C30混凝土(内配双层双向Φ10@200上Φ16@300下)→石英砂面层,采用商品混凝土浇捣。
设分仓缝,设计要求地面表面平整度不超过3毫米。
二、总体思路及原理1)地坪混凝土采用跳仓法施工,减少大面积混凝土收缩和温差裂缝的产生。
即在施工时将大面积混凝土地面划分成若干个区域,按照“整体规划、隔块施工”的原则,如棋盘般跳块浇筑。
2)在跳仓浇筑前期,利用混凝土早期内部化学反应剧烈、各块约束小的特点,促使相互独立的各块块内应力释放出来、完成大部分温度变形及收缩徐变,大大减少超长后期混凝土裂缝的产生。
跳仓法施工要求:混凝土底板分段长度不宜大于40米,跳仓间隔施工的时间不宜小于7天,跳仓接缝处按变形缝的要求处理。
3)各块之间留设20毫米的接缝,缝内用建筑油膏填嵌。
三、跳仓法施工技术1.地坪分仓根据混凝土凝固时间、柱网尺寸以及平面形状,将整个地坪分成13块,沿纵向分成7列,横向分成2排,分仓面积控制在800平方米以内,其中最大块为40米×20米,最小块为26米×9米。
先试验性地浇筑边轴线15~16轴的两块,然后自中间向两侧进行。

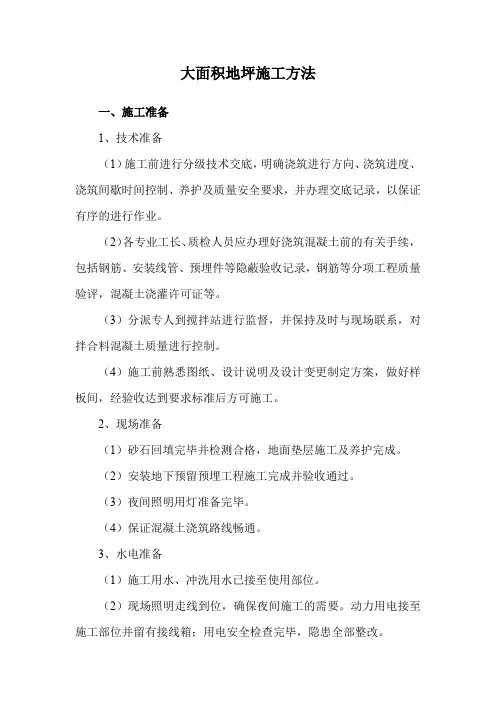

大面积地坪施工方法
大面积地坪施工方法一、施工准备1、技术准备(1)施工前进行分级技术交底,明确浇筑进行方向、浇筑进度、浇筑间歇时间控制、养护及质量安全要求,并办理交底记录,以保证有序的进行作业。
(2)各专业工长、质检人员应办理好浇筑混凝土前的有关手续,包括钢筋、安装线管、预埋件等隐蔽验收记录,钢筋等分项工程质量验评,混凝土浇灌许可证等。
(3)分派专人到搅拌站进行监督,并保持及时与现场联系,对拌合料混凝土质量进行控制。
(4)施工前熟悉图纸、设计说明及设计变更制定方案,做好样板间,经验收达到要求标准后方可施工。
2、现场准备(1)砂石回填完毕并检测合格,地面垫层施工及养护完成。
(2)安装地下预留预埋工程施工完成并验收通过。
(3)夜间照明用灯准备完毕。
(4)保证混凝土浇筑路线畅通。
3、水电准备(1)施工用水、冲洗用水已接至使用部位。
(2)现场照明走线到位,确保夜间施工的需要。
动力用电接至施工部位并留有接线箱;用电安全检查完毕,隐患全部整改。
二、施工方法1、工艺流程素土回填夯实(振动夯实机夯实)→级配砂石回填→地坪钢筋施工→刚性层施工及养护完成→切缝→养护。
2、地坪钢筋施工方法本工程地坪钢筋采用单层双向钢筋,具体施工顺序如下:(1)双向钢筋:8号钢筋先预制成5000X2500间距为200的网片;(2)将预制好的单层网铺设至作业区域;(3)钢筋保护层采用40×40×40的水泥砂浆垫块,每隔1米布置一块。
2、单仓砼浇筑(1)按给定的地坪标高设置激光发射器,并安装好整平机的激光接收器;施工超过150米之后重新设置激光发射器以减小误差。
(2)砼泵送方式,采用天泵方式;(3)整平机整平后,采用长柄刮尺,去除混凝土表面的浮游物,并再次提高表面的平整度;(4)局部边角和柱脚处由专人进行镘刀整平;(5)整个施工过程应配合单层钢筋网片的放置进行。
3、地坪养护(1)水养护:混凝土的水养护要充分,建议在浇筑完毕后6-18小时内洒上充分的水加以养护,并盖膜保湿。
大面积彩色混凝土固化地坪施工质量的控制
③ 合理 的安排 施工工序 , 免过大 的高差 和侧面 长 避
5 — 5
水泥与混凝土
广东建材 20 年第 1 期 08 O
了提 高模板 的周转 率 , 往要 求新 浇筑 的混凝 土尽 早拆 1 . 往 .2平整度、 2 光泽度的偏差应对措施 模 。当混凝 土温度 高于 气温 时应适 当考 虑拆 模 时间 , 以 ( 采 取分版 分仓 捣制 。 1 ) 厂房 的固化 地坪 的面积相对 免 引起混凝 土表 面 的早 期裂缝 。新 浇筑 早期 拆模 , 在表 较 大 , 为了减 少平整度 、 光泽 度 的偏差 , 采取 了分版 分仓 面 引起很 大的拉 应力 , 出现l 度冲 击 ” 象 。在混 凝土 进 行捣制 。 次震捣 都要充 实不 留空隙 且一次达 到 固定 ‘ ‘ 温 现 每 浇 筑初 期 , 由于水 化热 的散发 , 面 引起 相 当大 的拉应 的标高 , 表 未达 到标高 的要及 时补齐 到规 定 的位 置 。分版 力, 此时表 面温度 亦较气 温 为高 , 时拆 除模 板 , 面温 分 仓 的尺度要 小于 或等于钢 滚筒 的尺 寸 , 此 表 一般 最 大长度 度骤 降 , 必然 引起 温度梯 度 , 而在 表面 附加 一拉 应力 , 为 6 , 者按 柱 与 柱之 间分版 分 仓 , 则 是 要求 合 理 , 从 m或 原 与水化 热应 力迭 加 , 再加 上混 凝 土干 缩 , 面 的拉 应 力 保 证对 平整度 能较 好地控制 。 表
施。
பைடு நூலகம்
关键 词 :通病; 质量: 控制
是 由钢 筋承 担 , 混凝 土只是承 受压应 力 。在素 混凝土 内 或钢 筋混凝 土的边缘 部位如 果结构 内出现 了拉 应力 , 则 南 方报 业 传媒 基地 ( 山) 限公 司兴 建 的 1号 厂 佛 有 须 依靠混凝 土 自身 承担 。 一般 设计 中均要求 不 出现 拉应 房位 于佛 山市南海 区里水 镇里 和 路 ,工程 建筑 面 积 为 力 或者只 出现很小 的拉应 力 。 但是在 施工 中混凝土 由最 16 2 z 4 5 m。其 中的彩色 渗透 型混 凝 土 固化 地坪 地面 工 程 高温 度冷却 到运转 时期 的稳 定温度 , 往往 在混 凝土 内部 包括 首层纸 架 层 、 纸库 、 行平 台及二 层 印刷 区等 车 间 发 引起 相 当大 的拉应 力 。 时温 度应 力可超过 其它外荷 载 有 区域 。按要求 , 5 用 0厚 C 0细石 混凝 土随捣 随抹 , 2 表面 所 引起 的应 力 , 因此 掌握温 度应力 的变 化规律 对于进 行 撒 1 1水泥砂浆 压实抹 光, : 彩色 渗透 型混凝 土密封 固化 合 理的结构 设计和 施工极 为重要 。 剂( 非涂 层类或金 刚砂类硬 化剂) 处理 。 地面 主要 由混 此
大面积混凝土地坪施工方案
大面积混凝土地坪施工方案1. 引言大面积混凝土地坪的施工是建筑工程中常见的一项任务。
合理的施工方案可以确保地坪的平整度和牢固度,提高地坪的使用寿命和耐磨性。
本文将介绍大面积混凝土地坪施工的具体方案。
2. 施工前准备在施工前,需要进行充分的准备工作,包括但不限于以下几个方面:2.1 设计和计划首先,根据地坪使用的需求和负荷要求,进行地坪的设计和计划。
确定地坪的尺寸、厚度和强度等参数,同时考虑地坪的排水和防水方案。
2.2 材料和设备准备根据设计要求,准备好所需要的施工材料和设备。
材料包括水泥、砂石、骨料等混凝土原材料,以及钢筋、膨胀剂、增塑剂等辅助材料。
设备包括搅拌机、抹光机、振动器等。
2.3 地面处理在施工前,需要对地面进行必要的处理,确保地面的平整度和稳定性。
清除地面上的杂物和污垢,修复地面的裂缝和凹凸不平。
3. 施工过程大面积混凝土地坪的施工主要包括以下几个步骤:3.1 混凝土配比和浇筑根据设计要求,进行混凝土的配比,确保混凝土的强度和稳定性。
在浇筑前,对混凝土进行充分的搅拌,确保混凝土的均匀性。
然后将混凝土倒入模板中,采用适当的工具进行均匀浇筑,并使用振动器进行压实。
3.2 养护混凝土浇筑后,需要进行适当的养护措施,以保证混凝土的强度和密实性。
通常情况下,需要进行一周左右的湿养护,通过覆盖湿布或水喷雾等方式,控制混凝土的蒸发水分,防止龟裂和干缩。
3.3 抛光和抹光混凝土地坪的养护期结束后,可以对地坪进行抛光和抹光。
抛光是通过机械设备对地坪表面进行研磨,去除表面的污垢和不平整。
抹光是使用专用的工具对地坪表面进行打磨,使其更加平整、光滑。
3.4 涂料和封面层根据实际需要,可以对地坪进行涂料和封面层的处理,以提高地坪的耐磨性和美观性。
常用的涂料有聚氨酯涂料和环氧涂料,封面层可以使用石英砂和颜料等材料。
4. 质量控制在大面积混凝土地坪施工过程中,需要进行严格的质量控制,以确保地坪的施工质量。
具体控制措施包括但不限于以下几个方面:4.1 施工现场管理建立健全的施工现场管理制度,包括人员管理、安全管理、材料管理等。
混凝土地坪施工的技巧与质量控制
混凝土地坪施工的技巧与质量控制混凝土地坪施工的技巧与质量控制混凝土地坪是建筑施工中常见的一种地面材料,其优点包括耐久性高、易于维护、使用寿命长等。
然而,在进行混凝土地坪施工时,需要掌握一些技巧和进行质量控制,以确保最终得到具有稳定性和美观性的地坪。
本文将从施工技巧和质量控制两个方面介绍混凝土地坪的施工要点。
一、施工技巧1. 土壤处理:在施工之前,需要对现场土壤进行评估和处理。
如果土壤过于松软或不均匀,需要进行加固或调整,使其能够承受混凝土地坪的重量。
2. 施工工具选择:选择适当的施工工具对保证地坪施工质量至关重要。
常用的施工工具包括摊铺机、抹光机、振捣机等。
在选择工具时,需要考虑到地坪的大小和复杂程度,以及施工效率和质量。
3. 板块铺设:在混凝土地坪施工中,一般采用板块分割的方法进行铺设。
这样可以减少混凝土的收缩和开裂,提高地坪的稳定性。
在铺设板块时,要注意板块之间的间隙,保持一定的伸缩缝,以适应混凝土的收缩和扩张。
4. 混凝土浇注:在进行混凝土浇注时,要注意控制混凝土的流动性和坍落度,以便于施工和抹平。
还要注意施工速度和连续性,避免出现浇注中断和接缝。
5. 抹平和抛光:完成混凝土浇筑后,需要进行抹平和抛光处理,以使地坪表面平整和光滑。
抹平过程中,可以使用抹光机和刮板等工具,将混凝土表面抹平并去除空隙和不均匀。
抛光过程中,可使用磨光机和砂轮等工具,对地坪表面进行抛光处理,使其光滑亮丽。
二、质量控制1. 混凝土配比:混凝土地坪的质量与混凝土配比密切相关。
合理的混凝土配比可以确保地坪具有足够的强度和耐久性。
在进行配比时,需要根据工程要求和混凝土材料的特性进行合理的控制,控制水灰比和骨料粒度。
2. 现场检测:在混凝土地坪施工过程中,需要进行现场检测和监测,以控制混凝土的质量。
常用的检测项目包括混凝土材料的配合比、坍落度、密实度等。
通过现场检测,可以及时发现并纠正施工中存在的问题,确保施工质量符合要求。
厂房大面积混凝土耐磨地坪平整度及裂缝控制措施
厂房大面积混凝土耐磨地坪平整度及裂缝控制措施摘要:厂房大面积地坪的平整度及裂缝的控制一直是一个比较难克服的质量通病,本文笔者结合某航空工业集团综合试验厂房地坪的施工控制经验,就大面积耐磨地坪表面的平整度控制及裂缝控制的成功案例与大家共同分享。
关键词:厂房大面积地坪;平整度控制;裂缝原因;控制措施随着我国国民经济的发展,一些超大体量的建筑物不断增多,大面积混凝土地面在工业厂房、大型展览馆、超市等建筑物中应用也日益广泛。
但由于其单层面积过大,混凝土表面的平整度及地面裂缝的质量通病比较难克服。
为了满足施工质量要求,需要在施工过程中采用一系列的技术措施来加以控制。
本文以实际工程成功的控制效果为例,就大面积混凝土地坪的平整度控制方法及裂缝控制措施进行了详细地阐述。
一、工程概况某航空工业集团综合试验厂房工程为大跨度度网架结构,其东西方向长128m,南北宽89米,厂房四周共设36根钢柱,柱距为12m,柱长22.55m。
厂房地面面积近12000㎡。
本厂房地坪自下而上的构造做法依次为:素土分层换填;500厚3:7灰土垫层;250mm厚C30混凝土(内配φ10@200双层双向钢筋),撒耐磨剂,原浆收光。
二、混凝土地坪的裂缝产生的原因在正常施工条件下,混凝土地坪产生的裂缝的原因主要是由温度和收缩应力产生的。
1、大面积混凝土浇筑后,在硬化期间水泥放出大量水化热,内部温度不断上升,使混凝土表面与内部温差较大,受到约束时就会产生内应力,这种应力如果超过了混凝土的抗拉强度,就会引起开裂。
2、混凝土在初凝结过程中由于水泥水化作用会引起体积的收缩,或者混凝土中多余水分在蒸发时随着温度降低体积减少也会产生收缩,收缩使混凝土的体积变小,在其内部也会产生内应力,当这种应力超过了混凝土的抗拉强度时,也会引起混凝土裂缝。
如果大面积混凝土在施工中长度方向的分隔缝是采用后切的施工方法,在混凝土浇筑后的24小时后就会由于混凝土的收缩造成大面积混凝土在长度方向产生裂缝。
大面积混凝土地面工程施工质量控制
大面积混凝土地面工程施工质量控制摘要:大面积的混凝土地面是我国城镇中较为普遍的一种路面结构形式,此类结构的建设具有一定的难度,既要对其进行合理的配比,同时要注意防止水化热现象的产生。
文章就如何在大范围内进行混凝土地面的施工中,如何在较短的时间内,有效的控制好混凝土地面的施工质量。
在建设过程中,往往会出现一些问题,要想有效地解决这些问题,就必须采取有效的对策。
关键词:大面积;混凝土;地面工程;质量控制大面积混凝土结构属于建筑施工中较为普遍的一种,它主要用于工厂或车间的施工,要想更好地运用这种技术,就需要对大面积混凝土的施工原理有一定的了解,同时还需要对其进行专门的运用,只有这样,才可以提升施工的质量,防止在建筑施工过程中出现更多的瑕疵。
大面积混凝土地面工程的施工难度很大,这与混凝土的性质有很大的联系,在混凝土搅拌的过程中,若存在散热不均匀等问题,就会产生温差裂缝。
“施工单位要想增强其竞争能力,就必须要加速建设,既要提高建设工人的工作效率,又要确保建设项目的总体质量”[1]。
1.大面积混凝土地面工程的施工要点大面积的混凝土地面工程具有一定的施工难度,要想确保施工的质量,就必须要把握好施工的关键环节,接下来,作者根据自己的工作经历,对一些关键环节进行了归纳,以供大家借鉴。
(1)在进行大面积的混凝土施工之前,必须要进行一些前期的准备工作,如施工材料、施工工艺等。
施工单位技术负责人要对施工人员进行技术指导,让他们了解施工过程和施工要领,对建设工程有一个整体的了解;(2)大面积混凝土路面的施工具有其自身的特点,即施工单位必须首先进行回填土作业,严格过程把控,保证回填质量,确保路基承载力等满足设计要求。
在建设项目完工之后,也要对其进行必要的质量检查,为以后的建设工作奠定良好的基础;(3)对于大面积混凝土地坪,为了做好模板的支护工作,在施工中,通常都是采用槽钢支护,并辅以钢筋进行有效的补强。
这种方法的辅助作用很好,但消耗也很大。
超大面积激光整平耐磨混凝土地坪质量控制
超大面积激光整平耐磨混凝土地坪质量控制摘要:在超大面积地坪施工中,对耐磨地坪表面的平整度、光洁度以及耐磨度等指数都有着严格的要求,所以对超大面积耐磨混凝土地坪的质量控制就显得尤为重要,以建筑物中的大型超市、大型停车场、底下车库为例,浅析超大面积激光整平耐磨混凝土地坪施工中所遇到的问题,合理的避免施工过程中所容易出现的裂缝以及其他质量问题,学习相关工程的经验,并对类似工程的实施起到一定的参考与借鉴,不断的对工程施工情况进行技术性的总结,对提升工程质量,保证施工工期有着积极的作用。
关键词:超大面积地坪;混凝土地面;地坪施工;质量控制一、工程概况上汽通用五菱汽车股份有限公司乘用车搬迁一期技术改造工程集配中心(loc)工程。
位于广西壮族自治区柳州市柳东新区,建筑物总长411m,总宽186 m,厂房内(含除湿区、物料区、空容器清洗,辅房除外)地面做耐磨地面,(地坪荷载为50kn/平方米),其上做非金属耐磨骨料。
非金属骨料耐磨工业地坪(待混凝土初凝时压入并抹光,用量5kg/平方米),通道区为墨绿色,作业区中灰色,界线为100mm桔黄色,250mmc25混凝土地坪,表面撒1:1水泥砂子,机械收光;300mm碎石垫层,碎石应合理级配,粒径为10~50,铺设时应分层压实,压实系数≥0.94,地基承载力特征值fak ≥50kpa,表面灌m2.5混合砂浆抹平,不露碎石。
地坪的结构做法图二、影响耐磨骨料地坪施工质量因素的分析在对类似工程采取随机抽样和宏观检查的方法进行调查、走访,并结合本工程已经浇筑完成的一块砼耐磨地坪作为样板进行现场检测,针对现状调查情况进行分析并加以统计、整理共归纳出4大类缺陷影响耐磨地坪砼的施工质量,它们分别是:(1)空鼓、裂缝;(2)表面平整度偏差大;(3)分仓切缝施工不当;(4)预留孔洞、施工缝。
而这四点质量缺陷在整个耐磨骨料地坪的施工过程中所占比重均不一致,其中“空鼓,裂缝,表面平整度偏差大”两项所占的比重达到了近80%,是耐磨地坪砼施工质量的主要缺陷项目。
混凝土地坪施工工艺及质量控制
混凝土地坪施工工艺及质量控制混凝土地坪是一种常见的工业地面材料,具有耐磨、抗压、耐化学腐蚀等优点,被广泛应用于工厂、仓库、停车场等场所。
本文将介绍混凝土地坪的施工工艺以及质量控制措施,以保证地坪施工的质量与耐久性。
一、基础准备阶段混凝土地坪施工前的基础准备非常重要。
首先,需要对基础进行全面检查,确保基础平整、无沉陷、无软弱区域。
如果发现问题,应及时采取修复措施,以确保地坪的稳定性。
接下来,进行地坪的设计规划。
根据不同使用要求,选择合适的混凝土配合比、厚度和强度等参数。
设计规划应充分考虑地坪的承重要求、耐磨性以及防滑性等因素。
二、混凝土材料配制混凝土地坪施工所使用的混凝土材料应符合国家标准,并且配制工艺要正确。
首先,根据设计要求计算出混凝土所需各种材料的比例。
然后,将水泥、砂子、骨料和掺合料按照一定比例进行混合。
在搅拌过程中,需注意加水量的控制,以保证混凝土的均匀性和品质。
在材料配制中,可以加入适量的增强剂,如纤维材料,以提高混凝土的抗裂性和耐久性。
三、地坪施工操作1. 混凝土浇筑:在施工前应做好充分的湿润处理,以防止基层吸水过快造成混凝土的损失。
施工现场要配备充足的混凝土搅拌设备,并合理安排人员,确保施工连续性。
在浇筑过程中,应均匀倒料,并利用振捣器进行均匀振捣,以排除气泡并密实混凝土。
2. 养护措施:混凝土地坪施工后,应立即采取养护措施。
首先,覆盖塑料薄膜以防止混凝土过早干燥,保持足够的湿度。
其次,可以使用喷水养护或涂刷养护剂来控制混凝土的水分蒸发速度。
养护时间应根据气温和混凝土强度等因素来确定,确保混凝土的强度和稳定性。
四、质量控制措施混凝土地坪施工后,需要进行质量控制检验,以确保地坪的质量达到设计要求。
主要包括以下几个方面:1. 强度检验:通过取样测试混凝土的抗压强度,检查是否符合设计要求。
可以采用现场试块制作和实验室试验相结合的方式进行。
2. 平整度检验:使用专业工具对地坪进行平整度测试,检查是否达到标准要求。
大面积厂房混凝土地面施工方案
大面积厂房混凝土地面施工方案核心提示:材料准备→定位放线→抹侧模垫层→支侧模(槽钢)→钢筋铺设→混凝土摊铺→振捣→粗刮→细刮→机械提浆、磨光→养护→割缝。
大面积厂房混凝土地面施工方案一、工程概况xxx-工具厂房工程位于xxxxxxxxx号,建筑面积10918m2,建筑高度为10.80m,建筑层数为一层(局部二层),结构形式:单层厂房为轻钢结构 ,二层办公楼和单层设备用房及门卫为钢筋混凝土结构。
二、工艺特点本施工方案结合本工程特点主要阐述大面积混凝土地面一次压光。
由于本工程钢架为大跨度门式钢架跨度达到36m,A、B区厂房各有16榀钢架,纵向长度达到90m,面积较大且地面为混凝土整体地面。
面层为自流平环氧树脂地面,对混凝土基层的平整度要求很高。
因此经我项目部仔细研究,借鉴以往成功施工经验,编制本方案旨在指导大面积混凝土地面的施工。
三、施工方法和过程(一) 施工顺序材料准备→定位放线→抹侧模垫层→支侧模(槽钢)→钢筋铺设→混凝土摊铺→振捣→粗刮→细刮→机械提浆、磨光→养护→割缝材料准备本次施工材料除正常使用的混凝土、钢筋、整平机、振捣棒、提浆磨光机外其他材料需特殊加工。
侧模板采用[12,施工前将[12的腹板按钢筋间距钻孔,孔径Φ12,以便可以让Φz9的钢筋通过,孔洞距离槽钢的一边55mm(即保证钢筋上保护层厚度)。
具体做法见下图:刮杠为7m长的普通的铝合金刮杠。
马镫铁主要用于控制钢筋网片的高度,保证工人施工作业时踩踏钢筋不下挠。
具体做法如下图:厂房地面混凝土施工方案(2)1、定位放线本次施工定位放线重点在于控制[12侧模的标高,混凝土设计厚度为160mm厚,使用[12侧模,其余3cm为标高控制余量,具体做法为事先在侧模下方做灰饼,以控制标高,间距不大于1500mm。
待侧模顶标高达到设计要求后使用钢筋棍钉入地面下与侧模点焊使槽钢水平固定,再在槽钢下方用横向钢筋棍点焊与立棍和槽钢上,使其纵向固定。
从而到达严格控制侧模标高的要求。
超大面积混凝土地坪施工质量控制培训课件
水泥:选择质量 稳定、强度高、 收缩率低的水泥
骨料:选择级配 良好、粒径均匀、
无杂质的骨料
外加剂:选择质 量稳定、性能可
靠的外加剂
水:选择清洁、 无污染的水源
施工过程控制
施工前准备:材料、 设备、人员、技术
交底
施工中监控:混凝 土浇筑、振捣、养
护、成品保护
施工程、质量检查 结果、整改措施等
谢谢
超大面积混凝土地坪施 工质量控制培训课件
目录
01. 混凝土地坪施工概述 02. 施工质量控制要点
1
混凝土地坪施工 概述
地坪类型
普通混凝土地坪: 适用于一般工业 厂房、仓库等场 所
耐磨混凝土地坪: 适用于重型车辆、 机械设备等频繁 使用的场所
防静电混凝土地 坪:适用于电子、 医药、食品等对 静电敏感的场所
水磨石混凝土地 坪:适用于商业、 办公等对美观度 有要求的场所
彩色混凝土地坪: 适用于公园、广 场等对色彩有要 求的场所
自流平混凝土地 坪:适用于大面 积、平整度要求 高的场所
施工工艺
01
混凝土搅拌:采用机械搅拌,保证混凝土的均匀性和流动性
02
混凝土浇筑:采用分层浇筑,保证混凝土的密实度和平整度
03
混凝土振捣:采用机械振捣,保证混凝土的密实度和强度
04
混凝土养护:采用洒水养护,保证混凝土的强度和耐久性
质量标准
耐磨性:耐磨 性能良好,使 用寿命长
混凝土强度: 符合设计要求, 满足使用功能
平整度:符合 设计要求,表 面平整光滑
抗渗性:抗渗 性能良好,防 止地下水渗漏
2
施工质量控制要 点
原材料控制
大面积混凝土耐磨地坪施工质量控制要点分析
大面积混凝土耐磨地坪施工质量控制要点分析作者:林桂波来源:《城市建设理论研究》2013年第21期摘要:随着建筑工程的快速发展,为了保证建筑发展的同时也能够确保工程质量的过关,必须要提高建筑工程施工技术水平,提高建筑质量控制管理。
建筑工程中混凝土耐磨地坪是一种新型的工程项目,作为新型地面,大面积混凝土耐磨地坪主要是应用在车间、厂房、超市以及停车场等地方,同时也能够满足地坪的耐磨、硬化、抗渗以及耐化学性等需求。
因此,为了充分发挥出混凝土耐磨地坪的巨大作用,必须要对混凝土耐磨地坪的施工质量进行有效地控制,并找出其控制要点进行全面的分析,从而保证混凝土耐磨地坪质量的过关。
关键词:混凝土;耐磨地坪;施工质量;控制要点中图分类号:TU74 文献标识码:A 文章编号:在混凝土耐磨地坪施工中,具有简单的施工工艺、较低的工程成本、较高的效益、免保修以及永久性等优点。
为了充分发挥混凝土耐磨地坪存在的巨大作用,必须要对混凝土耐磨地坪的施工质量控制要点进行全面的分析,同时也要根据施工质量中存在的缺陷以及预防措施进行有效的分析,从而提高混凝土耐磨地坪的质量水平。
施工前准备要点控制1、工作人员的准备工作。
在工作人员中要包括:木工技术人员、混凝土技术人员、专业收面人员以及普通工作人员。
2、技术准备工作。
首先工作人员要对施工图纸的设计要求以及规范要求进行熟练的掌握;要做到作业指导、安全以及技术的全面较低;其次要对混凝土耐磨地坪的材料性能进行全面的了解,同时也要将混凝土配合比进行科学有效的调整。
3、材料与机械设备的准备工作。
3.1 材料准备工作。
首先要根据耐磨材料的标准进行有效的分析,并选择标准用量的耐磨材料,同时也要订购富余量的材料,并且要在施工一周前进场。
在存放进场的材料时,要保证存放环境的干燥和密闭。
其次要严格按照施工面积的实际情况进行地面养护剂的配备。
最后就是在采用混凝土时,要在地面的表层进行商品混凝土,减少混凝土表层泌水的现象,同时也要降低水灰比。
大面积厂房砼地坪专项施工方案
C生产厂房砼地坪专项施工方案一、工程概况1、地面设计概况:地面做法为:素土夯实,夯实系数≥0.93→100厚C15砼垫层(原浆表面抹平压光)→基层防潮层(PVC薄膜)→40厚C15钢筋砼地面(双层双向Φ10@150)建筑地坪板混凝土配合比要求:水灰比≤0.45;塌落度120~140;水泥含量≤360kg/m3,水泥比表面积≤350m2/kg;砂规格:河沙细度模数:2。
4~2。
7,含泥量小于1%;砂率42%左右;骨料规格:骨料级配良好,最大粒径小于32;水温须低于28℃;混凝土车到场间隔时间:20~30分钟;初凝时间:3~4小时(从到场算起);终凝时间:≤12小时。
添加剂:采用高效减水剂,不得添加粉煤灰。
地面板配合比须经监理、管理公司及设计院认可后方可施工。
2、重点及难点分析:(1)本厂房一层地面面积大(约1万平米)、纵横跨度较大,均要求随捣随磨光,如何控制平整度是施工的重点;(用2米直尺检测高差不应大于5mm,单体建筑物整体高度偏差不超过12mm。
)(2)地面回填土深度有1~2m,采取挖土机夯实,但基础梁和承台部分开挖后重新回填的土方的沉降量与原土方不同,且地面为钢筋混凝土地面,施工正逢高温季节,如何控制由于温度应力、收缩应力及沉降不均匀引起的混凝土开裂是施工的主要难点;(3)地面完成面是混凝土原浆压光面,如何留设施工缝以保持完成面表面颜色一致是施工的难点之一.(4)本工程为一个功能性厂房,因此在防潮、抗震、防噪音方面要求比较高,且一层地面荷载承载力需满足≥5t/m2,如何保证达到设计要求,是本工程的一个重点。
3、施工条件:⑴内抹灰完成,内脚手架拆除;⑵所有地面的线管埋设完成并通过隐蔽验收。
⑶地面控制标高已经设置。
⑷地面素土夯实已完成,垫层完成、防水完成,并经业主和监理验收合格;二、施工组织1、施工准备:⑴物资设备准备:生产车间面混凝土采用商品混凝土,采用输送泵输送混凝土结合人工劳动车输送;其他物资设备主要有:[18槽钢、振动棒、提浆磨光机、振桥、3m长的普通的铝合金刮杠。
大面积混凝土地坪分仓施工工法
大面积混凝土地坪分仓施工工法大面积混凝土地坪分仓施工工法一、前言大面积混凝土地坪是工业建设中常见的施工项目,其质量和稳定性对于工厂的正常运营至关重要。
本文将介绍一种名为“大面积混凝土地坪分仓施工工法”的施工技术,该工法具有高效、高质量的特点,适用于大面积混凝土地坪的施工。
二、工法特点大面积混凝土地坪分仓施工工法具有以下几个特点:1. 分仓施工:采用分仓的方式进行施工,每个仓间隔一定的距离,分别进行混凝土浇筑,确保施工的连续性和一致性。
2. 施工效率高:分仓施工能够同时进行多个区域的施工,大幅提高施工效率,缩短施工周期。
3. 施工质量好:采用分仓施工可以更好地控制混凝土的均匀性和密实性,确保地坪的承载能力和抗渗性能。
4. 适应性强:该工法适用于各种类型的地坪工程,适应面广。
三、适应范围大面积混凝土地坪分仓施工工法适用于以下范围:1. 工业厂房:适用于工业厂房、仓库和物流中心等大面积地坪的施工。
2. 商业建筑:适用于购物中心、展览馆、体育场馆等需要大面积地坪的建筑。
3. 农业建筑:适用于农业设施如农场、养殖场等需要大面积地坪的场所。
四、工艺原理大面积混凝土地坪分仓施工工法的工艺原理是通过将施工区域划分为多个仓,分别进行混凝土的浇筑。
具体的工艺原理如下:1. 设计确定仓数和大小:根据地坪的大小和施工要求,确定适当的仓数和大小。
2. 土方工程:首先进行土方工程,将施工区域的地表土进行清理和平整。
3. 基础工程:根据设计要求,进行地坪基础的施工,包括基础地下排水系统的建设。
4. 分仓施工:根据设计要求,将施工区域划分为多个仓,每个仓之间留有一定的间隔。
5. 混凝土浇筑:分别进行混凝土的浇筑,每个仓的浇筑应连续进行,确保地坪的整体性和一致性。
6. 养护处理:混凝土浇筑后,进行养护处理,确保地坪的强度和耐久性。
五、施工工艺大面积混凝土地坪分仓施工工法的具体施工工艺如下:1. 设计确定仓数和大小:根据地坪的大小和施工要求,确定适当的仓数和大小,进行施工准备。
超大面积地坪平整度与防裂控制技术施工工法
超大面积地坪平整度与防裂控制技术施工工法超大面积地坪平整度与防裂控制技术施工工法一、前言超大面积地坪工程在当今建筑行业中越来越普遍,要求地坪平整度高且不易产生裂缝。
本文将介绍一种针对超大面积地坪的平整度与防裂控制技术施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点该工法针对超大面积地坪,采用先进的施工工艺和材料,具有以下特点:1.可达到高平整度要求,适用于各种厚度的地坪。
2.采用防裂控制技术,有效减少地坪产生裂缝的风险。
3.施工工艺简单、快速,能够有效提高施工效率。
4.施工后地坪表面平整、光滑,不易起灰、起尘。
5.耐磨、耐压、耐化学腐蚀,延长地坪使用寿命。
三、适应范围该工法适用于各类超大面积地坪工程,特别适用于商业场所、工业生产区域、体育场馆等对地面平整度和防裂性能要求较高的地方。
四、工艺原理该工法的工艺原理是通过合理的施工工法和采取的技术措施来实现地坪的平整度和防裂性能。
具体包括以下几个方面:1.合理选择施工方法和材料,如采用高性能混凝土、添加剂等。
2.对施工工法与实际工程之间的联系进行精确分析和解释,确保施工工艺与实际情况相符。
3.采取适当的施工措施,包括地面处理、模板安装、混凝土浇筑、压实等环节。
五、施工工艺该工法的施工工艺包括以下几个施工阶段:1.地面准备:清理工地,进行地面处理,包括平整化、砂浆修补等。
2.模板安装:根据设计要求安装模板,注意模板的水平度和密实度。
3.混凝土浇筑:按照设计要求浇筑混凝土,注意浇筑顺序、厚度和浇筑速度。
4.压实:采用机械或人工进行压实,确保地坪的密实度和平整度。
5.养护:对已经浇筑完成的地面进行养护,包括湿养护、保温等。
六、劳动组织在施工过程中,需要合理组织劳动力,明确各人员的职责和任务,确保施工工艺的顺利进行。
七、机具设备该工法所需的机具设备主要包括混凝土搅拌机、混凝土输送泵、压实机械、模板等。
探析大面积混凝土地面质量控制
(6)质量检验:碾压后的压实层面不得有明显轮迹,不得有“弹簧”松散、起皮现象,压实平面应平整。压实系数检验:三七灰土施工进程中,应分层取样检验,并应在每层表面以下的2/3厚度处取样检验灰土的干密度,检验点个数不少于1个/100m。
(1)灰土:要严格按照地面工程实施的标准进行合理的调配,最好是按3:7的比例分别取用相同量的消石灰与纯净黄土进行调配。
(2)摊铺:将石灰摊铺在规划好的位置上,要做到平整、无杂物。
(3)拌合:在石灰摊铺好后,就均匀。
(4)整形、碾压:三七灰土拌和均匀后,应立即用平地机初步整形。对于局部低洼处,应用齿耙将其表层5cm以上耙松,并用新拌的混合料进行找平。碾压分初压、复压和终压,初压(即静压)采用20t中型压路机,先静压两遍,起整平和稳定混合料的作用,复压弱振两遍,强振两遍,终压时压路机静压1~2遍。
(2)设置能量释放层。该地面基层和面层均为混凝土,因而应考虑其中各种应力释放以减小混凝土的外部约束力,并有效缓解上下层混凝土在能量释放过程中产生的应力导致裂缝的出现。
(3)抗裂拉杆技术。在大面积混凝土地面施工中虽采用分区跳仓浇筑技术以有效释放部分应力,但混凝土地面应力释放是个较为漫长的过程,在后期尚有部分应力逐步释放而对混凝土产生负面影响,因而可在施工缝部位设置抗裂拉杆,在混凝土浇筑前则将钢筋制作的拉杆设置在施工缝两侧以抵抗后期混凝土产生的应力。
关键词:混凝土地坪;灰土地基;跳仓法;施工措施;质量控制
前言
随着时代的不断进步,日常生产技术也在不断的改革创新着,大面积的混泥土地面正在快速的进入人们的生活中。而如何提高工程的施工法案质量,减少施工浪费你,节约工程的成本就成了建筑行业急需解决的问题。因此建筑行业在目前的市场经济环境下,对工程的施工就要全面完善施工环节,保证工程质量,优化工程项目。混泥土地面大多是用来承载重量的,如果在施工过程中存在质量问题,那么不仅会加剧地面的损坏,同时还会对被承载的人、物等造成巨大的损失。所以混泥土工程的施工质量十分重要。
超长、超宽配筋混凝土承重地坪施工工法
超长、超宽配筋混凝土承重地坪施工工法一、前言地坪施工是建筑工程中重要的一环,其中承重地坪是较为复杂的构造之一。
传统的承重地坪常常因为配筋不够合理和施工不到位而导致使用寿命较短、强度不足等问题。
为了解决这些问题,超长、超宽配筋混凝土承重地坪施工工法应运而生。
本文将对该工法进行介绍和分析。
二、工法特点超长、超宽配筋混凝土承重地坪施工工法具有以下特点:1、采用配筋方式科学合理,加强了承重地坪的抗拉强度和承载能力。
2、采用模板施工技术,保证地坪的平整度和垂直度。
3、采用生产线方式施工,提高施工效率和质量。
4、采用高性能混凝土,保证地坪的耐用性和抗压性能。
5、采用预制钢筋网片,可大量减少现场加筋工作,降低施工难度。
三、适应范围超长、超宽配筋混凝土承重地坪施工工法适用于以下场合:1、高要求的工业厂房、超市、停车场、码头、仓库、机场跑道等地坪。
2、要求地坪有较高平整度和垂直度的场所。
3、对地坪承载能力、抗压性能、抗拉强度有严格要求的场所。
4、现场施工条件较差,需要大量地工的场所。
四、工艺原理超长、超宽配筋混凝土承重地坪施工工法是在传统的承重地坪施工基础上进行改进和完善,主要体现在以下几个方面:1、配筋方式的改进。
传统配筋方式常采用纵横相交的网格状布置方法,这种方法往往使得配筋量过大,造成钢筋的浪费。
而改进后的配筋方式采用长条状钢筋,按照一定距离布置,使得配筋量减少,但又保证了地坪的强度和承载能力。
2、模板施工技术的应用。
传统地坪模板大多采用木质材料,这种模板容易变形和破损,从而出现地坪不平和不垂直的问题。
而改进后的模板则采用的是金属模板,使得地坪的平整度和垂直度得到更好的保障。
3、生产线方式施工的应用。
传统地坪施工往往采用手工操作,效率较低,易出现质量问题。
而改进后的工法采取了生产线方式,即将混凝土搅拌、浇注和成型等过程集中到一起,实施标准化的生产和操作程序,从而改善施工效率和质量。
4、高性能混凝土的应用。
改进后的配筋方式和模板施工技术需要使用耐用性和抗压性能高的混凝土材料,常用的是高强度的混凝土材料,使得地坪的强度和耐久性得到更好的保障。
分仓法混凝土地坪施工方案
分仓法混凝土地坪施工方案一、引言本文档旨在提供关于分仓法混凝土地坪施工方案的详细说明。
分仓法是一种常用的施工方法,适用于大面积混凝土地坪的施工工程。
本文将介绍分仓法施工的步骤、材料及工具的选择以及施工注意事项,以帮助施工人员顺利完成混凝土地坪施工工作。
二、施工步骤1. 地面准备在进行分仓法混凝土地坪施工之前,首先需要对地面进行准备。
具体步骤如下:1.清理地面,清除杂物、灰尘、油污等。
2.检查地面平整度,如有凹凸不平的地方,需进行修补或磨平处理。
3.确保地面有足够的承重能力,根据实际情况增加或加强地面的承重能力。
2. 混凝土材料及配比选择适当的混凝土材料及合理的配比是保证混凝土地坪质量的关键。
一般情况下,混凝土地坪的配比应满足以下要求:•使用高品质的水泥,确保混凝土强度和耐久性。
•根据实际使用环境和荷载要求,选择适当的砂、石。
•控制混凝土的水灰比,以保证混凝土的流动性和均匀性。
3. 分仓施工方式分仓法是一种常用的混凝土地坪施工方式,适用于大面积施工。
具体步骤如下:1.将整个施工区域分为若干个小块,每个小块称为一个仓位。
2.按照计划依次施工每个仓位,确保工作的有序性和连续性。
3.在每个仓位内进行混凝土浇筑,使用振动棒均匀震实混凝土,确保混凝土的密实性。
4.在混凝土定型前,使用镘刀进行整平和抹光,以提高地坪的平整度和光滑度。
4. 养护在混凝土地坪施工完成后,需要进行养护以提高地坪的强度和耐久性。
常见的养护方法包括:1.在混凝土定型后的24小时内,使用薄膜覆盖地坪,以防止水分的过早蒸发。
2.定期喷水或涂抹养护剂,保持地坪表面的湿润,防止开裂和脱层。
三、材料与工具进行分仓法混凝土地坪施工需要准备以下材料和工具:•水泥、砂、石等混凝土材料;•振动棒、镘刀等施工工具;•薄膜和养护剂等养护材料。
四、施工注意事项在进行分仓法混凝土地坪施工时,需要注意以下事项:1.按照施工计划进行施工,保证连续性和有序性。
2.控制混凝土的水灰比,确保混凝土的质量和强度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大面积混凝土地坪施工方法及质量控制分析作者:王成国邵志国
来源:《理论与创新》2017年第32期
摘要:文章对大面积混凝土地坪的施工方法、工艺措施以及施工缝等方面进行介绍,并提出大面积混凝土地坪施工质量控制的相应方法,旨在为推动我国混凝土地坪施工发展打下坚实的理论和研究基础。
关键词:混凝土地坪;施工方法;质量控制
在现代化建设发展进程不断加快的如今,生产工艺和生产技术正在不断的优化,大面积混凝土地坪在工业施工建筑过程中不断应用。
在建筑行业的发展中,工程质量和工程进度的保障成为了现代建筑行业追求的重要目标。
要想实现这一目标,需要建筑施工企业不断进行施工方法和机械化程度的改进。
混凝土地坪具有承载动静荷载的作用,还能够起到抗侵蚀的效果。
在不断的工程实践过程中,要对施工措施不断的进行完善,从而实现施工工艺的发展。
文章对大面积混凝土地坪施工的方法和质量控制的要点进行阐述。
地基施工要点及质量控制
摊铺
在摊铺的过程中,要将土均匀的摊铺到预定的位置处,要保证表面应力平整。
在整个摊铺的过程中,需要对杂物进行拣除,保证摊料位置没有土块和超尺寸颗粒。
在进行摊铺的时候,要在上部摊铺一层石灰,然后采用平地机对土面进行平整,这样以便土料上层能够均匀的摊铺石灰。
拌合
在完成摊铺工作之后,就需要对土料与石灰进行拌合,这里需要注意的是拌和机一定要保持匀速前进,不能忽快忽慢。
在拌和机前进的时候,要确保铧犁能够完全插入到土层的底部,要保证拌合的深度大于40厘米,这样才能够使得土料完全被翻起,拌合机至少要进行3次左右的翻犁只有这样才能够确保土料与石灰能够完全的拌合均匀。
整形与碾压工作
当拌合完毕之后,要立即采用平地机进行初步的整形工作。
对于局部的低洼部分,要用齿耙将表层进行耙松,然后用应用混合料进行找平,这里的混合料一定要重新进行拌合。
碾压工作可以分为初次碾压、二次碾压和最终碾压。
初次碾压应当采用静压的方式,用20T的中型压路机进行静压,实现对混合料的整平和稳定;二次碾压应当采用先弱振后强振的方式;最终碾压则需要采用2次的静压。
养护工作
碾压完成之后,要做好养护,可以现在表层进行洒水,养护期不得低于一星期。
要保证施工含水量控制在最优含水量之间。
压实之后要确保三天内不会被水浸泡,一旦由于天气原因导致浸泡,应当立刻对积水和松软层进行补填并夯实。
钢筋混凝土施工的要点及质量控制
通常在大面积混凝土地坪施工中一般采用的施工方法为跳仓法。
施工的过程包括材料准备、放线、支侧模、支分隔膜、钢筋铺设、混凝土摊铺、振捣、养护和割缝等步骤。
材料准备一般在现代施工中问题不大,随着施工质量管理制度的不断完善和健全,基本可以实现材料的良好控制。
文章从定位放线等工作上进行论述:
对于定位放线工作而言,要想保证施工的质量,应当注重对轴线和标高进行控制。
轴线控制需要根据总平面布置图和角点坐标进行建设,要用全站仪将中线和边线进行放出,然后沿轴线进行中线和边线桩设置。
在标高的时候,通过混凝土设计的厚度一般为300mm。
在进行标高控制时,需要从已知的水准点引测到地坪的一侧,然后做好标记工作。
要充分利用引测点来对地坪进行标高,要注意木桩的标高线设置。
当施工的时候待测模顶标高达到标高线的时候,要将钢筋棍钉入地面,让槽钢能够水平固定,随后在进行槽钢的内外加固工作。
对于模板工程,其对地坪混凝土的浇筑和后期的地坪伸缩有着十分重要的意义。
在模板安装的时候一定要注意,通长标高校核以及内外支护加固,要确保模板不变形。
在钢筋工程阶段,钢筋的搭接一定要注意接头处要相互错开,在进行钢筋铺设的时候要垫一块垫板,双层钢筋之间要事先用钢筋加工好的马镫垫好,从而确保钢筋的位置足够准确。
对于马镫铁的高度设置一定要严格的保证钢筋不下挠,并确保上部的钢筋保护层的厚度。
在混凝土工程阶段,混凝土为了让其达到需求强度可以采用混凝土外加剂来进行强度的增强,比方说掺加成排钢纤维。
当混凝土的强度达到设计要求之后,就要进行混凝土的浇筑。
在浇筑时,第一次浇筑的混凝土地面应当作为第二次浇筑的侧模。
另外,在进行混凝土浇筑的时候,要确保塌落度严格的控制在14厘米左右。
混凝土的振捣,一般采用插入式振捣器来进行,通过快插慢拔直到水泥混凝土的表面没有气泡为止,一般混凝土的振捣时间为十秒到二十秒。
振捣器的插点间距要设置好,避免其碰触到模板和钢筋。
当混凝土完成浇筑达12小时以后,就可以进行养护工作,浇水的时候可以通过覆盖薄膜的方式来控制混凝土的自身水化,进而达到养护的目的。
冬季施工的时候可以在上层覆盖一层草垫,以达到保温的效果。
当一切工作完成之后,为了克服温度变化所产生的裂缝问题,我们需要对已经浇筑好的混凝土地面,采用垂直的方向进行切割,通常割缝为50mm深和3mm宽,切割完成之后,采用沥青麻丝进行填充,保证混凝土伸缩缝的不被损坏。
结束语
文章就对大面积混凝土地坪的施工过程中及质量控制的进行简单的论述。
旨在通过文章章的研究为我国大面积混凝土地坪施工发展打下坚实的理论基础。
参考文献:
[1]唐红兵.大体积混凝土施工技术探讨[J].工程技术研究,2017,(2):253-254.
[2]刘驷达,张文博,李新安,等.天津某工程大面积梁板式混凝土地坪施工技术[J].施工技术,2010,39(4):61-63.
[3]肖爱玉.厦门国际会展中心(二期)项目大面积混凝土地坪施工技术探讨[J].福建建筑,2009,(7):79-81.
[4]杨京骜,潘天华,李德全,等.超大面积钢筋混凝土地坪施工技术[J].建筑技术,2008,(10):750-752.。
