湖北省建筑工程消耗量定额及统一基价表(2008)_土石方

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

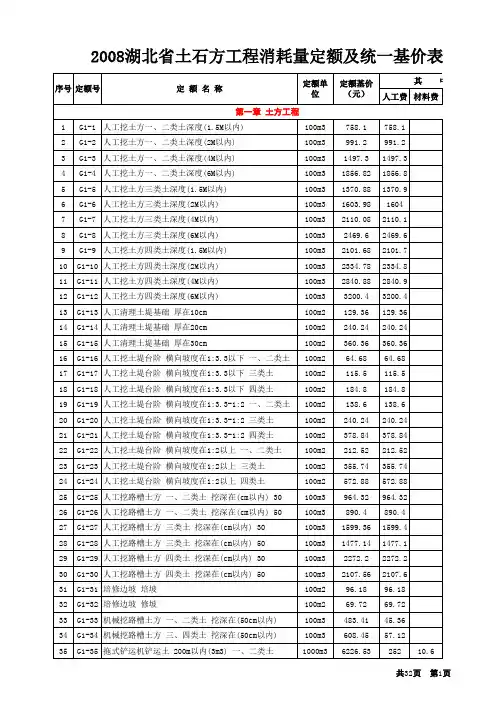

(2008) 湖北省建筑工程消耗量定额及统一基价表土石

一、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程、市政工程及园林绿化工程中的土石方工程

二、本定额是依据现行国家建设工程劳动定额、湖北省建筑、安装、市政及园林绿化工程消耗量定额编制的。

三、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在定额内。

四、本定额中消耗量和价格的确定:

1. 人工工日:

(1) 本定额中的人工工日按普工表示。内容包括基本用工、辅助用工、超运距用工、人工幅度差。

(2) 本定额中的人工工日的单价取定为:42.00 元/ 工日。

2. 施工机械台班:

(1) 本定额中的机械类型、规格采用我省常用机械类型,按正常合理的机械配备综合取定。

(2) 机械台班消耗量中包括了机械幅度差。

(3) 机械台班单价按《湖北省施工机械台班价格》(2008 年) 计取。

五、执行定额计价方法时:

1. 本定额说明、工程量计算规则、附注等条款注明允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而调整。

2. 本定额规定应计取的项目,由于施工单位采取了技术措施,改变了生产工艺又能按工程质量要求完成任务,保证安全操作,其项目仍按本定额计算。

3. 山上施工,运输车不能直接到达施工现场而发生的运输,根据发生的数量另作补充,按实计算。

4. 定额中的人工工日及单价,各地不得自行变更。

5. 定额中的机械类别、名称、规格型号、机型为统一划分,实际采用机械与定额不同时,不允许换算。

六、本定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,

在结算中应扣除洒水汽车和水的费用。

七、沟槽、基坑、石方平基的划分:

建筑、安装、园林工程凡图示沟槽底宽在3m以内,且沟槽长大于沟槽宽3倍以上的为沟槽。凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3倍的为基坑。

凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。

市政工程底宽7m以内,底长大于底宽3倍以上按沟槽计算。

底长小于底宽3倍以内按基坑计算,基坑底面积在150m2以内的执行基坑定额。

石方平基:沟槽、基坑底宽大于3m且底面积大于20m2顶平面标高不同时,以低边顶平面

标高线以上的部分为平基。

八、土壤及岩石分类见土壤及岩石分类表。

岩石分类表(岩石类别分类表按GB50021-2001 )

九、本定额未列的消耗量项目,由各市、县建设工程造价主管机构按照本定额编制原则、方

法收集补充,报省建设工程造价管理总站备案。

十、本定额是我省建设工程按定额计价的规范性文件,各地区、各部门不得另行编制、修改和翻印。

十^一、本定额中注有” xx "以内或” xx "以下者,均包括” xx "本身,” xx "以外或” XX " 以上者,则不包括”xx"本身。

第一章土石方工程

说明

、本章定额均适用于各类工程的土方工程(除有关专业册说明了不适用本章定额外)。

二、人工挖土方、沟槽、基坑定额深度超过6m,按6m以内的相应项目基价,每加深1 m乘

以1.25 (如7m以内采用6m以内的项目基价乘系数1.25 ;8m以内采用7m以内的项目基价乘系数

1.25,以此类推)。

三、干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,

以下为湿土,含水率》25%为湿土,如挖湿土时,人工和机械乘系数 1.18。若含水率〉40%

则另行计算。

四、本定额未包括地下水位以下施工的排水费用,发生时另按措施项目计算。

五、本定额未包括工作面以外运输路面维修、养护、城区环保清洁费、挖方、填方区的障碍清理、铲草皮、挖淤泥、堰塘排水等内容,发生时应另行计算。

六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘系数1 .2 。先开挖后支撑的不属支撑下挖土。

七、挖桩间土方时,按实挖体积(扣除桩体所占体积),人工乘以系数1.50。

八、场地按竖向布置挖填土方时,不再计算平整场地的工程量。

九、挖土中遇含碎、砾石体积为31%- 50%勺密实粘性土或黄土时,按挖四类土相应项目基价乘以

1.43 。碎、砾石含量超过50%时,另行处理。

十、挖土中因非施工方责任发生塌方时,除一、二类土外,三、四类土壤按降低一级土类别

执行,第九条所列土壤按四类土执行,工程量均以塌方数量为准。

十一、竖井挖土方,指在土质隧道的竖井挖土方。

十二、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。无施工组织设计时可按机械挖土方90%、人工挖土方10%计算(人工挖土部分按相应定额项目人工乘系数2.0)。十三、推土机推土或铲运机铲土土层平均厚度小于30cm 时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

十四、挖掘机在垫板上进行作业时,人工、机械乘以系数 1.25,定额内不包括垫板铺设所

需的工料、机械消耗。

五、挖密实的钢碴,按挖四类土人工乘2.5,机械乘系数1.5。

十六、 0.2m3 抓斗挖土机挖土、淤泥、流砂,按 0.5m3 抓铲挖掘机挖土、淤泥、流砂定额消 耗量乘以系数 2.5 计算。

第二章 石方工程

说明

一、本章定额均适用于各类工程的挖石方工程 ( 除有关专业册说明了不适用本章定额外 )。

二、石方爆破定额是按炮眼法松动爆破和无地下渗水积水考虑的, 防水和覆盖材料未在定额 内。采用火雷管可以换算,雷管数量不变。扣除定额中的胶质导线用量,增加导火索用量, 导火索的长度按每个雷管

2.12m 计算(抛掷和定向爆破另行处理) 。打眼爆破若要达到石料 粒径要求,则增加的费用另计。 工程量计算规则

一、石方工程量按图示尺寸加允许超挖量以立方米计算。

二、沟槽和基坑的深度、宽度每边允许超挖量:

较软岩、较坚硬岩: 200mm

坚硬岩: 150mm

三、机械拆除混凝土障碍物,按被拆除构件的体积以立方米计算。

四、人工凿钢筋混凝土桩头按桩截面积乘以被凿断的桩头长度以立方米计算。

第三章 土石方运输工程

说明

一、本章定额均适用于各类工程的土石方运输工程(除有关专业册说明了不适用本章定额 外)。

二、汽车、重车上坡降效因素,已综合在相应的运输定额项目中,不再另行计算。

三、汽车运土运输道路是按一、 二、三类道路综合确定的,已考虑了运输过程中道路清理的 人工,如需要铺筑材料时,另行计算。

五、自卸汽车运土,如系反铲挖掘机装土,则自卸汽车运土台班数量乘以系数 掘机装车,自卸汽车运土台班数量乘以系数 1.2 。

六、自卸汽车运淤泥、流砂,按自卸汽车运土台班数量乘以系数 1.2 。

七、本定额未包括由于河道清理施工封航发生的其他费用和外租设备、船只的途中调遣费。 工程量计算规则

一、土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、 弃土重心按施工四、人工装土汽车运土时,汽车运土定额乘系数 1.1。

1.1 ;拉铲挖

相关文档
最新文档
