整改双回路供电系统安全措施
变电所双回路供电整改安全技术措施正式样本
文件编号:TP-AR-L3555In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________变电所双回路供电整改安全技术措施正式样本变电所双回路供电整改安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
变电所供电线路实现不了“三专两闭锁”供电要求,给安全供电带来隐患。
经我机电供应部安排对变电所的供电线路进行整改,实现双回路供电,一号进线做一路专供,只带局部通风机、井下中央水泵房,二号进线做二路动力,带其它负荷,为了保证在操作时的安全作业,杜绝无计划停电事故的发生,特制定以下安全技术措施。
一、组织机构:现场主要负责人:张兴中停送电负责人:褚眉廷作业负责人:王江龙、文占云二、主要职责:现场负责人:全面负责整个所需检查供电线路,操作过程中的作业安全。
停送电负责人:在现场负责人的指挥下负责高开、移变、总分路馈电开关等设备操作过程中的停送电作业,保证整个操作过程中的安全作业。
作业负责人:负责对整个供电线路操作过程的安全作业。
三、具体安全措施:1、严格按照《煤矿安全规程》及《机电操作规程》进行作业。
2、本次作业必须通知通风科监控队及时接好风、瓦、电闭锁装置。
3、必须填写停电申请表并得到批准后,方可进行供电线路的全面操作作业。
变电站双回路切换安全技术措施
变电站双回路切换安全技术措施变电站双回路切换安全技术措施,说白了就是在变电站进行两条电力回路切换时,如何确保安全,避免出乱子。
这个事儿,虽然听上去是个技术活,但如果把它讲得简单一点,大家可能会觉得这也是一件挺有趣的事儿。
你想,电力系统一旦出了问题,影响的可不只是几盏灯泡,甚至会让整个城市都“掉链子”。
所以,咱们要小心再小心,谨慎再谨慎。
说到这双回路切换,其实就是为了保证电力供应的稳定性。
你想啊,电力的传输不像水流一样自由,出现一点儿小问题,整个系统就可能崩盘。
为了避免这类事故发生,变电站需要在两条回路之间进行切换。
这个切换,看似简单,可背后却隐藏着不少猫腻。
万一不小心,搞不好会把电力系统搞得一团乱麻。
要想顺利切换,必须得有一套成熟的技术措施。
而这些措施,不仅是为了让电力保持畅通无阻,更是为了保障大家的生命财产安全。
比如说,首先得进行设备检查,不能瞎玩。
设备检查可不是随便看看就完事儿了,得精细到每个小螺丝、每条电线都不能放过。
就像你自己开车前会检查油量、胎压一样,电力设备也得过细的“体检”。
这一步,就好比是给变电站做个“健康检查”。
如果检查不严,万一出了故障,谁也担得起这责任。
所以呀,事先把设备检查好,不仅省心,而且能避免大问题。
切换的时候一定要控制好每个环节的操作顺序。
这就像是过马路一样,得按规矩来。
假如你随便走,指不定就撞上车。
而在变电站的切换操作中,规矩多了去了。
比如说,首先要断开原来的电路,然后切换到备用回路上。
这一切操作,都得经过层层审核,大家要是没有提前沟通好,动作不协调,那简直就是“自掘坟墓”。
大家都知道,电力这个东西,一旦操作不当,后果是相当严重的。
想想看,停电后,商场不亮了,路灯熄了,整个城市变成了“黑洞”,光是想象一下都让人头皮发麻。
这种切换操作,需要一些经验丰富的人员。
毕竟,变电站的设备种类多,控制系统复杂,一个小小的操作失误,后果可不堪设想。
所以啊,工作人员得时刻保持警觉,像狙击手一样,任何一个环节都不能大意。
矿井改造双回路供电的安全技术措施(最新版)
矿井改造双回路供电的安全技术措施(最新版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0659矿井改造双回路供电的安全技术措施(最新版)根据2014年11月15日省安全技术中心鲜林、朱红金、蒙家松、陶烈等四名专家组和盐边县煤矿复工复产验收领导小组办公室有关人员。
对金谷煤业有限责任公司金隆煤矿进行隐患排查。
矿井参与排查人员认为,矿井主通风机供电线路上分接了其他负荷(空压机、井下动力),而且没有实现双回路供电,井下局部通风机没有实现“三专”供电,需进行改造以确保恢复正常供电生产。
在改造供电线路过程中的安全十分重要,若不能安全、妥善的处理将会带来较大的安全隐患;为了确保作业安全,特做以下处理措施:一、维护地点:+1600m地面配电房-+1627m主风机房-+1697m主风机房、井下1600m运输石门配电点-160038#煤层运输巷配电点二、劳动组织:1、项目负责人:鲜开帮(矿长)2、安全负责人:刘志章(安全副矿长)3、施工负责人:刘光新(机电矿长)4、现场安全责任人:电钳工、瓦斯检查工、跟班矿长5、施工人员:每班作业人员每班工种及人员数量每班工种及人员数量带班矿长安全管理人员安全检查工电工瓦斯检查工整改职工每班合计人数1113147备注:带班矿长、安全管理人员、安全检查工、电工负责全矿井检查三、技术要求1、要求矿井局部风机供电线路实现“三专”专用线路、专用开关、专用变压器2、主要通风机、空压机、监控室、通讯、矿灯充电房实现双回路供电。
双回路-安全技术措施方案
整体解决方案系列双回路-安全技术措施(标准、完整、实用、可修改)编号:FS-QG-25254双回路-安全技术措施Double circuit-safety measures说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、重大危险源及危害因素辨识井下中央变电所,使用双回路供电,其中的一个回路属于地面直接送至井下660V电源,平时处于冷备状态。
一旦常用线路停电时将出现全矿停电、停风。
为缩短井下停风、停电时间,确保突发停电事件顺利进行,专门制定此专项技术措施,并对各配电点及要害机房进行了合理的人员组织安排。
二、作业概况在煤矿开采过程中,随着开采水平的不断延深,机械化程度的提高,采、掘工作面单产、单掘量增加,瓦斯涌出量增大。
为杜绝瓦斯积聚和降低瓦斯浓度,采、掘工作面均采用局部通风机来供风。
只有局部通风机供电正常,才能保证采、掘工作面瓦斯不超限和不积聚,并保证煤炭安全生产。
据资料统计因停电、停风原因造成瓦斯爆炸事故占煤矿瓦斯爆炸事故的49.6%,所以必须提高井下供电安全可靠性。
供电系统存在的问题和隐患1、中央变电所高压单电源供电。
2、地面直接送至井下一趟660V电源,做备用电源。
3、此电缆做冷备状态,一旦常用线路停电,启动本线路。
三、变电站切换前的运行方式左其线964→1#进线柜→10KV母线段→802出线柜→中央变电所进线高开→干式变压器→中央变电所运行;四、变电站切换中的运行方式1、左其线964→1#进线柜→10KV母线段→主变压器→低压母线段→井下660V升压器→1车场馈电→中央变电所由冷备用转为运行;2、10KV母线段→802出线柜→中央变电所进线高开→干式变压器→中央变电所运行逐级停电,并拉出中央变电所进线高开开关小车。
五、35KV变电站切换完的运行方式左其线964→1#进线柜→10KV母线段→主变压器→低压母线段→井下660V升压器→1车场馈电→中央变电所运行。
矿井未实现双回路期间供电安全措施及应急预案

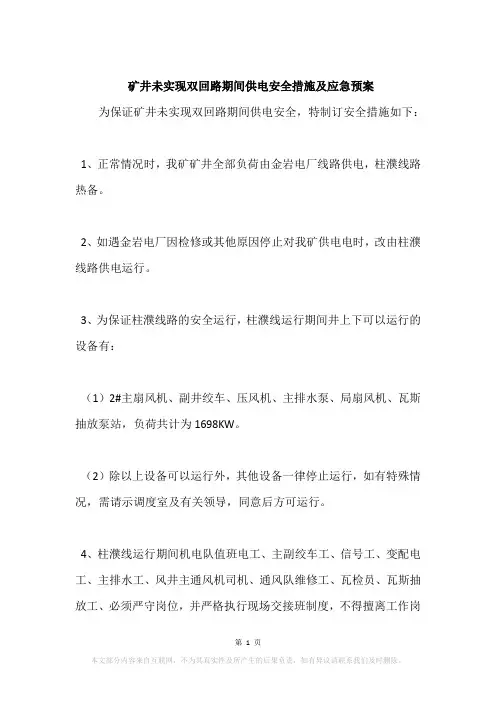

矿井未实现双回路期间供电安全措施及应急预案为保证矿井未实现双回路期间供电安全,特制订安全措施如下:
1、正常情况时,我矿矿井全部负荷由金岩电厂线路供电,柱濮线路热备。
2、如遇金岩电厂因检修或其他原因停止对我矿供电电时,改由柱濮线路供电运行。
3、为保证柱濮线路的安全运行,柱濮线运行期间井上下可以运行的设备有:
(1)2#主扇风机、副井绞车、压风机、主排水泵、局扇风机、瓦斯抽放泵站,负荷共计为1698KW。
(2)除以上设备可以运行外,其他设备一律停止运行,如有特殊情况,需请示调度室及有关领导,同意后方可运行。
4、柱濮线运行期间机电队值班电工、主副绞车工、信号工、变配电工、主排水工、风井主通风机司机、通风队维修工、瓦检员、瓦斯抽放工、必须严守岗位,并严格执行现场交接班制度,不得擅离工作岗
位。
5、每周周一定时对1000KVA备用发电机进行试运行,并加强对发电机的检查维护。
6、柱濮线路单回路运行期间,机电队要安排专人在发电机房值班,以防柱濮线路停电时,及时启动自备发电机,保证主扇风机和副井绞车的及时投运和正常运行。
主扇风机必须在10min内正常启动。
7、当柱濮线路突发性停电时,立即启动《正令煤业大面积停电应急预案》。
8、加大对地面配电室、主扇风机、主副井绞车房、井下变电所、压风机房等主要配电点及外线的电气设备和线路的巡回检查力度,缩短巡视检查周期,对发现的问题及时处理,并把安全生产责任落实到每个岗位、每个环节、每个职工。
9、当金岩线路或柱濮线路恢复供电时,及时恢复供电。
正令煤业机运区
2014年1月14日。

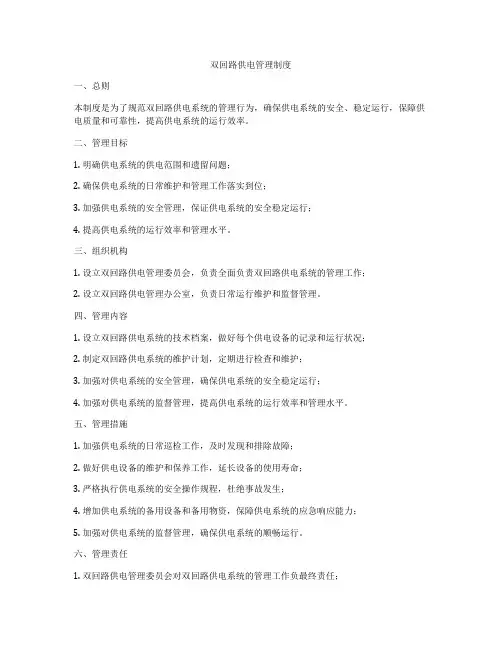

双回路供电管理制度
双回路供电管理制度一、总则本制度是为了规范双回路供电系统的管理行为,确保供电系统的安全、稳定运行,保障供电质量和可靠性,提高供电系统的运行效率。
二、管理目标1. 明确供电系统的供电范围和遗留问题;2. 确保供电系统的日常维护和管理工作落实到位;3. 加强供电系统的安全管理,保证供电系统的安全稳定运行;4. 提高供电系统的运行效率和管理水平。
三、组织机构1. 设立双回路供电管理委员会,负责全面负责双回路供电系统的管理工作;2. 设立双回路供电管理办公室,负责日常运行维护和监督管理。
四、管理内容1. 设立双回路供电系统的技术档案,做好每个供电设备的记录和运行状况;2. 制定双回路供电系统的维护计划,定期进行检查和维护;3. 加强对供电系统的安全管理,确保供电系统的安全稳定运行;4. 加强对供电系统的监督管理,提高供电系统的运行效率和管理水平。
五、管理措施1. 加强供电系统的日常巡检工作,及时发现和排除故障;2. 做好供电设备的维护和保养工作,延长设备的使用寿命;3. 严格执行供电系统的安全操作规程,杜绝事故发生;4. 增加供电系统的备用设备和备用物资,保障供电系统的应急响应能力;5. 加强对供电系统的监督管理,确保供电系统的顺畅运行。
六、管理责任1. 双回路供电管理委员会对双回路供电系统的管理工作负最终责任;2. 双回路供电管理办公室对双回路供电系统的日常运行维护和监督管理负责;3. 各部门负责各自职责范围内的工作;4. 每个岗位的责任人对自己的工作承担责任。
七、管理评估1. 定期对双回路供电系统的管理工作进行评估,发现问题及时整改;2. 对双回路供电系统的相关数据进行统计和分析,为提高供电系统的管理水平提供参考。
八、管理监督1. 严格执行双回路供电管理制度,加强管理监督,杜绝违规行为;2. 对于违反管理制度的人员,予以严肃处理,确保管理制度得到有效执行。
九、免责声明双回路供电管理制度仅供参考,具体操作中请根据实际情况进行调整和补充。
双回路供电安全管理制度
双回路供电安全管理制度第一章绪论第一条为了落实国家电力安全管理的相关法律法规,加强电力设施的安全管理,保障供电系统的稳定运行和人员生命财产安全,制定本制度。
第二条本制度适用于全公司范围内的双回路供电系统的安全管理和维护工作。
第三条双回路供电系统的安全管理遵循“预防为主、综合治理、责任落实、持续改进”的原则。
第四条公司要建立双回路供电系统的安全管理体系,健全安全管理组织机构,确保供电设施的安全管理工作的推进。
第五条公司要加强对供电设备的日常维护和定期检测,及时发现并排除供电设备的隐患,确保供电系统的正常运行。
第六条公司要建立健全应急预案,提高应急处置的能力,保障供电系统在突发情况下的安全稳定。
第七条公司要加强对供电设备的安全培训,提高员工对供电系统安全管理的认识和技能水平。
第八条公司要建立健全供电设备的台账管理制度,确保供电设备的记录和档案的完整和及时性。
第二章主体责任第九条公司要明确双回路供电系统管理的主体责任,建立健全相关部门和岗位的责任体系。
第十条公司设立双回路供电系统的安全管理部门,负责制定并组织实施双回路供电安全管理制度。
第十一条公司要明确双回路供电系统的责任人,健全责任分工和考核机制。
第十二条双回路供电系统的责任人要加强对供电设备的日常巡检和定期检测,及时发现并处理设备的异常情况。
第十三条双回路供电系统的责任人要组织开展安全培训和教育,提高员工对供电设备安全管理的认识和技能。
第十四条双回路供电系统的责任人要及时处理供电设备的故障和隐患,确保供电系统的安全稳定运行。
第三章日常管理第十五条公司要建立健全供电设备的日常管理制度,加强对供电设备的日常巡检和维护工作。
第十六条双回路供电系统的巡检工作要按照公司制定的巡检计划和标准进行,确保巡检工作的全面和规范进行。
第十七条双回路供电系统的巡检工作要对巡检情况进行记录和报告,及时发现并排除供电设备的异常情况。
第十八条公司要加强对供电设备的定期检测和维护工作,确保供电设备的正常运行。
整改双回路供电系统安全措施
整改双回路供电系统安全措施1.引言双回路供电系统是一种常用的电力系统设备,它通过两个独立的供电回路来提供电力供应,以确保供电的可靠性和稳定性。
然而,在实际应用中,双回路供电系统也存在一些潜在的安全隐患。
为了保障整个供电系统的安全性,需要采取一系列的安全措施进行整改。
本文将介绍整改双回路供电系统的安全措施。
2. 安全措施2.1 定期检查供电设备供电设备是双回路供电系统的核心部分,对其进行定期检查是确保供电系统安全运行的重要手段。
定期检查应包括对供电设备的物理连接、电气连接、绝缘等方面进行全面检查,发现问题及时修复或更换。
2.2 安装双回路供电系统的相互隔离装置为了防止双回路供电系统之间的相互干扰,需要安装相互隔离装置。
这些装置可以将两个回路之间的电力和信息信号隔离,避免相互干扰。
常见的相互隔离装置包括隔离继电器、隔离开关等。
2.3 设计合理的供电线路布局供电线路布局的合理性对整个双回路供电系统的安全性至关重要。
合理的布局可以减少线路之间的相互干扰和交叉干扰,提高供电系统的可靠性。
在设计供电线路时,应考虑供电负载的分布情况、线路长度、线路容量等因素,合理安排线路走向和连接方式。
2.4 安装过载保护装置过载是供电系统常见的故障情况之一,如果过载不得到及时发现和处理,将对供电系统带来严重的安全隐患。
为了防止过载事故的发生,应在双回路供电系统中安装过载保护装置。
过载保护装置可以及时检测到供电系统的过载情况,并自动切断电源,保护供电设备的安全运行。
2.5 定期进行漏电保护装置检测漏电是一种常见的电力系统安全隐患,它可能导致电气火灾、触电事故等。
为了确保双回路供电系统的安全性,应定期进行漏电保护装置的检测。
漏电保护装置可以及时检测到回路中的漏电情况,并自动切断电源,防止漏电事故的发生。
2.6 定期进行防雷保护装置检测雷击是供电系统的常见故障之一,它可能导致设备损坏、供电中断等严重后果。
为了保护双回路供电系统免受雷击的影响,应定期进行防雷保护装置的检测和维护。
煤矿“双回路”供电保障专项整治实施方案
“双回路”供电保障专项整治实施方案2020年4月1日煤矿“双回路”供电保障专项整治实施方案会审表“双回路”供电保障专项整治实施方案根据省能源局贵州煤矿安监局关于开展煤矿安全生产六个专项整治工作的通知(黔能源煤安〔2020〕34号)和毕节市能源局转发《省能源局贵州煤矿安监局关于开展煤矿安全生产六个专项整治工作的通知》的通知精神,为加强煤矿安全生产,消除供电安全隐患,进一步保障煤矿供电系统的安全性、稳定性和可靠性,满足煤矿未来发展的电力需要,全力推动矿井向机械化、智能化发展,在全矿范围内开展煤矿“双回路”供电保障专项整治。
为确保专项整治工作取得实效,特制定本方案。
一、总体要求以习近平新时代中国特色社会主义思想为指导,坚持“四个革命,一个合作”能源安全新战略,坚守发展和生态两条底线,全面落实中央防范化解重大风险的决策部署,纵深推进能源工业运行新机制,以满足煤矿安全生产为前提,着力夯实电网网架,提升电网服务水平,按照“一矿一策”的要求,统筹规划,分步实施,全面达到煤矿“双回路”供电标准,不断满足煤矿安全生产的电力需求,为推动我矿高质量发展提供重要支撑。
二、工作目标对煤矿“双回路”供电保障专项整治,实现煤矿“双回路”供电率100%,正常运行方式下,供电电压允许偏差满足《电能质量供电电压允许偏差》规定。
在2020年底前完成煤矿“双回路”供电改造(附工期表)。
按照有关要求有序完成煤矿“双回路”供电改造。
三、重点任务(一)摸清底数,明确专项整治内容1、地区电网及矿井供电电源供电方为贵州电网金沙县供电局,附近的电源点有木孔35kV变电站和茶园35kV变电站,煤矿双回路供电电源,一路取自35千伏木孔变电站10KV母线木茶线,35千伏茶园变电站10KV母线茶镇线,岚头镇新建110KV变电站一处,供电电源比较可靠,能够为矿井提供可靠的双电源。
2、矿井供电现状煤矿地面10KV变电所供电系统为双回路供电,主供回路为35千伏木孔变电站10KV母线木茶线,全长约8公里,线路采用架空敷设,导线型号LGJ-1*120,线路为煤矿专用线路,和荒田坝煤矿T接;副供回路为35千伏茶园变电站10KV母线茶镇线,全长约7公里,线路采用架空敷设,导线型号LGJ-1*95,线路属农网T接线路。
整改双回路供电系统安全措施
整改双回路供电系统安全措施在电力系统中,双回路供电系统是一种常见的供电方式。
与单回路供电相比,双回路供电具有更好的可靠性和稳定性,因为当一个回路发生故障时,另一个回路可以自动接替供电,从而保证供电的连续性。
然而,双回路供电系统也存在一些潜在的安全隐患,例如回路的相位差、回路之间的干扰等问题。
为了确保双回路供电系统的安全运行,需要采取相应的安全措施。
安全措施一:回路相位差控制在双回路供电系统中,两个回路的相位差很容易出现偏差。
如果相位差过大,就会导致回路之间的短路或者过载,从而造成供电中断或者设备损坏。
因此,为了避免相位差过大,需要采取以下措施:1. 安装同步装置同步装置一般用于将两个回路的电压和频率进行同步,从而确保它们之间的相位差尽可能小。
同步装置的安装需要遵循一定的技术要求,例如装置的容量、精度等参数需要符合实际情况。
2. 设置发电机调节器发电机调节器是一种能够调整发电机输出电压和频率的设备,可以通过控制发电机的励磁电流来进行调节。
通过合理设置发电机调节器,可以使两个回路的电压和频率达到一致,从而减小相位差。
安全措施二:回路之间的隔离和保护在双回路供电系统中,两个回路之间必须进行电气隔离,以防止在一个回路发生故障的情况下,影响另一个回路的正常运行。
同时,为了防止电气隔离失效或者隔离导体出现故障,需要设置相应的保护措施。
1. 设置断路器断路器是一种能够在电路短路或者过载时自动切断电源的保护装置,它可以快速切断故障电路,从而保护电气设备不受损坏。
在双回路供电系统中,可以设置双回路断路器,以确保两个回路之间的隔离和保护。
2. 接地保护接地保护是一种能够将故障电流和电压导向地面,从而使电气设备免于受到伤害的保护措施。
在双回路供电系统中,可以设置双回路接地保护,以防止一方回路的故障影响另一方回路的正常运行。
安全措施三:对设备进行监测和维护为了确保双回路供电系统的安全运行,还需要对设备进行监测和维护。
特别是对于一些关键设备,如发电机、变压器等,必须进行定期的检测和维护,以及及时处理设备的故障和缺陷。
井下临时变电所双回路改造的安全技术措施
井下临时变电所双回路改造的安全技术措施姓名:XXX部门:XXX日期:XXX井下临时变电所双回路改造的安全技术措施一、改造内容根据山西煤炭运俏集团晋城有限公司下发的晋煤销安[2010]159号文关于重大安全隐患执行红、黄牌管理的规定“主设备(各水平中央变电所、主排水泵、主通风机、瓦斯抽放泵站、提升人员的立井绞车)必须实现双回路供电的要求,决定对我矿临时配电点不合理的供电方式进行改造,以达到上级文件规定的要求。
改造内容主要分两项内容:1、在原来的单母线段加装一联锁开关,以形成单母线分段供电方式;2、再安装一台630移动变压器以实现动力回路实现双回路供电。
二、下井方案确定1、KBSGY-630尺寸3900mm×950mm×1400mm,重量为6.6t。
变压器尺寸为2500mm×950mm×1400mm,重量为5.8T。
PBG-500/10Z高压配电开关尺寸1300mm×1186mm×1157mm,重量为820kg。
2、罐笼尺寸为长宽高2500mm×1000mm×1800mm绞车最大提升能力为61KN。
根据设备尺寸及提升设备尺寸要求,需对KBSGY-630及PBG-500开关进行拆卸运输,拆卸设备最大尺寸为2500mm×950mm×1400mm,重量为5.8T;高爆开关拆卸最大尺寸为及1300mm×830mm×1157mm,符合罐笼下放的要求。
因此确定采用拆卸下放的方式。
三、设备运输先在修配车间对变压器及高压配电开关进行拆卸,属于电气部分的第 2 页共 7 页拆卸由机电人员操作,并做好相应的记录。
拆卸部件应编号,下放物件时必须按编号顺序下放设备,拆卸部位必须用软性衬垫做好保护,并做好防爆腔的保护工作。
(1)地面设备运输利用铲车将设备移至井口位置,630变压器在下放前必须在其底部安装好车轮,测量设备全部高底。
10kv双回路停供电安全技术措施
荣县双庆矿业有限公司顺利煤矿10KV双回路停电启动备用电源供电安全技术措施编制人: 审核: 总工程师: 矿长:编制日期: 2017年12月10日10KV 双回路停电启动备用电源供电安全技术措施一、双庆矿业10KV变电站供电方式双庆矿业有限公司10KV 变电站高压电源主供电I 回路荣县双古镇10KV 变电站和备用电源II 回路威远小河镇10KV 变电站,于2017 年12 月13 日07:00-21 :00 主、备用电源线路检修停电,矿上启动1000KW/10KV/400V 发电机供电。
为了确保矿井主要通风机、矿井排水、安全监测监控、架空乘人器以及照明等,特制定本安全技术措施。
二、组织领导、停电前相关准备工作、市电停电范围和矿自备发电负荷要求(一)组织领导小组本次停电启用备用发电机组供电确保一类负荷用电及完成必要的检修工作,特成立领导小组,全面负责本次工作的开展和指挥。
组长:虞波成员:机电技术员董永强、车间主任蔡强、电工班长董坤五、钳工班长曹国平组长全面协调和指挥各方工作和全面安全工作。
各成员负责分工项工作和安全工作。
(二)停电前相关准备工作1、机运科电工组在2017 年12 月10 日全面检查确认发电机完好后试运转发电机(如有不正常故障原因及时抢修)保证备用发电机随时能够启动。
2、机运科申报计划准备柴油,能够保证发电机连续运转12 小时的油料。
3、安排好12 月13 日早上6:00 安排有经验电工操作发电机发电。
再次检查发电的设备情况,两趟回路停电时,及时启动发电机供电。
4、停电前各分管领导通知各岗位上班地点,安排好停电后恢复供电的相关工作。
5、电工组安排对高压变电所、压风机、绞车房、洗煤厂配电室检修准备的相关工作。
(三)市电停电范围全矿井。
(四)自发电负荷要求和原则1、地面主要通风机;2、矿井安全监测监控、通讯系统、充电房、调度室;3、井下排井排水系统、井下局部通风机;4、压风自救系统。
按以上顺序依次进行。
“双回路”供电“一矿一策”整改方案
贵州图南矿业(集团)有限公司兴仁市潘家庄镇兴隆煤矿“双回路”供电专项整治“一矿一策”方案潘家庄镇兴隆煤矿机电科二〇二〇年五月“双回路”供电专项整治“一矿一策”方案会签表兴仁市潘家庄镇兴隆煤矿“双回路”供电专项整治“一矿一策”方案一、概述(一)政策要求为加强煤矿安全生产,消除供电安全隐患,进一步保障煤矿供电系统的安全性、稳定性和可靠性,满足矿井生产需要,推动我矿经济发展,根据黔能源煤安【34】号文件《省能源局、贵州煤矿安监局关于开展煤矿安全生产六个专项整治工作的通知》、《贵州省能源局关于做好煤矿“双回路”供电保障专项整治工作的通知》文件要求切实落实文件精神以及“一矿一策”的要求和《贵州省煤矿双回路供电保障规范》,开展我矿“双回路”供电专项整治“一矿一策”方案。
为确保专项整治工作取得实效,特制定本方案。
(二)矿井基本概况兴仁市潘家庄镇兴隆煤矿隶属于贵州图南矿业(集团)有限公司,煤矿位于贵州省兴仁市潘家庄镇褚皮田村,矿井2006年12月开工建设,设计生产能力30万吨/年,为证照合法有效的生产矿井,2016年11月矿井核定生产能力60万吨/年,矿区面积3.9017km2,开采标高+1700m至+1300m。
地质储量5246.8万吨,可采储量1418万吨,矿井服务年限33.7年,主要可采煤层7层,煤层自燃倾向性为Ⅲ类不易自燃煤层,煤尘无爆炸性。
现布置有1107综采工作面,剩余可采煤量约30万吨,1116备采工作面,可采储量约28万吨。
二、矿井供电现状(一)地区电网及矿井供电电源矿区内建有10KV配电室一座,电源引自七里湾35KV变电站不同母线段,输电电压为10KV,输电电缆采用钢芯铝绞线,型号为LGJ-120mm2,线路长度3.3km,已形成双回路供电,目前七里湾变电站担负着潘家庄镇兴隆煤矿、潘家庄镇兴顺煤矿、下山镇远程煤矿的用电负荷,同时向三个煤矿输送电能。
(二)矿井供电系统现状矿井入井电压系数为10KV,入井电缆从地面配电室至副井中央变电所敷设,采用双回路供电,当任一回路发生故障停止供电时,另一回路能担负矿井全部用电负荷,入井高压双回路线路上未分接任何负荷,入井电缆型号为MYJV22-8.7/10-3×95mm2煤矿用交联聚乙烯绝缘钢带铠装聚氯乙烯护套电力电缆,现采用10KV双回路向井下供电,I回路电缆型号为MYJV22-8.7/10-3×95mm2-1930m,II回路电缆型号为MYJV22-8.7/10-3×95mm2-1920m。
《煤矿双回路供电线路改造期间安全措施范文大全》
《煤矿双回路供电线路改造期间安全措施》第一篇:煤矿双回路供电线路改造期间安全措施xxx煤字[xxxx]xxx号关于双回路供电安全专线改造期间的安全措施xxxxxx煤炭工业管理局:xxxx煤矿自1970年建矿,主付井均为斜井提升,遇有特殊情况人员能自行升井,由于历史原因主供电源xxxxⅠ线来自xxxx供电所,备供电源玉xxxx线来自良乡变电所(原xxxxⅢ线),第二备用电源xxxx 园线来自xxxx变电所。
其中任何一条线路均能担负我矿全部负荷,虽然三条线路均有“t”接现象,但同时停电的可能性几乎不存在,为了确保矿井供电的持续性和安全性,预防煤矿安全事故的发生,特制定本安全措施:一、为确保我矿供电安全可靠,高度重视供电工作的重要性。
决定成立供电领导小组,负责对全矿供电每班进行巡回检查,发现问题立即处理。
组长:(矿长)1副组长:(机电矿长)成员。
每班确保不少于三人对全矿供电进行巡回检查,并对发现问题立即进行处理并逐级汇报。
二、为了尽快完成专线架设,确保资金、人员及时到位。
矿成立了专线架设领导小组,根据xxxx煤矿xx年2月24日向淄博供电公司(xxxxxx供电部门)提交关于《xxxx煤矿供电线路直供的申请》xxxx 煤字[xx]15号文要求。
必须在xx年6月15日前完成专用线路架设,此工程现已进入方案设计和现场实际勘察阶段,并于2月27日与供电部门签署应急发电车使用协议,确保直供线路改造期间我矿电源出现故障时,供电部门能随时提供发电车为我矿提供应急电源。
专线架设领导小组:三、矿xx(产权属于矿)架空线部分线路,xxxxⅠ线改为电缆接入矿变电所,确保10kv进线安全无故障运行。
四、各水平水仓要确保水位保持最低,xxx泵房水仓设计容量为3790立方米,最大涌水量每小时190立方米,正常涌水量每小时160立方米:xxx泵房水仓设计容量4000立方米,最大涌水量每小时310立方米,正常涌水量每小时290立方米。
盘区变电所双回路供电线路实施方案与安全技术措施
12盘区变电所双回路供电线路实施方案与安全技术措施寨崖底煤业有限公司11盘区供配电按增层开采设计要求,引自寨崖底新建35/10KV变电所双母线段,两回路LGJ-185架空线全长度为6km,在寨崖底11盘区场区建立一座10KV开闭所作为该盘区井上下供电,为了满足井下两个综掘队、一个炮掘队、一个综采队、一个备用综采的供电负荷,由设计院多次校核设计,在井下12盘区建立一所变电站,该线路引自地面10KV开闭所MYJV32-10KV 3×185mm2两回路1800m,作为11盘区主供电下井线路,经计算该线路完全满足盘区供电需求,为了保障主供电线路铺设的顺利进行,特制定如下方案及措施:一、成立领导组1、总指挥:高永昌2、、副总指挥:高元平、王卫忠3、成员:宋东平、王旭东、高奴平、李廷则、高国平、姚贵全、张爱田4、现场监督:李蝉有、姚亮全、姚学宝、李奔奔二、作业开始时间:2012年7月20日三、领导职责1、由高永昌为总指挥,对10KV 1600m两回路供电线路的铺设进行合理安排,及负责全过程的技术安全工作;2、副总指挥高元平根据制定的方案合理组织人员配合总指挥高永昌做好本次电缆铺设的全程工作,做到现场带班作业;3、副总指挥王卫忠负责主供电线路铺设全过程的安全监管工作,参与措施的编制与审批,组织盘区安监部门对现场的每个安全环节跟踪监管,并现场进行跟班指挥;4、调度主任宋东平协副总指挥高元平、王卫忠组织协调人员坚守斜井调度工作,安排24小时监护电缆,并现场带班作业;5、机电科长王旭东对10KV供电线路进行详细监测,做好每个回路线记录与标志,并进行跟班;6、安监站长李蝉有负责场区、斜井人员敷设电缆的培训工作,并现场跟班。
四、人员组织与分工1、掘进队长姚贵全、高国平、张爱田根据馈电图纸线路做好电缆铺设、吊挂,分两个班次进行铺设,每根分段600米,总共人员120人,每人5米;2、井下机电队长高奴平负责所有电缆接头的安装、吊挂,并对机电工进行分工;3、地面机电队长李廷则负责场区电缆挂钩的固定,电缆接头的连接,并对电修工进行培训与分工。
矿井未实现双回路期间供电安全措施及应急预案
矿井未实现双回路期间供电安全措施及应急预案背景近期,某矿井未能实现双回路供电,给矿井生产和工作带来一定风险。
本文将探讨在矿井未实现双回路期间,如何采取供电安全措施以及应急预案。
供电安全措施加强巡检在矿井未实现双回路供电的情况下,由于只有一条电源线,若电源出现问题,这将会导致整个采矿过程瘫痪。
因此,加强对供电线路的巡检十分必要。
巡检人员应当定期巡视线路,及时发现并排除线路隐患。
安装漏电保护器由于矿井只有一条电源线,一旦发生漏电,不仅会影响整个矿井的供电,还会对人身安全造成威胁。
因此,安装漏电保护器可以有效保护供电线路的安全稳定。
漏电保护器能够对电线路的漏电进行及时监测,一旦发现漏电,便会自动切断电路,避免漏电造成的意外事故发生。
加装UPS在矿井未实现双回路供电情况下,一旦电源线出现故障,可能会导致数据丢失,而这对于矿井生产和工作而言是无法承受的。
因此,加装UPS可以保护设备的数据不会因为突然断电而造成数据丢失,以保证矿井采矿的基础数据。
应急预案预案制定在矿井未实现双回路期间,采矿工作和生产的稳定性需要得到保证。
因此,需要制定应急预案,以应对突发事件对矿井工作的影响。
预案应当包括不同级别的应急预案,针对不同应急情况制定不同的应对方案。
组织模拟演练制定好应急预案后,还需要组织模拟演练,检验应急预案的可行性和有效性。
演练需要模拟各种应急情况,包括设备故障、供电中断等,以及针对不同应急情况的应对方法。
通过演练,可以了解应急预案的不足之处,及时更新完善。
员工培训应急预案的贯彻执行需要员工的全力配合。
因此,需要对员工进行应急知识和技能培训,提高员工应对突发事件的能力。
培训内容主要包括应急预案的基本流程和应对方法,以及矿井采矿工作应急安全知识。
结论在矿井未实现双回路期间的供电安全以及应急预案,对于矿井的生产和工作有着重要意义。
通过加强巡检、安装漏电保护器、加装UPS 等供电安全措施可以有效保障供电的稳定性。
在应急预案方面,应制定不同级别的应急预案,组织模拟演练并对员工进行应急培训,以应对突发事件,保证矿井工作的连续性和稳定性。
中央变电所双回路改造安全技术措施.
南川区新世纪煤矿250中央变电所双回改造的安全、技术措施矿长:总工:安全副矿长:生产副矿长:采煤副矿长:机电副矿长:编制 :刘鹏2011年元月 23日南川区新世纪煤矿关于 250中央变电所双回改造的安全、技术措施一、情况说明2011年元月 25日起, 我矿机运队将对 250中央变电所供电系统进行双回路改造工作。
二回路电源引自地面变电所, 需进行地面变电所高压部份接线工作,届时,将断全矿电源。
为了保证施工能保质保量、安全顺利进行,特制定如下安全技术措施。
二、工作内容1、 250中央变电所双回路改造。
2、对井下供电二回进行联接。
三、工作影响范围(1全矿性停电; (2井下停止检修作业。
四、停电影响时间:待定五、组织措施施工负责人:杨裕军六、安全措施1、经矿有关领导、调度室及有关单位审批后,方可作业,否则不得作业。
2、所有参加作业人员必须听从指挥,经贯彻学习落实本措施方可上岗作业。
3、停、送电,严格按照《停送电管理办法》执行。
4、安装期间,由机运队安排专人现场监督管理指导。
5、设备起吊和运输应有专人统一指挥。
6、所有参加施工的人员必须熟悉施工措施,要有明确的自保互保意识,严禁酒后作业。
7、施工现场要有专职瓦检员,验电、放电,使用高压摇表,核相前必须检查一次现场的瓦斯浓度不能超过 0.5%。
5、更换水泵启动开关前,机运队必须安排 115、 250抽水工把水仓抽干。
七、技术措施一、施工准备及设备打运、吊装1、准备起吊器具,如钢丝绳、 5T 葫芦、平板车等并保证安全系数应不小于 6;2、设备入前前应做电器实验,电气设备的防爆性能满足要求,经验收检查后,方可入井。
3、施工人员熟悉图纸,了解工程概况。
4、在变电所里按设备位置,对照图纸先放出大样,以便安装。
5、设备下井运输前要对运输路线及轨道进行检查合格后方可下井运输。
6、设备提领、运输,安装要按现场实际情况按照顺序进行施工。
运输及吊运工作要有专人负责, 运输过程中要对设备进行保护, 吊点合理、栓绑牢靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
整改双回路供电系统安全措施为完善我矿双回路供电系统,现对其进行整改,特制定以下安全措施:
一、工程内容
将二段的四个高压柜移至新建的基坑内,需停来自苍上站554线路和枕头站771两回路电源。
二、安全措施
1、由工作负责人提前24小时办理停送电工作票,由相关单位领导签字,并与各部门做好协调工作,做好停电的准备。
2、在施工前必须对所使用的各种材料、防护工具、灭火器、仪表、认真检查,确保准确、齐全、合格、可靠。
3、工作负责人必须熟悉了解施工任务和顺序,并向参加人员讲解清楚,使所有参加人员明白施工任务和安全措施。
4、施工人员进入配电室,要由配电室值班人员对每个工人所带的工具、材料以及其它用品进行详细的登记并签字。
5、配电室人员根据工作票上的内容进行停电,为确保安全,停电时
先停井下的主要负荷,逐级停电,停电时停电人员要带绝缘手套,
穿绝缘靴并站在绝缘垫上进行停电。
6、停电要做到一人操作,一人监护,主值班员为监护人,副值班员
为操作员,断电时,要先将断路器断开,然后切断下隔离刀闸开关,最后切断上隔离刀闸开关。
送电时与停电方法相反,操作人员一定
要保持头脑清醒。
7、为保安全,停电后先对下井的高压电缆进行放电,然后拆线,移柜,拆线前要标明电缆接线头以及高压柜内接线柱的相序,防止将
高压电缆的相序接错。
8、先把下井的高压电缆及接往三段的连接高压电缆拆掉,然后将拆
下的下井高压线接于K109柜,接线时要严格按照拆线时所标明的相
序接线,电气间隙要合格,拖动电缆时要制定防止电缆过度弯曲从
而破坏电缆绝缘的安全措施。
确定接好后,向井下送电,这样可以
减少井下停电时间。
9、施工中移动高压开关柜时,施工人员要听从施工负责人统一指挥,轻抬慢放,最后将下井的第二趟电缆接到K110柜。
10、第一步工作完成后,由值班人员将母联柜停电,送枕头线保安
电源,确保井下正常通风。
11、现在将苍上站进线柜断路器及上下隔离开关断开,由值班人员
对母排验电、放电、打接地线,接地线一端接在母排上,一端接地,接地线要连接牢靠;并挂“有人工作,禁止合闸”标志牌。
12、在联络柜的上方安装大小为长2米,宽1米的绝缘板,安装要牢固可靠,移动的柜子固定好后,施工人员才可上高压柜上接线,用
铝排将联络柜与移动后的柜子连接,连接要牢靠,电气间隙符合标准。
在接线过程中使用的工具且不可乱放。
13、参加施工的人员必须要有3年以上从事电工经验的人,施工时
要穿好工作服,带安全帽,不准带与工作无关的其他金属物品。
14、施工期间要有工作负责人、专业人员和值班员进行全程监护并
指导,对每一个步骤都要严格按要求验收,验收合格后,方可进行
下一步的操作,以确保安全。
15、接线前后要对下井的高压电缆用2500兆欧表测绝缘电阻,并对
绝缘值进行记录,测试连续时间不小于10分钟,绝缘电阻不小于
250兆欧,测完后要对高压电缆进行放电。
16、施工及各项测试完成后,要详细的清点工具、材料。
包括高压
开关柜的内部。
并通知调度室施工完成。
17、由调度室通知井下将联络开关以及K1210进线柜合闸,反送电,反送电前将所有人员撤出工作现场,断开K1209,K1208,K1207高
压隔爆开关,对新接的下井电缆试验,反送电时由值班员和工作负
责人等待送电,送电时必须保证井上下所有供电线路无人工作后,方可送电。
18、送电后由配电室值班人员观察反送到高压柜上电源的电压值是否正常,电压值正常说明电缆可用。
19、各项工作完成后,停掉771保安线路,用554苍上站电源。
20、所有参加施工人员以及工作负责人必须认真学习此安全措施,未规定事项,严格按照煤矿安全规程中的规定执行。
以上措施如有不足之处,望领导予以指正
机电科
2010年3月25日。
