封孔登记表
封孔作业指导书

封孔作业指导书标题:封孔作业指导书引言概述:封孔作业是一项重要的工作,对于保障建造结构的完整性和安全性至关重要。
本文将详细介绍封孔作业的步骤和注意事项,匡助读者正确进行封孔作业,确保工作质量和安全。
一、准备工作1.1 确定封孔位置:在进行封孔作业之前,首先要确定封孔的位置,根据建造结构和设计要求来确定封孔的大小和位置。
1.2 准备材料和工具:准备好所需的封孔材料,如水泥、砂浆等,以及封孔所需的工具,如搅拌器、刷子等。
1.3 确保安全:在进行封孔作业之前,要确保作业现场的安全,如设置警示标识、佩戴安全帽等。
二、封孔步骤2.1 清理封孔位置:首先要清理封孔位置,将封孔位置周围的灰尘、杂物清理干净,确保封孔位置干净整洁。
2.2 涂抹底漆:在封孔位置涂抹底漆,以增强封孔材料的附着力,确保封孔效果更加持久。
2.3 封孔施工:将封孔材料搅拌均匀后,用刷子或者其他工具将封孔材料填充到封孔位置,确保填充均匀、密实。
三、封孔质量检查3.1 检查封孔效果:封孔作业完成后,要对封孔效果进行检查,确保封孔位置平整、无裂缝、无空鼓等质量问题。
3.2 检查封孔强度:对封孔位置进行强度测试,确保封孔材料的强度符合设计要求,能够承受建造结构的荷载。
3.3 修复不良封孔:如果发现封孔存在质量问题,要及时修复,确保封孔作业的质量和安全。
四、封孔后维护4.1 封孔后保护:封孔作业完成后,要对封孔位置进行保护,避免外部物体对封孔位置的损坏。
4.2 定期检查:定期检查封孔位置的状况,及时发现并修复封孔位置的问题,确保封孔的持久性和安全性。
4.3 维护记录:对封孔作业进行维护记录,记录封孔的位置、材料和施工情况,以备日后查阅。
五、安全注意事项5.1 佩戴个人防护装备:在进行封孔作业时,要佩戴个人防护装备,如安全帽、手套等,确保施工人员的安全。
5.2 遵守作业规程:在进行封孔作业时,要严格遵守作业规程,按照设计要求和施工标准进行作业,确保封孔质量。
野外地质工作的一般程序和方法

野外地质工作方法简述
一、资料收集及人员组织 熟悉地质设计、项目任务书 收集与项目有关的区域及矿区地质资料:区域地质报告、区
域矿产报告、矿区发往踏勘、矿点检查、预查、普查等 资料 制订矿区统一图例 编制野外工作用图:地形地质图、勘探线剖面图、中段平面 图、矿体纵(水平)投影图 编制野外工作方案:明确目的、任务、工作方法及技术要求、 工作程序及施工顺序、人员安排、质量保障及安全措施
野外地质工作方法简述
四、槽探 1、质量要求:揭露基岩,槽底宽不少于80CM,深度不超过
3M。地质人员要随时指导槽探施工,揭露到矿体时要及 时采样,对富矿体要采取措施保护和保密,施工完的槽探 工程要及时编录。编录时要在探槽两端用竹桩和红油漆做 好标记。 2、布置方法:穿脉槽要尽量垂直地质体走向,按照技术设 计布设。根据地形及覆盖条件,可以偏离设计位置不超过 1/4勘探线网度的距离,但要以最能揭露矿体为准。 3、槽探编录方法:编录一壁一底,由高往低。 4、应提交的资料:槽探素描图、样品标本的测试鉴定成果。
野外地质工作方法简述
二、剖面实则 1、目的:研究矿区地层、岩体、构造及矿体的基本特征,划分、统一填
图单元。 2、要求:组织矿区所有地质技术人员参加,在分析前人工作的基础上,
根据地质设计确定基本填图单元。资料必须当天整理,文字记录要表 述清楚、数据准确、语句通顺、层次分明。标本、样品及时送化验室 鉴定和化验。 3、剖面位置踏勘、选择:选择地质体相对出露齐全、基岩露头好的地段, 剖面线方向要尽量垂直地质体走向。 4、剖面测制:要在野外标注导线点号、打桩 5、剖面图室内绘制 6、剖面实测ቤተ መጻሕፍቲ ባይዱ提交的资料:实测剖面图、综合地层柱状图、剖面实测小 结、剖面实测过程的各种原始记录和表格、样品标本的测试鉴定成果 等。

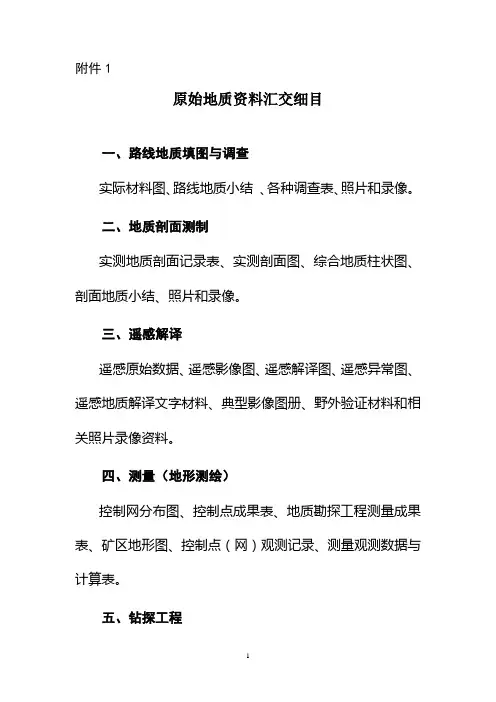

地质钻探孔封孔技术_附件1

附件1原始地质资料汇交细目一、路线地质填图与调查实际材料图、路线地质小结、各种调查表、照片和录像。
二、地质剖面测制实测地质剖面记录表、实测剖面图、综合地质柱状图、剖面地质小结、照片和录像。
三、遥感解译遥感原始数据、遥感影像图、遥感解译图、遥感异常图、遥感地质解译文字材料、典型影像图册、野外验证材料和相关照片录像资料。
四、测量(地形测绘)控制网分布图、控制点成果表、地质勘探工程测量成果表、矿区地形图、控制点(网)观测记录、测量观测数据与计算表。
五、钻探工程钻孔柱状图、孔深及弯曲度测量记录、钻孔地质记录表、钻孔工作小结、岩矿芯音像记录、钻孔封孔设计和封孔记录表。
其中水文地质钻探还应提交:简易水文观测记录、成井记录、抽水试验原始记录、固井与封孔记录。
其中油气地质钻探还应提交:参数井、区域探井、发现井、评价井的录井、测井、分析化验原始数据汇总表。
六、山地工程槽、井、硐(坑道)探地质编录记录(表、簿)、工程编录中的影像资料、工程素描图、采样平面图。
七、监测观测点分布图、各类观测点的记录及动态曲线。
八、物探测量物探测量包含重力、磁法、电法、地震、测井、放射性六种具体工作手段,其汇交细目为总体和每种具体手段的汇交细目之和。
物探手段总体汇交细目:标本采集与测定、统计记录、异常踏勘及异常验证原始记录、各工作的质量检查和精度评价记录、原始资料验收文据、野外工作总结。
野外工作总结应包含:所有仪器类型及仪器调节、性能试验结果、数据整理项及所用公式、畸变数据(点)处理情况、数据质量检查方式与统计结果、统计时甩点情况、数据单位、数据改算参数等。
物探具体工作手段汇交细目如下:(一)重力测量。
测量控制网平差报告、重力基点网平差报告、重力基点档案、布格重力异常成果(含测点平面坐标、高程、重力值、近中远区地改值及布格异常值)。
(二)地面磁法测量。
基点选择及基点T0值测定记录、磁异常成果(含测点平面坐标、高程、总场值及磁异常值等)。
表格名称

目录一、综合类施工技术方案报审表工程量签证单单位工程开工申请单分部(分项)工程开工申请单分部(分项)工程验收申请表工程验收申请报告施工质量联合检验合格(开仓)证分部分项工程验收签证书单位工程验收鉴定书单元工程(工序)质量评定表分部(分项)工程质量评定表单位工程质量评定表工程复工申请书工程量变更申请报告单工程事故报告单工程质量缺陷处理申报单合同工程项目延长工期申报表主要工程项目提前完工奖申请表承建单位暂停工程报告单进场材料质量检验报告单进场施工设备申报单施工质检员资质认证申报表二、帷幕、固结及回填灌浆钻孔原始记录钻孔记录表钻孔综合柱状图钻孔冲洗与裂隙冲洗记录钻孔孔斜测量记录表钻孔压水试验记录表灌浆开工申请单灌浆开工证灌浆记录表灌浆封孔记录表冷却管灌浆记录表帷幕灌浆现场单孔验收表固结灌浆现场单孔验收表灌浆孔单孔验收表回填灌浆质量检查验收表钻孔测斜成果表钻孔压水综合成果表检查孔压水试验成果表灌浆孔成果一览表帷幕灌浆分序统计表灌浆综合成果表回填灌浆综合成果表岩芯登记表岩芯移交记录地下水位观测记录千分表抬动观测记录抬动监测钻孔及安装检查验收表帷幕灌浆单孔质量评定表帷幕灌浆单元工程质量评定表固结灌浆单元工程质量评定表水工隧洞回填灌浆单元工程质量评定表灌浆单元工程评定汇总表三、高压喷射灌浆钻孔记录表钻孔孔斜测量记录表钻孔测斜成果表高喷钻孔地层分层情况鉴定表高喷灌浆记录表高喷灌浆孔质量验收表高喷灌浆综合成果整理表高压喷射灌浆单元工程质量评定表四、接缝(接触)灌浆接缝(接触)灌浆埋管记录表接缝(接触)灌浆通水检查记录表接缝(接触)灌浆灌区现场记录表接缝(接触)灌浆记录表接缝灌浆单区灌浆成果一览表接缝(接触)灌浆综合成果表接缝(接触)灌浆埋设管路质量检验评定表接缝灌浆预埋施工质量检查评定表混凝土坝坝体接缝(接触)灌浆单元工程质量评定表五、预应力锚索锚索造孔检查验收表锚索砼垫座开仓证锚索编制合格证锚索张拉开工证锚索预紧记录检查表锚索张拉记录检查表锚索张拉吨位~伸长值曲线图锚索孔灌浆许可证锚索灌浆记录检查表锚索灌浆质量评定表锚索单元质量评定表预应力锚索张拉成果一览表六、排水孔及喷锚支护混凝土(砂浆)施工配料通知单喷锚支护开仓证锚杆造孔质量检测记录表锚杆安装质量检测记录表锚喷支护施工记录喷混凝土施工前验收身份证单锚杆施工验收签证单喷混凝土施工验收签证单施工期附加支护工程量签证单喷锚支护锚杆、钢筋网工序质量评定表喷锚支护喷射混凝土质量评定表喷锚支护单元工程验收申请表喷锚支护单元工程质量评定表锚筋孔施工验收单锚筋孔灌浆成果一览表排水孔放样、造孔质量检测记录表排水孔单孔质量评定表排水孔单元工程验收申请表排水孔单元工程验收签证单排水孔单元工程质量评定表七、混凝土防渗墙膨润土(粘土)进场检测记录表防渗墙制浆班报表泥浆日常检测记录表混凝土防渗墙造孔班报表(钻劈法)混凝土防渗墙造孔班报表(锯槽法)混凝土防渗墙造孔班报表(射水法)单孔芯样鉴定标识签单孔基岩顶面鉴定表混凝土防渗墙自检孔斜原始记录表混凝土防渗墙自检记录表终孔验收合格证请孔验收合格证预埋管及固定架验收表混凝土防渗墙钢筋笼制作质量检查记录表混凝土防渗墙浇筑导管下设施工记录表混凝土搅拌记录第号槽孔混凝土浇筑指示图号槽孔混凝土浇筑第号导管拆卸记录号槽孔混凝土浇筑孔内混凝土顶面深度测量记录表号槽孔砼浇筑现场记录表混凝土防渗墙单元工程质量评定表八、倒垂孔倒垂孔钻孔报表倒垂孔钻孔、保护管测斜值记录表倒垂孔保护管下管记录表倒垂孔保护管安装验收、评定表九、深层搅拌桩深层搅拌桩供灰记录表深层搅拌桩施工记录表多头小直径深层搅拌桩截渗墙造墙记录表多头小直径深层搅拌桩截渗墙供浆记录表深层搅拌桩施工记录汇总表深层搅拌桩截渗墙施工工序检验表深层搅拌防渗墙单元工程质量评定表十、土石方工程石方开挖工程爆破设计申报表土石方明挖单元工程验收签证单土石方明挖单元工程质量评定表岩石边坡开挖单元工程验收签证单岩石边坡开挖单元工程质量评定表洞室开挖单元工程验收申报表洞室开挖单元工程质量评定表岩石基础开挖单元工程验收签证单岩石基础开挖单元工程质量评定表明挖(或隐蔽工程基础)单元工程验收申请表明挖(或隐蔽工程基础)单元工程质量评定表填筑工程量签证单填筑体压实度检测表填筑体灌砂法压实度试验记录表填筑体回弹弯沉值检测表路基压实度(弯沉值)现场质量检验报告单填筑工程检查验收记录填筑工序质量评定表填筑单元工程质量评定表十一、混凝土工程水泥物理品质试验记录水泥化学检测报告水泥检验报告表粉煤灰物理品质试验记录粉煤灰品质检验报告表混凝土外加剂物理性能检验报告表钢筋力学性能检验记录表砂料级配试验记录表粗骨料检测试验记录表混凝土用砂检验报告表混凝土用碎石或卵石检验报告表混凝土抗压(折)强度试验报告表混凝土强度检验记录表混凝土拌和配料报告表混凝土(砂浆)施工配料通知单建筑材料质量检验合格证砂石骨料产品质量检验报告单钢筋、钢构件焊接质量检测报告单钢筋混凝土预制构件质量报验单水工混凝土拌和质量检测报告单校模签证单砼浇筑开仓验收合格证砼浇筑通知单砼浇筑开仓证存根混凝土准浇证地质原因超挖超填混凝土量签证单混凝土模板工序质量评定表基础面或混凝土施工缝处理工序质量评定表混凝土钢筋工序质量评定表混凝土止水、伸缩缝工序质量评定表混凝土浇筑工序质量评定表混凝土单元工程验收申请表混凝土单元工程质量评定表十二、砌体工程砂料级配试验记录表砂浆抗压(折)强度试验报告表混凝土(砂浆)施工配料通知单浆砌石砌筑开仓证砖砌体工程检验批质量验收记录填充体砌体工程检验批质量验收记录配筋砌体工程检验批质量验收记录混凝土小型空心砌块砌体工程检验批质量验收记录石砌体工程检验批质量验收记录浆砌石基础面工序质量评定表浆砌石层面处理工序质量评定表浆砌石砌筑工序质量评定表浆砌石单元工程验收申请表浆砌石单元工程质量评定表十三、其它粘土锥探灌浆记录表粘土锥探灌浆工序验收表锥探灌浆单元单元工程质量评定表沉箱工程施工记录沉井下沉记录沉井、沉箱下沉完毕检查记录钻孔灌注桩泥浆法施工记录表钻孔灌注桩干钻、套管法施工记录表振动沉管灌注桩施工记录表锤击沉管灌注桩施工记录表挖孔灌注桩施工记录表钢管桩施工记录板桩施工记录钻(挖)孔灌注桩成孔质量检验记录钻孔灌注桩水下混凝土记录表钻孔灌注桩基础单元工程质量评定表减压井施工钻孔班报表减压井安装报表减压沟反滤料填筑施工记录表减压沟砂井施工记录表减压沟沟槽开挖现场施工记录表减压沟浆砌石施工记录表减压沟土方填筑施工记录表减压沟施工作业检验记录减压井井管安装验收表减压井井口装置、排水沟验收表减压井单元工程质量评定表减压井井口装置单元工程质量评定表减压沟单元工程质量评定表(1)减压沟单元工程质量评定表(2)振冲地基施工记录表振冲地基加固单元工程质量评定表强夯施工记录强夯施工记录表重锤夯实施工记录重锤夯实试夯记录强夯地基施工记录强夯场地主要数据一览表碾压混凝土层间喷铺净浆记录表集中制浆站制浆记录表水泵、空压机、浆泵工作记录表十四、检验、测量与试验进场监测监测仪器质量检验报告压力表测试报表灌浆自动记录仪维、检修记录表灌浆自动记录仪检定表校验台顶角(方位角)检定记录测斜仪方位角(顶角)检定记录施工放样报验单施工测量成果报审表观测孔验收签证单安全监测工程钻孔单元工程终孔验收表安全监测工程钻孔单元工程质量评定表安全监测仪器埋设验收申请表安全监测仪器埋设质量评定钻孔标准贯入试验记录表轻便触探检验记录表水工混凝土拌和质量检测报告单中华人民共和国国家标准GB××-××建筑施工安全技术统一规范Unified code for safety technology in construction( 征求意见稿)2003-06前言本标准是根据建设部[]号文件的要求,由北京中建建筑科学技术研究院会同有关单位对1956年国务院制定的《建筑安装工程安全技术规程》([56]国议周字第40号)进行修订而成。
钻探工程质量评述

钻探工程质量评述本次普查钻探工程由我院“岩土公司”钻探分队负责实施,施工单位具有甲级施工资质。
共施工钻孔7个(其中2018年度4个,2019年度3个),累计完成进尺3508.39m,占总工作量比例为70.16%。
均采用小口径金刚石钻进工艺,开孔直径130mm、113mm、108mm、94mm、91mm,终孔直径75mm、76mm, 岩矿心直径在45〜54.5mm之间,一般为48mm,符合设计要求。
岩芯箱、岩芯牌、原始班报表记录齐全,真实准确。
开钻前严格执行各项检查制度,履行签字手续完整。
按规范要求及时做了孔斜和孔深检查测量,终孔做了稳定水位观测,以保证取得可靠的原始资料和准确的数据参数。
经验收各钻孔七项质量指标监控符合要求,质量评级均为合格孔,合格率达到了100% (见表7 —1 )。
钻探施工的技术要求按《岩金矿地质勘查规范》(DZ/T0205-2002)及《岩心钻探规程》(DZ/T0227-2016)执行。
地质编录随施工同时进行,资料收集齐全,数据计算准确,可供资料综合整理利用。
岩矿心在施工过程中由施工单位管理,终孔后交项目专一金矿岩心库保管。
7.2.1.1岩(矿)心采取率取出的岩(矿)心,要求机台洗净后按自上而下,从左至右的次序装箱,不得颠倒或任意拉长。
大于10cm岩心和大于5cm的矿心用红油漆或油漆笔编号,每回次填放岩心票(包括没有岩心的回次)。
机台施工中岩心箱按孔深先后顺序标明了孔号、箱号、进尺米段,并在岩心入库前进行了妥善保管。
岩心箱结实且符合规格要求。
普查施工7个钻孔中,全孔岩心平均采取率最小为93% (ZK24-3909),最大为98% (ZK24-6307)。
矿体或矿化体、重要构造蚀变带与其顶底板3〜5m附近,岩心平均采取率为97%〜100%,完全满足地质要求。
需要说明的是:个别孔个别回次采取率有小于70%现象,但一般连续不超过三个回次。
仅ZK24-3109 钻孔,第6第7第8回次连续三回次岩心采取率在59%〜66%,因为不是含矿层位,同时其它回次采取率均保持在80%〜90%以上,故未做补斜处理。
钻探编录全部表格

黑水沟金矿ZK20′-1钻孔质量验收报告甘肃省有色金属地质勘查局天水矿产勘查院黑水沟项目黑水沟金矿区钻孔单项工程设计书No一、孔号:ZK48′-3二、孔位:剖面号48′孔口设计坐标:X: 3774945.534 Y:610250.746 Z:1760.578孔口与附近地物或相邻工程距离:三、钻孔目的:控制①号矿体深部延伸情况。
四、设计井深: 160米,五、开孔方位角: 310°六、开孔倾角: 87°七、开孔/终孔口径:开孔:φ110,终孔: φ75。
八、地质其他要求:方位角/顶角每 50 米测一次,顶角允许弯曲系数为每100米≤2°岩心采取率平均≥80 %,回次≥80 %。
矿心采取率平均≥85 %,回次≥85 %。
近矿围岩及在矿体中钻进时的提升间隔深度验证间隔 100 米误差不得大于1‰其他要求:矿体上下盘围岩3-5m岩芯采取率≥85%九、其他认真做好班报表及简易水文观测,要求字体清晰,不许涂改。
十、理想岩石层序表及钻进中应注意的地质情况十一、台月效率十二、要求本工程的完成不晚于年月日地质物化探水文地质探矿计划地质负责人年月日分队批准者:大队批准者年月日注:本表一式三份。
分队、机场及大队各一份。
甘肃省有色金属地质勘查局天水矿产勘查院黑水沟项目黑水沟金矿区钻孔定位和钻机安装通知书No批准者:分队长按地质设计于48′勘探线,坐标为X: 3774945.534 Y:610250.746 Z:1760.578 布置了ZK48′—3孔。
设计孔深 160 米,开孔方位角310°,开孔倾角 87°。
其他要求:机塔必须安装避雷设施。
请于年月日前,定位安装完毕,以便按时施工。
地质组长:水文地质组长:测量组长:探矿负责人:安全员:机长:项目地质负责人:年月日注:本表一式三份。
一份存根、一份交测量组、一份交安装队。
甘肃省有色金属地质勘查局天水矿产勘查院黑水沟项目黑水沟金矿区钻孔施工通知书No号机批准者:分队长按地质设计于48′勘探线,坐标为X: 3774945.534 Y:610250.746 Z:1760.578 布置的ZK48′—3号钻孔,现已安装完毕。
煤田钻探编录细则

煤田钻探编录细则一钻孔施工前的准备工作1 钻前。
必须有分队技术负责签发“探矿工程定位和机械安装通知书”。
所定孔位距基点的距离,由两人以上在剖面上量得,然后交测量组进行定位。
2 队技术负责或钻探组长带领测量人员会同探矿队安装队长,进行实地定位并钉好前车后车方向桩,以免建错钻塔。
然后将安装定位通知书交给探矿工程队进行安装。
3 钻前分队技术负责,钻探编录技术人员携带“探矿工程施工通知书”“钻孔地质设技书”,会同探矿技术员,机长一齐到现场实地检查安装是否合格(指方位角和倾角)岩心箱.岩心票.泥浆箱,简易水文观测工具。
及各种记录表格是否齐全符合要求,经检查双方无异议。
方能在施工通知书和地质设计书上签字生效.开钻生产,否则不能开钻。
二钻孔地质编录工作1 钻孔的地质编录应及时进行,不得积压。
编录之前.首先检查班报表.、岩心票、岩心箱,岩矿心长度和岩心编号是否准确无误岩心是否冲洗干净、摆放得整齐无误,特别注意是够颠倒。
2 地质编录时,将要编录的孔段,自上而下顺序排好。
仔细检查岩矿心摆放顺序丈量长度。
如发现岩矿心顺序颠倒和人为的拉长等现象。
立即通知机台当班记录员系统改正。
3 当一个回次或几个岩心长超总长时。
说明前面回次有残留岩心。
残留岩心在记录表中不另行记录,只在计算分层深度时直接利用残留岩心长度计算即可,以免由记录位置不当计算错换层深度。
4 在未进行残留岩心测量或残留岩心测量不准时,某个回次因有残留岩心,使其岩心长度大于进尺时,残留岩心处理方法可参照下面两种方法进行:①在岩心完整时以本回岩心采取率为100%,将起出部分推到上回次计算.如继续起出还可以继续上推,一般不能上推五个回次.如继续起出应寻找某原因再作处理.如岩心破碎或沙状、状和不在同一岩性中钻进而用反循环取心工具采取的岩心,一般不能上推.②允许同一岩性做五个回次之内进尺长度之和大于或等于相同回次岩心长度之和,然后计算回次均采取率。
5 分层空深的计算,按回次采取率,以比例配分法计算。
钻孔技术文件

矿区钻孔技术文件辽宁省地质矿产研究院有限责任公司年月日钻孔概况辽宁省地质矿产研究院有限责任公司矿区钻孔技术文件目录1)钻孔地质技术设计书;2)钻孔定位和机械安装通知书;3)钻孔施工通知书4)钻孔变更任务通知书;5)补采矿心通知书;6)钻孔孔深校正及弯曲度测量记录表;7)钻孔终孔通知书;8)钻孔封孔设计及封孔记录表;9)钻孔质量验收报告;10)岩矿心验收单;11)原始记录班报表移交清单;12)钻孔野外原始地质记录表;13)钻孔分层表;14)钻孔岩(矿)心采样登记表;15) 钻孔岩(矿)心光、薄片送样单和化学分析送样单;16)地质资料质量检查卡;17)钻探施工小结矿区钻孔地质技术设计书设计孔深钻孔类别设计方位角施工机号设计倾角钻机类型项目负责机长年月日矿区探矿工程定位和机械安装通知书№批准施工单位按照地质设计于勘探线或其坐标:X Y Z 布置了。
设计深度米,方位角, 倾角。
其他要求:项目负责测量组长年月日注:此通知书填写三份,地质资料存档一份,测量组一份,施工单位一份。
矿区探矿工程施工通知书№批准施工单位按照地质设计于勘探线布置了。
现已安装(准备)完华。
设计深度(长度)米,开孔直径毫米、终孔直径毫米(掘进断面米2),方位角,倾角(坡度)。
其他要求:项目负责机长年月日注:此通知书填写二份,地质资料存档一份,施工单位一份。
矿区探矿工程变更任务通知书№批准施工单位于年月日,施工的钻孔,原设计米,现需增加(减少)米。
变更原因:项目负责机长年月日注:此通知书填写二份,地质资料存档一份,施工单位一份。
矿区补采矿心通知书№批准施工单位于年月日,施工的钻孔,需从米至米,采取补采矿心措施,立即(终孔后)进行。
补采矿心原因:注意事项:补采具体要求:项目负责机长年月日注:此通知书填写二份,地质资料存档一份,施工单位一份。
孔深校正及弯曲度测量记录表辽宁省地质矿产研究院有限责任公司矿区探矿工程终止通知书№批准施工单位经研究决定于深(长)度米处停止钻(掘)进。
钻孔编录表格(全)

表B13 矿区矿段ZK 原始地质编录表(封面)设计孔深m 终孔孔深m设计方位角度终孔方位角度设计倾角度终孔倾角度施工单位及钻机号钻机类型开孔日期年月日终孔日期年月日孔口座标X= Y= H=始于年月日编录人检查人年月日止于年月日湖南省市县金矿普查钻孔原始地质编录目录地质资料检查卡片表B25 矿区ZK 地质技术设计书设计孔深钻孔类别设计方位角施工机号设计倾角钻机类别项目技术负责:施工单位:水文地质组长:钻探技术员:地质编录员:机长:年月日年月日表B26 矿区ZK 定位和机械安装通知书批准按照地质设计于勘探线(或其坐标X Y H )布置了ZK 孔设计深度米,方位角,倾角其它要求:项目技术负责:钻机机长地质编录员安装队长水文地质组长测量组长年月日于年月日开始工作于年月日安装完毕。
安装队长(机长)表B27 矿区开孔检查验收单号钻机表B28 矿区ZK见矿预告通知单预计见矿孔深和顶底板情况:采取矿心注意事项:地质编录员项目技术负责机长年月日表B31 矿区ZK 终止通知书经研究决定ZK 于深度米处停止钻进。
终止原因:终止后的要求(存在问题及处理意见):地质编录员探矿组长项目技术负责水文地质组长(员)年月日已于年月日停钻,孔深米。
机长表B17 孔深校正测量记录表项目(矿区)名称:孔号:ZK 第页记录人:日期:检查人:日期:表B18 钻孔测斜结果表项目(矿区)名称: 孔号ZK测量日期年月日测井负责人:地质编录:项目负责人:地质编录员:项目技术负责:日期:钻探机长:日期:表B19 钻孔简易水文观测记录表项目(矿区)名称:钻孔号钻机号第页水源箱面积:井口套管或止水套管孔径与下入深度:钻孔稳定水位观测记录表机长:班长:审核:观测:表B34 矿区ZK 封闭报告书注:1、要说明水泥变质没有,沙子淘洗干净没有;2、木塞下入,水泥沙浆下送情况要详细说明。
表B35 矿区ZK 拆迁通知书ZK 孔已结束施工,经初步验收,同意拆迁。
地质编录员:日期:项目技术负责:日期:钻机机长:表B14 钻孔原始地质编录表项目(矿区)名称孔号:ZK注:1、分层:是指按岩石自然特点划分的岩层,如页岩、砂岩,也可以是不易细分的几种岩石的互层和夹层。
Section自动生成钻孔柱状图

Section最开始为剖面图工具,后来与单位的钻孔柱状图功能集合,组合成由MapGis二次开发的有两大主要功能以及其他专业的地质辅助编辑制图软件。
利用Section制作剖面图的功能,相信很多童鞋都已经清楚了,很多人也已经掌握了其实用方法,但是,从论坛的反应来看,制作钻孔柱状图的功能似乎很多都不懂,不知怎么做。
可能有很多童鞋对数据库不熟悉,总感觉Section做钻孔柱状图很神秘,难以掌握。
我也对数据库不熟悉呵。
没有关系,下面我给大家讲解一下利用Section制作钻孔柱状图的过程。
希望对正在迷茫的童鞋能顺利的掌握。
需要强调的是,这里暂时不设计太多的其他自定义,只讲解钻孔柱状图最基本的操作步骤,其他方法另行介绍。
以示例的柱状图数据库为演练素材,废话少说大家准备好了吗,准备开始操练了!准备工作1、花纹库每个矿区都有各自的岩性等等。
因此,建议在做一个新的矿区的时,建立一个矿区的系统库。
现在我们这个稀土矿区同样如此,由于岩性比较单一,所以建立本区域内的系统库并不很难。
在输入钻孔柱状图的时候需要用到花纹库,因此先建立花纹库。
花纹库编辑属于MapGis的基本功能,详细请参阅MapGis相关功能,网上也有相关的教程。
操作在菜单“系统库\编辑图案库”下面。
编辑花纹库的时候请注意记录“图案编号”对应的花纹名称。
以备编辑花纹库代码表时所用。
2、数据库由于对原数据库进行了部分修改,因此Section需要使用20090805e的数据库,这个数据库中有一个示例钻孔,大家可以拿来对照,制作钻孔柱状图。
在Section工具栏中DB按钮或者菜单的钻孔数据采集提示“注册数据源”,就是需要先连接钻孔的数据库。
3、钻孔图形表头2011-3-22 16:32 上传下载附件(56.27 KB)表头最原始的表头如上图所示,保存在ZKTablerHead.sec文件中,该表头只能在Section中修改,配合数据库的参数选择-栏目选择进行修改!还有就是在最开始可以连接数据库,从数据库中来初始化表头(柱状图\设置表头\初始化表头,然后保存表头)。
钻孔原始地质编录及常见的问题分析

管理及其他M anagement and other 钻孔原始地质编录及常见的问题分析刘登言,袁孝刚摘要:钻孔地质编录是勘探工程的重要环节,是资源储量估算的依据,同时也是矿产资源空间分布特征转变为数据模型的重要手段。
在地质编录过程中会出现较多的问题,需要加强编录质量控制。
基于此,本文对矿产勘查过程中钻孔原始地质编录的步骤及相关问题进行了阐述,笔者以在“贵州省正安县马鬃岭铝土矿大精查项目”勘探工作期间所遇到的问题及处理办法积累的相关经验为例,以期为钻孔地质编录提供参考。
关键词:地质钻探;地质编录;常见问题及处理方法1 项目概况马鬃岭铝土矿区位于贵州省遵义市正安县安场镇北部,矿区面积47.98km2。
矿区位于著名的务(川)正(安)道(真)铝土矿集区之安场向斜西翼北段,矿区内发育的地层由新到老依次为:第四系(Q);三叠系中三叠统的关岭组(T2g)、下至中三叠统的嘉陵江组(T1-2j)、下三叠统的夜郎组(T1y);二叠系乐平统长兴组(P3ch)、乐平统龙潭组(P3l)、晚二叠统的茅口组(P2m)、栖霞组(P2q)、梁山组(P2l)、船山统大竹园组(P1d);石炭系上统黄龙组(C2h);志留系兰多维列统韩家店组(S1h)等。
其中目标层(铝土矿层)为二叠系船山统大竹园组(P1d)。
2 野外钻孔编录钻探工程是探矿工程中最直接、最有效的手段,也是投入比例最大的部分,钻孔原始地质编录是探矿工程中最基本、最重要的环节,它是对取自钻孔内的岩矿心(包括岩粉、岩屑)进行观察研究,并对揭露的地质现象进行真实、准确、完整的记录,为查明矿产资源在地下的空间分布特征,矿体圈定,资源储量估算提供依据。
结合对该项目的实施实践,现将钻孔编录过程中的认识分述如下。
2.1 工作流程2.1.1 做好钻孔地质编录准备工作(1)首先应认真学习设计,了解设计意图,明确所要施工钻孔的目的、任务及对钻孔的各项要求,熟悉已有地质资料,熟悉钻孔施工处的地层、构造、矿化蚀变等地质情况,为编录工作打下基础。
