蓄水池专项施工方案
主要施工方法和技术措施施工流程轴线及基槽放线→土方开挖→验槽→砼垫层→测量放线→底板钢筋模板安装→底板砼浇筑→墙壁及顶梁板模板、钢筋安装→墙壁及顶梁板砼浇捣、养护→水池内抹灰→水池试水→回填土施工→交工验收。
一、施工测量(1)工程施工测量将根据业主提供的坐标点和高程控制点,结合水池总平面图和施工平面布置图,建立适合本工程和检测的平面控制网和高程控制网。
(2)各种控制点的设计、选点、造标与埋设均应符合工程测量规范(GB50026-93)及业主要求。
(3)现场的平面控制采用全站仪、红外线测距仪和精密经纬仪进行闭合施测,高程控制采用水准仪,垂直度控制:模板工程采用一般经纬仪,施工期间各控制点应加以妥善保护,定期进行检查,防止遭到损坏。
(4)所有仪器和钢尺在使用前都必须送计量局进行检定,检验合格后方可使用。
二、蓄水池土方开挖及回填本工程蓄水池挖方工程量较大,面积为3000平方米。
(1)操作工艺工艺流程:→→水池大开挖时四周均采用放坡,坡度为1:1.15,土方开挖采用机械开挖,人工配合清除基底预留土层,由于池坑土方量较大,建设的单体项目较多,施工现场预留材料堆放、带来其他项目施工不便,产生土方外运,人工机械台班都必须使用,这样才能考虑大局施工进度。
施工方式:采用机械开挖人工配合作业施工,采用反铲挖掘机挖土自卸汽车外运,运至厂方指定的堆土场。
回填土:采用机械碾压分层回填,局部采用人工夯填。
土方开挖施工进场施工机械:反铲挖掘机(JCB-240) 二台;装载机二台运输自卸车六台;开挖前必须查明地下设施情况,严格按照要求办理土方开挖审批手续后,方进行土方开挖。
开挖方式采取反铲机机械开挖为主,机械油锤辅助进行土方开挖。
进场施工机械详见施工机械配置表。
在挖至设计基底高程以上20 厘米时,改为人工清理,先开挖出来的土方应在划定堆放范围内,后开挖出来运至堆放区从小到大,由近到远堆放。
回填土:基坑底清理→取土运土→检验土质→分层铺土、耙平→碾压密实→检验密实度→修整找平验收。
储水池施工方案
4.2.1.基础底板施工4.2.1.1.施工工艺顺序:定位放线→土方开挖→垫层→基础底板钢筋→基础底板模板→基础底板混凝土→蓄水池上部结构施工4.2.1.2.土方开挖:水池基槽土方采取大开挖作业施工。
四周均放坡,放坡比例1:1.5,工作面留设宽度为1.0m。
集水井底标高为-4.3m,由于基槽较深,现场土质较软,放坡比例适当加大,开挖前由测量人员放出开挖边线,并用白灰清晰可见的撒出,自然地坪标高详见各方现场签证。
1)土方开挖采用1.0m3反铲挖掘机进行开挖,用自卸汽车将土方运至业主指定地点。
2)挖掘机开挖的同时,设专人在基坑侧架设水准仪随时观测坑底标高,当挖至距设计槽底标高以上200mm时,为防止扰动基层土,以下的土方用人工挖除、归堆,再用反铲挖掘机挖出、装车、运走。
人工挖土时在坑底间距2m洒白灰点,确定各点标高槽底标高,保证槽底标高的准确,严禁出现挖掘机超挖现象,以致使基底土受到扰动等现象。
施工期间正逢雨季,需做好雨季施工措施。
4.2.1.3.垫层施工1)垫层采用100×100㎜的木方做模板,模板安装固定采用Ф12,L=300mm 钢筋间距600mm钉入土层中固定。
2)支模时,模板顶面标高为垫层的顶面标高。
3)浇筑砼之前应将模板内的杂物清理干净同时组织验完槽。
垫层砼采用商品C10砼,采用砼输送泵进行输送砼。
砼入模后先用铁锹均匀摊开,然后用平板振动器充分振捣密实,振捣时振动器移动的速度不宜过快,且应循序渐进,行行相连,振捣时间应以砼表面出现浮浆不再下沉为止。
并留设砼试块。
4)砼振捣完后及用木刮杠刮平,然后用木抹子找平、铁抹子收面至设计标高。
5)垫层砼浇筑完后12小时之内须进行养护,养护应由专人负责,每天的洒水应保证砼表面具有充分的湿润状态。
待垫层强度达1.2Mpa,能上人作业时,在其上弹出轴线,以便下一步工序施工。
4.2.1.4.基础底板:1)基础钢筋工程(1)钢筋预先在钢筋加工棚内集中加工,下料尺寸应准确,并按规格、部位分类堆放整齐。
蓄水池专项施工方案
蓄水池专项施工方案一、工程概述蓄水池工程,位于我国某大型水利工程核心区域,主要用于收集和储存水资源,保障周边农田灌溉及居民生活用水。
工程规模较大,施工难度系数高,我们需要制定一套科学、合理、高效的施工方案。
二、施工目标1.确保工程质量和进度,满足设计要求。
2.舒适度。
2.保障施工现场安全,降低事故风险。
3.提高施工效率,缩短工期。
三、施工方法1.土建工程(1)基础处理:对蓄水池底部进行平整、夯实,确保基础稳定。
(2)池壁施工:采用现浇混凝土结构,池壁厚度根据设计要求进行施工。
(3)池底施工:采用防水混凝土,确保池底不渗水。
(4)池顶施工:采用预制混凝土板,减少现场湿作业。
2.防水工程(1)防水层施工:选用优质防水材料,确保防水层质量。
(2)施工缝处理:采用专用材料进行施工缝处理,防止渗水。
(3)阴阳角处理:对阴阳角进行特殊处理,提高防水效果。
3.给排水工程(1)给水管道安装:选用优质给水管材,按照设计要求进行安装。
(2)排水管道安装:选用优质排水管材,按照设计要求进行安装。
(3)检查井施工:按照设计要求进行检查井施工,确保排水畅通。
4.电气工程(1)电缆敷设:按照设计要求进行电缆敷设,确保电缆安全可靠。
(2)配电箱安装:按照设计要求进行配电箱安装,确保供电稳定。
(3)照明施工:按照设计要求进行照明施工,确保施工现场亮度。
四、施工安排1.施工进度安排(1)土建工程:预计用时60天,包括基础处理、池壁施工、池底施工和池顶施工。
(2)防水工程:预计用时30天,包括防水层施工、施工缝处理和阴阳角处理。
(3)给排水工程:预计用时20天,包括给水管道安装、排水管道安装和检查井施工。
(4)电气工程:预计用时15天,包括电缆敷设、配电箱安装和照明施工。
2.施工人员安排(1)土建工程:安排30名施工人员,包括泥瓦工、钢筋工、模板工等。
(2)防水工程:安排10名施工人员,包括防水工、油漆工等。
(3)给排水工程:安排8名施工人员,包括管道工、电工等。
蓄水池工程施工方案
蓄水池工程施工方案4.1蓄水池1.1>土石方开挖1.土方开挖本工程表层土方可全面开挖,施工方法人工开挖,无用料(表土、弃土等)运至经监理机构批准的弃硝场堆弃;弃磴不乱堆乱放,不污染环境。
弃硝场做好挡土、排水沟等防护措施,防止水土流失,污染周边环境。
各层土方开挖后,新的开挖作业平台四周做好排水沟排水,平台面须修整成自然排水坡地状,防止积水或坡面被冲刷。
2.石方开挖①明挖作业开工前应将设计边线外至少5m范围内的浮石、杂物清除干净,必要时坡顶应挖截水沟,并设安全防护栏。
②一般情况下,水工建筑物基础开挖或边坡开挖,均应自上而下进行。
凡未经安全技术论证和施工技术负责人批准,禁止采用自下而上,先挖坡脚的开挖方式。
③对开挖部位设计开口线以外的坡面、岸坡和坑槽开挖,若有不安全的因素,必及时处理,或采取防护措施。
④对开挖深度较大的坡(壁)面,每下降5m,应进行一次清坡、测量、检查,对断层、裂隙、破碎带等不良地质构造,应按设计要求及时进行加固或防护,避免在形成高边坡后再进行处理。
⑤进行撬挖工作时,应遵守下列规定:・严禁站在石块滑落的方向撬挖或上下层同时撬挖;・在撬挖工作的下方严禁通行,并应有专人监护;・撬挖工作应在悬浮层清除并撬成一个确无危险的坡度后,方可收工;・撬挖人员应有适当间距。
在陡坡上应系好安全绳,配戴安全带,禁止多人共用一根安全绳,一般应在白天作业。
⑥施工现场的各种机械,必须指定专人统一指挥,以确保机械化联合作业的安全生产4.1.2钢筋制安1、钢筋材料购置及材料检验钢筋质量是保证全现浇框架结构质量的重要材料之一;为保证工程质量,每批钢筋进场时出具钢材材质证明及检验合格证,并随机按规范要求抽样检验合格后使用;2、钢筋加工a、钢筋加工工艺流程材质复验及焊接藤f脚卜丽,丽,丽H弯曲成型I一麻麻b、钢筋配料前由放样员放样,配料工长认真阅读图纸、标准图集、图纸会审、设计变更、施工方案、规范等后核对放样图,认定放样图钢筋尺寸无误后下达配料令,由配料员在现场钢筋车间内完成配料;钢筋加工后的形状尺寸,规格、搭接、锚固等符合设计及规范要求,钢筋表面洁净无损伤、无油渍和铁锈、漆渍等;C、钢筋调直:采用冷拉方法调直钢筋时,I级钢筋冷拉率不大于4%,11级钢筋冷拉率不大1%;d、钢筋断料采用钢筋切断机,断料前检查钢筋配料无误后进行断料,断料时按配料严格进行;3、钢筋的运输成品钢筋采用人工运输方式。
蓄水池工程施工方案
蓄水池工程施工方案2.2.1 施工顺序土方开挖蓄水池垫层及底板蓄水池砼侧壁蓄水池其他辅助工程2.2.2土方工程2.2.2.1 土方开挖进场后首先进行土方工程的施工,考虑施工的紧迫性进场后进行土方开挖,1.采用一台1立方米反铲挖掘机挖土,8t自卸车运到堆土区堆放,余土堆于弃土区。
2.土方开挖坡比:a.土方开挖坡比采用坡比1:2;b.土方开挖预留工作面宽度为1m,按土方开挖图预留。
3.旱地施工所有主体建筑物的基础开挖在旱地进行施工。
4.雨季施工在雨季施工中,保证基础工程质量和安全施工的技术措施,有效防止雨水冲刷边坡和侵蚀地基土壤。
5、土方工程施工工艺机械土方开挖人工保护层土方开挖排水6、预防开挖注意事项(1)土方开挖前应认真学习和审查图纸,查勘施工现场,平整施工场地及清除地面和地上障碍物。
(2)土方开挖应遵循自上而下分层开挖原则,严禁逆向、逆坡开挖或先挖坡脚等的危险作业施工。
(3)全面做好施工场地排水降水工作。
场地规划、平整,保证施工场地排水通畅不积水,场地周围设置必要的截水沟、排水沟,地下水控制工作应持续到基础工程施工完毕,直至回填后才能停止。
(4)基坑开挖时,操作人员之间要保持在2.5m以上安全距离。
多台机械开挖,挖土机械之间应保证在10m以上安全距离。
(5)机械多台同时开挖时,应验算边坡的稳定,根据规定和验算结果确定挖土机械离边坡的安全距离,以防造成坍方、翻机事故。
(6)机械操作时,严禁在机械下方和在机械回旋半径内站人。
(7)斜坡地段挖方宜从上而下,分层分段依次进行,要根据工程地质和土坡高度,结合当地同类土体的稳定坡度值先确定土坡的开挖坡度,并随时做成一定的坡势以利泄水。
在斜坡上方弃土时,应保证挖方边坡的稳定,弃土堆应连续设置,其顶面应向外倾斜,以防止坡水流入挖方场地。
(8)运土道路的坡度,转弯半径要符合有关安全规定。
2.2.2.2 土方开挖质量控制措施1)土方明挖从上至下分段依次进行,严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中保护边坡稳定。

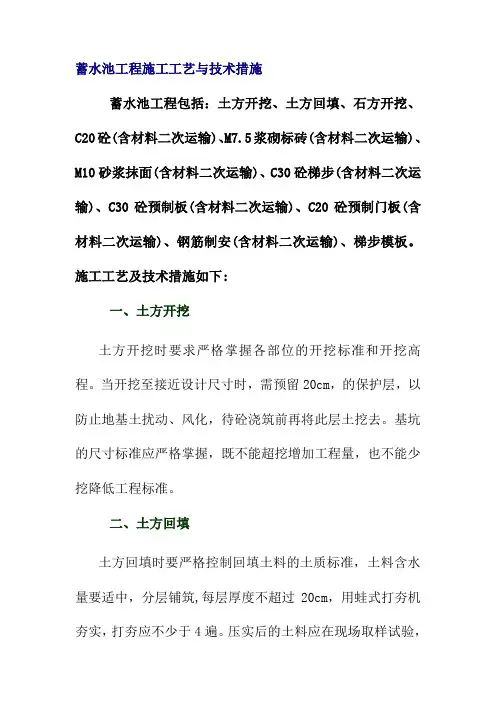

蓄水池工程施工工艺与技术措施
蓄水池工程施工工艺与技术措施蓄水池工程包括:土方开挖、土方回填、石方开挖、C20砼(含材料二次运输)、M7.5浆砌标砖(含材料二次运输)、M10砂浆抹面(含材料二次运输)、C30砼梯步(含材料二次运输)、C30砼预制板(含材料二次运输)、C20砼预制门板(含材料二次运输)、钢筋制安(含材料二次运输)、梯步模板。
施工工艺及技术措施如下:一、土方开挖土方开挖时要求严格掌握各部位的开挖标准和开挖高程。
当开挖至接近设计尺寸时,需预留20cm,的保护层,以防止地基土扰动、风化,待砼浇筑前再将此层土挖去。
基坑的尺寸标准应严格掌握,既不能超挖增加工程量,也不能少挖降低工程标准。
二、土方回填土方回填时要严格控制回填土料的土质标准,土料含水量要适中,分层铺筑,每层厚度不超过20cm,用蛙式打夯机夯实,打夯应不少于4遍。
压实后的土料应在现场取样试验,干容重γd≥1.65g/cm3,含水量控制在17~22%之间。
三、石方开挖1. 在进行石方开挖施工时,根据不同的施工场地及石质情况采用不同的施工方法,对于石质松软或岩石破裂面较高的地段,且因爆破易起边坡不稳的地段采用松土法开挖,施工中用人工将岩体敲碎,再用人工将翻松了的岩块搬运出去。
2.对于石质坚硬,且石方量比较集中的地段采用爆破法施工,施工中分别使用表面爆破、浅孔爆破和预裂爆破几种方法。
3.对于软石和强风化岩石,能用机械开挖的均采用机械开挖,也可人工开挖,不能使用机械或人工开挖的应采用爆破法开挖。
四、C20砼(含材料二次运输)1、砼的工艺流程砼搅拌→砼的运输→砼浇筑、振捣→找面→养护2、砼的配合比确定砼的配合比设计及试配工作,由具有相应资质的实验室进行,砼配合比严格执行《普通砼配合比设计规程》。
3、砼的浇筑⑴、采用振动棒或平板振捣器振捣密实,振点布置均匀,间距为400~500mm。
⑵、刮平、抹光均采用人工进行,使用铝合金靠尺初步找平,木抹子二次提浆和找平。
施工前应根据工地骨料的种类、水泥品种、标号,按设计要求提前作好砼的配料、强度、防渗、抗冲等实验,作为混凝土浇筑时的配料依据。
蓄水池的施工工艺流程
蓄水池的施工工艺流程蓄水池施工工艺流程那可真是个有趣的事儿呢!一、施工前的准备工作。
咱们要先确定好蓄水池的位置呀。
这个位置可不能随便选呢,得找个地势比较合适的地方。
比如说不能在那种特别容易积水或者容易被水淹的低洼地,不然咱们辛辛苦苦建的蓄水池就成了水洼里的“小可怜”啦。
而且呀,还得考虑周围的环境,不能影响到其他的建筑或者设施哦。
再就是材料的准备。
这就像咱们做饭得先把食材准备好一样。
建蓄水池需要的材料可不少呢,像水泥、沙子、石子这些基本的建筑材料是必不可少的。
咱得确保这些材料的质量是过关的呀,如果水泥质量不好,那蓄水池可能就不结实,到时候漏水可就麻烦大了。
还有施工的设备,比如搅拌机、振捣器这些工具都得提前准备好,并且检查一下它们是不是能正常工作。
就像战士上战场前得检查自己的武器一样,设备好使了,咱们施工才能顺利进行。
二、基础的施工。
基础可是蓄水池的根基呢。
咱们要先把地面给平整好,要是地面坑坑洼洼的,那基础肯定也做不好。
平整完地面之后,就开始挖基坑啦。
这基坑的大小和深度得按照设计要求来,可不能自己瞎挖哦。
挖的时候还得小心点,别把土挖到旁边去太多了,不然周围的环境就被破坏了。
基坑挖好之后呢,要进行夯实。
这就像是给基础做个稳固的“小床”一样。
把土夯实得结结实实的,这样基础才不会下沉。
夯实完了之后,就可以浇筑基础了。
浇筑的时候,要把水泥、沙子和石子按照一定的比例混合好,然后慢慢地倒入基坑里,同时还要用振捣器振捣均匀,让混凝土里没有气泡,这样基础才会更加坚固呢。
三、池壁的施工。
池壁可是蓄水池的“围墙”呀。
在施工池壁之前,咱们得先在基础上把池壁的钢筋给绑扎好。
这钢筋就像是池壁的“骨架”一样,没有它,池壁可就软趴趴的啦。
钢筋绑扎的时候要注意间距,不能太密也不能太疏。
然后就是支模板啦。
模板就像一个“模具”,能让池壁有个形状。
支模板的时候要保证它是垂直的,要是歪歪扭扭的,那池壁可就不好看了,而且还可能影响到它的坚固性呢。
蓄水池施工方案
蓄水池施工方案蓄水池施工方案根据设计要求,完成了符合标准的施工测量放样,并定好了施工线和标识桩。
在用白灰标明开挖边线后,进行了测量验收,验收合格后方可进行新建大口井的施工。
一)土方开挖1、基坑开挖采用人工和机械相结合的方式进行。
在开挖之前,先进行精确的测量放线,用白灰撒出开挖轮廓线。
开挖时采用放坡开挖,按1:0.33进行放坡,每侧考虑30cm工作面及20cm基坑排水沟。
土方边开挖边运输,采用人工配合刷坡检底的开挖方法。
机械开挖时,保留不少于20cm厚度的土层,在设计基底高程以上进行人工开挖检底,挖至槽底标高为-0.9.2、基槽开挖后,应紧接着进行垫层铺设。
垫层的压实度应在90%以上,按重型击实法试验测定。
二)垫层的施工蓄水池的垫层尺寸为400mm。
确定圆心后,半径0~4.6米的做法为:(1)100mm厚粗砂垫层;(2)LED复合土工膜;(3)100mm厚砂砾石垫层(4)C20砼底板。
半径在4.6~6.9米为M7.5浆砌块石基础,砂浆配合比为1:5.24:0.89.1、材料的选择1)水泥:水泥品种均应符合国家行业现行标准。
每批水泥运至工地后,应进行检验,验收入库并履行交接手续。
到货的水泥应按不同品种、标号、出厂批号、袋装或散装等,分别贮放在专用的仓库或储罐中。
2)水:拌和用水所含物质不应影响混凝土易性和混凝土强度的增长,以及引起钢筋和混凝土腐蚀。
3)骨料:不同粒径的骨料应分别堆存,严禁相互混杂和混入泥土。
细骨料应质地坚硬,级配良好,天然砂的细度模数应在2.0~3.0范围内。
砂料应质地紧硬,级配良好,粗骨料的最大粒径,不应超过钢筋最小净间距的2/3及构件断面最小边的1/4.4)配合比:各种不同类型结构物的混凝土配合比必须通过试验选定。
施工时应严格按配合比进行计量。
2、砼料拌和采用砼搅拌机进行拌和。
拌制现场浇筑混凝土时,必须严格遵守试验室提供并经监理人批准的混凝土配料单进行配料,严禁擅自更改配料单。
混凝土拌和程序和时间均应通过试验确定。
蓄水池施工方法流程
蓄水池主要施工方法及工艺流程⒈土方机械开挖以采用机械挖土为主,挖到泥岩时改用破碎锤和挖掘机配合开挖,在接基底标高时,人工配合开挖,土方随时装车外运。
挖掘机械采用反铲挖掘机,自卸车运输。
2.土方开挖的条件①基坑开挖后要经业主、设计、监理、施工方共同验收,确认已达到设计要求,地质与当初勘察相同,满足设计承载力的要求。
②根据实际情况必要时采取降水措施。
③建立起完整的组织指挥体系,人员安排,机械配备、保养就序,卸土地点落实。
④现场运输道路准备完成,经检查能满足重型车辆行驶要求。
3.质量保证措施①标高的控制:在基坑外围周边布设控制桩(坐标、高程)以便随挖随测。
②在设计基坑底标高以上20cm厚土体均由人工挖除,应避免挖斗强力扰动地基。
③开工前要做好各级技术准备和技术交底工作。
④认真执行技术质量管理制度,及时积累技术资料,土方工程竣工后应由三方共同验收评定质量等级。
4.土方施工安全保证措施①确保支护结构安全的关健,挖掘过程中,抓斗距围护体至少30cm以上,避免撞击。
②挖掘机、运输车只能停在路基上,不宜直接停在水平支撑上。
场内运输道路应按设计要求制作。
③对围护体和管线进行监测,发现问题及时采取措施。
④夜间施工要有足够的照度,进出口处专人指挥,避免发生交通事故,挖机回转范围内不得站人,尤其是土方施工配合人员。
⑤基坑周边用钢管扣件成高度900mm的拦杆。
⑥做好各级安全交底工作。
(5) 交通、环卫协调与文明施工①与交通、环卫、渣土办理好土方准运手续。
②在进出口处铺设草袋,车辆开出时在大门由二人专门去泥,冲洗车胎,每天早晨清扫,冲洗路面,阴雨天尤其要注意。
5.施工流程首先进行底板浇筑施工,侧壁浇筑至底板面标高以上600mm处留设施工缝,做3mm厚钢板止水。
然后进行侧壁施工,侧壁第一次浇筑至顶板下1.0M,然后再进行余下侧壁与顶板浇筑。
定位放线→基础土方→垫层混凝土浇筑→测量放线→底板钢筋绑扎→底板混凝土浇筑→底板混凝土养护→独立柱浇筑→倒流墙砌筑→侧壁定位放线→侧壁钢筋绑扎→满堂脚手架搭设→侧壁(及顶板)模板安装加固→(顶板钢筋绑扎)→混凝土浇筑→抹灰6.钢筋加工、制作①在熟悉施工图纸的基础上,按照设计规范及施工验收规范的有关规定,确定钢筋相互穿插、避让关系,接头位置,搭接长度,锚固长度,在准确理解设计意图、执行规范的前提下,认真进行钢筋翻样。
蓄水池工程的施工方法
蓄水池工程的施工方法1.主体工程施工工序:基坑开挖→地基处理→底板及壁板钢筋绑扎→底板施工缝以下壁板支模及混凝土浇筑→顶板及施工缝以上壁板支模→顶板钢筋绑扎→顶板及施工缝以上壁板混凝土浇筑(封顶)→水池满水实验→池内外刚性防水抹灰→池外壁防腐→回填土。
①基坑开挖开挖前应严格按照设计图纸对水池、泵房做定位放线,放出开挖边线,按照开挖方案进行,如遇影响因素,则重新制定方案,进行开挖,开挖深度要满足设计要求。
②地基处理按照设计要求进行,存在的问题在施工前的图纸会审中提出,在施工中要满足设计要求和质量要求。
③钢筋工程新用钢材必须具有出厂合格证及试验报告,并按规定做原材料及焊接试验,合格后方可使用,钢筋下料成型要准确,对形状复杂及图纸要求的应先放出大样,再依样成型,钢筋堆放应分类成堆,堆放时应离地面不小于20 cm ,以防止锈蚀、污染,对于钢筋锈蚀、污染严重者,不得擅自使用,钢筋绑扎壁板上的绑丝应朝里,长度、规格、间距、根数、搭接必须符合设计要求,焊接搭接,单面焊10 d ,双面焊5 d ,绑扎搭接HPB235 级钢筋30 d ,HRB335 级钢筋40 d 。
钢筋接头应错开,同一截面接头数量不大于50 %,钢筋遇孔洞处尽量绕过,不得截断,如必须截断,应与洞口加固筋焊牢或与预埋套管焊牢,底板钢筋与壁板钢筋在第一次浇筑前要一起绑完,管道套管应带有止水环,在支模前预埋到准确位置上,要结合泵房实际管位来做到预埋位置的准确。
各种预埋件要提前预留在其相应位置。
④模板工程蓄水池支模必须保证有足够的强度、刚度和稳定性,水平、竖向支模板支得好坏直接决定着混凝土的浇筑质量和整个水池工程的质量。
⑤混凝土工程水池分两步浇筑而成,第一步浇筑底板及施工缝以下壁板,第二步浇筑施工缝以上壁板及顶板,本项目施工中关键在于混凝土的振捣,振捣的主要人员必须认真、细致、可靠,将每处逐一振捣,按施工要求振好。
严禁漏振,并避免出现蜂窝、麻面、露筋等缺陷。
蓄水池工程的施工方法
蓄水池工程的施工方法1.主体工程施工工序:基坑开挖→地基处理→底板及壁板钢筋绑扎→底板施工缝以下壁板支模及混凝土浇筑→顶板及施工缝以上壁板支模→顶板钢筋绑扎→顶板及施工缝以上壁板混凝土浇筑封顶→水池满水实验→池内外刚性防水抹灰→池外壁防腐→回填土..①基坑开挖开挖前应严格按照设计图纸对水池、泵房做定位放线;放出开挖边线;按照开挖方案进行;如遇影响因素;则重新制定方案;进行开挖;开挖深度要满足设计要求..②地基处理按照设计要求进行;存在的问题在施工前的图纸会审中提出;在施工中要满足设计要求和质量要求..③钢筋工程新用钢材必须具有出厂合格证及试验报告;并按规定做原材料及焊接试验;合格后方可使用;钢筋下料成型要准确;对形状复杂及图纸要求的应先放出大样;再依样成型;钢筋堆放应分类成堆;堆放时应离地面不小于20 cm ;以防止锈蚀、污染;对于钢筋锈蚀、污染严重者;不得擅自使用;钢筋绑扎壁板上的绑丝应朝里;长度、规格、间距、根数、搭接必须符合设计要求;焊接搭接;单面焊10 d ;双面焊5 d ;绑扎搭接HPB235 级钢筋30 d ;HRB335 级钢筋40 d ..钢筋接头应错开;同一截面接头数量不大于50 %;钢筋遇孔洞处尽量绕过;不得截断;如必须截断;应与洞口加固筋焊牢或与预埋套管焊牢;底板钢筋与壁板钢筋在第一次浇筑前要一起绑完;管道套管应带有止水环;在支模前预埋到准确位置上;要结合泵房实际管位来做到预埋位置的准确..各种预埋件要提前预留在其相应位置..④模板工程蓄水池支模必须保证有足够的强度、刚度和稳定性;水平、竖向支模板支得好坏直接决定着混凝土的浇筑质量和整个水池工程的质量..⑤混凝土工程水池分两步浇筑而成;第一步浇筑底板及施工缝以下壁板;第二步浇筑施工缝以上壁板及顶板;本项目施工中关键在于混凝土的振捣;振捣的主要人员必须认真、细致、可靠;将每处逐一振捣;按施工要求振好..严禁漏振;并避免出现蜂窝、麻面、露筋等缺陷..这将直接影响水池的质量和功能;商品混凝土进场要配有相应的水泥出厂合格证、试验报告、砂石检测报告、掺合料、外加剂的合格证等质保资料;混凝土浇筑时;注意最大自由落距为2 m;混凝土的坍落度控制在16 cm~18 cm ;误差不超过2 cm;混凝土在浇筑入模前;应先将模板内清洗干净;模板内不得有木屑等杂物;并浇水湿润;对于预埋件的预留;施工时必须有专人负责;按准确位置进行预留和预埋;洞口钢筋必须按图纸要求和规范规定加固处理;混凝土浇筑的同时;必须做试块二组包括抗压及抗渗 ;处于和新浇混凝土同条件下进行养护;并指定专人负责..混凝土的振捣用插入式振捣器;应快插慢拔;插点要均匀排列;逐点移动;按顺序进行;不得漏振;振动半径不得大于振捣器长度的3/ 4 ..振捣器以插入到下层混凝土3 cm~5 cm 为宜;尽量不要碰撞模板和钢筋;壁板中留设一道施工缝;在施工缝处应加设止水钢板;止水钢板厚为3 mm ;宽度为300 mm ;留设在同一高度处;必须交圈焊严;施工缝要求专人负责;在池壁浇筑时必须先清除施工缝表面的污垢;用水冲撑必须可靠..以保证在混凝土浇筑过程中不致出现跑模、撑模等现象;洗干净;在浇筑混凝土之前先上一道5 cm 的水泥砂浆砂浆标号同混凝土标号然后再浇筑混凝土;接茬处的振捣必须严密;绝不允许出现漏振现象;混凝土浇筑完毕后;应在12 h 以内加以覆盖和浇水养护且养护时间不得小于14 d ;在已浇筑混凝土强度达到1. 2 N/ mm2 时;才可在上面走动;混凝土梁板柱壁浇筑完毕后;池壁混凝土须达到设计强度的50 %以上时方可拆除;池顶板混凝土必须达到设计强度的75 %以上时;才能拆除..⑥水池满水试验蓄水池应在主体混凝土达到设计强度;防水抹灰之前进行满水试验..具体分三步进行:第一步先充水达到水池容积的1/ 3 ;之后稳定24 h ;渗水量满足要求为合格;第二步充水到水池容积的2/ 3 ;之后稳定24 h ;渗水量满足要求为合格;第三步充水到水池的设计水深;之后稳定72 h ;渗水量满足要求达到整个水池的试水合格..在整个试水过程中;要做好每步的观测记录..⑦防水抹灰水池满水试验合格后就可进行抹灰防水工程..按设计要求;水池外壁、内壁和底板面;抹1∶2防水水泥砂浆;水池顶板底面、支柱等表面用1∶2水泥砂浆抹面;厚15mm..⑧回填土水池四周及水池顶板上回填土时应分层均匀对称回填;防止局部超填..每层虚铺厚度控制在30 cm 左右..定时检测压实系数;达到设计要求为合格..。
蓄水池施工方案三篇
蓄水池施工方案三篇篇一:蓄水池施工方案蓄水池施工方法及步骤1.1施工顺序:定位测量→土方开挖→垫层施工→蓄水池池壁及底板施工→蓄水池池壁、顶板及支柱施工→土方回填1.2施工流水段流程:水池底板钢筋绑扎→水池池壁、支柱竖向钢筋绑扎及预埋套管安装→水池池壁及底板模板安装→支柱底部柱脚模板安装→水池底板砼浇筑→水池池壁、支柱钢筋绑扎及预埋套管安装→水池池壁、支柱模板安装→顶板模板安装→顶板钢筋绑扎及预埋套管安装→池壁及顶板混凝土浇筑→养护→模板拆除→覆土1.3土方开挖:1.3.1现场放坡系数为1:1。
1.3.2采用反铲挖掘机端头挖土法:从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配置在挖掘机的两侧装运土。
1.3.3土方开挖宜从上到下分层分段依次进行。
随时作成一定坡势,在开挖过程中,应随时检查边坡的状态。
根据土质变化情况,应做好基坑的支撑准备,以防坍陷。
1.3.4开挖基坑挖至设计标高人工考古式淸槽。
1.3.5在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。
1.3.6修边和清底:在距基坑底设计标高50cm边坡处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。
同时由两端轴线(中心线)引桩拉通线,检查距坑边尺寸,确定坑宽标准,以此修整坑边。
最后清除坑底土方。
1.3.7坑底修理铲平后,进行质量检查验收。
1.4钢筋工程1.4.1钢筋加工(1)钢筋下料,必须有厂家合格证及复试合格报告,钢筋下料单由班组技术员编写,二级审核,交由钢筋加工厂统一制作。
(2)钢筋下料,应进行首件检验,审核无误后,方可批量下料。
钢筋加工的形状、尺寸、数量、必须符合设计要求。
(3)钢筋的接头形式采用绑扎搭接,位于同一连接区段内的钢筋搭接接头面积百分率为25%,搭接长度为38d。
1.4.2钢筋绑扎(1)钢筋绑扎必须由下而上进行。
(2)水平网状钢筋绑扎时,应保证间距,做到横平竖直。
(3)钢筋保护层厚度为30mm,保护层垫块制作采用32.5#水泥,厚度分别为30mm,垫块砂浆强度不应低于基础砼设计强度,垫块尺寸分别为5cm×5cm×5cm。
蓄水池施工方法
蓄水池施工方法一、施工准备蓄水池施工前,应进行详细的施工组织设计。
充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。
应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。
还应作好永久性和必要的临时性排水设施,确保池底符合施工要求。
二、土方开挖1、向监理工程师提交开工报告和开挖工程断面图;2、土石方开挖应按图纸要求自上而下的进行,不得乱挖或超挖;3、施工中随时做成一定的坡度,以利排水。
4、雨季施工。
雨天(指24小时降雨超过10mm)应停止施工。
承包人应做好保防措施,在已填筑区域和料场周围及内部开沟导排雨水,以便雨后能迅速恢复施工。
只有当料场及填筑面积水、泥浆等全部排干后才能重新开始填筑施工。
三、砖砌围池1、浆砌页岩砖体砌筑(1)、砂浆必须要有试验配合比,强度须满足设计要求,且应有试块试验报告,试块应在砌筑现场随机制取。
(2)、砌筑前,应在砌体外将页岩砖上的泥垢冲洗干净,砌筑时保持砌页岩砖表面湿润。
(3)、砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2.5Mpa后才可继续施工;在继续砌筑前,应将原砌体表面的浮渣清除;砌筑时应避免震动下层砌体。
(4)、勾缝砂浆标号应高于砌体砂浆;应按实有砌缝勾平缝,严禁勾假缝,凸缝;勾缝密实,黏结牢固,墙面洁净。
(5)、砌页岩砖体应采用铺浆法砌筑,砂灰浆厚度应为20-50mm,当气温变化时,应适当调整。
(6)、采用浆砌法砌筑的砌页岩砖体转角处和交接处应同时砌筑,对不同时砌筑的面,必须留置临时间断处,并应砌成斜搓。
(7)、砌页岩砖体尺寸和位置的允许偏差,不应超过有关的规定。
2、砌块施工操作(1)、砌块砌筑采用配套专用粘结砂浆(2)、将砌体基面润水,先砌好找平层,在找平层上排好第一批砌块,待第一批砌块和找平层砂浆凝固后再逐批上砌。
(3)、砌块砌筑时,应先立放用刷子清刷粘结面上的浮灰,砌块上下皮搭接不得少于砌块长度的三分之一,灰缝控制在3~5㎜。
蓄水池施工方案
蓄水池施工方案蓄水池是一种人工建造的水体储存系统,用于收集、储存和利用降雨水或其他水资源。
它是解决水资源短缺问题的一种有效方法,广泛用于农业灌溉、城市供水和环境保护等领域。
本文将就蓄水池的施工方案进行详细介绍。
一、选址与规模确定蓄水池的选址是施工的首要任务。
首先需要考虑的因素是地形和地质条件,选择地势较高、地形相对平坦的区域,避免遭受山洪等自然灾害的影响。
其次需要进行地质勘察,确保选址地质稳定且无渗漏等问题。
然后,根据需求确定蓄水池的规模。
规模的确定应综合考虑降雨量、水资源供应能力和水需求量等因素,并参考历史数据和流域规划等相关信息进行合理估算。
二、设计与施工方案1. 壤土坝壤土坝是蓄水池常见的建造方式,其施工方案包括以下步骤:(1)清理和平整施工区域,确保无大块障碍物和植被。
(2)挖掘基坑,在地基中留出足够的空间用于存储水。
(3)在基坑底部铺设防渗层,常用的材料有高密度聚乙烯膜。
(4)在防渗层上建造土坝,可根据需要采用多层分区填筑,每层厚度根据土质和工程需要进行合理确定。
(5)施工完毕后,进行坝体表面的护坡工作,利用植被、石堆或其他防冲措施巩固坝体。
2. 混凝土坝混凝土坝是蓄水池的另一种常用建造方式,其施工方案包括以下步骤:(1)施工前期工作包括清理施工区域、确定坝体的形状和尺寸,并进行地基处理等。
(2)搭建临时设施,包括施工道路、水泥搅拌站等,供施工期间使用。
(3)根据设计要求,在基坑底部设置混凝土垫层,以增加稳定性和防渗效果。
(4)进行混凝土浇筑,可采用模板和钢筋加固等方式,确保坝体的强度和稳定性。
(5)完成浇筑后,进行混凝土表面的养护,包括湿养和覆盖保护等措施,以保证混凝土的质量和寿命。
三、设施与管理在蓄水池施工方案中,除了确定建造方式和步骤外,还需要考虑相关设施和管理细节:1. 水源引入蓄水池的水源需要进行合理的引入,可以通过引水渠、河流或者排水系统等方式将降雨水或其他水资源输送至蓄水池。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
海淀区2015年老旧小区综合整治项目(第二批-抗震节能综合整治项目一标段学院南路32#院蓄水池施工方案编制人:项目审核:项目审批:中铁建设集团有限公司北京分公司第二十三项目部2017年3月15日目录目录 (1)一、编制依据 (2)1.1、施工合同 (2)1.2、设计图纸 (2)1.3、地区、行业及国家标准 (2)1.5、主要法律和规范性文件 (3)1.6、其他 (3)二、工程概况 (4)三、施工准备工作计划 (4)3.1、施工人员配备 (4)3.2、施工技术准备 (5)3.3、施工现场准备(施工现场平面布置图见附图2) (5)3.4、施工机械准备 (5)3.5、施工材料准备 (6)3.6、协调场外工作 (6)3.7、岗位培训 (6)3.8、施工测量放线 (6)四、施工方案和技术措施(硅砂蓄水池) (6)4.1、施工工艺流程 (6)4.2、基坑开挖 (7)4.3、基坑垫层处理 (8)4.4、底板施工 (9)4.5、底板土工膜铺设 (9)4.6、池体砌筑 (9)4.7、顶板施工 (10)4.8、顶板及四壁防渗土工膜铺设 (10)4.9、肥槽回填 (11)五、质量要求 (11)5.1、基坑开挖检验 (11)5.2、底板模板规定 (12)5.3、钢筋规定 (13)5.4、现浇混凝土底板规定 (14)5.5、土工膜 (14)5.6、硅砂砌块安装规定 (15)5.7、混凝土盖板安装规定 (16)5.8、蓄水池的水流组织规定 (17)六、安全文明施工保证措施 (18)附图1 15#楼南侧蓄水池施工进度计划表 (19)附图2 现场平面布置图 (20)一、编制依据1.1、施工合同合同名称编号签订日期海淀区2015年老旧小区综合整治项目(第二批)1标段1.2、设计图纸1.3、地区、行业及国家标准序号标准名称标准编号序号名称专业1 学院南路32号院环境整治工程环境整治蓄水池1 《建设工程项目管理规范》GB/T50326-20062 《建筑工程施工质量验收统一标准》GB50300-20013 《环境空气质量标准》GB3095-19964 《建设工程施工现场供电安全规范》GB50194-93《北京市给水与排水工程施工安全技术规5DBJ01-88-2005程》1.5、主要法律和规范性文件序标准名称标准编号号1 《建筑机械使用安全技术规程》JGJ33-20012 《建筑施工安全检查标准》JGJ59-993 《施工现场临时用电安全技术规范》JBJ46-20054 《建筑工程资料管理规程》DB11/T695-2009 1.6、其他序号标准名称标准编号1 《中华人民共和国建筑法》国家主席令第46号2 《中华人民共和国合同法》国家主席令第15号3 《中华人民共和国安全生产法》国家主席令第70号4 《中华人民共和国环境保护法》国家主席令第22号5 《建设工程质量管理条例》国务院令第279号6 《建设工程安全生产管理条例》国务院令第393号7 《安全生产许可证条例》国务院令第397号8 《工程建设标准强制性条文》建设部 [2009]颁布9 《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》建设部[2000]211号文(1)中华人民共和国、行业及北京市政府有关建筑工程管理、市政管理、环境保护等规定。
(2)建设部2010年重点推广的建筑业10项新技术。
(3)ISO9000质量管理体系、ISO14000环境管理体系、OSHMS18000职业安全健康管理体系标准,我单位质量、环境及职业安全健康管理手册、程序文件及其支持性文件。
(4)我单位公司管理手册及其它有关总承包管理、质量管理、安全管理、文明施工管理规定。
(5)我单位建筑安装工程施工的企业标准。
(6)建设部发布的国家级工法和我单位的企业工法。
(7)2015年海淀区老旧小区综合整治(第二批)施工总承包1标段项目施工图纸、答疑、图纸会审等文件。
二、工程概况该工程为北京市海淀区住房和城乡建设委员会投资改造的老旧小区综合整治工程,位于海淀区北太平庄学院南路32号院15#楼南侧,1#、3#之间。
本方案主要针对蓄水池施工,由于现场地下管线复杂,场地狭小,目前能初步确定尺寸的蓄水池位于15#楼南侧,净尺寸为17m(长)×3.5m(高)×3m(宽);1#楼、3#楼之间的蓄水池,需要对现有热力管沟进行改线,人防通道需要探坑确定具体方位,以后以洽商形式,经过监理、设计单位确认后进行施工。
施工现场条件分析:本工程为老旧小区改造工程,小区内居民集中、车辆较多,现场交通导向困难较多,影响工期实现的社会因素较多,应全面与街道、居委会全面接触、积极沟通,创造最优的施工社会环境。
三、施工准备工作计划3.1、施工人员配备(1)由于本工程工序多,工期短,质量要求高等特点,为了保证工期和施工质量,要组织施工经验丰富的施工队伍参加施工,该队伍自身管理水平要求高,施工能力强,技术水平高,坚决保证工程的工期及施工质量。
同时还要根据施工组织设计的施工程序和施工总进度计划要求,确定各工作段劳动力配备。
编制施工现场进度计划(详见附图1)。
(2)项目部加强人员管理,合理调配人力,加强培训,提高质量意识,成为完成任务的关键,在场后要对全体劳务人员进行安全、文明施工管理宣传及教育,使他们树立“安全第一,质量第一”的指导思想,遵守有关施工安全技术法规和地方治安规定。
(3)落实好分包队伍管理和施工人员的办公地点以及生活地点,为进场工人解决好生活问题,能够使工人全身心地投入施工生产。
(4)组织专门人员负责协调各方面的关系,特别是注意处理好与小区居民内的关系,尽量在不影响居民正常生活的情况下完成任务。
3.2、施工技术准备⑴熟悉和审查施工图纸,组织图纸会审。
A、由技术总工组织工程技术人员及施工工长认真审图,作好施工计划及施工准备。
B、工程开工前及时与业主、设计单位联系,作好设计交底及图纸会审工作。
⑵准备与本工程有关的规程、规范、图集。
⑶测量人员根据现场具体情况,作好工程控制网桩的测量定位,同时作好定位桩的闭合复测工作,并作好标识加以保护。
⑷专业技术人员认真了解地下管网及周围环境情况,明确其具体位置和深(高)度。
⑸认真勘察现场,根据工程的特点,经过详细的技术论证,按期编制缜密、合理的施工方案,要求施工方案必须经审批后实施,技术交底及时准确并有真对性。
⑹根据工程情况,及时计算各种施工物资(主要原材料、成品、半成品)的用量,按有关的规范、标准进行实验工作。
3.3、施工现场准备(施工现场平面布置图见附图2)(1)施工场地A、做好施工现场道路、水、电、通讯工作,设置必要的围挡,做好安全防护工作。
B、根据临水、临电设计方案,搞好施工临时用水、用电管线敷设工作。
C、施工现场绿化或铺装区域有长期停放车辆和固定物体时,提前协调居委会和管理公司处理,以免影响施工进度。
D、蓄水池开挖前需对原路面地下管线进行探明,并对现有施工面处垃圾进行清运。
(2)施工现场临时用水水源采用施工、生活和消防合一的供水方式,利用原有市政水,通过小区管道及小区内管井提供临时用水水源。
如存在某小区(或院)无水源的,考虑从其它地方接入。
(3)施工现场临时用电施工现场配电电源由各小区内配电箱及变配电室备用回路引入,在变配电室外设置一级配电柜,然后采用树干式、放射式相结合的供电方式在每栋楼附近设置二级配电箱。
3.4、施工机械准备主要施工机具有中型挖掘机、电镐、焊机、钢筋调直机等。
3.5、施工材料准备主要施工材料有:HRB235钢筋、硅砂透水井砖砌块、硅砂滤水井砖砌块、防水土工膜(200g/mm/200g)、土工布(200g/m2)、C30混凝土、C20无砂混凝土等。
对于各种建材,如硅砂砖砌块、混凝土、钢筋材料等的采购一定要选正式厂家,签订合同,有国家检验合格证、高质量的材料一定要经建设单位和监理认可后方可进货。
3.6、协调场外工作制约和影响施工生产的因素很多,为确保施工进度,场外协调工作十分重要,各区项目工程部设专人联系,协调对外工作,做好居民的接待和反馈工作,处理好突发和应急事件,保障施工生产安全、有序的运转。
(1)与当地街道和居民委员会协商,合理调整和安排现场的施工计划,确保施工尽量不扰民。
(2)与消防保卫部门、环保部门、当地派出所取得联系,做好现场的各种办证工作,使施工纳入法制化、合理化轨道。
(3)积极协调好建设单位、设计单位、监理单位及质量监督部门的关系,及时解决工程中出现的各种问题。
3.7、岗位培训⑴管理人员培训做好施工管理人员上岗前的岗位培训,保证掌握施工工艺、操作方法。
A、对工程技术人员集中培训,学习新规范、新法律法规。
B、对施工管理人员进行施工交底、季节性施工交底,使全部管理人员做到心中有数。
⑵劳务人员培训:A、对劳务队全体人员进行进场前安全、文明施工及管理宣传、动员。
B、对特殊工种作业人员集中培训,考核合格取证后方可上岗。
C、对各专业队伍进行施工前技术、质量交底。
3.8、施工测量放线1.蓄水池开挖范围对照图纸尺寸进行测量放线,确保开挖坡度,保证施工安全;2.放线后,先报项目部技术、质检、工长后,验收合格后,方可报送监理验收。
四、施工方案和技术措施(硅砂蓄水池)4.1、施工工艺流程施工准备→测量放线→池槽开挖→地基处理→砂石→混凝土垫层→土工膜铺设→混凝土底板施工→池体砌筑→加气块砌筑→顶板施工→顶板及四壁防渗土工膜铺设→肥槽回填→现场清理→完工验收4.2、基坑开挖4.2.1、基坑开挖应根据水池平面布置、埋设深度、现场环境、地下水位、土质情况、施工设备和季节影响等因素确定。
4.2.2、在无地下水且土壤具有天然湿度、构造均匀的条件下,蓄水池开挖基坑深度小于5m时,最大允许坡度应符合下表的规定。
不加支撑边坡的坡度值边坡坡度(高/宽)土壤类别坡顶无荷载坡顶有静载坡顶有动载中密砂土1:1 1:1.25 1:1.5 中密碎石类土(填充物为砂1:0.75 1:1 1:1.25土)硬塑的粉土1:0.67 1:0.75 1:1 中密碎石类土(填充物为黏1:0.5 1:0.67 1:0.75土)硬塑的粉质粘土、粘土1:0.331:0.5 1:0.67老黄土1:0.1 1:0.25 1:0.33 软土(经井点降水后)1:14.2.3、开挖深度大于4m,或地基为软弱土层,地下水渗透系数较大或受场地限制不能自然放坡开挖时,应采取分台阶放坡方式进行,台阶宽度不小于50cm,高度不大于2米。
4.2.4、蓄水池垫层宽度比底板四周宽300mm。
4.2.5、土石方应随挖、随运,宜将适用于回填的土方分类堆放备用,土方开挖时注意留设两侧500mm宽的工作面。
4.2.6、基坑开挖的顺序、方法应遵循“对角开挖,分层开挖”的原则4.2.7、基坑开挖应严格控制基底高程,避免扰动基底原状土层。
