通信光缆线路工程施工技术标准和要求概览
光缆施工规范及要求
光缆施工规范及要求Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998光缆线路施工要求光缆敷设方式通信光缆的敷设方式一般分为三种:管道、直埋和架空敷设方式。
一、光缆线路工程实施要求(一)基本要求1、一般要求(1)线路工程实施前应按设计图纸进行复测,重新丈量线路路由长度、人孔井位置。
复测中因外界环境变化而导致路由不通或存在危及线路安全隐患的地段,要及时反馈给建设单位和设计单位,并在下达设计变更通知单后再进行调整、实施。
(2)施工前应根据光缆盘长和路由情况进行合理配盘,应尽量按盘号顺序敷设,以减少光纤参数差别所产生的接头本征损耗;光缆单盘标准长度:管道光缆以2km做为配盘基数,架空光缆按3公里配盘,直埋光缆按3公里配盘;靠近局站侧的单盘长度不宜小于500米,严禁使用短段光缆。
(3)光缆敷设安装的最小曲率半径应符合下表的要求:光缆允许的最小弯曲半径指标表波纹管和钢管管孔内应穿放子管道,其子管道总外径不应超过原管孔内径的85%,子管道内径不宜小于光缆外径的15倍。
(5)光缆引上部分均采用Φ80mm钢管保护,钢管内穿放2根子管,子管规格为Φ28/32mm聚乙烯塑料管。
钢管下部延伸至人(手)孔内或地下,钢管上方管口以及子管管口应作堵塞处理。
(6)光缆线路在施工过程中要考虑光缆必要的预留长度,主要包括光缆接头处的预留长度、光缆弯曲增加长度、局站内预留长度等。
光缆的预留长度要严格按照下表要求实施,对特殊地段可结合工程现场实际情况确定。
光缆预留长度表XX局为A端,XX中继站为B端。
(二)架空光缆线路安装要求1、杆路建筑安装要求(1)电杆的规格及选用架空杆路全程采用油木电杆,电杆稍径φ14-20厘米。
杆路建筑标准杆高为8米,标准杆距为50米,超过65米按长杆档处理。
光缆距地面的高度达不到要求时,可采取增加电杆高度的方式,当电杆高度为12米以下时(不含12米)采用单接杆方式,当电杆高度为12米以上时采用品接杆方式。
通信光缆线路工程施工技术标准和要求概览

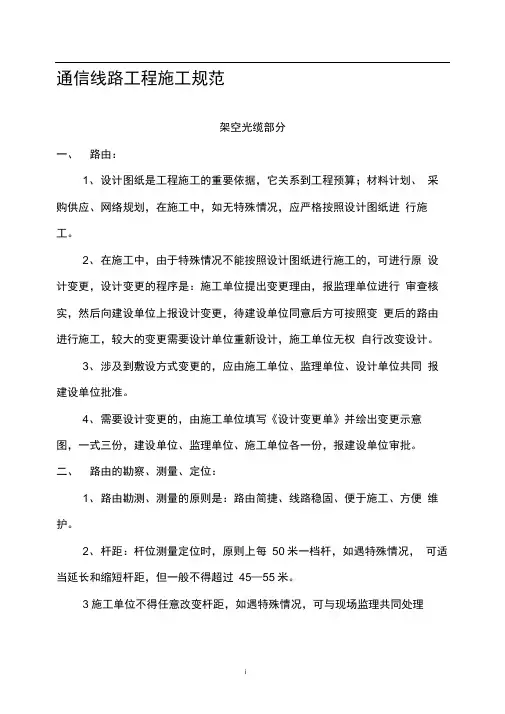

通信线路工程施工规范架空光缆部分一、路由:1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特殊情况,应严格按照设计图纸进行施工。
2、在施工中,由于特殊情况不能按照设计图纸进行施工的,可进行原设计变更,设计变更的程序是:施工单位提出变更理由,报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可按照变更后的路由进行施工,较大的变更需要设计单位重新设计,施工单位无权自行改变设计。
3、涉及到敷设方式变更的,应由施工单位、监理单位、设计单位共同报建设单位批准。
4、需要设计变更的,由施工单位填写《设计变更单》并绘出变更示意图,一式三份,建设单位、监理单位、施工单位各一份,报建设单位审批。
二、路由的勘察、测量、定位:1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护。
2、杆距:杆位测量定位时,原则上每50米一档杆,如遇特殊情况,可适当延长和缩短杆距,但一般不得超过45—55米。
3施工单位不得任意改变杆距,如遇特殊情况,可与现场监理共同处理i任意加大杆距不合格工程,后果应由施工单位负责三、立杆:2、立杆前,应对设计路由进行认真复测,反复比较,本着赶路稳固、路由简捷、线路安全、便于维护的原则,测出最佳路由。
3、电杆位置立在线路中心线上,其差距左右不应大于5公分,电杆上下垂直,杆根培土牢固。
4、角杆应在线路转角点做内移,水泥杆内移值为10—15公分,木杆内移值为20—40公分。
5、终端杆树立后,杆稍应向拉线倾斜10—20公分。
6、水田地立杆必须要时加盘底,松软地、水田地角杆加盘底、上卡盘距地面40公分,下卡盘距坑底30公分。
2。
通信光缆线路工程施工技术要求
通信光缆线路工程施工技术要求一、杆路工程1、立杆:杆洞深度应符合规定,偏差不超过±5公分。
2、杆路:市区光缆线路杆距为50M,特殊地段允许偏差±15M3、竖立电杆应达到以下标准(1)直线线路电杆的位置应在线路路由的中心线上,左右偏差不超过5公分;(2)角杆杆根应在线路转角点中心内移,水泥杆内移15—20公分,杆梢应在二侧直线上。
(3)终端杆竖立后应向拉线地锚方向倾斜15—20公分。
二、拉线:1、拉线设置应符合设计要求,拉线应采用热镀钢绞线,拉线的扎固方式以设计的材料为准进行实施,拉线要大于吊线一个程式。
2、水泥杆拉线采用包箍,上把采用另缠法7×2.2钢绞线缠两道每道10公分,7×2.6钢绞线缠两道:15公分和10公分,拉线中把缠线15公分,间隔25—30公分再缠10公分。
尾线均为10公分,再缠15圈,缠线全部为3.0热镀锌钢线。
3、拉线抱箍水泥杆顶0.5M,拉距与拉高为1:1,(地锚柄出土到杆)拉线地锚柄为2.1×¢16埋深1.6M,出土长度0.3M,地锚埋设应在开出土斜槽,与拉线上把成直线,地锚出土位置要正确,偏差不超过5公分。
吊板拉线要符合规范要求,墙壁拉线的拉攀距墙角应不小于25公分,距抢墒沿不小于40公分(不允许打在墙顶上)。
落地拉线做好后,应加警示标志。
撑杆底部要加托盘。
4、避雷线,拉线式避雷线应用4.0镀锌钢线,伸出杆顶10公分,用3.0铁线扎4圈固定,经包箍内侧后缠在拉线上。
直接入地式避雷线,经拉线包箍内侧经吊线至杆根与地线棒连接牢固,地线棒须开挖70公分深,然后将地线棒打到底后回土埋实。
避雷线设置位置应按设计要求,吊线接地按设计要求做。
三、架空吊线1、吊线抱箍距杆顶的距离应符合设计要求一般情况距杆顶不应小于50公分,特殊情况下不应小于25公分,吊线抱箍应在拉线抱箍和撑杆撑点的下方。
2、吊线在电杆上在一个中继段(基站到基站)面向应保持一致。
光缆施工技术要求及注意事项范文(二篇)
光缆施工技术要求及注意事项范文一、光缆施工技术要求1. 施工前的准备在光缆施工前,需进行详细的施工前准备工作,包括光缆材料的准备、工具设备的检查等。
施工前要确保施工区域的环境符合要求,如没有明火、爆炸物等危险物品。
2. 界址、环境勘测在施工前,要进行光缆敷设区域的界址勘测和环境勘测。
界址勘测主要是为确定光缆敷设的范围和路径,环境勘测主要是为了了解光缆敷设区域的地质条件、地下管线等情况。
3. 施工方案设计与审批制定光缆敷设的施工方案,包括施工过程、施工方法、施工进度等。
施工方案需经相关部门的审批,确保施工符合规范和标准。
4. 光缆敷设技术要求(1) 光缆敷设要满足规范要求,保证光缆的敷设深度和敷设路径符合设计要求。
(2) 光缆敷设过程中,应注意保护光缆的绝缘和抗拉强度,避免损坏光缆。
(3) 光缆的接头处理应符合标准,确保接头质量良好,防止因接头质量问题导致光缆故障。
(4) 光缆敷设过程中,应严格按照施工方案要求进行光缆的固定和保护,避免光缆受到外力损伤。
5. 光缆的测试和调试光缆敷设完成后,需要进行光缆的测试和调试工作。
测试包括全程光缆损耗测试、接头损耗测试等,确保光缆的质量符合要求。
二、光缆施工注意事项1. 安全问题光缆施工过程中,要注重安全,避免人员和设备受到伤害。
施工现场应设立警示标志,限制非施工人员进入施工区域。
2. 环境保护光缆施工过程中,要注重环境保护,避免对土壤、水源等造成污染。
施工现场应配备排水设施,及时清理施工区域的垃圾和废弃物。
3. 防止损坏光缆在光缆敷设过程中,要避免对光缆进行损坏。
敷设过程中要注意避开地下管道和其他障碍物,避免光缆受到挤压、划伤等。
4. 接头处理光缆施工中,接头处理至关重要。
接头处理要符合规范要求,确保接头质量良好。
施工人员要经过专门培训,掌握接头处理的技术要求。
5. 光缆保护光缆施工后,要严格按照施工方案要求进行光缆的固定和保护。
施工区域要设立警示标志,防止光缆被挖掘、施工设备碾压等。
移动通信光缆线路工程施工建筑施工技术标准和要求

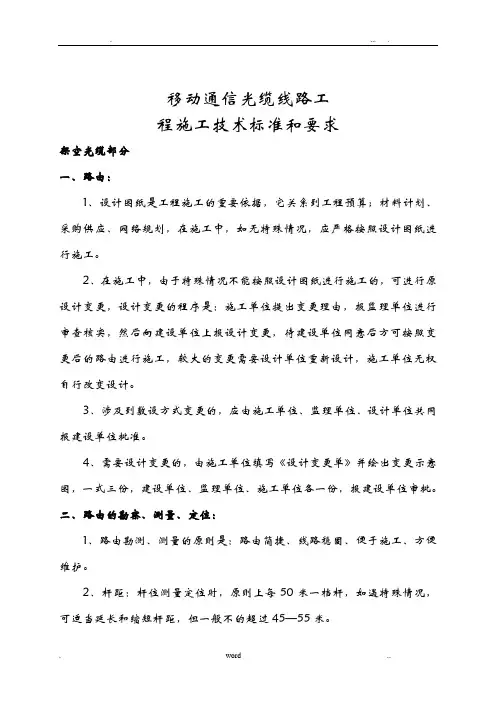

移动通信光缆线路工程施工技术标准和要求架空光缆部分一、路由:1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特殊情况,应严格按照设计图纸进行施工。
2、在施工中,由于特殊情况不能按照设计图纸进行施工的,可进行原设计变更,设计变更的程序是:施工单位提出变更理由,报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可按照变更后的路由进行施工,较大的变更需要设计单位重新设计,施工单位无权自行改变设计。
3、涉及到敷设方式变更的,应由施工单位、监理单位、设计单位共同报建设单位批准。
4、需要设计变更的,由施工单位填写《设计变更单》并绘出变更示意图,一式三份,建设单位、监理单位、施工单位各一份,报建设单位审批。
二、路由的勘察、测量、定位:1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护。
2、杆距:杆位测量定位时,原则上每50米一档杆,如遇特殊情况,可适当延长和缩短杆距,但一般不的超过45—55米。
3施工单位不得任意改变杆距,如遇特殊情况,可与现场监理共同处理。
任意加大杆距不合格工程,后果应由施工单位负责。
三、立杆:1、电杆洞深表2、立杆前,应对设计路由进行认真复测,反复比较,本着赶路稳固、路由简捷、线路安全、便于维护的原则,测出最佳路由。
3、电杆位置立在线路中心线上,其差距左右不应大于5公分,电杆上下垂直,杆根培土牢固。
4、角杆应在线路转角点做移,水泥杆移值为10—15公分,木杆移值为20—40公分。
5、终端杆树立后,杆稍应向拉线倾斜10—20公分。
6、水田地立杆必须要时加盘底,松软地、水田地角杆加盘底、上卡盘距地面40公分,下卡盘距坑底30公分。
7、光缆线路在跨越各种道路时,要按照规标准执行,其中:过铁路时,高度在7.5米以上,过国道、省道时高度应在6.5米以上,过乡间公路时,高度在5.5米以上。
8、根据地形起伏,决定电杆程式,尽量使吊线皱与平缓。
光缆施工要求规范及要求
光缆施工要求规范及要求光缆施工是指在光缆线路中进行光缆的铺设、连接和保护等工作。
光缆施工是光通信系统建设的核心环节,对光缆施工要求规范和要求的制定,能够确保光缆线路的可靠性和稳定性。
以下是光缆施工的要求规范及要求。
一、项目管理要求1.项目计划:制定详细的施工计划,明确施工时间、人员、材料等要求,并进行有效的管理和协调。
2.项目组织:成立专业施工组织,明确责任分工,做好项目管理和技术指导工作。
3.施工现场管理:按照标准要求建立施工现场,保证施工安全,确保施工质量。
二、施工人员要求1.技术要求:施工人员应具备良好的专业知识和技能,熟悉光缆施工的各项操作流程,并严格按照相关规范和要求进行施工。
2.安全要求:施工人员应遵守相关安全规范,穿戴必要的安全设备,并具备应急处理能力。
3.团队协作:施工人员应具备良好的团队合作意识,能够协调工作,配合其他施工人员完成任务。
三、材料设备要求1.光缆选择:根据工程要求和环境条件,选择适合的光缆,并确保光缆的质量可靠。
2.施工工具:使用适当的施工工具,保证施工过程中的安全和效率。
3.连接器和接头:选择符合要求的连接器和接头,并进行严格的检测和测试,确保连接的质量和稳定性。
四、施工流程要求1.现场勘察:在施工前,要进行详细的现场勘察,了解地形、地貌、建筑物等情况,为施工提供准确的信息和数据支持。
2.光缆铺设:根据设计要求进行光缆的铺设,包括直埋、管道铺设等方式,并保证光缆的弯曲半径和张力的要求。
3.光缆连接:进行光缆的连接和接头制作,保证连接的质量和稳定性,防止光缆的信号损耗和泄露。
4.保护措施:对光缆进行有效的保护和维护,包括受力环节的加固、施工现场的封闭措施等,保证光缆在使用过程中的安全和可靠性。
五、质量控制要求1.质量检测:对施工过程中的关键环节进行质量检测和测试,包括光缆的外观质量、连接的插损测试、光缆的耐压能力等。
2.质量记录:对施工过程中的关键数据和测试结果进行记录和保存,作为施工质量的证明和追溯。
通信光缆施工规范具体要求
通信光缆施工标准具体要求一、通信光缆施工标准1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方法敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管爱护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特别地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉爱护管爱护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为预防吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余全部子管管口应加塞子爱护。
2)按人工敷设方法考虑,为了减少光缆接头损耗,管道光缆应采纳整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以预防泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采纳标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上局部外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越邻居或院内通道等,其缆线最低点距地面应不小于4.5米。
3)吊线程式采纳7/2.2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。
4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收标准》。
光缆施工工程标准(3篇)
第1篇一、工程概述光缆施工工程是指将光缆铺设、连接、调试等过程,以满足通信传输需求的一项系统工程。
为确保工程质量和安全,特制定本施工标准。
二、施工准备1. 设计文件:工程开工前,必须具备完整、准确的设计文件,包括施工图、设备清单、技术要求等。
2. 施工方案:根据设计文件和现场实际情况,制定详细的施工方案,包括施工顺序、施工方法、施工进度等。
3. 施工人员:施工人员应具备相应的资质和技能,经过专业培训,熟悉工程图纸和施工规范。
4. 施工材料:施工材料应符合国家相关标准和设计要求,包括光缆、接续设备、施工工具等。
三、施工工艺1. 架空光缆施工(1)杆路架设:根据设计要求,选择合适的杆路,避开大型建筑物、闹市和开发区。
杆路直线段应尽量保持直线,转角不小于120度。
(2)吊线架设:吊线应选用符合规定的钢绞线,吊线间距应符合设计要求。
吊线与电杆的连接应牢固,吊线拉力应符合规范。
(3)光缆敷设:光缆敷设前,应检查光缆质量,确保无破损、断裂等问题。
光缆敷设过程中,应保持光缆的松紧度,避免过度拉伸。
2. 地埋光缆施工(1)挖沟:根据设计要求,确定沟槽的尺寸、深度和走向。
沟槽底部应平整,沟壁应垂直。
(2)敷设光缆:将光缆放入沟槽中,保持光缆的松紧度,避免过度拉伸。
光缆敷设过程中,应避免与沟壁、沟底接触。
(3)回填:回填材料应选择符合要求的土质,回填过程中,应分层夯实,确保回填密实。
3. 管道光缆施工(1)管道铺设:根据设计要求,确定管道的走向、尺寸和位置。
管道应保持直线,转角不小于120度。
(2)光缆敷设:将光缆放入管道中,保持光缆的松紧度,避免过度拉伸。
光缆敷设过程中,应避免与管道内壁接触。
(3)封堵:管道封堵材料应选择符合要求的材料,封堵应严密,防止水分、杂质侵入。
四、施工质量要求1. 杆路、管道、沟槽等施工质量应符合设计要求,确保线路安全、稳定。
2. 光缆敷设过程中,应保持光缆的松紧度,避免过度拉伸,确保光缆性能。
光缆施工技术要求及注意事项
光缆施工技术要求及注意事项一、光缆施工技术要求1. 施工前的准备施工前需要对施工场地进行认真的勘察和测量,确保施工的可行性和合理性。
同时,还需要制定详细的施工方案,包括施工过程的安排、工艺流程和材料选型等。
2. 缆线敷设光缆敷设需要遵循一定的原则,如最短路径原则、最直线原则和最小弯曲半径原则等。
同时,在施工过程中需要注意保护光缆,避免划伤或损坏。
3. 纤维接续光缆的纤维接续是关键的一步。
在进行纤维接续时,需要保证接续的质量和稳定性,避免在接续过程中引入过多的损耗。
4. 光缆固定光缆敷设完成后,需要进行固定。
固定的方式可以是使用夹子、槽道、抱箍等。
固定的目的是保持光缆的位置稳定,避免因外力影响造成光缆损坏。
5. 光缆测试光缆敷设完成后,需要进行测试以确保光缆的质量和性能。
测试的项目包括光缆的传输损耗、折射率差、衰减等。
二、光缆施工技术注意事项1. 材料选择在进行光缆的施工时,需要选择合适的材料。
材料的选择应考虑到光缆的特性和工作环境的要求。
同时,还需要保证材料的质量和可靠性。
2. 环境条件光缆施工需要考虑到环境条件的影响。
特别是在恶劣的环境下,如高温、潮湿或腐蚀性气体环境下,需要选用适合的材料和工艺,以确保光缆的稳定性和可靠性。
3. 施工人员光缆施工需要经验丰富的施工人员进行操作。
他们需要熟悉光缆的特性和施工工艺,并具备一定的工程实践经验。
施工人员还需要具备安全意识,防止发生安全事故。
4. 质量控制在光缆施工过程中,需要进行质量控制。
包括材料的验收、施工工艺的控制和施工过程的监控等。
只有保证质量控制,才能确保光缆的性能和使用寿命。
5. 安全防护光缆施工要注意安全防护,如佩戴安全帽、工作服和手套等,避免发生意外伤害。
同时,还需要在施工现场设置明显的安全警示标志,以提醒工作人员注意安全。
5. 后期维护光缆施工完成后,还需要进行后期的维护。
维护工作包括定期检查、清洁和保养等。
只有做好后期维护,才能保证光缆的性能和稳定性。
移动通信光缆线路工程施工技术标准和要求..
通信线路管道工程施工技术标准和要求架空光缆部分一、路由:1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特殊情况,应严格按照设计图纸进行施工。
2、在施工中,由于特殊情况不能按照设计图纸进行施工的,可进行原设计变更,设计变更的程序是:报项目管理人员变更理由,项目负责人报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可按照变更后的路由进行施工,较大的变更需要设计单位重新设计,施工队无权自行改变设计。
3、涉及到敷设方式变更的,工程主管、监理单位、设计单位共同报建设单位批准。
4、需要设计变更的,由施工对绘出变更示意图交项目主管,然后由项目主管报建设单位审批。
二、路由的勘察、测量、定位:1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护。
2、杆距:杆位测量定位时,原则上每50米一档杆,如遇特殊情况,可适当延长和缩短杆距,但一般不的超过45—55米。
3施工对不得任意改变杆距,如遇特殊情况,可与现场监理共同处理。
任意加大杆距不合格工程,后果应由施工对负责。
三、立杆:2、立杆前,应对设计路由进行认真复测,反复比较,本着赶路稳固、路由简捷、线路安全、便于维护的原则,测出最佳路由。
3、电杆位置立在线路中心线上,其差距左右不应大于5公分,电杆上下垂直,杆根培土牢固。
4、角杆应在线路转角点做内移,水泥杆内移值为10—15公分,木杆内移值为20—40公分。
5、终端杆树立后,杆稍应向拉线倾斜10—20公分。
6、水田地立杆必须要时加盘底,松软地、水田地角杆加盘底、上卡盘距地面40公分,下卡盘距坑底30公分。
7、光缆线路在跨越各种道路时,要按照规范标准执行,其中:过铁路时,高度在7.5米以上,过国道、省道时高度应在6.5米以上,过乡间公路时,高度在5.5米以上。
8、根据地形起伏,决定电杆程式,尽量使吊线皱与平缓。
9、赶路在穿越山区、河滩及流沙地带时,应做护墩保护,护墩规格为:直径80公分,高度100公分,地面上下各50公分。
光缆施工技术要求及注意事项模版
光缆施工技术要求及注意事项模版一、光缆施工技术要求1. 施工前的准备工作在进行光缆施工之前,需要进行必要的准备工作,包括:- 对施工区域进行勘察和测量,了解地形、地貌、建筑物等情况,制定施工方案;- 准备所需的光缆材料、工具和设备,确保其质量和数量满足施工需要;- 与相关部门进行沟通,了解有关管线、电力设施等情况,并确保在施工过程中不会对其造成损害;- 制定安全措施和应急预案,确保施工过程中的安全和顺利进行。
2. 光缆布线和敷设光缆布线和敷设是光缆施工的主要环节,要求有以下技术要求:- 在进行光缆布线和敷设时,应确保光缆的弯曲半径不小于允许弯曲半径,以避免对光缆导芯造成损伤;- 光缆的敷设应符合所制定的施工方案,并保证光缆的安装牢固和整齐,避免其被外力拉扯或压坏;- 在敷设光缆的过程中,应避免与其他管线、电力设施等发生冲突,以防止损坏或影响其正常使用;- 在光缆敷设结束后,应进行光缆测试和检查,确保光缆的质量和性能达到要求。
3. 光缆连接和接续光缆连接和接续是光缆施工的关键环节,要求有以下技术要求:- 在进行光缆连接和接续时,应遵循相应的接头标准和操作规程,确保连接的质量和稳定性;- 在进行光缆连接前,应进行相关的清洁和保养工作,以保证连接处的光线传输效果;- 在光缆连接和接续完成后,应进行光缆测试和检查,以确保连接的质量和性能满足要求;- 在进行光缆连接和接续时,应注意避免连接器受到外力影响或受到灰尘、水分等污染,以免影响连接的效果。
二、光缆施工注意事项1. 安全第一在光缆施工过程中,安全是第一位的原则,应注意以下事项:- 戴好安全帽、安全鞋等个人防护装备,确保自身安全;- 严禁在高处工作时手脚并用,以免发生意外;- 使用安全工具和设备,确保施工的安全性;- 遵守相关的安全操作规程和流程,严禁违反操作规定。
2. 环境保护在光缆施工过程中,应注重环境保护,要注意以下事项:- 遵守环境保护法律法规,确保施工不对环境造成污染;- 合理利用资源,减少浪费和破坏;- 做好现场清理工作,确保施工区域的整洁和安全。
通信光缆施工规范具体要求内容
通信光缆施工规范具体要求一、通信光缆施工规范1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采用标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越街坊或院内通道等,其缆线最低点距地面应不小于4.5米。
3)吊线程式采用7/2.2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。
4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收规范》。
通信光缆施工规范具体要求内容
通信光缆施工规范具体要求一、通信光缆施工规范1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15c m左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采用标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越街坊或院内通道等,其缆线最低点距地面应不小于 4.5米。
3)吊线程式采用7/2.2、7/2.6,支撑间距为8〜10米,终端固定与第一只中间支撑间距应不大于5米。
4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收规范》。
光缆施工规范和标准最新
光缆施工规范和标准最新光缆施工是通信基础设施建设的重要组成部分,其规范和标准对于确保通信网络的稳定性和安全性至关重要。
以下是最新的光缆施工规范和标准概述:1. 施工前准备:施工前,必须进行详细的现场勘查,了解地形地貌、地下管线情况,以及可能存在的障碍物。
同时,需要准备相应的施工设备和材料,包括光缆、接头盒、熔接机等,并确保施工人员具备相应的专业技能和安全意识。
2. 光缆敷设:光缆敷设应遵循最小弯曲半径的规定,避免过度弯曲导致的光缆损伤。
敷设过程中,应使用适当的敷设设备,如牵引机、卷扬机等,确保光缆敷设的平稳性和均匀性。
在特殊地形或地下管线密集区域,应采取保护措施,如使用保护管或进行地下探测。
3. 光缆接续:光缆接续是施工中的关键环节,需要使用专业的熔接机进行熔接,并确保熔接质量符合标准。
接续后的光缆应进行性能测试,包括光衰、回损等指标,确保接续质量。
4. 光缆保护:敷设完成后,光缆需要进行适当的保护措施,如使用保护管、铠装光缆或进行地面标识,以防止光缆在后续施工或使用过程中受到损伤。
5. 施工安全:施工过程中,必须严格遵守安全操作规程,包括但不限于个人防护装备的佩戴、施工现场的安全警示、以及施工机械的安全使用等。
6. 环境保护:施工过程中应尽量减少对环境的影响,如合理规划施工路线,减少对植被的破坏,以及施工结束后对现场进行恢复。
7. 施工验收:施工完成后,应进行严格的验收程序,包括光缆敷设质量、接续质量、以及整体施工质量的检查。
验收合格后,方可进行后续的网络调试和投入使用。
8. 维护与更新:施工完成后,应建立光缆维护和更新机制,定期对光缆进行检查和维护,确保通信网络的长期稳定运行。
随着技术的发展和行业标准的更新,光缆施工规范和标准也在不断完善。
施工单位和个人应密切关注相关规范的最新动态,确保施工过程符合最新的行业要求。
通信光缆线路工程施工技术要求(精简版)
九、余缆的处理
余缆
处理要求
余缆超过300m以上
向业主汇报后将其截断收回留用
余缆在300m内
分散处理,每点20m~50m
尾线
10公分
2、地锚
拉线抱箍、地锚
要求
拉线抱箍距水泥杆顶
0.5m,拉距与拉高1:1
拉线地锚柄
2.1m*¢16埋深1.6m,出土0.3m
地锚埋设
与拉线成直线,偏差不超过5公分
3避雷线
避雷线
要求
拉线式避雷线
用4.0镀锌钢线,伸出杆顶10公分,用3.0铁丝扎4圈固定
直接入地式避雷线
经拉线抱箍内侧经吊线至杆根与地线棒连接牢固,
应按设计要求A、B端敷设光缆
曲率半径应大于光缆外径的20倍
人力方式牵引光缆时
人员分散逐段接力牵引,光缆倒盘时应绕“8”字型其内径不小于2m
光缆3-5杆档作一处预留弯
预留弯下垂25-30公分
光缆余线
每500m作一处余留,
接头盒
接头盒固定在吊线上,距电杆0.6-1m外,
五、管道光缆
管道光缆
敷设要求
管孔为波纹管
井内光缆
应覆壁,伏壁时应注意不要弯曲为90度,井内光缆要用软管进行保护,软管应伸向子管或其他管孔内5-10公分,将敷设光缆的孔堵塞,加挂光缆标设牌
六、光缆进局要求
七、人(手)孔建筑要求
人(手)孔
建筑要求
基础开挖
开挖尺寸比外壁大40cm左右,坑底符合设计,基础用150#混凝土,厚度10~12cm,基础边缘距墙体外10cm
光缆施工技术要求及注意事项
光缆施工技术要求及注意事项一、光缆施工技术要求:1.纤维光缆的选择:根据工程的需求,选择适当的光缆类型和规格,确保能满足传输要求和环境条件。
2.光缆的保护:在施工过程中,需要对光缆进行保护,防止弯曲、折断等损坏,尤其是在拐角处、穿越管道或其他障碍物时,应采取适当的措施。
3.光缆的敷设:光缆敷设应符合规范要求,避免出现过度张力、拧曲、扭转等问题。
同时,敷设要维持一定的缆线水平度,保持光缆的整体质量。
4.光缆固定:光缆施工过程中需要进行固定,以防止光缆的滑动和外力挤压。
固定时应使用合适的夹具和固定件,同时要确保固定力均匀。
5.光缆的连接:光缆连接是施工的关键环节之一,连接的质量直接影响到整个光缆系统的传输质量。
连接时应按照正确的工艺,进行纤维剥离、清洁、对中和焊接等操作。
6.光缆的测试:施工完成后,需要进行光缆的测试,包括光缆长度、光损耗、承载能力等参数的测试。
测试结果应符合规范要求。
二、光缆施工注意事项:1.施工前需详细规划:在施工前,应进行详细规划,包括选择光缆线路、敷设路径、引入方式等。
规划过程中需考虑到施工的安全性和可行性,避免影响其他设施。
2.施工前需充分调研:施工前需对工地的环境和条件进行充分调研,并清理现场,消除施工障碍。
同时要了解地下管线等情况,以便合理选择敷设路径。
3.保证施工安全:施工过程中,应加强安全管理,做好施工现场的防护工作。
严禁在高温条件下施工,要确保作业人员的安全,防止因安全事故导致光缆损坏。
4.保持施工质量:施工过程中,要保持良好的工艺和施工质量,避免人为疏忽和施工错误,保证光缆的质量和传输性能。
5.施工记录和验收:施工过程中要做好施工记录,记录施工过程中的关键节点和操作。
施工完成后,需进行验收,确保光缆的质量符合规范要求。
6.预防光缆破坏:在施工过程中,要预防光缆的破坏,特别是外力引起的破坏。
严禁对光缆进行剧烈弯曲、过度拉力和剧烈震动等操作,避免损坏光缆的纤维。
总结:光缆施工是建设光纤通信网络的重要环节,要求施工人员掌握专业知识和技能,合理规划和设计光缆线路,严格按照规范要求进行施工操作。
通信光缆施工规范及要求三篇
通信光缆施工规范及要求三篇篇一:通信光缆施工规范具体要求近年来通信光缆施工及维护技术得到了广泛的提高,特点鲜明,通信光缆施工产业发展前景看好,同时业内也有很多值得思考的问题有待解决,以下为通信光缆施工规范详细说明:一、通信光缆施工规范架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
二、通信光缆施工规范管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设,3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用pvc胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和odf架上均采用标志牌以示区别。
三、通信光缆施工规范墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
移动通讯光缆线路工程施工技术标准和要求
8、根据地形起伏,决定电杆程式,尽量使吊线皱与平缓。
9、赶路在穿越山区、河滩及流沙地带时,应做护墩保护,护墩规格为:直径80公分,高度100公分,地面上下各50公分。
10、光缆杆路应尽量避开树木,如无法避开时,应加塑料管保护,确保光缆安全。
11、直线杆、角杆、终端杆、单接杆、品接杆、以及H杆埋深一定要符合电杆洞深表的要求,埋深不够为不合格工程。
四、拉线1、拉线距高比为1:1,由于地形限制达不到要求时,最小不得小于1:075.2.双方拉线(防风拉线)每8挡杆做一处,四方拉线(防凌拉线)每32挡杆做一处。
不得借口群众工作难做而任意扩大杆档数,更不能不做,否则为不合格工程。
3、角杆拉线、终端拉线、泄力拉线、四方拉线的顺线拉、均采用7/2.6钢绞线,双方拉线采用7/2.2钢绞线。
4、飞线杆和杆距在100—150米以上时,采用人字加丁头拉线,加副吊线。
5、防风拉线采用180公分地锚铁柄,地锚铁柄出土长度为30公分,其它拉线地锚铁柄长为210公分,地锚铁柄出土长度为30—60公分。
6、角杆角深在15米以内可做一条拉线,角深在15米以上做两条拉线。
角杆拉线在平分线左右偏差不超过5公分。
7、角杆拉线抱箍做在吊线上方10公分处,防风拉线抱箍做在吊线抱箍下方10公分出,四方拉线顺线拉做在吊线抱箍上方15公分处,顶头拉线和吊线同用以个抱箍。
8、按照设计要求,拉线上把和中把、吊线接头、终端全部采用缠绕法,其具体规格为:拉线上把、吊线接头、吊线终端为:衬环外缠绕10公分,间隔3公分,在缠绕10公分,最后留10公分余线并绑扎;拉线中把规格为:衬环外缠绕15公分,间隔28公分,再缠绕10公分,最后留10公分余线并绑扎。
9、拉线地锚石埋深按照杆高相关标准执行,并与电杆形成45度夹角。
10、拉线地锚出土点不得偏差5公分,偏差5公分以上为不合格。
11、在市区、居民区、乡村内、道路旁以及人畜经常出入的地方,拉线根部采用绝缘警示管保护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
通信线路工程施工规范架空光缆部分一、路由:1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特殊情况,应严格按照设计图纸进行施工。
2、在施工中,由于特殊情况不能按照设计图纸进行施工的,可进行原设计变更,设计变更的程序是:施工单位提出变更理由,报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可按照变更后的路由进行施工,较大的变更需要设计单位重新设计,施工单位无权自行改变设计。
3、涉及到敷设方式变更的,应由施工单位、监理单位、设计单位共同报建设单位批准。
4、需要设计变更的,由施工单位填写《设计变更单》并绘出变更示意图,一式三份,建设单位、监理单位、施工单位各一份,报建设单位审批。
二、路由的勘察、测量、定位:1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护。
2、杆距:杆位测量定位时,原则上每50米一档杆,如遇特殊情况,可适当延长和缩短杆距,但一般不得超过45—55米。
3施工单位不得任意改变杆距,如遇特殊情况,可与现场监理共同处理。
任意加大杆距不合格工程,后果应由施工单位负责。
三、立杆:1、电杆洞深表电杆类别普通土硬土水田石质水泥杆7.5米 1.4米 1.3米 1.5米 1.0米水泥杆8米 1.5米 1.4米 1.6米 1.2米水泥杆9米 1.6米 1.5米 1.7米 1.4米水泥杆10米 1.7米 1.6米 1.8米 1.6米木杆7.5米 1.5米 1.3米 1.6米0.9米木杆8米 1.5米 1.3米 1.6米 1.0米木杆9米 1.6米 1.4米 1.7米 1.1米木杆10米 1.7米 1.5米 1.8米 1.1米木杆12米 1.8米 1.6米 2.0米 1.2米2、立杆前,应对设计路由进行认真复测,反复比较,本着赶路稳固、路由简捷、线路安全、便于维护的原则,测出最佳路由。
3、电杆位置立在线路中心线上,其差距左右不应大于5公分,电杆上下垂直,杆根培土牢固。
4、角杆应在线路转角点做内移,水泥杆内移值为10—15公分,木杆内移值为20—40公分。
5、终端杆树立后,杆稍应向拉线倾斜10—20公分。
6、水田地立杆必须要时加盘底,松软地、水田地角杆加盘底、上卡盘距地面40公分,下卡盘距坑底30公分。
7、光缆线路在跨越各种道路时,要按照规范标准执行,其中:过铁路时,高度在7.5米以上,过国道、省道时高度应在6.5米以上,过乡间公路时,高度在5.5米以上。
8、根据地形起伏,决定电杆程式,尽量使吊线皱与平缓。
9、杆路在穿越山区、河滩及流沙地带时,应做护墩保护,护墩规格为:直径80公分,高度100公分(地面上下各50公分)。
10、光缆杆路应尽量避开树木及电力线及其他设施,如无法避开时,应加三线保护套保护,确保光缆安全。
11、直线杆、角杆、终端杆、单接杆、品接杆、以及H杆埋深一定要符合电杆洞深表的要求,埋深不够为不合格工程。
四、拉线1、拉线距高比为1:1,由于地形限制达不到要求时,最小不得小于1:075.2.双方拉线(防风拉线)每8挡杆做一处,四方拉线(防凌拉线)每32挡杆做一处。
不得借口群众工作难做而任意扩大杆档数,更不能不做,否则为不合格工程。
3、角杆拉线、终端拉线、泄力拉线、四方拉线的顺线拉、均采用7/2.6钢绞线,双方拉线采用7/2.2钢绞线。
4、飞线杆和杆距在100—150米以上时,采用人字拉线或三方拉线。
5、防风拉线采用180公分地锚铁柄,地锚铁柄出土长度为30公分,其它拉线地锚铁柄长为210公分,地锚铁柄出土长度为30—60公分。
6、角杆角深在15米以内可做一条拉线,角深在15米以上做两条拉线。
角杆拉线在平分线左右偏差不超过5公分。
7、角杆拉线抱箍做在吊线上方10公分处,防风拉线抱箍做在吊线抱箍下方10公分出,四方拉线顺线拉做在吊线抱箍上方15公分处,顶头拉线和吊线同用一个抱箍。
8、按照设计要求,拉线上把和中把、吊线接头、终端全部采用缠绕法,其具体规格为:拉线上把、吊线接头、吊线终端为:衬环外缠绕10公分,间隔3公分,再缠绕10公分,最后留10公分余线并绑扎;拉线中把规格为:衬环外缠绕15公分,间隔28公分,再缠绕10公分,最后留10公分余线并绑扎。
9、拉线地锚埋深按照杆高相关标准执行,并与电杆形成45度夹角。
10、拉线地锚出土点不得偏差5公分,偏差5公分以上为不合格。
11、在市区、居民区、乡村内、道路旁以及人畜经常出入的地方,拉线根部采用绝缘警示管保护。
12、在直线杆路上,不得任意设置小角杆,逃避做双方拉线而影响杆路质量和美观。
五、吊线1、吊线距离:吊线抱箍距离一般为杆顶下移50公分,如遇特殊地形、路口或电力线时可做适当调整,最低不低于距杆顶25公分。
2、吊线位置:第一条吊线沿杆路前进方向的左侧架设。
3、吊线垂度:冬季施工,吊线垂度不应大于13公分。
夏季施工,吊线垂度不应大于18公分。
4、吊线质量:收紧吊线时,吊线不得出现断股、散股等现象,否则应更换吊线。
5、仰俯角辅助线:仰角、俯角吊线超过水平线20度时,应做仰角、俯角辅助线。
6、辅助吊线:杆距超过100—150米以上时,应做辅助吊线。
辅吊与主吊间隔为40公分。
每当20米与主吊线固定一处,并要求垂度一致。
六、防雷、防强电1、吊线在机房终端杆前3米处用大号蛋型隔电子做电气断开。
吊线接头处用中号柱型隔电子做电气断开,一般距离为2公里,最长不得超过2.5公里。
基站前第二颗杆做吊线装置。
2、避雷线:在有各种拉线处必做,其规格为:用4.0mm镀锌铁线。
高出杆顶10公分,在距杆顶10公分处和抱箍距杆顶中间绑扎两处。
下端固定在抱箍内,并与拉线缠绕5圈,要求接触良好。
3、直埋式地线:光缆线路在跨越10KV电力时,用4.0mm镀锌铁线从电杆中心穿过,电杆底端余留1米并连接接地体,电杆顶端将避雷线折下,用吊线夹板固定在吊线上。
4、总接地:在终端杆前一个杆上做总接地,其具体做法为:用4×4×4mm镀锌扁铁与杆路垂直开沟,深度约1米,扁铁长度1.2米,3跟间隙2米打入地下,用扁铁焊接在一起,在电杆底端外延6米,深1.2米,与接地体焊接牢固。
5、光缆在机房终端时,加强芯与ODF架地线孔做电气连接。
6、架空光缆与电力线交越时,加装Ω型绝缘电力保护管保护,保护管应超出电力线宽度每侧2米,并固定牢固,要求整齐美观。
七、光缆敷设1、单盘测试:光缆在布放前,应做单盘测试,避免将不合格光缆用在线路上。
2、光缆配盘:光缆在布放前,应根据中继段长度、线路地形地貌、河流、障碍等进行统一配盘,避免光缆接头设在不适当位置。
光缆在机房、基站前500米处不应设有接头。
3、光缆端别:光缆A、B端识别方法为红头、大号、光缆填充芯红绿顺序,顺时针为A端,绿头、小号、光缆填充芯红绿顺序,逆时针为B端。
4、光缆端别布放规定:局方、主干、上端基站为A端,分局、分支、下端基站为B端,光缆端别不得放错。
5、光缆布防时,角杆角深在5米以内时,光缆沿吊线侧布放,角杆角深超过5米时,一律沿角杆内侧布放。
6、光缆布放时按规定操作,要严密组织,统一指挥,不得出现拖拉、扭曲、背扣等现象,确保光缆布放安全。
7、光缆在施工时,其弯曲半径不得小于光缆直径的20倍,余缆圈直径不得小于60公分。
8、光缆余留:每10档杆余留5米,光缆接头每端余留15米,光缆进基站终端做余留20—30米,要求各种余留盘留留整齐美观,余缆不得乱放。
9、光缆余留架要装设在杆路前进方向的杆前。
基站终端余留架要装设在终端杆拉线的反侧。
一般余留为上盘留,接头余留为下盘留,不得盘错。
10、电杆上的光缆伸缩弯,冬季距吊线为25公分,夏季距吊线为30公分,在距电杆中心50公分处用单芯铁皮线绑扎固定,余弯用直径Φ2公分的纵刨软塑料管保护,其长度为50公分。
11、光缆挂钩间距:挂钩距离为47—50公分,一般不得超过50公分,50公分一个挂钩,左右偏差不得超过3公分,要求牢固整齐、美观一致。
12、光缆布放后要松紧一致,整齐美观,不得出现蛇形弯,不得损伤光缆外皮。
13、光缆沿墙壁墙挂时,一般采用夹板固定吊线,光缆垂直布放时一般采用打拉攀固定吊线和光缆,特殊情况采用塑料卡钉固定。
14、电杆编号顺序按A端向B端编排,喷号底端距地面2.5米。
15、电杆的喷号按照电信公司要求,20×50公分白底,上喷中国电信、××县、×—×、杆号。
16、架空光缆在跨越公路时应设置警示杆和警示牌。
17、基站光缆处理:终端杆上应设余留架:终端杆至机房间光缆用吊线固定;终端杆至机房间光缆用塑料管保护;光缆进线孔要封堵严密;光缆进线孔前应留滴水弯,光缆一律不准接触铁塔,不能在机房顶通过和盘放,应沿墙钉固或墙吊。
18、架空光缆线路要求为:电杆正、吊线紧、光缆顺、挂钩匀,杆路整齐、美观。
19、光缆在上游站和下游站点进线处、光缆接头处挂牌。
八、终端、测试1、中继段光缆在基站终端和线路割接前,应向电信公司传输主管部门申请,并制定完善的割接方案,经批准后方可实施。
2、光缆成端的顺序为:光缆接头、机房终端、全程测试、线路割接,依次进行。
3、光纤衰减测试按两个窗口进行,即1310nm和155nm。
测试标准为:接头衰减不大于0.08db/个;中继段衰减测试中,1310nm不大于0.36db/km;1550nm不大于0.22db/km。
4、光缆在接头、割接工作完成后,应在接头盒内如实填写《纤芯接续信息表》。
光缆在基站(机房)终端完成后,应在综合配线柜内如实填写《光纤分配表》,注明光缆方向/芯数等使用情况。
直埋光缆部分一、复测、划线1、按照设计图纸,在挖沟前对光缆路由进行复测、划线。
一般要求双线。
2、复测、划线要避开危险地段,不能避开时应采取保护措施。
二、开槽挖沟1、直埋光缆埋深表敷设地段及土质埋深普通土、硬土≥1.2米砂砾土、风化石≥1.0米全石质、流沙≥0.2米市郊村镇≥1.2米市区人行道≥1.0米穿越铁路(距道渣底) ≥1.2米穿越公路(距路面)≥1.2米过沟、渠、水塘≥1.2米过河水线(路河底)≥1.5米2、光缆沟上口宽度为60公分,沟底宽度为30公分,如敷设两条光缆,沟底宽度为40公分。
3、光缆沟要求线直、底平、深度符合要求。
4、光缆路由跨越公路和河流时,应做钢管保护,钢管规格为Φ80mm 镀锌钢管内穿50/60mm塑料管保护,其两端应长出路宽一米。
5、光缆路由穿过乡间公路、村庄、果树园、10KV以上电力线等应铺设50/60mm塑料管保护。
6、光缆路由穿过石质、半石质、硬土、灰喳等地段时应垫10公分细土和细沙,然后拆能放缆。
7、管道施工严格按照施工规范施工,原则上手孔宽90公分,长120公分,深150公分。
管口处必须做喇叭口,喇叭口深度为5—8公分,手孔井内必须抹光。
