电动伸缩门施工组织设计方案资料

合集下载

河北电动伸缩门施工方案

河北电动伸缩门施工方案

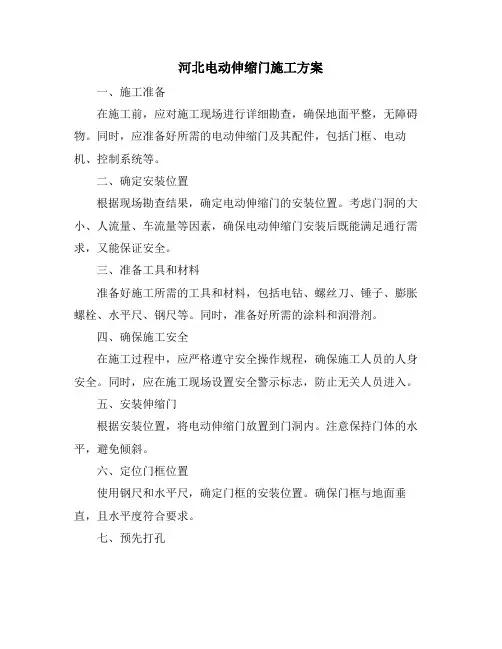

河北电动伸缩门施工方案一、施工准备在施工前,应对施工现场进行详细勘查,确保地面平整,无障碍物。

同时,应准备好所需的电动伸缩门及其配件,包括门框、电动机、控制系统等。

二、确定安装位置根据现场勘查结果,确定电动伸缩门的安装位置。

考虑门洞的大小、人流量、车流量等因素,确保电动伸缩门安装后既能满足通行需求,又能保证安全。

三、准备工具和材料准备好施工所需的工具和材料,包括电钻、螺丝刀、锤子、膨胀螺栓、水平尺、钢尺等。

同时,准备好所需的涂料和润滑剂。

四、确保施工安全在施工过程中,应严格遵守安全操作规程,确保施工人员的人身安全。

同时,应在施工现场设置安全警示标志,防止无关人员进入。

五、安装伸缩门根据安装位置,将电动伸缩门放置到门洞内。

注意保持门体的水平,避免倾斜。

六、定位门框位置使用钢尺和水平尺,确定门框的安装位置。

确保门框与地面垂直,且水平度符合要求。

七、预先打孔使用电钻在门框安装位置预先打孔,孔径和孔深应符合膨胀螺栓的要求。

八、固定门框将膨胀螺栓插入预先打好的孔中,然后用锤子轻轻敲打,使膨胀螺栓与墙体紧密结合,从而固定门框。

九、安装电动机和控制系统根据电动机和控制系统的安装要求,将其安装到指定位置。

确保电动机与控制系统的连接可靠。

十、连接电动机和门框使用专用的连接件,将电动机与门框连接起来。

确保连接牢固,防止门体在运行过程中出现晃动。

十一、调试和验收在安装完成后,对电动伸缩门进行调试。

检查门体的运行是否平稳,电动机和控制系统是否正常工作。

同时,对电动伸缩门进行验收,确保其符合设计要求和使用要求。

十二、测试伸缩门功能测试电动伸缩门的开关功能,检查其是否灵敏可靠。

同时,测试门体的伸缩功能,确保其运行平稳、无卡滞现象。

十三、检查运行平稳性在电动伸缩门运行过程中,检查其是否有异常声响或震动。

如有异常情况,应及时调整和处理。

十四、检查安全性能检查电动伸缩门的安全性能,包括防夹手功能、防碰撞功能等。

确保其在使用过程中具有足够的安全保障。

巢湖电动伸缩门施工方案(3篇)

巢湖电动伸缩门施工方案(3篇)

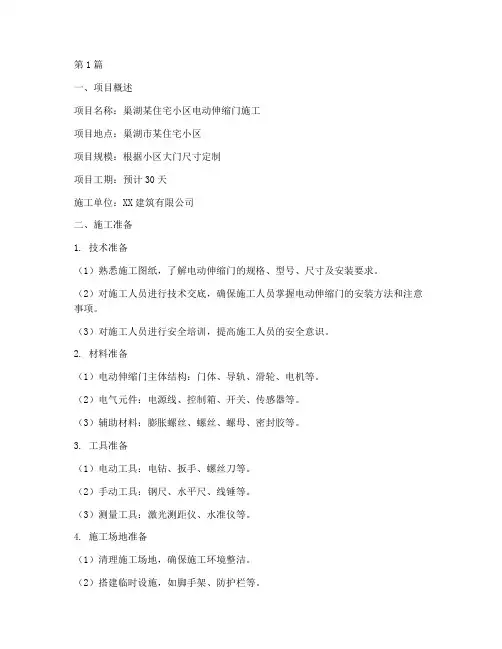

第1篇一、项目概述项目名称:巢湖某住宅小区电动伸缩门施工项目地点:巢湖市某住宅小区项目规模:根据小区大门尺寸定制项目工期:预计30天施工单位:XX建筑有限公司二、施工准备1. 技术准备(1)熟悉施工图纸,了解电动伸缩门的规格、型号、尺寸及安装要求。

(2)对施工人员进行技术交底,确保施工人员掌握电动伸缩门的安装方法和注意事项。

(3)对施工人员进行安全培训,提高施工人员的安全意识。

2. 材料准备(1)电动伸缩门主体结构:门体、导轨、滑轮、电机等。

(2)电气元件:电源线、控制箱、开关、传感器等。

(3)辅助材料:膨胀螺丝、螺丝、螺母、密封胶等。

3. 工具准备(1)电动工具:电钻、扳手、螺丝刀等。

(2)手动工具:钢尺、水平尺、线锤等。

(3)测量工具:激光测距仪、水准仪等。

4. 施工场地准备(1)清理施工场地,确保施工环境整洁。

(2)搭建临时设施,如脚手架、防护栏等。

(3)设置警示标志,确保施工安全。

三、施工工艺1. 安装准备(1)检查电动伸缩门各部件是否完好,如有损坏应及时更换。

(2)根据施工图纸,测量门洞尺寸,确保门体尺寸与门洞相符。

(3)检查电源线路,确保符合电气规范要求。

2. 安装门体(1)将门体放置在门洞内,调整门体水平、垂直度。

(2)将门体与导轨连接,确保连接牢固。

(3)安装滑轮,调整滑轮与导轨的间隙,确保滑轮顺畅运行。

3. 安装电机(1)将电机安装在门体的一侧,确保电机位置合理。

(2)连接电机与电源线,确保连接牢固。

(3)安装控制箱,连接控制箱与电机、电源线。

4. 安装电气元件(1)安装开关、传感器等电气元件,确保连接牢固。

(2)测试电气元件的运行状态,确保正常工作。

5. 调试与验收(1)调试电动伸缩门,确保门体运行顺畅、无卡顿现象。

(2)检查电气元件的运行状态,确保无故障。

(3)验收电动伸缩门,确保满足设计要求。

四、施工注意事项1. 施工过程中,注意安全,佩戴安全帽、手套等防护用品。

2. 施工现场保持整洁,及时清理施工垃圾。

电动伸缩门施工方案资料

电动伸缩门施工方案资料

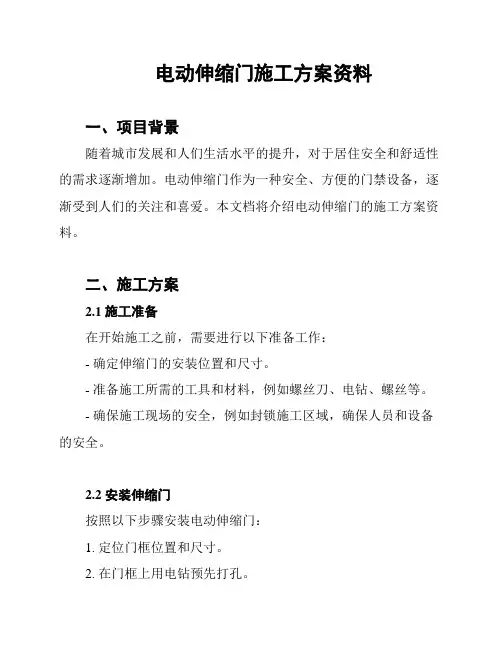

电动伸缩门施工方案资料一、项目背景随着城市发展和人们生活水平的提升,对于居住安全和舒适性的需求逐渐增加。

电动伸缩门作为一种安全、方便的门禁设备,逐渐受到人们的关注和喜爱。

本文档将介绍电动伸缩门的施工方案资料。

二、施工方案2.1 施工准备在开始施工之前,需要进行以下准备工作:- 确定伸缩门的安装位置和尺寸。

- 准备施工所需的工具和材料,例如螺丝刀、电钻、螺丝等。

- 确保施工现场的安全,例如封锁施工区域,确保人员和设备的安全。

2.2 安装伸缩门按照以下步骤安装电动伸缩门:1. 定位门框位置和尺寸。

2. 在门框上用电钻预先打孔。

3. 将门框固定在预定位置上。

4. 安装电动机和控制系统。

5. 连接电动机和门框。

6. 测试伸缩门的功能和安全性。

2.3 调试和验收在施工完成后,需要进行以下调试和验收工作:1. 启动电动伸缩门,测试其打开和关闭的功能。

2. 观察伸缩门的运行是否平稳,噪音是否正常。

3. 检查电动伸缩门的安全性能,例如是否具备防夹功能。

4. 确保控制系统的正常工作,能够远程控制伸缩门的开关。

三、安全注意事项在施工电动伸缩门时,需要注意以下安全事项:1. 施工人员应穿戴安全防护装备,如安全帽、安全鞋等。

2. 使用合适的工具,操作正确,防止伤害自身和他人。

3. 在施工现场设置明显的警示标识,提醒他人注意安全。

4. 严禁在电动伸缩门运行过程中靠近或触摸门体,以免造成人员伤害。

四、维护保养为了保证电动伸缩门的正常运行和延长使用寿命,需要进行定期维护保养:1. 每隔一段时间检查伸缩门的螺丝是否松动,必要时紧固螺丝。

2. 清洁电动伸缩门的表面,防止灰尘和污垢积累。

3. 定期检查电动机和控制系统的工作状态,如发现异常及时修复或更换。

4. 定期润滑伸缩门的滑轨和链条,保持良好的运行状态。

以上就是电动伸缩门施工方案资料的内容,希望能对您有所帮助。

如有任何疑问,请随时与我们联系。

电动伸缩门施工方案

电动伸缩门施工方案

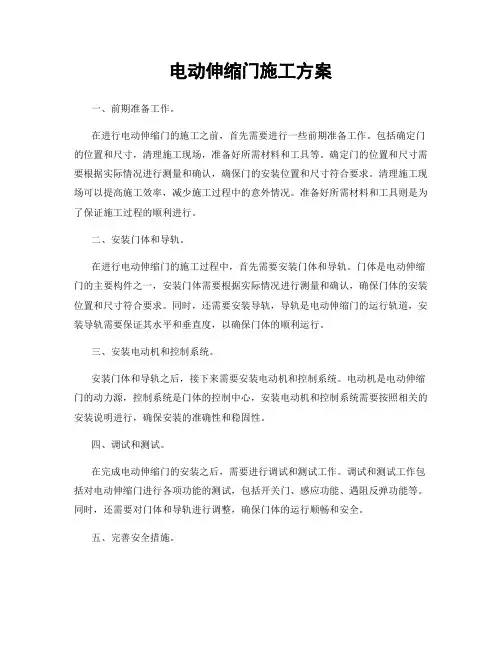

电动伸缩门施工方案一、前期准备工作。

在进行电动伸缩门的施工之前,首先需要进行一些前期准备工作。

包括确定门的位置和尺寸,清理施工现场,准备好所需材料和工具等。

确定门的位置和尺寸需要根据实际情况进行测量和确认,确保门的安装位置和尺寸符合要求。

清理施工现场可以提高施工效率,减少施工过程中的意外情况。

准备好所需材料和工具则是为了保证施工过程的顺利进行。

二、安装门体和导轨。

在进行电动伸缩门的施工过程中,首先需要安装门体和导轨。

门体是电动伸缩门的主要构件之一,安装门体需要根据实际情况进行测量和确认,确保门体的安装位置和尺寸符合要求。

同时,还需要安装导轨,导轨是电动伸缩门的运行轨道,安装导轨需要保证其水平和垂直度,以确保门体的顺利运行。

三、安装电动机和控制系统。

安装门体和导轨之后,接下来需要安装电动机和控制系统。

电动机是电动伸缩门的动力源,控制系统是门体的控制中心,安装电动机和控制系统需要按照相关的安装说明进行,确保安装的准确性和稳固性。

四、调试和测试。

在完成电动伸缩门的安装之后,需要进行调试和测试工作。

调试和测试工作包括对电动伸缩门进行各项功能的测试,包括开关门、感应功能、遇阻反弹功能等。

同时,还需要对门体和导轨进行调整,确保门体的运行顺畅和安全。

五、完善安全措施。

在电动伸缩门施工完成之后,还需要对安全措施进行完善。

包括安装防护装置、设置安全警示标识、进行安全教育培训等。

这些安全措施可以有效地保障电动伸缩门的安全运行,避免意外事故的发生。

六、保养和维护。

除了安装之外,电动伸缩门还需要进行定期的保养和维护工作。

包括清洁门体和导轨、润滑门体和导轨、检查电动机和控制系统等。

定期的保养和维护工作可以延长电动伸缩门的使用寿命,保证其长期稳定运行。

七、总结。

电动伸缩门的施工方案包括前期准备工作、安装门体和导轨、安装电动机和控制系统、调试和测试、完善安全措施、保养和维护等多个环节。

只有严格按照施工方案进行操作,才能保证电动伸缩门的安全、稳定和高效运行。

2024电动伸缩门施工组织设计方案

2024电动伸缩门施工组织设计方案

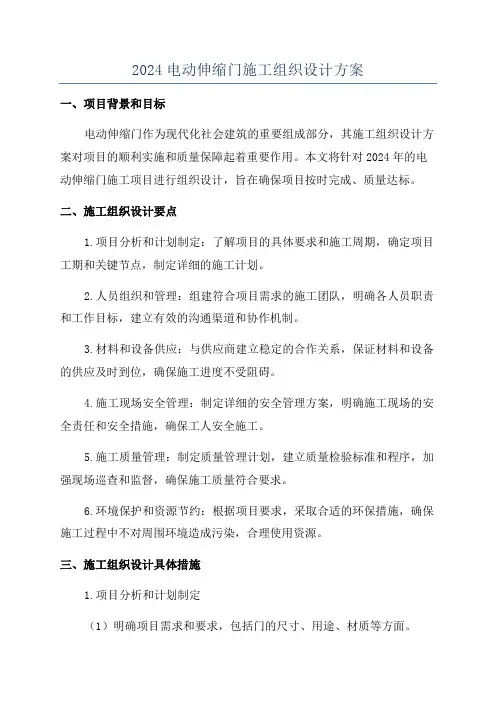

2024电动伸缩门施工组织设计方案一、项目背景和目标电动伸缩门作为现代化社会建筑的重要组成部分,其施工组织设计方案对项目的顺利实施和质量保障起着重要作用。

本文将针对2024年的电动伸缩门施工项目进行组织设计,旨在确保项目按时完成、质量达标。

二、施工组织设计要点1.项目分析和计划制定:了解项目的具体要求和施工周期,确定项目工期和关键节点,制定详细的施工计划。

2.人员组织和管理:组建符合项目需求的施工团队,明确各人员职责和工作目标,建立有效的沟通渠道和协作机制。

3.材料和设备供应:与供应商建立稳定的合作关系,保证材料和设备的供应及时到位,确保施工进度不受阻碍。

4.施工现场安全管理:制定详细的安全管理方案,明确施工现场的安全责任和安全措施,确保工人安全施工。

5.施工质量管理:制定质量管理计划,建立质量检验标准和程序,加强现场巡查和监督,确保施工质量符合要求。

6.环境保护和资源节约:根据项目要求,采取合适的环保措施,确保施工过程中不对周围环境造成污染,合理使用资源。

三、施工组织设计具体措施1.项目分析和计划制定(1)明确项目需求和要求,包括门的尺寸、用途、材质等方面。

(2)编制施工计划,确定施工进度和关键节点。

(3)制定施工方案和施工手续,取得相应的施工许可证。

2.人员组织和管理(1)根据项目规模和要求,组建合适的施工团队,包括项目经理、工程师、技术人员和施工人员等。

(2)明确各人员的职责和工作目标,建立相应的考核机制。

(3)加强人员培训和交流,提高团队的整体素质和协作能力。

3.材料和设备供应(1)与材料和设备供应商建立长期合作关系,确保供应及时到位。

(2)建立材料和设备的台账和管理制度,确保使用符合质量标准的材料和设备。

(3)进行材料和设备的验收,确保符合项目要求。

4.施工现场安全管理(1)制定施工现场安全管理方案,明确安全责任和安全措施。

(2)进行安全教育和培训,确保施工人员具备相应的安全意识和技能。

电动伸缩大门安装施工方案

电动伸缩大门安装施工方案

一、工程概况电动伸缩大门广泛应用于住宅、商业、工厂等场所,具有美观、安全、便捷等特点。

本方案针对电动伸缩大门的安装施工进行详细说明。

二、施工准备1. 施工材料:电动伸缩大门、驱动器、控制系统、导轨、限位装置、膨胀螺钉等。

2. 施工工具:扳手、螺丝刀、水平尺、电钻、切割机等。

3. 施工人员:安装工、电工、技术人员等。

三、施工步骤1. 施工测量(1)测量门洞尺寸,确保门洞尺寸符合电动伸缩大门的安装要求。

(2)确定门体安装位置,确保门体安装位置与地面、墙面平行。

2. 轨道安装(1)根据门洞尺寸,切割导轨,确保导轨长度适中。

(2)在门洞两侧墙面上标出导轨安装位置,并使用水平尺调整导轨水平。

(3)用电钻在墙面打孔,安装膨胀螺钉,将导轨固定在墙上。

3. 门体安装(1)将伸缩门体放入轨道内,调整门体与轨道的间隙,确保门体与轨道平行。

(2)使用膨胀螺钉将门体底部的底撑固定在轨道上。

4. 控制系统安装(1)将控制盒安装在机头箱内,也可移至离主机10米之内的室内。

(2)在通电状态下,按照接线图依次接好相对应的连线,确保接线牢固,两端之间不能短路。

5. 限位装置安装(1)根据设定门体的开关位置,埋设限位装置。

(2)调整限位装置,确保门体在开关过程中不会超出设定范围。

6. 功能调试(1)通电后,检查门体开关是否顺畅,是否存在异常噪音。

(2)检查控制系统是否正常工作,包括开关按钮、遥控器等。

四、注意事项1. 安装过程中,注意保持施工现场整洁,确保施工安全。

2. 安装过程中,严格按照施工方案进行操作,确保安装质量。

3. 安装完成后,对电动伸缩大门进行试运行,确保各项功能正常。

4. 安装过程中,如遇问题,及时与供应商沟通,寻求解决方案。

五、验收标准1. 电动伸缩大门安装位置正确,与地面、墙面平行。

2. 轨道安装牢固,无明显变形。

3. 门体安装平稳,开关顺畅。

4. 控制系统功能正常,包括开关按钮、遥控器等。

5. 限位装置安装合理,门体开关范围符合要求。

电动伸缩门施工方案

电动伸缩门施工方案

电动伸缩门施工方案一、引言电动伸缩门是一种使用电动驱动装置控制门体展开和收缩的自动门。

电动伸缩门的安装和施工需要经过一系列的步骤和考虑因素。

本文将介绍电动伸缩门的施工方案,包括工作流程、材料和设备、安装步骤以及注意事项等内容,以帮助施工人员顺利完成电动伸缩门的安装和施工工作。

二、工作流程1. 施工前准备在施工前,需要对施工现场进行勘察和测量,确定伸缩门的尺寸和位置,以便后续的制作和安装工作。

2. 制作门体和门框根据测量结果,制作相应尺寸的门体和门框。

门体一般采用高强度的铝合金材料,门框则采用钢结构,以确保门体的稳定性和耐用性。

3. 安装电动驱动装置在门体中安装电动驱动装置,这一装置主要用于控制门体的展开和收缩。

安装时需注意驱动装置的固定和接线。

4. 安装导轨和滑轮将导轨和滑轮安装在门框上,导轨用于引导门体的运动,滑轮则用于减少门体的摩擦阻力,使门体的展开和收缩更加顺畅。

5. 安装控制系统将控制系统安装在合适的位置,用于操作和控制电动伸缩门的展开和收缩。

控制系统一般由控制面板和传感器组成。

6. 连接电源和测试将电动伸缩门的电源接入,并进行必要的测试和试运行,以确保门体的展开和收缩操作正常。

三、材料和设备1. 门体和门框:铝合金材料、钢结构2. 电动驱动装置:电动机、减速器等3. 导轨和滑轮:钢材、塑料材料4. 控制系统:控制面板、传感器等5. 工具:电钻、扳手、螺丝刀、电缆等四、安装步骤1. 在施工现场进行勘察和测量,确定伸缩门的尺寸和位置。

2. 根据测量结果,制作相应尺寸的门体和门框。

3. 将电动驱动装置安装在门体中,并进行固定和接线。

4. 安装导轨和滑轮在门框上,并确保导轨的水平和垂直度。

5. 安装控制系统,并进行接线和测试。

6. 将电源接入,并进行必要的测试和试运行,确保门体的展开和收缩操作正常。

7. 完成施工后,对工作现场进行清理和整理,确保安全卫生。

五、注意事项1. 在施工前,要确保施工现场的安全和整洁,并采取必要的安全防护措施。

电动伸缩门施工方案(3篇)

电动伸缩门施工方案(3篇)

第1篇一、工程概述电动伸缩门是一种集自动控制、安全可靠、美观大方于一体的现代化门类产品,广泛应用于商场、办公楼、企事业单位、住宅小区等场所。

本方案针对电动伸缩门的施工进行详细规划,以确保工程顺利进行,达到预期效果。

二、施工准备1. 施工图纸:根据设计图纸,对电动伸缩门的位置、尺寸、材料等进行详细了解。

2. 施工队伍:组织专业施工队伍,包括施工负责人、电工、木工、安装工等。

3. 施工材料:根据设计要求,准备所需材料,如电动伸缩门、电机、控制系统、轨道、支架等。

4. 施工工具:准备施工过程中所需的工具,如电钻、扳手、螺丝刀、切割机等。

5. 施工场地:确保施工场地平整、宽敞,无障碍物。

三、施工步骤1. 施工测量(1)根据设计图纸,对施工场地进行测量,确定电动伸缩门的位置和尺寸。

(2)在施工场地上标出电动伸缩门的位置,并画出轨道、支架等安装位置。

2. 预埋轨道和支架(1)根据设计图纸,在施工场地上预埋轨道和支架。

(2)确保轨道和支架的安装位置准确,牢固可靠。

3. 电动伸缩门安装(1)将电动伸缩门运至施工现场,按照设计图纸进行安装。

(2)连接电机、控制系统等部件,确保各部件安装牢固。

(3)调试电动伸缩门,检查其运行是否顺畅,开关是否灵活。

4. 电气安装(1)根据设计图纸,对电动伸缩门的电气线路进行布置。

(2)连接电源,测试电气线路是否正常。

(3)安装控制面板,确保控制面板操作方便、直观。

5. 调试与验收(1)对电动伸缩门进行全面调试,确保其运行顺畅,开关灵活。

(2)检查电动伸缩门的各项功能,如自动感应、安全防护等。

(3)验收合格后,进行交付使用。

四、施工注意事项1. 施工过程中,注意保护施工现场,避免对周边环境造成污染。

2. 施工人员应穿戴好安全防护用品,确保施工安全。

3. 施工过程中,注意保护电动伸缩门及其部件,避免损坏。

4. 施工过程中,严格按照设计图纸和规范要求进行施工。

5. 施工结束后,清理施工现场,确保整洁。

电动伸缩门施工组织设计方案

电动伸缩门施工组织设计方案

电动伸缩门施工组织设计方案电动伸缩门电动伸缩门伸缩门制作流程伸缩门门体采用优质不锈钢等材料制作,采用平行四边形原理交接,伸缩灵活。

驱动器采用特种电机驱动,蜗杆蜗轮减速,并设有手动离合器,停电时可手动启闭。

伸缩门为伸缩棚格型,具有启闭平稳、透视门体,开启后占用空间小等特点。

伸缩门的使用范围伸缩门适用于工矿企业、机关院校、娱乐场所、宾馆饭店等庭院围墙门。

伸缩门的作用和特点1、智能红外线防爬装置:遇人爬门时,系统会马上报警,从而保障门内的安全。

2、特种型材:在高硬度锌铝合金型材上加上不同几何形状筋骨能大大增强其强度,表面经特殊电泳处理,光泽无限,不易粘尘,不被污染气体腐蚀,决不生锈,保新期长。

3、工程塑料:门体主要塑料件(如管材与管材间的连接,塑料件,门体活动部件等等)采用高质量工程塑料(如PC、PA),韧性高,耐冲击,抗扭曲,耐磨,耐冻,耐晒,不易老化,使用寿命长,免受风雪雷电、日晒雨淋之苦。

4、智能红外线探头防碰撞装置:门体在关闭过程中遇人或异物30-50cm可自动返回运行,从而保障车辆及行人的安全。

标准结构:门排内空(即前后相临两大弯主管之间的距离,不含主管尺寸)采用伸缩门标准尺寸320mm(参照国外技术),保证交叉管最固,并大大减少运行噪音。

5、独特工艺制作门体主框架型材由塑料件连接而成,连接位的螺丝固定采用隐型设计,提高门体的外观性,型材与塑料件的连接则采用冲、压、钻等工艺,使门体结构牢固, 绝无焊点。

最新交叉连接设计:交叉管采用特殊工艺冲制而成,并配用超级PA耐磨套,与圆管紧密结合不仅使门排结构更加牢固,而且保证运行更加平滑。

6、伸缩门的特点美化环境、改善企业面貌、提升企业形象;有助于营造文明企业、文明工厂、文明城市气氛;提高安全性、即使深夜遇有破坏或翻越,立刻报警。

伸缩门主要用于生活小区,机关学校,企业事业单位等。

伸缩门主要结构及工作原理伸缩门主要由门体、驱动器、控制系统构成。

门体采用优质不锈钢及铝合金专用型材制作,采用平行四边形原理铰接,伸缩灵活行程大。

电动伸缩门施工组织设计方案两篇

电动伸缩门施工组织设计方案两篇

电动伸缩门施工组织设计方案两篇一、篇一: 电动伸缩门施工组织设计方案二、图纸对施工的要求(一)严格按国家施工规范施工(二)严格按图纸施工(三)严格按企业标准施工三、施工准备根据本工程的特点及工期要求特作以下布置。

(一)施工资料准备办理进场施工有关的一切手续施工图经过会审施工组织方案经过批准并交底。

(二)技术准备工程技术人员熟悉施工图纸和相关设计资料充分了解和掌握设计的设计意图结构特点及技术要求保证施工顺利进行。

(三)劳动力准备各项施工人员计划落实随时可以调动进场并已经过必要的岗位技术、质量、安全、消防教育。

(四)保证电动伸缩门制作的质量标准1.材料的标准: 长度允许偏差1.0mm断面尺寸允许偏差0.5mm主壁厚允许偏差0.2mm外观应色泽均匀、光滑无裂纹和凹凸不平2.型材下料的标准: 长度允许偏差0.5mm切口角度允许偏差45。

15′端头不应有加工变形并应去处毛刺3.型材焊接的标准: 平面度允许偏差差≤0.5mm对角线允许偏差≤0.5mm焊接过程中型材表面不得有划擦伤。

(五)辅件安装的标准: 安装应牢固、位置正确、开关灵活(六)5、成品包装的标准: 符合GB 6388-1986和GB 191-2000标准。

(七)安装工艺:工艺流程:地面打眼-预埋螺栓-钢轨铺设-电动伸缩门安装-电动伸缩门调试四、施工步骤(一)工地进场准备1.根据工程的工作量, 进场开工前必须有临设用地, 临设用地在施工队进场前一个星期内完成, 同时, 工地保卫人员先行进入工地.2.工地现场布置完成后, 各种现场施工机具、车辆等必须进场.3.同时项目经理填写开工报告书、申请施工许可证, 上交施工人员名单、工地施工出入证等, 申报临时暂住户口卡.(二)拿到监理工程师批复的开工报告书和开工许可证后, 到当地有关单位办理施工单项注册报告, 并到当税务局登记注册, 根据批准的开工日期进场施工.(三)施工前的准备1.熟悉图纸, 清楚了解设计意图, 质量要求及细部做法, 认真研究并全部领会.如对图纸有不同意见或不理解的部分, 可在设计及施工图纸会审时提出意见, 以求解答.按施工场地整齐堆放各种材料, 组织施工机械设施的架设、安装与调试.2.遵守现场用电、用水的规范, 严格执行现场安全管理制度.3.做好场容、以及环境卫生, 安全消防等项目工作, 坚持文明施工, 创建安全文明工地.4.进场前对场地工作人员做好技术交底五、质量计划与目标为确保本工程创造一流的施工质量制定如下质量控制目标(一)工程总体目标1.严格按设计施工满足国家规范要求质量达到优良争创省优。

电动伸缩门施工项目组织设计方案

电动伸缩门施工项目组织设计方案

电动伸缩门施工项目组织设计方案1. 项目背景本文档旨在为电动伸缩门施工项目提供组织设计方案,以确保项目顺利进行。

2. 项目目标本项目的目标是安装电动伸缩门,并保证其正常运行和安全性。

具体目标如下:- 准时完成电动伸缩门的安装和调试工作;- 保证电动伸缩门的质量符合标准;- 保证电动伸缩门的运行安全;- 最大限度地减少对周边环境和其他设施的影响。

3. 组织结构为了有效管理电动伸缩门施工项目,我们建议以下组织结构:- 项目经理:负责项目的整体管理和协调,包括资源调配、进度控制和质量保证等工作;- 技术专家:负责电动伸缩门的技术支持和指导,确保施工过程中的技术要求得到满足;- 施工队伍:由训练有素的施工人员组成,负责具体的安装、调试和维护工作;- 物资供应商:提供施工所需的材料和设备。

4. 项目计划为确保项目的进度和质量,我们制定了以下项目计划:- 预备阶段:进行项目前期准备工作,包括采购材料、组织人员和准备工地等;- 施工阶段:按照施工计划进行电动伸缩门的安装和调试工作;- 质保阶段:对已经安装的电动伸缩门进行质量检查和维护,确保其正常运行。

5. 项目风险管理为降低项目风险,我们将采取以下措施:- 指定专人负责安全管理,确保施工过程中的安全;- 对施工人员进行培训,提高他们的安全意识和技能水平;- 定期检查施工现场和设备,发现并解决潜在的安全隐患。

6. 项目控制和评估为保证项目进度和质量,我们将采取以下措施:- 每日进行施工进度的跟踪和记录,及时发现和解决施工中的问题;- 对施工过程中的关键环节进行监督和检验,确保质量符合标准;- 定期与客户进行沟通和汇报,及时反馈项目进展情况。

7. 项目成果交付项目完成后,我们将进行以下工作:- 进行最终的质量验收,确保电动伸缩门的性能和质量符合要求;- 提供相关的技术文档和培训材料,以便客户能够正确使用和维护电动伸缩门。

以上是电动伸缩门施工项目组织设计方案的核心内容。

电动伸缩门施工方案

电动伸缩门施工方案

电动伸缩门施工方案第1篇电动伸缩门施工方案一、项目背景随着科技的发展,电动伸缩门在各类建筑中的应用越来越广泛。

为确保电动伸缩门的施工质量,提高使用安全性和便捷性,根据我国相关法律法规和行业标准,结合本项目实际情况,制定本施工方案。

二、施工目标1. 确保电动伸缩门的安装质量,满足设计要求和使用功能。

2. 确保施工过程中安全、环保、节能。

3. 提高电动伸缩门的使用寿命,降低后期维护成本。

三、施工内容1. 电动伸缩门的选型及采购。

2. 电动伸缩门的安装及调试。

3. 电动伸缩门的验收及维护。

四、施工步骤1. 选型及采购(1)根据建筑物的使用需求和现场条件,选择符合国家标准的电动伸缩门产品。

(2)产品要求:门体材质、电机功率、控制系统、安全装置等应符合相关标准。

(3)采购前,对供应商进行考察,确保产品质量和售后服务。

2. 安装及调试(1)安装前准备1. 根据设计图纸,确定电动伸缩门的安装位置和尺寸。

2. 检查门洞口及预埋件是否符合要求,确保安装条件满足。

3. 准备安装工具和设备,如电动螺丝刀、电锤、水平尺等。

(2)安装步骤1. 安装门体:将门体放置在预定位置,调整门体水平度和垂直度。

2. 安装电机:将电机固定在门体上,连接电源线和控制线。

3. 安装控制系统:将控制盒固定在适当位置,连接控制线和电源线。

4. 安装安全装置:包括红外线防撞装置、遇阻反弹装置等。

(3)调试1. 检查电动伸缩门的运行方向和速度是否符合设计要求。

2. 检查控制系统功能是否正常,如遥控器、开关等。

3. 检查安全装置是否灵敏可靠。

3. 验收及维护(1)验收1. 检查电动伸缩门的安装质量,确保符合设计要求。

2. 检查电动伸缩门的运行状态,确保正常、平稳、无异常响声。

3. 检查安全装置的功能,确保安全可靠。

(2)维护1. 定期检查电动伸缩门的运行状态,发现问题及时处理。

2. 定期对电动伸缩门进行清洁和润滑,保持门体整洁、运行顺畅。

3. 定期检查控制系统和安全装置,确保功能正常。

伸缩大门安装施工方案范本

伸缩大门安装施工方案范本

一、工程概况本工程为伸缩大门安装工程,工程地点位于某商业广场入口处。

大门尺寸为宽10米,高5米,采用电动伸缩门。

为确保工程质量和安全,特制定本施工方案。

二、施工准备1. 人员准备:组织专业施工队伍,包括电工、木工、安装工等,并进行技术交底和安全教育。

2. 材料准备:门体、驱动电机、控制系统、轨道、膨胀螺钉、限位装置、接线盒等。

3. 工具准备:电焊机、扳手、螺丝刀、水平尺、线尺、切割机、水平仪等。

三、施工工艺1. 安装轨道(1)根据门洞尺寸,在门洞两侧安装轨道,确保轨道水平。

(2)使用膨胀螺钉将轨道固定在门洞两侧墙体上。

2. 安装门体(1)将门体放入轨道内,调整门体位置,使其与轨道平行。

(2)使用膨胀螺钉将门体尾部底撑固定在轨道上。

3. 安装限位装置(1)根据门体开关位置,在轨道上埋设限位装置。

(2)调整限位装置,确保门体开关顺畅。

4. 安装控制盒(1)将控制盒安装在机头箱内,也可移至离主机10米之内的室内。

(2)接线盒安装要求牢固,防止松动。

5. 接线与调试(1)通电状态下,按接线图依次接好相对应的连线,确保接线牢固,两端之间不能短路。

(2)检查线路是否正确,无误后进行调试。

6. 电气安全检查(1)检查电路是否符合国家标准。

(2)检查电机、控制器等电气设备是否正常工作。

四、质量控制1. 材料质量:选用优质不锈钢、铝合金等材料,确保门体质量。

2. 施工质量:严格按照施工工艺进行施工,确保门体安装牢固、开关顺畅。

3. 安全质量:施工过程中,严格遵守安全操作规程,确保施工安全。

五、施工进度1. 施工准备:2天2. 安装轨道:1天3. 安装门体:1天4. 安装限位装置:0.5天5. 安装控制盒:0.5天6. 接线与调试:1天总计:6.5天六、安全措施1. 施工人员必须穿戴好安全帽、安全带等防护用品。

2. 施工现场禁止吸烟、饮酒。

3. 严禁在施工过程中操作非专业人员。

4. 电气设备操作人员必须持证上岗。

5. 施工现场禁止无关人员进入。

电动伸缩门施工方案

电动伸缩门施工方案

电动伸缩门施工方案1. 引言电动伸缩门是现代建筑中常见的一种门类,具有自动开门、闭门功能,并且能够根据需要进行伸缩。

本文档将介绍电动伸缩门的施工方案,包括材料选择、施工流程和安装要点等内容。

2. 材料选择2.1 门框材料电动伸缩门的门框一般采用铝合金材料,具有较强的耐腐蚀性和轻便的特点。

铝合金门框不仅外观美观,而且耐久性好,适合使用在各种户外环境中。

2.2 门扇材料门扇材料有多种选择,常见的有铝合金、玻璃和不锈钢等。

根据实际需要,可以选择透明玻璃、磨砂玻璃或者特殊材料进行定制。

同时,为了保持门扇的稳定性,一般会在门扇内部加入金属骨架。

2.3 电动控制系统电动伸缩门的电动控制系统包括电机、控制器和传感器等。

电机负责驱动门体的开关,控制器用于控制门体的运行和参数设置,传感器主要用于检测门体周围的环境,避免碰撞和安全事故的发生。

3. 施工流程3.1 地基处理首先需要对门框的安装位置进行测量和标记,然后进行地基处理。

地基处理包括挖掘基坑、倾入混凝土、铺设地膜和设置主要支撑构件等。

地基的处理稳固性将直接影响到电动伸缩门的安装效果和使用寿命。

3.2 安装门框门框的安装需要使用膨胀螺栓或者焊接的方式进行固定。

门框安装时需要保持垂直和水平,避免出现倾斜或者歪斜的情况。

安装完成后,可以使用水平仪和测量工具进行调整。

3.3 安装门扇门扇的安装需要根据门框的尺寸和形状进行定制。

首先将门扇和门框进行对应,然后使用螺丝固定门扇和门框。

门扇安装完成后,需要检查门扇的灵活性和密封性,确保门体的开关顺畅且能够有效隔绝外界环境。

3.4 安装电动控制系统电动控制系统的安装需要按照生产厂家提供的说明书进行操作。

首先安装电机和传感器等设备,然后连接控制器和配电箱,并进行相应的电气接线。

安装完成后,需要对电动控制系统进行测试和调试,确保其正常工作。

4. 安装要点4.1 安全防护在施工过程中,必须严格遵守安全操作规范,佩戴好安全帽、防护手套和防滑鞋等。

电动伸缩门施工组织设计方案两篇

电动伸缩门施工组织设计方案两篇

电动伸缩门施工组织设计方案两篇电动伸缩门施工组织设计方案一、施工要求在施工过程中,必须严格遵守国家施工规范、图纸和企业标准的要求。

为了保证施工的顺利进行,需要做好以下准备工作。

1.施工资料准备:在进场施工之前,需要办理所有与施工有关的手续,包括施工图纸的会审和组织方案的批准,并进行交底。

2.技术准备:工程技术人员需要充分了解和掌握设计意图、结构特点和技术要求,以确保施工的顺利进行。

3.劳动力准备:各项施工人员需要进行计划落实,并已经过必要的岗位技术、质量、安全和消防教育,随时可以调动进场。

4.保证电动伸缩门制作的质量标准:材料、型材下料、型材焊接、辅件安装和成品包装都需要符合相关标准。

5.安装工艺:施工过程中需要按照工艺流程进行,包括地面打眼、预埋螺栓、钢轨铺设、电动伸缩门安装和调试。

二、施工步骤1.工地进场准备:在进场开工之前,需要完成临时用地的布置和工地保卫人员的进入,同时各种现场施工机具和车辆也需要进场。

2.施工前的准备:需要熟悉图纸,清楚了解设计意图、质量要求和细节做法,并进行组织机械设施的架设、安装和调试。

同时,需要遵守现场用电、用水的规范,并严格执行现场安全管理制度。

三、图纸对施工的要求在施工过程中,需要严格按照图纸的要求进行施工,包括国家施工规范、企业标准和设计意图。

同时,需要做好施工资料的准备工作,确保施工的顺利进行。

以上是电动伸缩门施工组织设计方案的要点,需要在施工过程中认真遵守,以确保施工的质量和进度。

我们将采取严格的措施,确保产品在运输过程中不受损坏。

我们将使用适当的包装材料,对产品进行包装,并在运输前进行检查,以确保包装的牢固性和完整性。

我们将选择可靠的运输公司,以确保产品在运输过程中得到妥善处理。

同时,我们将与运输公司密切合作,确保产品按时到达目的地,并在到达后进行检查,以确保产品的完好无损。

3.我们将注重场容和环境卫生,同时加强安全消防等项目工作,坚持文明施工,创建安全文明工地。

电动伸缩门施工方案

电动伸缩门施工方案

电动伸缩门施工方案电动伸缩门施工方案1. 引言本文档旨在提供一种电动伸缩门施工方案。

电动伸缩门是一种现代化的门类,它可以根据需求将门体水平伸展或收缩,实现高效的出入口控制。

施工方案将介绍电动伸缩门的安装和调试,包括材料准备、施工步骤和注意事项。

2. 材料准备在施工电动伸缩门之前,需要准备下列材料和工具:- 电动伸缩门组件:包括门框、门体、驱动器、控制器等。

- 电动伸缩门安装工具:包括扳手、电钻、螺丝刀等。

- 安全装备:包括手套、护目镜等。

3. 施工步骤3.1 准备工作在开始施工之前,应对施工区域进行清理,确保没有任何障碍物或杂物。

同时,了解门体的重量和尺寸,以确定所需的安装方法和工具。

3.2 安装门框首先,在施工区域的墙壁上标记门框的位置。

然后,使用电钻在墙壁上开孔,并使用螺丝固定门框。

确保门框安装稳固,能够承受门体的重量。

3.3 安装门体将门体与门框连接,确保门体能够顺利地在门框内伸缩。

根据厂家提供的指导手册,使用螺丝将门体固定在门框上。

注意,门体应能够平稳地伸展和收缩,且运动自如。

3.4 安装驱动器和控制器根据厂家提供的安装指引,将驱动器和控制器组件安装在门体上。

确保驱动器能够有效地控制门体的伸缩,控制器能够准确地接收信号并执行指令。

3.5 连接电源和调试连接电动伸缩门的电源,并进行初步的调试。

测试门体的伸缩功能、控制器的响应速度等。

如果有必要,调整门体的速度、开启和关闭的灵敏度等参数,以达到理想的使用效果。

3.6 完善施工完成电动伸缩门的施工后,应进行最后的检查和整理。

确保门体的安装稳固,没有任何松动或缺陷。

清除施工区域中的工具和杂物,保持整洁。

4. 注意事项在施工电动伸缩门时,需要注意以下事项:- 严格按照厂家提供的安装指引操作,以确保施工质量。

- 使用安全装备,避免受伤或意外发生。

- 注意门体的重量和尺寸,在安装过程中避免损坏其他设备或人员。

- 经常进行施工质量检查,确保门体的正常运行和安全性。

电动伸缩门施工方案

电动伸缩门施工方案

电动伸缩门施工方案电动伸缩门施工方案一、项目概述电动伸缩门是一种集机械、电气和控制技术于一体的现代化门窗产品。

本项目拟在某商业区域设置一扇电动伸缩门,通过电力驱动门体的伸缩运动,提供便利的出入口。

二、施工准备1. 确定施工地点和施工时间,与相关部门和业主进行协商与沟通,并制定详细的施工计划。

2. 准备工程所需的材料和设备,如电动驱动装置、门体、控制系统等。

3. 确保现场安全,划定施工区域,并设置警示标志,防止人员误入。

三、施工步骤1. 安装电动驱动装置:根据设计要求,在门体的侧柱位置安装电动驱动装置。

确保装置的稳定与安全。

2. 安装门体:按照设计要求,将门体分块组装,并使用螺栓进行固定。

确保门体平整,无歪斜。

3. 连接电动驱动装置与门体:通过连接杆将门体与电动驱动装置相连接,确保连接牢固。

4. 安装控制系统:将控制系统安装在合适的位置,并根据设计要求进行接线。

5. 进行试运行:在施工完成后,进行电力接通,对门体进行试运行。

确保门体的伸缩运动顺畅,控制系统正常工作。

6. 进行安全检测:对门体进行安全性能测试,确保门体在运行过程中能及时停止,并排查潜在的故障和问题。

7. 进行润滑和调试:对门体的运行部件进行润滑和调整,以确保门体的正常运转和使用寿命。

四、质量控制1. 严格按照设计图纸要求进行施工,确保门体的安装位置和尺寸符合要求。

2. 检查电动驱动装置和控制系统的连接牢固性和工作正常性。

3. 进行试运行和安全性能测试,确保门体的运行顺畅和安全性能合格。

4. 完成润滑和调试工作,确保门体的正常运转和使用寿命。

五、文明施工1. 施工期间保持现场整洁,定期清理施工垃圾和废料。

2. 施工人员着装整齐,佩戴安全帽和安全鞋,注意安全防护措施。

3. 施工过程中遵守规章制度和操作规范,妥善保管机械设备和工具。

六、环保措施1. 低噪音设计:采用低噪音的电动驱动装置和控制系统,减少施工过程中的噪音污染。

2. 废弃材料处理:将施工过程中产生的废弃材料进行分类和妥善处理,减少对环境的影响。

中国电动伸缩门施工方案

中国电动伸缩门施工方案

中国电动伸缩门施工方案1. 引言中国电动伸缩门施工方案是一个详细描述如何安装和维护电动伸缩门的文档。

本文档旨在提供一个系统化的方法,以确保电动伸缩门正确安装并能够正常运行。

施工方案中包括了伸缩门的构造、安装流程、安全措施以及维护建议等内容。

2. 伸缩门的构造电动伸缩门通常由以下主要组件构成:•门框:门框是伸缩门的主体结构,通常由金属材料制成,如钢铁或铝合金。

•门叶:门叶是门框上可移动的部分,通常由金属材料制成,如钢铁或铝合金。

•伸缩系统:伸缩系统由电机、传动装置和控制器组成,用于实现门叶的伸缩和收缩。

•安全装置:安全装置包括感应器、防撞装置等,用于避免意外伤害和车辆碰撞。

3. 施工流程下面是电动伸缩门施工的基本流程:3.1 准备工作•确定施工方案和设计图纸。

•检查施工现场,确保符合安装要求。

•确保施工所需的材料和工具齐全。

3.2 安装门框•根据设计图纸和规格要求,安装门框。

•使用水平仪和测量工具,确保门框安装水平和垂直。

•使用螺栓和固定件将门框固定在地面上。

3.3 安装门叶•将门叶与门框连接,确保门叶安装稳固。

•根据设计要求,调整门叶的水平度和垂直度。

•安装门叶的导轨和滚轮。

3.4 安装伸缩系统•安装电机和传动装置。

•连接电动机与门叶,确保电机能够正常控制门叶的伸缩。

•连接控制器,调试控制系统以确保正常运行。

3.5 安装安全装置•安装感应器,用于检测行人和车辆。

•设置防撞装置,避免意外伤害和车辆碰撞。

3.6 调试和测试•对已安装的伸缩门进行调试和测试,确保能够正常运行。

•测试各项安全装置,确保能够及时生效。

4. 安全措施在电动伸缩门施工过程中,需要注意以下安全措施:•在施工现场设立安全警示标志,提醒他人注意。

•确保施工人员已经接受相关培训并具备相关证书。

•使用个人防护装备,如安全帽、手套和护眼镜。

•在伸缩门附近设置警示线,防止行人或车辆进入危险区域。

•定期检查伸缩门和安全装置的工作状态,及时进行维护和保养。

河北电动伸缩门施工方案

河北电动伸缩门施工方案

河北电动伸缩门施工方案一、引言河北电动伸缩门是一种常见的门禁设备,广泛应用于住宅、商业区和工业厂区等场所。

本文档旨在提供一份详细的施工方案,以便在河北地区顺利地安装和调试电动伸缩门。

二、施工准备1. 材料准备在施工前,需要准备以下材料:•电动伸缩门主体及配件•电缆、导线•控制器、变频器等电气设备•螺丝、螺母等安装工具•其他辅助材料如润滑油、胶水等2. 设备安装根据提供的电动伸缩门安装指南,按照以下步骤进行设备安装:1.确定安装位置:根据实际需求,在门口合适的位置确定电动伸缩门的安装位置。

2.安装地脚螺栓:在安装位置钻孔,并安装地脚螺栓,用于支撑电动伸缩门主体。

3.安装门柱和门板:根据安装指南,将门柱和门板安装到地脚螺栓上,使用螺母和螺丝进行固定。

4.安装电动机和导轨:分别安装电动机和导轨,确保电动机能够顺利地移动门板。

5.连接电缆和导线:将电缆和导线连接到电动机和控制器上,确保电动伸缩门能够正常工作。

3. 电气调试完成设备安装后,需要进行电气调试,以确保电动伸缩门能够正常运行。

1.检查电气连接:仔细检查电缆和导线的连接,确保没有松动或接触不良的情况。

2.调试控制器:对控制器进行调试,检查各个功能的正常运行,包括开门、关门、停止等。

3.测试电动伸缩门运行:手动操作控制器,测试电动伸缩门的运行情况。

确保门板顺利地打开和关闭,速度适中,没有异常情况。

三、安全注意事项在施工过程中,需要注意以下安全事项:1.安全防护:施工人员应佩戴相应的安全帽、安全鞋等防护装备,确保安全施工。

2.电源断电:在进行电气连接和调试之前,必须断开电源,并采取措施防止误操作导致的电击事故。

3.防止坠落:在安装高处的部件时,需采取有效的防护措施,如使用防坠落带等。

四、施工验收在完成施工后,需要进行施工验收,以确保安装的电动伸缩门符合规范要求。

1.机械性能测试:检测电动伸缩门的机械性能,包括运行速度、噪音等,确保符合相关标准要求。

2.电气性能测试:检测电动伸缩门的电气性能,包括控制器的功能、传感器的灵敏度等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电动伸缩门施工组织设计方案一、招标文件对施工的要求符合国家《建筑工程施工质量验收统一标准》GB50300-2015《中华人民共和国公安部行业标准》(GA70-94)《视频安防监控系统技术要求》(GA/T367-2001)《民用闭路监视电视系统工程技术规范》(GB50198-94)《建筑安装工程安全技术规程》《建筑安装工人安全操作规程》《中华人民共和国消防条例》二、施工内容及施工准备1、施工内容原有设施拆除拆除原来铁门、两个立柱拆除原来贴砖、拆除原有岗亭。

新建设施伸缩门全长8米,不锈钢门档,双轮单轨道导向,行驶平稳、道闸约6米,不锈钢外壳、岗亭成套2*3米,含1P空调不锈钢及钢化玻璃,顶部隔热材料(防火型)、设立人员进出口通道,设立小门不锈钢材料高1.2M、立柱需更换瓷砖,上面加球型大灯,电源需从办公楼铺设、岗亭安装区域需做地面10CM混泥土硬化处理面积不小于10平米。

2、施工准备(1)、施工资料准备办理进场施工有关的一切手续,施工图经过会审,施工组织方案经过批准并交底。

(2)、技术准备电动伸缩门及道闸施工组织设计方案工程技术人员熟悉施工图纸和相关设计资料,充分了解和掌握设计的设计意图,结构特点及技术要求,保证施工顺利进行。

(3)、劳动力准备各项施工人员计划落实,随时可以调动进场并已经过必要的岗位技术、质量、安全、消防教育。

(4)、保证电动伸缩门制作的质量标准a、材料的标准:长度允许偏差+1.0mm断面尺寸允许偏差+0.5mm 主壁厚允许偏差+0.2mm外观应色泽均匀、光滑无裂纹和凹凸不平b、型材下料的标准长度允许偏差+0.5mm切口角度允许偏差45。

+15′端头不应有加工变形并应去处毛刺。

c、型材焊接的标准平面度允许偏差差≤0.5mm对角线允许偏差≤0.5mm焊接过程中型材表面不得有划擦伤。

d、辅件安装的标准安装应牢固、位置正确、开关灵活e、成品包装的标准符合GB 6388-1986和GB 191-2000标准。

(5)、安装工艺:本工程采用公司先进的连接安装法。

工艺流程:地面打眼-预埋螺栓-钢轨铺设-电动伸缩门安装-电动伸缩门调试三、施工步骤1. 工地进场准备(1) 根据工程的工作量,进场开工前必须有临设用地,临设用地在施工队进场前一个星期内完成,同时,工地保卫人员先行进入工地.(2) 工地现场布置完成后,各种现场施工机具、车辆等必须进场.(3) 同时项目经理填写开工报告书、申请施工许可证,上交施工人员名单、工地施工出入证等。

2. 施工前的准备(1) 熟悉图纸,清楚了解设计意图,质量要求及细部做法,认真研究并全部领会.如对图纸有不同意见或不理解的部分,可在设计及施工图纸会审时提出意见,以求解答.按施工场地整齐堆放各种材料,组织施工机械设施的架设、安装与调试.(2) 遵守现场用电、用水的规范,严格执行现场安全管理制度.(3)做好场容、以及环境卫生,安全消防等项目工作,坚持文明施工,创建安全文明工地.四、质量计划与目标为确保本工程创造一流的施工质量,制定如下质量控制目标1、工程总体目标(1) 严格按设计施工满足国家规范要求质量达到优良争创省优。

(2) 施工中达到“五无”即无死亡、无重伤、无火灾、无中毒、无坍塌。

(3) 按进度计划如期竣工。

(4) 施工现场文明整洁创造文明工地。

2、施工过程中质量控制目标电动伸缩门质量检查标准规定:项目允许偏(mm)电动伸缩门两对角线长度差异≤2000mm> 2000mm ≤3≤5电动伸缩门的垂直度≤2000mm> 2000mm ≤2≤3电动伸缩门的水平度≤2000mm> 2000mm ≤2≤3电动伸缩门横框标高≤5电动伸缩门竖向偏离中心≤5电动伸缩门、挺(含拼樘料)中心距≤43、在材料选用方面本工程上使用的各种材料,我们严格按照招标文件要求具体采用最后还与甲方共同协商确定。

在供应部门具体购料时公司有关技术部门要对材料的材质及性能详细的检查质监部对材料质量和尺寸按检验标准进行检验合格后方可使用。

4、在安装方面人员选择安装人员的素质、技术水平出是决定工程质量的一个不可忽视的重要因素。

我公司的安装人员都是经过专业技术培训的技术工人,公司承做的大量工程锻炼培养了一批技术水准高、操作技能强的施工队伍积累了丰富的施工经验。

对本工程公司挑选最优秀的人员并配备先进的安装工艺装备。

进现场的培训·由有关领导讲解本工程的重要性使安装人员对此有足够的认识·由技术人员讲解相关的标准规范和安全准则·所有技术向现工人员交底。

现场施工管理根据现场施工中出现的实际问题每周由项目经理组织召开一次工作总结会议内容如下·施工方案施工计划执行情况的总结·安全质量技术标准执行情况的总结·本周工作的总结奖优罚劣·下周的工作安排。

为保证工程进度和质量还要定期举行会议邀请甲方代表、乙方负责人、安装队长等参加对工程的各个方面进行协调、沟通将会议纪要返回给公司总经理以便整体安排。

四、安全生产及文明施工保证措施1、安全生产保证措施严格执行各项安全管理制度和安全操作规程,并采取以下措施: (一)在建筑外双排脚手架周边设置安全网,防止高空坠物,砸伤行人。

(二)进入施工现场必须戴安全帽,不戴安全帽,不准进入施工场。

(三)高空作业时须系安全带、禁止穿皮鞋、不准赤脚、不准穿拖鞋上岗。

(四)机械设备必须配置有效的安全罩。

(五)施工用电有良好的接地装置电线接头必须套上安全管严禁使用无绝缘的导线。

(六)机械吊臂下严禁站人安装玻璃时统一指挥上下动作协调一致。

(七)工地易燃易爆物品须有专人保管现场堆放符合防火规定并有“严禁烟火”的警告标识。

(八)每周一必须对施工人员进行安全教育每天进班都要进行巡全。

(九)现场安全员必须巡回检查发现不安全隐患及时提出并立即要求操作人员进行整改重大安全隐患要及时向上级汇报。

2、文明施工保证措施(一)本公司在施工现场成立以项目经理为组长主管生产副经理、主任工程师、质监、材料、预算和安全等管理人员为成员的施工现场管理组织。

坚决服从总包单位的统一管理、虚心接受总包单位的监督检查,认真负责本单位文明施工工作。

(二)本公司施工现场文明施工管理组织、实行项目经理是文明施工的第一负责人、其他成员一律分工负责、实行个人岗位责任。

(三)本司把文明施工列入单位经济承包责任制一同“包”、“保”、检查和考核。

(四) 施工现场我公司的有施工人员服装整齐佩带上岗证举止言语文明礼貌。

(五) 工地各项专业管理制度者应有文明施工内容如库存物资维护保养和安全环保保卫防火制度等。

(六) 上级关于文明施工的标准、规定、法律法规资料完备项目部文明施工日志。

(七)每月至少召开两次文明施工会议认真分析文明施工形势针对实施情况制订有效措施协调解决文明施工问题保持文明施工的场容、场貌发扬文明施工的好场风。

伸缩门的作用和特点1、智能红外线防爬装置遇人爬门时,系统会马上报警,从而保障门内的安全。

2、特种型材在高硬度锌铝合金型材上加上不同几何形状筋骨能大大增强其强度表面经特殊电泳处理、光泽无限、不易粘尘、不被污染气体腐蚀决不生锈保新期长。

3、工程塑料门体主要塑料件如管材与管材间的连接塑料件门体活动部件等等采用高质量工程塑料如PC、PA韧性高、耐冲击,抗扭曲、耐磨、耐冻、耐晒不易老化使用寿命长免受风雪雷电、日晒雨淋之苦。

4、智能红外线探头防碰撞装置门体在关闭过程中遇人或异物30-50cm可自动返回运行从而保障车辆及行人的安全。

标准结构:门排内空即前后相临两大弯主管之间的距离不含主管尺寸采用伸缩门标准尺寸320mm参照国外技术保证交叉管最固并大大减少运行噪音。

5、独特工艺制作门体主框架型材由塑料件连接而成连接位的螺丝固定采用隐型设计提高门体的外观性型材与塑料件的连接则采用冲、压、钻等工艺使门体结构牢固, 绝无焊点。

最新交叉连接设计交叉管采用特殊工艺冲制而成并配用超级PA耐磨套与圆管紧密结合不仅使门排结构更加牢固而且保证运行更加平滑。

6、伸缩门的特点美化环境、改善企业面貌、提升企业形象;有助于营造文明企业、文明工厂、文明城市气氛;提高安全性、即使深夜遇有破坏或翻越立刻报警。

伸缩门主要结构及工作原理伸缩门主要由门体、驱动器、控制系统构成。

门体采用优质不锈钢及铝合金专用型材制作采用平行四边形原理铰接伸缩灵活行程大。

驱动器采用特种电机驱动蜗杆蜗轮减速并设有手动离合器停电时可手动启闭控制系统有控制板按钮开关另可根据用户需求配备无线遥控装置。

可配备滚动显示屏显示500字的显示内容。

还可配备智能红外线双探头防碰撞装置遇人或异物20-30CM可自动返回运行从而保障车辆及行人的安全。

电动伸缩门的工作原理首先平移式电动伸缩门机组由以下部件组成1、主控制器它是自动门的指挥中心通过内部编有指令程序的大规模集成块发出相应指令指挥马达或电锁类系统工作同时人们通过主控器调节门扇开启速度、开启幅度等参数。

2、感应探测器负责采集外部信号如同人们的眼睛当有移动的物体进入它的工作范围时它就给主控制器一个脉冲信号。

3、动力马达提供开门与关门的主动力控制门扇加速与减速运行。

4、门扇行进轨道就象火车的铁轨约束门扇的吊具走轮系统使其按特定方向行进。

5、门扇吊具走轮系统:用于吊挂活动门扇同时在动力牵引下带动门扇运行。

6、同步皮带有的厂家使用三角皮带用于传输马达所产动力牵引门扇吊具走轮系统。

7、下部导向系统是门扇下部的导向与定位装置防止门扇在运行时出现前后门体摆动。

当门扇要完成一次开门与关门其工作流程如下感应探测器探测到有人进入时将脉冲信号传给主控器主控器判断后通知马达运行同时监控马达转数以便通知马达在一定时候加力和进入慢行运行。

马达得到一定运行电流后做正向运行将动力传给同步带再由同步带将动力传给吊具系统使门扇开启门扇开启后由控制器作出判断如需关门通知马达作反向运动关闭门扇。

电动伸缩门主要结构及工作原理: 核门主要由门体、驱动器、控制系统构成。

门体采用优质铝合金及普通方管管材制作,采用平行四边形原理铰接,伸缩灵活行程大。

驱动器采用特种电机驱动,蜗杆蜗轮减速,并没有手动离合器,停电时可手动启闭,控制系统有控制板按钮开关和用户遥控装置。

道闸的特点及技术参数:自动挡车器DS-TMG40X-XX 是用于道路上限制机动车行驶的通道出入口管理设备,现广泛应用于公路收费站、停车场、小区、企事业单位门口,管理车辆的出入。

可通过停车场管理系统实现自动管理,也可以通过手动遥控实现起落杆。

产品型号 功能描述DS-TMG400-LL 数字道闸慢速左向:直杆6米6秒,左向。

DS-TMG400-LR数字道闸慢速右向:直杆6米6秒,右向。

● 无线遥控控制起落杆 ● 可外接红绿灯警示(选配) ● 可外接红外保护(选配) ● 可外接地感(选配) ● 电机能连续运行不会热保护 ● 停电时可快速离合,手动起落杆 ●在强冷天气下能照常启动型号描述主要特性注:产品以实物为准,图片仅供参考技术参数外形尺寸型号项目DS-TMG400-LR DS-TMG400-LL 输入电源220V 50Hz 220V 50Hz电机功率90W 220VAC 90W 220VAC 运行速度6s最大杆长6m道闸方向右向左向道闸类型直杆直杆岗亭规格及参数:。

相关文档
最新文档
