土方、降水、基坑边坡支护施工方案

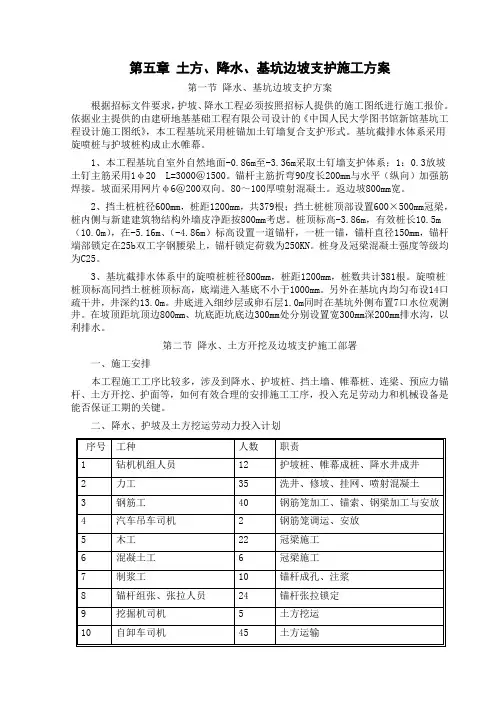

第五章土方、降水、基坑边坡支护施工方案第一节降水、基坑边坡支护方案根据招标文件要求,护坡、降水工程必须按照招标人提供的施工图纸进行施工报价。
依据业主提供的由建研地基基础工程有限公司设计的《中国人民大学图书馆新馆基坑工程设计施工图纸》,本工程基坑采用桩锚加土钉墙复合支护形式。
基坑截排水体系采用旋喷桩与护坡桩构成止水帷幕。
1、本工程基坑自室外自然地面-0.86m至-3.36m采取土钉墙支护体系;1:0.3放坡土钉主筋采用1φ20 L=3000@1500。
锚杆主筋折弯90度长200mm与水平(纵向)加强筋焊接。
坡面采用网片φ6@200双向。
80~100厚喷射混凝土。
返边坡800mm宽。
2、挡土桩桩径600mm,桩距1200mm,共379根;挡土桩桩顶部设置600×500mm冠梁,桩内侧与新建建筑物结构外墙皮净距按800mm考虑。
桩顶标高-3.86m,有效桩长10.5m (10.0m),在-5.16m、(-4.86m)标高设置一道锚杆,一桩一锚,锚杆直径150mm,锚杆端部锁定在25b双工字钢腰梁上,锚杆锁定荷载为250KN。
桩身及冠梁混凝土强度等级均为C25。
3、基坑截排水体系中的旋喷桩桩径800mm,桩距1200mm,桩数共计381根。
旋喷桩桩顶标高同挡土桩桩顶标高,底端进入基底不小于1000mm。
另外在基坑内均匀布设14口疏干井,井深约13.0m。
井底进入细纱层或卵石层1.0m同时在基坑外侧布置7口水位观测井。
在坡顶距坑顶边800mm、坑底距坑底边300mm处分别设置宽300mm深200mm排水沟,以利排水。
第二节降水、土方开挖及边坡支护施工部署一、施工安排本工程施工工序比较多,涉及到降水、护坡桩、挡土墙、帷幕桩、连梁、预应力锚杆、土方开挖、护面等,如何有效合理的安排施工工序,投入充足劳动力和机械设备是能否保证工期的关键。
二、降水、护坡及土方挖运劳动力投入计划根据工程需要,首先落实的大型机具为钻机、吊车、空压机、注浆机、锚喷机、电焊机、挖掘机、运输车等,将在企业内调配落实,砼的搅拌、运输及大宗材料的运输,将联系社会力量解决,自备运输车辆和小型机械将随施工队伍一起落实。
降水护坡专项施工方案
一、工程概况本工程位于XXX地区,建筑总面积为XX平方米,包括5#、6#、7#楼及地下车库。
基坑深度为4.90m,场地地形平坦,地质条件复杂,地下水位较高,土质软弱,具有高灵敏度、低强度的特点。
为确保基坑开挖和周边环境的安全,特制定本降水护坡专项施工方案。
二、施工目标1. 保障基坑开挖期间,地下水降至坑底以下0.5m,确保基坑开挖面的稳定性和施工安全。
2. 有效防止基坑周围地面沉降,保护周边建筑物及基础设施的安全。
3. 优化施工进度,确保工程按期完成。
三、施工方法及措施1. 降水井布置(1)根据地质勘察报告,确定降水井布置方案,确保降水井均匀分布在基坑周边。
(2)降水井深度根据最深处桩1-4的桩顶标高-11.45m考虑,地下水降至-11.95m。
2. 降水井施工(1)降水井施工前,需进行井位测量,确保井位准确无误。
(2)采用管井降水,井径不小于600mm,井深不小于12m。
(3)降水井施工过程中,注意观测井孔水位变化,确保降水效果。
3. 护坡施工(1)采用土钉墙支护,土钉墙厚度不小于300mm,土钉间距不大于1.5m。
(2)土钉施工前,需对基坑进行清理,确保土钉墙施工质量。
(3)土钉墙施工过程中,注意观测土钉墙变形,发现异常及时处理。
4. 降水护坡施工注意事项(1)降水护坡施工过程中,加强现场安全管理,确保施工人员安全。
(2)降水井施工时,注意保护地下管线,避免对周边环境造成影响。
(3)降水护坡施工过程中,加强监测,确保基坑开挖面稳定。
四、施工进度计划1. 降水井施工:预计工期为15天。
2. 护坡施工:预计工期为20天。
3. 整体施工周期:35天。
五、质量保证措施1. 严格执行国家及地方相关施工规范和标准。
2. 加强施工现场管理,确保施工质量。
3. 施工过程中,对关键工序进行严格检验,确保质量达标。
4. 定期对施工人员进行质量教育培训,提高施工人员质量意识。
六、安全保证措施1. 制定详细的安全施工方案,明确安全责任。
降水工程施工方案

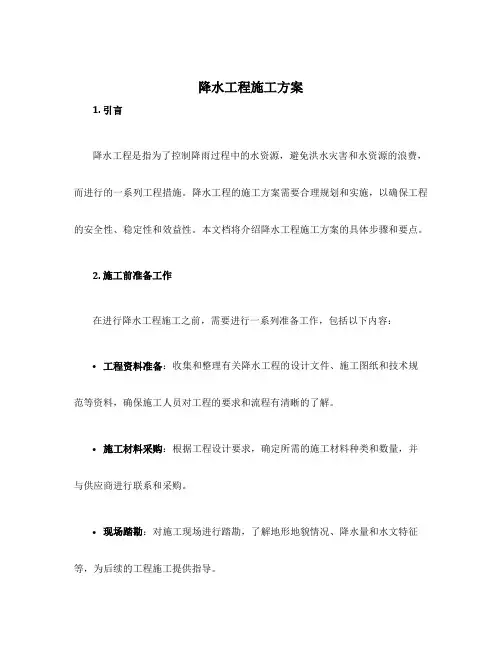

降水工程施工方案1. 引言降水工程是指为了控制降雨过程中的水资源,避免洪水灾害和水资源的浪费,而进行的一系列工程措施。
降水工程的施工方案需要合理规划和实施,以确保工程的安全性、稳定性和效益性。
本文档将介绍降水工程施工方案的具体步骤和要点。
2. 施工前准备工作在进行降水工程施工之前,需要进行一系列准备工作,包括以下内容:•工程资料准备:收集和整理有关降水工程的设计文件、施工图纸和技术规范等资料,确保施工人员对工程的要求和流程有清晰的了解。
•施工材料采购:根据工程设计要求,确定所需的施工材料种类和数量,并与供应商进行联系和采购。
•现场踏勘:对施工现场进行踏勘,了解地形地貌情况、降水量和水文特征等,为后续的工程施工提供指导。
•人员培训:对参与施工的人员进行培训,包括安全操作规程、施工流程和质量要求等方面的知识和技能。
3. 施工步骤3.1 土方开挖在进行降水工程施工之前,首先需要进行土方开挖工作。
具体步骤如下:1.根据设计图纸和现场实际情况,确定土方开挖的范围和深度。
2.使用挖掘机等土方机械进行开挖,同时要注意控制开挖的斜坡和边坡,确保土方开挖的稳定性。
3.清理挖掘出的土方,并妥善处理好渣土和废弃物。
3.2 排水设施安装在土方开挖完成后,需要进行排水设施的安装。
具体步骤如下:1.根据设计要求和施工图纸,确定排水设施的布置位置和大小。
2.安装排水管道和井盖,确保其在地面上和地下的连接性和密封性。
3.进行排水设施的压力测试,确保其正常工作和排水效率。
3.3 护坡和护岸建设为了保护降水工程的稳定性和安全性,需要进行护坡和护岸的建设。
具体步骤如下:1.根据设计要求和施工图纸,确定护坡和护岸的位置和高度。
2.进行土石方的加固和填筑,采取适当的方法和材料,确保护坡和护岸的稳定性。
3.进行植被的种植和养护,为护坡和护岸提供保护和美化作用。
3.4 泵站和水箱建设在降水工程中,泵站和水箱是重要的设施,用于控制和储存降水水量。
降水土方护坡工程施工方案
本工程位于某城市新区,主要建设内容包括降水、土方开挖和护坡。
工程总面积约10000平方米,其中土方开挖面积约8000平方米,护坡面积约2000平方米。
工程地下水位较高,需要进行降水处理,以确保土方开挖和护坡施工的顺利进行。
二、施工方案1. 降水工程(1)降水方式:采用井点降水,设置多级井点,降低地下水位。
(2)井点布置:根据地质勘察报告和施工图纸,合理布置井点位置,确保降水效果。
(3)井点施工:采用钻机进行钻孔,孔径不小于200mm,孔深根据地下水位情况确定。
(4)井点安装:将井点管插入孔中,并进行固定。
(5)井点运行:启动井点泵,进行降水作业,确保地下水位降至设计要求。
2. 土方开挖工程(1)开挖顺序:按照设计要求,从上往下进行分层开挖。
(2)开挖方法:采用挖掘机进行开挖,人工配合清理。
(3)土方运输:采用自卸汽车进行土方运输,确保运输过程中不发生污染。
(4)土方堆放:按照设计要求,将土方堆放在指定位置,并进行苫盖,防止扬尘。
3. 护坡工程(1)护坡材料:采用C20混凝土,厚度不小于200mm。
(2)护坡施工:①放样:根据设计图纸,进行护坡放样,确保护坡位置准确。
②模板安装:按照放样结果,安装护坡模板。
③混凝土浇筑:采用混凝土泵车进行浇筑,确保混凝土密实。
④养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
⑤拆除模板:养护期满后,拆除模板,检查护坡质量。
三、施工保证措施1. 降水工程保证措施:(1)加强对井点运行的监控,确保地下水位降至设计要求。
(2)及时清理井点周围杂物,防止井点堵塞。
2. 土方开挖工程保证措施:(1)合理安排施工进度,确保土方开挖与护坡施工同步进行。
(2)加强对土方运输过程的监管,防止土方运输过程中的污染。
3. 护坡工程保证措施:(1)严格按照设计要求进行施工,确保护坡质量。
(2)加强对混凝土养护的管理,确保混凝土强度达到设计要求。
四、施工安全措施1. 降水工程安全措施:(1)加强对井点施工和运行的监控,防止发生安全事故。
降水支护方案
基坑支护、降水专项施工方案目录一、工程概况 (2)1.1 工程基本概况 (2)1.2 工程地质概况 (2)1.3 场地水文地质概况 (2)二、基坑降水设计 (3)2.1计算依据及参考资料 (3)2.2计算过程 (5)2.3基坑降水施工工艺及措施 (8)三、基坑支护设计 (10)3.1 设计参数信息 (10)3.2土钉(含锚杆)抗拉承载力的计算 (11)3.3土钉墙整体稳定性的计算 (12)3.4抗滑动及抗倾覆稳定性验算 (12)3.5基坑支护安排 (12)3.6施工工艺与施工质量要求 (12)四、土方开挖 (20)4.1施工准备 (20)4.2 施工安排 (21)五、安全施工保证措施 (21)5.1 安全保证组织措施 (14)5.2 现场安全管理规章制度 (14)5.3 施工过程中安全措施 (15)六、应急预案 (21)6.1 应急预案技术措施 (21)6.2 应急预案组织措施 (22)一、工程概况1.1 工程基本概况××××××位于×××××××,是一座综合性检测机构,地下一层,地上六层,框架结构。
基础埋深标高为-6.60m局部-7.10m,挖土方坡度为1:0.5,基坑底土为中粗砂。
建筑物东西长南北宽均为90m.1.2 工程地质概况第1层:素填土场区普遍分布,厚度:0.60~1.30m,平均0.94m;层底标高:26.05~28.71m平均27.74m;层底埋深:0.60~1.30m,平均0.94m.褐色,松散,湿,以粘性土为主,含少量砂,局部含植物根茎。
第2层:粉质粘土场区,3、4、5、9、10、11、12、15、16、17、21、22号孔分布,厚度:0.50~2.10m,平均1.03m;层底标高:26.13~28.11m,平均27.07m;层底埋深:1.40~3.30m,平均2.05m。
基础土石方工程护壁工程及施工降水施工方案+基坑护坡工程施工方案 (一)
基础土石方工程护壁工程及施工降水施工方案+基坑护坡工程施工方案 (一)基础土石方工程护壁工程及施工降水施工方案+基坑护坡工程施工方案随着城市建设的不断推进,土石方工程的重要性越来越凸显出来。
为保证土石方工程安全、稳定,护壁及基坑护坡工程显得尤为重要。
本文将着重介绍基础土石方工程护壁工程及施工降水施工方案和基坑护坡工程施工方案。
一、基础土石方工程护壁工程及施工降水施工方案1. 护壁施工方案针对土石方工程护壁的施工,首先应明确施工流程。
在护壁施工前,应做好防水、防沉降、加固地基等基础工作,将基础工程打造好,确保护壁的安全、稳定。
预制护壁的选用是当前比较常用的护壁方式,其具有高强度、高抗冲击、耐久等特点,市场上有不同材质的预制护壁产品,根据实际工程需要进行选择。
具体护壁施工流程分为勘探测量、开挖基坑、安装预制护壁等过程。
施工中要注意进行横向和纵向的配合沟通,确保安装准确,避免出现出现细微不符合要求的偏差。
2. 施工降水方案在土石方工程中,降水是关键而又危险的工作,为此,施工降水方案尤为重要。
降水方案应根据场地条件及工作量大小综合考虑不同方法。
对于较浅的基坑降水,可采用内外壁采用防水材料以及排水系统予以处理。
截流深度深的基坑,可采用设置井筒或深井进行抽水,有条件的可以做成井式降水系统。
二、基坑护坡工程施工方案1. 基坑施工方案基坑工程是各类工程施工中必不可少的工程之一,具有较大的危险性和复杂性。
其施工前要明确监管单位的要求和企业自身的实际情况,需要做好周边管线、排水设施等细致的勘探工作,掌握地下情况,对方案进行合理的设计。
开挖基坑时,要求挖方坑台基法,确保基坑开挖面平整无凹陷等现象,防止陷坑等危险发生。
2. 护坡施工方案对于开挖基坑时挖掘的土方,需要根据情况往外或往内抛石填护,形成一定的垂直斜率,以减少水土流失,防止土方崩塌,保障工程安全。
对于较陡峭的斜坡,应采用垂直于坡面的支撑墙形成护坡结构,可以选择护坡网、喷补混凝土等材料进行固结。
护坡降水工程施工方案
护坡降水工程施工方案一、工程概况护坡降水工程是为了防止山体坡面坡脚的土石材料受风化和流水冲刷而采取的一种防护措施,主要包括设置护坡结构和进行排水处理。
该工程的施工目的是提高山体坡面的稳定性,防止坡面坡脚的土石材料被冲刷,同时通过排水处理,减少山体内部水分的积聚,防止山体发生滑坡等灾害。
二、工程内容1. 护坡结构设计:根据实地勘察和工程要求,确定采用适合山体坡面的护坡结构,主要包括挡土墙、梯形坡面、护坡绿化等。
2. 排水处理设计:设置排水管网,引导山体内部水分及时排出,避免水分积聚导致坡体松动。
3. 材料准备:准备所需的护坡材料,如水泥、石子、钢筋等,确保施工过程中材料供应的充足。
4. 施工方法:采用合适的机械设备和施工工艺,保证工程质量和进度。
三、施工步骤1. 现场准备:清理施工现场,确保施工环境整洁和安全,为后续工作做好准备。
2. 基础处理:对山体坡面进行清理和修整,打造出平整、稳固的基础。
3. 护坡结构施工:按照设计要求,依次进行挡土墙、梯形坡面、护坡绿化等结构的施工,确保结构牢固、美观。
4. 排水处理施工:设置排水管网,并进行连接和布置,确保山体内部水分畅通无阻。
5. 材料堆放及处理:对已完成的护坡结构和排水处理进行材料堆放及处理,确保施工安全和良好的工作秩序。
6. 工艺验收:对施工完成的护坡降水工程进行工艺验收,检查工程质量和完整性,确保工程达到设计要求。
四、安全与环保1. 安全保障:施工中严格遵守相关安全规定,保证施工人员安全,避免事故发生。
2. 环保措施:施工过程中注意减少扬尘和废水排放,严格控制对环境的影响,保护周围生态环境。
五、工程总结护坡降水工程在实际工程中具有重要的意义,有效保护了山体坡面土石材料,提高了山体坡面的稳定性和安全性。
通过合理的设计和施工,确保工程质量和进度,为山体坡面提供了长期有效的保护措施。
在今后的工程实践中,应不断总结经验,提高技术水平,进一步完善护坡降水工程施工方案,为环境保护和生态建设做出更大的贡献。
基坑降水、护坡桩施工方案(一)
基坑降水、护坡桩施工方案
北京城建一公司□□□项目经理部
□□□□年□月□日
□□□□工程
基坑降水、护坡桩施工方案
编 制 人:
审 核 人:
审 批 人:
编制单位:北京城建一公司□□□项目经理部
编制时间:□□□□年□月□日
1
1.1
□□□工程位于北京市,由□□□房地产开发公司投资兴建。建筑面积为,基础埋深m。±0.00相当于绝对标高□□m。本方案为基坑降水、护坡施工方案。
桩间土处理:采用挂网抹水泥砂浆处理,以防桩间土流失,铅丝网规格为20mm×20mm。
支护面排水设计:对于土层含水量较大的支护面,可在支护面层背层部插入长度为400~600mm,直径不小于40mm的水平包滤网排水管,其外端伸出支护面层,间距2m,以便将砂浆面层背后土层的滞水排走。
挡土墙支护参数:连梁以上3m高边坡采用370砖墙支护,挡土墙构造柱370×370mm,构造柱间距3m,构造柱伸入帽梁,主筋6Ф14,箍筋Ф6@200;压顶梁200×370mm,主筋4Ф14,箍筋Ф6@200。
3.1.4护坡桩施工
护坡桩施工前,首先开挖3m摘帽土,然后施工护坡桩,施工采用长螺旋钻机成孔,灌注成桩,如孔底有水可采用压浆处理。各施工工序尽量平行作业,保证工期。
3.1.5连梁、锚杆施工
这两道工序在桩施工过程中穿插进行,不单独占工期。
3.2
3.2.1质量目标:
降水、护坡桩、锚杆质量标准为“”。
3.2.2工期目标:天。
2.3
2.3.1降水方法的选择
根据《建筑与市政降水工程技术规范》(JGJ/T111-98)第6.2.1条要求:井点降水方法和设备选择,应根据土层的渗透系数、要求降低水位的深度及工程特点,作技术经济和节能比较后确定。根据XX勘察设计研究院提供的《岩土工程勘察报告》认为本工程涉及一层地下水为上层滞水,上层滞水含水层主要为层中的粉土、砂土层。地下水位高。降水深度达m,水位要降至-m,轻型井点难以发挥作用。根据本场地含水层之间的水力联系,同时结合我公司降水成功经验,本基坑采用封闭降水。具体采用将上层滞水利用其重力作用及水头差作用下渗到消纳层—第二层潜水层中,用大口径管井抽取混合水头,达到最终降低水位的目的。故本基坑采用大口径管井封闭降水方案,同时考虑本基坑面积较大,为缩短降期,在基坑周围按间距m设置降水井。
3排水降水施工方案
3排水降水施工方案一、施工前准备工作:1.审查设计方案和工程图纸,明确施工要求和工艺流程。
2.确定施工区域,清理施工现场,保证施工道路畅通。
3.准备所需的排水降水设备和材料,确保施工顺利进行。
4.制定施工计划和安全预案,做好施工人员的培训和防护工作。
5.与相关部门协调,保证施工过程中的环境保护和安全。
二、排水降水施工方案:1.排水管道施工:(1)开挖沟槽:根据设计要求和地形情况,确定排水管道的铺设位置和坡度,开挖沟槽并进行土方整理。
(2)铺设管道:将排水管道按照设计要求进行铺设,连接好各个管道接口,确保管道的质量和密封性。
(3)灌浆封孔:在管道接口处进行灌浆封孔,保证管道接口的牢固和密封性。
2.排水口施工:(1)挖掘排水口坑:根据设计要求,确定排水口位置并进行挖掘坑洞,确保排水口的安全和稳定性。
(2)安装排水口:将排水口按照设计要求进行安装,连接好排水口与管道之间的连接件,确保排水口的畅通和密封性。
(3)护坡固护:在排水口周围进行护坡固护处理,保证排水口周围的稳定和安全。
3.降水施工:(1)设备调试:对降水设备进行调试和检测,确保设备的正常运行和安全性。
(2)安装降水设备:将降水设备按照设计要求进行安装,连接好设备与管道之间的连接件,确保设备的稳固和畅通。
(3)试运行调整:对降水设备进行试运行和调整,检测设备的运行情况和效果,确保设备的高效运转。
三、施工质量和安全控制:1.严格按照设计要求和工程标准进行施工,确保施工质量和安全。
2.做好施工过程中的安全防护和环境保护工作,保证施工人员的安全和施工现场的整洁。
3.做好施工过程中的监测和验收工作,确保施工质量符合要求。
4.在施工过程中及时处理施工中的问题和难点,确保施工进度和质量。
5.完工后做好施工验收和整改工作,确保工程的质量和安全。
以上是排水降水施工方案的基本内容,希望可以对您有所帮助。
祝施工顺利!。
降水护坡施工方案
****中心商务区博物馆和规划馆项目基坑支护工程施工方案编制人:审核人:审批人:编制单位:编制日期:二○一三年十一月目录第一章工程概况 (3)第一节工程简介 (3)第二节工程目标 (4)第三节工程规范及编制依据 (5)第二章施工组织措施 (6)第一节施工部署 (6)第二节施工前期准备 (6)第三章主要分工程施工方案 (9)第一节钻孔微型桩施工方案 (9)第二节挂网、喷射砼施工方案 (14)第三节位移、沉降监测 (16)第四章施工进度计划 (22)第一节工期目标 (22)第二节工期保证措施 (22)第五章质量管理体系架构 (24)第一节质量目标 (24)第二节质量保证体系 (24)第三节质量保证措施 (29)第四节质量奖罚办法 (36)第六章施工环保措施 (36)第一节环保与文明施工目标 (36)第二节施工管理措施 (37)第三节工地围蔽 (38)第四节振动、噪音控制 (38)第五节空气污染控制 (38)第六节水质污染控制 (39)第七节路况维护 (39)第八节路面、工地卫生管理 (39)第九节综合治理 (40)第十节环保、文明施工的承诺 (40)第七章施工安全措施 (41)第一节安全生产目标 (41)第二节安全保证措施 (41)第三节安全管理制度 (43)第四节安全生产措施 (43)第八章成品保护措施 (46)第九章支护施工应急预案 (47)第一节风险预测及抢险计划 (47)第二节基坑抢险加固准备工作 (48)第三节抢险方案 (49)第十章主要机械设备 (51)第十一章管理人员架构图 (52)第十二章本工程相关附图 (53)第一章:工程概况第一节工程简介一、概述:(1)拟建的****中心商务区博物馆和规划馆项目基坑支护工程位于******************************************************。
(2)本工程整体开挖,分两期施工,开挖深度为自然地面下4.0---5.0米;二、编制目的:为加强****中心商务区博物馆和规划馆项目基坑支护工程中基坑支护的施工组织与管理,确保优质、高速、文明、安全地完成该工程的施工任务,同时向业主、监理单位提供施工管理依据。
基坑支护与降水工程专项施工方案
基坑支护与降水工程专项施工方案(总14页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--基坑支护与降水工程专项施工方案1 编制依据(1)《建筑基坑支护技术规程》(JGJ1412—2012);(2)《建筑地基基础设计规范》GB50007-2011(3)《建筑与市政降水工程技术规范》(JGJ/T111-98)(4)《建筑地基处理技术规范》JGJ79-2002(5)《建筑工程预防坍塌事故若干规定》(建质(2003)82号);2 基坑支护基坑支护概述基坑支护是为保证地下结构施工及基坑周边环境的安全,对基坑侧壁及周边环境采用的支挡、加固与保护措施。
常用基坑支护结构形式有放坡、地下连续墙、水泥土墙、土钉墙支护和喷锚支护、排桩(护坡桩)支护、逆作拱墙支护、板桩支护、逆作法。
基坑支护设计基坑支护设计时, 应综合考虑基坑深度、土的性状及地下水条件、基坑周边环境对基坑变形的承受能力及支护结构一旦失效可能产生的后果、主体地下结构及其基础形式、基坑平面尺寸及形状、支护结构施工工艺的可行性、施工场地条件及施工季节、经济指标、环保性能和施工工期。
可按表2-1采用支护结构的安全等级。
对同一基坑的不同部位,可采用不同的安全等级。
表2-1基坑侧壁安全等级表放坡施工(1)概述及施工方法放坡开挖是最简单的基坑支护方式之一。
当地基土性较好,基坑开挖深度不大,施工场地条件允许时可采用,其支护费用较低。
为防止边坡的岩石风化剥落及降雨冲刷,可对放坡开挖的坡面实行保护,如水泥抹面、铺设土工膜、喷射混凝土护面、砌石。
为了防止周围雨水入渗和沿坡面流入基坑,可在基坑周围地面设排水沟、挡水堤等,也可在周围地面抹砂浆。
(2)特点:①通过适当坡度,可以保证坡面稳定和边坡整体稳定;②土方量增加较多,应引起重视;③可独立使用,也可与其他支护形式结合使用。
(3)适用范围:①基坑侧壁安全等级宜为三级;②场地开阔,满足放坡尺寸要求;③地基土质较好(如粉砂土)、基坑深度较浅;④当地下水位高于坡脚时,应采用降水措施。
护坡降水工程施工方案
护坡降水工程施工方案1. 引言护坡降水工程是一项旨在减少坡地上水流速度、控制径流量的技术工程。
通过采取适当的措施,有效控制雨水径流,避免土壤侵蚀及坡体滑坡等不良情况的发生。
本文将就护坡降水工程的施工方案进行详细介绍。
2. 施工前准备工作为保证护坡降水工程施工顺利进行,施工前需要进行详细的准备工作。
主要包括以下内容:2.1 工程勘察在施工前需进行地质勘察和工程勘察,了解施工地的地质条件、地形地貌等,为后续施工方案的制定提供基础数据。
2.2 施工方案设计根据工程勘察的结果,结合工程要求和实际情况,制定适合该工程的施工方案。
方案应包含施工的主要内容、工作流程、所需材料和设备等。
2.3 材料和设备准备根据施工方案的需求,做好所需材料和设备的准备工作。
材料应符合相关技术标准,设备应运行正常、完好无损。
3. 施工工艺及步骤护坡降水工程的施工工艺主要包括以下步骤:3.1 基础准备清除施工地的杂草、灌木丛等障碍物。
在需要施工的区域进行平整,并清除表层土壤,确保坡体的牢固和均匀。
3.2 地膜铺设在基础准备完成后,铺设防渗透地膜。
地膜应具备良好的防水性能,并能耐受较大的土壤侵蚀力。
地膜的尺寸应根据实际情况确定,保持整洁、平整。
3.3 排水系统施工安装排水系统,包括排水管、排水沟等。
排水系统的设计应根据实际情况确定,保证雨水能够顺利排除,避免积水造成的坡体松动和坍塌等问题。
3.4 植被补植在地膜上进行植被补植,采用适宜的植物种类,如耐干旱、适应坡地生长的植物。
植被的选择应考虑其根系的牢固性和护坡效果。
3.5 施工质量控制在施工过程中,需要加强质量控制,确保施工质量符合相关要求。
对每一道工序进行检查和验收,及时处理施工中出现的问题。
4. 安全预防措施在护坡降水工程的施工过程中,为确保施工人员的安全,需要采取以下预防措施:•施工现场要设置明显的安全警示标志,确保施工区域的安全性。
•施工人员必须戴好安全帽,并穿戴好防护服等个人防护装备。
降水护坡施工方案(最新)
目录1。
工程概况 (2)1。
1概况 (2)1.2主要工程量 (2)1。
3地质概况 (2)1.4编制依据 (3)2.设计方案 (3)2.1降(排)水设计 (3)2。
2护坡设计 (7)2.3土方方案 (8)3.施工部署 (9)3.1施工组织管理机构 (9)3。
2主要施工顺序 (9)3.3资源配备 (10)3。
4施工工期与进度计划 (10)4。
施工准备 (11)4.1现场准备 (11)4.2技术准备 (11)4.3材料、机械准备 (11)5.主要施工方法及技术措施 (12)5。
1降排水施工 (12)5。
2土钉墙施工 (12)5。
3土方施工 (14)6。
质量保证体系与质量保证措施 (15)6。
1质量目标 (15)6.2质量保证体系 (15)6.3质量保证措施 (15)6.4施工质量评定验收标准 (16)6.5工程归档资料 (17)7.现场安全、文明施工管理措施 (17)7。
1安全管理目标 (17)7。
2安全防护 (17)7.3临时用电 (18)7。
4机械安全 (18)7。
6现场管理 (19)8 应急预案 (19)8.1应急组织机构 (19)8.2各级职责 (19)8。
3紧急情况常规处理措施 (20)附图1。
工程概况1.1概况拟建北京资料处理中心生活服务楼位于北京市海淀区永丰乡上庄村,拟建场区原为鱼塘.拟建服务楼楼长55.2m,宽27.0m.工程概况见下表。
1.2主要工程量1.2。
1 降水降水面积约2100m2。
1.2.2 护坡土钉墙护坡面积约1500m2。
1.3地质概况1.3.1 地层根据《北京资料处理中心生活服务楼岩土工程勘察报告》由上而下进行综合分层:1、人工填土层粉土、粉质粘土素填土①:黄褐色,湿.含灰渣、砖渣、砼块、植物根等。
局部建筑垃圾较多。
本层厚度为2。
4m~4。
7m。
2、砂质粉土②:灰~褐黄色,湿~饱和,中密,低~中低压缩性。
含云母片、氧化铁,有机质.局部夹0。
3~2.4m厚的②1层粉质粘土。
护坡降水工程施工方案
护坡降水工程施工方案一、项目概况护坡降水工程是为了解决坡地开发和土地利用中由于风化、侵蚀等自然因素导致的坡地下滑、土石流、坡面沟蚀等问题而开展的一项工程。
该工程旨在通过合理的设计和施工,在最大程度上保护坡地的水土资源,保护人民的生命和财产安全,最大化地保护了坡地资源和生态环境。
本工程位于某省某市某县境内,处于高山峡谷地带,地形陡峭,土壤质地较松软,易发生坡地塌方、滑坡等自然灾害。
因此,为了保障当地住户的安全和生产生活,对该地区的护坡降水工程进行了规划和设计,旨在提高坡地的稳定性,减少径流产生的泥沙,保护地下水资源,实现生态环境的持续改善。
本工程的实施能够有效地减轻地质灾害的发生,保护农田和村庄,促进当地经济的发展。
二、施工目标1. 提高坡地的稳定性,减少自然灾害的发生;2. 保护水土资源,防止水土流失,保护农田和村庄;3. 优化生态环境,促进当地经济的可持续发展。
三、施工内容本工程的施工内容主要包括护坡、降水、植被恢复和生态保护等。
1. 护坡:通过设置护坡结构,提高坡地的抗冲刷能力和自身稳定性,减少坡面的沟蚀和侵蚀速度,保护坡地的水土资源。
2. 降水:采取合理的降水措施,减少坡地上的径流产生,减少泥沙、面源污染物的输出,保护地下水资源。
3. 植被恢复:通过绿化和绿化种植等措施,加强坡地植被的恢复和保护,提高坡地的生态环境质量。
4. 生态保护:采取相应的生态修复措施,修复当地生态环境,减少生态环境的破坏。
四、施工方案1. 前期准备工作前期准备包括项目规划、设计、材料采购、施工人员组织以及现场勘测、测量等。
在这一阶段,要对工程的实施进行全面的规划和设计,明确工程的施工目标、内容、标准和质量要求,确定施工的技术方案以及材料的采购和施工人员的组织布置等。
2. 护坡工程施工(1)坡面准备:清理坡面,清除杂草、杂物、松软土等,打造坡面,保证施工质量;(2)护坡材料:选择合适的护坡材料,如沙袋、砖石、网格等,保证护坡结构的牢固和稳定;(3)护坡施工:根据设计图纸进行护坡施工,注意护坡结构的设置和连接,做好施工现场的环境保护;(4)护坡验收:对护坡工程进行质量验收,保证护坡结构的牢固和可靠。
水体护坡工程施工方案
水体护坡工程施工方案一、工程概述水体护坡工程是指为了防止水体侵蚀和塌方的发生,采用各种工程措施对水体岸坡进行加固、改造和保护的工程。
水体护坡工程的施工范围包括江河湖泊边坡、水库坝体、沿海岸线等。
对于稳定性较差的坡面,采用适当的防护措施进行修复和加固,以保障坡面的安全和稳定。
二、施工前期准备1. 项目前期调研:根据实际情况,对施工地点进行详细调研,了解地形地貌、水文地质等情况,确定工程施工方案。
2. 制定施工计划:根据工程的具体情况,制定详细的施工计划,包括工程进度、人员配备、材料采购等。
3. 安全措施:严格遵守安全生产规定,制定安全生产方案,确保施工过程中人员和设备的安全。
4. 确定材料及设备:根据工程需要,确定所需的护坡材料和施工设备,并保证其质量和数量充足。
5. 组织施工人员:配备专业技术人员和熟练操作工人,确保施工的顺利进行。
三、施工方案1. 清理工程现场:在施工前,清理施工现场,确保坡面清洁,无障碍物影响施工。
2. 坡面处理:对坡面进行清理、修补、除草和防尘处理,保证坡面整洁。
3. 护坡材料准备:根据护坡工程方案,准备所需的护坡材料,包括护坡网、钢丝绳、护坡石等。
4. 基础处理:对坡面基础进行处理,确保基础平整、牢固。
5. 护坡施工:根据设计要求,进行护坡工程施工,包括安装护坡网、铺设护坡石等。
6. 绿化工程:在护坡工程完成后,进行绿化工程,种植草坪、树木等,加强坡面的稳定性。
7. 完工验收:施工完成后,对护坡工程进行验收,确保工程质量符合设计要求。
8. 水体护坡维护:对护坡工程进行定期检查和维护,保证护坡工程长期稳定。
四、施工注意事项1. 施工过程中,严格遵守相关施工规范和工艺要求,确保施工质量。
2. 施工人员必须穿好安全装备,严格遵守施工现场安全规定。
3. 施工中如遇恶劣天气,应停止施工,确保人员和设备的安全。
4. 施工现场应保持整洁,严禁乱堆乱放,确保施工区域安全。
5. 施工过程中,严格控制噪音和扬尘污染,保护环境,确保周边居民的生活质量。
护坡工程施工方案
护坡工程施工方案一、项目背景随着社会经济的发展和城市化进程的加快,土地开发和建设工程日益增多。
在大部分施工项目中,坡地施工成为了不可忽视的问题。
坡地建筑的施工不仅涉及到工程的安全与稳定,还与环境保护密切相关。
因此,合理的护坡工程施工方案对于保障工程质量和环境可持续发展具有重要意义。
二、工程目标1.确保施工过程中的安全、高效和质量。
2.保护土地资源,减少土壤侵蚀,避免因降水等自然因素引发的山体滑坡和坡体塌陷。
3.合理利用坡地资源,提高土地的开发利用率。
三、施工前准备工作1.调查勘测:对坡地的地质、水文、土壤等特征进行详细调查,包括斜坡坡度、坡面层位、坡面覆盖材料等。
2.设计方案:根据调查勘测结果,结合项目需求,制定合理的施工方案,包括工程的布置、材料的选用和施工工艺等。
3.技术人员培训:组织相关技术人员进行培训,使其熟悉施工方案,并具备相应的技能和知识。
四、施工工艺1.清理坡面:首先对施工区域进行坡面的清理,包括移除杂物、平整坡面等。
2.土壤处理:对坡面土壤进行处理,包括除掉松散的土壤、控制坡面土壤的水分含量等。
3.加固处理:根据设计方案,采取相应的加固措施,如设置植物、搭建防护网、铺设护坡砖等。
4.水土保持措施:在施工过程中,要采取相应的水土保持措施,包括设置挡水坝、沟槽等,以防止降水过程中的土壤侵蚀。
5.监控技术:在施工过程中,要进行实时监控,包括坡面位移、水位等的监测,以及对施工工艺的调整。
五、施工安全措施1.安全培训:对施工人员进行安全培训,使其了解施工过程中可能出现的风险和应对措施。
2.安全防护设施:施工现场要设置相应的安全防护设施,标示禁止入内区域,确保施工人员的安全。
3.应急预案:制定相应的应急预案,包括应对突发事件的处置措施,保障施工过程中的人身安全。
六、环境保护措施1.垃圾处理:对施工过程中产生的垃圾进行分类处理,按规定的方式进行清理和处理。
2.水源保护:在施工现场设置相应的水源保护区,防止施工过程中的废水和废弃物对周边水源造成污染。
护坡(挂网喷浆)专项施工方案
护坡(挂网喷浆)专项施工方案.本工程基坑支护方案设计依据《建筑工程基坑支护规范》(GB -2011)和《地基与基础工程施工质量验收规范》(GB -2002)等相关规范要求。
二、基坑支护方案的设计本工程基坑深度较浅,为确保施工安全和保护周边环境,采用了挂钢板网喷浆方案进行基坑支护。
具体方案为在基坑边坡处设置钢板网,然后进行喷浆加固,以防止边坡出现塌方。
同时,在基坑周边设置围护结构,采用预制混凝土构件进行围护,以确保基坑的稳定性和安全性。
三、基坑支护方案本工程基坑支护方案采用了挂钢板网喷浆方案和预制混凝土构件围护方案。
在施工过程中,还需加强对基坑边坡的监测,及时发现并处理边坡出现的裂缝、变形等问题,确保施工安全。
同时,还需加强对基坑排水系统的设计和施工,确保基坑内水位控制在安全范围内。
本工程的基坑支护方案采用了挂网喷浆施工方案,参考了《建筑基坑支护技术规程》(120-99)和《建筑地基与基础设计规范》(GBJ7-89)。
根据本工程的特点,基坑埋深在-7.5m左右,XXX开挖时基坑采用1:1的放坡。
为了增加钢板网的稳定性,坡面采用钢筋插筋20mm﹫1000*1000mm、L=3000mm,挂钢板网(1)并喷射砼,其喷射压力为0.3~0.5mPa(砼标号为C20,细石砼配比为1:2:2),厚为60-80 mm,细石不大于15 mm。
钢板网铺设采用人工顺坡面铺制,上用一根1Ø16钢筋加固联接,将钢板网片固定,用30cm长@500钢筋击入土中,固定钢板网与受喷面的间隙,间隙为3cm,在喷射砼时钢板网不可晃动。
在喷射混凝土坡面层设置直径为Ф50mm的PVC排水管泄水孔,安装间距为2000mm*2000mm,先用钻机成孔,泄水孔埋设的端头用棉纱或废纸塞堵后安装入孔内,入土长度500mm,结构面外露50mm,埋设角度5-8度,然后注浆固定。
施工工艺包括基坑开挖后修坡、土钉施工(钢筋插筋)、挂钢板网片、喷细石砼(养护)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1.工程概况 (2)1.1概况 (2)1.2主要工程量 (2)1.3地质概况 (2)1.4编制依据 (3)2.设计方案 (3)2.1降(排)水设计 (3)2.2护坡设计 (7)2.3土方方案 (9)3.施工部署 (10)3.1施工组织管理机构 (10)3.2主要施工顺序 (11)3.3资源配备 (11)3.4施工工期与进度计划 (12)4.施工准备 (13)4.1现场准备 (13)4.2技术准备 (13)4.3材料、机械准备 (13)5.主要施工方法及技术措施 (14)5.1降排水施工 (14)5.2土钉墙施工 (14)5.3土方施工 (16)6.质量保证体系与质量保证措施 (17)6.1质量目标 (17)6.2质量保证体系 (17)6.3质量保证措施 (17)6.4施工质量评定验收标准 (18)6.5工程归档资料 (19)7.现场安全、文明施工管理措施 (19)7.1安全管理目标 (19)7.2安全防护 (19)7.3临时用电 (20)7.4机械安全 (20)7.6现场管理 (21)8 应急预案 (21)8.1应急组织机构 (21)8.2各级职责 (21)8.3紧急情况常规处理措施 (22)附图1.工程概况1.1概况拟建北京资料处理中心生活服务楼位于北京市海淀区永丰乡上庄村,拟建场区原为鱼塘。
拟建服务楼楼长55.2m,宽27.0m。
工程概况见下表。
1.2主要工程量1.2.1 降水降水面积约2100m2。
1.2.2 护坡土钉墙护坡面积约1500m2。
1.3地质概况1.3.1 地层根据《北京资料处理中心生活服务楼岩土工程勘察报告》由上而下进行综合分层:1、人工填土层粉土、粉质粘土素填土①:黄褐色,湿。
含灰渣、砖渣、砼块、植物根等。
局部建筑垃圾较多。
本层厚度为2.4m~4.7m。
2、砂质粉土②:灰~褐黄色,湿~饱和,中密,低~中低压缩性。
含云母片、氧化铁,有机质。
局部夹0.3~2.4m厚的②1层粉质粘土。
本层总厚度1.1~4.3m。
3、粉质粘土③:褐黄~灰色,湿,软塑~硬塑。
含云母片、氧化铁及有机质。
局部夹0.3~1.6m厚的③1层砂质粉土。
本层总厚度为8.4~9.7m。
1.3.2 地下水根据勘察报告,本区见两层地下水,只有第一层地下水对本工程影响较大。
该层地下水类型属上层滞水,静止水位在地表下2.5米左右(高程42.41m)。
该层水主要接受大气降水及地表水补给,以蒸发为主要排泄方式。
该层地下水主要对基坑支护影响较大。
1.4编制依据1.4.1《北京资料处理中心生活服务楼岩土工程勘察报告》1.4.2 规范:(1)《北京地区建筑地基基础勘察设计规范》(DBJ 01-501-92)(2)《建筑地基处理技术规范》(JGJ79-2002)(3)《建筑基坑支护技术规程》(JGJ120-99)(4)《建筑地基基础设计规范》(GB50007-2002)(5)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(6)《建筑工程施工质量验收统一标准》(GB50300-2003)1.4.3 北京资料处理中心生活服务楼总平面图1.4.4 北京市施工现场管理标准和文明施工的有关规定2.设计方案2.1降(排)水设计根据现场实际情况及场区地层条件,拟采用井管降水及明排和利用积水坑抽降和周边分布降水井的降(排)水方法相结合。
具体做法为:1. 井管降水方案设计1.1 降水方法的选择根据《建筑与市政降水工程技术规范》(JGJ/T111-98)第6.2.1条要求:井点降水方法和设备选择,应根据土层的渗透系数、要求降低水位的深度及工程特点,作技术经济和节能比较后确定。
根据《岩土工程勘察报告》认为本工程除涉及上层滞水外,还存在一层台地潜水和层间潜水,根据我公司在附近施工资料表明上层滞水含水层主要为人工填土,①含水层渗透性较差,地下水位高;层间潜水主要存在于沙质粉土中,水位要降至-7m,轻型井点难以发挥作用。
根据本场地含水层之间的水力联系并结合我公司降水成功经验,本基坑必须进行封闭降水。
具体采用将需疏干的含水层的隔水底板揭穿,使上层滞水利用其重力作用及水头差作用下渗到消纳层,③粉质粘土层中,用大口径管井抽取混合水头,达到最终降低水位的目的。
故本基坑采用大口径管井封闭降水方案。
1.2 降水计算1.2.1 计算参数选取a. 降水面积63×33m,基坑最大降水深度H=7m,b. 降深S=7mc. 水头高度H=4.5md. 渗透系数k=1.2m/de. 影响半径R=25mf. 滞水R1=26mg. 井管半径r=0.2mh. 降落漏斗水力坡度I=1/101.2.2 坑总涌水量按潜水完整井公式计算整个基坑涌水量:Q=1.366K(2H-S)S/lgR0-lgr0Q1=208.5m³/dQ1=142.2m³/dQ=Q11+Q2=3020m³/da. 井深计算h≥H´+I+L·I+a式中:h:井深mL:井管至基坑中心距离,取25ma:泵体及砂管高度总和,取1m故:h≥H´+0.5+L•I+a=11.8m实际井深取12mb. 单井最大出水量q=2 ·r·L·k式中:q:单井最大出水量L:动水位下滤水管浸没长度,取12mq=3m³/dc. 井数计算n=1.1Q/q´=18(口)d. 井间距计算B=D/n=9.1m考虑周边施工状况及勘察报告的建议,实际取9m。
1.2.3 井点设置在基坑开挖上口线1.2m外间隔布置管井,间距9m,根据现场实际情况共布井18口。
1.2.4 井点设计抽水井井深12.0m,井径600mm,全孔下入无砂水泥砾石滤水管,滤水管直径400mm。
均匀回填φ4~7mm豆石滤料至孔口下1.0m,滤料以上回填粘土至孔口,滤水管内下入潜水泵。
1.2.5 抽水方案设计采用潜水泵抽水,直接排入集水池,进地面排水管系统。
地面排水系统设计;沿基槽顶外1.5m,埋设φ150排水管,水力坡度3‰,埋于地下0.5m深处,每2孔设一个砖混集水池或用钢板焊制的集水箱,再由总排入雨、污水口。
场地狭窄的部分,可利用抽水井倒水,最后再由总管排入雨水口。
1.2.6 降水对邻建的影响及技术措施根据本场地的地层和水利关系并结合理论分析,降水不会对现有建筑造成影响,但在降水期间应进行连续观测,万一有意外之影响当可及时采用措施:减少抽水量,增设回灌井。
1.2.7 降水效果预测及对策四周设置1口观测井,随时观测水位下降速度据此预测水位降至槽底时间。
据水位变化调整降水井开泵抽水的数量。
(一)降水井施工a. 施工准备施工之前清除可能存在的地下障碍物。
b. 放线定位根据甲方提供的开挖上口线位置,放置降水井点位置。
c. 采用反循环钻机成孔,钻至设计深度后要进行捞渣保证井底沉渣达到设计要求。
d. 下管前要检查井管的质量和数量,下管时要慢慢上下提升,严禁强行下管。
在下管的过程中随时检查井管能否自由转动,有无阻力,发现有阻力要及时查明原因并进行处理。
井管下到设计深度后要将井管固定在孔的中间,不能偏斜,以保证填料厚度均一。
井管口高出地面0.30~0.50m。
e. 填料前应检查滤料的质量,达到料净无杂质混入,严禁不合格滤料向井内填充。
填料时要边填边测量孔深的变化,核对填料数量与孔深的变化是否相符,发现异常要查明原因,及时处理。
f. 成井后要及时洗井,洗井用空压机洗井。
要求水清砂净为止。
(二)降水施工验收准则a. 孔深不得小于设计孔深;b. 孔径偏差不得超过设计孔径的-20mm;c. 封井深度不得超过设计封井深度的±500mm;d. 混合水位降至基坑底下0.5m,降水效果满足基坑开挖后不影响基础施工。
e. 对孔深、孔径、井管长度、封井深度进行抽样检查,抽检数。
(见附图)2. 大面积开挖时,在基坑内和基坑外挖积水坑下泵抽水;3. 护坡过程中在边坡上安设导水管导出土层内积水;4. 基坑见底后在基底周边挖一条宽30㎝深40㎝的明沟,并根据流水量大小在沟线上开挖若干积水井@10m,积水井直径50㎝,深1~1.5m,采用砼预制管筒周边灌砂石滤水,然后下泵将积水导出。
2.2护坡设计根据施工场地的地质条件、施工现场条件,本着“便于施工、造价合理、技术可靠”的原则,采用土钉墙护坡方案,该方案实施后,基坑边缘3m外能够保证重车正常行驶,并确保基坑周圈建筑物及管线管网的安全。
支护结构设计计算根据《建筑基坑支护技术规程》〈JGJ120—99〉,采用理正基坑设计软件辅助计算。
2.2.1 土钉设置1)土钉墙设计参数一6.5@250钢筋网2)土钉墙设计参数二2.2.2 南侧淤泥质土第一步按1:1放坡,不打土钉,直接挂网喷射混凝土;因南侧比北测低2米左右,下面只能做2道土钉,土钉墙设计参数同北测第三、四步。
2.2.3 土钉端头做90°弯勾,勾长200mm,与横向加强筋焊接牢固。
面层喷射混凝土按C20砼配比,重量比水泥:砂子:石子约等于1:2:2。
2.3.4 土钉墙施工注意事项(一)在杂填土中施工注意事项:地表杂填土中可能含有不明异物和管线,对土钉成孔带来一定的影响。
施工时,通常用洛阳铲成孔,遇少量碎砖块可以成孔,当遇到比较集中的碎砖块时,可以采用花管重力击入或用麻花钻成孔,也可采用适当缩短土钉长度并加密土钉间距的办法,但要保证在该范围的总土钉长度不减少,同时加密加强筋,均匀传递该部位的受力。
遇此类特殊状况,应另处详细的补充方案。
在杂填土土层施工时,一定要重视土钉注浆效果,必须要多次压浆直到充盈密实。
对于坡面平整度很差的坡面,在编钢筋网时可以用一些石块和砖块填充补平,其间的缝隙可以用喷射混凝土加粘土喷平,包裹钢筋的8~10cm面层,要用干净的混凝土喷射施工。
另外注意,对缝隙较小的部位应该预留注浆孔和通气孔,在面层达到一定强度时注浆,填满缝隙。
(二)在泥层中施工注意事项:根据勘察报告,基坑挖至2~5m时可能会出现泥层。
泥层的特点是自稳性差,若不及时处理就会垮塌,严重威胁边坡的稳定性,从而影响整体安全。
据我公司多年施工经验,当遇到泥层时,要立即打入竖向钢筋进行稳固,必要时还要草袋、编织袋等配合使用;有渗水时下入导水管将水导出;稳定后立即编网喷射混凝土,混凝土中应添加速凝剂,必要时多次喷射混凝土。
2.3土方方案根据场地条件,在基坑南侧设置出土车道,土车从北门进出场地。
坡道上铺砖渣、碎石150-200mm厚,以便于运土车辆的出入。
土方工程在边坡处需配合护坡工程(土钉墙)分步开挖,一般是做几步土钉,分几步开挖。
最后25~30cm土方和电梯坑、积水池的土方由人工挖除。
