钢结构制作安装技术交底

合集下载

钢结构安装技术交底

钢结构安装技术交底

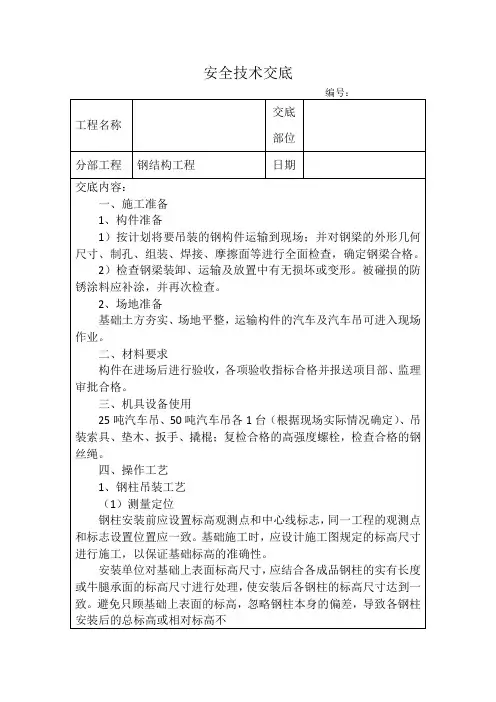

安全技术交底统一。

(2)钢柱校正柱子找正包括平面位置、标高及垂直度三个内容a)钢柱的平面位置在吊装就位时,一次性对位,一般不需再调整。

b)复查标高对柱子的标高低于安装标高时,需用垫铁调整,垫铁的位置和大小应正确,符合规范要求。

c)钢柱的垂直度找正需要三台经纬仪配合进行,分别在相互垂直的方向进行观测(如下图)。

垂直度的校正直接影响到吊车梁、屋架等的安装准确性。

垂直度校正方法有敲打锲块法,千斤顶校正法,钢管撑杆斜顶法及缆风绳校正法。

可在安装时根据现场实际情况确定校正方法。

找正结束后灌入细石砼进行固定。

找正柱子时注意风力和温度的影响,防止其影响会使校正后的柱子自动产生偏斜,找正垂直度的柱子应抓紧时间进入下一步柱间支撑的安装,以达到整体连接,增加刚度。

钢柱校正示意图钢柱安装允许偏差表序号项目允许偏差(mm)1 柱脚底中心线对定位轴线 52 标高+3/-53 垂直度H/1000且≤254 弯曲矢高H/1200且≤15(5)钢柱的固定钢柱校正后,在柱的间隙浇筑C35无收缩性混凝土,强度达到70%后方可拆除缆绳。

2、钢梁吊装工艺(1)钢梁安装吊点的选择钢梁安装采用两点吊装,采用钢丝绳捆绑式吊装,两根钢丝绳夹角60度,钢丝绳捆绑点设保护管保护,以防钢丝绳被切断。

(2)钢梁安装前的准备A、吊装前要认真核对钢梁编号与其安装位置,钢梁进场后,应检查其几何尺寸,并检查高强螺栓摩擦面合格后,才能进行吊装。

B、钢梁吊装时两头需用溜绳控制,以防碰撞柱子,就位时要缓慢落钩,以便对线。

钢丝绳和钢梁之间应垫软木或铁护皮,以免损坏漆层。

C、吊车梁吊装前,对柱子的安装位移、垂直度、牛腿顶面标高进行复测;对吊车梁的梁高进行实测,根据牛腿顶面标高和梁实高确定加设标高调整垫铁并安装支座板。

D、吊车梁吊装前要事先要钢柱牛腿上放出钢梁的中心线和端线位置,并需要在钢梁下翼缘端面放标出中心线。

E、不得用撬杠撬动钢梁,以防因柱子轴线方向刚度差使柱子弯终拧扭矩值须符合设计要求,并按下式计算:M=p ·k ·d式中:M 为终扭矩值(n ·m )p 为设计预拉力(n )k 为扭矩系数d 为螺栓公称直径(mm )大六角头螺栓预应力表五、技术要求1、详细阅读设计图纸及安装图纸,避免施工错误。

钢结构安装安全技术交底

钢结构安装安全技术交底

钢结构安装安全技术交底在钢结构安装过程中,安全是至关重要的。

为了确保施工过程的顺利进行,我们需要遵循一系列安全技术措施。

本文将针对钢结构安装的相关安全技术进行详细交底,以确保工作人员的安全以及项目的顺利进行。

1. 施工前的准备工作在进行钢结构安装之前,需要进行全面的施工准备。

首先,要确保施工人员具备相关资质,并接受过必要的培训。

其次,要对施工现场进行全面的熟悉,并确保现场环境安全。

同时,要检查工具、设备和材料的完好程度,确保其能够正常使用。

2. 安全设施的设置在施工现场,必须设置相应的安全设施。

首先,要设置围挡和警示标识,以防止未授权人员进入施工区域。

同时,要配备安全帽、安全鞋、安全带等个人防护用品,并强制施工人员佩戴。

另外,要设置适当的消防器材和急救设备,以应对可能发生的紧急情况。

3. 钢结构的搬运和储存在搬运钢结构时,必须严格遵守安全操作规程。

首先,要确保搬运设备的安全可靠,并经过专业人员的操作。

其次,要将钢结构储存在平整、干燥、无障碍物的区域,并采取相应的防护措施,以防止结构零件的损坏。

4. 扣件的安装钢结构安装中,扣件起着关键的作用。

在进行扣件安装时,务必确保安全可靠。

首先,要对扣件进行全面的检查,确保其符合相关标准。

其次,要正确选择扣件类型和规格,并按照设计要求进行安装。

在紧固扣件时,要使用扭力扳手,并按照规定的扭矩进行操作,以确保扣件的稳固连接。

5. 高空作业的安全在进行钢结构安装时,往往需要进行高空作业。

在高空作业时,必须采取相应的安全措施。

首先,要确保操作人员具备高空作业的资质,并具备必要的技术能力。

其次,要进行详细的安全风险评估,并采取必要的防护措施,例如使用安全网、安全吊篮等设备。

另外,要加强对风力的监测,并在风力过大时暂停高空作业。

6. 施工现场的管理与维护在钢结构安装过程中,良好的施工现场管理和维护是十分重要的。

首先,要建立施工现场安全生产责任制度,并明确相关人员的职责与义务。

钢结构安装技术交底

钢结构安装技术交底

钢结构安装技术交底钢结构是一种常见的建筑结构体系,具有高强度、轻质、抗震、可重复利用等优点,被广泛应用于工业建筑、商业建筑、桥梁等领域。

钢结构的安装过程需要严格控制,确保结构的安全可靠。

以下是钢结构安装的技术交底。

一、安全注意事项1.在安装钢结构之前,必须进行安全技术措施会商,明确各个环节的责任分工,制定详细的施工方案。

2.所有进入施工现场的人员必须佩戴相应的安全防护用品,如安全帽、安全鞋、手套等,严禁穿拖鞋等不安全的工作服。

3.钢结构安装现场应设置安全警示牌,明确安全区域和禁止区域,确保人员的安全。

4.施工现场应有专人负责安全监督,及时发现和整改不安全行为和隐患。

5.在搭设临时设施时,应符合相关的规范和标准,确保设施的稳定和安全。

二、钢结构材料和工具的准备1.在安装前,需要做好钢结构材料的清点工作,确保所有的材料数量、规格和质量符合设计要求。

2.材料运输和储存要注意防止材料的损坏和混乱,避免发生事故。

3.安装所需的工具要齐全,如吊车、升降机、螺栓扳手、电钻等,确保工具的正常运行和使用安全。

4.钢结构的焊接和切割工作需要使用相应的电焊机和切割机,操作人员必须持有相关的操作证书。

三、施工现场的准备和布置1.执行单位需要合理安排施工人员的数量和工作任务,确保施工进度和质量。

2.确定施工场地的布置和通道的设置,保证施工的顺利进行。

3.安装现场必须保持整洁,材料堆放整齐,确保施工的效率和质量。

4.在安装过程中,要注意与周围建筑物和设施的距离,确保安全和不影响正常使用。

四、钢结构的安装步骤和要点1.钢结构的吊装要采用专业安全的吊装工具和方法,吊装过程中要保持平稳,避免发生倾斜和侧翻。

2.检查吊装索具和起吊点的牢固性,避免发生索具断裂和起吊点移位。

3.搭设起重平台和悬挑平台时,要保证平台的牢固和稳定,避免发生倾倒。

4.梁柱的连接要采用螺栓连接或焊接连接,连接点要保持垂直和水平,避免产生应力集中。

5.墙板和屋面板安装时要保持平整和整齐,板材的连接要牢固,避免漏水和变形。

钢结构安装施工技术交底

钢结构安装施工技术交底

钢结构安装施工技术交底钢结构安装是工程建设中不可或缺的一个环节,它要求施工人员掌握一定的技术知识和操作技巧,在保证安全的前提下,高效完成钢结构安装工作。

为了确保钢结构安装施工质量和安全,施工单位应对安装施工技术进行全面交底,使每个施工人员都能清楚了解安装工作的要求和具体步骤。

一、施工前的准备工作1. 钢结构材料准备在施工前,需要确保钢结构材料的质量和数量符合设计要求,并按照施工图纸和工艺要求进行分类、堆放和编号。

同时,材料运输和搬运工具也需要准备好,以保障材料的安全和顺利运输。

2. 施工现场准备施工现场应进行必要的围挡和封闭,并清理场地,确保地面平整且无杂物。

钢结构安装时所需的起重设备和施工机具应检查并调试好,确保其正常运行。

二、施工技术交底内容施工单位应对施工人员进行全面的技术交底,详细说明施工过程中的安全注意事项、操作要点和施工流程。

以下是一些常见的施工技术交底内容:1. 安装工艺和步骤详细介绍钢结构安装的工艺步骤和顺序,包括起吊、定位、拼装、焊接、连接等工作的具体要求。

要强调施工过程中的注意事项,如施工设备操作的规范、施工现场的整洁、安全防护等。

2. 防护措施强调施工过程中的安全防护意识和措施。

包括安全帽、安全绳等个人防护用品的佩戴,施工现场的安全警示标识的设置,以及对有高空作业的人员需进行特殊培训等。

3. 焊接要求钢结构安装往往需要进行焊接工作,对焊接操作进行详细的说明,如焊接设备的选择、焊接材料的质量要求、焊接工艺参数等。

同时,还需强调焊接过程中的安全措施,如防止气体中毒、防火等。

4. 起吊和定位要求对起吊和定位操作进行详细的说明,包括起吊梁和起吊点的选择、吊装绳索的固定和卸载等。

同时,要求施工人员具备一定的信号指挥和配合能力,确保吊装过程平稳、安全。

5. 质量验收标准介绍钢结构安装工程的质量验收标准和方法,包括焊缝质量、连接强度等方面的要求和检查方法。

施工人员应了解并掌握相关的质量验收标准,确保施工质量符合规范要求。

(完整版)钢结构安装技术交底

(完整版)钢结构安装技术交底

(完整版)钢结构安装技术交底钢结构安装技术交底
介绍
本文档旨在详细说明钢结构安装的技术要点和操作步骤,以确保施工过程中的安全性和有效性。

安装前的准备工作
1. 确保施工现场的地基和基础已经完成,并符合设计要求。

2. 对钢结构进行检查,确保构件的质量和尺寸符合设计要求。

3. 制定详细的施工计划和安装图纸。

安装步骤
1. 按照施工计划和安装图纸的要求,确定起吊点和吊装顺序。

2. 配备合适的起重设备和工具,并确保其安全可靠。

3. 进行防护措施,确保作业人员的安全。

4. 进行施工现场的标识和划定安全区域。

5. 开始钢构件的吊装和定位,确保吊装过程平稳和准确。

6. 进行钢构件之间的连接,采用适当的连接方式和紧固件。

7. 检查各个连接点的质量和紧固度,确保结构的稳定性。

8. 根据安装图纸的要求,进行其他附属构件的安装和调整。

9. 完成钢结构的安装后,进行最终的检查和验收。

安全注意事项
1. 操作人员必须具备相关的施工经验和资质。

2. 严格执行施工计划和安全操作规程。

3. 遵守起吊和吊装的技术要求,确保重物的稳定性。

4. 警示和划定安全区域,防止人员和设备进入危险区域。

5. 定期对起重设备和工具进行检查和维护,确保其正常运行。

以上是钢结构安装技术交底的完整版文档。

请在实际施工过程中遵守相关规定和要求,确保安全和质量。

钢结构安装质量技术交底

钢结构安装质量技术交底

钢结构安装质量技术交底一、前言钢结构工程安装施工是一个包含多项工序的建设过程,涉及到产品质量、设计方案的实施、尺寸精度、安装等多项工程技术及工艺技术环节,因此,钢结构项目施工前,安装队伍应对整个施工过程进行细致分析和规划,采取科学、稳妥、有效的施工方法,用先进技术和有效措施,确保工程施工顺利完成,达到客户满意度,保障施工方案的正确、安全、高效实施。

本文将介绍我们公司在钢结构安装施工的技术交底。

二、技术交底内容1.施工交底前的准备工作施工交底前,安装队伍应对施工规范和技术要求进行详细的了解和掌握,特别是要熟悉安装图纸和各项技术标准,充分了解施工方案并进行现场勘察,为交底做好充分准备。

2.施工方案和要求的讲解在技术交底中,安装队伍应重点讲解施工方案和要求,包括施工过程控制、安装技术要点、安装工具和设备使用要求,以及各项技术标准的实施方式等。

同时要说明应急方案和注意事项,以便在施工过程中应对突发情况。

3.现场演示为了确保安装队伍掌握了施工方案和技术要求,我们在交底过程中通常会安排现场演示,让安装队伍直观地了解需要掌握的技术要点和实施方式。

在演示过程中,要进行详细解说,并与安装队伍进行互动式教学,帮助他们强化记忆和理解。

4.质量和安全的控制要求钢结构安装质量和安全是我们公司的核心关注点,因此在交底中,安装队伍要详细介绍质量和安全控制的要求,包括各项技术标准的实施、现场安全措施的落实、安装工具和设备的使用、安装作业时的注意事项等,全方位地保障安装质量和安全。

5.施工过程中的质量监管措施为了确保施工工程质量,安装队伍需要在施工过程中进行严格的质量监管。

这包括现场勘察、砌筑基础、安装前的检验、安装过程的质量控制、安装后的检验等工作。

同时要求整个安装过程都需要有质量记录,落实质量责任追溯制度。

三、钢结构安装质量技术交底不仅是要求安装队伍掌握技术要点和实施方式,更是在整个施工过程中,通过技术交底和实战演示,加强质量和安全管理、保障工程施工顺利完成、满足客户和用户需求,同时提高安装质量和技术水平。

钢结构安装安全技术交底

钢结构安装安全技术交底

钢结构安装安全技术交底钢结构安装是建筑工程中非常重要的环节,安全技术交底是确保施工过程中安全的关键步骤。

本文将对钢结构安装安全技术交底进行详细介绍,以确保施工人员的安全意识和技术水平。

1. 安全技术交底的重要性。

钢结构安装是高空作业,施工过程中存在着高空坠落、物体打击、电气触电等安全风险。

因此,安全技术交底是确保施工人员安全的必要步骤。

通过安全技术交底,施工人员能够了解施工现场的安全风险,掌握安全操作规程,提高安全防范意识,减少安全事故的发生。

2. 安全技术交底的内容。

(1)施工现场的安全风险,在安全技术交底中,需要对施工现场可能存在的安全风险进行详细的介绍,包括高空坠落、物体打击、电气触电等危险因素。

施工人员需要了解这些危险因素,并采取相应的防护措施。

(2)安全操作规程,针对钢结构安装的具体操作,需要明确安全操作规程,包括安全带佩戴、安全网搭设、高空作业平台搭建等操作步骤。

施工人员需要严格遵守这些操作规程,确保施工过程中的安全。

(3)紧急救援措施,在安全技术交底中,还需要介绍紧急救援措施,包括施工现场的紧急疏散通道、应急救援设备的位置、紧急救援流程等。

施工人员需要了解这些救援措施,以便在发生意外情况时能够迅速有效地进行应对。

3. 安全技术交底的方法。

(1)集中培训,在施工前,组织施工人员进行集中的安全技术交底培训,由专业的安全管理人员对施工现场的安全风险、安全操作规程、紧急救援措施等内容进行详细讲解,确保每位施工人员都能够全面了解安全技术交底的内容。

(2)现场演练,在培训后,组织施工人员进行现场演练,模拟钢结构安装过程中可能发生的安全事故,让施工人员能够熟悉应对程序,提高应急反应能力。

(3)签字确认,在安全技术交底结束后,要求每位施工人员进行安全技术交底内容的签字确认,表示已经了解并接受了安全技术交底的内容,愿意严格遵守相关规定,确保施工过程中的安全。

4. 安全技术交底的监督管理。

安全技术交底是一项重要的安全管理措施,需要得到相关部门的监督管理。

钢结构安装技术交底

钢结构安装技术交底

钢结构安装技术交底第一部分:引子钢结构是一种重要的建筑结构,具有高强度、轻质、耐久等优势。

然而,它的安装过程却充满了挑战和复杂性。

为了确保安全和准确性,在安装前需要进行技术交底。

第二部分:前期准备在进行钢结构安装之前,需要进行全面的前期准备,包括勘测、测量、校核结构设计参数等。

同时,还需要规划合理的安装顺序和步骤,制定详细的安装方案。

第三部分:安装操作钢结构的安装通常包括吊装、定位、连接等环节。

在吊装过程中,需要使用适当的起重设备,合理安排吊装点和吊装角度。

当钢构件达到预定位置时,需要准确地定位和调整,以确保结构的准确性和稳定性。

最后,通过连接件将构件连接起来,形成整体结构。

第四部分:安全措施钢结构安装涉及高空作业,并承担着巨大的重量和风险。

因此,在操作过程中,安全至关重要。

工人需要戴好安全帽、安全带等防护设备,并严格遵守作业规范和安全操作程序。

此外,为预防事故发生,还需要建立有效的安全管理体系,定期进行安全培训和演练。

第五部分:质量控制钢结构的质量直接关系到建筑的安全和稳定性。

因此,在安装过程中,需要进行严格的质量控制。

这包括对构件的外观检查、尺寸检查和连接质量检查等。

同时,还需要对焊缝进行无损检测,确保焊接质量符合相关标准。

第六部分:安装问题解决在钢结构的安装过程中,难免会遇到一些问题和困难。

这可能包括构件尺寸误差、吊装位置不准确、连接件失配等。

在面对这些问题时,施工人员应及时采取措施解决,并与相关设计和监理单位协商。

只有在及时解决问题的基础上,才能推进施工工序,保证工期的进度。

第七部分:安装监理钢结构安装的监理是确保施工质量的重要环节。

监理人员需要全程跟踪安装过程,对施工人员的操作进行监控和检查。

同时,还需对资料的填写、质量的验收等进行监督,确保施工符合相关规范和要求。

第八部分:总结与展望钢结构安装技术交底是确保施工顺利进行的重要步骤。

通过对安装操作、安全措施和质量控制的详细讲解,可以确保施工人员具备必要的技术知识和操作技能。

钢结构工程施工安全技术交底

钢结构工程施工安全技术交底

钢结构工程施工安全技术交底一、背景介绍钢结构工程施工安全技术交底是指在进行钢结构工程施工之前,施工单位向施工人员详细介绍施工安全技术要求,包括施工作业的安全操作规程、安全注意事项、应急措施等内容,以确保施工过程中的安全性和顺利进行。

本次安全技术交底的目的是为了提高施工人员的安全意识,规范施工作业,减少事故发生的可能性。

二、安全技术交底内容1. 钢结构工程施工的基本安全要求- 施工现场的安全防护措施:施工现场应设置明显的安全警示标志,限制非施工人员进入施工区域,并保证施工人员的安全出入口畅通。

- 施工人员的安全防护装备:施工人员应佩戴符合标准要求的安全帽、安全鞋、防护手套等个人防护装备。

- 施工设备的安全使用:施工设备应符合国家标准,并经过合格检测,使用前应进行安全检查,确保设备的正常运行。

- 施工材料的安全储存:施工材料应储存在指定的区域内,避免与其他材料混淆,防止材料的损坏和失窃。

2. 钢结构工程施工作业的安全操作规程- 钢结构吊装作业:吊装前需进行吊装方案的编制和审核,吊装过程中需严格按照方案进行操作,保证吊装的稳定和安全。

- 钢结构安装作业:安装前需对钢结构构件进行检查,确保其质量符合要求,安装过程中需按照设计要求进行操作,保证安装的准确性和牢固性。

- 钢结构焊接作业:焊接前需对焊接设备进行检查,确保其正常运行,焊接过程中需佩戴防护眼镜、防护面罩等个人防护装备,严格按照焊接工艺进行操作,防止焊接火花引发火灾。

- 钢结构防腐蚀作业:防腐蚀前需对防腐材料进行检查,确保其质量符合要求,防腐蚀过程中需佩戴防护手套、防护服等个人防护装备,严格按照防腐蚀工艺进行操作,避免防腐材料的溅落和吸入。

3. 钢结构工程施工的安全注意事项- 施工现场的通风与排烟:施工现场应保持良好的通风条件,防止有害气体积聚,必要时应使用排烟设备进行排烟。

- 施工现场的防火与灭火:施工现场应设置灭火器材,并定期进行检查和维护,防止火灾的发生和扩大。

钢结构安装安全技术交底

钢结构安装安全技术交底

钢结构安装安全技术交底一、背景钢结构作为一种重要的建筑结构形式,具有高强度、轻质、施工速度快等优势,广泛应用于工业、民用建筑等领域。

然而,由于钢结构施工过程中涉及高空、大跨度、重物运输等特殊情况,施工安全问题显得尤为重要。

为确保钢结构安装过程中的安全,实现安全高效的施工,进行钢结构安装安全技术交底是必要且重要的。

二、目的本文档旨在详细交底钢结构安装过程中的安全技术要点,包括钢结构安装的前期准备、安全防护、施工规范等内容,以提升施工人员的安全意识和操作水平,确保钢结构安装工作的安全进行。

三、安装前期准备1. 根据施工图纸和规范要求,编制详细的施工方案,明确各项工作任务和施工顺序。

2. 检查并确保施工现场准备就绪,包括场地平整、道路安全、临时支撑设施完好等。

3. 确保所使用的吊装设备和工具符合安全标准,并进行定期检修和保养。

4. 训练和培训施工人员,提升其安全意识和技能水平。

四、安全防护措施1. 针对高空作业,建立安全通道和防护网,并进行定期检查和维护。

2. 设置明显的警示标识,警示非施工人员不得靠近施工区域,确保施工现场的封闭性。

3. 针对重物运输,使用专业吊装设备,合理选择吊装点、吊装方式,并严格执行操作规程。

4. 加强现场交流与协调,确保各施工单位之间的相互配合,避免危险因素交叉作用。

五、施工规范1. 按照安全规程要求,使用标准化工艺和检测方法,对钢结构进行质量检查和验收。

2. 严格按照设计要求和施工方案进行安装,不得擅自修改或更改。

3. 针对施工过程中可能出现的特殊情况,提前做好风险评估和应急预案,确保施工的连续性和安全性。

4. 完成施工后,及时清理现场,收拾好吊装设备和工具,做好交底和记录工作。

六、总结本文档详细介绍了钢结构安装过程中的安全技术要点,包括安装前期准备、安全防护、施工规范等方面。

在钢结构安装过程中,严格遵守安全规程,做好安全防护工作,遵循施工规范,可有效预防事故的发生,保障施工人员的安全,同时提高施工效率,确保钢结构安装工作的顺利进行。

钢结构安装安全技术交底

钢结构安装安全技术交底

钢结构安装安全技术交底钢结构安装是一项复杂且具有一定危险性的工作,为了确保施工过程中的安全,保障施工人员的生命安全和身体健康,提高施工质量和效率,特进行以下安全技术交底。

一、施工前的准备工作1、技术准备施工人员应熟悉施工图纸和施工方案,了解钢结构的结构特点、安装要求和施工工艺。

对施工中可能遇到的问题进行分析和预测,并制定相应的解决方案。

2、材料准备钢结构构件的规格、型号、数量应符合设计要求,并经过检验合格。

高强螺栓、普通螺栓、焊条、焊丝等连接材料应符合设计要求和相关标准。

3、现场准备施工现场应平整、坚实,具备良好的排水条件。

施工道路应畅通,便于运输车辆和起重设备的通行。

临时用电、用水应满足施工要求,并设置相应的安全防护设施。

4、设备准备起重设备、电焊机、气割设备等应性能良好,经过检验合格,并配备齐全的安全防护装置。

测量仪器、工具应经过校验,精度符合要求。

5、人员准备施工人员应经过专业培训,具备相应的资质和技能。

特殊工种人员(如焊工、起重工、架子工等)应持证上岗。

二、施工过程中的安全注意事项1、个人防护施工人员应正确佩戴安全帽、安全带、安全鞋等个人防护用品。

高处作业人员应系好安全带,并将安全带挂在牢固可靠的地方。

2、起重作业起重设备应经过检验合格,并在有效期内使用。

起重作业前,应对起重设备的性能、吊具、索具等进行检查,确保其完好无损。

起重指挥人员应具备相应的资质和经验,信号明确、清晰。

严禁超载、斜拉、斜吊等违规操作。

3、高处作业高处作业应设置防护栏杆、安全网等防护设施。

严禁在无防护设施的情况下进行高处作业。

高处作业人员应使用工具袋,严禁上下抛掷工具和材料。

4、焊接与切割作业焊接与切割作业应在通风良好的场所进行,严禁在易燃易爆场所进行。

焊工应穿戴好防护用品,如手套、护目镜等。

氧气瓶、乙炔瓶应保持安全距离,严禁暴晒、碰撞。

5、临时用电施工现场临时用电应符合《施工现场临时用电安全技术规范》的要求。

配电箱、开关箱应设置防雨、防尘措施,箱内电器应完好无损。

钢结构安装安全技术交底范本

钢结构安装安全技术交底范本

钢结构安装安全技术交底范本一、前言钢结构是一种重要的建筑结构形式,具有重量轻、强度高、施工周期短等优点。

但是,由于其施工特点和复杂性,安装过程中存在一定的安全风险。

因此,本次安全技术交底旨在保障施工人员的生命安全和财产安全,确保钢结构安装过程的顺利进行。

二、工程概况本次施工工程为(工程名称),使用钢结构进行安装。

工程地址为(工程地址)、施工单位为(施工单位名称)。

本次施工所使用的钢结构由(钢结构制造厂家名称)所提供。

三、施工安全措施1.严格执行职责施工单位要明确各岗位职责,确保每个岗位人员都知晓自己的工作职责,并做好相应的安全防护工作。

同时,施工单位要加强对施工人员的培训,提高大家的安全意识和安全技能。

2.安全设施的设置在施工现场,要设置符合国家标准的安全设施,并进行明确的标识。

例如,要设置安全警示牌、禁止入场标识等,以提醒施工人员注意安全。

3.安全防护措施4.施工现场的管理施工单位要对现场施工进行全面管理。

例如,要确保施工区域的整洁和有序,避免杂物堆放和乱放,防止施工过程中发生事故。

四、安全事故应急预案1.应急演练施工单位要定期进行应急演练,以提高施工人员的应急处置能力。

在应急演练中,要强调施工人员的沟通配合能力,熟悉安全设施的使用方法,传达到位的预案,并制定演练计划和演练方案。

2.事故报警在施工现场发生事故时,施工人员要立即向相关负责人报警。

同时,施工人员要保持冷静,尽量避免事故蔓延和危及其他人员的安全。

3.事故调查和处理发生事故后,施工单位要迅速组织调查,确定事故原因,并制定相应的处理方案。

同时,要对事故进行记录和整理,以供今后施工中的参考。

五、施工人员职责1.施工人员要严格按照施工方案进行作业,不得擅自改变施工程序和方法。

2.施工人员要切实履行安全技术交底制度,严守安全操作规程。

3.施工人员发现安全隐患时,要及时上报,做到及时发现、及时报告、及时处理,并与相关部门进行沟通。

六、施工负责人职责1.施工负责人要对施工人员进行安全技术交底,确保每位施工人员了解安全操作规程。

钢结构工程安装技术交底

钢结构工程安装技术交底

钢结构工程安装技术交底
1. 项目概况:
-工程名称、地点、施工单位、监理单位等基本信息;
-工程范围、施工内容和要求。

2. 安全注意事项:
-严格遵守《建筑施工安全生产管理条例》等相关法律法规;-确保所有作业人员穿戴符合安全标准的个人防护装备;
-安全文明施工,杜绝违章指挥和操作。

3. 施工方案:
-钢结构构件安装顺序、方法和要求;
-吊装方案、吊装设备及其验收标准;
-吊装工艺流程、吊装现场布置和安全措施。

4. 质量要求:
-钢结构构件的检验标准和方法;
-焊接工艺、焊缝外观和质量要求;
-紧固件的选用和安装要求。

5. 材料准备:
— 1 —
-钢结构构件的规格、材质、数量和质量要求;-吊装设备的检查和验收;
-焊接材料的选择和质量要求。

6. 施工流程:
-钢结构构件的运输、卸载和储存;
-钢结构构件的拼装和安装;
-焊接工艺和质量控制;
-紧固件的安装和验收。

7. 验收标准:
-钢结构安装完成后的验收标准;
-检查焊缝质量和紧固件连接情况;
-钢结构构件与地基、建筑物连接的质量要求。

8. 安全技术交底:
-安全事故应急预案和处置流程;
-安全事项提醒和风险防范措施;
-安全警示标识的设置和意义说明。

9. 其他事项:
-施工期间与其他工种的协调配合;
— 2 —
-现场巡检和质量验收频次及内容;
-施工过程中可能出现的问题及解决方案。

以上内容仅供参考,具体安全管理人员需要根据实际情况进行详细的技术交底,并确保施工过程中严格按照规定执行,保障工程的安全与质量。

— 3 —。

钢结构制作安装技术交底

钢结构制作安装技术交底
切割余量:自动气割割缝宽度为3mm.手工气割割缝宽度为4mm。焊接收缩量根据构件的结构特点由工艺设计人员给出。
2切割。
下料划线以后的钢材,必须按其所需的形状和尺寸进行下料切割。
(1)切割时应注意以下要点:
①当一张钢板上排列许多个零件并有几条相交的切割线时,应预先安排好合理的切割程序后再进行切割。
②材料剪切后的弯曲变形,必须进行矫正;切割面粗糙或带有毛刺,必须修磨光洁。
d产品包装的类型,见以下图
箱装—暗箱、格子箱、夹头箱、花篮箱
敞装—集箱
捆装—捆扎、捆夹
裸装
局部包装
托盘组合装
e包装材料包括木材、钢材、麻袋布、塑料薄膜、沥青纸、油毛毡、包装钢带、混凝土滑木等由包装设计人员选用。
包装用木材一般为松木〔需经处理〕。国内产品可用杂木、柳木或其他成材木,不作限定。
f带螺纹产品应对螺纹部涂上防锈剂,并加包裹,或用塑料套管护套。传力铣加工平面,法兰盘连接平面,销轴和销轴孔、管类端部内壁均应加以保护。
③所有需进行预拼装的构件,制作完毕必须经专检员符合质量标准的单构件。相同单构件,宜能互换,而不影响整体几何尺寸。
④在胎架上预拼装全过程中,不得对构件动用火焰或机械等方式进行修正、切割,或使用重物压载、冲撞、锤击。
⑤大型框架露天预拼装的检测时间,建议在日出前、日落后定时进行。所使用卷尺精度,应与安装单位相一致。
c产品包装应具有足够强度,保证产品能经受屡次装卸、运输无损坏、变形、降低精度、锈蚀、残失,能平安可靠地运抵目的地。
产品包装设计的结构尺寸,选用形式应科学合理,重量适宜,便于封装、开户、搬运、堆放,并要求经济美观。
成台产品应以一台为一个包装单位,构件重量T≤5t, L≤12m,单件作为一个包装单位,同类、同层、段、节构件可合拼成一包装单位,但T总≤5t〔如下弦、支撑、吊杆、析架、托架等〕,杂件如扶梯、格栅、连接板、吊杆等可归拼成以批为一个包装单位。

钢结构厂房安装技术交底

钢结构厂房安装技术交底

钢结构厂房安装技术交底一、工程概述本次钢结构厂房安装工程位于_____,厂房占地面积为_____平方米,总建筑面积为_____平方米。

厂房主体结构为钢结构,包括钢柱、钢梁、钢屋架等。

屋面采用彩钢板,墙面采用夹心彩钢板。

二、施工准备1、技术准备施工前,施工技术人员应认真熟悉施工图纸和相关技术规范,制定详细的施工方案和技术交底。

对施工人员进行技术培训,使其熟悉钢结构安装的工艺流程和技术要求。

2、材料准备钢结构构件应按照设计要求进行加工制作,并经检验合格后方可运至施工现场。

检查构件的型号、数量、尺寸等是否符合设计要求,如有偏差应及时处理。

准备好安装所需的连接螺栓、焊条、焊丝等材料,并确保其质量符合要求。

3、现场准备清理施工现场,保证场地平整、坚实,排水畅通。

按照施工平面布置图,合理布置吊车、电焊机等施工设备和材料堆放场地。

搭建临时设施,如办公区、生活区等。

4、人员准备组织具有丰富施工经验的钢结构安装队伍,配备足够的技术工人和管理人员。

对施工人员进行安全教育和技术交底,提高其安全意识和技术水平。

三、钢结构安装工艺流程1、基础复测安装前,应对基础的轴线、标高、地脚螺栓位置等进行复测,确保基础符合设计要求。

如发现基础偏差超过允许范围,应及时进行处理。

2、钢柱安装采用吊车将钢柱吊起,缓慢就位,通过调整柱脚垫板和地脚螺栓,使钢柱的垂直度和标高符合要求。

钢柱安装完毕后,应及时进行临时固定,防止倾倒。

3、钢梁安装钢梁在地面拼装好后,采用吊车吊起安装在钢柱上。

安装时,应注意钢梁的水平度和连接节点的紧固程度。

4、钢屋架安装钢屋架在地面拼装好后,采用吊车吊起安装在钢梁上。

安装时,应注意屋架的坡度和垂直度,以及与钢梁的连接牢固性。

5、支撑系统安装安装柱间支撑、屋架支撑等支撑系统,增强钢结构的稳定性。

支撑系统的连接节点应牢固可靠。

6、檩条安装按照设计要求安装檩条,注意檩条的间距和直线度。

檩条与钢梁的连接应采用螺栓连接,确保连接牢固。

钢结构技术交底15篇

钢结构技术交底15篇

钢结构技术交底15篇【第1篇】钢结构班前平安技术交底1.每天施工前必需进行班前平安交底并履行签字手续,学习各工种平安操作规程,了解施工现场状况。

当天施工任务及应留意的平安事项,并在施工中严格遵守有关平安规定及平安生产六大纪律,杜绝违章作业。

2.进入施工现场必需戴好平安帽,并扣好帽带。

3.钢结构安装、焊接必需遵守高空作业有关规定;①高处作业人员衣着要灵活,禁止穿拖鞋及硬底、高跟和带钉易滑的鞋登高。

②钢柱吊装前,须在钢梁上安装好平安绳,上下攀爬钢梁时,必需带好平安带、自锁器,并将自锁器扣在平安绳上。

③上下攀爬,手中不行拿物,小件工具须用工具袋装好背在身上,大一点的工具或构件须用溜绳传递。

④高空钢梁上移动必需将平安带保险钩扣在平安绳或钢梁上,严禁无任何平安措施直接在高空钢梁上直立行走。

⑤钢梁上施工必需首先带好平安带、扣好保险钩,无处扣保险钩时必需先安装平安绳,严格执行先挂钩后作业的规定。

⑥高处作业严禁随便放置工机具或构件,小工具使用完后须准时放入工具包内,较大的工具(或构件)须用小绳等实行防坠落措施,严防工机具或构件坠落。

⑦高处施焊,严禁乱扔焊条头,同时留意电焊火花不要伤人。

⑧施工完毕,须清理作业面,严禁将螺丝、撬杠、小铁快、焊条头等遗留在高处钢梁上。

4.严禁酒后上岗,施工区域严禁吸烟。

5.起重吊装作业须有起重指挥人员统一指挥,协作人员须听从指挥;吊装作业严格遵守"十不吊'规程,做到稳、准,防止碰手伤脚。

6.高处吊装的构件须点焊坚固或用钢丝绳、倒链拉牢后,才能松钩,防止构件意外坠落。

7.施工现场用电须符合jgj46-2022平安技术规范,严格执行"三级配电二级漏电爱护'和"一机一闸一漏一箱'的制度,各种用电设备必需牢靠接地,电线不准乱拉乱拖,接线须用接线端子或电源插座连接,严禁无插头直接将导线插在插孔内使用。

施工现场严禁使用家用拖线板,接线须用接线端子或电源线不超过3米,且中间无接头,手持电动工具必需经过漏电开关,且漏电开关必需正常工作。

钢结构安装技术交底

钢结构安装技术交底
(1)涂装前钢材表面应进行除锈处理,经化学除锈的钢材表面应露出金属光泽,处理后的钢材表面应无焊渣、焊疤、灰尘、油污、水和毛刺等,不得有误涂、漏涂、涂层应无脱落和返锈现象。
(2)涂装前钢材表面的除锈等级应符合设计和现行规的要求。
(3)涂刷应均匀,无明显皱皮、流坠、气泡等现象,附着良好,分色线清楚、整齐。
(4)钢结构焊接施工之前应对焊接材料的品种、规格、性能进行检查,各项指标应符合现行国家产品标准和设计要求。
3、主要机具
施工机具有汽车吊、电焊机、栓钉机、卷扬机、空压机、倒链、滑车、千斤顶、电动扳手、小气泵、砂轮、全站仪、经纬仪、水准仪、钢尺、拉力计、气割工具等。
二、操作工艺
1、工艺流程:钢柱安装→钢梁吊装→墙面檩条安装→安装校正→高强螺栓施工→钢结构涂装。
(2)在钢结构安装前应对钢结构构件进行检查,其项目包含钢结构构件的变形、钢结构构件的标记、钢结构构件的制作精度等。在钢结构构件的变形和缺陷超出允许偏差时应进行处理。
(3)钢结构用的高强度连接螺栓应根据图纸要求配套供应至现场。应检查其出厂合格证、扭矩系数或紧固轴力的检验报告是否齐全,并按规定作紧固轴力或扭矩系数复验。对高强度螺栓连接摩擦面的抗滑移系数按规范规定及时进行复验,其结构应符合设计要求。
3、要搞好防火工作,氧气、乙炔要安规定存放使用。使用时要保持安全距离,安全距离应大于10米,电焊、气割时要注意周围环境有无易燃物品后再进行工作,严防火灾发生。
交底人:
日期:年月日
被交底人:
日期:年月日
钢结构
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、技术准备:
(1)安装前,应进行图纸会审与自审。
(2)编制钢结构安装施工组织设计。

钢结构安装安全技术交底

钢结构安装安全技术交底

钢结构安装安全技术交底一、前言本文主要阐述钢结构安装的安全技术交底,旨在提高钢结构安装人员对安全技术的认识,确保钢结构安装施工的安全性和稳定性。

二、安全技术要求1.资格要求所有参与钢结构安装作业的人员必须经过特殊培训并取得相关的安全操作证书。

工人必须根据工作类型,经过相应的层次培训后方可参加作业。

2.衔接钢结构的技术要求在钢结构安装中,钢结构件的衔接是至关重要的一环,必须严格按照技术要求进行操作,确保安装质量。

(1)预埋件的加固预埋件必须建立稳定可靠的支撑初始支撑点。

初始支点必须有三个支座,稳定性好,做好保护措施。

(2)衔接方法在钢结构的衔接处理中,按照预埋件的要求进行加固固定。

衔接表面必须无脏物、油污、锈迹等现象。

在螺栓预紧力达到要求后,要进行拉伸检查。

3.安全检查要求为确保钢结构安装作业的安全性,安全检查必须在整个作业过程中都要严格执行,确保安装质量和安全性。

(1)钢结构安装作业前必须进行隐患排查,清除危险品及垃圾。

(2)在安装过程中必须严格按照规范要求进行作业。

(3)安装完毕后,进行安全检查,确定安装符合要求。

三、安全文明施工钢结构安装安全文明施工是钢结构安装施工中的一大原则,也是一种管理方式。

实施安全文明施工,有利于改善施工人员的思想道德素质,加强管理,营造工作团体和谐氛围。

1.宣传在施工现场摆放公告栏,发布安全技术要求和安全生产知识。

在钢结构安装过程中,每天进行安全技术交底和安全生产教育。

对在施工现场的群众进行安全防护教育宣传,提高他们的安全意识和应急处理能力。

2.管理对施工人员进行严格管理。

制定岗位责任制,强化人员的安全责任意识,促使每个人员落实自己的职责,确保钢结构安装过程中的安全性。

对违反安全规定或造成安全事故的人员,进行相应的纪律处分和罚款,确保安全文明施工的有效实施。

四、钢结构安装的安全技术交底是钢结构安装施工中的一大原则,其主要作用是提高施工人员对安全技术的认识,确保钢结构安装施工的安全性和稳定性。

钢结构安装专项施工技术交底

钢结构安装专项施工技术交底

钢结构安装专项施工技术交底一、施工工艺及安全措施- 施工工艺:首先,针对钢结构安装工程进行详细的施工方案编制,并确保在施工过程中按照方案进行操作。

在进行钢结构装配时,需要使用适当的吊装设备和工具,保证装配的准确性和稳定性。

在安装前应严格检查和清除安装场地,消除安全隐患,确保施工安全。

- 安全措施:在钢结构安装过程中,必须切实落实施工安全措施,包括但不限于:佩戴个人防护用品,如安全帽、安全鞋、防护眼镜等;严禁足蹬钢构件进行高空作业;使用专业的吊装设备和工具,防止事故发生;严格遵守现场交通规则,确保施工现场的安全有序。

二、施工流程及要点- 施工流程:确认钢结构图纸和安装方案→清理安装场地→搭设吊装设备和临时支撑→搭设安全防护措施→安装钢结构主体→辅助连接及验收→施工清理及整理工作区域。

- 要点:1. 确认钢结构图纸和安装方案,确保其与设计方案一致。

2. 清理安装场地,清除杂物、积水等,为安全施工创造条件。

3. 搭设吊装设备和临时支撑,在安装过程中确保钢构件的稳定性和安全性。

4. 搭设安全防护措施,如安全网、护栏等,保障施工人员的安全。

5. 安装钢结构主体,严格按照安装方案,准确、稳定地进行装配。

6. 进行辅助连接及验收,确保钢结构的连接牢固且符合要求。

7. 施工完成后,及时进行清理整理,恢复施工现场的整洁和安全。

三、质量控制- 施工前,必须严格按照质量控制要求进行检验和验收相关材料和设备,确保其质量合格。

- 施工过程中,要定期检测和检查施工质量,包括钢构件的准确度、连接的牢固度等。

- 施工完成后,进行验收,确保钢结构安装的质量符合设计要求。

四、施工中的常见问题及解决方法- 常见问题:1. 构件尺寸不符:通过尺寸调整、补焊等方式进行解决。

2. 构件连接不牢固:重新连接或更换连接件,确保牢固性。

3. 安全措施不到位:立即停工整改,并加强安全教育培训。

- 解决方法:发现问题要及时沟通和协调,通过合理的解决方案解决问题,并及时对解决结果进行验收。

钢结构组装技术交底

钢结构组装技术交底

钢结构组装技术交底一、工程概述本次钢结构组装工程位于_____,总建筑面积为_____平方米。

该钢结构主要用于_____,其结构形式为_____,包括钢梁、钢柱、钢桁架等主要构件。

二、施工准备1、技术准备施工前,技术人员应熟悉施工图纸,进行图纸会审,提出施工图纸中存在的问题,并制定解决方案。

编制施工方案,明确施工工艺、施工顺序、质量标准和安全措施。

对施工人员进行技术交底,使其了解施工要求和技术要点。

2、材料准备钢材:根据设计要求,选用符合国家标准的钢材,并具有质量证明书。

钢材表面不得有裂纹、气泡、结疤、折叠和夹杂等缺陷。

焊接材料:根据钢材的材质和焊接方法,选用相应的焊接材料,并具有质量证明书。

焊接材料应存放在干燥、通风良好的库房内,防止受潮、生锈。

高强度螺栓:高强度螺栓应符合国家标准,具有质量证明书和扭矩系数检验报告。

高强度螺栓应存放在防潮、防雨的库房内,并按规格、型号分类存放。

其他材料:如油漆、防火涂料等,应符合设计要求和相关标准,并具有质量证明书。

3、主要机具准备起重设备:如吊车、塔吊等,应根据构件的重量和安装高度选择合适的起重设备,并进行检查和调试。

焊接设备:如电焊机、气体保护焊机等,应性能良好,满足焊接要求。

测量仪器:如水准仪、经纬仪、全站仪等,应经过校验,精度符合要求。

工具:如扳手、螺丝刀、锤子、撬棍等,应齐全、完好。

4、作业条件准备施工现场应平整、坚实,具有良好的排水条件。

构件堆放场地应平整、坚实,并按构件的型号、规格分类堆放,便于吊运。

基础已验收合格,具备安装条件。

施工临时用电、用水已接通,能够满足施工要求。

三、钢结构组装工艺流程1、钢柱组装检查钢柱的长度、直线度和扭曲度,如有超差应进行矫正。

在钢柱的两端设置临时支撑,防止钢柱倾倒。

将钢柱的腹板和翼缘板对接,采用定位焊固定。

定位焊的长度和间距应符合规范要求。

采用埋弧焊或气体保护焊进行焊接,焊接顺序应从中间向两端对称施焊,以减少焊接变形。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
工程名称:白银银西生物医药产业园区加速器加速器项目
编号:
0.1t,但不得大于2.0。

所有拼接板材焊缝等级为二级以上(钢梁拼接、箱型柱板材拼接焊缝等级为一级),用无损超声波检测仪作无损探伤检测。

③钢材如有较大的弯曲,凸凹不平等问题时,应先进行矫正。

④根据构件清单下料尺寸表进行排料套裁(需要放大样确定几何尺寸),尽可能节约材料,避免浪费材料。

3、气割钢板时要根据板厚正确选择割嘴型号,调节好氧气压力、石油液化气压力和切割速度的合理参数进行切割。

4、钢板切割面质量应符合钢结构施工验收规范《GB50205-2001》要求。

①零件宽度、长度±3.0
切割面平面度 µ≤0.05t,且不应大于2.0
割纹深度≤0.3
局部缺口深度 1.0
单独检验。

每批三组试件。

5、所有孔洞要保证精确度,保证吊装时自由穿孔率在95%以上。

6、小次梁搭接图如下所示:
九、吊装
(一)吊装工艺
1、吊装顺序
吊装开始→下柱吊装→校正→一层梁吊装→一层楼梯安装→上柱吊装→校正→二层梁吊装→二层楼梯安装→三层梁吊装→三层楼梯吊装→补高强螺栓→焊接→复检高强螺栓→补漆→吊装完成。

2、吊装中需注意:
①吊装前要调整好承台螺栓螺母的位置,使其在同一水平面上且符合设计要求的标高。

②吊装前在柱底座板侧面画好轴线标记,吊装时底座板上轴线要与承台轴线重合。

③箱型柱的现场拼接:由于节点位置都在方便人员安装的位置上,所以吊装过程中安全措施必不可少。

柱子起吊后,由安装人员引导到正确位置上,不能有丝毫的误差,然后固定好(将高强螺栓拧紧),再由焊工进行焊接。

④补完高强螺栓后,初拧完成后,必须进行二次紧固(方向为:车间头→车间尾→车间头),然后进行焊接,焊接完成之后必须复检高强螺栓(因焊接产生微形变,需要二次检查),紧固松动的高强螺栓,之后才能进行补漆作业。
