污水处理厂水池闭水试验施工方案
污水处理厂水池闭水试验施工方案-
![污水处理厂水池闭水试验施工方案-](https://img.taocdn.com/s3/m/ff0dee617275a417866fb84ae45c3b3567ecddd6.png)
污水处理厂水池闭水试验施工方案一、引言随着城市化进程的加快,污水处理厂的建设越来越受到社会关注。
污水处理厂的水池是其中的重要组成部分,对水池闭水试验施工方案的制定具有至关重要的意义。
本文旨在针对污水处理厂水池闭水试验的施工方案进行详细讨论,以确保试验的顺利进行和结果的准确性。
二、试验目的水池闭水试验的主要目的是验证水池的密封性能和结构稳定性,以确保水池在正常运行过程中不会发生漏水等问题。
试验结果将为后续的污水处理厂建设提供重要参考依据。
三、施工准备工作1. 人员准备施工期间需要配备具有施工经验和相关技术背景的工作人员,确保施工过程中的操作准确、安全。
2. 材料准备准备水池闭水试验所需的密封材料、检测工具等,确保试验的顺利进行。
3. 设备准备根据试验需要,准备相应的设备,如泵浦、管道等,以确保水池能够迅速注满水。
四、施工步骤1. 清理水池在进行闭水试验前,需要对水池进行彻底清理,确保水池内部干净整洁。
2. 密封处理使用密封材料对水池周边进行严密封闭,防止水从周围渗入或漏出。
3. 注水试验通过泵浦等设备将水注入水池,直至水位达到设计要求,同时监测水位变化和水池的密封情况。
4. 试验评估在水注满后进行一定时间的闭水试验,观察水池是否有漏水现象,检验水池各部位的密封性能和结构稳定性。
五、施工注意事项1. 施工现场安全确保施工现场的安全,严格执行相关安全规定,避免施工人员受伤。
2. 操作规范施工人员需按照规范操作,确保施工过程的准确性和安全性。
3. 试验数据记录对闭水试验过程中的关键数据进行记录,以备后续分析和评估。
结论水池闭水试验是污水处理厂建设的重要环节,施工方案的制定和实施对于保证水池的使用质量和安全具有重要意义。
本文围绕闭水试验的施工方案进行了详细讨论,希望能为污水处理厂水池闭水试验工作提供参考。
污水处理工程闭水试验方案

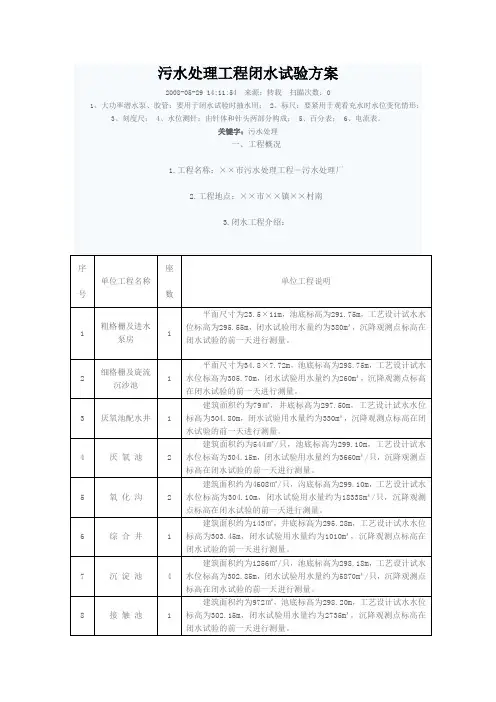

![污水处理工程闭水试验方案](https://img.taocdn.com/s3/m/804b17025022aaea988f0fdc.png)
9回流及剩余污泥泵房1平面尺寸为10.95×10.80m,池底标高为296.94m,工艺设计试水水位标高为301.85m,闭水试验用水量约为2746m³,沉降观测点标高在闭水试验的前一天进行测量。
10贮泥池1建筑面积约为170㎡,池底标高为299.70m,工艺设计试水水位标高为303.70m,闭水试验用水量约为620m³,沉降观测点标高在闭水试验的前一天进行测量。
4、编制依据:《给排水构筑物施工及验收规范》(GBJ114-90)。
二、要紧材料及要求1、大功率潜水泵、胶管:要用于闭水试验时抽水用;2、标尺:要紧用于观看充水时水位变化情形;3、刻度尺;4、水位测针:由针体和针头两部分构成;5、百分表;6、电流表。
三.闭水试验应具备条件1、水池闭水试验应在下列条件下进行:1)池体的混凝土达到100%设计强度;2)现浇钢筋混凝土水池的防水层、防腐层施工以及回填土往常;3)装配式预应力混凝土水池施加预应力以后,爱护层喷涂往常;2、水池闭水试验前,应做好下列预备工作:1)将池内清理洁净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)预备现场测定蒸发量的设备;6)充水的水源应采纳清水并做好充水和放水系统的设施。
3、水池闭水试验前,应做好下列检查工作:1)外观质量检查合格;2)构筑物内清理完毕,无杂物积水现象;3)全部预留孔洞封堵不得漏水,位于水池底板以下的管道应封堵牢固不得漏水,堵板承载力经核算并大于水压力;4)闭水试验所需材料设备进场,人员到位;5)试验脚手架搭设完毕,并符合安全规定。
四.闭水试验程序施工预备----清理检查内壁-----封堵预留洞口-----注水浸泡------检查外壁及预留洞口渗水情形------验收------缓慢放水五、闭水试验方法依照设计要求每个构筑物都必须在其主体结构混凝土达到100%设计强度后,并在防水层及防腐层施工前进行满水试验,用以考核检验污水处理构筑物的渗水量是否达到标准要求,以免污水渗漏,再次污染环境,而且也幸免钢筋混凝土结构内钢筋遭受腐蚀,阻碍结构安全。

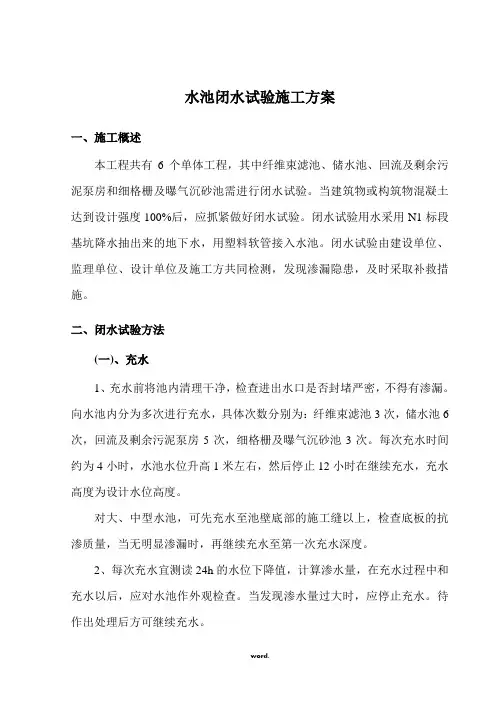

闭水试验施工方案(精选.)
![闭水试验施工方案(精选.)](https://img.taocdn.com/s3/m/35deff8bad51f01dc381f10e.png)
水池闭水试验施工方案一、施工概述本工程共有6个单体工程,其中纤维束滤池、储水池、回流及剩余污泥泵房和细格栅及曝气沉砂池需进行闭水试验。
当建筑物或构筑物混凝土达到设计强度100%后,应抓紧做好闭水试验。
闭水试验用水采用N1标段基坑降水抽出来的地下水,用塑料软管接入水池。
闭水试验由建设单位、监理单位、设计单位及施工方共同检测,发现渗漏隐患,及时采取补救措施。
二、闭水试验方法(一)、充水1、充水前将池内清理干净,检查进出水口是否封堵严密,不得有渗漏。
向水池内分为多次进行充水,具体次数分别为:纤维束滤池3次,储水池6次,回流及剩余污泥泵房5次,细格栅及曝气沉砂池3次。
每次充水时间约为4小时,水池水位升高1米左右,然后停止12小时在继续充水,充水高度为设计水位高度。
对大、中型水池,可先充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。
2、每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查。
当发现渗水量过大时,应停止充水。
待作出处理后方可继续充水。
(二)、水位观测1、充水时的水位用水位标尺测定。
2、充水至设计水深进行渗水量测定时,采用水位测针测定水位。
水位测针的读数精度应达1/10mm。
3、充水至设计水深后至开始进行渗水量测定的间隔时间,应不小于24h4、测读水位的初读数与末读数之间的间隔时间,应为24h。
5、连续测定的时间可依实际情况而定,如一天测定的渗水量符合标准,应再测定一天;如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。
(三)、蒸发量测定1、现场测定蒸发量的设备,可采用直径约50cm,高约30cm的敞口钢板水箱,并设有测定水位的测针。
水箱应检验,不得渗漏。
2、水箱应固定在水池中,水箱中充水深度可在20cm左右。
3、测定水池中水位的同时,测定水箱中的水位。
4、测定水位时报请监理工程师全程监控,读数时精度必须满足要求。

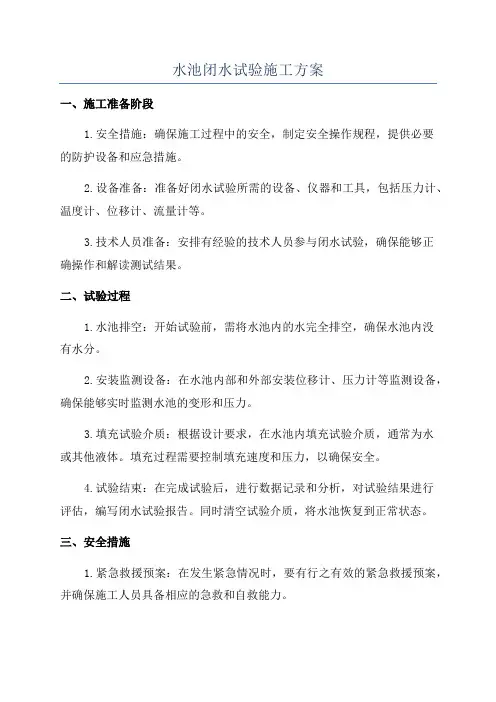

水池闭水试验施工方案
![水池闭水试验施工方案](https://img.taocdn.com/s3/m/06bf2c740a4c2e3f5727a5e9856a561252d321b2.png)
水池闭水试验施工方案一、施工准备阶段1.安全措施:确保施工过程中的安全,制定安全操作规程,提供必要的防护设备和应急措施。
2.设备准备:准备好闭水试验所需的设备、仪器和工具,包括压力计、温度计、位移计、流量计等。
3.技术人员准备:安排有经验的技术人员参与闭水试验,确保能够正确操作和解读测试结果。
二、试验过程1.水池排空:开始试验前,需将水池内的水完全排空,确保水池内没有水分。
2.安装监测设备:在水池内部和外部安装位移计、压力计等监测设备,确保能够实时监测水池的变形和压力。
3.填充试验介质:根据设计要求,在水池内填充试验介质,通常为水或其他液体。
填充过程需要控制填充速度和压力,以确保安全。
4.试验结束:在完成试验后,进行数据记录和分析,对试验结果进行评估,编写闭水试验报告。
同时清空试验介质,将水池恢复到正常状态。
三、安全措施1.紧急救援预案:在发生紧急情况时,要有行之有效的紧急救援预案,并确保施工人员具备相应的急救和自救能力。
2.施工现场安全:设置明显的警示标志,保持施工现场的整洁和通风,防止跌落和滑倒等事故发生。
3.施工人员培训:对施工人员进行必要的安全培训,提高其安全意识和操作技能。
四、质量控制1.严格按照设计要求进行施工,确保施工质量。
2.监测数据的准确性:保证监测设备的准确性和可靠性,及时校准和维护,确保数据的准确记录和分析。
3.使用合适的试验介质:根据设计要求和实际情况选择合适的试验介质,保证试验结果的准确性。
五、环境保护1.控制噪音和污染:在施工过程中,采取措施控制噪音和污染物的排放,保护周围环境不受影响。
2.废弃物处理:在试验结束后,对产生的废弃物进行妥善处理,符合环保要求。
闭水试验是水池工程施工过程中的重要环节,通过对水池的闭水试验,可以验证水池的结构和设备是否符合设计要求,为进一步的工程进行做好准备。
施工方案要综合考虑施工安全、试验准确性和环境保护等因素,确保试验过程的顺利进行和试验结果的可靠性。
水池闭水试验施工方案设计_雨水事故池
![水池闭水试验施工方案设计_雨水事故池](https://img.taocdn.com/s3/m/2843eaded4d8d15abe234e9a.png)
xxx污水处理系统初期雨水池及事故池闭水试验施工方案编制:审核:审批:xxx年月日一、工程概况 (3)二、主要材料及要求 (3)三、闭水试验应具备条件 (3)四.闭水试验程序 (4)五、闭水试验方法 (4)六、渗水量计算 (6)七、闭水试验标准 (6)八、安全 (7)九、施工注意事项 (7)十、水池满水试验记录表 (7)一、工程概况1、xxx初期雨水池及事故池,位于山西省长治市,建筑面积建筑面积7872m2,地上一层.建筑高度:1-4轴4.5米;4-7轴6.5米;局部泵房11.7米。
结构形式框架结构。
2、闭水工程介绍:3、编制依据:《给排水构筑物施工及验收规范》(GBJ141-90)。
二、主要材料及要求1、大功率潜水泵、胶管:要用于闭水试验时抽水用;2、标尺:主要用于观察充水时水位变化情况;3、刻度尺;4、水位测针:由针体和针头两部分构成(在测针未到位之前暂时用游标卡尺测量);5、百分表;6、电流表。
三、闭水试验应具备条件1、水池闭水试验应在下列条件下进行:1)池体的混凝土达到100%设计强度;2)现浇钢筋混凝土水池的防水层、防腐层施工以前;2、水池闭水试验前,应做好下列准备工作:1)将池内清理干净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的铁皮箱;6)充水的水源采用清水并做好充水和放水系统的设施。
3、水池闭水试验前,应做好下列检查工作:1)外观质量检查合格;2)构筑物内清理完毕,无杂物积水现象;3)全部预留孔洞封堵不得漏水,位于水池底板以下的管道应封堵坚固不得漏水,堵板承载力经核算并大于水压力;4)闭水试验所需材料设备进场,人员到位;5)试验脚手架搭设完毕,并符合安全规定。
四.闭水试验程序1、施工准备----清理检查内壁-----封堵预留洞口-----注水浸泡------检查外壁及预留洞口渗水情况------验收------缓慢放水2、六个池子分两次注水。
水池闭水试验施工方案-secret
![水池闭水试验施工方案-secret](https://img.taocdn.com/s3/m/07a85413302b3169a45177232f60ddccda38e69a.png)
水池闭水试验施工方案一、方案背景水池闭水试验是水利工程建设中的关键步骤,通过在水池内灌注水体,检测水池是否漏水以验证工程质量。
本文将介绍水池闭水试验的施工方案,以保障工程建设的顺利进行。
二、施工准备在进行水池闭水试验前,首先需要准备以下工作: - 1.审查设计图纸和闭水试验方案; - 2.检查水池结构及周边环境,确保没有明显裂缝或渗漏; - 3.准备必要的封堵材料和工具,如灌浆、胶带等; - 4.确保施工人员了解闭水试验的具体流程和要求。
三、施工步骤1. 封堵漏水点• 1.1 检查水池内外可能存在的漏水点,对于明显的裂缝或孔洞,使用适当的封堵材料进行处理;• 1.2 对于较难发现的潜在漏水点,可以在闭水前进行特殊处理,如在水池内外表面涂覆防水材料。
2. 灌注水体• 2.1 在封堵漏水点后,开始向水池内灌注水体,逐渐增加水体压力;• 2.2 注意监测水位变化和水池周边环境情况,确保水体不外溢或淹没施工区域。
3. 监测漏水情况• 3.1 在水体灌注至设计高度后,开始监测水池漏水情况;• 3.2 采用专业仪器对水池进行压力测试,记录漏水点位置和漏水情况。
4. 处理漏水问题• 4.1 若发现漏水点,及时采取措施修补漏点,继续进行闭水试验;• 4.2 若漏水问题严重,需重新进行封堵处理,并重新进行闭水试验。
四、验收和报告闭水试验结束后,进行闭水试验结果验收,根据实际情况编写闭水试验报告,包括施工过程、漏水情况、修补措施和闭水试验结果等内容,以供工程审查和记录。
五、安全注意事项•在进行闭水试验过程中,严格遵守安全操作规程,确保施工人员和设备安全;•注意水池区域的通风情况,防止二氧化碳中毒等意外发生;•准备应急救援设备和人员,以应对突发情况。
六、总结水池闭水试验是水利工程建设中必不可少的环节,通过严谨的施工方案和操作流程,可以保证闭水试验的顺利进行,为工程质量提供有力保障。
在实施闭水试验时,需要充分重视安全风险和漏水问题,及时处理,并撰写详尽的闭水试验报告,以保障工程质量和安全。
污水处理厂水池闭水试验施工方案
![污水处理厂水池闭水试验施工方案](https://img.taocdn.com/s3/m/fdb3c9416d85ec3a87c24028915f804d2b16879e.png)
污水处理厂水池闭水试验施工方案
一、前言
污水处理厂水池闭水试验是确保水池结构完整性与密封性的重要环节,本方案旨在详细阐述污水处理厂水池闭水试验的施工流程与方法,确保试验过程顺利、有效完成。
二、施工准备
1.清理水池周围区域,确保施工区域整洁。
2.准备工作人员及必要的施工设备和工具。
3.对水池进行全面检查,确保水池结构完好无损。
三、施工流程
1.封闭出水口
–使用密封材料封闭出水口,确保水池处于封闭状态。
2.注水
–缓慢注入水池,观察水位变化及水池周围是否有渗漏现象。
3.保压
–达到设计水位后停水,保持一定时间,观察水池是否有明显变形或漏水。
4.压力测试
–根据设计要求对水池内部施加适当压力,观察是否有渗漏或变形现象。
5.排水检查
–排空水池,检查水池内部是否有漏水,确认水池密封性能。
6.记录检测结果
–记录试验过程中的关键数据及检测结果。
四、施工注意事项
1.施工人员需严格遵守安全操作规程,确保施工安全。
2.施工过程中严禁在水池附近吸烟或使用明火。
3.对发现的任何异常情况及时报告负责人并进行处理。
五、结束语
污水处理厂水池闭水试验是保障水池运行安全的必要环节,本方案旨在指导施工人员按照程序进行闭水试验,确保水池结构完整性和密封性,从而保障污水处理厂的正常运行。
愿本施工方案能帮助各位工作人员顺利完成水池闭水试验。
以上为污水处理厂水池闭水试验施工方案,望施工团队仔细阅读并严格执行,以确保试验过程顺利、有效完成。
污水处理厂水池闭水试验施工方案
![污水处理厂水池闭水试验施工方案](https://img.taocdn.com/s3/m/5fa4082f49d7c1c708a1284ac850ad02df800758.png)
污水处理厂水池闭水试验施工方案1.施工前准备a.检查水池的施工图纸和设计要求,确保施工方案符合设计要求;b.检查水池的施工现场,确保施工场地清洁且没有杂物;c.准备好所需的施工设备和材料,包括测量仪器、检测设备、水泵等;d.建立闭水试验的施工组织机构,明确各项工作的责任和任务。
2.准备封闭水池a.清洗水池内的杂物和污垢;b.检查水池的密封性能,修复任何可能存在的泄漏;c.准备好封闭水池所需的密封材料,如胶条、胶水等。
3.封闭水池a.在水池的出水口上安装止水板,确保水池与外部环境完全隔离;b.在出水口周围使用胶条和胶水进行密封处理,确保严密性;c.在水池的进水口和排气孔等位置进行相同的封闭处理;d.检查封闭效果,确保水池完全封闭。
4.检查水池的设施a.检查水池内的管道和设备,确保没有任何问题;b.检查水池的消防设施,确保正常运行;c.检查水池内的电气设备和照明设施,确保安全运行;d.清洗水池内的滤网和滑道,确保正常使用。
5.施工安全措施a.建立封闭水池的安全警示标志,确保施工人员能够警觉戒备;b.建立施工现场管理制度,确保施工安全;c.提供必要的防护装备和设施,包括手套、面罩、护目镜等。
6.进行闭水试验a.关闭排水系统,确保水池不会有任何外界排水;b.开启供水系统,将水池灌满水,确保水池内水位正常;c.检查水池的进水和出水口,确保没有任何泄漏现象;d.进行各项性能测试,如水位控制、进出水管道的水位差、水泵和消防设备的运行测试等;e.对闭水试验过程进行记录,包括水位、压力、温度等相关数据。
7.施工验收a.检查闭水试验过程中出现的问题,进行处理;b.检查闭水试验的记录和数据,确保符合设计要求;c.进行闭水试验的总结和评估,提出改进意见;d.进行闭水试验的最终验收,并出具闭水试验报告。
以上是一个大致的水池闭水试验施工方案,具体的方案还需要根据实际情况进行调整和改进。
同时,在进行闭水试验时,需要做好安全措施,确保施工人员和设施的安全,避免任何意外事故的发生。
水池闭水试验施工方案
![水池闭水试验施工方案](https://img.taocdn.com/s3/m/0a334b19b84ae45c3b358c9e.png)
兰州西部药谷产业园污水处理厂工程水池闭水试验施工方案编制:审核:审批:日期:甘肃第一安装工程有限公司兰州西部药谷产业园污水处理厂项目目录一、编制依据: 0二、工程概况 0三、主要材料及要求 0四、闭水试验应具备条件 (1)五、闭水试验程序 (1)六、闭水试验方法 (2)七、渗水量计算 (4)八、闭水试验标准 (4)九、安全 (5)十、施工注意事项 (5)十一、满水试验记录表 (5)一、编制依据:《给排水构筑物施工及验收规范》(GB50141-2008)。
二、工程概况兰州西部药谷产业园污水处理厂位于兰州西部药谷产业园西区生产配套区,经十五路支路以西、北快速路以北的交汇处,污水处理厂占地42.9亩。
兰州西部药谷产业园污水处理厂共由23个单体,27座建构筑物,按功能分类如下:粗格栅及废水调节池1座(含事故池);废水预处理车间1座(含细格栅、旋流沉砂池、气浮池);预酸化池及废水提升泵房1座;UASB反应器4座(一体化设备);生活污水预处理间1座(含粗格栅、提升泵房、细格栅、旋流沉砂池);均质池1座;CASS反应池2座(东、西片区污废水各占1座);臭氧氧化池1座;曝气生物滤池2座(东、西片区污废水各占1座);滤布滤池1座;接触池1座;三、主要材料及要求1、大功率潜水泵、胶管:要用于闭水试验时抽水用;2、标尺:主要用于观察充水时水位变化情况;3、刻度尺;4、水位测针:由针体和针头两部分构成(在测针未到位之前暂时用游标卡尺测量);5、百分表;四、闭水试验应具备条件1、水池闭水试验应在下列条件下进行:1)池体的混凝土达到100%设计强度;2)现浇钢筋混凝土水池的防水层、防腐层施工以及回填土以前;2、水池闭水试验前,应做好下列准备工作:1)将池内清理干净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的铁皮箱;6)充水的水源采用清水并做好充水和放水系统的设施。
污水处理厂水池闭水试验施工方案
![污水处理厂水池闭水试验施工方案](https://img.taocdn.com/s3/m/ffda33d5aaea998fcc220ef8.png)
一、工程概况 (2)一、主要材料及要求 (5)三、闭水试验应具备条件 (5)四.闭水试验程序 (6)五、闭水试验方法 (6)六、沉降观测 (8)七、闭水试验标准 (8)八、安全 (9)九、施工注意事项 (9)一、工程概况1、新区污水处理厂闭水工程介绍:3、编制依据:3.1《给排水构筑物施工及验收规范》(GBJ141—2008)。
3。
2《石油化工混凝土水池工程施工及验收规范》(SH/T3535—2002)3.3《石油化工施工安全技术规程》(GB50484—2008)3.4《施工现场临时用电安全技术规程》(JGJ46-2005)3.5盈创公司《质量手册》,AHYC/M-2010《管理手册》;2010B版《程序文件》。
二、主要材料及要求1、DN100管道泵、无缝钢管,闸阀:要用于闭水试验时给水池与水池之间注水用;2、Φ150潜水泵、胶管:要用于闭水试验时抽水用;3、标尺:主要用于观察充水时水位变化情况;4、刻度尺;5、水位测针:由针体和针头两部分构成(在测针未到位之前暂时用游标卡尺测量);6、百分表;三、闭水试验应具备条件1、水池闭水试验应在下列条件下进行:1)池体的混凝土达到100%设计强度;2)现浇钢筋混凝土水池的防水层、防腐层施工以及回填土以前;2、水池闭水试验前,应做好下列准备工作:1)将池内清理干净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的铁皮箱;6)充水的水源采用消防水并做好充水和放水系统的设施.3、水池闭水试验前,应做好下列检查工作:1)外观质量检查合格;2)构筑物内清理完毕,无杂物积水现象;3)全部预留孔洞封堵不得漏水,位于水池底板以下的管道应封堵坚固不得漏水,堵板承载力经核算并大于水压力;4)闭水试验所需材料设备进场,人员到位;5)试验脚手架搭设完毕,并符合安全规定。
四.闭水试验程序施工准备-—--清理检查内壁-————封堵预留洞口—-——-注水浸泡—-—-—-检查外壁及预留洞口渗水情况——---—验收-———-—缓慢放水五、闭水试验方法根据设计要求每个构筑物都必须在其主体结构混凝土达到100%设计强度后,并在防水层及防腐层施工前进行满水试验,用以考核检验水处理构筑物的渗水量是否达到标准要求,以免水渗漏,避免钢筋混凝土结构内钢筋遭受腐蚀,影响结构安全。
水池闭水试验施工方案
![水池闭水试验施工方案](https://img.taocdn.com/s3/m/eb6386b6f78a6529657d5353.png)
兰州西部药谷产业园污水处理厂工程水池闭水试验施工方案编制: 审核:审批:日期:甘肃第一安装工程有限公司兰州西部药谷产业园污水处理厂项目目录一、编制依据: 0二、工程概况 0三、主要材料及要求 0四、闭水试验应具备条件 (1)五、闭水试验程序 (1)六、闭水试验方法 (2)七、渗水量计算 (4)八、闭水试验标准 (4)九、安全 (5)十、施工注意事项 (5)十一、满水试验记录表 (5)一、编制依据:《给排水构筑物施工及验收规范》(GB50141-2008)。
二、工程概况兰州西部药谷产业园污水处理厂位于兰州西部药谷产业园西区生产配套区,经十五路支路以西、北快速路以北的交汇处,污水处理厂占地42.9 亩。
兰州西部药谷产业园污水处理厂共由23 个单体,27座建构筑物,按功能分类如下:粗格栅及废水调节池1 座(含事故池);废水预处理车间1 座(含细格栅、旋流沉砂池、气浮池);预酸化池及废水提升泵房1 座;UASB 反应器4 座(一体化设备);生活污水预处理间1 座(含粗格栅、提升泵房、细格栅、旋流沉砂池);均质池1座;CASS反应池2座(东、西片区污废水各占1 座);臭氧氧化池1 座;曝气生物滤池2 座(东、西片区污废水各占1 座);滤布滤池1 座;接触池1 座;三、主要材料及要求1 、大功率潜水泵、胶管:要用于闭水试验时抽水用;2 、标尺:主要用于观察充水时水位变化情况;3、刻度尺;4 、水位测针:由针体和针头两部分构成(在测针未到位之前暂时用游标卡尺测量);5、百分表;四、闭水试验应具备条件1、水池闭水试验应在下列条件下进行:1)池体的混凝土达到100%设计强度;2)现浇钢筋混凝土水池的防水层、防腐层施工以及回填土以前;2、水池闭水试验前,应做好下列准备工作:1)将池内清理干净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的铁皮箱;6)充水的水源采用清水并做好充水和放水系统的设施。
水池闭水试验施工方案_雨水事故池
![水池闭水试验施工方案_雨水事故池](https://img.taocdn.com/s3/m/d9bff7ff64ce0508763231126edb6f1afe00715f.png)
水池闭水试验施工方案_雨水事故池一、试验目的和范围:二、试验装备和材料:1.闭水试验用水泵组、水管及连接器材;2.钢制、橡胶封胶及密封材料;3.试验监测设备:水位计、压力计、温度计等。
三、试验步骤:1.准备工作:(1)清理池体内外杂物和积水;(2)检查水泵组、水管和连接器材,确保其无损坏和漏水现象;(3)检查池体的密封性,如有问题及时修补。
2.试验前操作:(1)确认试验前必要设备、材料和技术人员已经准备完毕;(2)将水泵组准备好,与水管连接并进行试验运行,确保正常工作;(3)检查池体周边设施和管道,确保无堵塞和漏水现象。
3.试验过程:(1)将试验用的水泵组安装在池体外,与池体连接好水管;(2)启动水泵组,逐渐加压,将水泵组输水进入池体,使池体内水位逐渐提高;(3)在试验过程中,实时记录水位、压力和温度等参数;(4)根据监测数据,判断池体的密封性能和结构的稳定性;(5)试验结束后,停止水泵组运行,将水泵组及时清理。
四、危险源和安全措施:1.试验期间需要加压输水,要注意防止水管爆裂,确保操作人员的人身安全;2.在施工过程中,要注意防止池壁渗水导致水压的急剧增加,应及时修补和加固;3.操作人员需要根据实际情况判断应采取的安全措施,如佩戴防护手套、鞋套等。
五、试验后工作:1.清理工作现场,撤除试验所用设备和材料;2.分析试验数据,编制闭水试验报告,总结闭水试验结果;3.根据试验结果,提出相关建议和改进建议。
以上是关于水池闭水试验的施工方案,项目单位在实际操作中应根据具体条件和需求进行调整和完善,确保试验工作的安全和成功进行。
水池闭水试验施工方案
![水池闭水试验施工方案](https://img.taocdn.com/s3/m/595e543bc5da50e2524d7f28.png)
兰州西部药谷产业园污水处理厂工程水池闭水试验施工方案编制:审核:审批:日期:甘肃第一安装工程有限公司兰州西部药谷产业园污水处理厂项目目录一、编制依据: (1)二、工程概况 (1)三、主要材料及要求 (1)四、闭水试验应具备条件 (2)五、闭水试验程序 (2)六、闭水试验方法 (3)七、渗水量计算 (5)八、闭水试验标准 (5)九、安全 (6)十、施工注意事项 (6)十一、满水试验记录表 (7)一、编制依据:《给排水构筑物施工及验收规范》(GB50141-2008)。
二、工程概况兰州西部药谷产业园污水处理厂位于兰州西部药谷产业园西区生产配套区,经十五路支路以西、北快速路以北的交汇处,污水处理厂占地42.9亩。
兰州西部药谷产业园污水处理厂共由23个单体,27座建构筑物,按功能分类如下:粗格栅及废水调节池1座(含事故池);废水预处理车间1座(含细格栅、旋流沉砂池、气浮池);预酸化池及废水提升泵房1座;UASB反应器4座(一体化设备);生活污水预处理间1座(含粗格栅、提升泵房、细格栅、旋流沉砂池);均质池1座;CASS反应池2座(东、西片区污废水各占1座);臭氧氧化池1座;曝气生物滤池2座(东、西片区污废水各占1座);滤布滤池1座;接触池1座;三、主要材料及要求1、大功率潜水泵、胶管:要用于闭水试验时抽水用;2、标尺:主要用于观察充水时水位变化情况;3、刻度尺;4、水位测针:由针体和针头两部分构成(在测针未到位之前暂时用游标卡尺测量);5、百分表;四、闭水试验应具备条件1、水池闭水试验应在下列条件下进行:1)池体的混凝土达到100%设计强度;2)现浇钢筋混凝土水池的防水层、防腐层施工以及回填土以前;2、水池闭水试验前,应做好下列准备工作:1)将池内清理干净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的铁皮箱;6)充水的水源采用清水并做好充水和放水系统的设施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况 (2)
一、主要材料及要求 (5)
三、闭水试验应具备条件 (5)
四.闭水试验程序 (6)
五、闭水试验方法 (6)
六、沉降观测 (8)
七、闭水试验标准 (8)
八、安全 (9)
九、施工注意事项 (9)
一、工程概况
1、新区污水处理厂闭水工程介绍:
3、编制依据:
3.1《给排水构筑物施工及验收规范》(GBJ141-2008)。
3.2《石油化工混凝土水池工程施工及验收规范》(SH/T3535-2002)3.3《石油化工施工安全技术规程》(GB50484-2008)
3.4《施工现场临时用电安全技术规程》(JGJ46—2005)
3.5盈创公司《质量手册》,AHYC/M-2010《管理手册》;2010B版《程序文件》。
二、主要材料及要求
1、DN100管道泵、无缝钢管,闸阀:要用于闭水试验时给水池与水池之间注水
用;
2、Φ150潜水泵、胶管:要用于闭水试验时抽水用;
3、标尺:主要用于观察充水时水位变化情况;
4、刻度尺;
5、水位测针:由针体和针头两部分构成(在测针未到位之前暂时用游标卡尺测
量);
6、百分表;
三、闭水试验应具备条件
1、水池闭水试验应在下列条件下进行:
1)池体的混凝土达到100%设计强度;
2)现浇钢筋混凝土水池的防水层、防腐层施工以及回填土以前;
2、水池闭水试验前,应做好下列准备工作:
1)将池内清理干净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等;
2)检查充水及排水闸门,不渗漏;
3)设置水位观测标尺;
4)标定水位测针;
5)准备现场测定蒸发量的铁皮箱;
6)充水的水源采用消防水并做好充水和放水系统的设施。
3、水池闭水试验前,应做好下列检查工作:
1)外观质量检查合格;
2)构筑物内清理完毕,无杂物积水现象;
3)全部预留孔洞封堵不得漏水,位于水池底板以下的管道应封堵坚固不得漏水,堵板承载力经核算并大于水压力;
4)闭水试验所需材料设备进场,人员到位;
5)试验脚手架搭设完毕,并符合安全规定。
四.闭水试验程序
施工准备----清理检查内壁-----封堵预留洞口-----注水浸泡------检查外壁及预留洞口渗水情况------验收------缓慢放水
五、闭水试验方法
根据设计要求每个构筑物都必须在其主体结构混凝土达到100%设计强度后,并在防水层及防腐层施工前进行满水试验,用以考核检验水处理构筑物的渗水量是否达到标准要求,以免水渗漏,避免钢筋混凝土结构内钢筋遭受腐蚀,影响结构安全。
这期间应注意闭水试验必须用清水(切忌用污水),逐池缓慢地放水试验,发现渗漏点要做好标记。
试水水位应放至正常使用的最高水位,经三个昼夜的观察、记录,无渗漏再逐步放水。
1、准备工作
1)充水之前从水源点铺一根钢管作为主水管到首批做闭水试验的水池,在给后面的水池做试验时要把前面的水池里的水用管道泵抽到下一个水池,但水量不够时从主水管放水补充,前面水池容积大于后面的水池时,剩下的水由潜水泵抽到路边的雨水井排出场外。
2)主水管和管道泵进出口都装上阀门,在充水和排水时用来控制水流量。
3)充水所需设备,人员和材料如下:
特别说明:
1、管道材料甲供,施工方案经审批后,以工程联络单形式进行审批,报批材料;
2、管道材料按第一次引水进入砂滤池及澄清池远端以及第一次反复利用池水排水
计算,其他水池引水管道需要拆除及利旧安装,工程量以经审批的经济签证为准;
3、钢板用于水池管道口封堵:DN700管口12只;DN600管口6只;DN450管口6
只;DN400管口6只;DN350管口4只;DN250管口6只;DN200管口22只;
DN150管口12只;DN100管口2只;
4)闭水试验水池的顺序是按水池建成的先后次序,见图:
5)充水之前首先将池内清理干净,以免充水后池内浮渣漂浮水面,影响测试精度。
池内外缺陷要修补平整,对于预留孔洞,预埋管口及进出口等都要用钢板加以临时封堵,同时还必须严格检查充水及排水闸口,不得有渗漏现象发生,在完成上述工作后即可设置充水水位观测标尺,用以观察充水时水位所达到的深度,水位观测标尺可以用立于水池中部的塔尺,也可在池壁内侧弹线标注标高控制线,接下来就是做好充水和放水系统的准备,搭设测试平台及出入水池的人行通道。
2、充水
1)向水池内充水宜分三次进行:第一次充水为设计水深的1/3;第二次充水为设计水深的2/3;第三次充水至设计水深。
对大、中型水池,可先充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。
2)充水时的水位上升速度不宜超过2m/d。
相邻两次充水的间隔时间,不应小于24h。
3)每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查。
当发现渗水量过大时,应停止充水。
待作出处理后方可继续充水。
4)在水位下降不明显情况的时候,以目测为主,观察池壁周围是否有渗漏现象。
3、水位观测
1)充水时的水位可用水位标尺测定。
2)充水至设计水深进行渗水量测定时,应采用水位测针测定水位。
水位测针的读
数精度应达1/10mm。
3)充水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h。
4)测读水位的初读数与未读数之间的间隔时间,应为24h。
5)连续测定的时间可依实际情况而定,第一天测定的渗水量符合标准,应再测定一天;第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。
六、沉降观测
1、水池蓄水试验时,应测定其沉降量,并符合下列规定:
1)水池缓慢充水,每2m高度或每次充水观测一次,发生不均匀沉降时应停止充水,并增加观测次数,直至稳定后再继续充水;
2)水池蓄水达到设计高度后,观测一次,24小时后观测一次,连续观测 3d,以后每15d观测一次,直至沉降稳定;
3)放水前后再各观测一次;
4)地基沉降速率控制在连续2d内为5mm/d;
2、水池地基的不均匀沉降应符合设计文件规定,有伸缩缝的水池,缝两侧的沉降差不得大于10mm,地基的最大沉降值不得大于30mm。
七、闭水试验标准
水池闭水试验时,渗漏情况应符合石油化工混凝土水池防水等级渗漏标准。
附表:石油化工混凝土水池防水等级渗漏标准
八、安全
1、做好安全技术交底,严格执行安全技术操作规程,严禁违章指挥违章操作;
2、施工范围内的过路口,以及沟、槽等危险部位,必须设置护栏,加盖等防护措施,并设置警示标志,夜晚要挂红灯;
3、各机电设备应由专人看管,电气必须一机一闸,严格接地、接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业;
4、上下水池要用梯子,梯子要坚固放稳;
5、在对水池内水位进行检测时,上下水池应注意安全。
九、施工注意事项
1、闭水试验是对各水池施工质量总检验的重要环节之一,必须引起足够的重视。
渗水量的合格与否与施工过程中每一工序都有一定关系。
2、加强试验前对检查每一个水池、管道连接处的全面检查和整修。
3、试验合格后,所堵管道口要在全线完工前打开,避免留下隐患。
4、试验过程中,如遇较大面积的渗水或漏水,应及时将管内水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准。
