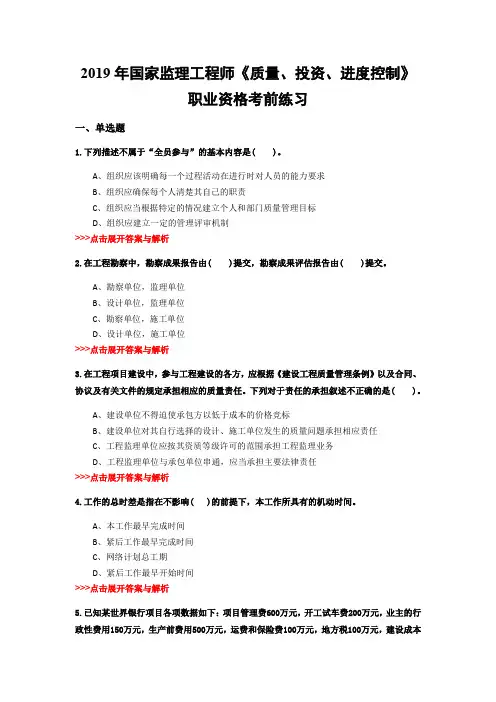

2019年监理工程师《质量投资进度控制》真题及答案
监理工程师《质量、投资、进度控制》复习题集(第3103篇)
6.在工程质量保修期限内,因勘察、设计、施工、材料等原因造成的质量问题,要由( )负责维修、更换,由责任单位负责赔偿损失。
2.在工程勘察中,勘察成果报告由( )提交,勘察成果评估报告由( )提交。
A、勘察单位,监理单位
B、设计单位,监理单位
C、勘察单位,施工单位
D、设计单位,施工单位
>>>
【答案】:A
【解析】:
本题考查的是工程勘察质量管理。工程监理单位勘察质量管理的主要工作包括:审查勘察单位提交的勘察成果报告,必要时对于各阶段的勘察成果报告组织专家论证或专家审查,并向建设单位提交勘察成果评估报告,同时应参与勘察成果验收。经验收合格后勘察成果报告才能正式使用。因此,勘察成果报告由勘察单位提交,勘察成果评估报告由监理单位提交给建设单位。
>>>
【答案】:D
【解析】:
本题考查的是ISO质量管理体系的质量管理原则及特征。全员参与的基本内容包括:(1)确定每个过程活动的能力和需求;(2)选择合格的人员进行有效培训;(3)规定职责和权益;(4)建立个人和部门目标,并评价其结果;(5)促进员工参与机会,发挥个人潜力。选项D属于领导作用的基本内容,属于管理评审。
A、7.893
B、8.849
C、9.056
D、9.654
>>>
【答案】:B
【解析】:
此题暂无解析
2019年最新监理工程师建设工程质量投资进度控制真题汇编含详细解析(复习备考必备)
2019 年监理工程师复习资料 三控科目精编真题汇编
质量投资进度控制
解析版
2019 年精编监理工程师复习资料
质量投资进度识点掌握程度,总结经验查漏补缺,提升备考 效率。根据最新考纲整理编排了 2019 年监理工程师三控真题试题汇编, 本套试卷将教材中散乱知识点进行延伸和拓展,使其系统化、网络化、规 律化,能够更好的剖析考点,归纳总结出解题的方法和规律,最终达到提 高考生解题能力的目的。 2019 年度监理工程师资格考试时间统一定于 2019 年 5 月 18-19 日。 5 月 18 日上午 09:00-11:00 建设工程合同管理 下午 14:00-17:00 建设工程质量、投资、进度控制 5 月 19 日上午 09:00-11:00 建设工程监理基本理论与相关法规 下午 14:00-18:00 建设工程监理案例分析 监理工程师资格考试成绩实行滚动管理办法,参加 4 个科目考试(级别为 考全科)的人员,必须在连续 2 个考试年度内通过全部应试科目,并通过 资格审查,方为合格;符合免试条件,参加 2 个科目考试(级别为免 2 科) 的人员,必须在 1 个考试年度内通过应试科目,并通过资格审查,方合 格。
进度计划时,分析各项工作之间逻辑关系的主要依据是施工方案、有关资源 供应情况和施工经验等。 10.某分部工程有 4 个施工过程,分为 3 个施工段组织流水施工。各施工过 程的流水节拍分别为 4 天、3 天、2 天;3 天、2 天、2 天;4 天、2 天、5 天和 3 天、2 天、4 天,则流水施工工期为()天。 A、19 B、21 C、22 D、25 答案:C 解析:C 11.下列关于列表比较法的说法,错误的是( )。 A、如果工作尚有总时差与原有总时差相等,说明该工作实际进度与计划进 度一致 B、如果工作尚有总时差大于原有总时差,说明该工作实际进度超前 C、如果工作尚有总时差小于原有总时差,且仍为非负值,说明该工作实际 进度拖后,但不影响总工期 D、如果工作尚有总时差小于原有总时差,且为负值,说明该工作实际进度 拖后,但不影响总工期 答案:D 解析:D 【答案解析】本题考查的是列表比较法。如果工作尚有总时差小于原有总时 差,且为负值,说明该工作实际进度拖后,拖后的时间为二者之差,此时工 作实际进度偏差将影响总工期。 12.设计总进度计划主要用来安排自设计准备开始至( )完成的总设计时间内 所包含的各阶段工作的开始时间和完成时间,从而确保设计进度控制总目标 的实现。 A.技术设计 B.设计评审 C.施工图设计 D.工程竣工 答案:C 解析:C
注册监理工程师《监理质量投资进度三控》建设工程施工招标阶段的投资控制(81道带答案解析)
监理质量投资进度三控第 1题:单项选择题(本题1分)根据《建设工程工程量清单计价规范》GB50500-2013的规定,分部分项工程量清单中的工程数量是按照()计算的。
A、设计文件图示尺寸的工程量净值B、设计文件结合不同施工方案确定的工程量平均值C、工程实体量和损耗量之和D、实际施工完成的全部工程量【正确答案】:A【答案解析】:本题考查的是工程量清单的编制。
《建设工程工程量清单计价规范》规定,分部分项工程量清单的工程数量,按照设计文件图示尺寸、以形成工程实体的工程量净值计算。
第 2题:单项选择题(本题1分)项目范围及工程量明确,且工期在1年以内的工程可采用()合同。
A、固定总价B、可调总价C、可调单价D、固定单价【正确答案】:A【答案解析】:本题考查的是合同价格分类。
固定总价合同的适用条件一般为:①招标时的设计深度已达到施工图设计要求,工程设计图纸完整齐全,项目范围及工程量计算依据确切,合同履行过程中不会出现较大的设计变更,承包方依据的报价工程量与实际完成的工程量不会有较大的差异;②规模较小,技术不太复杂的中小型工程,承包方一般在报价时可以合理地预见到实施过程中可能遇到的各种风险;③合同工期较短,一般为工期在1年之内的工程。
第 3题:单项选择题(本题1分)发包方只给出发包工程的有关分部分项工程以及工程范围,承包方填报相应的价格,最后按实际完成的工程数量进行结算,这属于()。
A、可调单价合同B、估算工程量单价合同C、纯单价合同D、固定价合同【正确答案】:C【答案解析】:本题考查的是单价合同。
选项A的可调单价合同,属于未来的结算,不合题意;选项B的估算工程量单价合同,需要招标人估计分部分项工程的实物数量;选项D的固定价,过于笼统。
只有选项C最合题意。
第 4题:单项选择题(本题1分)对于非国有资金投资的工程建设项目,是否采用工程量清单方式计价由()确定。
A、项目业主自主B、监理单位C、国家行政部门D、施工单位【正确答案】:A【答案解析】:本题考查的是工程量清单概述。
三控2019年监理工程师考试真题-35页文档资料
2019年《质量投资进度控制》真题及答案单项选择题(1-10)2019年度全国监理工程师执业资格考试试卷一、单项选择题(共80题,每题l分。
每题的备选项中,只有1个最符合题意)1.工程质量形成过程中,直接影响项目决策和设计质量的是( b )阶段。
a.勘察设计b.可行性研究c.竣工验收d.施工安装2.《建设工程质量管理条例》规定,施工单位必须按照设计图纸、技术规范和标准组织施工,同时应负责(D )。
a.提供施工场地b.组织设计图纸交底c.审核设计变更方案d.检验建筑材料、构(配)件3.在工程勘察实施过程中应设置报验点,必要时监理工程师对其进行(A )。
a.旁站监理b.现场巡视c.监督指导d.平行检测4.在工程勘察的现场作业质量控制中,监理工程师应对( C)进行审查。
a.现场质量保证体系b.勘察实施方案c.重要岗位人员的上岗证d.勘察成果报告5.对于结构特殊或复杂的工程项目施工组织设计,必要时项目监理机构可与建设单位协商,组织有关专业部门和专家会审,提出意见后由(A )签发审查意见。
a.总监理工程师b.监理单位技术负责人c.专业部门负责人d.会审专家组组长6.按照可操作性原则,监理工程师要审查承包单位的施工组织设计是否( )。
a.有能力执行并保证工期和质量目标8.掌握了本工程的特点及难点c.采用了先进的技术方案d.全面分析了施工条件7.在施工测量的质量控制中,承包单位应对建设单位给定的原始基准点、基准线和标高等进行复核,并将复核结果报( )审核。
a.建设单位b.监理单位c.质量监督机构d.建设行政主管部门8.当采用解析图方式表达施工过程质量预控及对策时,该解析图的中间部分应用框图列出施工全过程各阶段的( )。
a.工作任务名称b.技术工作内容c.管理工作要求d.控制对策措施9.在结构工程施工中对已安装的模板、架立的钢筋等应进行( )检验。
a.全数b.抽样c.整体d.综合10.在监理工程师发出的书面文件中,属于指令文件的是( )。
监理工程师《建设工程质量、投资、进度控制》考试试题含答案参考28
监理工程师《建设工程质量、投资、进度控制》考试试题含答案1. 单选题:分部份项工程量清单中,材料费的索赔不包括()。
A.由于客观原因材料价格大幅度上涨B.由于索赔事项材料实际用量超过计划用量而增加的材料费C.由于非承包商责任工程延误导致的材料价格上涨和超期储存费用D.由于承包商管理不善,造成材料损坏失效正确答案: D2. 单选题:发生工程质量事故后,下一步处理程序应当是()。
A.总监理工程师征得建设单位允许后,签发工程暂停令B.施工单位进行质量事故调查C.项目监理机构审查施工单位报送的质量事故调查报告D.施工单位实施处理,项目监理机构跟踪调查正确答案: C3. 单选题:对于周期长的设备,监造人员定期及不定期的到创造现场,检查了解设备制造过程的质量状况,属于( )的监控方式。
A.驻厂监造B.定点监造C.巡回监造D.分期监造正确答案: C4. 单选题:关于自由时差和总时差,下列说法错误的是( ) 。
A.自由时差为零,总时差必然为零B.总时差为零,自由时差必然为零C.在不影响总工期的前提下,工作的机动时间为总时差D.在不影响紧后工作最早开始的前提下,工作的机动时间为自由时差正确答案: A5. 多选题:工程开工前,项目监理机构应审查施工单位现场的( )。
A.分包单位资格B.质量管理组织机构C.管理制度D.施工控制测量成果E.专职管理人员和特种作业人员的资格正确答案: BCE6. 单选题:我国项目监理机构在施工阶段投资控制的主要任务不包括( )。
A.付款签证B.对拟建项目进行财务评价C.对已完工程进行计量D.审核竣工结算款正确答案: B7. 单选题:施工现场主导机械一台,台班单价 1500 元/台班,折旧费 800 元/台班,人工日工资单价 150 元/工日,窝工补贴 80 元/工日,由于电网停电,导致停工 2d,人工窝工 10 工日,则施工企业可索赔( )元。
A.0B.1500C.2100D.2400正确答案: D8. 多选题:确定施工进度控制目标的依据有( )。
2019年最新监理工程师建设工程质量投资进度控制真题汇编含详细解析(复习必备)
建设工程质量投资进度控制精编考前冲刺试题
注意事项: 1.本试卷中所有试题均来自历年监理工程师考试真题,均含有详细解析。 2.本套试卷严格按照考纲编制,具有极高的复习参考价值,建议认真做 题,做好查漏补缺。
第 I 卷(选择题)
请点击修改第 I 卷的文字说明
一、单项选择题
解,并用实务工程量、货币工作量及形象进度表示,将更有利于监理工程师 明确对各承包单位的进度要求。 6.下列对于进度计划执行中的跟踪检查,表述不正确的是()。 A、跟踪检查是计划执行信息的主要工作 B、跟踪检查是进度分析的依据 C、跟踪检查是进度调整的依据 D、跟踪检查是进度控制的关键步骤 答案:A 解析:A 【答案解析】本题考查的是进度监测的系统过程。跟踪检查是计划执行信息 的主要来源,是进度分析和调整的依据,也是进度控制的关键步骤。 7.一般说来,进度控制的效果与收集数据资料的()有关。 A、收集方式 B、施工场地 C、资料收集人员 D、时间间隔 答案:D 解析:D 【答案解析】本题考查的是进度监测的系统过程。一般说来,进度控制的效 果与收集数据资料的时间间隔有关。 8.( )是计划执行信息的主要来源,是进度分析和调整的依据,也是进度控 制的关键步骤。 A、进度计划执行中的跟踪检查 B、定期召开现场会议 C、实际进度数据的加工处理 D、实际进度与计划进度的对比分析 答案:A 解析:A 【答案解析】本题考查的是进度监测的系统过程。对进度计划的执行情况进 行跟踪检查是计划执行信息的主要来源,是进度分析和调整的依据,也是进 度控制的关键步骤。 9.某分部工程有 4 个施工过程,分为 3 个施工段组织加快的成倍节拍流水 施工。已知各施工过程的流水节拍分别为 4 天、6 天、4 天和 2 天,则拟采
质量、投资、进度控制-2019注册监理师考试真题-37页文档资料
2019年监理工程师质量、投资、进度控制真题及答案。
一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)1.质量是指“一组固有特性满足要求的程度”,其中,“要求”是指()的需要和期望。
A.供方和需方B.组织和个人C.明示和隐含D.一般和特殊2.任何建筑产品在适用、耐久、安全、可靠、经济以及与环境协调性方面都必须达到基本要求。
但不同专业的工程,其环境条件、技术经济条件的差异使其质量特点有不同的()。
A.侧重面B.选择范围C.内在界限D.内在关系3.加强隐蔽工程质量验收和监督管理,是基于工程质量具有()的特点而提出的要求。
A.影响因素多B.波动大C.终检局限性D.评价方法特殊性4.选择合适的承包单位是工程质量管理的重要环节,工程承发包管理属于()的管理职能。
A.业主B.政府C.监理单位D.施工单位5.某工程勘察设计企业已具有市政公用工程行业的桥梁、隧道工程甲级勘察设计资质。
该企业还可承担()的勘察设计业务。
A.全国范围所有工程B.企业所在地区工程C.建筑行业所有工程D.公路、铁道行业桥梁、隧道工程6.在设计展开阶段,监理工程师进行质量控制的工作内容之一是()。
A.优选设计单位B.编制设计大纲C.参与主要材料、设备选型D.提供设计基础资料7.对初步设计阶段的无法明确或具体解决的重大技术问题,应通过()的阶段,以满足设计质量的要求。
A.扩初设计B.技术设计C.施工图设计D.方案设计8.按施工层次划分工程质量控制的系统过程时,最基本的控制对象是()。
A.原材料和构(配)件B.施工机械与设备C.施工作业过程D.分部工程9.在施工承包企业的资质管理中,根据施工承包企业的()将其资质划分为三个序列。
A.工程性质B.企业规模C.承包能力D.专业等级10.对于规模大、工艺复杂、需要分期出图的工程项目,承包单位要求分阶段报审施工组织设计的,应经过()批准。
A.建设单位B.设计单位C.监理单位D.质检部门11.监理工程师在对承包单位材料、构(配)件采购订货的质量控制中,应要求承包单位向供货方索取(),用于证明其质量符合要求。
监理工程师考试造价监理《建设工程质量投资进度控制》真题
监理工程师考试造价监理《建设工程质量投资进度控制》真题选择题与解析根据现行工程量计量规范,清单项目的工程量应以()为准进行计算。
A.完成后的实际值B.形成工程实体的净值C.定额工程量数量D.对应的施工方案数量【答案】B @@@【考点】分部分项工程项目清单【解析】现行计量规范明确了清单项目的工程量计算规则,其工程量是以形成工程实体为准,并以完成后的净值来计算的。
这一计算方法避免了因施工方案不同而造成计算的工程量大小各异的情况,为各投标人提供了一个公平的平台。
关于编制招标控制价的说法,正确的是()。
A.综合单价应包括由招标人承担的费用及风险B.安全文明施工费按投标人的施工组织设计确定C.措施项目费应为包括规费、税金在内的全部费用D.暂估价中材料单价,应按招标工程量清单的单价计入综合单价【答案】D @@@【考点】招标控制价及确定方法【解析】A项,综合单价应根据拟定的招标文件和招标工程量清单项目中的特征描述及有关要求确定,还应包括招标文件中划分的应由投标人承担的风险范围及其费用。
B项,措施项目费中的安全文明施工费应当按照国家或省级、行业建设主管部门的规定标准计价。
C项,措施项目应按招标文件中提供的措施项目清单确定,措施项目采用分部分项工程综合单价形式进行计价的工程量,应按措施项目清单中的工程量确定综合单价;以“项”为单位的方式计价的,价格包括除规费、税金以外的全部费用。
D项,暂估价中的材料、工程设备单价、控制价应按招标工程量清单列出的单价计入综合单价。
某挖沟槽土方项目招标,工程量清单中的土方开挖工程量为200m3,投标人按施工方案计算得到的预算工程量为300m3,按企业定额该子项基价为100元/m3,则该土方开挖的单位报价应为()元/m3。
A.300B.200C.150D.100【答案】C @@@【考点】投标报价审核要点【解析】由于工程量清单中的工程量不能变动,因此,在计算综合单价时,需要将增量费用分摊,进行组价,即由预算工程量乘以企业定额基价得出的总价应与清单工程量乘以综合单价得出的总价相等。
2019监理工程师——建设工程质量、投资、进度控制考试试题及答案word精品文档16页
2019监理工程师——建设工程质量、投资、进度控制考试试题及答案2019-5-29 16:31【大中小】【打印】【我要纠错】一、单项选择题(共80题,每题1分。
每题的备选项中。
只有1个最符合题意)1. 从性质上分析影响工程质量的因素,可分为偶然性因素和系统性因素。
下列引起质量波动的因素中,属于偶然性因素的是()。
A.设计计算失误B.操作未按规程进行C.施工方法不当D.机械设备正常磨损2. 政府、勘察设计单位、建设单位都要对工程质量进行控制,按控制的主体划分,政府属于工程质量控制的()。
A.自控主体B.外控主体C.间控主体D.监控主体3.工程开工前,应由()到工程质量监督站办理工程质量监督手续。
A.施工单位B.监理单位C.建设单位D.监理单位协助建设单位4.建设工程质量的特性中,“在规定的时间和规定的条件下完成规定功能的能力”是指工程的()。
A.耐久性B.安全性C.可靠性D.适用性5.初步设计阶段,监理工程师对设计图纸的审核侧重于()。
A.技术方案的比较、分析B.使用功能及质量要求是否得到了满足C.各专业设计是否符合预定的质量标准和要求D.所采用的技术方案是否符合总体方案的要求6.我国建设工程质量保修制度规定,在正常使用条件下,基础设施工程、房屋建筑工程的地基基础和主体结构工程的最低保修期限为其合理使用年限,合理使用年限应在()中给出。
A.总体设计文件B.初步设计文件C.技术设计文件D.施工图设计文件7.设计单位向施工单位和承担施工阶段监理任务的监理单位等进行设计交底,交底会议纪要应由()整理,与会各方会签。
A.施工单位B.监理单位C.设计单位D.建设单位8.为了便于过程控制和终端把关,按施工层次划分的质量控制系统过程,是指分别对()所进行的控制过程。
A.检验批、分项、分部、单位工程B.资源投入、生产过程、产出品C.施工准备、施工过程、竣工验收D.施工人员、检验人员、监理人员9.工程开工前,应该对建设单位给定的原始基准点、基准线和标高等测量控制点进行复核,该复测工作应由()完成。
2019年监理工程师《质量、投资、进度控制》真题共19页word资料
一、单项选择题1.工程建设活动中,形成工程实体质量的决定性环节在()阶段。
A.项目决策B.工程设计C.工程施工D.工程竣工验收2.工程质量控制按其实施主体不同分为自控主体和监控主体。
下列单位中属于自控主体的是()。
A.设计单位B.咨询单位C.监理单位D.建设单位3.工程质量控制应坚持()的原则。
即工程质量应积极主动地对影响质量的各种因素加以控制,而不是消极被动的处理出现的质量问题。
A.以人为核心B.以预防为主C.质量第一D.质量达到标准4.法定的国际级检测机构出具的检测报告,在国内具有()的性质。
A.一般裁定B.权威裁定C.最终裁定D.最高裁定5.在正常使用条件下,房屋建筑主体结构工程的最低保修期为()。
A.建设单位要求的使用年限B.设计文件规定的合理使用年限C.30年D.50年6.“持续改进”是ISO质量管理体系八项质量管理原则之一,其核心是提高质量管理体系的()。
A.有效性和效率B.管理水平C.科学性D.创造价值能力7.下列监理文件资料中,不属于监理单位质量管理体系文件的是()。
A.总监理工程师任命书B.监理实施细则C.监理日志D.材料设备验收记录8.下列特征值中,描述质量特性数据离散程度的是()。
A.总体算术平均数B.样本算术平均数C.样本中位数D.总体标准偏差9.计数型一次抽样检验方案为(N,n,C),其中N为送检批的大小,n为...大小,C为合格判定数,若发现n中有d件不合格品,当()时该送检批合格。
A.d=C+1B.d<C+1<c+1C.d>CD.d≦C10.工程质量控制的统计分析方法中,可以用来系统整理分析某个质量问题与其产生原因之间关系的方法是()。
A.因果分析图法B.相关图法C.排列图法D.直发图法11.当混凝土的坍落度大于220mm时,如果用钢尺测量混凝土扩展后最终的最大直径和最小直径的差大于(),则坍落扩展度试验结果无效。
A.20mmB.30mmC.40mmD.50mm12.施工图设计文件审查合格后,()应及时主持召开图纸会审会议,与会各方会签会议纪要。
2019年监理工程师考试《质量、投资、进度控制 》真题及答案
2019年监理工程师考试《质量、投资、进度控制 》真题及答案【暂缺题目:22-29;56-61】一、单项选择题1.根据《建设工程监理规范》,第一次工地会议纪要由( ) 负责整理。
A.建设单位B.设计单位C.施工项目部D项目监理机构参考答案:D2.根据《建设工程监理规范》下列施工控制测里成果及保护措施中,项目监理机构夏核的内容不包括()。
A.施工单位测里人员的资格证书B.施工平面控制网的测量成果C.测量设备的养护记录D.控制性的保护措施参考答案:C3.在工程施工过程中,检查施工现场工程建设各方主体的质里行为,是( ) 的主要任务。
A.建设单位B.监理单位C.工程质里监督机构D.工程质里检测机构此为临时链接,仅用于预览,将在短期内失效。
参考答案:C4.根据有关标准,对有抗震设防要求的主体结构,纵向受力钢筋的屈服强度实则值与强度标准值的比例不应大于( )A.1.30B.1 35C.1. 40D.1.45参考答案:A5.iso质里管理体系提出的“持续改进”质里管理原则,其核心内容是()。
A.需求的变化要求组织不断改进B.确立挑战性的改进目标C.提高有效性和效率D.全员参与参考答案:C6.iso质里管理体系运行中,体系要素管理到位的前提和保证是()。
A管理体系的适时管理B.管理体系的行为到位C.管理体系的适中控制D.管理体系的识别能力参考答案:D7关于样本中位数的说法,正确的是()。
A.样本数为偶数时,中位数是数值大小排序后居中两数的平均值B.中位数反映了样本数据的分散状况C.中位数反映了中间数据的分布D.样本中位数是样本极差值的平均值参考答案:A8.关于抽样检验的说法,正确的是( )。
A.计量抽样检验是对单位产品的质量采取计数抽样的方法B.-次抽样检验涉及3个参数,二次抽样检验涉及5个参数C.一次抽样检验和二次抽样检验均为计量抽样检验D.一次抽样检验和二次抽样检验均涉及 3个参数,即批量、样本数和合格判定数参考答案:B9.在采用排列图法分析工程质量问题时,按累计频率划分进行质量影响因素分类,次要因素对应的累计频率区间为( )。
注册监理工程师《监理质量投资进度三控》建设工程进度控制概述(79道带答案解析)
监理质量投资进度三控第 1题:单选题(本题1分)在进行建设项目总进度目标控制前,首先应( )A 分析和论证进度目标实现的可能性B 制定项目进度控制的措施C 编制施工总进度规划D 对项目实施进行总体部署【正确答案】:A【答案解析】:建设项目的总进度目标指的是整个项目的进度目标,它是在项目决策阶段项目定义时确定的,项目管理的主要任务是在项目的实施阶段对项目的目标进行控制。
建设项目总进度目标的控制是业主方项目管理的任务(若采用建设项目总承包的模式,协助业主进行项目总进度目标的控制也是建设项目总承包方项目管理的任务)。
在进行建设项目总进度目标控制前,首先应分析和论证进度目标实现的可能性。
第 2题:单项选择题(本题1分)建设工程进度控制的经济措施之一是指()。
A、业主对应急赶工给予优厚的赶工费用B、加强索赔管理,公正地处理索赔C、监理工程师严格控制合同变更D、监理工程师分析影响进度的风险因素【正确答案】:A【答案解析】:本题考查的是进度控制的措施。
只有选项A属于经济措施,选项B、C、D属于合同措施。
第 3题:单项选择题(本题1分)为了实现进度控制目标,监理工程师根据建设工程的具体情况,制定了下列进度控制措施,其中属于组织措施的是()。
A、加强索赔管理,公正地处理索赔B、建立图纸审查、工程变更和设计变更管理制度C、审查承包商提交的进度计划D、及时办理工程预付款及工程进度款支付手续【正确答案】:B【答案解析】:本题考查的是进度控制的措施和主要任务。
其中选项A属于合同措施,选项C属于技术措施,选项D属于经济措施。
只有选项B属于组织措施。
第 4题:单项选择题(本题1分)工程项目年度计划依据工程项目总进度计划,由()进行编制。
A、设计单位B、建设单位C、施工单位D、上级主管部门【正确答案】:B【答案解析】:本题考查的是建设单位的计划系统。
建设单位编制(也可委托监理单位编制)的进度计划包括工程项目前期工作计划、工程项目建设总进度计划和工程项目年度计划。
监理工程师《质量、投资、进度控制》复习题集(第1825篇)
2019年国家监理工程师《质量、投资、进度控制》职业资格考前练习一、单选题1.当本工作有紧后工作时,其自由时差等于所有紧后工作最早开始时间与本工作( )。
A、最早开始时间之差的最大值B、最早开始时间之差的最小值C、最早完成时间之差的最大值D、最早完成时间之差的最小值>>>点击展开答案与解析【答案】:D【解析】:本题考查的是双代号网络计划时间参数的计算。
对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间之差的最小值。
2.工程质量控制按其实施主体不同分为自控和监控主体。
下列单位中属于自控主体的是( )。
A、设计单位B、咨询单位C、监理单位D、建设单位>>>点击展开答案与解析【答案】:A【解析】:此题暂无解析3.某项目采用试差法计算财务内部收益率,求得i1=15%、i2=18%、i3=20%时所对应的净现值分别为150万元、30万元和-10万元,则该项目的财务内部收益率为( )。
A、17.50%B、19.50%C、19.69%D、20.16%>>>点击展开答案与解析【答案】:B【解析】:本题考查的是方案经济评价主要指标的计算。
题干给出i2=18%i3=20%,相对应的净现值NPV1=30万元0,NPV2=-100;运用线性插入法计算内部收益率:IRR=i,+[NPV1÷(NPV1+|NPV2|)]×(i2-i1)=18%+30÷(30+10)×(20%-18%)=19.5%。
4.审核与评定勘察成果是勘察阶段质量控制最重要的工作,下列属于审核与评定中技术性审查内容的是( )。
A、工程勘察成果齐全可靠B、工程勘察资料按规定执行审核程序,并由负责人签字C、工程勘察成果按程序进行检查和验收D、针对不同勘察阶段,对工程勘察报告的内容和深度进行检查>>>点击展开答案与解析【答案】:D【解析】:本题考查的是工程勘察质量管理。
监理考试监理工程师考试《建设工程质量投资进度控制》真题
监理考试监理工程师考试《建设工程质量投资进度控制》真题监理工程师《建设工程质量、投资、进度控制》真题及详解一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)1.工程建设过程中,确定工程项目的质量目标应在()阶段。
A.项目可行性研究B.项目决策C.工程设计D.工程施工【答案】B @@@【考点】项目决策【解析】项目决策阶段对工程质量的影响主要是确定工程项目应达到的质量目标和水平。
项目决策阶段是通过项目可行性研究和项目评估,对项目的建设方案做出决策,使项目的建设充分反映业主的意愿,并与地区环境相适应,做到投资、质量、进度三者协调统一。
2.工程项目建成后,难以对工程内在质量进行检验。
这是因为工程质量本身具有()的特点。
A.影响因素多B.质量波动大C.检验特殊性D.终检局限性【答案】D @@@【考点】工程质量的特点【解析】工程项目建成后不可能像一般工业产品那样依靠终检来判断产品质量,或将产品拆卸、解体来检查其内在质量,或对不合格零部件进行更换。
而工程项目的终检(竣工验收)无法进行工程内在质量的检验,发现隐蔽的质量缺陷。
因此,工程项目的终检存在一定的局限性。
3.工程质量检验机构出具的检验报告需经()确认后,方可按规定归档。
A.监理单位B.施工单位C.设计单位D.工程质量监督机构【答案】A @@@【考点】工程质量检测【解析】检测机构完成检测业务后,应当及时出具检测报告。
检测报告经检测人员签字,检测机构法定代表人或其授权的签字人签署,并加盖检测机构公章或检测专用章后方可生效。
检测报告经建设单位或工程监理单位确认后,由施工单位归档。
4.根据《建筑工程质量管理条例》,设计文件中选用的材料、构配件和设备,应当注明()。
A.生产厂B.规格和型号C.供应商D.使用年限【答案】B @@@【考点】勘察、设计单位的质量责任【解析】设计单位提供的设计文件应当符合国家规定的设计深度要求,注明工程合理使用年限。
监理工程师《质量、投资、进度控制》真题(完整版)
一、单项选择题(共80 题,每题1 分。
每题的备选项中,惟独1 个最符合题意)1、工程质量控制中,应坚持以()为主的原则。
A.公正B.预防C.管理D.科学2、工程质量是指工程满足()需要,符合国家法律、法规、设计文件、技术规范标准等的特性综合。
A.建设单位B.设计单位C.施工单位D.质量监督机构3、工程具备竣工验收条件后,()应及时组织相关单位进行工程验收。
A.监理单位B.建设单位C.质量监督机构D.施工单位4、在工程勘察现场作业的质量控制中,监理工程师应对() 进行检查。
A.现场质量管理体系B.勘察实施方案C.重要岗位人员的上岗证D.勘察成果报告5、为保证施工过程实际投入的物质资源转化为质量合格的工程产品,应对作业技术活动的()和结果进行控制。
A.方案策划B.组织计划C.管理状态D.实施状态6、对于规模大、结构复杂的工程项目,总监理工程师要审查承包单位的施工组织设计文件,在签署审查意见前应报送()技术负责人审查。
A.建设单位B.监理单位C.设计单位D.质量监督机构7、承包单位向项目监理机构报送的分包单位资格报审表中应附有分包单位的()。
A.资质和业绩材料B.营业执照和经营范围C.资质和分包合同D.项目经理职责和施工计划8、监理工程师对承包单位进场的施工机械设备进行检查核对的目的是为了控制(),保证施工质量。
A.施工方案的先进性B.施工措施的针对性C.作业技术准备状态D.施工计划的可行性9、在混凝土灌注桩施工过程要求每桩测定混凝土坍落度2 次,每30~50Cm 测定-次灌注高度,这是针对可能发生的()质量问题而采取的预控措施。
A.混凝土强度不足B.斜孔、断桩C.钢筋笼上浮D.缩颈、堵管10 、当承包单位在工程材料报审表中所附的质量证明文件、检验试验报告不足以说明产品质量符合要求时,监理工程师可再行组织复验或者()。
A.要求补充资料B.见证取样试验C.专家分析论证D.退回重新报审11、根据建设项目总体计划和相关设计文件的要求编制的设备采购方案,最终须获得()的批准。
注册监理工程师《监理质量投资进度三控》ISO质量管理体系及卓越绩效管理模式(77道带答案解析)
监理质量投资进度三控第 1题:单项选择题(本题1分)即通过第三方进行,又需要书面保证的是()。
A、见证B、认可C、认证D、许可【正确答案】:C【答案解析】:本题考查的是质量管理体系的实施。
认证与认可的区别如下:(1)认证是由第三方进行,认可是由授权的机构进行;(2)认证是书面保证,认可是正式承认;(3)认证是证明认证对象与认证所依据的标准符合性,认可是证明认可对象具备从事特定任务的能力。
第 2题:单项选择题(本题1分)监理单位质量管理体系实施中,()应检查监理规划与监理实施细则的质量控制措施是否落实、管理记录是否完整和符合规定要求。
A、建设单位负责人B、总监理工程师C、认证机构D、质量监督机构【正确答案】:B【答案解析】:本题考查的是质量管理体系的实施。
总监理工程师应检查监理规划与监理实施细则的质量控制措施是否落实、管理记录是否完整和符合规定要求等。
第 3题:单项选择题(本题1分)持续改进总体业绩应当是组织的一个永恒目标,该要点的基本内容不包括()。
A、对组织不断的改进B、提高有效性和效率C、确定挑战性的改进目标D、确定关键、重要过程【正确答案】:D【答案解析】:本题考查的是ISO质量管理体系的质量管理原则。
选项D属于管理的系统方法。
第 4题:单项选择题(本题1分)“既能满足组织内部质量管理的要求,又能满足组织与顾客的合同要求,还能满足第二方认定、第三方认定和注册的要求。
”属于质量管理体系的()特征。
A、符合性B、系统性C、全面有效性D、动态性【正确答案】:C【答案解析】:本题考查的是ISO质量管理体系的质量管理原则及特征。
质量管理体系的运行应是全面有效的,既能满足组织内部质量管理的要求,又能满足组织与顾客的合同要求,还能满足第二方认定、第三方认定和注册的要求。
第 5题:单项选择题(本题1分)()是监理单位内部质量管理的纲领性文件和行动准则,应阐述监理单位的质量方针。
A、质量手册B、程序文件C、质量说明D、作业文件【正确答案】:A【答案解析】:本题考查的是质量管理体系的建立。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2019 年监理工程师考试《质量、投资、进度控制》真题及答案一、单项选择题1.根据《建设工程监理规范》,第一次工地会议纪要由( ) 负责整理。
A.建设单位B.设计单位C.施工项目部D.项目监理机构答案:D2.根据《建设工程监理规范》下列施工控制测里成果及保护措施中,项目监理机构夏核的内容不包括()。
A.施工单位测里人员的资格证书B.施工平面控制网的测量成果C.测量设备的养护记录D.控制性的保护措施答案:C3.在工程施工过程中,检查施工现场工程建设各方主体的质里行为,是( ) 的主要任务。
A.建设单位B.监理单位C.工程质里监督机构D.工程质里检测机构答案:C4.根据有关标准,对有抗震设防要求的主体结构,纵向受力钢筋的屈服强度实则值与强度标准值的比例不应大于( )A.1.30B.1 35C.1.40D.1.45答案:A5.ISO质里管理体系提出的“持续改进”质里管理原则,其核心内容是()。
A.需求的变化要求组织不断改进B.确立挑战性的改进目标C.提高有效性和效率D.全员参与答案:C6.IS0质里管理体系运行中,体系要素管理到位的前提和保证是()。
A.管理体系的适时管理B.管理体系的行为到位C.管理体系的适中控制D.管理体系的识别能力答案:D7.关于样本中位数的说法,正确的是()。
A.样本数为偶数时,中位数是数值大小排序后居中两数的平均值B.中位数反映了样本数据的分散状况C.中位数反映了中间数据的分布D.样本中位数是样本极差值的平均值答案:A8.关于抽样检验的说法,正确的是( )。
A.计量抽样检验是对单位产品的质量采取计数抽样的方法B.-次抽样检验涉及3个参数,二次抽样检验涉及5个参数C.一次抽样检验和二次抽样检验均为计量抽样检验D.一次抽样检验和二次抽样检验均涉及3个参数,即批量、样本数和合格判定数答案:B9.在采用排列图法分析工程质量问题时,按累计频率划分进行质量影响因素分类,次要因素对应的累计频率区间为( )。
A.70%~80%B.80%~90%C.80%~100%D.90%~100%答案:B10.在工程质里统计分析时,应用控制图观察分析生产状态,应判定为工序异常的是()。
A.连续七点链B.排列点连续6点下降C.排列点在连续11点中有6点连续司侧D.排列点连续5点上升答案:A11.下列方法中,不属于混凝土结构实体强度检测方法的是( ) 。
A.超声回弹综合法B.取芯法C.回弹仪法D.超声波对则法答案:D12.根据《建设工程监理规范》。
项目监理机构应将已审核签认的施工组织设计报送()。
A.工程质里监督机构B.建设单位C.监理单位D.施工单位答案:B13.关于钢绞线进场复验的说法,正确的是()。
A.同一规格的钢绞线每批不得大于6吨B.检验试验必须进行现场抽样C.力学性能的抽样检验需进行反复弯曲试验D.抽样检验时,应从每批钢绞线中任选3盘取样送检答案:D14.在施工单位提交的下列报审表、报验表中,专业监理工程师签署意见后,总监理工程师还应签署审核意见的是()。
A.分包单位资格报审表B.施工控制则里成果报验表C.分项工程质里报验表D.工程材料、构配件、设备报审表答案:A15.工程施工工期应自( ) 中载明的开工曰期起计算。
A.工程开工报审表B.施工组织设计报审表C.施工控制测里成果报验表D.工程开工令答案:D16.根据《建设工程监理规范》,项目监理机构应根据工程特点和( ) ,确定旁站的关键部位和关键工序。
A.监理规划B.监理细则C.施工单位报送的施I组织设计D.监理合同答案:C17根据《建设工程监理规范》,下列施I单位报审表中,需要总监理I程师签字并加盖执业印章的是()。
A.监理通知回复单B.施工组织设计报审表C.分部工程报验表D.工程复工报审表18.在混凝土矿物掺合料中,不能改善混凝土工作性的活性粉体材料是。
A.硅灰B.矿渣粉C.硅粉D.粉煤灰答案:C19.根据《建设I程监理规范》,下列工程资料中,需要建设单位签署审批意见的是()。
A.监理规划B.施I组织设计C.工程暂停令D.超过一定规模的危险性较大的分部分项工程专项施工方案答案:D20.监理单位对制造周期长的设备制造过程,质里控制可采用的方式是()。
A.驻厂监造C.定点监控D.目标监控答案:B21.根据《建筑施I质里验收统一标准》,涉及安全、节能、环境保护等项目的专项验收要求,应由( )组织专家论证。
A建设单位B.监理单位C.设计单位D.施工单位答案:A22题-29题暂缺30.因施工原因发生工程质量事故,涉及结构安全处理的重大技术处理方案,*()提出。
A施工单位B项目监理机构C原设计单位答案:C31.工程勘察阶段,监理单位质量控制最重要的工作是审核与评定( )。
A.勘察方案B.勘察合同C.勘察任务书D.勘察成果答案:D32.工程设计阶段,监理单位协助建设单位组织施工图设计评审时,评审的重点是( ) 。
A.设计深度是否符合规定B.施工进度能否实现C.经济评价是否合理D.设计标准是否符合预定要求答案:A33.某新建学校项目由教学楼、行政楼等构成,按建设工程项目的划分层次,行政楼属于( )。
A.专业工程B.单项工程C.单位工程D.分项工程答案:B34.下列费用中,属于建筑安装工程规费的是( )。
A.教育费附加B.地方教育附加C.职工教育经费D.住房公积金答案:D35.按照有关标准规定,对建筑以及材料、构件和建筑安装物进行一般鉴定、检验所发生的费用在( )中列支。
A.建筑安装工程材料费B.建筑安装工程企业管理费C.建筑安装工程规费D.工程建设其他费用答案:B36某招标工程,分部分项工程费为41000万元(其中定额人工费占15%),措施项目费以分部分项工程费的2.5%计算,暂列金额800万元,规费以定额人工费为基础计算,规费费率为8%,税率为8%。
则该工程的招标控制价为( )万元。
A.46343.530B.47143.530C.47215.530D.47247.794答案:C37.某进口设备,装运港船上交货价(FOB)为50万美元,到岸价(CIF)为51万美元,关税税率为10%,,增值税税率为13%,美元的银行外汇牌价为: 1 美元=6.72元人民币,则该进口设备的增值税为人民币( )。
A.43.680C.48.048B.44.554D.49.009答案:D38某新建项目,建设期2年,第1年向银行借款2000万元,第2年向银行借款3000万元,年利率为6%,则该项目估算的建设期利息为()元。
A.213.6B.247.2C.273.6D.427.2答案:C39某施工机械预算价格为30万元,残值率为2%,折旧年限为10年,年平均工作225个台班,采用平均折旧法计算,则该施工机械的台班折旧费为( )元。
A.130.67B.133.33C.1306.67D.1333.33答案:A40某银行给企业贷款100万元,年利率为4%,贷款年限3年,到期后企业一次性还本付息,利息按复利每半年计息一次,到期后企业应支付给银行的利息为( )万元。
A.12.000B.12.616C.24.000D.24.973答案:B41.下列方案经济评价指标中,属于偿债能力评价指标的是( )。
A.净年值B.利息备付率C.内部收益率D.总投资收益率答案:B42某建设项目,静态投资3460万元,建设期贷款利息60万元,涨价预备费80万元,流动资金800万元。
则该项目的建设投资为( )万元。
A.3520C.3600D.4400答案:C43关于净现值指标的说法,正确的是( )。
A.该指标能够直观地反映项目在运营期内各年的经营成果B.该指标可直接用于不同寿命期互斥方案的比选C.该指标小于零时,项目在经济上可行D.该指标大于等于零时,项目在经济上可行答案:D44.某项目应用价值工程原理进行方案择优,各方案的功能系数和单方造价见下表,则最优方案为()。
A.甲方案B.乙方案D.丁方案答案:B45能较快发现问题,审查速度快,但问题出现的原因还需继续审查的施I图预算审查方法是( )。
A.对比审查法B.逐项审查法C.标准预算审查法D.筛选审查法答案:D46.关于工程量清单的说法,正确的是( )。
A.招标文件中工程量清单的准确性和完整性由工程量清单编制单位负责B.招标文件中分项工程项目清单的项目名称一般以工程实体名称命名C.招标文件中分部分项工程量清单的项目编码前10位按现行计量规范的规定设置D.投标人不得对招标文件中的措施项目清单进行调整答案:B47.下列招标文件所列的工程量清单中,不可调整的闭口清单是( )。
A.分部分项工程量清单B.能计量的措施项目清单C.不能计量的措施项目清单D.其他项目清单答案:A48.某工程施工过程中发生了一项未在合同中约定的零星工作,增加费用2万元,此费用应列入工程的( )中。
A.暂列金额B.暂估价C.计日工D.总承包服务费答案:C49某工程的工作内容和技术经济指标非常明确,工期10个月,预计施工期间通货膨胀率低,则该工程较适合采用的合同计价方式是( )。
A.固定总价合同B.可调总价合同C.固定单价合同D.可调单价合同答案:A50.采用成本加奖罚合同,当实际成本大于预期成本时,承包人可以得到()。
A.工程成本、酬金和预先约定的奖金B.工程成本和预先约定的奖金,不能得到酬金C.工程成本,但不能得到酬金和预先约定的奖金D.工程成本和酬金,但也可能会处予-笔罚金答案:D51根据《建设工程施工合同(示范文本)》,监理人应在收到承包人提交的工程量报告后( )天内完成对承包人提交的工程量报表的审核并报送发包人。
A.7B.14C.21D.28答案:A52根据《建设工程工程量清单计价规范》,当承包人投标报价中材料单价低于基准单价时,施工期间材料单价跌幅以为基础,超过合同约定的风险幅度值时,其超过部分按实调整。
A.基准单价B.投标报价C.定额单价D:投标控制价答案:B53某工程在施工过程中,因不可抗力造成如下损失: (1)在建工程损失10万元;(2)承包人受伤人员医药费和补偿金2万元;(3)施工机具损坏损失1万元(4)工程清理和修复费用0.5万元。
承包人及时向项目监理机构提出了索赔申请,共索赔13.5 万元。
根据《建设工程施工合同(示范文本)》,项目监理机构应批准的索赔金额为( )万元。
A.10.0B.10.5C.12.5D.13.5答案:B54.已签约合同价中的暂列金额由( )负责掌握使用。
A.承包人B.监理人C.贷款人D.发包人答案:D55.承包人在施I中遇到了一个有经验的承包人也难以预测的不利物质条件,导致承包人成本增加和工期延误,则承包人可索赔( )。
A.增加的成本、延误的工期和相应利润B.延误的工期、不能索赔增加的成本和相应利润C.增加的成本,不能索赔延误的工期和相应利润D.增加的成本和延误的工期,不能索赔相应利润答案:D56题-61题暂缺62.某分部工程有3个施工过程,分为4个施工段组织加快的成倍节拍流水施工,各施工过程流水节拍分别是6天、6天、9天,则该分部工程的流水施工工期是()天。
