足球场基础施工组织方案
足球场施工方案范文
足球场施工方案范文一、项目背景与概述足球是一项全球广受欢迎的体育运动,它对于培养人们的团队意识、锻炼身体和促进社交交流起到了重要作用。
本项目旨在建设一座现代化的足球场,为广大足球爱好者提供一个良好的训练和比赛场地。
本文将从选址、设计、施工等方面进行详细阐述。
二、选址与设计1.选址足球场选址应考虑到交通便利、土地使用权、环境保护等因素。
一般来说,足球场需要一个相对平整、开阔的地方,并尽可能避开居民区和工业区。
2.设计足球场设计应以人体工程学为基础,充分考虑运动员的需求和安全性。
标准足球场的尺寸为长105米、宽68米,但也可以根据实际情况进行调整。
场地材料应选用合适的草皮,并考虑排水系统、灯光和观众席的设计。
三、施工步骤与流程1.土地准备在选定的位置上进行土地平整工作,清除杂草和树木,确保场地的平整度和稳定性。
2.地基工程进行场地的地基工程,包括挖掘和填土,以确保场地能够承受足球比赛的压力。
3.排水系统足球场需要一个良好的排水系统,以确保比赛过程中不会因为积水而影响比赛的进行。
施工人员应设计和安装排水系统,包括排水沟和排水管道等。
4.草皮铺设选择适合足球场的草皮,并进行铺设工作。
草皮的品质和铺设技术对于场地的质量和使用寿命有着直接的影响。
5.灯光和观众席设置考虑到足球比赛可能在夜间进行以及观众需求,施工团队应设计和安装足够的灯光系统和观众席,以确保观众的观赛体验和安全。
6.设施设置除了足球场本身,还应考虑一些辅助设施的设置,如更衣室、洗手间、储物柜、裁判室等。
四、质量控制在施工过程中,应严格按照施工方案进行操作,并对每个环节进行质量检查。
特别是在场地平整和草皮铺设等工程中,应严格按照标准和规范进行。
五、安全保障在施工期间,应采取一些措施确保工人的人身安全。
例如,要求工人佩戴防护用具、设置安全标志和围栏,并进行安全培训。
六、项目预算与招标根据项目的规模和要求,编制详细的项目预算,并进行相应的招标工作。
足球场施工组织设计方案
目录....................................................................................(一) 工程位置 (1)(二)足球场部份铺设范围及要求 : (2).......................................一、基础施工 (3)二、混凝土基础施工 (9).......................................一、电气施工安装 (12)................................一、施工进度计划和进度保证措施 (13)二、质量保证措施 (14)三、施工安全措施 (15)(一)工程位置(二)足球场部份铺设范围及要求 :1. 1 足球场范围:一片十一人制足球场,球场大小为 89 米*65 米,每片球场总占地尺寸为: 94 米*71 米。
一片七人制足球场,每片球场大小为 61 米*32 米,每片球场总古地尺寸为: 61 米*米。
足球场总占地 8151 平方米。
足球场基础:场地平整,根据设计总体标高确定土方增减,基层压实,压实度 95%道渣粒径 70-120,铺设 200 厚;粒径 20-60 碎石层铺设 100 厚,再浇筑 150 厚 C25 商品混凝土,混凝土平整度要求 2 米靠尺<4mm。
、足球场草皮:本足球场人造草坪应采用优质进口赛尔隆单丝草编织,高度为 50mm;1、国际田径协会联合会《田径场地设施标准手册》2、《体育建造施工规范》 JGJ31-2003 J265-20033、《建造结构荷载规范》 GB50009-20014、《混凝土结构设计规范》 GB50010-20025、《砌体结构施工规范》 GB50003-20016、《建造地基基础施工规范》 GB50007-20027、《施工现场暂时用电安全技术规范》 JGJ46-20058、《建造地基基础工程施工质量验收规范》 GB50202-20029、《供配电系统设计规范》 (GB50052-2022 )10、《通用用电配电设计规范》 (GB50055-2022)11、《电力工程电缆设计规范》(GB50217-2022)12、《建造照明设计标准》(GB50034-2022)13、《体育场馆照明设计及检测标准》(JGJ/153-2022)(一)施工前准备材料准备本工程现场内土方回填的土料必须符合要求,必须保证填方的强度和稳定性,本工程回填土料全部采用外购,并选择不具有膨胀性的粘性 t,通过自卸车运送到土方回填区域进行土方回填,严禁选用淤泥、膨胀性上或者有机质含量大于 5%的土及建造垃圾进行回填,回填土不得含有石块、碎砖,灰渣及有机质,素土回填前,必须先做干密度试验,最小干密度符合设计和施工规范要求。
浦东足球场施工方案公示(3篇)
第1篇一、工程概况浦东足球场位于上海市浦东新区,是一座集足球比赛、训练、休闲、娱乐为一体的综合性体育场馆。
本项目总投资约10亿元人民币,占地面积约5.2万平方米,总建筑面积约3.5万平方米。
足球场规模为标准11人制足球场,观众席容量为1.5万人。
以下是具体的施工方案公示。
二、施工组织与管理1. 施工组织机构成立浦东足球场建设项目部,负责整个工程的施工组织、协调和管理。
项目部下设施工管理部、工程技术部、质量安全部、物资设备部、财务部、综合办公室等部门。
2. 施工人员项目施工人员应具备相应的职业资格证书,并经过专业培训,确保施工质量和安全。
3. 施工进度根据工程总体进度计划,制定详细的施工进度计划,确保工程按期完工。
三、施工工艺与技术1. 基础工程(1)基础开挖:采用机械开挖,开挖深度根据地质勘察报告确定。
(2)基础垫层:采用C15混凝土垫层,厚度100mm。
(3)基础主体:采用C30混凝土,厚度根据荷载要求确定。
2. 足球场场地(1)基础施工:根据场地尺寸和荷载要求,进行基础施工。
(2)土工合成材料铺设:在基础施工完成后,铺设土工合成材料,以提高地基承载力。
(3)基础回填:采用中粗砂回填,分层夯实,确保基础稳定。
(4)基础排水:设置排水沟和集水井,保证场地排水顺畅。
3. 足球场表面(1)基础找平:对基础表面进行找平处理,确保场地平整度。
(2)铺设草坪:选用高品质的足球专用草坪,按照施工规范进行铺设。
(3)草坪养护:施工完成后,对草坪进行养护,确保草坪生长良好。
4. 观众席(1)基础施工:根据观众席尺寸和荷载要求,进行基础施工。
(2)主体结构:采用钢结构或钢筋混凝土结构,确保结构安全。
(3)观众席装饰:采用环保材料,对观众席进行装饰,提高观赛体验。
5. 公共设施(1)卫生间:按照规范要求设置卫生间,确保卫生。
(2)饮水点:设置饮水点,方便观众和运动员。
(3)安全设施:设置安全设施,如安全通道、紧急疏散通道等。
学校足球场工程施工方案
一、工程概况本工程为某学校新建足球场,占地面积为10000平方米,主要包括足球场、看台、跑道、绿化等配套设施。
施工工期为90天。
二、施工组织机构1. 施工项目经理:负责整个工程的组织、协调和管理工作。
2. 技术负责人:负责施工过程中的技术指导和质量控制。
3. 施工班组:负责具体的施工任务。
三、施工进度安排1. 施工准备阶段(5天):完成施工图纸的审核、施工方案编制、材料设备采购、人员组织等工作。
2. 施工阶段(80天):完成足球场、看台、跑道、绿化等配套设施的施工。
3. 竣工验收阶段(5天):完成工程验收、资料整理、移交等工作。
四、施工工艺及方法1. 足球场施工(1)场地平整:采用挖掘机进行场地平整,确保场地高差小于0.5米。
(2)基础施工:采用C15混凝土浇筑,厚度为20厘米。
(3)土工布铺设:在基础施工完成后,铺设土工布,用于防水、排水。
(4)草坪铺设:选用优质天然草皮,按照规定的间距进行铺设。
2. 看台施工(1)看台基础:采用C15混凝土浇筑,厚度为20厘米。
(2)看台结构:采用砖混结构,墙面抹灰,地面铺设瓷砖。
(3)看台座椅:采用不锈钢座椅,按照规定的间距进行安装。
3. 跑道施工(1)跑道基础:采用C15混凝土浇筑,厚度为20厘米。
(2)跑道面层:采用透气型跑道材料,按照规定的厚度进行铺设。
4. 绿化施工(1)绿化区域划分:根据设计要求,合理划分绿化区域。
(2)绿化植物选择:选用适合当地气候的植物,保证绿化效果。
(3)绿化种植:按照规定的间距进行种植,确保植物生长。
五、质量控制措施1. 严格控制原材料质量,确保工程品质。
2. 施工过程中,严格执行施工工艺,确保施工质量。
3. 加强施工过程中的检验,及时发现并解决问题。
4. 定期进行工程验收,确保工程符合设计要求。
六、安全文明施工措施1. 做好施工现场的安全防护措施,确保施工人员安全。
2. 加强施工现场的文明施工管理,保持施工现场整洁。
3. 定期进行安全教育培训,提高施工人员的安全意识。
足球场施工方案

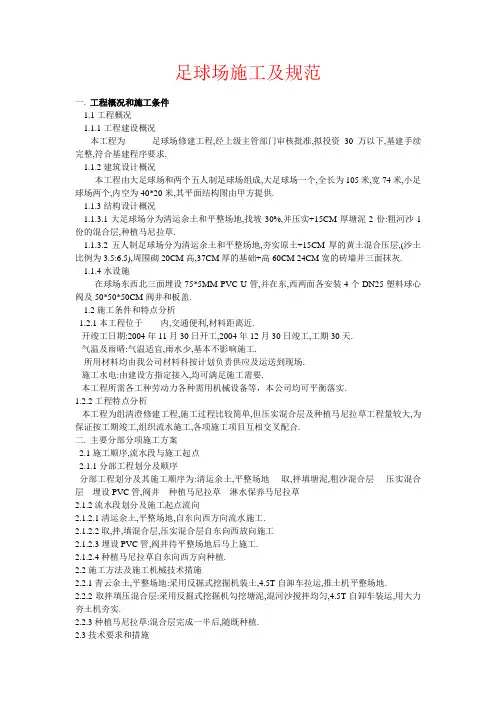

足球场施工及规范一.工程概况和施工条件1.1工程概况1.1.1工程建设概况本工程为足球场修建工程,经上级主管部门审核批准,拟投资30万以下,基建手续完整,符合基建程序要求.1.1.2建筑设计概况本工程由大足球场和两个五人制足球场组成,大足球场一个,全长为105米,宽74米,小足球场两个,内空为40*20米,其平面结构图由甲方提供.1.1.3结构设计概况1.1.3.1大足球场分为清运余土和平整场地,找坡30%,并压实+15CM厚塘泥2份:粗河沙1份的混合层,种植马尼拉草.1.1.3.2五人制足球场分为清运余土和平整场地,夯实原土+15CM厚的黄土混合压层,(沙土比例为3.5:6.5),周围砌20CM高,37CM厚的基础+高60CM 24CM宽的砖墙并三面抹灰.1.1.4水设施在球场东西北三面埋设75*5MM-PVC-U管,并在东,西两面各安装4个DN25塑料球心阀及50*50*50CM阀井和板盖.1.2施工条件和特点分析1.2.1 本工程位于内,交通便利,材料距离近.开竣工日期:2004年11月30日开工,2004年12月30日竣工,工期30天.气温及雨晴:气温适宜,雨水少,基本不影响施工.所用材料均由我公司材料科按计划负责供应及运送到现场.施工水电:由建设方指定接入,均可满足施工需要.本工程所需各工种劳动力各种需用机械设备等,本公司均可平衡落实.1.2.2工程特点分析本工程为组清澄修建工程,施工过程比较简单,但压实混合层及种植马尼拉草工程量较大,为保证按工期竣工,组织流水施工,各项施工项目互相交叉配合.二.主要分部分项施工方案2.1施工顺序,流水段与施工起点2.1.1分部工程划分及顺序分部工程划分及其施工顺序为:清运余土,平整场地----取,拌填塘泥,粗沙混合层----压实混合层---埋设PVC管,阀井---种植马尼拉草---淋水保养马尼拉草2.1.2流水段划分及施工起点流向2.1.2.1清运余土,平整场地,自东向西方向流水施工.2.1.2.2取,拌,填混合层,压实混合层自东向西放向施工2.1.2.3埋设PVC管,阀井待平整场地后马上施工.2.1.2.4种植马尼拉草自东向西方向种植.2.2施工方法及施工机械技术措施2.2.1青云余土,平整场地:采用反掘式挖掘机装土,4.5T自卸车拉运,推土机平整场地.2.2.2取拌填压混合层:采用反掘式挖掘机勾挖塘泥,混河沙搅拌均匀,4.5T自卸车装运,用大力夯土机夯实.2.2.3种植马尼拉草:混合层完成一半后,随既种植.2.3技术要求和措施2.3.1保证草的成活率达到80%,场地平整度不超过+_5CM.2.3.2种植草的时候要注意保证草皮和泥土的结合度,不要有松动,保证淋水湿透.2.3.3场地平整时要打好水平线,以保证平整度.三.质量安全措施3.1工程质量措施施工中除应遵照建筑工程施工和绿化工程施工及验收规范的要求外,还应做到以下几点: 3.1.1施工前工长应做好技术交底,严格按图纸规定的技术要求组织施工,要随时检查执行情况,做好记录,每个分部分项工程施工完成后,要及时检查评定施工质量.3.1.2要严格贯彻公司制定的以工程质量为中心的岗位责任制度,认真组织开展施工班组的质量自检自查,互检互查,交接班检查,做好质量评比工作.3.1.3做好施工中各项技术,档案资料的整理及积累工作.3.1.4各种放线测量工作应认真复核检查,严格防止尺寸错误.3.1.5要认真做好完成项目的保护工作,对质量不合格的必须返工.3.1.6严格执行计量方面的奖罚制度.3.2安全施工技术组织措施施工中除应遵守建筑工程安全操作规程的规定外,本工程施工中应做好下述各条安全施工技术与组织措施:3.2.1做好经常性安全施工措施教育工作,配备专职安全检查员一人,负责日常安全检查.3.2.2现场临时性用点应按规定统一架设和维护,夜间如有加班施工时,应增加照明设施,各种电器快观设箱家锁,非机电人员不准开动机器设备,专人专机管理.3.2.3做好雨天的排水沟道的修整,使排水畅通.3.2.4做好现场防火工作.四.施工进度计划根据施工方案及有关施工条件及工期要求等,经调整见图1-1施工进度计划表 (略)五.施工准备及劳动力计划根据施工图纸施工方案及施工进度计划,见下表:劳动力需要量计划表 (略)施工机具需用量计划表 (略)现场施工主要材料需用量计划表 (略)六.施工平面图设计见建设方施工图纸平面图人造草坪产品特点1、人造草坪是全天侯场地,完全不受雨、雪、高寒、高温、高原等极端气候影响。
足球场工程施工方案
一、工程概况本工程为某市某区新建足球场,占地面积约10000平方米,建筑面积约2000平方米。
足球场设计标准为国际足联FIFA 2星标准,满足国际比赛需求。
足球场包括足球比赛场地、观众席、训练场、配套设施等。
二、施工组织设计1. 施工队伍成立项目施工领导小组,由项目经理、技术负责人、施工员、质量员、安全员等组成。
施工队伍由具备丰富施工经验的专业技术人员和熟练工人组成。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
具体进度如下:(1)前期准备:2个月(2)基础施工:3个月(3)主体结构施工:4个月(4)配套设施施工:2个月(5)竣工验收:1个月三、施工工艺及质量控制1. 土方工程(1)采用机械开挖,人工配合,确保土方开挖质量。
(2)土方填筑采用分层填筑、分层压实,确保填筑土方密实度。
(3)对填筑后的场地进行平整,满足设计要求。
2. 基础工程(1)采用钢筋混凝土基础,确保基础结构安全可靠。
(2)钢筋绑扎、混凝土浇筑严格按规范操作,确保基础质量。
3. 足球场场地施工(1)足球场场地采用天然草皮,种植前对场地进行平整、压实。
(2)草皮种植按照设计要求进行,确保草皮生长良好。
(3)足球场场地铺设完成后,进行浇水、施肥等养护工作。
4. 观众席及配套设施施工(1)观众席采用预制钢筋混凝土结构,确保结构安全。
(2)配套设施包括卫生间、更衣室、休息室等,按照设计要求进行施工。
5. 质量控制(1)加强施工过程中的质量控制,确保工程质量。
(2)严格执行施工规范和标准,确保施工质量。
(3)对关键工序进行验收,确保质量符合要求。
四、安全管理1. 施工现场设立安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 定期对施工现场进行安全检查,发现问题及时整改。
4. 加强施工人员的安全教育,提高安全意识。
五、环保措施1. 施工过程中,做好施工现场的排水、降尘工作。
2. 施工垃圾及时清运,不得随意堆放。
足球场施工组织设计
一、施工方案
1、基础坪床层
采用沙基种植层+粗砂过渡层+碎石排水层+盲沟管道排水基础坪床结构,种植层中加泥炭、肥料、保水剂等材料(见基础层结构剖面图)。厚度按原设计250mm,使用的各种材料的粒径大小及比例按英国标准设计。盲沟按龟背样平行排列,间距10m。坪床坡度0.3 %。这种基础结构能将种植层和草皮层积水快速排走,并能保持土壤中有充足的水分和养分,达到排水与保水、养分储存与利用、结构与功能的动态平衡,能很好地满足草的生长要求和运动比赛对场地表面质量的要求。英超联赛许多俱乐部球场即采用这种基础层结构。
三、施工方法
(一)坪床工程
1、在全面测量场地标高符合要求后,用10吨以上压路机碾压夯实,密实度达到90%以上。
2、在现有基础上按照设计图纸挖盲排管沟和喷灌供水管沟。盲排沟规格按照设计要求进行挖设,并设置0.3%的坡降。清理好盲排管沟后,先在沟底垫上一层干净的小卵石,再按坡降铺设150MM径打孔PVC盲管,在确保坡降满足设计要求后回填干净的碎石,要求粒径30-50mm,并夯实。
(4)电脑控制器的安装和调试方法
a、电脑控制器应安装在防雨、防晒、安全的地方。
b、电脑控制器的输入电压为220V,工作输出电压为24V。
c、严格按电脑控制器说明书的要求进行调试。
(三)草坪工程
1、植草
(1)草皮卷培植
兰引三号结缕草从种植草茎到成坪需要3个月的生长时间,生长季节在华南地区为3-10月份,11月后生长逐渐变缓,12月基本停止生长。从本工程的施工季节和工期要求看,场地要移植的草皮卷必须赶明年1月份成熟才能保证工程如期竣工,但这一阶段正值冬季低温期,草能够生长的时间只有一个半月,因此,要确保明年1月份草皮卷成熟,必须采取特殊培育措施。
足球场施工程序(3篇)
第1篇一、施工准备1. 现场勘察:对施工场地进行实地勘察,了解地形、地貌、地质、水文等基本情况,确保施工环境符合施工要求。
2. 技术交底:组织施工人员学习施工图纸、技术规范和施工方案,明确施工要求、施工工艺和施工顺序。
3. 材料设备:采购符合国家标准的足球场建筑材料和设备,如混凝土、钢筋、沥青、橡胶颗粒等。
4. 施工队伍:组建专业的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
二、基础施工1. 地基处理:根据地质情况,对地基进行加固处理,确保地基承载力满足足球场要求。
2. 挖方填方:根据设计要求,进行挖方和填方,调整场地标高,确保场地平整。
3. 土方回填:将挖方土方回填至填方区域,进行压实处理,确保土壤密实度。
4. 基础混凝土施工:按照设计要求,进行基础混凝土浇筑,确保混凝土强度和耐久性。
5. 基础钢筋施工:按照设计要求,进行基础钢筋绑扎和焊接,确保钢筋间距和锚固长度。
6. 基础防水施工:对基础进行防水处理,确保防水层质量。
三、场地施工1. 沥青混凝土施工:按照设计要求,进行沥青混凝土基层和面层施工,确保路面平整、密实。
2. 橡胶颗粒施工:将橡胶颗粒均匀撒铺在沥青混凝土面上,确保橡胶颗粒厚度和分布均匀。
3. 界线施工:按照设计要求,进行足球场线划设,确保线划清晰、准确。
4. 水电施工:安装排水系统、照明系统和音响系统,确保足球场设施完善。
四、绿化施工1. 场地绿化:按照设计要求,进行足球场周边绿化,包括种植草坪、树木和花卉等。
2. 园林景观:设计并施工足球场周边园林景观,如座椅、休息区、停车场等。
五、竣工验收1. 施工单位组织验收:按照施工图纸、技术规范和施工方案,对施工质量进行全面检查。
2. 客户验收:客户对施工质量进行验收,确认施工符合要求。
3. 政府部门验收:政府部门对施工质量进行验收,确保施工符合国家规定。
4. 验收合格后,进行足球场交付使用。
六、后期维护1. 制定足球场维护保养制度,确保足球场设施正常运行。
塑胶足球场工程施工方案
一、工程概况本项目为XX地区某学校塑胶足球场施工工程,场地面积为10000平方米,场地长度为105米,宽度为68米。
本工程采用国际足联(FIFA)规定的11人制足球场标准。
工程内容包括:场地基础施工、排水系统施工、排水沟施工、排水井施工、排水沟及排水井检查井施工、草坪铺设、围网安装、照明系统安装等。
二、施工组织1. 施工队伍本工程由具有丰富经验的施工队伍承担,施工队伍由项目经理、技术负责人、施工员、质检员、安全员等组成。
2. 施工进度根据工程规模和施工要求,制定合理的施工进度计划,确保工程按期完成。
三、施工工艺及措施1. 场地基础施工(1)平整场地:对原场地进行平整,确保场地平整度达到设计要求。
(2)铺设排水层:在平整后的场地铺设排水层,排水层采用天然砂石材料,厚度为15cm。
(3)铺设垫层:在排水层上铺设垫层,垫层采用级配碎石,厚度为10cm。
(4)铺设基层:在垫层上铺设基层,基层采用C15混凝土,厚度为15cm。
2. 排水系统施工(1)排水沟施工:在场地四周设置排水沟,排水沟采用C20混凝土现浇,深度为30cm,宽度为40cm。
(2)排水井施工:在排水沟内设置排水井,排水井采用C20混凝土现浇,直径为1.2m,井深为1.5m。
(3)排水沟及排水井检查井施工:在排水沟及排水井内设置检查井,检查井采用C20混凝土现浇,直径为1.2m,井深为1.5m。
3. 草坪铺设(1)草坪土层施工:在基层上铺设草坪土层,草坪土层采用沙壤土,厚度为15cm。
(2)草坪铺设:在草坪土层上铺设草坪,草坪采用天然草皮,厚度为5cm。
4. 围网安装(1)围网材料:围网采用优质钢材,表面进行防腐处理。
(2)围网安装:按照设计要求,将围网固定在场地四周。
5. 照明系统安装(1)照明灯具:选用高效节能的照明灯具,光源为LED。
(2)照明线路:按照设计要求,铺设照明线路,并进行接地处理。
四、施工质量控制1. 施工过程中,严格执行国家有关质量标准和规范。
足球场地修缮工程施工方案
一、工程概况1. 项目名称:XX学校足球场地修缮工程2. 项目地点:XX学校内3. 项目规模:足球场面积约为3000平方米4. 项目投资:预计总投资XX万元5. 工期要求:XX个工作日二、施工内容1. 足球场面层修缮2. 足球场基础加固3. 足球场排水系统改造4. 足球场灯光系统更新5. 足球场周边绿化及配套设施修缮三、施工方案1. 施工准备(1)组织施工队伍,对施工人员进行技术培训和安全教育。
(2)对施工现场进行清理,确保施工环境整洁。
(3)准备施工所需材料、设备,确保施工顺利进行。
2. 足球场面层修缮(1)铲除原有破损的足球场面层,清理基层。
(2)对基层进行修补,确保基层平整、坚实。
(3)铺设新的人造草坪,确保草坪质量符合要求。
(4)对草坪进行平整、压实,确保草坪质量。
3. 足球场基础加固(1)对原有基础进行检测,确定加固方案。
(2)采用注浆、锚杆等方式对基础进行加固。
(3)确保加固后的基础能够承受足球场的使用需求。
4. 足球场排水系统改造(1)拆除原有排水系统,清理排水管道。
(2)重新铺设排水管道,确保排水畅通。
(3)安装排水沟、检查井等配套设施,提高排水效果。
5. 足球场灯光系统更新(1)拆除原有灯光设备,清理现场。
(2)安装新的灯光设备,确保照明效果。
(3)对灯光系统进行调试,确保照明质量。
6. 足球场周边绿化及配套设施修缮(1)对周边绿化进行修剪、补种,确保绿化效果。
(2)对配套设施进行维修、更新,提高使用效果。
四、施工进度安排1. 施工前期准备:5个工作日2. 足球场面层修缮:10个工作日3. 足球场基础加固:7个工作日4. 足球场排水系统改造:7个工作日5. 足球场灯光系统更新:7个工作日6. 足球场周边绿化及配套设施修缮:5个工作日7. 施工验收:3个工作日五、质量保证措施1. 选用优质材料,确保工程质量。
2. 严格按照施工规范进行施工,确保施工质量。
3. 加强施工过程中的质量检查,及时发现并解决问题。
运动场建筑工程施工方案
一、工程概况本项目为某学校新建运动场,包括篮球场、足球场、田径场等。
运动场总面积为10000平方米,建筑层数为1层,结构形式为钢筋混凝土框架结构。
工程总投资约为1000万元。
二、施工组织设计1.施工队伍组建一支具有丰富施工经验的专业施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
2.施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
3.施工方法采用流水施工方法,分段、分层、分项进行施工。
4.施工设备根据施工需要,配置必要的施工设备,如挖掘机、推土机、混凝土搅拌车、泵车、起重机等。
三、施工工艺及质量控制1.基础工程(1)开挖基槽,清理槽底,检查基槽尺寸及地基承载力。
(2)铺设垫层,采用碎石垫层,厚度为150mm。
(3)浇筑基础混凝土,采用C15混凝土,浇筑厚度为200mm。
(4)基础混凝土养护,达到设计强度后方可进行下一道工序。
2.主体结构工程(1)主体结构采用钢筋混凝土框架结构,框架柱、梁、板均采用C30混凝土。
(2)钢筋加工、绑扎、焊接,确保钢筋间距、保护层厚度符合设计要求。
(3)模板工程,采用组合钢模板,确保模板的牢固、平整、严密。
(4)混凝土浇筑,采用泵送混凝土,严格控制混凝土质量。
3.屋面工程(1)屋面防水层采用SBS改性沥青防水卷材,确保防水效果。
(2)屋面找平层,采用C15混凝土,厚度为50mm。
(3)屋面保温层,采用聚苯乙烯泡沫板,厚度为100mm。
4.装饰工程(1)室内墙面、地面采用瓷砖铺设,确保平整、牢固。
(2)门窗安装,确保门窗的密封、美观。
(3)室外地面采用沥青混凝土铺设,确保平整、耐久。
四、安全文明施工1.施工现场设置明显的安全警示标志,确保施工安全。
2.施工现场设置临时排水沟,防止雨水浸泡地基。
3.施工现场设置临时照明设施,确保夜间施工安全。
4.施工现场设置垃圾分类收集点,确保环境卫生。
五、施工保障措施1.加强施工人员培训,提高施工人员素质。
国外高端足球场施工方案(3篇)
第1篇一、项目背景随着足球运动的普及和足球文化的传播,高端足球场在国外已成为体育设施建设的热点。
高端足球场不仅需要具备一流的硬件设施,还要体现独特的设计理念和先进的施工技术。
本方案旨在为国外高端足球场提供一套全面、高效的施工方案,确保项目顺利进行。
二、项目概述本项目为国外某城市高端足球场建设,占地面积约30,000平方米,建筑面积约10,000平方米。
足球场设有一个标准11人制足球场,观众席可容纳10,000人。
项目总投资约2亿元人民币。
三、施工组织架构为确保项目顺利实施,成立以下施工组织架构:1. 项目经理部:负责项目的整体规划、组织、协调和指挥。
2. 工程技术部:负责施工图纸的审核、技术指导、施工方案编制等。
3. 质量安全部:负责施工现场的质量安全监督、检查和整改。
4. 物资设备部:负责工程材料的采购、验收、保管和发放。
5. 施工队:负责施工现场的施工任务。
四、施工方案1. 前期准备(1)施工图纸审核:对施工图纸进行全面审核,确保图纸的准确性和可行性。
(2)施工组织设计:编制详细的施工组织设计,明确施工流程、进度安排、人员配备、设备配置等。
(3)施工现场准备:平整场地,搭建临时设施,如办公室、宿舍、食堂等。
(4)材料设备采购:根据施工组织设计,采购所需材料设备,并进行验收。
2. 基础施工(1)土方工程:进行场地平整,确保场地标高符合设计要求。
(2)地基处理:对地基进行加固处理,确保地基稳定性。
(3)基础施工:按照设计要求进行基础施工,包括混凝土浇筑、钢筋绑扎等。
3. 主体结构施工(1)足球场看台:采用钢结构,进行看台框架、楼梯、栏杆等构件的安装。
(2)屋面工程:采用轻钢结构,进行屋面梁、檩条、屋面板等构件的安装。
(3)室内装饰:进行墙面、地面、吊顶等装饰施工。
4. 配套设施施工(1)体育设施:安装足球场灯光、音响、显示屏等体育设施。
(2)附属设施:建设卫生间、更衣室、淋浴室、医务室等附属设施。
足球场工程施工(3篇)
第1篇一、场地规划1. 场地选择:选择合适的场地是足球场工程施工的第一步。
场地应具备以下条件:交通便利、地势平坦、排水良好、不受自然灾害影响。
2. 场地设计:根据足球场的使用需求,设计合理的场地布局。
包括足球场尺寸、场地分区、观众席、通道、停车场等。
3. 场地审批:将场地设计方案提交相关部门审批,确保设计方案符合相关规范和标准。
二、基础建设1. 土壤处理:对场地土壤进行检测,根据土壤性质进行改良,确保土壤具有良好的排水性和稳定性。
2. 基础施工:按照设计要求,进行基础施工。
包括平整场地、铺设排水管道、基础浇筑等。
3. 地基处理:对地基进行加固处理,确保地基稳定性。
三、场地铺设1. 线道施工:按照设计要求,进行线道施工。
包括球门线、中线、边线、罚球点等。
2. 场地铺设:选择合适的足球场材料,如人造草坪、天然草坪等。
按照铺设工艺进行施工。
3. 场地验收:对铺设完成的场地进行验收,确保场地质量符合相关标准。
四、设施安装1. 球门安装:按照设计要求,安装球门。
球门应具备良好的稳定性和安全性。
2. 灯光照明:安装足球场照明设备,确保夜间比赛和训练的正常进行。
3. 安全设施:安装安全防护设施,如围网、防护栏等,确保观众和运动员的安全。
4. 通风系统:安装通风系统,确保场地内空气质量。
五、后期维护1. 场地保养:定期对场地进行保养,如修剪草坪、清洗排水系统等。
2. 设施维护:对设施进行定期检查、维修,确保设施正常运行。
3. 安全管理:加强对足球场的管理,确保场地安全、有序。
总之,足球场工程施工是一项系统工程,需要严格按照规范和标准进行。
在施工过程中,要注重质量、安全、环保,确保足球场施工顺利进行。
第2篇标题:足球场工程施工全解析一、工程准备1. 项目立项:根据设计图纸和现场实际情况,进行项目立项,明确施工范围、施工周期、质量要求等。
2. 施工图纸会审:组织设计、施工、监理等相关单位对施工图纸进行会审,确保施工过程中严格按照图纸执行。
足球场工程施工方案(3篇)
第1篇一、工程概况本项目为新建足球场工程,位于XX市XX区XX路XX号。
足球场占地面积约8000平方米,建筑面积约3000平方米。
主要包括足球场、看台、运动员休息室、更衣室、设备间等设施。
工程总投资约为XX万元。
二、施工组织设计1. 施工组织架构(1)项目经理部:负责整个项目的施工组织、协调和管理。
(2)技术负责人:负责施工过程中的技术指导、质量控制和安全监管。
(3)施工班组:负责具体的施工任务。
2. 施工进度安排(1)施工前期:办理相关手续、编制施工组织设计、进行现场勘查等。
(2)基础工程:桩基施工、地基处理等。
(3)主体工程:看台、运动员休息室、更衣室、设备间等设施施工。
(4)装饰装修工程:墙面、地面、门窗等装饰装修。
(5)室外工程:排水、照明、绿化等。
(6)竣工验收:完成所有施工任务,进行竣工验收。
三、施工方案1. 施工准备(1)人员准备:组织施工队伍,明确各岗位职责,进行技术培训。
(2)材料准备:采购各类建筑材料,确保材料质量符合设计要求。
(3)机械设备准备:租赁或购置各类施工机械设备,确保设备性能稳定。
2. 施工工艺(1)基础工程:采用桩基础,进行桩基施工、地基处理。
(2)主体工程:1)看台:采用钢结构,进行钢结构焊接、涂装等。
2)运动员休息室、更衣室、设备间:采用砖混结构,进行墙体砌筑、门窗安装等。
(3)装饰装修工程:1)墙面:采用乳胶漆、壁纸等装饰材料。
2)地面:采用瓷砖、木地板等装饰材料。
3)门窗:采用铝合金门窗,进行安装。
(4)室外工程:1)排水:采用雨污水分离排水系统,进行管道铺设、检查井设置等。
2)照明:采用节能灯具,进行安装。
3)绿化:进行绿化种植、养护。
3. 施工质量控制(1)严格把控原材料质量,确保材料符合设计要求。
(2)加强施工过程控制,确保施工质量。
(3)进行质量检查,发现问题及时整改。
4. 施工安全(1)加强施工现场安全管理,确保施工安全。
(2)做好施工人员安全教育,提高安全意识。
足球场工程施工方案及技术措施
足球场工程施工方案及技术措施(一)施工准备工作1、现场准备【1】与建设方沟通,了解现场附近的水源、电源、场地,确保做好施工现场的“三通一平”工作,即水通、电通、道路通及场地整平,并保证排水畅通、通讯良好。
【2】摸清工程实地情况,包括周围环境,运输道路、水电供应情况、地下管线、周边文物保护等,以便制定合理的方案措施。
道路使用现场原有道路。
对于场内现有道路的使用应首先进行勘察,防止重车碾压造成损坏。
场地进出车辆及材料运输道路需与甲方协商,修建临时坡道。
再次勘测现场,现场踏勘对施工现场进行全面踏勘,把影响施工的建筑物、构筑物、树木等记录下来与业主协商进行处理。
组织检查验收定位基线桩,标高控制点,引测各控制点。
【3】清除现场障碍物,按照施工总平面布置图,安装水电,并进行测试。
搭设临时工棚,安排办公及生活设施,做好后勤保障工作,解决工人食、住、工作等问题,布置材料堆场。
做好雨季施工的防水排污工作,修建排水沟、沉砂井,保证施工场地内无积水。
2、技术及安全交底【1】组织进行设计交底及图纸会审。
由项目经理负责组织项目经理部技术、管理人员认真研读图纸,领会设计意图、熟悉设计图纸内容、了解设计要求、清楚落实施工内容及时间要求并对设计图纸进行自审。
发现不明确之处做好记录,向设计人员提出,由设计解答。
对图纸上存在的问题、错误、矛盾进行汇总,以便和甲方进行设计交底和图纸会审。
施工组织设计及施工方案提交监理进行批准和交底。
【2】进行技术要点和难点分析。
根据本工程具体情况,项目经理及技术负责人就各工序的技术要点和难点进行分析、交底,确保开工前,所有参与施工的技术人员能了解并掌握本工序的技术难点和要点。
【3】进行安全工作交底。
项目部组织全体施工技术、管理人员就本工程具体情况进行安全技术交底,组织全体人员重温安全管理条例,强化安全意思,并就重点部位制订安全防护措施,明确安全生产责任制。
【4】编制施工机械进、退场计划。
根据施工设计方案及项目具体情况,确定拟投入本工程施工的主要机械设备及工具清单,对自有机械设备作进场前预检准备工作,并进行相应的保养和调试。
球场专项施工方案
一、工程概述本工程为XX球场建设项目,位于XX地区,占地面积XX平方米。
球场类型为综合运动场,包括篮球场、足球场、网球场等。
本方案旨在确保球场建设质量,满足各类运动需求,为用户提供安全、舒适的运动环境。
二、施工准备1. 施工组织成立项目施工组织机构,明确各部门职责,确保施工进度和质量。
2. 材料设备根据球场设计要求,采购优质材料,如混凝土、沥青、人工草坪、体育设施等。
设备包括挖掘机、推土机、压路机、摊铺机、搅拌机等。
3. 施工人员组织专业施工队伍,进行岗前培训,确保施工人员具备相关技能。
三、施工工艺1. 基础施工(1)清理场地,确保无杂草、垃圾等杂物。
(2)根据设计要求,进行土方开挖,平整场地。
(3)铺设排水管道,确保场地排水畅通。
(4)进行基础垫层铺设,采用C15混凝土,厚度为15cm。
(5)基础压实,确保基础坚实。
2. 球场铺装(1)篮球场、足球场:铺设人工草坪,厚度为5cm,要求草坪平整、无起泡。
(2)网球场:铺设丙烯酸球场材料,厚度为1.5mm,颜色可根据需求定制。
3. 体育设施安装(1)篮球场:安装篮球架、篮板、篮筐等。
(2)足球场:安装足球门、球网等。
(3)网球场:安装网柱、网绳等。
4. 划线施工按照FIBA、国际足联等标准,进行球场划线,确保球场尺寸准确。
四、质量控制1. 材料质量:严格把关材料采购,确保材料符合国家标准。
2. 施工质量:加强施工过程中的质量控制,确保施工质量达到预期目标。
3. 安全管理:加强施工现场安全管理,确保施工安全。
五、施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
六、环保措施1. 施工过程中,注意保护施工现场环境,减少噪音、粉尘等污染。
2. 做好施工废水、废气的处理,确保达标排放。
3. 施工结束后,及时清理施工现场,恢复原貌。
七、后期维护1. 确保球场设施齐全,运行正常。
2. 定期对球场进行保养,确保球场使用寿命。
3. 加强对球场的管理,确保球场安全、整洁。
足球场-施工设计方案
足球场-施工设计方案教育资料技术投标文件正本)目录一、工程概况及编制依据一)编制依据1、招标文件、施工合同及相关技术文件材料。
2、国家和行业地方现行的施工及验收规范。
3、《工程测量规范》GB-2007.4、《建筑变形测量规程》8-2007.5、《混凝土结构工程施工及验收规范》GB-2002.6、《建筑施工安全检查标准》59-2011.7、《建筑装饰装修工程质量验收规范》GB-2001.8、建筑工程质量验收统一尺度》GB-2011.9、《安全防范工程技术规范》GB-2004.10、《田径竞赛规则》2012-2013.11、《体育建筑设计规范》31-2003现场实地情况等相关材料。
二)编制说明1、本施工组织设计作为指导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施等诸多因素尽可能充分考虑,突出科学性及可行性。
2、本施工组织设计编制完全响应该项目招标文件和施工合同要求的全部内容和技术标准,以招标文件和施工合同作为本施工组织设计编制的依据和指导。
3、本施工组织设计的编制,受到了我公司的高度正视和大力支持,公司将加入过类似工程的有关负责人召集在一起,形成方案编制专题小组,采用“对比优化、博采众长”的编制思路,力求本方案重点突出,针对性、可操作性强。
三)工程概况1、项目名称2、建设地点3、计划工期教育材料合同签订后30天。
4、质量要求吻合国家质量验评尺度。
四)工程特点1、本工程安全和文明施工要求高,施工中要特别留意职员及其他建筑物的安全防护,并将安全和文明施工贯串整个施工过程,使施工现场保持安全、文明的施工状态。
2、本工程质量要求高。
因此对每一分部工程的施工均应预先做出计划,编制详尽的实施方案,精心组织施工。
3、本工程精度要求高,对测量放线、标高掌握,必需成立专门测量小组负责放线,严格按照规范要求检查验收,确保达到佳构工程的尺度。
球场工程安装施工方案范本
球场工程安装施工方案范本一、前言球场工程是一项复杂的大型工程,需要严谨的施工方案与高效的施工管理来确保工程的质量与进度。
本文将详细介绍一份球场工程安装施工方案,包括工程基本信息、施工组织与管理、施工工艺流程、施工措施与方法等内容。
二、工程基本信息1. 项目名称:某某球场工程2. 项目地址:某某市某某区3. 项目规模:球场建筑面积xxx平方米,总投资xxx万元4. 施工期限:预计施工周期xxx个月5. 施工单位:某某建筑工程有限公司6. 监理单位:某某监理有限公司三、施工组织与管理1. 施工单位必须严格遵守相关的法律法规,合理安排施工人员,确保施工安全。
2. 施工单位应按照工程质量要求,制定合理的施工组织设计和施工计划,并获得监理单位批准后方可开工。
3. 在施工过程中,按照相关标准和要求,进行安全生产教育培训,确保施工人员安全作业。
4. 施工单位应定期组织工程技术交底和施工技术交底,确保施工人员对工程要求和技术方案的理解和掌握。
5. 施工进度应严格按照预定计划进行,出现延误需及时报备,并制定补救措施。
6. 施工过程中,严格执行施工规范,确保工程质量达到国家标准。
7. 施工单位要做好文明施工工作,保持施工现场整洁,确保周围环境安全。
8. 施工单位应建立健全的施工组织体系,确保施工作业的顺利进行。
四、施工工艺流程1. 土建工程:包括基础施工、立柱施工、梁柱施工、墙体施工等。
2. 钢结构工程:包括搭设脚手架、钢结构安装、焊接工作等。
3. 电气工程:包括电气设备安装、线路敷设、电气调试、配电箱安装等。
4. 空调工程:包括空调设备安装、风管敷设、空调系统调试等。
5. 给排水工程:包括给排水管道敷设、设备安装、检测与调试等。
6. 地面铺装:包括场地平整、草坪铺设、围网安装等。
五、施工措施与方法1. 指导性施工会议:在工程开工前,由施工单位召集相关人员进行施工会议,明确工程要求和施工方案。
2. 施工现场管理:在施工现场设立指挥部,明确分工任务,实时掌握现场工作情况。
运动场铺装工程施工方案
一、工程概况本工程为某学校新建运动场铺装工程,主要包括篮球场、足球场、田径跑道等运动场地。
工程总面积约20000平方米,预计投资500万元。
施工内容包括:场地基础处理、铺设运动地面材料、场地排水及照明设施等。
二、施工部署1. 施工组织机构成立项目经理部,下设工程技术组、质检安全组、物资设备部、综合办公室等职能部门。
项目经理部负责整个工程的组织、协调、指挥和管理工作。
2. 施工进度计划根据工程特点,制定合理的施工进度计划,确保工程按期完工。
具体进度安排如下:(1)基础处理:20天(2)铺设运动地面材料:30天(3)排水及照明设施:20天(4)验收及交付使用:10天三、施工准备1. 技术准备(1)组织技术人员进行施工图纸会审,明确施工工艺、技术要求及质量标准。
(2)编制施工方案,明确施工方法、施工顺序及施工要点。
2. 物资准备(1)采购符合质量标准的基础材料、运动地面材料、排水设施、照明设施等。
(2)租赁必要的施工机械设备,如挖掘机、搅拌机、运输车等。
3. 人员准备(1)组织施工队伍,进行岗前培训,提高施工人员的技术水平和安全意识。
(2)配备专职安全员,负责施工现场的安全管理工作。
四、施工方案及技术措施1. 基础处理(1)清除场地内的杂物、树根等障碍物。
(2)对场地进行平整,确保地面平整度满足要求。
(3)根据设计要求,进行地基处理,确保地基承载力。
2. 铺设运动地面材料(1)篮球场、足球场:采用弹性悬浮式运动地面材料,铺设厚度为30mm。
(2)田径跑道:采用预制橡胶跑道,铺设厚度为15mm。
3. 排水及照明设施(1)设置排水沟,确保场地排水畅通。
(2)安装照明设施,满足夜间运动需求。
4. 施工质量控制(1)严格按照设计要求和施工规范进行施工。
(2)加强施工过程中的质量检查,确保工程质量。
(3)对施工过程中发现的问题,及时整改,确保工程质量。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章项目概况 (1)1.工程介绍 (1)2.编制依据 (1)第二章基础构造 (2)1.基础施工 (2)2.混凝土基础施工 (7)第三章机电施工 (9)1.电气施工安装 (9)第四章质量安保体系 (12)1.施工进度计划和进度保证措施 (12)2.质量保证措施 (12)3安全文明施工措施 (13)第一章、项目概况一、工程介绍:(一)工程位置本工程位于市闵行区七宝镇,南至吴中路,东至航东路,西面靠近航中路。
属于闵行区生态专项建设工程配套体育建设项目。
(二)足球场部分铺设围及要求:1.1足球场围:一片十一人制足球场,球场大小为89米*65米,每片球场总占地尺寸为:94米*71米。
一片七人制足球场,每片球场大小为61米*32米,每片球场总占地尺寸为:61米*35.5米。
足球场总占地8151平方米。
1.2足球场基础:场地平整,根据设计总体标高确定土方增减,基层压实,压实度95%道渣粒径70-120,铺设200厚;粒径20-60碎石层铺设100厚;再浇筑150厚C25商品混凝土,混凝土平整度要求2米靠尺<4mm。
1.3、足球场草皮:本足球场人造草坪应采用优质进口赛尔隆单丝草编织,高度为50mm;二、编制依据:1、国际田径协会联合会《田径场地设施标准手册》2、《体育建筑施工规》JGJ31-2003 J265-20033、《建筑结构荷载规》GB50009-20014、《混凝土结构设计规》GB50010-20025、《砌体结构施工规》GB50003-20016、《建筑地基基础施工规》GB50007-20027、《施工现场临时用电安全技术规》JGJ46-20058、《建筑地基基础工程施工质量验收规》GB50202-20029、《供配电系统设计规》(GB50052-2009)10、《通用用电配电设计规》(GB50055-2011)11、《电力工程电缆设计规》(GB50217-2007)12、《建筑照明设计标准》(GB50034-2013)13、《体育场馆照明设计及检测标准》JGJ/153-2007第二章、土建施工一、基础施工(一)施工前准备1.1材料准备本工程现场土方回填的土料必须符合要求,必须保证填方的强度和稳定性,本工程回填土料全部采用外购,并选择不具有膨胀性的粘性土,通过自卸车运送到土方回填区域进行土方回填,严禁选用淤泥、膨胀性土或有机质含量大于5%的土及建筑垃圾进行回填,回填土不得含有石块、碎砖,灰渣及有机质,素土回填前,必须先做干密度试验,最小干密度符合设计和施工规要求。
要求土方回填的土料必须严格控制含水量,施工前应检验,当水的含水量大于最优含水量时,采用翻松、晾晒、风干法降低含水量,若含水量偏低,可预先洒水湿润。
土的最优含水量和最大干密度参考表(二)前后场机械及人员配备2.1前场机械:钢轮压路机壹台,进行压实作业;PC220型挖掘机两台,进行回填工作。
前场配备渣土车四台,进行道渣倒运工作。
所有机械在开工前检查齐备完好,摊铺机拼装合理。
(主要施工机械设备表)2.2人员准备:为了保证本工程的顺利开展,成立足球场施工领导小组,机构组成由项目经理为组长,项目书记为副组长,组员配置技术员1人,施工员1人,安全员1人,质检员1人,试验员1人,同时配备值班电工2名;机械工3名;操作工人23名。
(三)测量放样3.1测量员测量原地面标高并进行测量放样,采用木桩控制标高。
(四)场地平整及回填4.1根据现场测量标高:+4.66m。
场地需要回填,回填高度为42CM。
4.2场地平整及回填4.2.1双钢轮压路机进行场地平整、压实工作。
压实工作结束后开始第一次回填,回填高度为21CM。
回填过程中又测量员控制标高。
回填完成后压路机将场地压实,测量员进行标高测量,确保回填高度达到标高+4.87M。
回填高度达到之后进行二次回填,回填高度为21CM。
回填时由测量员控制标高,当回填高度达到时标高时,压路机进场压实场地。
压实完成后,由测量员测量标高,确保回填高度达到标高+5.08M。
(五)道渣回填5.1场地平整后,进行道渣回填,回填高度20CM。
5.1.1道渣回填时采用分区块回填法。
将足球场分成A-B、C-D、E-F、G-G、I五个区域。
按区域从A-B区开始回填,A-B区回填压实后测量标高,标高达到+5.28M 后回填C-D区,五个区依次回填。
回填压实过程中测量员跟随压路机控制标高。
标高达到+5.28M后,道渣回填工作结束。
(道渣分区域回填示意图)5.2质量验收标准道渣回填严格按照设计标高进行回填,回填压实后必须达到标高达到+5.28M。
一次性验收合格。
(六)卵石回填6.1道渣回填工作完成后,进行卵石回填,回填高度为10CM。
6.2卵石回填时采用分区块回填法。
将足球场分成A-B、C-D、E-F、G-G、I 五个区域。
按区域从A-B区开始回填,A-B区回填压实后测量标高,标高达到+5.38M 后回填C-D区,五个区依次回填。
回填压实过程中测量员跟随压路机控制标高。
标高达到+5.38M后,道渣回填工作结束。
(卵石回填分区示意图)6.3质量验收标准卵石回填严格按照设计标高进行回填,回填压实后必须达到标高达到+5.38M。
(七)排水沟7.1排水管的埋设7.11根据图纸排水就近原则,设置两条排水管。
排水管布置详见附图。
7.12在场地平整完成后,根据排水管的设置进行排水沟的开挖。
排水沟宽度为1米,东侧排水沟深度0.8M,按照0.5%的坡度进行放坡挖深,排水井北侧标高为+3.25M,南侧标高为3.55M。
西侧排水沟深度为0.9M,按照0.5%的坡度进行放坡挖深,排水井北侧标高为+3.15M,南侧标高为+3.45M。
7.12排水沟挖设完成后,进行雨水管埋设。
雨水管采用聚乙烯螺旋波纹管,管径为300MM。
埋设之前在挖好的排水沟里铺设100MM后泥沙垫层,雨水管采用皮圈连接,将雨水管接入雨水井后,进行排水沟回填。
7.13雨水井采用九五砖砌筑,砌筑完成后井顶标高为+4.80M。
雨水井采用双面抹灰。
雨水井盖采用铸铁井盖。
7.2场地平整完成后,进行排水管开挖、铺设工作。
因场地标高控制为+4.85M,下挖高度为30CM、宽度为32CM厚素土。
下挖完成后,铺设10CM后碎石。
再浇筑10CM厚C15素混凝土垫层。
(排水沟剖面图)(八)灯柱8.1按灯柱预埋坑大小挖坑,先于坑填充强度C25以上等级混凝土齐平到图上所示深度。
待混凝土完全干透后再将立柱/灯柱底部的法兰板使用膨胀螺丝打入混凝土,调整好所有立柱/灯柱位置后再锁紧螺丝。
所有立柱/灯柱位置确认无误后再往坑填充200mm深混凝土。
(九)立柱9.1因为夯实素土层标高为+5.08M。
挖坑500*500深150。
先浇筑100厚C25混凝土,待混凝土强度达到时,进行立柱(灯柱)基础固定施工。
用四个膨胀螺栓固定住立柱(灯柱)。
最后浇筑400厚C25混凝土。
(十)施工次序场地平整→雨水管埋设→首次土方回填→排水沟、挡土墙砌筑→二次土方回填→灯柱、立柱基础砌筑→道渣回填→卵石回填→钢筋安装→混凝土浇筑二、混凝土基础施工(一)钢筋安装1.1根据足球场设计要求,碎石回填完成后,在其完成面上需配Φ6.5mm200mm 单排双向钢筋网片。
根据规要求,钢筋的搭接长度为300mm。
钢筋安装完成,监理验收通过后方可进行混凝土的浇筑。
(二)混凝土配合比2.1混凝土采用搅拌站供应的商品混凝土,因此要求混凝土搅拌站根据现场提出的技术要求,提前做好混凝土试配。
2.2混凝土配合比应提高试配确定。
按照国家现行《混凝土结构工程施工及验收规》、《普通混凝土配合比设计规程》及《粉煤灰混凝土应用技术规》中的有关技术要求进行设计。
10.3粉煤灰采用外掺法时仅在砂料中扣除同体积的砂量。
另外应考虑到水泥的供应情况,以满足施工的要求。
(三)混凝土施工足球场混凝土浇筑采取分区域浇筑法。
将足球场划分为A-B、C-D、E-F、G-H、I五个区域。
先后分为五次浇筑。
先浇筑A-B区,浇筑采用汽车泵送。
因为施工现场没有硬化过的临时道路,浇筑前需先将车辆经过的道路压实,并且在场地上垫钢板,方便泵车浇筑混凝土时不压坏临时道路,造成不必要的堵塞,影响混凝土浇筑。
足球场的浇筑路线为A-B区→C-D区→E-F区→G-H区→I区。
浇筑混凝土时严格按照0.4%排水坡度控制标高,确保完成面能按要求排水。
浇筑完成后按要求将混凝土面收光。
混凝土浇筑路线示意图如下;(混凝土浇筑路线示意图)(五)混凝土养护6.1混凝土浇筑及二次抹面压实后应立即覆盖保温,在上面覆一层塑料薄膜。
当混凝土强度达标后,取下塑料薄膜,进行浇水养护工作。
(六)分仓缝混凝土强度达标时,进行分仓缝切割工作。
分仓缝为长、宽6M一道。
(分仓缝示意图)(七)混凝土质量验收标准混凝土平整度要求2米靠尺<4mm。
混凝土强度达到C25设计要求。
第三章机电施工一、电气施工安装电气按系统工序施工分为:强弱电配管预留、预埋;强电线缆及防雷接地施工;设备安装。
线管采用热镀锌钢管埋地敷设。
1、套接紧定式钢导管套接紧定式钢导管管路的管材、连接套管及盒(箱)组成的电线管路,采用同一金属材料制作并镀锌,紧定螺钉采用高强度原材料制作,管材、连接套管及其金属附件使用的原材料符合国家现行的标准的规定,产品附有出厂合格证和检验报告。
2、套接紧定式钢导管管路的管材、连接套管、螺钉及其附件,安装前应进行外观检查,且遵守下列规定:1) 型号、规格符合设计要求,管材表面有明显、不脱落的产品标识;2) 金属、外壁镀层均匀,完好,无剥落、锈蚀等现象;3) 管材、连接套管及其金属附件、外壁表面光洁,无毛刺、飞边、砂眼、气泡、裂纹、变形等缺陷;4) 管材、连接套管及其金属附件,壁厚均匀,管口边缘平整、光滑;5) 连接套管的长度不小于管外径的2~3.5倍;6) 连接套管中心凹型槽弧度均匀,位置垂直、正确,凹槽深度与钢导管管壁厚度一致。
7) 紧定螺钉符合产品设计要求,螺纹整齐、光滑、配合良好,顶针尖固,旋转紧定脱落的“脖颈”尺寸准确。
3、管路敷设时要点:(1)套接紧定式钢导管管路有下列情况之一时,中间增设拉线盒或接线盒便于穿线:1)管路长度每超过30m,无弯曲;2)管路长度每超过20m,有一个弯曲;3) 管路长度每超过15m,有两个弯曲;4) 管路长度每超过5m,有三个弯曲;(2 )套接紧定式钢导管管路弯曲敷设时,弯曲管材做到弧度均匀,焊缝处于外侧。
没有折皱、凹陷、裂纹、死弯等缺陷。
切断口平整、光滑。
管材弯扁程度不大于管外径的10%。
(3)套接紧定式钢导管管路垂直敷设时,管绝缘电线截面不大于50mm2,长度每超过30m,增设固定导线用的拉线盒。
(4)套接紧定式钢导管管路明敷设时,管材的弯曲半径不小于管材外径的6倍。
当两个接线盒间只有一个弯曲时,其弯曲半径不小于管材外径的4倍。
