房屋建筑和市政工程施工要点

合集下载

重庆市房屋建筑和市政基础设施工程质量常见问题防治要点(2019年版)》

重庆市房屋建筑和市政基础设施工程质量常见问题防治要点(2019年版)》

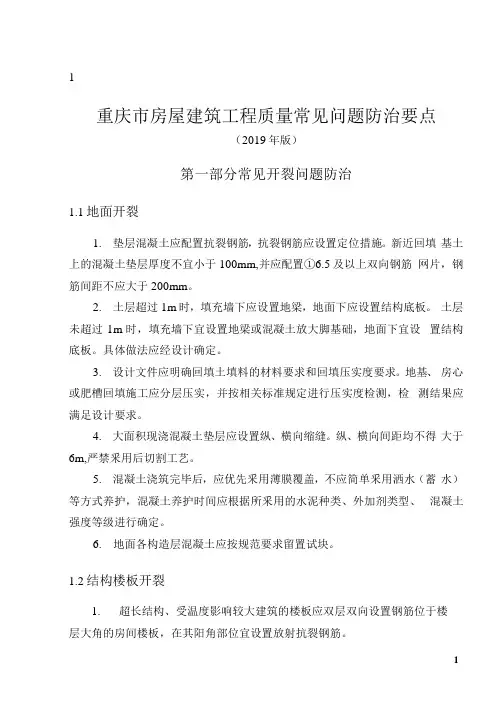

1重庆市房屋建筑工程质量常见问题防治要点(2019年版)第一部分常见开裂问题防治1.1地面开裂1.垫层混凝土应配置抗裂钢筋,抗裂钢筋应设置定位措施。

新近回填基土上的混凝土垫层厚度不宜小于100mm,并应配置①6.5及以上双向钢筋网片,钢筋间距不应大于200mm。

2.土层超过1m时,填充墙下应设置地梁,地面下应设置结构底板。

土层未超过1m时,填充墙下宜设置地梁或混凝土放大脚基础,地面下宜设置结构底板。

具体做法应经设计确定。

3.设计文件应明确回填土填料的材料要求和回填压实度要求。

地基、房心或肥槽回填施工应分层压实,并按相关标准规定进行压实度检测,检测结果应满足设计要求。

4.大面积现浇混凝土垫层应设置纵、横向缩缝。

纵、横向间距均不得大于6m,严禁釆用后切割工艺。

5.混凝土浇筑完毕后,应优先釆用薄膜覆盖,不应简单釆用洒水(蓄水)等方式养护,混凝土养护时间应根据所釆用的水泥种类、外加剂类型、混凝土强度等级进行确定。

6.地面各构造层混凝土应按规范要求留置试块。

1.2结构楼板开裂1.超长结构、受温度影响较大建筑的楼板应双层双向设置钢筋位于楼层大角的房间楼板,在其阳角部位宜设置放射抗裂钢筋。

2.角部房间设置了阳光窗或转角窗,导致端部墙体为一字形墙或翼墙很小的L形墙时,楼板厚度不宜小于120mm,并应釆取加强措施。

3.现浇板内预埋线管应避免交叉和过度集中布置,禁止三层及以上管线交错叠放,除箱(盒)汇接区域外,平行排布的预埋管线之间净距不应小于50mm,预埋管线在板底和板面方向的混凝土保护层厚度不宜小于35mm,严禁预埋管线布置于钢筋外侧的混凝土保护层内。

厨厕现浇板内不宜预埋管线和预留接线盒。

4.楼板钢筋定位件应按阵列式排布在纵横钢筋交叉点。

定位件最大纵横间距按下表执行,楼板边沿第一排定位件距离楼板边缘不大于一倍钢筋间距。

定位件金属部分不应直接接触模板。

5.楼板混凝土浇筑时应搭设可移动周转使用的楼板钢筋保护措施防止人为踩踏钢筋。

房屋建筑和市政工程安全管理工作要点

房屋建筑和市政工程安全管理工作要点

房屋建筑和市政工程安全管理工作要点房屋建筑和市政工程安全管理工作的要点包括以下几个方面:1. 项目前期安全规划:在项目设计之初,要充分考虑安全因素,进行合理的风险评估和安全规划。

确定安全目标、分析安全隐患,并制定相应的防范措施。

2. 施工现场管理:在施工现场,要加强对施工人员的安全培训和教育,确保其具备必要的安全操作知识。

实施施工现场的组织管理,建立安全责任制度,明确安全责任人的职责,并定期进行安全检查和隐患排查,及时采取措施解决安全问题。

3. 安全设施和防护措施:在施工现场设置必要的安全设施,如安全围挡、警示标识、安全通道等,以有效防范工人跌落、物体坠落等安全事故。

同时,配备必要的个人防护用品,如安全帽、安全鞋等,确保施工人员的个人安全。

4. 机械设备安全管理:对使用的机械设备进行定期检测和维护,确保其安全可靠。

加强对机械设备的操作培训,确保操作人员熟悉设备的使用方法,并遵守操作规程。

5. 消防安全管理:建立健全消防设施和消防管理制度,对施工现场进行消防安全检查,消除火灾隐患。

同时,组织消防演练,提高人员对火灾的应急处理能力。

6. 施工物资和施工技术管理:对使用的施工物资进行认证和检验,确保其符合安全规范。

遵守相应的施工技术规范,确保施工质量,减少安全事故的发生。

7. 现场危险源管理:对施工现场存在的危险源进行识别和管理,并制定相应的控制措施,尽量减少危险源对施工人员的威胁。

8. 协调与合作:增强各方之间的沟通和协作,包括业主、设计方、承建方等,共同参与安全管理工作,互相配合,共同维护施工现场的安全。

9. 安全监督和评估:加强对施工现场的安全监督,及时发现和纠正安全问题。

进行安全评估,对施工过程和施工现场进行安全风险评估,及时采取措施预防事故的发生。

调整和优化:根据施工期间的变化情况,及时调整和优化安全管理措施,提升施工现场的安全水平。

市政道路施工:技术要点

市政道路施工:技术要点

市政道路施工:技术要点市政道路施工是一项重要的工程,需要遵循一些技术要点以确保施工质量和安全。

以下是一些关键的技术要点:1. 规划与设计:在开始施工之前,必须进行详细的规划和设计。

这包括确定道路的宽度、坡度、排水系统和交通流量分析等。

规划和设计阶段应该由专业的工程师进行,并遵循相关的市政规范和标准。

2. 土方开挖:在进行路面施工之前,需要进行土方开挖工作。

这包括清除现有的地表杂物和土壤,确保施工区域的平整和稳固。

土方开挖时应注意保护周围的建筑物和管道,以避免损坏。

3. 路基与路面:在进行道路建设之前,必须构建稳固的路基。

路基应该具有足够的承载能力和排水功能。

路面的选择应根据交通流量和预计的使用寿命来确定,可以选择沥青或混凝土路面。

4. 排水系统:良好的排水系统对于道路的长期维护和使用非常重要。

施工过程中,必须确保排水系统的设计和安装符合相关的标准。

这包括设置排水沟、雨水收集设施和排水管道等。

5. 交通管理:施工期间,必须合理安排交通管理措施,以确保施工区域和周边的交通流畅和安全。

这可能包括设置临时交通标志、疏导交通以及与当地交通管理部门的协调。

6. 质量控制:施工过程中应进行质量控制,以确保道路建设符合技术要求和标准。

这包括进行材料测试、施工质量检查和监督等。

质量控制应由专业的监理人员进行,确保施工质量达到预期。

请注意,以上技术要点仅为一般性建议,具体的施工要求可能因地区和项目而异。

在进行市政道路施工时,应根据实际情况和相关法规进行具体的规划和实施。

---。

房屋建筑和市政工程施工安全监督计划及告知书

房屋建筑和市政工程施工安全监督计划及告知书

房屋建筑和市政工程施工安全监督计划及告知书工程名称:监督登记号:建设单位:工程所在镇(街):安全监督员(编制人):监督室主任(审核人):佛山市南海区建筑工程施工安全监督站2015年监督工作计划根据法律法规和有关规范性文件,我站受建设主管部门委托对工程项目实施建筑施工安全监督,并制订本监督工作计划.二、监督组织该工程建筑施工安全监督工作由项目监督员协管监督员组成的监督小组负责实施。

监督室主任为。

三、监督工作内容及要求:(一)监督工作内容:1、工程报监后5个工作日内,监督小组到现场进行监督告知及交底;2、抽查工程建设责任主体履行安全生产职责情况;3、抽查施工、监理企业有否按规定建立并落实企业及项目负责人施工现场带班制度;抽查项目各方主体管理人员到岗情况;4、抽查各方责任主体执行法律、法规、规章、制度及工程建设强制性标准情况;5、抽查危险性较大分部分项工程的管理情况;6、抽查建筑施工安全生产标准化开展情况;7、参与工程项目施工安全事故的调查处理;8、依法对工程建设责任主体违法违规行为实施行政处罚;9、依法处理与工程项目施工安全相关的投诉、举报。

(二)主要监督抽查方式:1、要求工程建设责任主体提供有关工程项目安全管理的文件和资料;2、进入工程项目施工现场进行安全监督抽查;3、发现安全隐患,责令整改或暂时停止施工;4、发现违法违规行为,按权限实施行政处罚或移交有关部门处理;5、向社会公布工程建设责任主体安全生产不良信息。

(三)监督抽查频次:对正常施工项目的抽查频次为每月不小于一次,对危险性较大的分部分项工程作不定期的专项监督抽查;对近一年发生过生产安全事故的施工企业承接的工程项目或抽查中发现安全隐患较多的工程项目增加抽查次数.(四)监督措施:1、监督组由不少于两名监督执法人员组成,将根据工程项目特征、工程阶段、责任主体诚信等情况对工程进行差异化监督管理;2、监督组将定期或不定期对施工现场和相关资料进行抽查,安全督查工作记录即时录入移动执法系统,对存在的安全隐患要求责任主体采取有效措施予以整改;3、抽查过程中发现工程项目施工现场存在安全生产隐患的,责令立即整改;无法立即整改的,下达《责令改正通知书》,责令限期整改;安全生产隐患排除前或排除过程中无法保证安全的,下达《责令停工通知书》,责令停工整改并马上从危险区域撤出作业人员;对抽查中发现的违反相关法律、法规规定的行为,依法实施行政处罚或移交有关部门处理;4、被责令限期整改、停工整改的工程项目,施工单位应当在排除安全隐患后,由监理单位组织验收,验收合格后形成安全隐患整改报告(附相关图片),经建设、施工、监理单位项目负责人签字并加盖单位公章,提交监督机构;监督机构收到施工单位提交的安全隐患整改报告后进行查验,必要时进行现场抽查。

房屋建筑和市政基础设施工程质量常见问题防治要点版

房屋建筑和市政基础设施工程质量常见问题防治要点版

房屋建筑和市政基础设施工程质量常见问题防治要点版在房屋建筑和市政基础设施工程中,常常会遇到一些质量问题,这些问题如果不及时防治,可能会对工程的安全性和使用寿命造成负面影响。

因此,我们有必要了解并掌握一些常见问题的防治要点。

本文将就此展开讨论。

1. 地基处理在房屋建筑和市政基础设施工程中,地基是至关重要的一部分。

合理地处理地基可以有效预防地基沉降、塌陷等问题。

为了增加地基的稳定性,可以采取以下防治要点:(1)地质勘测:对地基的地质条件进行调查,选择合适的地基处理方法。

(2)土体加固:使用加固技术,如灌浆、搅拌桩等,增加土壤的抗压能力。

(3)地基排水:确保地基排水良好,避免地下水对地基稳定性的影响。

(4)地基处理材料:选用质量可靠的地基处理材料,确保施工质量。

2. 结构设计在房屋建筑和市政基础设施工程中,结构设计是关键步骤。

合理的结构设计可以保证工程的安全性和稳定性。

以下是一些常见问题的防治要点:(1)荷载计算:合理计算工程的荷载条件,确保结构能够承受设计荷载。

(2)材料选用:选用质量可靠的建筑材料,确保结构的强度和耐久性。

(3)施工工艺:按照设计要求进行施工,确保施工质量,避免结构缺陷。

(4)质量检测:进行结构质量检测,确保结构的安全性和可靠性。

3. 水电安装水电安装是房屋建筑和市政基础设施工程中重要的一环。

不合格的水电安装可能引发火灾、漏水等安全问题。

以下是一些常见问题的防治要点:(1)专业设计:水电安装应由专业人员进行设计,并按照标准进行施工。

(2)材料质量:选用符合国家标准的电线、水管等材料,并确保质量合格。

(3)施工工艺:按照规范进行水电安装,避免安装错误和隐患。

(4)验收检测:进行水电安装的验收检测,确保安装符合标准要求。

4. 施工质量管理在房屋建筑和市政基础设施工程中,施工质量管理至关重要。

以下是一些常见问题的防治要点:(1)施工管理:合理安排施工进度,确保施工质量。

(2)技术要求:按照施工规范和技术要求进行施工,杜绝违规操作。

房屋建筑和市政基础设施工程关键节点分类清单(参考)

房屋建筑和市政基础设施工程关键节点分类清单(参考)
工程自身重大风险
叠落隧道上洞施工、覆土厚度不大于盾构直径的浅覆土层地段、平行盾构隧道净间距小于盾构直径70%的小净距地段、大坡度(大于3%)等特殊地段施工。
21
区间联络通道开口施工
22
高架
跨越铁路或道路的预制梁架设施工
23
跨越铁路或道路的挂篮悬臂混凝土浇筑施工
24
架桥机安装、走行
首次
25
起重吊装
龙门吊、塔吊等起重机械安装/拆卸(含起重量300kN及以上的其他起重设备)
穿越重大风险或复杂环境
穿越既有铁路、地铁隧道、高速公路、江河湖海、密集建筑群、重要建筑物、文物、重要管线(中压及以上的燃气管道、高压输油管及大体量雨水箱涵、大直径污水管等)、有毒有害气体地层、高架桥等
11
围岩等级突变处开挖
降低2个(含)等级
12
区间联络通道开ቤተ መጻሕፍቲ ባይዱ施工
13
盾构
盾构
深基坑开挖(始发井、接收井)
首次
29
变电所启动
首次
30
行车类设备上线
首次
31
其他
顶管施工的始发/接收
32
人工挖孔桩施工
深度超过 16 米首桩
33
桩基托换
首桩
34
凿除既有运营车站主体结构
26
采用非常规起重设备、方法且单件起吊重量在1OOkN及以上的起重吊装施工(含多台起重设备协同等吊装作业)
27
模板工程及支撑体系
超过一定规模的模板支撑系统混凝土浇筑
模架搭设高度8米及以上、或搭设跨度18米及以上、或施工总荷载15KN/㎡及以上、或集中线荷载20KN/m及以上的混凝土浇筑
28
设备安装
铺轨(调试)行车

市政工程施工图审查要点(终稿)

市政工程施工图审查要点(终稿)

北京市市政基础设施工程施工图勘察文件审查要点北京市规划委员会发布二零零五年八月前言根据《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》(中华人民共和国建设部令第134号2004年8月23日)、《关于实施“房屋建筑和市政基础设施工程施工图设计文件审查管理办法”有关问题的通知》(建质[2004] 203号2004年11月23日)以及《关于转发建设部“房屋建筑和市政基础设施工程施工图设计文件审查管理办法”的通知》(市规发〔2004〕1499号2004年11月29日)的要求,北京市勘察设计与测绘管理办公室组织部分从事施工图审查的专家编制完成《北京市市政基础设施工程施工图勘察文件审查要点》(以下简称“本要点”)。

在编制过程中,编制组认真总结了我市开展勘察文件审查的实践经验,广泛听取了施工图审查机构、部分勘察设计单位及北京市建筑工程施工图审查专家委员会委员的意见,经多次修改后形成了本要点。

本要点根据现行法律、法规和工程建设标准(含国家标准、行业标准和北京市地方标准)编写,以工程建设标准强制性条文(以下简称“强制性条文”)为根本依据,除将强制性条文作为必须审查的内容外,还从现行法律、法规和工程建设标准中摘录了部分与强制性条文关系密切、对安全和公众利益有较大影响的条款作为审查内容。

本要点根据市政基础设施工程勘察类型分四篇编写,第一篇:公路工程和城市桥涵、支挡结构施工图勘察文件审查要点;第二篇:室外管道工程施工图勘察文件审查要点;第三篇:城市道路、公路路基、路堤、路堑工程施工图勘察文件审查要点;第四篇:地下铁道、轨道交通工程施工图勘察文件审查要点。

由于市政基础设施项目类型繁多,施工图审查中如遇到本要点未涉及的情况,在保证质量的前提下应根据实际情况进行处理。

工程勘察注重数据的真实性和可靠性、地区经验及工程师的综合判断。

勘察文件审查的主要对象限于详勘阶段的岩土工程勘察报告,并不涵盖工程勘察的全部内容。

进行工程勘察时,建设单位和勘察单位应全面执行法律、法规和工程建设标准的规定,确保工程质量,不能认为未列入本要点的内容就可以不执行。

重庆市房屋建筑和市政基础设施工程施工现场文明施工标准(试行)(1)

重庆市房屋建筑和市政基础设施工程施工现场文明施工标准(试行)(1)

重庆市房屋建筑和市政基础设施工程施工现场文明施工标准(试行)重庆市住房和城乡建设委员会2020年9月目录1. 总则 (6)1.1 目的 (6)1.2 编制依据 (6)1.3 适用范围 (6)2. 行为准则 (6)2.1 基本要求 (6)2.2 各方主体责任 (7)2.3 施工组织要求 (8)2.4 维护保洁要求 (9)3. 施工围挡 (9)3.1 基本要求 (9)3.2 施作要点及注意事项 (10)4. 出入口及大门 (12)4.1 基本要求 (12)4.2 施作要点及注意事项 (12)5. 扬尘控制和裸土覆盖 (14)5.1 基本要求 (14)5.2 施作要点及注意事项 (15)6. 材料堆码及垃圾处理 (15)6.1 基本要求 (15)6.2 施作要点及注意事项 (15)7. 防护立网 (16)7.1 基本要求 (16)7.2 施作要点及注意事项 (16)8. 外脚手架 (17)8.1 基本要求 (17)8.2 施作要点及注意事项 (17)9. 临边防护 (18)9.1 基本要求 (18)9.2 施作要点及注意事项 (18)10. 高处作业吊篮 (18)10.1 基本要求 (18)10.2 施作要点及注意事项 (19)11. 建筑起重机械 (19)11.1 基本要求 (19)11.2 施作要点及注意事项 (19)12. 污水处置 (20)12.1 基本要求 (20)12.2 施作要点及注意事项 (20)13. 噪音防控 (21)13.1 基本要求 (21)13.2 施作要点及注意事项 (21)14. 临时设施(民工宿舍、办公房、加工防护棚等) (21)14.1 基本要求 (21)14.2 施作要点及注意事项 (22)15. 城市道路文明施工管理 (23)15.1 基本要求 (23)15.2 施作要点及注意事项 (23)16. 轨道明挖站点封闭施工 (25)16.1 基本要求 (25)16.2 施作要点及注意事项 (25)17. 附则 (26)1.总则1.1目的聚焦施工现场文明施工突出问题,巩固工作成果,健全长效机制,推进我市房屋建筑和市政基础设施工程施工现场文明施工工作,有效减少施工对周边环境、城市运行和市民生活等的不良影响,为城市发展增光添彩。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

52个危险性较大的分部分项工程施工安全要点
起重机械安装拆卸作业12个安全要点要点
1:起重机械安装拆卸作业必须按照规定编制、审核专项施工方案,超过一定规模的要组织专家论证。

要点2:起重机械安装拆卸单位必须具有相应的资质和安全生产许可证,严禁无资质、超范围从事起重机械安装拆卸作业。

要点3:起重机械安装拆卸人员、起重机械司机、信号司索工必须取得建筑施工特种作业人员操作资格证书。

要点4:起重机械安装拆卸作业前,安装拆卸单位应当按照要求办理安装拆卸告知手续。

要点5:起重机械安装拆卸作业前,应当向现场管理人员和作业人员进行安全技术交底。

要点6:起重机械安装拆卸作业要严格按照专项施工方案组织实施,相关管理人员必须在现场监督,发现不按照专项施工方案施工的,应当要求立即整改。

要点7:起重机械的顶升、附着作业必须由具有相应资质的安装单位严格按照专项施工方案实施。

要点8:遇大风、大雾、大雨、大雪等恶劣天气,严禁起重机械安装、拆卸和顶升作业。

要点9:塔式起重机顶升前,应将回转下支座与顶升套架可靠连接,并应进行配平。

顶升过程中,应确保平衡,不
1 / 16
得进行起升、回转、变幅等操作。

顶升结束后,应将标准节与回转下支座可靠连接。

要点10:起重机械加节后需进行附着的,应按照先装附着装置、后顶升加节的顺序进行。

附着装置必须符合标准规范要求。

拆卸作业时应先降节,后拆除附着装置。

要点11:辅助起重机械的起重性能必须满足吊装要求,安全装置必须齐全有效,吊索具必须安全可靠,场地必须符合作业要求。

要点12:起重机械安装完毕及附着作业后,应当按规定进行自检、检验和验收,验收合格后方可投入使用。

起重机械使用10个安全要点
要点1:起重机械使用单位必须建立机械设备管理制度,并配备专职设备管理人员。

要点2:起重机械安装验收合格后应当办理使用登记,在机械设备活动范围内设置明显的安全警示标志。

要点3:起重机械司机、信号司索工必须取得建筑施工特种作业人员操作资格证书。

要点4:起重机械使用前,应当向作业人员进行安全技术交底。

要点5:起重机械操作人员必须严格遵守起重机械安全操作规程和标准规范要求,严禁违章指挥、违规作业。

要点6:遇大风、大雾、大雨、大雪等恶劣天气,不得使用起重机械。

要点7:起重机械应当按规定进行维修、维护和保养,设备管理人员应当按规定对机械设备进行检查,发现隐患及
2 / 16
时整改。

要点8:起重机械的安全装置、连接螺栓必须齐全有效,结构件不得开焊和开裂,连接件不得严重磨损和塑性变形,零部件不得达到报废标准。

要点9:两台以上塔式起重机在同一现场交叉作业时,应当制定塔式起重机防碰撞措施。

任意两台塔式起重机之间的最小架设距离应符合规范要求。

要点10:塔式起重机使用时,起重臂和吊物下方严禁有人员停留。

物件吊运时,严禁从人员上方通过。

基坑工程施工10个安全要点
要点1:基坑工程必须按照规定编制、审核专项施工方案,超过一定规模的深基坑工程要组织专家论证。

基坑支护必须进行专项设计。

要点2:基坑工程施工企业必须具有相应的资质和安全生产许可证,严禁无资质、超范围从事基坑工程施工。

要点3:基坑施工前,应当向现场管理人员和作业人员进行安全技术交底。

要点4:基坑施工要严格按照专项施工方案组织实施,相关管理人员必须在现场进行监督,发现不按照专项施工方案施工的,应当要求立即整改。

要点5:基坑施工必须采取有效措施,保护基坑主要影响区范围内的建(构)筑物和地下管线安全。

3 / 16
要点6:基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷载限值。

要点7:基坑周边应按要求采取临边防护措施,设置作业人员上下专用通道。

要点8:基坑施工必须采取基坑内外地表水和地下水控制措施,防止出现积水和漏水漏沙。

汛期施工,应当对施工现场排水系统进行检查和维护,保证排水畅通。

要点9:基坑施工必须做到先支护后开挖,严禁超挖,及时回填。

采取支撑的支护结构未达到拆除条件时严禁拆除支撑。

要点10:基坑工程必须按照规定实施施工监测和第三方监测,指定专人对基坑周边进行巡视,出现危险征兆时应当立即报警。

脚手架施工10个安全要点
要点1:脚手架工程必须按照规定编制、审核专项施工方案,超过一定规模的要组织专家论证。

要点2:脚手架搭设、拆除单位必须具有相应的资质和安全生产许可证,严禁无资质从事脚手架搭设、拆除作业。

要点3:脚手架搭设、拆除人员必须取得建筑施工特种作业人员操作资格证书。

要点4:脚手架搭设、拆除前,应当向现场管理人员和作业人员进行安全技术交底。

要点5:脚手架材料进场使用前,必须按规定进行验收,未经验收或验收不合格的严禁使用。

4 / 16
要点6:脚手架搭设、拆除要严格按照专项施工方案组织实施,相关管理人员必须在现场进行监督,发现不按照专项施工方案施工的,应当要求立即整改。

要点7:脚手架外侧以及悬挑式脚手架、附着升降脚手架底层应当封闭严密。

要点8:脚手架必须按专项施工方案设置剪刀撑和连墙件。

落地式脚手架搭设场地必须平整坚实。

严禁在脚手架上超载堆放材料,严禁将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在架体上。

要点9:脚手架搭设必须分阶段组织验收,验收合格的,方可投入使用。

要点10:脚手架拆除必须由上而下逐层进行,严禁上下同时作业。

连墙件应当随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。

模板支架施工10个安全要点
要点1:模板支架工程必须按照规定编制、审核专项施工方案,超过一定规模的要组织专家论证。

要点2:模板支架搭设、拆除单位必须具有相应的资质和安全生产许可证,严禁无资质从事模板支架搭设、拆除作业。

要点3:模板支架搭设、拆除人员必须取得建筑施工特种作业人员操作资格证书。

要点4:模板支架搭设、拆除前,应当向现场管理人员和作业人员进行安全技术交底。

5 / 16
要点5:模板支架材料进场验收前,必须按规定进行验收,未经验收或验收不合格的严禁使用。

要点6:模板支架搭设、拆除要严格按照专项施工方案组织实施,相关管理人员必须在现场进行监督,发现不按照专项施工方案施工的,应当要求立即整改。

要点7:模板支架搭设场地必须平整坚实。

必须按专项施工方案设置纵横向水平杆、扫地杆和剪刀撑;立杆顶部自由端高度、顶托螺杆伸出长度严禁超出专项施工方案要求。

要点8:模板支架搭设完毕应当组织验收,验收合格的,方可铺设模板。

要点9:混凝土浇筑时,必须按照专项施工方案规定的顺序进行,应当指定专人对模板支架进行监测,发现架体存在坍塌风险时应当立即组织作业人员撤离现场。

要点10:混凝土强度必须达到规范要求,并经监理单位确认后方可拆除模板支架。

模板支架拆除应从上而下逐层进行。

6 / 16
房屋建筑和市政工程施工安全隐患排查表
7 / 16
8 / 16
9 / 16
10 / 16
11 / 16
12 / 16
13 / 16
14 / 16
15 / 16
16 / 16。
