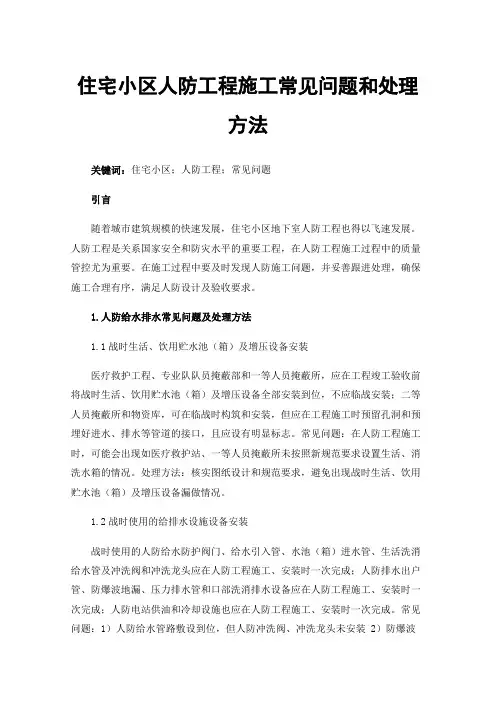

人防工程施工中常见问题

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

人防工程施工中常见问题

工程中常见问题,如:

1、临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采

用塑料套管、混凝土预制件等(为避免工人施工过程中混淆,建议全部用止水螺杆)。

2、人防门门扇开不到位(应开90°)

3、密闭穿墙管未设密闭翼环(应在管上焊厚5mm,高30-50mm

钢板翼环)

4、染毒区与清洁区之间砖砌隔墙(应①钢筋混凝土密闭隔墙②厚

度不小于200mm③染毒侧水泥砂浆抹面)

5、有人员掩蔽的工程未设防爆呼唤按钮(应在主要出入口防护密

闭门外侧预埋);防爆波按钮应直接预埋到混凝土墙体内。

6、简易洗消间用砖墙砌筑(应用钢筋混凝土浇筑)

7、染毒区进、排风管未采用2-3mm厚钢板(以图纸为准)

8、双层钢筋拉结筋不足(应为Ф6@500梅花型弯钩长50mm,

以图纸为准)

9、防密门四角斜向加强筋未按8(d≤400)或(d>400)12Ф

16L1000mm做

10、钢筋连接方式d≥22时采用机械连接,d<22采用焊接连接

11、受力钢筋的混凝土保护层厚度不足

12、施工缝留设位置不当(侧墙的水平施工缝应在高出底板表面不

小于500mm的墙体上;当侧墙上油孔洞时,施工缝距孔洞边缘不宜小于300mm)

13、变形缝设在防密门以内或踏步上

14、混凝土试块留置组数不足(抗压强度试块应为100m3一组,

抗渗强度试块应为每500 m3一组)

15、与工程外部相连的管道的控制阀门,在工程内部距墙太远(应

距墙体20cm)

16、给水管道双管并行敷设时,两管间距离过大或过小(应为

20cm)

17、穿过外墙、防护密闭隔墙的管道,未采用热镀锌钢管或钢塑复

合管

18、人防门门扇的吊钩未勾住顶板上层钢筋

19、人员遮蔽工程,未防化值班室(进风口)外顶板上预埋DN15

热镀锌钢管(用作侧压管)

20、防密门门框墙厚度小于300mm,密闭门门框墙厚度小于

250mm

21、门框墙拉结筋未放在竖向或水平受力钢筋外侧

22、扩散室内的预埋风管,侧墙风管露出墙面;后墙风管没有设弯

头,没有位于风管距后墙三分之一扩散室净长处

23、风管法兰和风管未整体制作

24、门框墙受力钢筋直径小于Ф12mm,间距大于250mm

25、人防门“右开”“左开”安装错误(“右开”即为从外向里看,

铰页在右侧)

26、密闭穿墙短管两端未伸出墙面(应伸出50-100mm)

27、下列部位未设置防爆地漏或清扫口:进风竖井、进风扩散室、

除尘室、滤毒室、洗消间(简易洗消间)、防毒通道、防护门以外的通道

28、各种动力配电箱、照明箱、控制箱在临空墙、防护密闭隔墙、

密闭隔墙上嵌墙暗装(若必须设置时,应挂墙明装)。

29、穿过防护密闭隔墙、密闭隔墙、临空墙的各种电缆管线,未选

用管壁厚度不小于2.5mm的热镀锌钢管(不允许使用KBG、JDG管)。

30、人员出入口和连通口的防护密闭门门框墙、密闭门门框墙上未

预埋4-6根备用管(应为管径5-8mm,壁厚不小于2.5mm的热镀锌钢管)

31、顶板、底板与外墙钢筋锚固长度不足。(顶板上层筋、底板下层

筋与外墙的锚固长度应从顶板上皮或底板下皮算起,其长度为35d)

32、口部洗消污水井不设水封井;污水井不设密闭盖板;不按所处

位置与型号要求设清扫口或水封地漏,地面未向水封地漏或清扫口找坡

(口部的洗消污水井位置宜设在防毒通道内。扩散室、防毒通

道与污水井连接应设水封地漏;防密门外或缓冲通道与污水井

的连接应设置清扫口;污水井应设密闭盖板)

33、洗消间的密闭门、普通门安装位置不对。(在脱衣室与淋浴室之

间应安装密闭门,在淋浴室与穿衣室之间可安装普通门)34、防毒通道、简易洗消间面积过大,造成工程达不到超压换气次

数的要求(应为5-10m2)

35、消波系统不合理,如在胶管活门后设置扩散室,且面积过大,

造成浪费。(胶管活门因消波滤较高在其后一般不需另加扩散室,只在其后设钢制扩散箱即可,该活门一般只用于核6级或核5级;而悬摆式活门则相反,其消波率相对较低,对核6级工事根据鱼压要求,一般其后应设扩散室)

36、电缆桥架直接穿过防护密闭隔墙,密闭隔墙,临空墙(应为穿

管敷设)。

37、给排水的密闭穿墙短管应按设计要求制作,当设计无要求时应

采用厚度大于3mm的钢管制作。

38、防爆波地漏应直接预埋到底板里,防爆波地漏上表面应低于周

围建筑地面5mm-10mm。

39、洗消排水管要求采用镀锌钢管,不得采用排水铸铁管和排水

PVC管。

40、密闭接线盒应选用热镀锌钢板制作,厚度不小于2.5mm。

41、应利用防空地下室结构钢筋和桩基内钢筋做自然接地体,当接

地电阻值不能满足要求时,宜在室外增设人工接地体装置。

42、在无桩基人防地下室底板上下周边钢筋每个角点须电焊,并沿

工程宽度方向每5-10m焊一点,沿长度方向每10-20m焊一

点,组成焊接钢筋网。焊接钢筋网上的钢筋搭接处必须电焊。

43、电缆、电线暗配管穿越人防围护结构、临空墙、防护密闭隔墙

或密闭隔墙时,应在墙两侧设置密闭盒;盒内不得有接线头。

密闭盒穿线后应密封,并加3mm镀锌钢板制作的盖板。当电

缆桥架穿过有防护、密闭要求的墙体、板时,应在墙体、板中

预埋密闭套管。

44、每扇人防门门框以及临战封堵钢件应用不小于25mm×4mm

扁钢与底板接地网可靠连接。连接位置宜预留于门框侧边的浇

筑面。扁钢与门框侧边应三边满焊。

45、从人防区引至非人防区的照明线路在人防区内侧漏设熔断器。

46、电气预埋穿墙管采用热镀锌钢管,管壁厚度应不小于2.5mm,

穿墙短管两端伸出装饰墙面的长度应为55mm;

47、预埋风管密闭短管时,密闭翼环应在墙体厚度的中间,并应与

周围墙体结构钢筋焊牢。密闭穿墙短管的轴线应与墙面垂直,

管段面平整。密闭短管两端伸出墙面的长度应大于100mm。

48、防排烟系统中的风管本体、框架与固定材料、密封垫料必须为

不燃材料,防火、阻燃材料不能使用。

49、防爆波呼唤按钮要设置口部防护密闭门外的墙体上,并将产品

直接预埋在混凝土墙内。

相关文档
最新文档
