新版数码照片工作要求解读及国网数码照片管理系统使用介绍
国家电网公司输变电工程数码照片的采集管理及应用要求
地基验槽,有监理人员及验槽工具,验收牌,照片日期明确。
接地施工,有监理人员验收动作,验收牌,照片日期明确。
砖原材料见证取样,能明显反映原材料种类,有监理见证人员、 施工取样人员,有测量器具及测量动作,周围无杂物,验收牌, 照片日期明确。
灰土原材料见证取样,能明显反映原材料种类,有监理见证人员、 施工取样人员,有取样的操作动作,周围无杂物,验收牌,照片 日期明确。
拍摄要求:在拍摄照片之前要确保周围环境整洁,人和物 均无违章现象;取景时找准拍摄角度,确保把需要反映工 作的主题置于相机屏幕的正中间,拍摄照片时手要拿稳相 机;进入施工现场人员全身都要穿工作服,安全帽佩戴规范, 以保证拍摄出来的照片能明显地反映出“企业”标识。
标识牌设置:现场实物照片在拍摄主体右下角应设置标识 牌(采用非反光材料制作,底色为白色),标识牌约占照 片整体画面面积的1/16~1/9,标识牌应包含工程名称、 施工部位、拍摄时间等要素,式样示例如下。
二、322号文件中施工项目部数码照片文件夹设置
(一)一级文件夹 ×××工程质量管理数码照片 (二)二级文件夹 ×××施工项目部质量管理数码照片 (三)三级文件夹
变电工程划分“土建类”、“安装类”、“公司级专检 ”、“工艺亮点”等四个三级文件夹 (四)四级文件夹
三级文件夹“土建类”依据项目划分表,分设“XXX 单位工程”四级文件夹;
安全文明施工-基础成品保护
安全文明施工-工器具摆放
安全文明施工-材料场脚手架管存放
安全文明施工-临时通道标准化设置
安全文明施工-安全教育文化长廊
安全文明施工-建筑物防尘网
2、数码照片拍摄示例
会议照片,会议横幅拍摄完整,位置居中,与会人员坐姿规范。
地基验槽,有设计、监理、施工人员,有设计人员查看土质的动 作,基坑坑壁符合要求,验收牌,照片日期明确。
新版数码照片工作要求解读及国网数码照片管理系统使用介绍
第二篇:命名规则 照片编码(5 位)-拍摄时间(6 位)-照片序号(3 位)拍摄主题.jpg(基建安质〔2016〕56号) 拍摄时间(8位)+拍摄主题+序号(基建质量〔2010〕322号 文件要求) 新规规定每张数码照片应单独命名,增加了照片编码对应每 一类项目,名称尽可能简洁,应能反映工程部位、主要工序及拍 摄主题。
六、施工项目部质量数码照片采集要点(变电)
5、原〔2010〕322号文对安装类仅 新规(附件12)对土建类单位工程
工序描述,未对单位工程详细分类。 进行了详细划分,并对其所属工序
所需拍照名称明确,照片归档时应
严格按照此要求设置文件夹。
六、施工项目部质量数码照片采集要点(线路)
6、原〔2010〕322号文对地基验槽要求:每处1张,按设计要求,地基清槽、修槽等 施工过程,表现操作人员及过程等要素。
新规附表7线路工程监理项目部质量管理数码照片采集及整理要求:基础拆模施工杆 塔号尾号为2、4、8的基础,每腿留存1张;大跨越杆塔每腿留存2张,承台每腿留置1 张。
四、监理项目部质量数码照片采集要点
8、原〔2010〕322号文(附表3)无对杆塔组立数码照片采集要求。
新规附表7线路工程监理项目部质量管理数码照片采集及整理要求:增加了“高塔组 立旁站”、“大跨越铁塔组立旁站”
新规:对质量旁站、隐蔽工程验收进行详细分类,以变电工程为例,质量旁站分为11 类,隐蔽工程验收分为16类。
四、监理项目部质量数码照片采集要点
3、原〔2010〕322号文(附表3)的试件(试块)制作留存数量由不少于总量的39%。
新规附表7:试块试件取样留存不少于总量的30%。
四、监理项目部质量数码照片采集要电缆线路工程施工项目部安全管理数码照片采集及整理要求
输变电工程安全质量过程控制数码照片管理工作要求
15
具体式样如下
图1:变电工程标识牌示例
图2:线路工程标识牌示例
图3:电缆线路工程标识牌示例
图4:主题活动标识牌示例
16
“322号“与“56号”差异
线路工程“施工杆塔号”统一为“施工部位”。
17
照片采集范围
业主 项目部
安全过程控制 点数击码添照加文片本
输变电工程安全质量过程控制 数码照片管理工作要求
QIANYAN
前言
为进一步加强输变电工程安全质量过程控制, 规范作业行为,强化施工质量追溯管理,突出对施工 现场关键环节和关键要素的有效管控,持续提升公司 基建安全质量管理水平,国网公司组织编制了《输变 电工程安全质量过程控制数码照片管理工作要求》。
质点数量击码过添照程加文片控本制
重点采集反映安委会等重要活动、 各类检查中发现的安全问题、四级 及以上施工风险作业现场管控到位 情况以及现场应急演练过程等照片。
重点采集反映站址原貌、重要技术 审查及质量管理活动、业主组织的 质量验收活动、质量问题(或事件 调查过程)等照片。
18
照片采集范围
监理 项目部
照片命名 文件中说明即可。标识牌应包含工程名称、
施工部位(或活动主题)、拍摄日期等要素,大小宜
占照片整体画面的1/16~1/9,式样如下:
14
“322号“与“56号”差异
照片保存为JEPG格式, 分辨率为1200*1600 像素, 单张照片大小不宜超出 1M。
现场实物照片在拍摄主体右下角应设置标识 牌。
输变电工程安全质量过程控制数码照片,是指公司系统投资建设 管理的输变电工程,自项目开工到工程投运期间按要求使用数码 照片采集设备(相机或移动设备),对现场施工管理、作业过程、 监督纠偏等关键场景进行实地拍摄,采集能够真实反映施工安全 质量控制情况、与工程建设进度同步形成的数码照片。

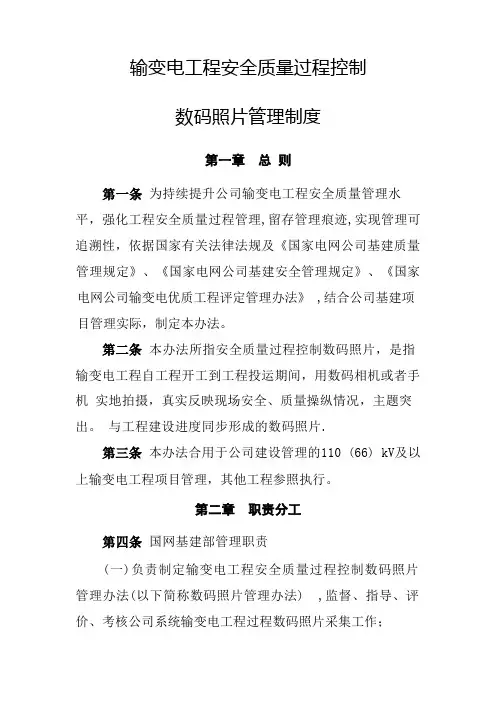

输变电工程施工过程安全质量控制数码照片采集与管理工作要求
输变电工程安全质量过程控制数码照片管理制度为持续提升公司输变电工程安全质量管理水平,强化工程安全质量过程管理,留存管理痕迹,实现管理可追溯性,依据国家有关法律法规及《国家电网公司基建质量管理规定》、《国家电网公司基建安全管理规定》、《国家电网公司输变电优质工程评定管理办法》 ,结合公司基建项目管理实际,制定本办法。
本办法所指安全质量过程控制数码照片,是指输变电工程自工程开工到工程投运期间,用数码相机或者手机实地拍摄,真实反映现场安全、质量操纵情况,主题突出。
与工程建设进度同步形成的数码照片.本办法合用于公司建设管理的110 (66) kV及以上输变电工程项目管理,其他工程参照执行。
国网基建部管理职责(一)负责制定输变电工程安全质量过程控制数码照片管理办法(以下简称数码照片管理办法) ,监督、指导、评价、考核公司系统输变电工程过程数码照片采集工作;(二)指导、监督和评价各省公司级单位(含省、自治区、直辖市电力公司及直属建设公司,下同)数码照片管理工作 ;(三)协调输数码照片管理工作中的重大事宜。
省公司级单位管理职责(一)贯彻执行公司输变电工程数码照片管理办法,组织、指导和催促建设管理单位按要求开展数码照片采集;(二)组织开展输变电工程过程管理数码照片拍摄培训和学习交流,组织研发和推广简洁高效的数码照片拍摄及管理软件;(三)对省公司级单位所属基建单位的数码照片采集工作开展情况和结果进行考核。
建设管理单位(负责具体工程项目建设管理的省公司级单位、地市供电企业、县供电企业,以下同)及业主项目部管理职责(一)落实本办法,组织监理、施工项目部管理人员按照管理要求,采集输变电工程过程管理数码照片 ;(二)组织监理、施工项目部管理人员将采集的数码照片上传基建管理信息系统;(三 )定期检查输变电工程过程管理数码照片采集情况,对不按要求采集数码照片的管理人员,提出撤换要求,并对相关人员、单位提出考核意见。
监理单位(监理项目部)责任(一)落实本办法,按照管理要求,及时、完整采集输变电工程过程管理数码照片;(二)催促施工项目部管理人员按要求开展数码照片采集工作;(三)定期将采集的数码照片上传基建管理信息系统;(四)在工程竣工后,按要求完成数码照片归档及整理工作,并与工程资料一起移交档案管理部门。

国家电网公司输变电工程数码照片的采集管理及应用要求PPT课件
根据国家电网公司《关于2010年输变电工程达标创 优工作总体安排的通知》(基建质量【2010】9号)要 求,为减少现场抽查工作量,在输变电优质工程评选 前,国家电网公司将首先对工程项目建设过程中形成 的数码照片进行审查。文件中规定,凡存在以下问题 的工程将被取消评优资格: ⑴ 没有按要求利用数码照片开展工程质量控制,或不 能按要求提供数码照片的工程项目。 ⑵ 数码照片管理严重不符合要求,或存在弄虚作假现 象的工程项目。 ⑶ 项目数码照片中有三处及以上明显违反验收规范、 或不满足优质工程评选条件的项目。
一、数码照片采集内容及要求 二、施工项目部数码照片管控要点 三、数码照片示例 四、数码照片常见问题
一、数码照片采集的内容及要求
主
要
二、施工项目部数码照片管控要点
内
容
三、数码照片示例
1、各参建单位数码照片采集的范围
负责采集站址原 貌、项目重要技术及 质量管理活动(工程协调、 设计交底、施工图会检、质量巡 检、质量竞赛等)、由上级单位或 业主组织的质量验收活动(中间 验收、质量监督活动、竣工验 收等)以及反映质量问题
对数码照片重要性的认识,也为工程整体资料移交和工程 创优管理水平的提高奠定坚实的基础。
为进一步强化输变电工程建设安全质量过程控制,全 面落实工程各参建单位的安全质量控制责任,督促相关责 任单位和人员尽职到位、确保各项工程建设安全质量管理 制度的全面落实,国家电网公司先后下发了《关于利用数 码照片资料加强输变电工程安全质量过程控制的通知》 (国家电网公司基建安全【2007】25号)和《关于强化输 变电工程施工过程质量控制数码照片采集与管理的工作要 求》(国家电网基建质量【2010】322号),用于更好地指 导和规范各参建单位数码照片的管理工作,以促进工程建 设安全质量管理水平的提高。
《数码照片归档与管理规范》解读与思考
规
标 准
《数码照片归档与管理规范》解读与思考
■王英玮
为了指导信息化环境下数码照片档案的管理,明 来越少,而采用数字摄影设备产生的数码照片的数量却
确数码照片的归档、整理、著录、存储、保管、利用和销 越来越多。为此,依据传统的照片档案管理理论和办法
毁的管理要求,国家档案局在 2014 年 12 月 31 日发布 管理数码照片,组织数码照片的归档,不仅困难重重,也
文件和档案不断涌现,管理缺乏必要标准引导的需要, 照片为本年度第一组照片,保管期限为‘永久’,存储格
在调查研究和吸纳国内外先进理论和经验的基础上编 式 为 JPEG。 则 该 组 第 一 张 照 片 的 文 件 名 应 为 :YJ-
制完成的。在网络信息时代,传统意义上的照片数量越 2009-0001-0001.jpg”。
性附录和一个资料性附录),其中正文包括:范围、规范 统的照片主要由照片、底片和文字说明三部分组成,而
性引用文件、术语和定义、归档、整理和著录、存储和保 数码照片的种类和构成则更为复杂多样,如“二值图
管、利用和鉴定销毁。两个附录分别是:附录 A《数码 像”、“灰度图像”、“彩色图像”、“立体图像”和“三维图
������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������������
工程数码照片拍摄及管理要求
工程数码照片拍摄及管理要求根据国家电网公司《关于利用工程数码照片强化输变电工程建设安全质量过程控制的有关要求》的要求,通过系统、全面采集工程数码照片,进一步规范输变电工程建设过程管理,落实安全文明标准化施工作业的要求,全面推广输变电工程示范性施工工艺,强化输变电工程建设安全质量过程控制,真实反映建设过程和现场施工实际情况,提高基建安全质量的施工及建设管理水平。
工程数码照片采集内容如下:1监理单位:1.1 监理安全控制活动:序号采集内容采集要求采集数量1 安全检查关系到施工安全的重要设施投用前表现检查签证对象整体结构、验收挂牌,以及第三方验收过程等每个检查点1-3张2 旁站施工安全的关键部位、工序、重要及危险作业项目的施工全过程的安全文明施工、人员作业、移位状态、安全防护用品使用、遵章守纪等每个质量控制(W、H、S)点各1张,每个安全防护用品使用点1-2张3 巡视施工的部位或工序日常安全文明施工管理、安全防护用品正确配置和使用、遵章守纪情况等每个巡视点1-2张4 巡视文明施工标准执行情况,违章、违规等每个巡视点1-2张1.2 监理质量控制活动:序号采集内容采集要求采集数量1 材料和设备检验①试件制作及见证取样制作主要过程、操作人员每次见证1-2张②设备开箱检验重要设备每件1张2 隐蔽工程验收注明“**工程**号腿”①基础钢筋绑扎钢筋数量、间距、保护层厚度等每基1-2张②基础混凝土浇筑施工部位、坍落度测试、试块制作、混凝土下料等每基1-2张③基础拆模基础外观质量、断面尺寸等每基整体外观1张,断面尺寸1张。
④直线管、耐张管压接清洗、压接、尺寸量测等每基耐张塔每相导地线压接过程照片1套3 监理初检需要整改各类问题整体质量3-5张,每处问题和整改各1张4 中间验收需要整改各类问题整体质量3-5张,每处问题和整改各1张2 施工单位:2.1 日常安全文明施工管理:序号采集内容采集要求采集数量1 安全文明施工安全文明施工情况,如总体布置(线路工程在安全围栏外,面向现场入口处拍摄)、安全防护用品使用(人员作业、移位状态)、遵章守纪情况等每个作业点1-3张2 定期安全检查现场出现异常时的基本状况3 安全员日常检查关键部位、工序、重要及危险作业项目安全监护人员到位情况,违章、违规等每个巡视点1-2张4 事件(事故)处理事件(事故)发生时的现状、结果,以及主要原因、相关证明材料等2.2 工程质量控制管理:序号采集内容采集要求采集数量1 材料和设备检验①试件制作及见证取样制作主要过程、操作人员每组试件1-2张②设备开箱检验重要设备每件1张2 隐蔽工程验收注明“**工程**号腿”和时间①基础钢筋绑扎钢筋数量、间距、保护层厚度等每基1-2张②基础混凝土浇筑施工部位、坍落度测试、试块制作、混凝土下料等每基3-5张③基础拆模基础外观质量、断面尺寸等每基整体外观1张,断面尺寸1张。
数码照片档案管理软件使用说明
数码照片档案管理软件使用说明1、将软件下载后保存在计算机的D 盘,或者别的地方(一般不要保存在C盘)。
2、将文件解压,如下图:3、解压完成后,打开文件夹,里面有一个粉红色的图标,文件名称为DigiBook.exe 双击鼠标,打开文件,如下图:4、接着会出现下面的窗体,藏画DigiBook的功能主要有两个:一是用来浏览ABM电子书文件,我们这里主要利用的是第二个功能,是用来收藏和管理自己的数码照片,创建数码相册,操作非常方便。
5、单击我的相册(其中任意一个),会出现如下图:6、在该相册上单击鼠标右键选择“相册→相册设定”,如下图:7、出现如下图所示窗体,可以进行样式、字体、密码、文件名等项目的设置。
在样式中,页面设置选择3,侧封颜色也可以选择,输入相册名可以更改本相册的名称,底纹色泽可以选择自己喜欢的照片夹底纹。
完成操作后,点击下面的确定按钮。
8、接下来给相册添加照片,单击鼠标右键选择“添加图像→从文件夹添加”,如果只增加一张照片,可选择从文件添加,我们这里选择从文件夹添加,如下图:9、在如下所示的窗体中,选取存放数码照片的文件夹,点击确定,我们这里选取的是在桌面上的一个存放数码照片的文件夹“心连心”。
10、之后数码照片就会自动的装入相册,然后鼠标移到相册的右边,会出现一只小手的图案,旁边提示“单击翻页”,单击一下,就进入了相册内容,在相册的右下角和左下角有翻页提示,翻页时单击。
11、在窗口中把鼠标放在图片缩略图上,当前图片左边的“指示灯”会不停闪烁,双击即可显示图片原图,也可以在右键菜单中重新添加图片,通过鼠标拖放的方式可以改变照片位置。
此时可以调整相片在相册中的顺序。
将鼠标放置在照片边有横杠的地方,会出现“双击进入文本编辑”,双击出现文本编辑框,这时可以对照片编辑文字说明,题名,简明扼要地反映每一张照片的具体内容,包括地点、人物、事由、背景等要素。
拍摄者:照片的拍摄单位或拍摄人。
时间:照片的拍摄时间。
新版数码照片工作要求解读及国网数码照片管理系统使用介绍73页PPT
56、死去何所道,托体同山阿。 57、春秋多佳日,登高赋新诗。 58、种豆南山下,草盛豆苗稀。晨兴 理荒秽 ,带月 荷锄归 。道狭 草木长 ,夕露 沾我衣 。衣沾 不足惜 ,但使 愿无违 。 59、相见无杂言,但道桑麻长。 60、迢迢新秋夕,亭亭月将圆。
21、要知道对好事的称颂过于夸大,也会招来人们的反感轻蔑和嫉妒。——培根 22、业精于勤,荒于嬉;行成于思,毁于随。——韩愈
23、一切节省,归根到底都归结为时间的节省。——马克思 24、意志命运往往背道而驰,决心到最后会全部推倒。——莎士比亚
25、学习是劳动,是充满思想的劳动。——乌申斯基
谢谢!Leabharlann
输变电工程安全质量过程控制数码照片管理工作要求(word版)
输变电工程安全质量过程控制数码照片管理工作要求第一章总则第一条依据《国家电网公司基建质量管理规定》、《国家电网公司基建安全管理规定》、《国家电网公司输变电工程标准工艺管理办法》等制度,结合公司输变电工程项目管理实际,制定本工作要求。
第二条输变电工程安全质量过程控制数码照片,是指公司系统投资建设管理的输变电工程,自项目开工到工程投运期间,按要求使用数码照片采集设备(相机或移动设备),对现场施工管理、作业过程、监督纠偏等关键场景进行实地拍摄,采集能够真实反映施工安全质量控制情况、与工程建设进度同步形成的数码照片。
第三条本工作要求适用于公司建设管理的 110kV 及以上输变电工程项目管理,其他工程参照执行。
第二章职责分工第四条国网基建部管理职责(一)负责制定输变电工程安全质量过程控制数码照片管理制度,并组织对制度进行宣贯、培训和应用解释工作。
(二)指导、检查、监督和评价各省级公司(含各省、自治区、直辖市电力公司,国家电网公司直流建设分公司,国家电网公司交流建设分公司,中国电力技术装备有限公司,下同)落实工程安全质量过程控制数码照片管理工作。
(三)采取强化措施,提高数码照片管理成效。
第五条省级公司管理职责(一)组织所辖区域输变电工程各参建单位按要求做好数码照片管理工作。
(二)培训、指导、督促和检查工程项目落实开展输变电工程安全质量过程控制数码照片管理工作。
(三)组织对所属单位的工程数码照片采集工作进行考核。
第六条建设管理单位(业主项目部)管理职责(一)组织工程项目各参建项目部管理人员按要求做好输变电工程安全质量过程数码照片的采集、整理工作。
(二)对数码照片采集与整理情况开展检查,督促整改,并对相关单位和人员提出考核意见。
(三)在工程竣工后,组织各参建项目部及时完成各自数码照片整理及归档工作,按要求移交保管。
第七条监理项目部管理职责(一)按要求及时、完整采集输变电工程监理管理安全质量数码照片。
(二)配合上级单位做好数码照片专项检查,完成整改闭环。
数码照片操作手册
数码照片操作手册数码照片管理系统操作手册目录1.系统安装 (4)1.1.系统安装 (4)1.2.注册码 (7)1.3.系统卸载 (8)2.系统登录 (9)2.1.初次使用系统 (9)2.2.初次使用——添加工程 (10)2.3.初次使用——添加项目部 (10)2.3.1.初次使用——添加照片拍摄人与照片审核人 (10)2.4.选择工程与项目部 (11)3.系统初始化 (12)3.1.质量部份 (12)3.1.1.变电工程 (12)3.1.2.线路工程 (25)3.1.3.电缆线路工程 (33)3.2.安全部分 (41)3.2.1.变电工程 (41)3.2.2.线路工程 (44)3.2.3.电缆线路工程 (50)4.主窗体 (53)4.1.当前主窗体信息 (53)4.2.主窗体菜单 (54)4.2.1.文件 (54)4.2.2.工程信息 (57)4.2.3.项目部信息 (59)4.2.4.系统初始化 (62)4.2.5.备份与还原数据库 (62)4.2.6.帮助 (64)4.3.常用功能菜单 (64)4.3.1.批量导入照片 (64)4.3.2.启动同步服务 (65)4.4.当前项目部拍摄内容目录树 (67)4.5.当前项目部拍摄内容主操作区 (68)4.5.1.打印标识牌 (69)4.5.2.手机扫描二维码 (70)4.5.3.查看样例照片 (71)4.5.4.查看拍摄要求 (72)4.5.5.屏蔽/解除屏蔽 (73)4.6.右侧功能区域照片管理 (73)4.6.1.添加 (74)4.6.2.删除 (76)4.6.3.重命名 (78)4.6.4.样例对比 (80)1.系统安装1.1.系统安装点击setup.exe进入安装向导。
点击下一步。
能够点击浏览选择一个自己希望的安装目录,也能够使用默认目录,点击下一步。
点击下一步进行软件安装。
点击关闭完成安装,能够到桌面或者者开始菜单中找到快捷方式,打开软件。

国家电网公司输变电工程数码照片的采集、管理及应用要求
5)建立数码照片采遂集、管理奖罚考核制度肆,依据基建管理 综合评鬼价办法、输变电工程设忧计施工监理激励办法等哑规定 对项目参建单位进伐行考核,定期对按要求臂完成数码照片采集、 管本理任务的单位及个人进涅行表扬、奖励,对未按润要求完成 任务的单位及卧个人提出通报批评,严重的给予处罚。
一、照片采集总体思路吠
一、数码照片采集内容婉及要求 二、施工项目部数码照桶片管控要点 三、数码照片示例迂 四、数码照片常见问题何
主 要 内 容恃
一、数码照片采集的内慑容及要求 二、施工项目部数码照央片管控要点 三、数码照片示例掀
1、各参建单位数码照驹片采集的范围
负责采集站址原 貌、贴项目重要技术及 检、设业验质质计主收收量量交组、晋 等胖甚底织)管竞质、的以理赛量施质及活等监工量反动)督图验映(、活会冲质工由动尹收量程上、检活协秧级竣、动调问单工质(、题位验量中撒巡间台蓉或质识组量以织验及负恼收况隐责和的的蔽采质数有工集量码关程由 纠 照质质监偏片量葫理等。检量活验状、恋动,
二、322号文件中施革工项目部数码照片文件凶夹 设置
(一)一级文件夹 ×案××工程质量管理数码草照片 (二)二级文件躯夹 ×××施工项目部彭质量管理数码照片 (瞄三)三级文件夹
掂 变电工程划分“土提建类”、“安装类”、潭“公司 级专检”、“工衡艺亮点”等四个三级文孰件夹 (四)四级文件夹
三级文件丫夹“土建类”依据项目耕划分表,分设
刽 2)建立以业主项目夯部现场项目经理为第一县责任人,各参 建单位项您目经理、总监理工程师炭为责任人,各参建单位错总 工、专业监理工程师斩为具体落实人的三级工共程数码照片采集、 管理组织机构。对工程数码照片管理的各个环节进行检查。
3)制定工程数码照娃片检查制度,各项目部粮应及时对采集的 数码照冶片进行整理,尽可能做诡到当天采集当天整理,锡最长 不得超过一周。业挪主项目部每周固定时间察,对各参建单位本 周数试码照片的采集情况进行卸检查,结合本周施工进亿度情况, 重点检查是否死有遗漏、照片质量是否筷合格等情况。对合格的 钳照片进行分类存放,遗攻漏部分在下周的数码照笑片采集中需 重点进行补蜒充拍摄。
《数码照片归档与管理办法》解读
者 对 它应 该 不陌 生 ,数 码 照 片档 案 的收 集范 围 完全 可 以
按 这 个标; 行 。 隹执
数 码 照 片 和 传 统 照 片在 收 集 范 围 上 唯 一 的 区 别 可 能
原始照片
就 是数 码 照 片的数 量要 远 远 大于传 统 照 片。 数码 照 片获 得 的成 本相 对传 统 照 片要 低廉 的多 , 因此记 录 一 次活 动 ,
案完 整 了。
文 字说 明很 容 易理 解 , 的编 写 方法 在《 片档 案 管 它 照
G /1 8 1 2 0 这 成 过程 的-- 分 , 像传 统 照 片的 暗房 技 术一 样 , 加 区 理规 范 } BT 1 2 — 0 2有详 细 的规 定 , 里就 不 重 复 - ̄ B 就 不
提高 画面 质 量 、 强 画面 效果 的后 期 处理 除外 ” 增 。 以往 关 于数 码 照 片管理 的讨论 ,在 涉 及数 码 照 片 的 原始 性 时都 强调 数 码 照 片不 能进行 任 何 后期 处理 。 但在 实际工 作 中 ,数 码 照 片的后 期 处理 已经成 为 数码 照 片 形
的存 储 方式 。 面 质 量 、 强 画 面 效 果 ” 进 行 一 定 后 期 处 理 , 时 以 排 增 而 同
四 、 何 “ 工 ” 理 数 码 照 片 档 案 如 手 管
目前 绝 大 多数单 位 是在 “ 工 ”管理 数 码 照 片档 案 手 的 , 便 马上进 行 数码 照 片管理 系统 的研 发 , 需 要一 个 即 也
传统 照片可 能 只 有几张 ,而数 码 照 片会 有几 十 张 、上 百 张 。 对这 一情 况 ,办 法 一 条特 别规 定 ,反 映 同一 内 针 《 第 “ 容 的若 干张 数码 照片 ,应选 择 其 中具 有 代表 性和 典 型 性 的数码 照 片 归档 ” “ 映 同 一场 景 的数 码 照 片 一般 只 归 ,反
数码照片管理系统
数码照片管理系统摘要近年来,随着数码相机的普遍应用,形成了大量的数码照片,为丰富、充实档案库存提供了有利条件,因此做好数码照片档案管理丄作具有重要的意义。
本文对数码照片的产生、归档要求和管理进行了论述。
首先阐述了数码照片档案管理的必要性和重要性,具有很强的现实意义。
数码照片管理的完善化、规范化,不但可以实现优化地提供查找利用,而且可以促进数码照片管理水平和质量的不断提高,促进企业经营生产的发展。
因为数码照片档案真实记录了本单位或企业的重大活动和事件,保存它是本单位为日后查考凭证和参考借鉴之用。
接着,对数码照片的归档范围进行了界定,明确凡是在本单位活动中直接形成的,反映本单位主要职能活动和工作成果的数码照片均属收集范围。
同时,介绍了数码照片的收集归档方法和要求。
在做好前期收集工作的基础上,数码照片的档案管理关键在于数码照片的整理和保管,本文将数码照片分为七类,对数码照片的整理分类提出了参考意见。
对于数码照片的保管,本文从技术上指出了注意事项,以保证数码照片档案的长期有效。
文末指出数码照片档案的研究是新生事物,尚处于摸索阶段,还有待于积极研究数码照片档案的特点,不断完善数码照片的管理。
关键词:数码照片数码照片管理管理系统近年来,随着数码相机的普遍应用,形成了大量的数码照片,为丰富、充实档案库存提供了有利条件,因此运用先进的管理系统对数码照片进行管理具有重要的意义。
1、数码照片管理的意义1.1定义。
数码照片是指用扫描仪、数码照相机等设备获得的,以数码形式存储于磁带、磁盘、光盘等载体,依赖计•算机系统阅读、处理,并可在通信网络上传送的静态图像文件。
数码照片档案是指国家机构、社会组织以及个人在社会活动中形成的,有保存价值的数码照片。
数码照片是数字化的摄影作品,通常指采用数码相机进行创作的摄影作品。
数码技术乂被称为数字技术,因为其核心内容就是把一系列连续的信息数字化,或者说是不连续化。
在电子技术中,被传递、加工和处理的信号可以分为两大类:一类信号是模拟信号,这类信号的特征是,无论从时间上还是从信号的大小上都是连续变化的,用以传递、加工和处理模拟信号的技术叫做模拟技术;列一类信号是数码信号,数码信号的特征是,无论从时间上或是大小上都是离散的,或者说都是不连续的,传递、加工和处理数码信号的叫做数码技术。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
六、施工项目部质量数码照片采集要点(变电)
5、原〔2010〕322号文对安装类仅 新规(附件12)对土建类单位工程
工序描述,未对单位工程详细分类。 进行了详细划分,并对其所属工序
所需拍照名称明确,照片归档时应
严格按照此要求设置文件夹。
六、施工项目部质量数码照片采集要点(线路)
6、原〔2010〕322号文对地基验槽要求:每处1张,按设计要求,地基清槽、修槽等 施工过程,表现操作人员及过程等要素。
3、新规此处删除了“本工程重要工程协调会”,归档至质量管理-日常质量管理-重 要会议-其他会议。
一、业主项目部安全数码照片采集要点
4、对于工程项目管理人员的监督检查,原〔2007〕25号文规定了监理人员到位情况。
新规:风险控制拍摄要求四级及以上风险作业业主项目部人员到位监督,符合《国家 电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》中附件3输变电 工程三级及以上施工安全风险管理人员到岗到位要求。
4、新规增加了分包管理:安全交底、同进同出。变电、线路、电缆的拍摄数量及要 求各不同。变电部分:
线路部分:
电缆部分:
五、施工项目部安全数码照片采集要点
5、原〔2007〕25号文的安全员日检留存数量较少,无法涵盖安全员所需检查内容
新规将安全员日检分解为以上新增加内容:风险管理、分包管理,内容更具体,要求 更详细。
四、监理项目部质量数码照片采集要点
9、新规增加了电缆线路工程监理项目部质量管理数码照片采集及整理要求(附表8)
五、施工项目部安全数码照片采集要点
1、原〔2007〕25号文未对安全文明施工进行详细分类。
新规:对安全文明施工详细分类变电(公共部分、基础阶段、主体施工阶段、电气安 装阶段)、线路(办公区、基础阶段、杆塔组立阶段、导地线架设阶段)及电缆(临 建区、土建施工阶段、电缆施工阶段);并对具体拍摄数量做了详细要求,详见附表 9、10、11
五、施工项目部安全数码照片采集要点
2、新规增加了风险管理:现场风险管控牌、三级及以上风险并提出相应的数量及拍 摄要求。变电、线路、电缆的拍摄数量及要求各不同。变电部分:
线路部分:
电缆部分:
五、施工项目部安全数码照片采集要点
3、新规增加了应急管理:现场应急物资储备
五、施工项目部安全数码照片采集要点
新规附表7线路工程监理项目部质量管理数码照片采集及整理要求:基础拆模施工杆 塔号尾号为2、4、8的基础,每腿留存1张;大跨越杆塔每腿留存2张,承台每腿留置1 张。
四、监理项目部质量数码照片采集要点
8、原〔2010〕322号文(附表3)无对杆塔组立数码照片采集要求。
新规附表7线路工程监理项目部质量管理数码照片采集及整理要求:增加了“高塔组 立旁站”、“大跨越铁塔组立旁站”
厚度等要素”
新规附表7线路工程监理项目部质量管理数码照片采集及整理要求:灌注桩钢筋笼入 孔旁站每基桩数在10根及以下的1张,10根以上的留存2张,表现内容为表现监理人员 检查钢筋笼入孔过程等要素。
四、2010〕322号文(附表3)混凝土工程对基础拆模后要求拍照,留存施工杆塔 尾号为3、6、9的基础。
第十二条明确了三个项目部的照片 采集范围
标识牌
1、采用非反光材料制作,底 色为白色 2、设置在拍摄主体右下角
照片采集范围
以附表形式说明
一、文字说明部分
文件内容
照片命名
旧规
拍摄时间+拍摄主题+序号
新规
照片编码(5 位)-拍摄时间(6 位) -照片序号(3 位)-拍摄主题
数码照片文件 夹设置
一级文件夹命名有冲突。25号 文为:***工程施工安全质量控 制数码照片资料;322号文为 ×××工程施工质量控制数码 照片资料
新规改为土方开挖,要求每处2张,反映基底标高测量1张,地基清槽、修槽等施工过 程1张。
六、施工项目部质量数码照片采集要点(线路)
7、原〔2010〕322号文对钢筋工程要求:施工杆塔号单号每基1张(A腿),表现钢筋 绑所成型后的整体状况。
新规改为施工杆塔号单号每基1张(A腿);桩基每腿1张,承台1张;大跨越每腿1张, 承台1张。增加了承台及大跨越基础的拍照要求。
1、整合为第五章:数码照片管理 与考核 2、明确将整理好的数码照片随竣 工档案一起移交工程建设管理单位 归档
照片管理
一、业主项目部安全数码照片采集要点
1、原〔2007〕25号文规定了的每次检查留存照片4-8张的硬性规定,只能让现场检 查照片生搬硬凑,或补拍。
新规:对安委会检查每次留存的照片没有提出具体数量要求,可视检查的问题多少合
新旧数码照片管理规定差异比对 暨 国网数码照片管理系统使用说明
2016年7月13日
为进一步加强输变电工程安全质量过程控制,规范作业行为,
强化施工质量追溯管理,突出对施工现场关键环节和关键要素
的有效管控,持续提升公司基建安全质量管理水平,国网公司 组织编制了《输变电工程安全质量过程控制数码照片管理工作
要求》基建安质〔2016〕56号。
本文件代替以下两个文件: 《关于利用数码照片资料加强输变电工程安全质量过程控制
的通知》(基建安全〔2007〕25号)
《关于强化输变电工程施工过程质量控制数码照片采集与管 理的工作要求》(基建质量〔2010〕322号)两个文件
文件执行时间要求: 在建的工程项目可继续执行前述两个文件的有关要求;2016
一、正文部分
文件内容
管理职责 较简单
旧规
新规
增加了省级公司管理职责,三个项 目部管理职责更加明确
照片分辨率
应为1200×1600像素
不小于1200×1600像素 (更加贴合当前相机/手机拍摄像 素越来越高的实际) 1、实物标识牌或利用软件自动生 成电子标识牌的方式,少数场景如 已反映主题要素的会议(画面中已 通过横幅、投影等展现)、标准工 艺实体效果展示等,可不设标识牌, 在照片命名文件中说明即可 2、未明确设置在左下角或右下角
新规:对监理巡视进行说明:安全巡视与发现问题分别命名并明确了问题整改照片的 命名。
四、监理项目部质量数码照片采集要点
1、原〔2010〕322号文的过程照片统一为关键工序质量控制。
新规:对关键工序质量控制进行分类:质量旁站、隐蔽工程验收。
四、监理项目部质量数码照片采集要点
2、原〔2010〕322号文的关键工序质量控制分类较为粗糙。
年6月1日以后新开工的项目必须严格按本文件规定开展数码照片
的采集、分类和命名整理等工作。
第一篇:适用范围 本工作要求适用于公司建设管理的110kV及以上输变电工程
项目管理,其他工程参照执行。(基建安质〔2016〕56号)
公司系统投资建设的66kV及以上电压等级输变电工程(含新 建、扩建和改建项目),35kV及以下电压等级工程建设项目可 参照执行。(基建质量〔2010〕322号文件要求) 公司系统全资及控股的110kV及以上输变电工程(含新建、 扩建和改建项目),其他工程建设项目可参照执行。基建安全 〔2007〕25号 新规明确了适用于公司建设管理110kV及以上输变电工程项 目管理,其他工程参照执行
理留存全部的问题照片和整改闭环照片(可与整改通知单及回复单内容照片全部对应)
一、业主项目部安全数码照片采集要点
2、新规新增安全检查、风险控制、应急演练数码照片及采集的要求,原〔2007〕25 号文:工程重要工程协调会、竣工验收检查验收活动留存数码照片要求全部取消。
一、业主项目部安全数码照片采集要点
1、分为数码照片资料整管和移交、 数码照片的应用与考核两个章节 2、25号文要求要求工程竣工后一 个月内完成照片整理,照片资料由 工程建设管理单位保存,可不随工 程档案移交;322号文要求要求工 程竣工后两周内完成照片整理,由 工程建设管理单位保存
1、一级文件夹明确为:××工程 安全质量过程控制数码照片资料, 三级、四级文件夹有所增加,相应 的增加了照片采集数量 2、增加了:电缆线路工程
新规附表7:线路工程监理项目部质量管理数码照片采集及整理要求:增加混凝土浇 筑的质量旁站,留存施工杆号尾号为3、6、9的基础。
四、监理项目部质量数码照片采集要点
6、原〔2010〕322号文(附表3)钢筋工程“杆塔号尾号为 3、6、9的基础(A腿), 每基留存 1 张,桩基及大跨越全部留存”且表现内容为“钢筋数量、间距、保护层
4、原〔2010〕322号文(附表3)对地基验槽照片的采集/留存进行了明确规定。
新规:变电工程留存2张,1张反映地基清槽、修槽等施工过程;1张反映土方开挖后 具备验槽条件的基坑全景;线路工程:设计单位未要求验槽的,无需留存。
四、监理项目部质量数码照片采集要点
5、原〔2010〕322号文(附表3)仅对基础拆模后要求拍照,反映混凝土的观感质量。
三、监理项目部安全数码照片采集要点
2、原〔2007〕25号文的安全旁站重点是安全文明施工、防护用品、三违,对风险控 制关注不够。
新规:对安全旁站进行详细说明:三级及以上风险等级作业现场、关键部位关键工序 及危险作业项目现场,重点关注风险控制。
三、监理项目部安全数码照片采集要点
3、原〔2007〕25号文的巡视侧重点是施工管理、防护用品等的正面形象。
第二篇:命名规则 照片编码(5 位)-拍摄时间(6 位)-照片序号(3 位)拍摄主题.jpg(基建安质〔2016〕56号) 拍摄时间(8位)+拍摄主题+序号(基建质量〔2010〕322号 文件要求) 新规规定每张数码照片应单独命名,增加了照片编码对应每 一类项目,名称尽可能简洁,应能反映工程部位、主要工序及拍 摄主题。
五、施工项目部安全数码照片采集要点
6、新规增加了电缆线路工程施工项目部安全管理数码照片采集及整理要求
六、施工项目部质量数码照片采集要点
1、原〔2010〕322号文对工艺亮点进行了明确。
