水电站项目基本情况

合集下载

水电站项目基本情况

水电站项目基本情况

1工程概况工程建设必要性花坪河水库坝址位于巴东县大支坪镇,距离野三河汇合口12.56km,坝址以上流域面积172.4km2,占支井河流域面积的%。

巴东县电网以水电为主,自八十年代后期开始,陆续建成了多座小型水电站,大大改善了巴东县电网的组成结构。

但随着国民经济的高速发展,电力供需矛盾仍很严重,枯水期调峰容量依然不足。

每年需从州网购电,为此,兴建花坪河水电站,对提高巴东县用电的保证率有重要作用。

花坪河水电站的兴建,是合理开发利用河流水能资源的需要,工程建成后不仅可增加巴东县电网的电力供应,缓解电力供需矛盾,而且还可带动和促进本地区经济发展,节省煤耗,保护环境,其兴建有很好的经济和社会效益,工程建设是十分必要的。

初步设计审查意见2012年5月14湖北省水利厅印发《关于巴东县花坪河水电站工程初步设计报告的审查意见》,鄂水利电函 [2012]334号文。

部分内容如下:四、同意工程开发任务为发电同意发电死水位米,同意设置极限死水位米。

同意电站装机容量30兆瓦。

基本同意洪水调节计算方法及成果。

同意采用敞泄方式进行洪水调节,水库50年一遇设计洪水位为米,1000年一遇校核洪水位为米;厂房50年一遇设计洪水位为米,200年一遇校核洪水位为米。

五、电站水库总库容2238万立方米、总装机30兆瓦,属三等中型工程。

大坝、溢洪道、引水发电系统、电站厂房等主要建筑物为3级建筑物,由于大坝最大坝高97米(坝高超过70米),按2级建筑物设计,但洪水标准不予提高。

同意钢筋砼面板堆石坝、溢洪道、发电隧洞进口按50年一遇洪水设计、1000年一遇洪水校核,电站厂房按50年一遇洪水设计、200年一遇洪水校核,消能防冲建筑物按30年一遇洪水设计。

同意《报告》推荐的上坝线和采用钢筋砼面板堆石坝“全堆石”坝型。

同意右岸布置溢洪道,采用一孔11×米洞式溢洪道泄洪并采用挑流消能方式。

同意《报告》推荐的左岸发电引水系统布置方案和结构布置。

水利水电设备使用项目介绍

水利水电设备使用项目介绍

水利水电设备使用项目介绍水利水电设备是指用于水文能及水利工程的设施,包括水电站、水库、水渠、抽水机组、水泵等。

本文将介绍水利水电设备使用项目的背景、目的、具体设备和使用方法等相关内容。

一、项目背景随着经济的发展和人口的增加,对水资源的需求不断增加。

为了充分利用水资源,提供清洁能源,并满足工业、农业及居民的用水需求,水利水电设备使用项目得以实施。

该项目旨在通过运用现代化设备和技术,对水资源进行合理调配与利用,以实现可持续发展。

二、项目目的1. 提供清洁能源:水利水电设备主要通过水力发电,将水能转化为电能,提供清洁、可再生的能源,减少对传统化石能源的依赖,降低环境污染。

2. 调节水资源:通过水库和水渠等设施,对水资源进行调节与储存,确保供水稳定,并应对干旱、洪涝等自然灾害。

3. 支持农业发展:水利水电设备可以提供灌溉和排灌工程,为农业生产提供充足的水源,提高农业生产效率和质量。

4. 支持工业发展:水力发电可为工业生产提供稳定的电能,满足工业生产的用电需求,推动工业升级和经济发展。

三、具体设备1. 水库:水库是人工蓄水区,用于调节河流水位、防洪、发电等功能。

水库通常由大坝和库区组成,可以储存大量的水资源。

2. 水电站:水电站是利用水力发电技术,将水能转换为电能的设施。

常见的水电站有水轮发电机组和水轮发电机组。

水电站通常由发电厂房、发电设备和送电系统等组成。

3. 水泵:水泵是用于将水从低处抽到高处或将水压力增加的设备。

水泵常用于输水、排水、灌溉、供水等领域,根据不同的需求,分为离心泵、柱塞泵、涡流泵等。

4. 抽水机组:抽水机组是一种将地下水抽到水面上的设备,通常用于农田灌溉、城市供水等项目。

抽水机组通常由水泵、发电机组和水管道等组成。

四、使用方法1. 定期维护:水利水电设备需要定期进行维护,检查设备的运行状态和性能,及时修理和更换损坏的零件,确保设备的正常运转和安全。

2. 节约用水:在使用水利水电设备时,应注意合理用水,避免浪费。

伊江上游水电项目密松水电站项目概况

伊江上游水电项目密松水电站项目概况

附件:
伊江上游水电项目密松水电站项目概况
密松水电站位于缅甸恩梅开江与迈立开江的汇合中下游的伊洛瓦底江干流河段上,坝址下距密支那市约40km。

密松水电站由主体混凝土面板堆石坝、引水发电厂房、左岸溢洪坝、左右岸粘土心墙副坝等构筑物组成,安装8台75万千瓦混流式水轮发电机组,总装机容量600万千瓦。

工程总投资约538.65亿元,其中静态投资约448.19亿元,含缅甸境内的输变电工程投资约20亿元,瓦晓至其培公路工程投资约15亿元。

计划工期96个月(不含13个月的筹建期),其中施工准备期35个月,主体工程施工期48个月,工程完建期13个月,首台机组发电工期为83个月。

密松水电站于2009年12月举行前期工程开工典礼,开工至今累计完成投资大约10亿元。

施工辅助工程进展顺利,密支那至密松的进场公路、右岸临时进场道路已经完工通车,左右岸沿江公路年底具备基本通车条件,场内5#、7#施工道路明年初具备基本通车条件,密松大桥预计2011年8月底具备通车条件。

溢洪道主体土建工程、引水发电系统开挖、永久营地、施工供水系统等主体及辅助标已于2010年11月份完成招标,预计2011年春节前进场施工,砂石加工系统、瓦晓至其培的公路预计今年底或明年初进行招标。

松项目将于2011年逐步进入建设施工高峰期。

天生桥一级水电站工程 - 中华人民共和国环境保护部

天生桥一级水电站工程 - 中华人民共和国环境保护部

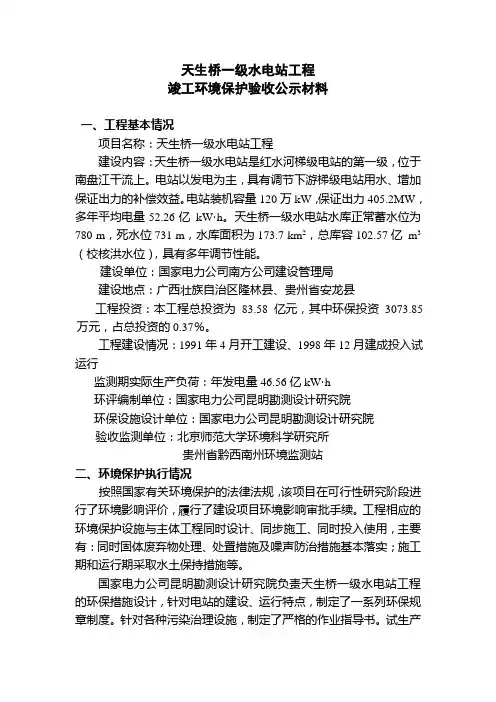

天生桥一级水电站工程竣工环境保护验收公示材料一、工程基本情况项目名称:天生桥一级水电站工程建设内容:天生桥一级水电站是红水河梯级电站的第一级,位于南盘江干流上。

电站以发电为主,具有调节下游梯级电站用水、增加保证出力的补偿效益。

电站装机容量120万kW,保证出力405.2MW,多年平均电量52.26亿kW·h。

天生桥一级水电站水库正常蓄水位为780 m,死水位731 m,水库面积为173.7 km2,总库容102.57亿m3(校核洪水位),具有多年调节性能。

建设单位:国家电力公司南方公司建设管理局建设地点:广西壮族自治区隆林县、贵州省安龙县工程投资:本工程总投资为83.58亿元,其中环保投资3073.85万元,占总投资的0.37%。

工程建设情况:1991年4月开工建设、1998年12月建成投入试运行监测期实际生产负荷:年发电量46.56亿kW·h环评编制单位:国家电力公司昆明勘测设计研究院环保设施设计单位:国家电力公司昆明勘测设计研究院验收监测单位:北京师范大学环境科学研究所贵州省黔西南州环境监测站二、环境保护执行情况按照国家有关环境保护的法律法规,该项目在可行性研究阶段进行了环境影响评价,履行了建设项目环境影响审批手续。

工程相应的环境保护设施与主体工程同时设计、同步施工、同时投入使用,主要有:同时固体废弃物处理、处置措施及噪声防治措施基本落实;施工期和运行期采取水土保持措施等。

国家电力公司昆明勘测设计研究院负责天生桥一级水电站工程的环保措施设计,针对电站的建设、运行特点,制定了一系列环保规章制度。

针对各种污染治理设施,制定了严格的作业指导书。

试生产和验收监测期间,各项污染治理设施管理、运行正常。

三、验收监测结果1.地表水质监测:贵州省黔西南州环境监测站3月11日至14日3年3月11日至14日,对天生桥一级水电站进行了建设项目竣工环境保护验收监测:地表水水质监测结果表明,天生桥一级水电站水库水质3月份《地表水环境质量标准》(GB 3838-2002)中的Ⅴ类标准的要求,各主要断面中支流清水江为Ⅳ类,其它断面均为超Ⅴ类标准,主要超标因子为总氮、总磷。

桃源水电站基本情况

桃源水电站基本情况

桃源水电站概况(一)项目概况桃源水电站为低水头径流式电站,是沅水干流最末一个水电开发梯级。

电站上游距凌津滩水电站约38km,坝址控制流域面积86700km2,多年平均流量2060m3/s。

电站水库正常蓄水位为39.50m,总装机容量为180MW,采用9台单机容量20MW的贯流式机组,机组额定水头5.6m,电站多年平均年发电量7.93亿kWh,装机年利用小时数4404h,工程总投资269040万元(不含送出工程)。

枢纽工程主要由泄洪闸、土石副坝、电站厂房、船闸等建筑物组成。

枢纽工程等别为二等,工程规模为大(2)型。

工程枢纽布置横跨双洲岛,采用分期导流方式,利用双洲岛作为纵向围堰,一期围右岸汊河,主要工程包括:右岸副坝、右11孔泄洪闸、厂房、船闸;二期围左岸主河床,主要工程包括:左14孔泄洪闸、左岸副坝。

工程项目于2010年8月由湖南省发改委核准,2010年10月开工,首台机组计划于2013年6月发电,2014年10月9台机组全部投产发电。

2012年防洪度汛工作湖南是全国水患重灾区,沅水流域集水面积大、坡降陡,洪峰流量居湖南四水(湘资沅澧)之首。

为了确保桃源县城人民群众生命财产和桃源水电站建设安全,公司始终将防洪度汛工作当作头等大事来抓。

一是建立防洪体系。

成立了由公司主要负责人为指挥长、桃源县政府分管副县长为政委、总承包项目部主要负责人为常务副指挥长,各参建单位主要负责人为副指挥长的桃源水电站防汛指挥部,下设水情预报、工程技术、治安、通讯和后勤等五个组,全面负责电站防汛度汛工作。

二是科学制定预案。

根据沅水及桃源水电站建设的特点,以总包为主科学制定了电站防汛度汛方案和应急预案,获常德市防汛抗旱指挥部审查批准,并进行了全方位的演练。

三是努力争取支持。

由于桃源水电站一期施工围堰防洪标准仅为11400 m3/s(两年一遇为19000 m3/s),为了有效利用上游已建13座水电站的库容削减洪峰,公司会同桃源水电站建设协调指挥部向省防指专题报告,并多次赴省水利厅汇报,提出了上游水库群根据降水实况提前预泄错峰的方案,得到了上级防指的大力支持,成功地将五强溪下泄流量控制在10000 m3/s 左右,为工程施工赢得了宝贵时间。

水利发电站水电站工程施工进度报告

水利发电站水电站工程施工进度报告

水利发电站水电站工程施工进度报告一、项目概述水利发电站水电站工程旨在利用水力资源进行发电,以满足当地电力需求。

本项目的主要施工内容包括水轮机装置的安装、调试,变电设备的安装及接入电网等。

二、工程施工进展情况1. 水轮机装置的安装与调试水轮机装置是本工程的核心设备,目前我们已完成其安装工作,并开始进行调试工作。

调试工作将包括机组的试运行、负荷试验等环节,以确保其正常运行。

2. 变电设备的安装与接入电网变电设备是水电站的关键组成部分,我们已经完成了变电设备的安装工作,并成功地接入了电网。

目前正在进行线路的检测和测试工作,确保供电的稳定性和安全性。

3. 水坝建设与川流导航水坝的建设是整个工程的基础工作,我们已经完成了水坝的主体结构施工,并进行了防水、防渗措施的加固。

同时,我们还进行了川流导航的工作,以确保航道的畅通。

4. 污水处理设施的建设污水处理设施的建设对保护环境至关重要。

我们已经完成了污水处理设施的基础设施建设,并开始安装设备进行调试工作。

目前,污水处理设施的建设进展顺利。

5. 辅助设备的安装与调试除了核心设备外,还有一些辅助设备需要安装和调试。

我们已完成了辅助设备的安装工作,并开始进行调试工作。

目前,调试工作进展顺利,预计很快能够完成。

三、存在的问题及解决方案1. 施工过程中遇到了一些天气因素和人力资源调配等问题,造成了一些工期延误。

为了尽快补救,我们对施工进度进行了优化调整,并加强了与相关部门的沟通。

2. 在水轮机的调试过程中,发现了一些设备故障,需要进行及时的维修和更换。

我们将加强设备的维护与保养工作,并与供应商密切合作,尽快解决故障问题。

3. 污水处理设施的调试阶段遇到了一些工艺参数调整的难题。

为了解决这些问题,我们将加强与专业技术人员的合作,优化工艺参数,确保污水处理设施的正常运行。

四、下阶段工作计划1. 完成水轮机的试运行和负荷试验,确保其正常运行。

2. 进行变电设备的检测和测试工作,确保供电的稳定性和安全性。

蒲西水电站建设情况汇报

蒲西水电站建设情况汇报

蒲西水电站建设情况汇报蒲西水电站是我国西南地区的重要水电工程,位于云南省怒江傈僳族自治州兰坪县蒲西乡境内,是怒江上游的一座大型水电站。

自项目启动以来,我们始终秉承“绿色、清洁、高效”的建设理念,严格按照国家相关法律法规和环保要求,全力推进项目建设,取得了一系列阶段性成果。

一、项目背景和规划。

蒲西水电站总装机容量为3.6GW,计划建设6台600MW级水轮发电机组,年平均发电量达到140亿千瓦时。

项目建成后,将有效改善怒江流域的电力供应短缺状况,提升当地电网的稳定性和可靠性,为西南地区乃至整个国家的电力供应做出重要贡献。

二、建设进展。

自项目启动以来,我们严格按照国家相关法律法规和环保要求,加强与当地政府、村民的沟通和协调,做好生态环境保护和生态补偿工作。

目前,项目已完成水电站主体工程设计,大坝、发电厂房等主要建设工程已经开工,取得了阶段性的建设成果。

同时,我们还加强了对周边环境的监测和保护工作,确保项目建设过程中对生态环境的影响最小化。

三、技术创新和安全保障。

在项目建设过程中,我们注重技术创新和安全保障工作。

引进了国内外先进的水电站建设技术和管理经验,确保工程质量和进度。

同时,我们严格执行安全生产标准,加强施工现场的安全管理,确保工人的人身安全和项目的顺利进行。

四、社会效益和环境保护。

蒲西水电站建成后,将为当地乃至整个西南地区的经济发展和社会稳定做出重要贡献。

项目建设过程中,我们注重与当地村民的沟通和协调,积极开展生态补偿和扶贫工作,助力当地经济的发展和改善村民的生活水平。

同时,我们还加强了对周边环境的保护和修复工作,确保项目建设过程中对生态环境的影响最小化。

五、展望和未来计划。

蒲西水电站建设是一项长期而艰巨的任务,我们将继续秉承“绿色、清洁、高效”的建设理念,全力推进项目建设,确保工程质量和进度。

同时,我们将继续加强与当地政府、村民的沟通和协调,做好生态环境保护和生态补偿工作,为项目的顺利建设和未来的可持续发展做出更大的努力。

盐津电站项目建设情况汇报

盐津电站项目建设情况汇报

盐津电站项目建设情况汇报盐津电站是我国西南地区的一座重要水电站,位于云南省昭通市盐津县,是由中国水电建设集团公司承建的大型水电站项目。

自项目启动以来,我们始终秉承“安全第一、质量为王、科学管理、精益求精”的建设理念,全力推进项目建设,取得了可喜的进展。

首先,在项目前期,我们充分调研了盐津电站所在地的地质、水文等情况,制定了科学合理的建设方案。

同时,我们与当地政府和相关部门进行了充分沟通和协调,确保项目的顺利推进。

在获得相关批复后,我们迅速展开了项目的土地征拆工作,为后续的施工奠定了坚实的基础。

其次,在项目建设过程中,我们注重了解决方案的创新和技术的应用。

在水电站的水电工程建设中,我们采用了先进的水轮发电技术和设备,确保了电站的发电效率和稳定性。

同时,我们还引进了智能化的管理系统,提高了电站的运行效率和安全性。

在水电站的水利工程建设中,我们充分考虑了生态环境保护的因素,采取了一系列的生态补偿措施,确保了项目建设与生态环境的和谐共生。

此外,在项目建设中,我们注重了人才队伍的建设和管理。

我们严格执行了安全生产管理制度,加强了施工现场的安全监管,确保了工人们的安全生产。

同时,我们还加强了对员工的技术培训和管理,提高了员工的技术水平和责任意识,为项目的顺利进行提供了有力保障。

最后,在项目建设的过程中,我们注重了与当地居民的沟通和交流。

我们积极开展了社会责任活动,投资建设了当地的公益项目,改善了当地居民的生活条件。

同时,我们还积极开展了就业援助工作,为当地居民提供了大量的就业机会,带动了当地经济的发展。

总的来看,盐津电站项目建设取得了阶段性的成果,但我们也清醒地意识到,在项目建设的过程中还存在着一些困难和挑战。

我们将继续坚持“安全第一、质量为王、科学管理、精益求精”的建设理念,不断完善管理制度,加强技术创新,提高人才队伍的素质,积极履行社会责任,为盐津电站项目的顺利建设和运营做出更大的贡献。

水电站可研报告范本

水电站可研报告范本

第一章总论1.1、项目总论1.1.1、项目基本情况项目名称:XX水电站;项目性质:民营建设地址:XXXXXX占地面积:XXm2建筑面积:XXm2项目法人:XXX1.1.2、项目承办单位XXXXX1.1.3、项目可行性研究报告编制依据本项目可行性研究报告编制依据如下:1.《产业结构调整指导目录(2011年本)》;2.《行业“十二五”发展规划》;3.《行业“十二五”发展指导性意见》;4.《“十二五”科技进步纲要》;5.《建设项目经济评价方法与参数(第三版)》,国家发展和改革委员会2006年审核批准施行;6.《重大技术装备自主创新指导目录(2009年版)》工业和信息化部7.《投资项目可行性研究指南》,国家发展和改革委员会2002年;8.《国务院关于加强节能工作的决定》国发[2006]28号;9.《企业投资项目备案管理试行办法》;10. 国家规定的建筑、环保、节能、用水等相关标准;11. XX市发改委关于项目环保、节能、用水等问题出台的相关规定;12. 现行的行业规定、产业政策、法律法规、设计标准;13.《建设项目环境保护管理条例》[国务院令第253号],1998年11月29日施行;14. 项目单位及设备商提供的其它基础资料。

1.2、项目简介XX水电站是引水式径流水电站,位于XXX。

其水源区为XX,电站陂头上游的植被条件好,雨量充沛,水源稳定。

乡级公路直通XX镇XX村,交通十分方便,当地建材更是取之不尽,投资环境十分优越,是兴建水电站极为理想的场所。

早在1970年的时候修建了XX水电站,经过40多年的运转,取得了较好的经济效益,为当地经济发展作出了很大的贡献。

由于设备老化,零件不好购买,水渠以上已被群众盖房占用,存在着很大的安全隐患,使电站不能正常运转发电,为了广大群众的安全,经XX村支两委和党员群众代表一致同意,把原来的电站,建在村西(原来在村南),这样既安全又能发电。

原来电站的装机容量为80千瓦,实际只能发30多千瓦,改造后装机容量可达到310千瓦,提高230千瓦,全部投资共计350万元。

三峡水利水电工程基本情况

三峡水利水电工程基本情况

三峡水利水电工程基本情况三峡水利枢纽的坝址在湖北省宜昌市上游40公里处,由拦江大坝、水电站和通航建筑物等三部分组成。

大坝为混凝土重力坝,坝顶高程185米,正常蓄水位175米;水电站为坝后式,共装机26台,单机容量70万千瓦,总装机容量1820万千瓦,年平均发电量847亿千瓦时;通航建筑物由升船机和双线五级船闸组成。

在发电方面,三峡水电站将是目前世界上规模最大的水电站。

其年发电量相当于目前全国总电量的1/10,相当于7座240万千瓦的火电站和一个年产5 000万吨原煤的巨型煤矿及相应的铁路运煤能力。

在航运方面,可从根本上改善宜昌到重庆660公里川江航道的航运条件。

工程建成后,险滩淹没,航深增大,航道加宽,万吨级船队可直达重庆。

航道单向年通过能力将从目前的1000万吨增加到5 000万吨,运输成本可降低35%左右。

1992年七届人大五次会议通过了《关于兴建长江三峡工程决议》。

会议批准将兴建长江三峡工程列人国民经济和社会发展十年规划,由国务院根据国民经济发展的实际情况和国家财力、物力的可能,选择适当时机组织实施。

决议同时要求,对已发现的问题要继续研究,妥善解决。

目前,三峡工程建设的准备工作已经进行,进展情况如下:一、组建了三峡工程建设的领导和执行机构为了确保三峡工程建设的顺利进行,1993年1月国务院成立国务院三峡工程建设委员会。

该委员会是三峡工程高层次的决策机构,由李鹏总理任主任委员,邹家华副总理、陈俊生国务委员及四川、湖北两省省长和有关同志任副主任委员,全国政协钱正英副主席任顾问。

委员会成员包括:国家计委、国家经贸委、国家科委、国家体改委、财政部、中国人民银行、水利部、电力部、民政部、中国科学院、国家环境保护局等20多个部门的负责同志。

委员会下设三个机构:一是办公室,负责三峡工程建设的日常工作;二是三峡工程移民开发局,负责三峡工程移民工作规划、计划的制定和监督实施;三是中国长江三峡工程开发总公司,这是一个自负盈亏、自主经营的经济实体。

水电站完成情况汇报

水电站完成情况汇报

水电站完成情况汇报
尊敬的领导:
根据安排,我对水电站的建设情况进行了汇报。

目前,水电站的建设工作已经
完成了80%,具体情况如下:
一、水电站项目进展情况。

1. 水电站选址已经完成,经过专业的勘察和评估,确定了最佳的建设地点,确
保了水电站的安全性和稳定性。

2. 水电站的水利工程已经完成了70%,包括水库的建设、引水渠的修建等工作,确保了水源的充足和稳定。

3. 水电站的发电设备已经完成了90%,包括水轮发电机组的安装、调试等工作,确保了发电设备的正常运转。

4. 水电站的输电线路已经完成了60%,确保了发电后的电能能够正常输送至用户。

二、水电站项目存在的问题及解决措施。

1. 在建设过程中,遇到了一些自然环境的挑战,如地质条件复杂、气候变化等,我们已经采取了相应的技术措施,确保了项目的顺利进行。

2. 在建设过程中,遇到了一些人力资源的短缺问题,我们已经加大了人员招聘
和培训力度,确保了项目的正常施工。

3. 在建设过程中,遇到了一些资金紧张的情况,我们已经与相关部门积极沟通,争取到了资金支持,确保了项目的资金保障。

三、水电站项目下一步工作计划。

1. 加快水电站的建设进度,力争在规定时间内完成项目建设,确保项目能够按
时投产。

2. 加强对水电站建设过程中的安全管理,确保工程施工过程中的安全生产。

3. 加强水电站建设过程中的环境保护,确保项目建设过程中对环境的影响最小化。

4. 加强与相关部门的沟通与协调,确保项目建设过程中的政策和法律遵守。

以上就是水电站建设情况的汇报,希望领导能够对我们的工作给予指导和支持,谢谢!。

湖北恩施州水电项目介绍

湖北恩施州水电项目介绍

湖北省恩施自治州水电工程项目一、湖北省恩施市姚家坪水利水电枢纽工程项目1.项目背景姚家坪水利水电枢纽的前期工作始于上世纪九十年代初,由湖北省水利水电勘测设计院承担,省院先后编制完成了《湖北清江姚家坪水利水电枢纽工程项目建议书》和《湖北省姚家坪水利水电枢纽工程可行性研究报告》,但没审批。

2003年,恩施市政府委托长江勘测规划设计研究院对省院编制的项目建议书可行性研究报告进行修编。

2004年,北京九龙公司与恩施市政府达成协议,组建了湖北西部电业有限公司负责姚家坪水利水电枢纽项目的开发工作。

2004年9月,长江勘测规划设计研究院对省院的项目建议书进行了修编,提出《湖北省恩施市姚家坪水利水电枢纽项目建议书》,2005年9月,受水利部委托,湖北省水利厅在武汉主持召开了《湖北省恩施市姚家坪水利水电枢纽项目建议书》审查会,并以鄂水力电函[2005]489号文批复。

该工程以防洪、发电为主,旅游、养殖为辅。

总库容4.03亿立方米,防洪库容0.8亿立方米,电站装机容量240MW(3×80MW),年平均发电量5.514亿千瓦时,设计静态总投资20.6678亿元,项目总投资22.8793亿元。

预计总工期为5年3个月。

2.电站基本情况湖北省恩施市姚家坪水利水电枢纽工程位于湖北省恩施市屯堡乡境内,距恩施市38公里。

是一座以防洪、发电为主,旅游、养殖等综合利用功能的水利水电枢纽工程。

该枢纽坝址以上控制流域面积为1927.6km2占恩施站集雨面积的65.8%,多年平均流量为86.3 m3/s。

电站最大工作水头181.9m、加权平均水头168.4m、最小工作水头130.5m,根据电站水头范围,该水头段适应的水轮机为混合式机型。

采用的水轮发电机组的主要技术参数如下:水轮机型号:HLD309-LJ-280、转轮直径2.8m、额定水头158 m、最大水头181.9m、额定出力81.5MW、额定转速300r/min、最高效率94.11 %、安装高程571 m; 发电机型号SF80-20/555、额定出力81.5MW、额定电压10.5 kV、额定功率因数0.85、调速型号器WDT-100-4.0、油压装置型号YZ-2.5-40、水轮机重量: 180 t、发电机重量465 t。

水电站项目建议书

水电站项目建议书

水电站项目建议书一、项目背景水电资源是一种绿色、清洁而且可再生的能源,具有巨大的开发潜力。

为满足能源需求并推动可持续发展,我公司拟在某地建设一座水电站。

本项目的目标是以可靠性与稳定性为基础,实现高效能源开发,同时保护生态环境,促进当地经济发展。

二、项目概述1.项目名称:某地水电站工程2.项目地点:某地3.项目规模:装机容量XXX兆瓦(MW)4.预计投资额:XXX万元(人民币)5.项目建设周期:预计XX个月三、项目优势1.丰富水资源:某地拥有丰富的水资源,具备建设水电站的天然条件。

2.地理位置优越:项目地点地势较高,水流充沛,具备建设水电站的地理优势。

3.可再生能源:水电是一种可再生能源,建设水电站符合低碳环保的发展要求。

四、技术方案为了保证项目的可靠性与稳定性,我们计划采用以下技术方案:1.选择适宜的水电站类型:根据地形和水资源条件,我们拟选用XXX类型的水电站,确保发电效益最大化。

2.合理规划工程布局:通过充分调研和优化布置,合理规划水电站的主要设备和关键结构,以提高工程效益。

3.引进先进设备与技术:结合国内外水电发展经验,引进先进的水电设备与技术,提高水电站的能效比和发电效益。

五、环境影响评估1.环境保护措施:我们将制定详尽的环境保护措施方案,减少水电站建设对生态环境的影响,确保项目的可持续发展。

2.生态恢复计划:在建设过程中,我们将制定生态恢复计划,及时采取措施保护和修复生态环境,提高生物多样性保护水平。

3.环境影响评估报告:为确保项目合法合规,我们将根据相关法规要求进行环境影响评估,并提交评估报告,接受监督与审查。

六、社会效益1.解决能源需求:水电站的建设将为当地提供可靠的清洁能源,满足区域的能源需求,稳定电力供应。

2.促进经济发展:项目建设期间,将带动相关产业链的发展,推动当地经济的繁荣与增长,提供就业机会,改善居民生活质量。

3.推动可持续发展:水电是一种清洁的可再生能源,项目建设将有助于减少温室气体排放,推动可持续发展目标的实现。

浙江缙云抽水蓄能电站项目情况说明

浙江缙云抽水蓄能电站项目情况说明

浙江缙云抽水蓄能电站项目情况说明一、工程概况1. 地理位置缙云抽水蓄能电站位于浙江省丽水市缙云县境内,上库地处缙云县大洋镇漕头村方溪源头,下库坝址位于方溪乡上游约 1.9km的方溪干流河段上。

缙云抽水蓄能电站居于浙江电网的中南部,靠近丽水500kV主环网,上网条件便利。

电站建成后,主要承担浙江电网的调峰、填谷、调频、调相和事故备用等任务,同时可发展旅游,促进地方社会、经济与环境协调发展。

电站上库正常蓄水位926.00m,死水位899.00m,有效库容865万m3;下库正常蓄水位325.00m,死水位298.00m,有效库容823万mt电站装机容量1800MV(6X300MW)多年平均发电量18亿kW- h。

工程区距缙云县城公路里程约33km现有地方道路从下库通过,设计标准为四级公路,与S333省道、G330国道、长深咼速、台金咼速、温丽咼速等相连,对外交通较便利。

本工程上、下库地形高差约600m目前上库至下库之间已有道路(混凝土路面,宽约3.5m~5.0m)相通,公路里程约15km。

下库坝址距丽水市、杭州市、温州市和台州市的公路里程分别为35km 278km 163kn和200km。

2. 坝址坝线选择(1) 上水库坝址坝线选择本工程上水库坝址随库址选定,即在漕头村下游沟口筑坝形成水库。

根据选定的库址,坝址和坝线基本没有选择余地,故可研阶段上水库不进行库址、坝址及坝线比选。

(2) 下水库坝址坝线选择下水库位于方溪乡的龙宫洞电站至方溪二级水电站之间的河段,河流总长约2.5km,总体流向由东到西,呈“ S”型弯曲。

考虑是否对龙宫洞电站进行改建,进行上、下两个坝址的技术经济比较。

上坝址位于南坑村下游约0.6km处方溪上,坝址处溪流流向约S65°W 两岸山体基本对称,沟谷呈“V’字型,左、右岸山顶高程分别为570n和380m 地形坡度一般为40~50o,河谷底部高程约242m坝轴线处河谷宽约15〜20m, 正常蓄水位高程325n处河谷宽约210m坝址区未发现大的崩塌、滑坡、泥石流等不良物理地质现象。

浙江省泰顺县甲家渡水电站工程

浙江省泰顺县甲家渡水电站工程

浙江省泰顺县甲家渡水电站工程项目情况说明根据《关于印发浙江省泰顺县甲家渡水电站工程预可研和可研阶段施工总布置规划专题报告审查意见的通知》(浙发改能源[]号),浙江省泰顺县甲家渡水电站工程开发任务为发电,并促进地方经济社会发展,由温州泰寿能源有限公司计划建设。

一、项目工程简介:甲家渡水电站位于浙闽边界的界河、交溪流域东溪的支流寿泰溪上,坝址位于友谊桥下游约11.5km(福建侧位于寿宁县犀溪镇大王前村),电站厂址位于杨梅垄岗南坡、暗湾坑出口处的寿泰溪左岸(浙江省界内)。

甲家渡电站坝址以上集水面积293km,水库正常蓄水位402.0m,水库总库容万,引水式电站装机容量,生态小机组装机容量,根据《防洪标准》()以及《水电枢纽工程等级划分及设计安全标准》()规定,确定本工程为Ⅲ等工程。

本工程枢纽建筑物由挡水建筑物(含泄水和放水建筑物)、发电引水建筑物、发电厂和升压站、生态小机组及永久交通工程等组成。

挡水建筑物为抛物线型混凝土双曲拱坝。

坝顶高程407.50m,最大坝高107.50m。

发电引水建筑物布置在左岸,由进水口、引水隧洞、调压室和压力管道组成。

进水口位于左坝头上游约50m处,为岸塔式。

引水隧洞为马蹄形有压洞,开挖洞径5.8m,局部需混凝土衬砌,衬后洞径4.9m。

调压室采用双室式。

调压室后为压力管道。

电站位于寿泰溪下游左岸杨梅龙岗的河边,电站枢纽由发电厂主厂房、副厂房、升压站、尾水建筑物、进厂公路等组成。

发电厂的主厂房、副厂房和升压站基本呈“一”字形布置,副厂房位于主厂房左侧,其左侧为户外式升压站。

电站形式为地面引水式,主厂房内安装台混流式水轮发电机组,其尺寸为37.80m×16.20m(长×宽)。

副厂房根据地形条件布置在主厂房左侧,紧靠主机间,平面尺寸为23.63m×21.00m(长×宽)。

升压站为户外式,布置在副厂房左侧,平面尺寸(长×宽)为40.00m×21.00m。

潘口水电站项目简介1

潘口水电站项目简介1

潘口水电站项目简介
潘口水电站地处汉江南岸最大支流堵河中上游潘口乡境内,距县城13公里,坝址以上控制流域面积8950平方公里,占堵河流域总面积12502平方公里的71.6%,多年平均流量164立方米每秒,多年平均年径流量51.7亿立方米。

电站大坝设计为混凝土面板堆石坝,坝顶高程362.5米,最大坝高114米,坝顶长度292米,正常蓄水位355米,死水位330米,总库容23.4亿立方米,调节库容11.2亿立方米,装机设计容量513MW,保证出力86.7MW,多年平均发电量10.5亿kWh,装机年利用2157小时,工程建设总工期为3年7个月。

工程由混凝土面板堆石坝、岸边开敞式溢洪道、泄洪隧洞、发电引水隧洞、岸边地面式厂房、升压站等主要建筑物组成,需完成总方量817.56万立方米。

工程建设淹没影响竹山、竹溪2个县10个乡镇71个村(居委会)246个村民小组,淹没影响总人口31242人,各类房屋建筑总面积121.61万平方米,耕地24475亩,园地1041亩,林地29621亩,淹没集镇6个。

工程动态总投资为43.97亿元,静态总投资40.57亿元,水电站单位千瓦投资7910元,单位电度投资3.87元,
贷款偿还期25年。

2007年9月27日国家发改委正式核准该项目,10月28日正式开工建设,2009年工程截流,2010年下闸蓄水,2011年竣工发电。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1工程概况1.1工程建设必要性花坪河水库坝址位于巴东县大支坪镇,距离野三河汇合口12.56km,坝址以上流域面积172.4km2,占支井河流域面积的71.1%。

巴东县电网以水电为主,自八十年代后期开始,陆续建成了多座小型水电站,大大改善了巴东县电网的组成结构。

但随着国民经济的高速发展,电力供需矛盾仍很严重,枯水期调峰容量依然不足。

每年需从州网购电,为此,兴建花坪河水电站,对提高巴东县用电的保证率有重要作用。

花坪河水电站的兴建,是合理开发利用河流水能资源的需要,工程建成后不仅可增加巴东县电网的电力供应,缓解电力供需矛盾,而且还可带动和促进本地区经济发展,节省煤耗,保护环境,其兴建有很好的经济和社会效益,工程建设是十分必要的。

1.2初步设计审查意见2012年5月14湖北省水利厅印发《关于巴东县花坪河水电站工程初步设计报告的审查意见》,鄂水利电函 [2012]334号文。

部分内容如下:四、同意工程开发任务为发电同意发电死水位640.00米,同意设置极限死水位636.00米。

同意电站装机容量30兆瓦。

基本同意洪水调节计算方法及成果。

同意采用敞泄方式进行洪水调节,水库50年一遇设计洪水位为670.00米,1000年一遇校核洪水位为672.80米;厂房50年一遇设计洪水位为402.07米,200年一遇校核洪水位为404.82米。

五、电站水库总库容2238万立方米、总装机30兆瓦,属三等中型工程。

大坝、溢洪道、引水发电系统、电站厂房等主要建筑物为3级建筑物,由于大坝最大坝高97米(坝高超过70米),按2级建筑物设计,但洪水标准不予提高。

同意钢筋砼面板堆石坝、溢洪道、发电隧洞进口按50年一遇洪水设计、1000年一遇洪水校核,电站厂房按50年一遇洪水设计、200年一遇洪水校核,消能防冲建筑物按30年一遇洪水设计。

同意《报告》推荐的上坝线和采用钢筋砼面板堆石坝“全堆石”坝型。

同意右岸布置溢洪道,采用一孔11×14.8米洞式溢洪道泄洪并采用挑流消能方式。

同意《报告》推荐的左岸发电引水系统布置方案和结构布置。

同意采用竖井式进水口和压力隧洞衬砌方案。

同意采用窑洞式发电厂房。

基本同意厂房布置。

基本同意工程安全监测设计。

同意在锁口坝址的上坝线建砼面板堆石坝挡水成库、右岸洞式溢洪道泄洪、右岸洞式溢洪道泄洪、通过左岸约8千米压力隧洞引水在老鲁班桥附近支井河左岸建窑洞式厂房发电的工程总体布置。

六、基本同意电站装机容量2×15兆瓦,水轮机为HLA351-LJ-130型,配套发电机为SF15-8/2600型。

九、同意导流方案。

上下游围堰及导流隧洞为4级临时建筑物。

十二、同意概算编制的依据、原则及所采用的定额和取费标准。

经复核调整,按2011年三季度价格水平计算,工程总投资为39029.85万元,其中静态总投资为35691.73万元,建设期贷款利息3338.12万元。

2水文2.1流域概况支井河是野三河的一级支流,发源于武陵山支脉巴东县境内绿葱坡镇的野花坪,由东北向西南,在花坪河汇入野三河,进入清江水布垭库区。

支井河干流全长42.58km,全流域集水面积242.4km2。

2.2气象支井河流域内山高坡陡,相对高差较大,气侯特性也随高程变化较大,其气温、降水、日照时数均有明显的差异,支井河流域大部分属高山区,特别是中上游一带,气温偏低、多雾、多雨,具有明显的高山气候特性。

夏季受太平洋季风影响,气候暖湿多雨,雨量较为充沛;冬季受西伯利亚高压寒潮威胁,气候寒冷,且多雪。

流域内无气象观测站,在相邻流域有建始气象站。

据建始气象站资料统计夏季最高气温为39.4℃,冬季最低气温可达-15.2℃,多年平均气温为15.4℃,最大风速为18m/s。

2.3洪水调节(1)洪水标准花坪河电站为混合式电站,水库总库容2337万m3,电站初拟装机容量为30MW,根据《防洪标准》(GB50201-94)、《水利水电工程等级划分及洪水标准》(SL252-2000)的规定,花坪河水电站工程为Ⅲ等工程, 因大坝采用面板堆石坝,最大坝高达97m,,大坝级别提高为2级,其他永久建筑物为3级,但洪水标准不变,相应拦河坝按照50年一遇洪水设计,1000年一遇洪水校核。

电站厂房按50年一遇洪水设计,200年一遇洪水校核。

消能防冲建筑物采用30年一遇洪水设计。

(2)设计洪水洪水调节采用坝址洪水以静库容计算。

水库下游无防洪任务,洪水调节已确保大坝安全为原则,其调度原则为:以正常蓄水位670m为起调水位,当入库流量小于闸门全开下泄量时,控制闸门开度,使其泄量等于来量,维持正常蓄水位不变;当入库流量大于闸门全开的下泄流量时,此时溢洪道闸门全开,全力下泄以保大坝安全。

调洪计算时不考虑发电引用流量。

厂房的防洪水位受水布垭水库影响,其水位通过推求水面线得到,水布垭水位按同频率水位考虑(其50年一遇水位低于正常蓄水位,按正常蓄水位398.23m考虑,200年一遇库水位为398.43m),对应花坪河厂址处同频率洪峰流量,推求河道水面线得到花坪河厂址处各频率洪峰流量对应水位,作为厂房防洪特征水位。

根据调洪原则、库容曲线和泄流曲线,对水库各频率的设计洪水进行调算,计算成果见表2.3-1。

大坝50年一遇设计洪水位为670m,1000年一遇校核洪水位为672.80m。

表2.3-1 洪水调节计算成果表(3)施工洪水支井河是清江支流,在花坪河汇入清江水布垭库区。

支井河全长39.10km,流域面积240.01km2,河道坡度19.9‰,流域平均海拔高程1244m。

支井河属山溪性河流,坡陡流急,洪水陡涨陡落,洪枯流量相差悬殊。

一般每年5~9月为主汛期,4月、10月分别为汛前期、汛后期,11月~次年3月为枯水期。

花坪河厂房位于水布垭水库库区,厂房施工期可能受水布垭水库回水顶托影响。

表2.3-2 坝址处分期分月施工洪水 (单位:m3/s)表2.3-3 厂址处分期施工洪水 (单位:m3/s)2.4工程任务和规模花坪河电站地处巴东县大支坪镇,坝址位于支井河下游段,距离野三河汇合口12.56km,电站尾水进入水布垭水库库区。

根据《湖北省巴东县支井河流域水电开发规划报告》,流域开发的任务主要任务是发电。

沿河两岸均无集镇,无特殊防洪要求,村民均居住在半山坡及坡缘以上,耕地较高且很分散,难以发展大面积的自流或提水灌溉。

根据规划,支井河流域采用2库4级5站梯级开发方案,花坪河电站为支井河干流第四级,与河段梯级开发任务相应,花坪河电站工程以发电为主,其坝址具有建高坝的条件,正常蓄水位670m,最大坝高97m,电站装机容量30MW,多年平均发电量7396万kW·h。

花坪水库库区均为林地,无灌溉要求。

综上所述,花坪河电站工程开发任务为发电。

3工程地质3.1区域地质构造与地震本区地处鄂西山地,支井河流域位于长江与清江分水岭的南部,纵观流域地势,自北向南倾斜。

一般山顶高程均在1000m以上,最高可达1850.2m,属中高山地形。

区域内河流河槽深切,河谷狭窄,常构成“V”字型或“U”字型峡谷,河谷与山地高差达数百米。

清江河床是区内地表水和地下水的最低侵蚀基准面。

经过碳酸盐岩类地层的支流存在有岩溶暗河。

流域地形地貌特征概括地讲:从鄂西中高山地到江汉平原构成西高东低的区域地貌格架;以夷平面为主体的层状地貌特征;以清江干流和长江三峡段为主体的深切河谷及其高陡边坡特征。

而山脉总体走向又受区域主要构造线控制。

区内地层出露比较齐全,支井河流域内主要出露中生界三迭系碳酸盐岩类地层,其次为上古生界二迭系、石炭系和泥盆系地层以及少量的下古生界志留系地层。

其中:志留系地层主要分布在本流域上游的东北角:泥盆、石炭系地层在流域内零星公布,主要出露于本流域上游的东北角和流域外的西部;二迭系地层主要分布于流域的中、上游和流域外的西部:三迭系的碳酸盐岩类地层是本流域出露的主要地层,在本流域内分布广a1):岩性以泛。

第四系松散堆积物在流域内零星分布,按其成因主要有河流冲积物(Q4全新统砂卵石为主,厚度各处不一,一般上游较薄,局部基岩裸露,下游较厚,估计厚度10~30m;崩积、坡积物(Q COl+d1):岩性主要为块石、碎石夹粘性土,厚度变化较大,零星分布于平缓的岸坡或坡脚处;残、坡积物(Q edl):岩性主要为粉质粘土夹碎石,主要分布于岩溶洼地及槽谷中,厚度0~5m。

二、地震根据《中国地震动参数区划图》(GB18306—2001),工程区地震动峰值加速度0.05g,地震动反应谱特征周期0.35s,相应的地震基本烈度为Ⅵ度。

3.2 各建筑物工程地质条件及评价3.2.1 大坝工程地质条件拟定的上坝线面板堆石坝轴线部位,河床宽约30m。

两岸基岩裸露,左岸坡角55°,右岸坡角平均50°,植被覆盖,残坡积层厚约0~1.5m,主要成分为粘土夹碎石及少量块石,残坡积体分布不均,陡峭处基岩裸露。

河床分布第四系冲洪积物,最大厚度28.63m,最小厚度12.72m,具较为明显的分层性,物质组成差异较大。

)的灰岩,物理力学指标建议:单轴饱和抗压强度坝基岩体均为三迭系大冶组(T1d42.8MPa,饱和弹性模量17.3GPa,软化系数0.80,岩体允许承载力4.5MPa,混凝土/岩体(微-新鲜):抗剪断强度:f’=0.90,c’=0.75 MPa。

坝址位于支井河向斜南东翼的单斜地层中,岩层走向为NE向,倾SE,岩层产状165°~175°∠25°~65°。

坝区两岸岩层产状在720m高程以下较稳定,以上岩层倾角稍缓。

3.2.2 坝基及坝肩稳定1)坝基抗滑稳定3):灰色中至厚层状灰岩,偶夹极薄层坝基岩体为大冶组三迭系大冶组第三段(T1d深灰色炭质、钙质页岩。

岩层走向为N75°E,倾向左岸略偏下游,倾角45°。

河流走向由2°转至132°,岩层走向与河流走向夹角由70°转为17°。

坝基岩体的抗滑稳定性主要由结构面组合及应力条件来决定。

坝基岩体主要结构面有:层面S。

:面平直光滑,延伸长且稳定,密集,产状135°~170°∠32°~50°;NE向陡倾角裂隙L1,走向315°~345°,近于直立,张裂隙,充填铁质薄膜或方解石脉,延伸较长,密度大;NW向裂隙L2,走向45~70°,倾向SW,倾角63°~90°,L1和L2呈现共轭关系。

坝址内河床基岩面起伏较大,存在深槽。

从河床钻孔成果资料看,河床基岩面以下未见断层、软弱结构面及缓倾角结构面发育,裂隙大多充填方解石脉,胶结好,岩芯中弱风化岩体有少量溶蚀现象。

坝基滑动可能的产生类型有表层滑动和深层滑动。

相关文档
最新文档
