2017二建建筑必背考点
2017年二建建筑工程高频考点 (1)

2A312031 钢筋混凝土结构工程施工技术混凝土结构优点:强度较高,钢筋和混凝土两种材料的强度优势都能充分利用;整体性好,可现浇灌筑成为一个整体;可塑性好,能灌筑成各种形状和尺寸的结构;耐久性和耐火性好;防振性和防辐射性能较好,适用于防护结构;工程造价和维护费用低;易于就地取材。
混凝土结构的缺点:结构自重大,抗裂性差,施工过程复杂、受环境影响大,施工工期较长。
一、模板工程模板工程:主要包括模板和支架两部分。
模板及支架是施工过程中的临时结构,应根据结构形式、荷载大小等结合施工过程的安装、使用和拆除等主要工况进行设计,保证其安全可靠,具有足够的承载力和刚度,并保证其整体稳固性。
模板:直接接触新浇混凝土的模板面板、支承面板的次楞和主楞以及对拉螺栓等组件统称为模板。
其中,面板的种类有钢、木、胶合板、塑料板等。
通常按面板的种类来定义模板体系的分类。
(一)常见模板体系及其特性1.木模板体系:优点是制作、拼装灵活,较适用于外形复杂或异形混凝土构件,以及冬期施工的混凝土工程;缺点是制作量大,木材资源浪费大等。
2.组合钢模板体系:优点是轻便灵活、拆装方便、通用性强、周转率高等;缺点是接缝多且严密性差,导致混凝土成型后外观质量差。
3.钢框木(竹)胶合板模板体系:其特点为自重轻、用钢量少、面积大、模板拼缝少、维修方便等。
4.大模板体系:其优点是模板整体性好、抗震性强、无拼缝等;缺点是模板重量大,移动安装需起重机械吊运。
5.散支散拆胶合板模板体系:优点是白重轻、板幅大、板面平整、施工安装方便简单等。
6.早拆模板体系:优点是部分模板可早拆,加快周转,节约成本。
7.其他还有滑升模板、爬升模板、飞模、模壳模板、胎模及永久性压型钢板模板和各种配筋的混凝土薄板模板等。
(二)模板工程设计的主要原则1.实用性:模板要保证构件形状尺寸和相互位置的正确,且构造简单,支拆方便、表面平整、接缝严密不漏浆等。
2.安全性:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。
2017全国二建建筑实务必背考点整理
2017全国二建建筑实务必背考点整理1. 3.民用建筑主要构造要求(2015单;2014单)(1)实行建筑高度控制区内建筑高度,应按建筑物室外地面至建筑物和构筑物最高点的高度计算。
(2)非实行建筑高度控制区内建筑高度:平屋顶应按建筑物室外地面至其屋面面层或女儿墙顶点的高度计算;坡屋顶应按建筑物室外地面至屋檐和屋脊的平均高度计算;下列突出物不计入建筑高度内:局部突出屋面的楼梯间、电梯机房、水箱间等辅助用房占屋顶平面面积不超过1/4者,突出屋面的通风道、烟囱、通信设施和空调冷却塔等。
(可考察多选题)2.临空高度在24m以下时,栏杆高度不应低于1.05m,临空高度在24m及24m以上(包括中高层住宅)时,栏杆高度不应低于1.10m;住宅、托儿所、幼儿园、中小学及少年儿童专用活动场所的栏杆必须采用防止攀登的构造,当采用垂直杆件做栏杆时,其杆件净距不应大于0.11m。
3.建筑物的抗震设计根据其使用功能的重要性分为甲、乙、丙、丁类四个抗震设防类别。
4.(1)凝结时间5.国家标准规定,六大常用水泥的初凝时间均不得短于45min,硅酸盐水泥的终凝时间不得长于6.5h,其他五类常用水泥的终凝时间不得长于l0h。
6.表1-10常用水泥的主要特性7.名称主要特性8.硅酸盐水泥①凝结硬化快、早期强度高;②水化热大;③抗冻性好;④耐热性差;⑤耐蚀性差;⑥干缩降较小9.普通水泥①凝结硬化较快、早期强度较高;②水化热较大;③抗冻性较好;④耐热10.性较差;⑤耐蚀性较差;⑥干缩性较小11.矿渣水泥①凝结硬化慢、早期强度低,后期强度增长较快;②水化热较小;③抗冻12.性差;④耐热性好;⑤耐蚀性较好;⑥干缩性较大;⑦泌水性大、抗渗性差13.火山灰水泥①凝结硬化慢、早期强度低,后期强度增长较快;②水化热较小;③抗冻性差;④耐热性较差;⑤耐蚀性较好;⑥干缩性较大;⑦抗渗性较好粉煤灰水泥①凝结硬化慢、早期强度低,后期强度增长较快;②水化热较小;③抗冻性差;④固耐热性较差;⑤耐蚀性较好;⑥干缩性较小;⑦抗裂性较高复合水泥①凝结硬化慢、早期强度低,后期强度增长较快;②水化热较小;③抗冻14.性差;④耐蚀性较好;⑤其他性能与所渗入的两种或两种以上混合材料的种类、掺量有关15.引气剂适用于抗冻、防渗,抗硫酸盐、泌水严重的混凝土等。
二建建筑实务考试重点(熟记必过版)
二建建筑实务考试重点(熟记必过版)建筑工程管理与实务考试重点建筑工程技术:房屋结构工程的可靠性技术要求:安全性,适用性,耐久性。
采集者退散我国的设计就是基于极限状态的设计。
对结构和构件必须按照承载力极限状态设计,承载力极限状态是对应于结构或构件或链接因强度超过而破坏,结构或构件作为刚体失去平衡倾覆或滑移,在反复荷载下构件或链接发生疲劳破坏,临界力和弹性模量成正比,和惯性矩(截面大小)成正比。
限制过大变形的要求成为刚度要求,或正常使用下的极限状态,混凝土结构的裂缝控制:1) 构建不出现拉应力,2)构件虽有拉应力,但不超过混凝土的抗拉强度3)允许有裂缝,但裂缝不超过允许值,,对于1、2等级的混凝土只有预应力才能达到。
普通房屋和构筑物的设计使用年限为50年,纪念性建筑和特别重要建筑的设计使用年限为100年。
混凝土的环境类别分类:一级室内正常环境,二级a室内潮湿环境,二类b是严寒和寒冷地区三类是严寒和寒冷地区,滨海室外环境。
四类为海水环境五类为受人为或自然腐蚀影响的环境。
混凝土保护层厚度为:一类为:板墙壳:15cm,梁:25cm,柱:30cm(基于C30)二类a:20、30、30水灰比和水泥用量:一类最大水灰比为0.65最小水泥用量为225kg/立方米,最大氯离子含量占水泥用量的1%,最大碱含量为3kg/立方米。
房屋结构平衡性的技术要求荷载作用的分类:永久作用,可变作用,偶然作用,永久作用的是:结构自重,土压力,预加应力,混凝土收缩,基础沉降,焊接变形。
可变作用;吊车荷载,积灰荷载偶然荷载:爆炸力,撞击力,雪崩,严重腐蚀,地震,台风建筑装饰装修变动对建筑结构的影响及对策:建筑装饰装修工程设计必须保证建筑物的结构安全和主要适用功能,当涉及主体及承重结构改动或增加荷载时,必须有设计单位对安全性进行核验和确认。
建筑装饰装修工程的施工中,严格违反设计文件擅自改动,处理这样的问题的原则是,任何室内装修工程的做法,以不改变原结构的最初受力状态为基准,加固和新增构件的布置,应避免局部加强导致结构刚度或强度突变,否则就要重新调整设计方案,确保结构安全。

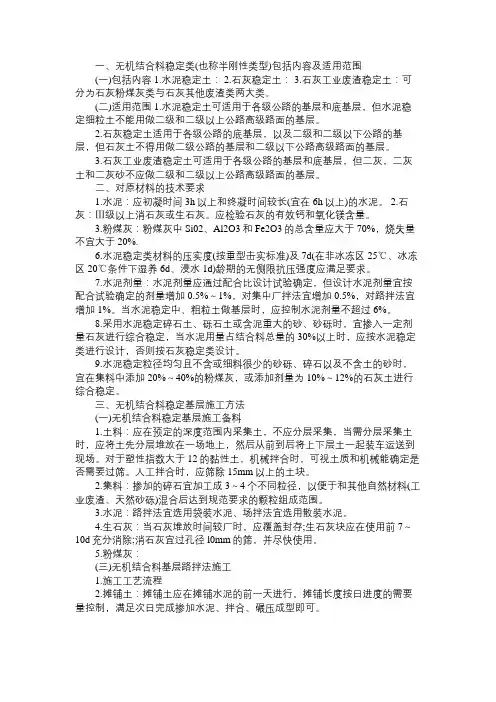

2017二级建造师教材考点《公路工程》:无机结合料稳定基层施工技术
一、无机结合料稳定类(也称半刚性类型)包括内容及适用范围(一)包括内容 1.水泥稳定土: 2.石灰稳定土: 3.石灰工业废渣稳定土:可分为石灰粉煤灰类与石灰其他废渣类两大类。
(二)适用范围 1.水泥稳定土可适用于各级公路的基层和底基层,但水泥稳定细粒土不能用做二级和二级以上公路高级路面的基层。
2.石灰稳定土适用于各级公路的底基层,以及二级和二级以下公路的基层,但石灰土不得用做二级公路的基层和二级以下公路高级路面的基层。
3.石灰工业废渣稳定土可适用于各级公路的基层和底基层,但二灰,二灰土和二灰砂不应做二级和二级以上公路高级路面的基层。
二、对原材料的技术要求1.水泥:应初凝时间3h以上和终凝时间较长(宜在6h以上)的水泥。
2.石灰:Ⅲ级以上消石灰或生石灰。
应检验石灰的有效钙和氧化镁含量。
3.粉煤灰:粉煤灰中Si02、Al2O3和Fe2O3的总含量应大于70%,烧失量不宜大于20%.6.水泥稳定类材料的压实度(按重型击实标准)及7d(在非冰冻区25℃、冰冻区20℃条件下湿养6d、浸水1d)龄期的无侧限抗压强度应满足要求。
7.水泥剂量:水泥剂量应通过配合比设计试验确定,但设计水泥剂量宜按配合试验确定的剂量增加0.5%~1%,对集中厂拌法宜增加0.5%,对路拌法宜增加1%。
当水泥稳定中、粗粒土做基层时,应控制水泥剂量不超过6%。
8.采用水泥稳定碎石土、砾石土或含泥重大的砂、砂砾时,宜掺入一定剂量石灰进行综合稳定,当水泥用量占结合料总量的30%以上时,应按水泥稳定类进行设计,否则按石灰稳定类设计。
9.水泥稳定粒径均匀且不含或细料很少的砂砾、碎石以及不含土的砂时,宜在集料中添加20%~40%的粉煤灰,或添加剂量为10%~12%的石灰土进行综合稳定。
三、无机结合料稳定基层施工方法(一)无机结合料稳定基层施工备料1.土料:应在预定的深度范围内采集土,不应分层采集,当需分层采集土时,应将土先分层堆放在一场地上,然后从前到后将上下层土一起装车运送到现场。
二建法规必背知识点大全
二建法规必背知识点大全二建法规是指建筑工程施工二级注册建造师考试的法规部分内容,考生需要掌握的相关知识点,下面是二建法规必背的知识点大全。
一、建筑工程项目管理及相关法律法规1.《中华人民共和国建筑法》:主要规定了建筑工程项目的管理及相关法律法规等内容。
2.《中华人民共和国招投标法》:主要规定了招标投标的相关法律责任、程序等内容。
3.《中华人民共和国城市规划法》:主要规定了城市规划的法律地位、编制、实施、管理等内容。
4.《中华人民共和国建设工程安全生产法》:主要规定了建设工程安全生产的法律责任、管理办法等内容。
5.《中华人民共和国劳动法》:主要规定了劳动合同、工资、休假等劳动用工的相关法律法规。
6.《中华人民共和国房屋所有权法》:主要规定了房屋所有权及相关纠纷的法律处理办法。
7.《中华人民共和国计划生育法》:主要规定了计划生育的基本原则、管理办法等内容。
二、建筑工程质量管理及相关法律法规1.《中华人民共和国建设工程质量管理条例》:主要规定了建设工程质量管理的基本要求、质量检测、验收等内容。
2.《中华人民共和国建筑工程质量保修条例》:主要规定了建筑工程质量保修的法律责任、管理办法等内容。
3.《中华人民共和国建筑工程安全条例》:主要规定了建筑工程施工安全的法律责任、管理办法等内容。
4.《中华人民共和国建筑工程竣工验收规范》:主要规定了建筑工程竣工验收的程序、验收标准等内容。
5.《中华人民共和国建筑工程质量验收标准》:主要规定了建筑工程质量验收的标准、方法等内容。
6.《中华人民共和国水土保持法》:主要规定了水土保持工作的相关法律责任、管理办法等内容。
7.《中华人民共和国环境保护法》:主要规定了环境保护的法律责任、管理办法等内容。
8.《中华人民共和国消防法》:主要规定了消防安全的相关法律责任、管理办法等内容。
三、建筑工程施工管理及相关法律法规1.《中华人民共和国城市房屋拆除与补偿条例》:主要规定了城市房屋拆除与补偿的相关法律责任、管理办法等内容。
二建建筑实务必背内容

二建建筑实务必背内容
二建建筑实务是二级建造师考试的一项重要科目,其中涵盖了许多必备的知识点和背诵内容。
以下是二建建筑实务中必须要背诵的内容:
1. 建筑工程质量管理:包括建筑工程质量的定义、管理要求、工程质量事故的预防和处理等方面的知识。
2. 建筑工程项目管理:包括建筑工程项目管理的基本原则、项目组织与分工、项目合同与工程验收等内容。
3. 建筑工程施工管理:包括建筑工程施工图纸的认识、施工组织设计、施工现场管理、安全文明施工等方面的知识。
4. 建筑工程施工技术:包括建筑工程施工工艺、各类工程的施工要点、施工方法与工艺、施工机械与设备等相关内容。
5. 建筑工程法规与标准:包括建筑法律法规、建筑工程管理规范、建筑工程经济管理规范等规范和标准的内容。
6. 建筑工程材料与结构:包括各类建筑材料的性能特点、使用规范、施工应注意事项,以及建筑结构的设计、施工和验收等内容。
7. 建筑工程测量与定位:包括建筑测量的基本原理、仪器使用与维护、勘测基本知识等内容。
8. 建筑工程标准与规范:包括建筑工程规范、技术规范、验收规范等相关标准与规范的要点和内容。
以上是二建建筑实务必背内容的概述,通过对这些内容的学习和掌握,考生能够更好地应对二级建造师考试中的相关题目。
背诵这些内容有助于提高考生对建筑实务知识的理解和把握,为实际工作提供指导和参考。
二建《建筑实务》个必考重点汇总
二建《建筑实务》个必考重点汇总
《建筑实务》是二级建造师考试中的一门重要科目,是考生在备考过程中需要着重复习和掌握的科目之一、下面是《建筑实务》的必考重点汇总。
1.施工组织设计:施工组织设计是工程施工中的重要环节,包括施工进度计划、施工方法和施工组织方案等内容。
2.施工现场管理:施工现场管理包括人员管理、材料管理、机械设备管理、安全管理、卫生管理等方面,考生需要了解相关管理规定和措施。
3.基坑支护:基坑支护是建筑工程中常见的一种施工工艺,包括土方开挖、支护结构的选择和设计等内容。
4.建筑起重机械:建筑起重机械是建筑工地上常用的机械设备,包括塔吊、起重机、施工升降机等,考生需要了解其基本原理、操作规程和安全注意事项等。
5.施工工艺:施工工艺是指建筑施工中的各种工艺流程和方法,包括混凝土浇筑、钢筋工程、砌筑工程、木工工程等,考生需要掌握各个工艺的施工要点和质量要求。
6.建筑节能:建筑节能是对建筑环境和能源消耗进行的节约和优化,包括建筑设计和施工中的节能技术和措施。
7.施工质量管理:施工质量管理是施工过程中的一项重要任务,包括施工质量检查、质量记录和质量整改等内容。
8.安全技术措施:建筑施工过程中需要遵守一系列的安全技术措施,包括工地安全设施、操作安全规范、应急预案等。
9.工程造价管理:工程造价管理是建筑施工中的重要环节,包括施工预算、材料价格、工程变更、工程支付等内容。
10.建筑工程施工常见问题及处理方法:建筑施工过程中常会出现各种问题,考生需要了解这些问题的处理方法和常见的技术难点。
11.合同与索赔:建筑施工中涉及合同签订和索赔处理,考生需要了解相关的法律法规和案例。
2017二建房建重点归纳
1.单跨板跨中产生正弯矩,受力钢筋应布置在板的下部。
悬挑板(悬臂板)在支座处产生负弯矩,受力钢筋应布置在板的上部2.水泥初凝时间是指从水泥加水拌合起至水泥开始失去可塑性的时间,终凝时间是指水泥加水拌合至完全失去可塑性并开始产生强度的时间。
国家标准规定,六大常用水泥的初凝时间不得低于45min。
水泥的体积安定性不良是指水泥在凝结硬化过程中产生不均匀的体积变化。
如果配置混凝土的骨料具有碱活性,可能产生碱骨料反应,导致混凝土因不均匀膨胀而破坏。
3.在房屋建筑中,受弯构件是指截面上通常有弯矩和剪力作用的构件。
梁和板为典型的受弯构件。
4.验槽程序包括:1)在施工单位自检合格的基础上进行。
施工单位确认自检合格后提出验收申请。
2)由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计、施工单位的项目负责人和技术负责人共同按设计要求和有关规定进行验收。
5.钢筋除锈可以在冷拉或调直过程中除锈,当采用冷拉调直时,HPB300光圆钢筋的冷拉率不宜大于4%。
钢筋的切口不得有马蹄形或起弯等现象。
6.梁的主筋为水平方向的,不宜采用电渣压力焊。
7.吊顶工程的木吊杆、木龙骨和木饰面板必须进行防火处理。
并应符合有关设计防火规范的规定。
吊顶灯具、风口及检修口等应设附加吊杆,安装双层石膏板时,基层和面层的接缝应错开,不得在同一根龙骨上接缝。
8.单位工程施工组织设计应有项目负责人主持编制,项目经理部全体参加,企业主管部门审核,企业技术负责人或其授权的技术人员审批。
9.预应力混凝土管桩压桩的施工顺序:先深后浅、先大后小、先长后短、根据桩的密集程度可以采用自中间向两个方向同时对称进行,自中间向四周进行,有一侧向单一方向进行。
10.拆模强度:板构件:当构件跨度小于等于2米时,要求构件达到设计强度的50%。
跨度大于2小于等于8m时,要求达到设计强度的75%。
当板跨度大于8m 时,要求达到设计强度的100%。
梁、拱、壳构件:当其跨度小于等于8m时应达到设计强度的75%。
2017二建建筑实务必背考点整理
2017年二建建筑实务必背考点整理一、施工组织设计1.施工方案编制的基本要求–具体应包括哪些内容–施工计划的编制方法及时间控制–安全措施的制定及实施2.施工图纸的编制和说明要求–施工图纸中应包含的内容–不同类型建筑施工图纸的特点和主要说明内容–施工图的内容应该具有哪些特点3.施工现场的组织管理–施工现场安全管理和环保管理–文明施工要求和措施二、工程经济1.工程造价管理–工程造价的组成及计算方法–工程造价的管理方法–安全生产费用、土地使用费和保险费的计算方法2.工程招投标管理–工程招标流程和程序–工程招标中应注意的事项–工程中采用常规招标和谈判招标的优缺点3.工程质量管理–工程质量管理的基本概念–工程质量管理的方法和步骤–工程质量验收的方法和标准三、建筑设计1.建筑设计的基本概念和流程–建筑设计的基本要求和设计程序–建筑设计中各环节的主要内容2.建筑设计中的重要问题–建筑设计中的安全环保问题–建筑设计中的文化工程问题–建筑设计中的节能环保问题3.建筑设计中的材料和构造设计–建筑材料的选择和使用–建筑结构的设计原则和要求–工程实例分析四、建筑施工技术与管理1.建筑施工技术管理–建筑施工的技术管理和监督–建筑施工工艺的分析和优化–建筑施工工期控制与质量管理2.施工中的安全环保与文明施工管理–施工中的安全生产问题–施工中的环保问题–文明施工的要求和措施3.建筑工程与建筑施工组织–工程进度计划和制定–施工组织设计的阶段和流程–施工组织设计中注意的问题五、工程管理实务1.工程管理实务基本内容–工程管理的基本概念和方法–工程管理中的现代化软件工具–工程管理中的组织机构和管理体系2.施工现场安全管理实务–施工现场安全管理的基本知识–施工现场安全管理的方法和步骤–安全生产要点与应急措施3.工程项目管理实务–工程项目管理的基本概念和方法–工程项目管理的路径和监测–工程项目管理的软件工具结语以上是2017年二建建筑实务必背考点整理,并列出了各类考点的重点内容。
二建必看知识点总结
二建必看知识点总结一、建筑工程管理知识1.建筑工程管理基础知识1) 建造工程合同2) 工程施工组织设计3) 工程费用预算与结算4) 工程质量管理5) 工程安全生产管理6) 工程施工组织设计7) 工程项目管理2.施工组织设计1) 施工组织设计的概念与内容2) 施工组织设计的编制程序3) 施工组织设计的应用技术4) 施工组织设计的技术经济评估5) 施工组织设计的现场管理3.工程造价与预算管理1) 工程造价的概念与特点2) 工程造价的计算方法3) 工程预算编制4) 工程造价管理5) 工程投资与资金管理4.质量管理1) 质量管理体系2) 施工质量检查与验收3) 质量事故处理4) 质量管理工作流程5) 质量管理工作技巧5.安全生产管理1) 安全生产管理体系2) 安全生产管理法规3) 安全生产管理制度4) 安全生产管理工作流程5) 安全生产管理技巧6.工程项目管理1) 项目管理的概念与原理2) 项目管理的流程与方法3) 项目管理的工作技巧4) 项目管理的案例分析5) 项目管理的实际应用二、建筑工程法规知识1.建筑工程法规基本概念1) 建筑法律法规的体系2) 建筑法律法规的适用范围3) 建筑法律法规的基本原则4) 建筑法律法规的法律责任2.建筑工程法规具体规定1) 建筑工程施工许可2) 建筑工程施工合同3) 建筑工程施工管理5) 建筑工程施工安全6) 建筑工程施工质量7) 建筑工程施工环境保护3.建筑工程法规适用实例1) 建筑工程招投标管理2) 建筑工程合同管理3) 建筑工程施工安全管理4) 建筑工程施工质量管理5) 建筑工程施工环境保护管理6) 建筑工程施工监理管理三、建筑工程技术知识1.建筑工程制图知识1) 建筑工程图样的种类与内容2) 建筑工程图样的规范与要求3) 建筑工程图样的绘制方法4) 建筑工程图样的技术标准5) 建筑工程图样的修改与补充2.建筑工程材料与构造知识1) 建筑工程常用材料的性能与用途2) 建筑工程结构构造的基本原理3) 建筑工程结构构造的设计方法4) 建筑工程结构构造的施工工艺5) 建筑工程结构构造的质量要求3.建筑工程施工工艺知识2) 建筑工程施工工艺技术3) 建筑工程施工机械设备4) 建筑工程施工工艺方案5) 建筑工程施工现场管理四、建筑工程实务知识1.施工组织管理实务1) 施工组织管理的基本概念2) 施工组织设计实务3) 施工现场管理实务4) 施工项目管理实务5) 施工质量管理实务2.工程合同管理实务1) 工程合同签订实务2) 工程合同履行实务3) 工程合同索赔与结算实务4) 工程合同管理技巧5) 工程合同管理案例分析3.工程质量管理实务1) 工程质量检查与验收2) 工程质量事故处理3) 工程质量管理制度4) 工程质量管理技巧5) 工程质量管理案例分析4.工程安全管理实务1) 工程安全管理制度2) 工程安全检查与监督3) 工程安全事故处理4) 工程安全管理技巧5) 工程安全管理案例分析五、建筑工程经济知识1.建筑工程投资与融资1) 建筑工程投资概念2) 建筑工程投资的来源3) 建筑工程投资的决策4) 建筑工程融资渠道5) 建筑工程融资方式2.建筑工程造价管理1) 建筑工程造价管理体系。
二级建造师考试《建筑工程》考前必背考点
1、建筑工程合同按照承包工程计价方式可分为:固定价格合同、可调价格合同、成本加酬金合同。
2、高度超过24米以上的建筑施工现场应设置高压水泵。
3、施工现场的消防道路不应小于3.5米。
4、施工现场消火栓干管直径不应小于100mm。
5、施工现场的灭火器每组之间的距离不应大于30米。
6、灭火器箱离地面的高度不宜小于0.15米。
7、施工平面图规定,消火栓距离不应大于120米。
8、木板临时建筑之间的距离不应小于6米。
9、白天打桩施工的噪音不允许超过85Db。
10、施工现场临时用电基本原则:采用三相五线系统、采用三级配电系统、采用二级漏电保护统。
【二建建筑】密训必备考点
(2)高层民用建筑:建筑高度大于27.0m 的住宅建筑和建筑高度大于24.0m,且不大于100.0m 的非单层公共建筑;二级建造师资格考试(1)框架结构震害的严重部位多发生在框架梁柱节点和填充墙处;一般是柱的震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于3.框架结构的抗震构造措施(只记严重的:柱、柱顶、角短柱4.多层砖砌体房屋的构造柱构造的要求(67六,8五和9度时采用4φ14))一般柱。
(3)超高层建筑:建筑高度大于100m 的民用建筑;(1)“三个水准”的抗震设防目标是指:当遭受低于本地区抗震设防烈度的多遇地震影响时,主体结构不受损坏或不需修理仍可继续使用;当遭受相当于本地区抗震设防烈度的地震影响时,可能损坏,经一般性修理仍可继续使用;当遭受高于本地区抗震设防烈度的罕遇地震影响时,不致倒塌或发生危及生命的严重2.抗震设防的基本目标(小震不坏、中震可修、大震不倒)破坏。
(1)单层或多层民用建筑:建筑高度不大于27.0m 的住宅建筑、建筑高1.民用建筑按地上高度和层数分类如下:(住7公4,超100)度不大于24.0m 的公共建筑及建筑高度大于24.0m 的单层公共建筑;《建筑工程管理与实务》密训口诀一、2A310000建筑工程施工技术(1)构造柱最小截面可采用180mmX240mm,6、7度时超过六层、8度时超过五层和9度时,构造柱纵向钢筋宜采用4φ14,箍筋间距不应大于200mm。
(1)永久作用(永久荷载或恒载)(固定隔墙的自重、水位不变的水压力、预应力、地基变形、混凝土收缩、钢材焊接变形等)(2)可变作用(可变荷载或活荷载)(楼面活荷载、屋面活荷载和积灰荷载、活动隔墙自重、安装荷载、车辆荷载、吊车荷载、风荷载、雪荷载、水位变化的水压力、温度变化等)(3)偶然作用(偶然荷载、特殊荷载)(一旦发生,危害较大,如撞击、爆炸、地震作用、龙卷风、火灾等)按荷载作用面大小分类(1)均布面荷载Q(如铺设的木地板、地砖等)(2)线荷载(如隔墙)(3)集中荷载(作用面积很小,如吊灯等)(1)连续梁板的受力特点是:跨中有正弯矩,支座有负弯矩(正中支付6.钢筋混凝土板的受力特点)(1)材料强度高,自重轻,塑性和韧性好,材质均匀;(2)便于工厂生产和机械化施工,便于拆卸,施工工期短;7.钢结构具有以下主要优点:(轻高短,抗污染)(3)具有优越的抗震性能;5.作用(荷载)的分类按随时间的变化分类(2)表观密度与孔隙特征。
2017二级建造师《施工管理》须背的100个考点
2017年二建《施工管理》须背的100个考点1、对工程项目施工质量管理负全责的应是:施工项目经理2、施工质量控制难度大的客观原因主要是由于建筑产品生产具有单件性和流动性3、施工质量的过程控制要求高主要是因为建筑产品生产过程工序交接多、隐蔽工程多4、施工质量终检的局限性主要是因为不能通过拆卸或解体来检查内在质量5、施工质量控制的基本出发点是控制人的因素6、在施工质量的因素中,保证工程质量的重要基础是加强控制材料的因素7、一个工程项目的质量应该体现在:①工程项目本身的质量②与工程项目有关的活动或过程的工作质量③质量管理活动体系运行的质量8、施工质量控制的特点主要表现在:①控制因素多②控制难度大③过程控制要求高④终检局限大9、在施工质量的五大影响因素中,方法的因素主要为:①施工技术方案②施工工艺③施工技术措施10、施工质量保证体系运行的PDCA循环原理是:计划、实施、检查、处理11、施工企业质量管理体系文件主要是由质量管理手册、程序文件、质量计划和质量目标构成12、项目质量保证体系中,项目质量目标分解的基本依据是:工程承包合同13、企业质量管理体系获准认证的有效期是3年14、工程项目质量保证体系的主要内容:①项目施工质量目标②项目施工质量计划③思想、组织和工作保证体系15、在材料、构配件的质量控制中,借助专门的试验设备对材料机械性能进行检查的方法是:理化检验16、在材料的检验过程中,对进口材料一般应全检17、合理选择和使用施工机械设备,是保证施工质量的重要环节。
机械设备的使用应贯彻“人机固定”的原则,实行定机、定人、定岗位职责的使用管理制度18、室外单位工程可划分为室外建筑环境工程和室外安装工程19、施工过程的质量控制,必须以其作为基础和核心的是:工序的质量控制20、根据施工项目竣工验收的工作程序,在初步验收过程中,施工单位在自检合格的基础上,应填写工程竣工报验单,并将全部资料报送监理单位21、正式验收一般应该在建设单位接到监理单位的质量评估报告和竣工报验单22、建设单位应当在工程竣工7个工作日前将验收的时间、地点以及验收组名单书面通知工程质量监督机构23、在施工准备的质量控制工作中,属于技术准备质量控制工作内容的有:①做好设计交底和图纸会审②进行工程项目划分和编号③编制施工作业技术指导书④绘制各种施工详图24、在用实验法进行质量检查中,需要进行现场试验的有:①桩的静载试验②下水管道的通水试验③防水层的蓄水试验④供热管道的压力试验25、《竣工验收鉴定证书》的主要内容:验收的时间、工程概况、竣工决算情况、遗留问题及处理意见26、根据《建设工程质量管理条例》的规定,建设工程质量监督机构具有的执法权限包括:①有权对工程质量检查情况进行通报②接受政府委托,有权对工程建设参与方行为进行检查③收取建设工程质量监督费,用于建设工程质量监督建设④有权对差劣工程采取开具质量整改通知单及局部停工通知单27、质量监督机构在工程竣工阶段质量监督工作的内容有:①对所提出的质量问题的整改情况进行检查②参加竣工验收会议③对存在的问题进行处理,并向备案部门提出书面报告28、施工安全技术保证体系由四个环节组成:安全可靠性技术→安全限控技术→安全保险与排险技术→安全保护技术29、施工安全信息保证体系的工作内容包括:确保信息工作条件→信息收集→信息处理→信息服务30、对结构复杂、施工难度大、专业性强的项目,除指定项目总体安全技术保证计划外,还必须制定单位工程或分部、分项工程的安全施工措施31、“二控制”是“控制年负伤率,负轻伤率在6‰以内”和“控制年安全事故率”32、“一创建”是指创建安全文明示范工地33、施工安全目标管理控制主要由七项工作组成:提出目标→控制措施→组织实施→监督检查→改进措施→考核评价→奖罚34、“五定”即:定整改责任人、定整改措施、定整改完成时间、定整改完成人和定整改验收人35、“七关”即:教育关、措施关、交底关、防护关、验收关、检查关和文明关36、施工安全管理目标中安全生产达标合格率和优良率的标准为:合格率100%,优良率80%以上。
二建建筑:13个口诀拿下施工组织设计背诵点
二建建筑:13个口诀拿下施工组织设计背诵点记忆口诀(一):施工组织设计分类施工组织设计按编制对象,可分为施工组织总设计、单位工程施工组织设计和施工方案.记忆口诀:总方位.记忆口诀(二):施工组织设计基本内容(1)编制依据;(2)工程概况;(3)施工部署;(4)施工进度计划;(5)施工准备与资源配置计划;(6)主要施工方法;(7)施工现场平面布置;(8)主要施工管理计划.【2017】记忆口诀:依据概况部署进度资源及平面布置管理方法.记忆口诀(三):施工组织设计编制审批【2017一(2)、2014一(1)、2013-8】记忆方法:总总;单单;方向(项),其余情况选施工单位技术负责人.记忆口诀(四):施工组织设计的过程检查验收(1)过程检查可按照工程施工阶段进行.通常划分为地基基础、主体结构、装饰装修和机电设备安装三个阶段.【2011-25、2021变更】记忆口诀:地主装备.(2)过程检查由企业技术负责人或主管部门负责人主持.记忆口诀(五):施工组织的动态管理项目施工过程中,如发生以下情况之一时,施工组织设计应及时进行修改或补充:【2015、2013、2012、2011】(1)工程设计有重大修改;(2)有关法律、法规、规范和标准实施、修订和废止;(3)主要施工方法有重大调整;(4)主要施工资源配置有重大调整;(5)施工环境有重大改变;经修改或补充的施工组织设计应重新审批后才能实施.记忆口诀1:四重大一法律.记忆口诀2:设计方法、法律环境、资源配置.记忆口诀(六):工程目标质量、进度、成本、安全、环保及节能、绿色施工等管理目标.【20 16】记忆口诀:尽量成全绿色环节.记忆口诀(七):四新“四新”技术包括:新技术、新工艺、新材料、新设备.记忆口诀:才备技工.记忆口诀(八):资源配置计划根据施工总体部署和施工进度计划要求,做出分包计划、劳动力使用计划、材料供应计划和机械设备供应计划.记忆口诀:包人材机(人就是劳动力).记忆口诀(九):施工顺序确定原则施工顺序确定原则:工序合理、工艺先进、保证质量、安全施工、充分利用工作面、缩短工期.记忆口诀:工作面的工序工艺,工期质量安全.记忆口诀(十):一般工程施工顺序“先准备、后开工”;“先地下、后地上”;“先主体、后围护”;“先结构、后装饰”;“先土建、后设备”.记忆口诀:准备开工,地上地下,主体围护、结构装饰,土建设备.记忆口诀(十一):施工方法确定原则施工方法确定原则:遵循先进性、可行性和经济性兼顾的原则.记忆口诀:先神经了.记忆口诀(十二):施工现场平面图设计内容【2012】(1)工程施工场地状况;(2)拟建建(构)筑物的位置、轮廓尺寸、层数等;(3)工程施工现场的加工设施、存贮设施、办公和生活用房等的位置和面积;(4)布置在工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路等;(5)施工现场必备的安全、消防、保卫和环境保护等设施;(6)相邻的地上、地下既有建(构)筑物及相关环境.记忆方法:场地状况、拟建/既有建筑、3大设施.记忆口诀(十三):四节绿色施工是在全寿命期内,最大限度地节约资源(节能、节地、节水、节材)、保护环境、减少污染,为人们提供健康、适用和高效的使用空间,与自然和谐共生的建筑.【2019-12】记忆口诀:水地才能.。
2017年二建施工管理高频考点与典型例题(三) (1)
2017年二建施工管理高频考点与典型例题(三)施工质量管理与施工质量控制【知识点一】影响施工质量的因素影响施工质量的主要因素有“人(Man)、材料(Material)、机械(Machine)、方法(Method)及环境(Environment)”等五大方面,即4M1E。
【2016】影响施工质量的五大要素是指人、材料、机械及()。
A.方法与环境B.投资额与合同工期C.方法与设计方案D.投资额与环境【答案】A【解析】影响施工质量的五大要素是指人、材料、机械、方法和环境,简称4M1E。
选项A正确。
【2015】建筑工程施工质量控制难度大的原因有()。
A.规范化的生产工艺B.承包的生产设备C.建筑产品的单件性D.施工生产的流动性E.复杂的工序关系【答案】CDE【解析】由于建筑产品的单件性和施工生产的流动性,不具有一般工业产品生产常用的固定的生产流水线、规范化的生产工艺、完善的检查技术、成套的生产设备和稳定的生产环境等条件,不能进行标准化施工,施工质量容易产生波动;而且施工场面大、人员多、工序多、关系复杂、作业环境差,都加大了质量控制的难度。
【2014】对各种投入要素质量和环境条件质量的控制,属于施工过程质量控制中()的工作。
A.工序施工质量控制B.技术交底B.C.测量控制D.计量控制【答案】A【解析】工序施工质量控制:施工过程是由一系列相互联系的制约的工序构成,工序是人、材料、机械设备、施工方法和环境因素对工程质量综合起作用的过程,所以对施工过程的质量控制,必须以工序质量控制为基础和核心。
【2014】项目施工质量保证体系中,确定质量目标的基本依据是()。
A.质量方针B.工程承包合同C.质量计划D.设计文件【答案】B【解析】项目施工质量保证体系,必须有明确的质量目标,并符合项目质量总目标的要求;要以工程承包合同为基本依据,逐级分解目标以形成在合同环境下的各级质量目标。
【2013】下列建设工程项目进度控制的措施中,属于技术措施的是()。
二建建筑实务考试重点(熟记必过版)
二建建筑实务考试重点(熟记必过版)建筑工程管理与实务考试重点建筑工程技术:房屋结构工程的可靠性技术要求:安全性,适用性,耐久性。
采集者退散我国的设计就是基于极限状态的设计。
对结构和构件必须按照承载力极限状态设计,承载力极限状态是对应于结构或构件或链接因强度超过而破坏,结构或构件作为刚体失去平衡倾覆或滑移,在反复荷载下构件或链接发生疲劳破坏,临界力和弹性模量成正比,和惯性矩(截面大小)成正比。
限制过大变形的要求成为刚度要求,或正常使用下的极限状态,混凝土结构的裂缝控制:1) 构建不出现拉应力,2)构件虽有拉应力,但不超过混凝土的抗拉强度3)允许有裂缝,但裂缝不超过允许值,,对于1、2等级的混凝土只有预应力才能达到。
普通房屋和构筑物的设计使用年限为50年,纪念性建筑和特别重要建筑的设计使用年限为100年。
混凝土的环境类别分类:一级室内正常环境,二级a室内潮湿环境,二类b是严寒和寒冷地区三类是严寒和寒冷地区,滨海室外环境。
四类为海水环境五类为受人为或自然腐蚀影响的环境。
混凝土保护层厚度为:一类为:板墙壳:15cm,梁:25cm,柱:30cm(基于C30)二类a:20、30、30水灰比和水泥用量:一类最大水灰比为0.65最小水泥用量为225kg/立方米,最大氯离子含量占水泥用量的1%,最大碱含量为3kg/立方米。
房屋结构平衡性的技术要求荷载作用的分类:永久作用,可变作用,偶然作用,永久作用的是:结构自重,土压力,预加应力,混凝土收缩,基础沉降,焊接变形。
可变作用;吊车荷载,积灰荷载偶然荷载:爆炸力,撞击力,雪崩,严重腐蚀,地震,台风建筑装饰装修变动对建筑结构的影响及对策:建筑装饰装修工程设计必须保证建筑物的结构安全和主要适用功能,当涉及主体及承重结构改动或增加荷载时,必须有设计单位对安全性进行核验和确认。
建筑装饰装修工程的施工中,严格违反设计文件擅自改动,处理这样的问题的原则是,任何室内装修工程的做法,以不改变原结构的最初受力状态为基准,加固和新增构件的布置,应避免局部加强导致结构刚度或强度突变,否则就要重新调整设计方案,确保结构安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑实务案例分析必背六十六问温馨提示:如果您前期完成了系统精讲课的学习内容,复习效果比较好,有一定的基础;并且通过强化技巧课的学习,对考点掌握的不错,(以强化技巧为主),时间充裕的学员必背下面案例知识点,但是不能只背知识点,要把问题和知识点结合起来一起记忆!一、单位工程施工组织设计的基本内容:P119编制依据;工程概况;施工部署;4施工进度计划;5施工准备与资源配置计划;6主要施工方法;7施工现场平面布置;8主要施工管理计划等。
二、单位工程施工组织设计的管理:P1191.编制、审批和交底单位工程施工组织设计编制与审批:单位工程施工组织设计由项目负责人主持编制,项目经理部全体管理人员参加,施工单位主管部门审核,施工单位技术负责人或其授权的技术人员审批。
单位工程施工组织设计经上级承包单位技术负责人或其授权人审批后,应在工程开工前由施工单位项目负责人组织,对项目部全体管理人员及主要分包单位进行交底并做好交底记录。
三、土方开挖:P135-136()机械挖土时,如深度在5m以内,能够保证基坑安全的前提条件下,可一次开挖,在接近设计坑底高程时应预留20?30cm厚的土层,用人工开挖和修坡,边挖边修坡,保证高程符合设计要求。
超挖时,不准用松土回填到设计高程,应用砂、碎石或低强度混凝土填实至设计高程。
(4)土方开挖过程中应检查平面位置、髙程、边坡坡度、压实度、排水和降低地下水位情况,并随时观测周围的环境变化。
(5)挖土必须做好地表和坑内排水、地面截水和地下降水,地下水位应保持低于开挖面500mm以下。
(6)基坑开挖完毕,应由总监理工程师或建设单位组织施工单位、设计单位、勘察单位等有关人员共同到现场进行检查、验槽,核对地质资料,检查地基土与工程地质勘察报告、设计图纸要求是否相符合,有无破坏原状土结构或发生较大扰动的现象。
经检查合格,填写基坑槽验收、隐蔽工程验收记录,及时办理交接手续J(7)验槽时,应做好验槽记录。
对柱基、墙角、承重墙等沉降灵敏部位和受力较大的部位,应作出详细记录。
如有异常部位,应会同设计等有关单位进行处理。
四、钢筋工程施工质量控制:P142-143(1)钢筋进场时,应按下列规定检查钢筋性能及重量:1)检查生产企业的生产许可证证书及钢筋的质量证明书;2)按国家现行有关标准抽样检验屈服强度、抗拉强度、伸长率及单位长度重量偏差;3)经产品认证符合要求的钢筋,其检验批量可扩大一倍。
在同一工程项目中,同一厂家、同一牌号、同一规格的钢筋(同一钢筋来源的成型钢筋连续三批进场检验均一次检验合格时,其后的检验批量可扩大一倍(3)成型钢筋进场时,应检查成型钢筋的质量证明文件、成型钢筋所用材料质量证明文件及检验报告,并应抽样检验成型钢筋的屈服强度、抗拉强度、伸长率和重量偏差。
检验批量可由合同约定,同一工程、同一原材料来源、同一组生产设备生产的成型钢筋,检验批量不宜大于30t。
(4)钢筋调直后,应检查力学性能和单位长度重量偏差。
但采用无延伸功能的机械设备调直的钢筋,可不进行此项检查。
(5)当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应停止使用该批钢筋,并对该批钢筋进行化学成分检验或其他专项检验。
五、混凝土工程施工质量控制:P143-1441)对水泥的强度、安定性、凝结时间及其他必要指标进行检验。
同一生产厂家、同一品种、同一等级且连续进场的水泥袋装不超过200t为一检验批,散装不超过500t为一检验批。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并应按复验结果使用。
(4)预应力混凝土结构、钢筋混凝土结构中,严禁使用含氯化物的水泥。
预应力混凝土结构中严禁使用含氯化物的外加剂;钢筋混凝土结构中,当使用含有氯化物的外加剂时,混凝土中氯化物的总含量必须符合现行国家标准的规定。
六、混凝土浇筑前应先检查验收下列工作:P144隐蔽工程验收和技术复核;对操作人员进行技术交底;根据施工方案中的技术要求,检查并确认施工现场具备实施条件;4应填报浇筑申请单,并经监理工程师签认。
七、对首次使用的配合比应进行开盘鉴定,开盘鉴定的内容应包括:P144混凝土的原材料与配合比设计所采用原材料的一致性;出机混凝土工作性与配合比设计要求的一致性;混凝土强度;4混凝土凝结时间;5工程有要求时,尚应包括混凝土耐久性能等。
八、支护结构监测包括:173对围护墙侧压力、弯曲应力和变形的监测;对支撑锚杆轴力、弯曲应力的监测;对腰梁围檩轴力、弯曲应力的监测;4对立柱沉降、抬起的监测等。
九、周围环境监测包括:P173坑外地形的变形监测;邻近建筑物的沉降和倾斜监测;地下管线的沉降和位移监测等。
十、基坑施工应急处理措施P173基坑工程施工前,应对施工过程中可能出现的支护变形、漏水等影响基坑安全的不利因素制定应急预案。
在基坑开挖过程中,一旦出现渗水或漏水,应根据水量大小,采用坑底设沟排水、引流修补、密实混凝土封堵、压密注浆、高压喷射注浆等方法及时处理。
悬臂式支护结构发生位移时,应采取加设支撑或锚杆、支护墙背卸土等方法及时处理。
悬臂式支护结构发生深层滑动应及时浇筑垫层,必要时也可加厚垫层,以形成下部水平支撑。
4支撑式支护结构如发生墙背土体沉陷,应采取增设坑内降水设备降低地下水、进行坑底加固、垫层随挖随浇、加厚垫层或采用配筋垫层、设置坑底支撑等方法及时处理。
5对轻微的流沙现象,在基坑开挖后可采用加快垫层浇筑或加厚垫层的方法“压住”流沙。
对较严重的流沙,应增加坑内降水措施。
十二、一般脚手架安全控制要点P1756单、双排脚手架与满堂脚手架立杆接长,除顶层顶步外,其余各层各步接头必须采用对接扣件连接。
7高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之间的净距不应大于15m。
24m以上的双排脚手架应在外侧全立面连续设置剪刀撑。
剪刀撑斜杆与地面的倾角应在45°?60°之间,剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设,各底层斜杆下端均必须支承在垫块或垫板上。
开口型双排脚手架的两端均必须设置横向斜撑。
8高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。
24m及以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接,连墙件应从架体底层第一步纵向水平杆处开始设置。
十二、一般脚手架检查与验收程序P176脚手架的检查与验收应由项目经理组织,项目施工、技术、安全、作业班组负责人等有关人员参加,按照技术规范、施工方案、技术交底等有关技术文件,当脚手架分段搭设、分段使用时,应进行分段验收,在确认符合要求后,方可投入使用。
十三、脚手架及其地基基础应在下列阶段进行检查和验收P176基础完工后,架体搭设前;每搭设完6?8m高度后;作业层上施加荷载前;4达到设计高度后;5遇有六级及以上大风或大雨后;6冻结地区解冻后;7停用超过一个月的,在重新投入使用之前。
十四、脚手架定期检查的主要项目包括P176杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;地基是否有积水,底座是否松动,立杆是否悬空;扣件螺栓是否有松动;4髙度在24m及以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求;5架体的安全防护措施是否符合要求;6是否有超载使用的现象等。
十五、主人口支承脚手架施工方案的主要内容P178材料选型和设计计算;相关材料进场的验收方法;架体使用前的验收程序;4安全管理及安全技术措施;5绘制施工详图;6绘制节点大样图7基础处理;8搭设要求;9杆件间距及连墙件设置位置;10连接方法;11拆除作业程序。
十六、现浇混凝土工程模板支撑系统的选材及安装要求P1784立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步距的1/3。
严禁将上段的钢管立柱与下段钢管立柱错开固定在水平拉杆上。
7当层高在8?20m时,在最顶步距两水平拉杆中间应加设一道水平拉杆;当层高大于20m时,在最顶两步距水平拉杆中间应分别增加一道水平拉杆。
满堂支撑架搭设高度不宜超过30m。
十七、高处作业的分级P181根据国家标准规定,建筑施工高处作业分为四个等级:高处作业高度在?5m时,划定为一级高处作业,其坠落半径为2m。
高处作业高度在5?15m时,划定为二级高处作业,其坠落半径为3m。
高处作业高度在15?30m时,.划定为三级高处作业,其坠落半径为4m。
4高处作业高度大于30m时,划定为四级高处作业,其坠落半径为5m。
十八、高处作业的基本安全要求P181施工单位应为从事高处作业的人员提供合格的安全帽、安全带、防滑鞋等必备的个人安全防护用具、用品。
从事高处作业的人员应按规定正确佩戴和使用。
在进行高处作业前,应认真检查所使用的安全设施是否安全可靠,脚手架、平台、梯子、防护栏杆、挡脚板、安全网等设置应符合安全技术标准要求。
高处作业危险部位应悬挂安全警示标牌。
夜间施工时,应保证足够的照明并在危险部位设红灯示警。
4从事高处作业的人员不得攀爬脚手架或栏杆上下,所使用的工具、材料等严禁投掷。
5因作业需要,临时拆除或变动安全防护设施时,必须经施工负责人同意,并采取相应的可靠措施;作业后应立即恢复。
6高处作业,上下应设联系信号或通信装置,并指定专人负责联络。
7在雨雪天从事高处作业,应采取防滑措施。
在六级及六级以上强风和雷电、暴雨、大雾等恶劣气候条件下,不得进行露天高处作业。
十九、操作平台作业安全控制要点P182移动式操作平台台面不得超过10m2,高度不得超过5m,台面脚手板要铺满钉牢,台面四周设置防护栏杆。
平台移动时,作业人员必须下到地面,不允许带人移动平台。
悬挑式操作平台的设计应符合相应的结枸设计规范要求,周围安装防护栏杆。
悬挑式操作平台安装时不能与外围护脚手架进行拉结,应与建筑结构进行拉结。
操作平台上要严格控制荷载,应在平台上标明操作人员和物料的总重量,使用过程中不允许超过设计的容许荷载。
二十、高处作业安全防护设施验收的主要项目P182所有临边、洞口等各类技术措施的设置情况。
技术措施所用的配件、材料和工具的规格和材质。
技术措施的节点构造及其与建筑物的固定情况。
4。
