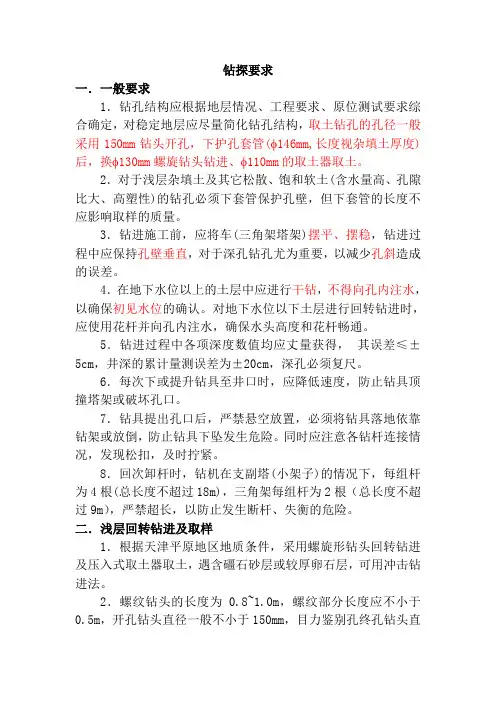

住宅项目岩土工程详细勘察钻探技术要求

1.钻孔布置及钻探深度

1.1本次勘察布置的勘探孔分为鉴别孔和技术孔。

1.2所有钻孔设计孔深均为53.0m,在此深度内,如果密实的卵石层揭露厚度达到10.0m或进入碎块状强风化5.0m时,可提前终孔。

1.3各孔设计钻探深度及钻孔类别详见建筑物与勘探点平面布置图。严禁超打、少打钻孔深度,钻孔终孔后须现场负责人确认验收,检查前不得将钻杆、钻具取出。钻探质量不合格者,须在原钻孔附近重新钻探。

2.岩芯采取及摆放

2.1全部地层均为取芯钻进。人工回填土层可采用套管护壁回转钻进,回次进尺不得大于1.0米;淤泥层采取泥浆护壁回转钻进,回次进尺不得大于2.0米。

2.2全部岩芯必须按进尺分段(1米一段)摆放整齐,按从左至右、从上到下顺序摆放,按颜色、状态或密实度及层位变化填放岩芯标签。岩土分层量测精度为±5cm。人工填土、砂层、卵石地层岩芯采取率不得低于65%,淤泥、粘性土地层岩芯采取率不得低于80%。

2.3请各机组人员在各地层钻探施工时必须保证规定的岩芯采取率,并做好岩芯的留存摆放工作,标注孔号和深度,以供勘察监理、技术人员进行查验和拍照工作。

3.岩、土样采取

3.1在取土试样钻孔中,淤泥及粘性土层采取原状样,砂层及卵石土层采取扰动样。

3.2原状样品必须采用专用取土器分层采取。同一层内原则上按2m间距取样,若土层厚度较大,按上、中、下部位采取原状样品。原状土样作常规物理指标、固结、剪切试验以及土的腐蚀性分析。同一场地每层土取样数量累计不少于9组。

3.3必须做好样品、样签的封存保管工作,防止样品、样签被雨水淋湿,样签字体应保持清晰。送样单应按孔号、取样顺序填写清楚,土样与岩样分别填写在不同送样单上。

4.原位测试

4.1在标贯动探实验孔中,粘性土、粉土、砂土层做标准贯入试验;人工填土及卵石层做重型动力触探试验。原位测试工作自地表下1.0米开始。

4.2标准贯入试验分层测试,在同一层内原则上每隔2.0米测试一次,若土层厚度较大,可按上、中、下分段测试。当30cm内测试击数达到50击时,则记录所贯入深度及相应击数后,可终止试验。

4.3重型动力触探试验原则上为连续测试,若土层厚度较大,可按上、中、下分段测试,每段测试的长度不应小于1m。当10cm内测试击数大于50击时,则记录所贯入深度及相应击数后,可终止试验。

5.地下水位观测及水样采取

5.1观测所有钻孔各层地下水的初见及静止水位。静止水位宜在观测到初见水位后静置一小时后观测。观测精度应为±2cm。

5.2在取水孔内分层采取地下水样,测试侵蚀性CO2所需的试剂CaCO3应在取水样时同时添加,并在取样后及时通知现场负责人员。取水样瓶在取水样前必须用待取水样冲洗三遍。现场留样时间不得超过24小时。取样数3组。

6.注意事项

现场技术人员应对照岩心和原位测试数据核实描述内容,未经技术人员对岩心拍照验收,不得终孔;钻探野外工作记录表由专人检查,凡是不符合规定要求的,均要返回机台及记录人员,由其补充完善;由于钻探施工原因造成的资料不全,必须补充钻探及原位测试工作。相关安全技术要求参照安全技术交底书执行。

(附:建筑物与勘探点平面布置图)

项目负责人:

现场负责人:

接收交底人:

XX有限公司

XX年XX月XX日
