2014年一级建造师《建设工程项目管理2015》考试真题卷(7)

合集下载

2014年全国一级建造师《建设工程项目管理》真题及详解【圣才出品】

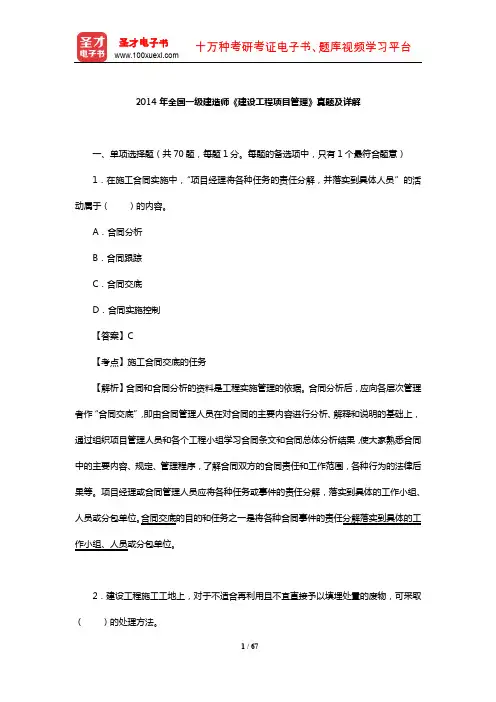

2014年全国一级建造师《建设工程项目管理》真题及详解【圣才出品】

2014年全国一级建造师《建设工程项目管理》真题及详解一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意)1.在施工合同实施中,“项目经理将各种任务的责任分解,并落实到具体人员”的活动属于()的内容。

A.合同分析B.合同跟踪C.合同交底D.合同实施控制【答案】C【考点】施工合同交底的任务【解析】合同和合同分析的资料是工程实施管理的依据。

合同分析后,应向各层次管理者作“合同交底”,即由合同管理人员在对合同的主要内容进行分析、解释和说明的基础上,通过组织项目管理人员和各个工程小组学习合同条文和合同总体分析结果,使大家熟悉合同中的主要内容、规定、管理程序,了解合同双方的合同责任和工作范围,各种行为的法律后果等。

项目经理或合同管理人员应将各种任务或事件的责任分解,落实到具体的工作小组、人员或分包单位。

合同交底的目的和任务之一是将各种合同事件的责任分解落实到具体的工作小组、人员或分包单位。

2.建设工程施工工地上,对于不适合再利用且不宜直接予以填埋处置的废物,可采取()的处理方法。

A.减量化处理B.焚烧C.稳定固化D.消纳分解【答案】B【考点】固体废物的处理方法【解析】固体废物的处理和处置包括五种方式:①回收利用,是对固体废物进行资源化的重要手段之一。

②减量化处理,是对已经产生的固体废物进行分选、破碎、压实浓缩、脱水等减少其最终处置量,减低处理成本,减少对环境的污染。

③焚烧,用于不适合再利用且不宜直接予以填埋处置的废物,除有符合规定的装置外,不得在施工现场熔化沥青和焚烧油毡、油漆,亦不得焚烧其他可产生有毒有害和恶臭气体的废弃物。

④稳定和固化,是利用水泥、沥青等胶结材料,将松散的废物胶结包裹起来,减少有害物质从废物中向外迁移、扩散,使得废物对环境的污染减少。

⑤填埋,是固体废物经过无害化、减量化处理的废物残渣集中到填埋场进行处置。

禁止将有毒有害废弃物现场填埋,填埋场应利用天然或人工屏障。

3.在FIDIC系列合同文件中,《EPC交钥匙项目合同条件》的合同计价采用()方式。

2014年《项目管理》一级建造师真题及答案(七)

2014年《项目管理》一级建造师真题及答案(七)

61、根据下表逻辑关系控制的双代号网络图,图中存在的作图错误是(A)。

A有多个终点节点B节点编号不对C逻辑关系不对D有多个起点节点62、通过施工全过程的全面质量监督管理、协调和决策,保证竣工项目达到投资决策所确定的质量标准,这是(D)在施工阶段的质量控制目标。

A设计单位B施工单位C监理单位D建设单位63、关于施工总承包单位安全责任的说法,正确的是(D)。

A总承包单位的项目经理是施工企业第一负责人B业主指定的分包单位可以不服从总承包单位的安全生产管理C分包单位不服从管理导致安全生产事故的,总承包单位不承担责任D总承包单位对施工现场的安全生产负总责64、关于职业健康与安全管理体系内部审核的说法,正确的是(D)。

P206A内部审核是按照上级要求对体系进行的检查和评价B内部审核是最高管理者对管理体系的系统评价C内部审核是管理体系接受外部监督的一种机制D内部审核是管理体系自我保证和自我监督的一种机制65、某投标人在招标工程开标后发现自己由于报价失误,比正常报价少报18%,虽然被确定为中标人,但拒绝与业主签订施工合同。

该投标人所采用的风险对策是(B)。

A风险规避B风险减轻C风险自留D风险转移67、某企业在通过质量体系认证后由于管理不善,谁机构对其做出了撤销谁的决定。

下列说法正确的是(B)。

P159A不能再重新提出认证申请B一年后方可重新提出认证申请C半年后方可重新提出认证申请D三个月后方可重新提出认证申请68、某施工现场道路上出现了一个坑,项目经理部不仅设置了防护栏及警示牌,还设置了照明灯及夜间警示红灯,这体现了(A)原则。

P227A冗余安全度治理B预防与减灾并重治理C单项隐患综合治理D动态治理69、某工程由于图纸、规范等准备不充分,招标方仅能制定一个估算指标,则在招标时宜采用成本加酬金合同形式的(C)。

P279A成本加固定费用合同B成本加固定比例费用合同C成本加奖金合同D最大成本加费用合同70、根据《建设工程项目管理规范》,项目管理实施规划应由(D)组织编制。

2014年一级建造师《建筑工程管理与实务2015》考试真题卷

2014年一级建造师《建筑工程管理与实务2015》考试真题卷

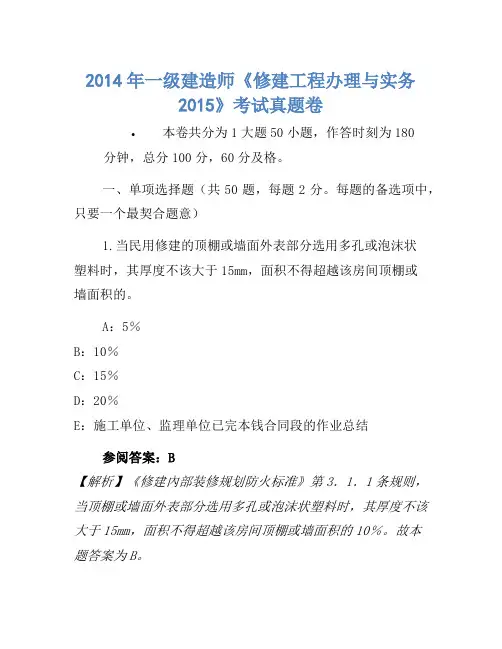

2014年一级建造师《修建工程办理与实务2015》考试真题卷•本卷共分为1大题50小题,作答时刻为180分钟,总分100分,60分及格。

一、单项选择题(共50题,每题2分。

每题的备选项中,只要一个最契合题意)1.当民用修建的顶棚或墙面外表部分选用多孔或泡沫状塑料时,其厚度不该大于15mm,面积不得超越该房间顶棚或墙面积的。

A:5%B:10%C:15%D:20%E:施工单位、监理单位已完本钱合同段的作业总结参阅答案:B【解析】《修建內部装修规划防火标准》第3.1.1条规则,当顶棚或墙面外表部分选用多孔或泡沫状塑料时,其厚度不该大于15mm,面积不得超越该房间顶棚或墙面积的10%。

故本题答案为B。

2.下列施工丈量办法中,关于一般小型修建物或管线的定位,可选用。

A:角度前方交会法B:方向线交会法C:间隔交会法D:极坐标法E:施工单位、监理单位已完本钱合同段的作业总结参阅答案:A【解析】角度前方交会法适用于不便利量距或测设点远离操控点的当地。

关于一般小型修建物或管线的定位,可选用此法。

故本题答案为A。

3.混凝土外加剂的种类中,能够改进混凝土拌合物流变功用的外加剂是。

A:早强剂B:速凝剂C:引气剂D:防冻剂E:施工单位、监理单位已完本钱合同段的作业总结参阅答案:C【解析】混凝土外加剂可按首要运用功用分为以下四类:(1)改进混凝土拌合物流变功用的外加剂。

包含各种减水剂、引气剂和泵送剂等。

(2)调理混凝土凝聚时刻、硬化功用的外加剂。

包含缓凝剂、早强剂和速凝剂等。

(3)改进混凝土耐久性的外加剂。

包含引气剂、防水剂和阻锈剂等。

(4)改进混凝土其他功用的外加剂。

包含胀大剂、防冻剂、上色剂等。

故本题答案为C。

4.某修建规划图纸阐明中,修建抗震烈度为7度,意思是。

A:该修建可抗7级地震,不会崩塌并坚持无缺B:该修建所受烈度小于7度时,不会崩塌,能够持续补葺运用C:该修建所受烈度小于7度时,不会有任何损坏D:该修建能够接受7级地震,或许遭受损坏,但不会当即崩塌E:施工单位、监理单位已完本钱合同段的作业总结参阅答案:B5.关于螺栓衔接,下列说法过错的是。

2015年一建工程项目管理考试真题和参考答案及解析(直接打印)

2015年一建工程项目管理考试真题和参考答案及解析(直接打印)

全国一级建造师执业资格考试建设工程项目管理2015 年一级建造师考试真题一、单项选择题(共70题,每题1分。

每题的备选答案中,只有一个最正确或最符合题意)。

1.“建设工程项目法人决策的理性化程度以及建筑企业经营者的经营管理理念”属于影响建设工程质量的( )。

A. 管理环境因素B. 人的因素C. 方法的因素D. 社会环境因素2. 根据《中华人民共和国招标投标法实施条例》( 国务院令613 号),投标有效期从( )起计算。

A. 提交投标文件开始之日B. 购买招标文件的截止之日C. 提交投标文件的截止之日D. 招标文件的规定开标之日3. 下列工程项目策划工作中,属于建设工程项目实施阶段管理策划的是( )。

A. 确定项目实施期管理总体方案B. 确定生产运营期设施管理总体方案C. 确定项目风险管理与工程保险方案D. 确定生产运营期经营管理总体方案4. 关于职业健康安全与环境管理体系管理评审的说法,正确的是( )。

A. 管理评审是管理体系接受政府监督的一种机制B. 管理评审是最高管理者对管理体系的系统评价C. 管理评审是管理体系自我保证和自我监督的一种机制D. 管理评审是第三方论证机构对管理体系的系统评价5. 下列双代号时标网络计划中,关键线路有( ) 条。

A.5B.4C.3D.26. 关于建设工程管理内涵的说法,正确的是( )。

A. 建设工程项目管理和设施管理即为建设工程管理B. 建设工程管理不涉及项目使用期的管理方对工程的管理C. 建设工程管理是对建设工程的行政事务管理D. 建设工程管理工作是一种增值服务7. 下列安全生产管理制度中,最基本,也是所有制度核心的是( )。

A. 安全生产教育培训制度B. 安全生产责任制C. 安全检查制度D. 安全措施计划制度8. 根据建设工程项目施工成本的组成,属于直接成本的是( )。

A. 工具用具使用费B. 职工教育经费C. 机械折旧费D. 管理人员工资9. 某施工项目部根据以往项目的材料实际耗用情况,结合具体的施工项目要求,制定领用材料标准控制发料。

2014年一级建造师《建设工程项目管理》真题及答案

2014年一级建造师《建设工程项目管理》真题及答案

2014年一级建造师《建设工程项目管理》真题及答案一、单项选择题1、建设工程项目管理就是自项目开始到项目完成,通过()使项目目标得以实现。

A.项目策划和项目组织B.项目控制和项目协调C.项目组织和项目控制D.项目策划和项目控制2、组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和()。

A.管理目标分工B.管理职能分工C.管理责任分工D.管理权限分工3、编制项目管理任务分工表时,首先进行项目管理任务的分解,然后()。

A.确定项目管理的各项工作流程B.分析项目管理合同结构模式C.明确项目经理和各主管工作部门或主管人员的工作任务D.分析组织管理方面存在的问题4、业主确定的工程项目设计变更工作流程,属于工作流程组织中的()。

A.管理工作流程B.物质流程C.信息处理工作流程D.设计工作流程5、为明确混凝土工程施工中钢筋制安、混凝土浇筑等工作之间的逻辑关系,施工项目部应当编制()。

A.组织结构图B.任务分工表C.工作流程图D.工作一览表6、在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是()。

A.管理职能分工表B.工作任务分工表C.项目结构图D.组织结构图7、建设工程项目实施阶段策划的主要任务是确定()。

A.项目建设的总目标B.如何实现项目的目标C.项目建设的指导思想D.如何组织项目的建设8、在施工总承包管理模式下,施工项目总体管理和目标控制的责任由()承担。

A.业主B.分包单位C.施工总承包管理单位D.施工总承包单位9、对建设工程项目进度目标进行分析和论证,其目的是()。

A.论证进度目标实现的经济性B.确定调整进度目标的方法C.制定进度控制措施D.论证进度目标是否合理10、清理高层建筑施工垃圾的正确做法是()。

A.将各楼层施工垃圾装入密封容器后吊走B.将各楼层施工垃圾焚烧后装入密封容器吊走C.将施工垃圾洒水后沿临边窗口倾倒至地面后集中处理D.将施工垃圾从电梯井倾倒至地面后集中处理11、施工企业在工程投标阶段编制的估算成本计划是一种()成本计划。

2014年一级建造师考试《建设工程项目管理》真题及试题答案[单选61-70题]

2014年一级建造师考试《建设工程项目管理》真题及试题答案[单选61-70题]

2014年一级建造师考试《建设工程项目管理》真题及试题答案单选61-70题一级建造师真题网2014年一级建造师考试《建设工程项目管理》试题及参考答案单选61-70题,供一级建造师考生参考。

,:,!2014年全国一级建造师考试《建设工程项目管理》试卷与参考答案单选题01-10题11-20题21-30题31-40题41-50题51-60题61-70题多选题71-80题81-90题91-100题61.如工程质量不符合要求,经过加固处理后外形尺寸改变,但能满足使用要求,其处理方法是()A.按技术处理方案和协商文件进行验收B.虽有质量缺陷,应予以验收C.扔按验收不合理处理D.先返工处理,重新进行验收【参考答案】A。

本题考查是的施工质量验收不合理的处理。

严重质量缺陷或者超过检验范围内的缺陷,经法定检测单位检测鉴定后,认为不能满足最低限度的安全储备和使用功能,则必须进行加固处理,索然改变外形尺寸,但能,满足安全使用需求,可按技术处理方案和协商文件进行验收,责任放应承担经济责任,参见教材P199.62、根据《质量管理体系基础和术语》(GB/19000-2008/ISO9000:2005),质量控制的定义是()A.质量管理的一部分,致力于满足质量要求的一系列相关活动B.工程建设参与者为了保证工作项目质量所从事工作的水平和完善度C.对建筑产品具备的满足规定要求能力的程度所作的系统检查D.未达到工程项目质量要求所采取的作业技术和活动【参考答案】A。

本题考查质量控制的定义。

质量控制是质量管理的一部分,是致力于满足质量要求的一系列相关活动。

参见教材P159.63.下列施工企业作业质量控制点中,属于“待检点”的是()。

A.隐蔽工程B.重要部位C.特种作业D.专门工艺【参考答案】A。

凡属“待检点”的施工作业,如隐蔽工程等,施工方必须在完成施工质量自检的基础上,提前通知项目监埋机构进行检查验收。

参见教材P186。

64、关于国际工程承包合同争议解决的说法,正确的是()A.国际工程合同承包合同中,仲裁实行一裁终局制B.国际工程承包合同中,应首选诉讼作为解决争议的方式C.国际工程承包合同争议解决最有效的方式是协商D.FIDIC,合同中,DAB提出的裁决是强制性的【参考答案】C。

2015年建设工程项目管理历年真题及答案

2015年建设工程项目管理历年真题及答案

A. 工程监理单位接受业主的委托必须保证项目目标的实现
B. 工程监理单位在组织上不能依附于监理工作的对象
C. 工程监理单位从事监理工作的人员均应是注册监理工程师
D. 工程监理单位以独立的第三方身份处理业主和承包商的冲突
14. 关于 FIDIC《永久设备和设计——建造合同条件》内容的说法,正确的是 ( )。
19. 关于施工安全技术措施的说法,正确的是 ( )。
A. 施工安全技术措施要有针对性
B. 施工安全技术措施包括固体废弃物的处理
C. 施工安全技术措施可以不包括针对自然灾害的应急预案
D. 施工安全技术措施可在工程开工后制定
20. 根据《建筑市场诚信行为信息管理办法》( 建市 (2007)9 号 ),建设行政主管部门市场诚
信信息平台上不良行为记录的公布时间,除法律,法规另有规定的,应为行政处罚做
出后 ( ) 日内。
A.14
B.10
C.7
D.5
21. 某工程的混凝土结构出现较深裂缝,但经分析判定其不影响结构的安全和使用,正确
的处理方法是 ( )。
A. 表面密封
B. 嵌缝封闭
C. 灌浆修补
D. 限制使用
22. 关于大型建设工程项目总进度目标论证的说法,正确的是 ( )。
A. 管理环境因素
B. 人的因素
C. 方法的因素
D. 社会环境因素
2. 根据《中华人民共和国招标投标法实施条例》( 国务院令 613 号 ),投标有效期从 ( ) 不
起计算。
A. 提交投标文件开始之日
B. 购买招标文件的截止之日
C. 提交投标文件的截止之日
D. 招标文件的规定开标之日
要 3. 下列工程项目策划工作中,属于建设工程项目实施阶段管理策划的是 ( )。

2015年一级建造师《建设工程项目管理》真题答案及解析

2015年一级建造师《建设工程项目管理》真题答案及解析

2015年一级建造师《建设工程项目管理》真题答案及解析1.“建设工程项目法人决策的理性化程度以及建筑企业经营者的经营管理理念”属于影响建设工程质量的()A.管理环境因素B.人的因素C.方法的因素D.社会环境因素【答案】D【解析】本题考查的是项目质量的影响因素,社会环境因素主要是指会对项目质量造成影响的各种社会环境因素,包括国家建设法律法规的健全程度及其执法力度;建设工程项目法人决策的理性化程度以及建筑业经营者的经营管理理念;建筑市场包括建设工程交易市场和建筑生产要素市场的发育程度及交易行为的规范程度;政府的工程质量监督及行业管理成熟程度;建设咨询服务业的发展程度及其服务水准的高低;廉政管理及行风建设的状况等。

参见教材p165。

2.根据《中华人民共和国招标投标法实施管理条例》(国务院令613号),投标有效期从()起计算。

A.提交投标文件开始之日B.购买招标文件的截止之日C.提交投标文件的截止之日D.招标文件规定开标之日【答案】C【解析】本题考查的是投标有效期。

投标有效期从提交投标文件的截止之日起算。

参见教材P274-273.3.下列工程项目策划工作中,属于建设工程项目实施阶段管理策划的是()。

A.确定项目实施期管理总体方案B.确定生产运营期设施管理总体方案C.确定项目风险管理与工程保险方案D.确定生产运营期经营管理总体方案【答案】C【解析】本题考查的是项目实施阶段策划的工作内容。

项目实施的管理策划主要工作内容包括:(1)项目实施各阶段项目管理的工作内容;(2)项目风险管理与工程保险方案。

参见教材P40。

4.关于职业健康安全与环境管理体系管理评审的说法,正确的是()。

A.管理评审的是管理体系接受政府监督的一种机制B.管理评审是最高管理者对管理体系的系统评价C.管理审评是管理体系自我保证和自我监督的一种机制D.管理评审是第三方论证机构对管理体系的系统评价【答案】B【解析】本题考查的是职业健康安全管理体系与环境管理体系的运行。

2014年一级建造师《建设工程项目管理》考试真题卷

2014年一级建造师《建设工程项目管理》考试真题卷

2014年一级建造师《建设工程项目管理》考试真题卷•本卷共分为2大题50小题,作答时间为180分钟,总分100分,60分及格。

•一、单项选择题(共25题,每题2分。

每题的备选项中,只有一个最符合题意)1.质量管理是在质量方面指挥和控制组织的协调的活动,这些活动包括制定质量方针和质量目标,以及()。

A:质量策划、质量控制、质量保证和质量改进B:质量策划、质量控制、质量监督和质量保证C:设定标准、测量结果、评价、纠偏D:质量策划、质量控制、设定标准和评价纠偏参考答案:A2.下列质量管理的只能活动中,属于PDCA循环中"D职能的活动是()。

A:明确项目质量目标B:专职质检员检查产品质量C:行动方案的部署和交底D:制定实现质量目标的行动方案参考答案:C详见第四版教材P171原文是:(二)实施D:在各项质量活动实施前,要根据质量管理计划进行行动方案的部署和交底;交底的目的在于使具体的作业者和管理者明确计划的意图和要求3.PDCA循环中,处置阶段的主要任务是()。

A:明确目标并制定实现目标的行动方案B:展开工程的作业技术活动C:对计划实施过程进行各种检查D:对质量问题的偏差原因进行分析,采取措施予以纠正参考答案:D4.以下关于质量控制的解释正确的是()。

A:质量控制就是质量管理B:质量控制就是为达到质量要求所进行的作业技术和活动C:只要具备相关作业技术能力,就能产生合格的质量D:质量控制是通过行动方案和资源配置实现预期质量目标的系统过程参考答案:D5.盲目追求建筑产品质量的高标准,而不充分考虑业主的投资规模,是缺乏考虑质量的()的决策。

A:安全性B:可靠性C:适用性D:经济型参考答案:D6.确立质量管理和建立质量体系的基本原理是()。

A:组织论B:控制论C:系统论D:PDCA循环参考答案:D应选D,理由是参见第四版教材P170。

在长期的生产实践和理论研究中形成的PDCA,是建立质量管理体系和进行质量管理的基本方法。

2014一级建造师建设工程项目管理综合测试题及答案

2014一级建造师建设工程项目管理综合测试题及答案

2014年一级建造师考试备考资料2014年一级建造师考试《建设工程项目管理》综合测试题及答案关于本文档:●朱永强搜集整理●共30页;18,570字●共2份试卷及答案;售价3元(平均每份试卷1.5元)目录2014年一级建造师考试《建设工程项目管理》综合测试题及答案(1) (2)2014年一级建造师考试《建设工程项目管理》综合测试题(1) (2)2014年一级建造师考试《建设工程项目管理》综合测试题答案(1). 13 2014年一级建造师考试《建设工程项目管理》综合测试题及答案(2).. 16 2014年一级建造师考试《建设工程项目管理》综合测试题(2) (16)2014年一级建造师考试《建设工程项目管理》综合测试题答案(2). 272014年一级建造师考试《建设工程项目管理》综合测试题及答案(1)2014年一级建造师考试《建设工程项目管理》综合测试题(1)一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意)1.关于项目管理和工程管理的说法,正确的是()。

A.工程项目管理的时间是项目的全寿命周期B.建设工程管理的时间是项目的实施阶段C.工程管理的核心任务是为项目的建设和使用增值D.项目管理的核心任务是目标控制2.建设工程管理是一种增值服务,属于工程使用增值的是()。

A.确保工程建设安全B.提髙工程质量C.有利于节能环保D.有利于投资控制3.业主方项目管理工作中,最重要的任务是()。

A.投资控制B.合同管理C.质量控制D.安全管理4.反映一个组织系统中各工作部门或各管理人员之间的指令关系的是()。

A.组织结构模式B.组织分工C.管理职能分工D.工作流程5.施工单位编制项目管理任务分工表之前要完成的工作是()。

A.对项目实施各阶段的管理任务进行详细分解B.明确各项管理工作的工作流程C.落实各工作部门的具体人员D.对各项管理工作的执行情况进行检查6.建设工程项目实施阶段组织策划的主要工作内容包括()。

2015年一级建造师考试《建设工程项目管理》真题及答案解析【完整版】

2015年一级建造师考试《建设工程项目管理》真题及答案解析【完整版】

2015年一级建造师考试《建设工程项目管理》真题及答案解析【完整版】一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意)1.“建设工程项目法人决策的理性化程度以及建筑企业经营者的经营管理理念”属于影响建设工程质量的()。

A.管理环境因素B.人的因素C.方法的因素D.社会环境因素【答案】D【解析】影响建设工程项目质量的因素包括:人的因素、机械的因素、材料的因素、方法的因素、环境的因素。

环境的因素又包括项目的自然环境因素、社会环境因素、管理环境因素和作业环境因素。

其中,社会环境因素主要是指会对项目质量造成影响的各种社会环境因素,主要包括:①国家建设法律法规的健全程度及其执法力度;②建设工程项目法人决策的理性化程度以及建筑业经营者的经营管理理念;③建筑市场(包括建设工程交易市场和建筑生产要素市场)的发育程度及交易行为的规范程度;④政府的工程质量监督及行业管理成熟程度;⑤建设咨询服务业的发展程度及其服务水准的高低;⑥廉政管理及行风建设的状况等。

2.[已过时]根据《中华人民共和国招标投标法实施条例》(国务院令613号),投标有效期从()起计算。

A.提交投标文件开始之日B.购买招标文件的截止之日C.提交投标文件的截止之日D.招标文件规定开标之日【答案】C【解析】《招标投标法实施条例》第二十五条规定,招标人应当在招标文件中载明投标有效期。

投标有效期从提交投标文件的截止之日起算。

【说明】根据最新版考试教材,该知识点已删除。

3.下列工程项目策划工作中,属于建设工程项目实施阶段管理策划的是()。

A.确定项目实施期管理总体方案B.确定生产运营期设施管理总体方案C.确定项目风险管理与工程保险方案D.确定生产运营期经营管理总体方案【答案】C【解析】建设工程项目实施阶段策划的主要任务是确定如何组织项目的开发或建设。

建设工程项目实施阶段策划的基本内容包括:①项目实施的环境和条件的调查与分析;②项目目标的分析和再论证;③项目实施的组织策划;④项目实施的管理策划;⑤项目实施的合同策划;⑥项目实施的经济策划;⑦项目实施的技术策划;⑧项目实施的风险策划等。

2014一级建造师考试项目管理真题答案及解析

2014一级建造师考试项目管理真题答案及解析

2014一级建造师考试《建设工程项目管理》真题及答案解析一、单选选择题1.关于关键工作和关键线路的说法正确的是()。

A.关键线路上的工作全部是关键工作B.关键工作不能再非关键线路上C.关键线路上不允许出现虚工作D.关键线路上的工作总时差均为零【答案】A【解析】选项B非关键线路上也有可能有关键工作;选项C关键线路上允许有虚工作;选项D应为“总时差为0的工作为关键工作”。

参见教材P152。

2.在FIDIC系列合同工作中,《EPC 交钥匙项目合同条件》的合同计价采用()。

A.固定单价B.变动单价C.固定总价D.变动总价【答案】C【解析】《EPC交钥匙项目合同条件》适用于在交钥匙的基础上进行的建设项目的设计和施工,承包商要负责所有的设计,采购和建造工作,在交钥匙时,要提供一个设施配备完整,可以投产运行的项目。

合同计价采用固定总价方式,只有在某些特定风险出现时才调整价格。

参见教材 P352。

3.某双代号网络图如下图所示,存在的错误是()。

A.工作代号相同B.出现无箭头连线C.出现无箭头节点箭头D.出现多个起点节点【答案】A【解析】工作①→②,用两条箭线表示是错误的,在双代号网络图中每一项工作都必须用一条箭线和两个代号表示。

参见教材 P129。

4.项目投资的动态控制中,相对于工程合同价,可作为投资计划值的是()。

A.工程支付款B.工程结算C.工程预算D.项目估算【答案】C【解析】参见教材P59。

5.建设行政主管部门市场诚信信息平台上良好行为记录信息的公布期限一般为()。

A.1个月B.6个月C.1年D.3 年【答案】D【解析】良好行为记录信息公布期限一般为 3 年。

参见教材 P335。

6.根据《建设项目工程总承包合同示范文本(试行)》(GF—2011—0216),发包人的义务是()。

A.组织施工验收B.提交临时占地资料C.提供设计审查所需的资料D.负责办理项目备案手续【答案】D【解析】发包人的主要义务和权利如下:负责办理项目审批,批准或备案手续。

2014年一级建造师《建设工程项目管理》考试真题卷

2014年一级建造师《建设工程项目管理》考试真题卷

2014年一级建造师《建造工程项目办理》考试真题卷•本卷共分为2大题50小题,作答时刻为180分钟,总分100分,60分及格。

一、单项选择题(共25题,每题2分。

每题的备选项中,只需一个最契合题意)1.质量办理是在质量方面指挥和操控安排的和谐的活动,这些活动包含拟定质量方针和质量方针,以及()。

A:质量策划、质量操控、质量保证和质量改善B:质量策划、质量操控、质量监督和质量保证C:设定规范、丈量作用、点评、纠偏D:质量策划、质量操控、设定规范和点评纠偏参考答案:A2.下列质量办理的只能活动中,归于PDCA循环中"D功用的活动是()。

A:清晰项目质量方针B:专职质检员查看产品质量C:举动方案的布置和交底D:拟定完结质量方针的举动方案参考答案:C详见第四版教材P171原文是:(二)施行D:在各项质量活动施行前,要根据质量办理方案进行举动方案的布置和交底;交底的目的在于使详细的作业者和办理者清晰方案的目的和要求3.PDCA循环中,处置阶段的首要使命是()。

A:清晰方针并拟定完结方针的举动方案B:打开工程的作业技能活动C:对方案施行进程进行各种查看D:对质量问题的误差原因进行剖析,选用办法予以纠正参考答案:D4.以下关于质量操控的解说正确的是()。

A:质量操控便是质量办理B:质量操控便是为到达质量要求所进行的作业技能和活动C:只需具有相关作业技能才能,就能产生合格的质量D:质量操控是经过举动方案和资源配置完结预期质量方针的系统进程参考答案:D5.盲目寻求修建产品质量的高规范,而不充分考虑业主的出资规模,是缺少考虑质量的()的决议方案。

A:安全性B:可靠性C:适用性D:经济型参考答案:D6.树立质量办理和树立质量系统的根本原理是()。

A:安排论B:操控论C:系统论D:PDCA循环参考答案:D应选D,理由是拜见第四版教材P170。

在长时刻的出产实践和理论研究中构成的PDCA,是树立质量办理系统和进行质量办理的根本办法。

2014年一级建造师《建设工程项目管理》历年考试真题

2014年一级建造师《建设工程项目管理》历年考试真题

作者:Pan Hon glia ng仅供个人学习2014年一级建造师《建设工程项目管理》考试真题2014年一级建造师考试真题、模拟题尽收其中,千名业界权威名师精心解析,精细化试题分析、完美解析一网打尽!在线做题就选针题库:/oXVZF一、单项选择题(一共70题,每题1分。

每题的备选项中,只有1个最符合题意)1.建设工程项目管理的核心任务是项目的()。

A •目标规划B.目标比选C.目标论证D .目标控制2.如图所示的组织工具是()。

A.项目结构图B .组织结构图C.合同结构图D .线性组织结构图3.工作流程组织反映一个组织系统中各项工作之间的(A .静态组织B .动态组织C.工艺D .从属4.线性组织结构的特点是()。

A .每一个工作部门只有一个直接的下级部门B .每一个工作部门只有一个直接的上级部门C.谁的级别高,就听谁的指令D .可以越级指挥或请示5.施工总承包模式与施工,总承包管理模式的相同之处在于A.项目建设周期B .总包单位对分包单位的管理责任C.业主对分包单位的付款方式D .业主对分包单位的选择和认可权限6.建设工程项目管理规划是指导项目管理工作的(A .操作性B .实施性C.纲领性D .作业性7.建设工程项目目标动态控制的核心是()。

A .合理确定计划值B .认真收集实际值C .适当调整工程项目目标D .比较分析,采取纠偏措施&根据《建设工程项目管理 规范》(GB/T50326-2006 ),施工方项目经理的管理权限 包括()等。

A •主持项目的投标工作B •组建工程项目经理部C .制订项目经理部内部计酬办法D .选择具有相应资质的分包人9 •按照我国现行管理体制,施工方项目经理( )。

A. 是施工企业法定代表人B •是施工企业法定代表人在工程项目上的代表人C .是一个技木岗位,而不是管理岗位D •须在企业项目管理部领导下主持项目管理工作 10.对专业性较强的工程项目,项目监理机构应编制工程建设监理实施细则, 并必须经()批准后执行。

2015一建《建设工程项目管理》真题和答案分开的

2015一建《建设工程项目管理》真题和答案分开的

2015年一级建造师考试《建设工程项目管理》真题、答案及解析一、单项选择题(共70 题,每题1分。

每题的备选项中,只有一个最符合题意)1.建设项目工程总承包方的项目管理工作主要在项目的()。

A.决策阶段、实施阶段、使用阶段B.实施阶段C.设计阶段、施工阶段、保修阶段D.施工阶段2.下列影响建设工程项目管理目标实现的因素中,起决定性作用的是()A.人B.方法C.工具D.组织3.管理是由多个环节组成的过程,为了说明组成管理的这些环节可以使用()。

A.项目组织设计文件B.项目任务分期表C.工作任务分工表D.管理职能分工描述书4.下列建设工程项目决策阶段的工作内容中,属于组织策划的是()A.业主方项目管理的组织结构B.生产运营期经营管理总体方案C.编码体系的建立D.实施期组织总体方案5.建设项目工程总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过程的( )。

A.组织柔性化B.组织集成化C.组织扁平化D.组织高效化6.采用施工总承包管理模式时,对各分包单位的质量控制由()进行。

A.施工总承包单位B.施工总承包管理单位C.业主方D.监理方7.根据《建设工程项目管理规范》(GB/T50326-2006),项目管理规划应包括项目管理规划大纲和()两类文件。

A.项目管理计划B.项目管理实施细则C.项目管理操作规划D.项目管理实施规划8.编制施工组织总设计时,在施工总进度计划确定之后,才可以进行的工作是()A.拟定施工方案B.确定施工的总体部署C.编制资源需求量计划D.计算主要工种工程的工程量9. 当工程项目实行施工总承包管理模式时,业主与施工总承包管理单位的合同一般采用()A.单价合同B.固定总价合同C.变动总价合同D.成本加酬金合同10.根据《建设工程安全生产管理条例》,下列施工起重机械进行登记时提交的资料中,属于机械使用有关情况的是()。

A.制造质量证明书B.起重机械的管理制度C.检验证书D.使用说明书11.施工项目年度成本分析的重点是()。

2014年一级建造师考试《建设工程项目管理》真题及答案解析【完整版】

2014年一级建造师考试《建设工程项目管理》真题及答案解析【完整版】

2014年一级建造师考试《建设工程项目管理》真题及答案解析【完整版】一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意)1.在施工合同实施中,“项目经理将各种任务的责任分解,并落实到具体人员”的活动属于()的内容。

A.合同分析B.合同跟踪C.合同交底D.合同实施控制〖答案〗C〖解析〗合同和合同分析的资料是工程实施管理的依据。

合同分析后,应向各层次管理者作“合同交底”,即由合同管理人员在对合同的主要内容进行分析、解释和说明的基础上,通过组织项目管理人员和各个工程小组学习合同条文和合同总体分析结果,使大家熟悉合同中的主要内容、规定、管理程序,了解合同双方的合同责任和工作范围,各种行为的法律后果等。

项目经理或合同管理人员应将各种任务或事件的责任分解,落实到具体的工作小组、人员或分包单位。

合同交底的目的和任务之一是将各种合同事件的责任分解落实到具体的工作小组、人员或分包单位。

2.建设工程施工工地上,对于不适合再利用且不宜直接予以填埋处置的废物,可采取()的处理方法。

A.减量化处理B.焚烧C.稳定固化D.消纳分解〖答案〗B〖解析〗固体废物的处理和处置包括五种方式:①回收利用,是对固体废物进行资源化的重要手段之一。

②减量化处理,是对已经产生的固体废物进行分选、破碎、压实浓缩、脱水等减少其最终处置量,减低处理成本,减少对环境的污染。

③焚烧,用于不适合再利用且不宜直接予以填埋处置的废物,除有符合规定的装置外,不得在施工现场熔化沥青和焚烧油毡、油漆,亦不得焚烧其他可产生有毒有害和恶臭气体的废弃物。

④稳定和固化,是利用水泥、沥青等胶结材料,将松散的废物胶结包裹起来,减少有害物质从废物中向外迁移、扩散,使得废物对环境的污染减少。

⑤填埋,是固体废物经过无害化、减量化处理的废物残渣集中到填埋场进行处置。

禁止将有毒有害废弃物现场填埋,填埋场应利用天然或人工屏障。

3.在FIDIC系列合同文件中,《EPC交钥匙项目合同条件》的合同计价采用()方式。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2014年一级建造师《建造工程项目处理2015》考试真题卷(7)•本卷共分为1大题50小题,作答时刻为180分钟,总分100分,60分及格。

一、单项选择题(共50题,每题2分。

每题的备选项中,只要一个最契合题意)1.关于建造工程项目处理的开展,下列说法过错的是。

A:项目处理的第二代指的是包含一个项目全进程的处理,不只限于项意图施行阶段B:项目处理中的运用信息技能包含项目处理信息系统和项目信息门户C:项目信息门户即业主和项目各参加方在互联网渠道上进行工程处理D:开发处理、项目处理和设备处理在一致化构成项目全寿数处理的进程中有一致的处理言语,但处理规矩不同E:速度比率参考答案:D【解析】项目处理经过30多年来的不断开展,走过了第一代—传统的项目处理,第二代—全进程处理,第三代—组合处理,以及第四代—改动处理。

故A正确;项目处理中信息化是人类社会开展进程中一种特定现象,其标明人类对信息资源的依靠程度越来越高,其运用的首要信息技能包含项目处理信息系统和项目信息门户。

故B正确;项目信息门户指的是建造工程的项目信息门户,是业主和项目各参加方在互联网渠道上相互沟通、一起作业的处理东西。

故C正确;项目全寿数处理便是将开发处理、项目处理和设备处理集成和一致后构成一致的处理言语、一致的处理规矩以及信息系统的集成化的新的处理系统。

故D过错。

因此本题正确答案为D。

2.施工本钱核算中,依照规则开支规模对进行归集。

A:施工费用B:处理费用C:调研费用D:安排费用E:速度比率参考答案:A【解析】本题考查对施工本钱核算的了解。

施工本钱核算包含两个根本环节:一是依照规则的本钱开支规模对施工费用进行归集和分配,核算出施工费用的实践产生额;二是根据本钱核算政策,选用恰当的办法,核算出该施工项意图总本钱和单位本钱。

故正确答案是A。

3.关于工程项目质量操控系统的树立进程,下列说法中正确的是。

A:工程项目质量操控系统的树立进程是树立系统质量操控网络、拟定质量操操控度、编制质量操控方案、剖析质量操控界面B:工程项目质量操控系统的树立进程是拟定质量操操控度、树立系统质量操控网络、剖析质量操控界面、编制质量操控方案C:构成建造工程项目质量操控系统的处理文件和手册,归于编制质量操控方案的作业内容D:树立系统质量操控网络,首要清晰系统各层面的建造工程质量操控担任人E:速度比率参考答案:D【解析】工程项目质量操控系统的树立进程,一般可按以下环节顺次打开作业。

(1)树立系统质量操控网络,首要清晰系统各层面的建造工程质量操控担任人;(2)拟定质量操操控度,包含质量操控例会准则、和谐准则、陈述批阅准则、质量查验准则和质量信息处理准则等;(3)剖析质量操控界面,建造工程项目质量操控系统的质量责任界面,包含静态界面和动态界面;(4)编制质量操控方案,建造工程项目处理总安排者,担任掌管编制建造工程项目总质量方案,并根据质量操控系统的要求,布置各质量责任主体编制与其承当使命规模相契合的质量方案,并按规则程序完结质量方案的批阅,作为其施行本身工程质量操控的根据。

因此正确答案为D。

4.在风险源的辨认办法中,具有简洁、易行的长处。

A:安全查看表法B:故障树剖析法C:专家查询法D:事端树剖析法E:速度比率参考答案:C【解析】专家查询法是经过向有经历的专家咨询、查询,辨认、剖析和点评风险源的一类办法,其长处是简洁、易行,其缺点是受专家的常识、经历和占有材料的约束,或许呈现遗失。

因此正确答案为C。

5.某施工企业进行土方开挖工程,按合同约好9月份的方案作业量为,方案单价是12元/;到月底查看时,承认承揽商完结的作业量为,实践单价为15。

则该工程的进展误差(SV)和进展绩效指数(SPI)分别为。

A:0.36万元;0.91B:-0.36万元;0.83C:-0.38万元;0.91D:0.36万元;0.80E:速度比率参考答案:C【解析】进展误差=已完作业预算费用-方案作业预算费用=元/元/万元<0。

表明进展延误,即实践进展落后于方案进展。

进展绩效指数(SPI)=已完作业预算费用(BCWP)/方案作业预算费用(BCWS)元/元/,表明进展延误,即实践进展比方案进展拖后。

故正确答案是C。

6.经过技能经济政策的比照,查看政策的完结状况,剖析产生差异的原因,从而发掘内部潜力的办法是。

A:比较法B:要素剖析法C:差额核算法D:比率法E:速度比率参考答案:A【解析】比较法,又称“政策比照剖析法”,便是经过技能经济政策的比照,查看政策的完结状况,剖析产生差异的原因,从而发掘内部潜力的办法。

7.在某工程双代号网络方案中,作业M的最早开端时刻为第15天,其持续时刻为7天。

该作业有两项紧后作业,它们的最早开端时刻分别为第27天和第30天,最迟开端时刻分别为第28天和第33天,则作业M的总时差和自在时差分别为天。

A:5和6B:6和5C:6和7D:11和6E:速度比率参考答案:B【解析】M作业的最早完结时刻=15+7=22(天),总时差=M的最迟完结时刻(紧后作业的最迟开端时刻的最大值)-M的最早完结时刻=28-22=6(天),自在时差=紧后作业的最早开端时刻的最小值-M的最早完结时刻=27-22=5(天)。

故正确答案是B。

8.建造工程常用网络方案中,双代号网络图中虚箭线表明。

A:自在耗费程度B:作业的持续时刻C:作业之间的逻辑联络D:非要害作业E:速度比率参考答案:C【解析】在双代号网络图中,为了正确地表达图中作业之间的逻辑联络,往往需求运用虚箭线。

虚箭线是实践作业中并不存在的一项虚设作业,故它们既不占用时刻,也不耗费资源,一般起着作业之间的联络、区别和断路三个效果。

9.在选用调值公式法进行建安工程价款动态结算时,价格调整所要查核的地址一般是。

A:工程所在地B:政府指定地址C:发包方总部所在地D:承揽方总部所在地E:速度比率参考答案:A【解析】运用调值公式进行价格调整的作业程序:(1)确认核算物价指数的种类;(2)清晰①合同价格条款中,应写明经两边商定的调整要素。

②查核的地址(一般是工程所在地)和时点(基准日期的市场价格和与特定付款证书有关的期间最终一天的49天前的时点价格)。

③确认各本钱要素的系数和固定系数。

因此本题正确答案为A。

10.在下列进展操控纠偏办法中,归于处理办法的是。

A:执行加速工程进展所需的资金B:改善施工办法和改动施工机具C:调整进展处理的办法和手法D:调整项目处理作业流程和班子人员E:速度比率参考答案:C【解析】进展操控纠偏办法包含安排办法、处理办法、经济办法和技能办法。

其间,处理办法(包含合同办法)是指,剖析由于处理的原因此影响项目政策完结的问题,并采纳相应的办法,如调整进展处理的办法和手法,改动施工处理和强化合同处理等。

选项A归于经济办法,选项B归于技能办法,选项D归于安排办法。

故正确答案是C。

11.某工厂设备根底的混凝土浇筑时掺入木质素磺酸钙减水剂,因施工处理不善,使得掺量多于规则7倍,导致混凝土坍落度大于180mm,石子下沉,混凝土结构不均匀,浇筑后5天依然不凝结硬化,28天后的混凝土实践强度不到规则强度的322,关于此状况应进行。

A:加固处理B:返工处理C:约束运用D:报废处理E:速度比率参考答案:B【解析】当工程质量缺点经过修补处理后仍不能满意规则的质量标准要求,或不具备弥补或许性,则有必要采纳返工处理。

例如,该工厂设备根底的混凝土浇筑时掺入木质素磺酸钙减水剂的量多于规则7倍,导致混凝土坍落度大于180mm,石子下沉,混凝土结构不均匀,浇筑后5天依然不凝结硬化,28天的混凝土实践强度不到规则强度的32%,此状况就不得不返工重浇。

故本题选B。

12.直接联络到工程项意图质量构成。

A:修建材料B:工程规划文件C:总体规划D:施工方案E:速度比率参考答案:A【解析】原材料、半成品及工程设备是工程实体的构成部分,其质量是工程项目实体质量的根底。

13.下列关于修建材料收购合同实行进程中供货方的违约处理,不正确的是。

A:供货方不能悉数或部分交货,应按合同约好的违约金份额乘以交货部分货款来核算违约金B:假如违约金不足以偿付收购方的实践丢失,收购方还能够别的提出补偿要求C:供货方交给的货种类类、类型不契合合同约好,收购方不赞同运用时,由供货方担任包换或包修D:供货方交给的货品标准、质量不契合合同约好,假如收购方赞同运用,应当按质论价E:速度比率参考答案:A【解析】供货方不能悉数或部分交货,应按合同约好的违约金份额乘以不能交货部分货款来核算违约金。

假如违约金不足以偿付收购方的实践丢失,收购方还能够别的提出补偿要求。

供货方交给的货种类类、类型、标准、质量不契合合同约好,假如收购方赞同运用,应当按质论价;收购方不赞同运用时,由供货方担任包换或包修。

因此正确答案为A。

14.施工本钱操控的第一步是。

A:剖析B:比较C:猜测D:纠偏E:速度比率参考答案:B【解析】施工本钱操控的一般性过程为:(1)比较;(2)剖析;(3)猜测;(4)纠偏;(5)查看。

故本题正确答案为B。

15.以下归于影响建造工程项目质量技能要素中辅佐出产技能的是。

A:实验技能B:细部技能C:标准技能D:创优技能E:速度比率参考答案:A【解析】影响建造工程项目质量的技能要素触及的内容非常广泛,包含直接的工程技能和辅佐的出产技能,前者如工程勘测技能、规划技能、施工技能、材料技能等,后者如工程检测查验技能、实验技能等。

16.施工质量操控的根据不包含。

A:工程建造合同B:技能文件C:法令法规D:业首要求E:速度比率参考答案:D【解析】施工质量操控的根据首要包含:工程建造合同、规划文件、规划交底及图纸会审记载、规划修正和技能改动、国家和政府有关部分公布的与质量处理有关的法令和法规性文件(如《修建法》、《中华人民共和国投标投标法》和《建造工程质量处理条例》等)。

17.以下关于质量操控点的表述,不正确的是。

A:质量操控点是施工质量方案的组成部分B:质量操控点的处理是静态的C:新技能、新工艺、新材料等可列为质量操控点D:质量操控点的设定能起到加强事前预控的效果E:速度比率参考答案:B【解析】关于质量操控点的处理,要做好动态设置和动态盯梢处理。

所谓动态设置,是指在工程开工前、规划交底和图纸会审时,可确认项意图一批质量操控点,跟着工程的打开、施工条件的改动,随时或定时进行操控点的调整和更新。

动态盯梢是运用动态操控原理,执行专人担任盯梢和记载操控点质量操控的状况和效果,并及时向项目处理安排的高层处理者反响质量操控信息,坚持施工质量操控点的受控状况。

18.下列施工现场质量查看办法中,不归于实测法查看的有。

A:查看踢脚线的笔直度B:丈量摊铺沥青拌合料的温度C:门窗设备D:用超声波勘探结构物内部安排或损害状况E:速度比率参考答案:D【解析】实测法便是经过实测数据与施工标准、质量标准的要求及答应误差值进行对照,以此判别质量是否契合要求,其手法可归纳为“靠、量、吊、套”四个字。
