目录第一章工程概况 (2)第二章编制依据 (5)第三章施工计划 (6)第四章施工工艺技术 (9)第五章施工安全、质量保证措施 (12)第六章劳动力计划 (21)第一章工程概况1.工程概述1.1项目名称:生活垃圾焚烧发电一期建筑工程。

1.2 环境条件:本工程处在山区,远离闹市,四周群山环绕,扰民程度小;厂区西部进场主干道与在建梅山湖路相连接,道路宽广,交通便利,资源供应方便。

1.3 项目地点:1.4建设单位:1.5施工单位:1.6设计单位:1.7勘察单位:1.8监理单位:1.9业主要求工期:4日历天。

1.10质量目标:合格。

1.11工程简况见下表:本工程为生活垃圾焚烧发电项目主厂房垃圾池,±0.000相当于黄海高程88.500m,主厂房总长度111.175米,宽度53.7米,总建筑面积15952㎡,建筑最高点47.5米,垃圾池长为33.5米、宽为30.7米,土方开挖长上口尺寸为44.2米,下口尺寸为34.5米;宽上口尺寸为41.4米,下口尺寸为31.7米,深度为4.75米具体见土方开挖平面图,基础为筏板基础,底板板厚0.75米,垫层0.1米。

2.水文地质、气候及环境情况2.1①层耕土(Q ml)——层厚0.20~2.80m,层底标高71.78~101.25m。

②层粉质粘土(Q4al+pl)——层厚0.80~3.80m,层底标高68.68~85.54m。

③层粉质粘土(Q3al+pl)——层厚0.40~6.4m,层底标高78.74~95.86m。

④层强风化砾岩(K)——层厚1.50~8.00m,层底标高66.48~98.85m。

⑤层中风化砾岩(K)——此层未揭穿。

“物理力学性质指标统计表”及“岩石试验指标统计表:3. 地下水量情况3.1根据地基勘察报告:地下结构水文地质条件一般,主要类型:上层滞水、承压水。

上层滞水主要赋存于①层耕土中,含量较小,无稳定地下水位。

②层粉质粘土呈可塑状态为相对隔水层。

深圳市南山区污水处理厂污水处理池深基坑土方工程施工方案

深圳市南山区污水处理厂污水处理池深基坑土方工程施工方案

i鬈:÷塑璺趣。

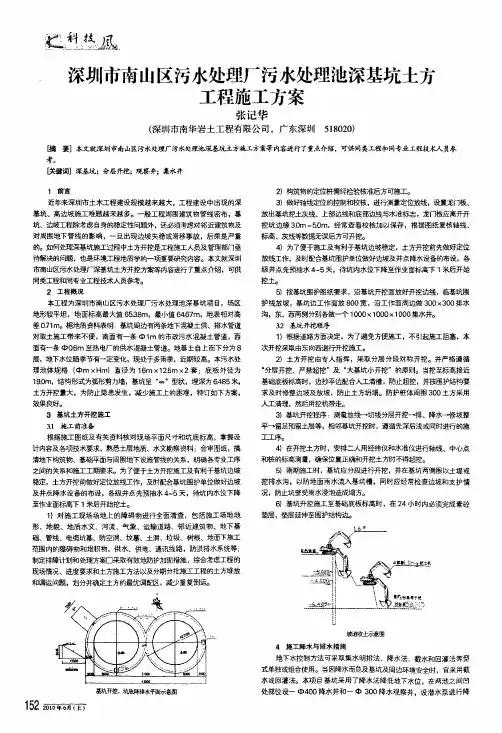

深圳市南山区污水处理厂污水处理池深基坑土方工程施工方案张记华(深圳市南华岩土工程有限公司,广东深圳518020)喃要]本文就深圳帘南山区污水处理厂污水处理池深基坟,土方施工方案等内容进行了重点介绍,可供同类工程和同专业工程桂术人员参考。

l美幽司]深基坑;分层开挖;观察井;集水井1前言近年来深圳市土木工程建设规模越来越大,工程建设中出现的深基坑、高边坡施工难题越来越多。

一般工程周围建筑物管线密布,基坑、边坡工程除考虑自身的稳定性问题外,还必须考虑对邻近建筑物及对周围地下管线的影响,~旦出现边坡失稳或滑移事故,后果是严重的。

如何处理深基坑施工过程中土方开挖是工程施工人员及管理部门亟待解决的问题,也是环境工程地质学的一项重要研究内容。

本文就深圳市南山区污水处理厂深基坑土方开挖方案等内容进行了重点介绍,可供同类工程和同专!止工程技术人员参考。

2工程概况本工程为深圳市南山区污水处理厂污水处理池深基坑项目,场区地形较平坦,地面标高最大值6538m,最小值64.67m,地表相对高差0.71m。

椐地质资料表明:基坑周边有两条地下混疑土供、排水管道对取土施工带来不便,南面有一条中1m的市政污水混凝土管道,西面有一条中0.6m至热电厂的供水混凝土管道。

地基土自上而下分为8层,地下水位随季节有一定变化,现处于多雨季,近期较高。

本污水处理池体规格(中m xH m)直径为16m×12.5m×2套:底板外径为19.0m,结构形式为弧形剪力墙,基坑呈“一”型状,埋深为6.485米,土方开挖量大,为防止隐患发生,减少施工上的困难,特订如下方案,效果良好。

3基坑土方开挖施工3.1施工前准备根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料:会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。

污水处理深基坑土方工程施工方案

污水处理深基坑土方工程施工方案

第一节施工前准备根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。

为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水4—5天,待坑内水位下降至作业面标高下1米后开始挖土。

2.1.1对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、电缆坑基、防空洞、坟墓、土洞、垃圾、树根、地面下施工范围内的障碍物和堆积物,供水、供电、通讯线路,防洪排水系统等;制定排障计划和处理方案幷采取有效地防护加固措施,综合考虑工程的现场情况、进度要求和土方施工方法以及分期分批施工工程的土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。

2.1.2构筑物的定位桩需经检验核准后方可施工。

2.1.3做好轴线定位的控制和校核,进行测量定位放线,设置龙门板、放出基坑挖土灰线、上部边线和底部边线与水准标志,龙门板应离开开挖坑边缘3.0m~5.0m,经常查看校核加以保存,根据图纸复核轴线、标高、灰线等数据无误后方可开挖。

2.1.4为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水4—5天,待坑内水位下降至作业面标高下1米后开始挖土。

2.1.5按基坑围护图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,放坡系数具体各断面详见基坑围护图,基坑边工作面放800宽,沿工作面周边做300×300排水沟,东、西两侧分别各做一个1000×1000×1000集水井。

第二节基坑开挖顺序2.2.1根据道路方面决定,为了避免方便施工,不引起施工阻塞,本次开挖采取由东向西退行开挖施工。

厂区垃圾池基础土方开挖 施工方案

厂区垃圾池基础土方开挖 施工方案

目录第一章工程概况 (2)第二章编制依据 (5)第三章施工计划 (6)第四章施工工艺技术 (9)第五章施工安全、质量保证措施 (12)第六章劳动力计划 (21)第一章工程概况1.工程概述1.1项目名称:生活垃圾焚烧发电一期建筑工程。

1.2 环境条件:本工程处在山区,远离闹市,四周群山环绕,扰民程度小;厂区西部进场主干道与在建梅山湖路相连接,道路宽广,交通便利,资源供应方便。

1.3 项目地点:1.4建设单位:1.5施工单位:1.6设计单位:1.7勘察单位:1.8监理单位:1.9业主要求工期:4日历天。

1.10质量目标:合格。

1.11工程简况见下表:本工程为生活垃圾焚烧发电项目主厂房垃圾池,±0.000相当于黄海高程88.500m,主厂房总长度111.175米,宽度53.7米,总建筑面积15952㎡,建筑最高点47.5米,垃圾池长为33.5米、宽为30.7米,土方开挖长上口尺寸为44.2米,下口尺寸为34.5米;宽上口尺寸为41.4米,下口尺寸为31.7米,深度为4.75米具体见土方开挖平面图,基础为筏板基础,底板板厚0.75米,垫层0.1米。

2.水文地质、气候及环境情况2.1①层耕土(Q ml)——层厚0.20~2.80m,层底标高71.78~101.25m。

②层粉质粘土(Q4al+pl)——层厚0.80~3.80m,层底标高68.68~85.54m。

③层粉质粘土(Q3al+pl)——层厚0.40~6.4m,层底标高78.74~95.86m。

④层强风化砾岩(K)——层厚1.50~8.00m,层底标高66.48~98.85m。

⑤层中风化砾岩(K)——此层未揭穿。

“物理力学性质指标统计表”及“岩石试验指标统计表:3. 地下水量情况3.1根据地基勘察报告:地下结构水文地质条件一般,主要类型:上层滞水、承压水。

上层滞水主要赋存于①层耕土中,含量较小,无稳定地下水位。

②层粉质粘土呈可塑状态为相对隔水层。

垃圾处理场土方开挖专项施工方案-完整版本

垃圾处理场土方开挖专项施工方案-完整版本

铜仁市餐厨废弃物收运及处理工程及铜仁市污泥处理处置工程工程〔锅炉房、水热单元、脱水车间、配电室、综合池〕土方开挖施工方案编制人:审核人:审批人:四川深蓝环保科技铜仁市餐厨废弃物收运及处理处置工程及铜仁市污泥处理处置工程同仁工程部年月日土方开挖施工方案审批表土方开挖专项施工(方案)报审表工程名称:铜仁市餐厨废弃物收运及处理处置工程及铜仁市污泥处理处置工程编号:目录一、工程概况 (1)二、编制说明 (1)三、地质情况 (2)四、施工方案 (4)五、施工顺序 (9)六、土方挖运时间和机械数量计算 (11)七、施工工艺 (13)八、土方开挖工程质量验收标准 (16)九、基坑土方开挖工程中的排水 (18)十、劳动力方案 (18)十一、施工平安保证措施 (19)十二、工程质量保证措施 (24)十三、主要文明施工措施 (26)后附:1、土方开挖平面图、剖面图2、土方开挖进度方案一、工程概况:工程名称:铜仁市餐厨废弃物收运及处理工程及铜仁市污泥处理处置工程建立地点:铜仁市万山区小龙山方案工期:540日历天〔方案开工日期:2021年1月16日、方案竣工日期:2021年6月25日〕建立规模:铜仁市餐厨废弃物收运及处理工程总用地面积12667m2,年产生物质燃气〔BNG〕54.75万立方米,粗油脂584吨;铜仁市污泥处理处置工程为新建处理规模100吨/日的污泥处理处置系统及配套设施。

本工程〔系统〕包括:污泥、餐厨缓冲/调质单元、水热处理单元、冷却-脱油单元、厌氧消化单元、压滤脱水单元、锅炉单元、臭气处理系统、沼液〔脱水滤液〕处理单元及其他辅助单元,以及各子系统内及子系统间配套的电气、仪表、自控及工艺管道系统。

该工程的实施可以对铜仁市城市餐饮行业在营运过程中产生的液态或固态废弃物实现有效处理;建立健全餐厨废弃物处理体系;对污水处理厂的剩余污泥进展减量化、稳定化、无害化处理与资源化利用。

基坑四周无相邻建筑物,但有厂区道路。

挖填垃圾填埋场土方施工工艺方案

挖填垃圾填埋场土方施工工艺方案

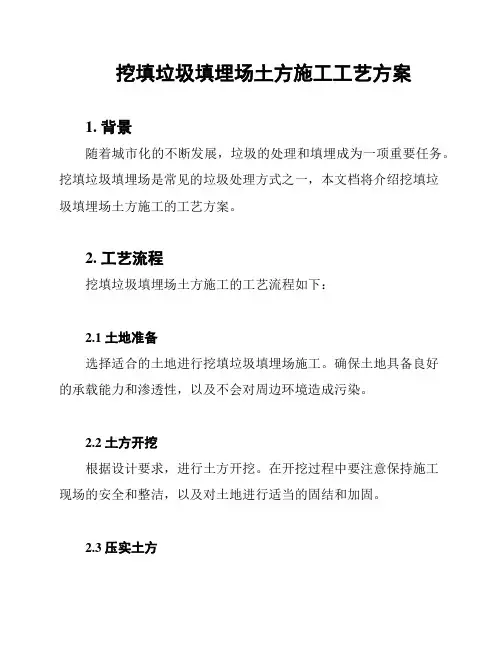

挖填垃圾填埋场土方施工工艺方案1. 背景随着城市化的不断发展,垃圾的处理和填埋成为一项重要任务。

挖填垃圾填埋场是常见的垃圾处理方式之一,本文档将介绍挖填垃圾填埋场土方施工的工艺方案。

2. 工艺流程挖填垃圾填埋场土方施工的工艺流程如下:2.1 土地准备选择适合的土地进行挖填垃圾填埋场施工。

确保土地具备良好的承载能力和渗透性,以及不会对周边环境造成污染。

2.2 土方开挖根据设计要求,进行土方开挖。

在开挖过程中要注意保持施工现场的安全和整洁,以及对土地进行适当的固结和加固。

2.3 压实土方在土方开挖完成后,对土方进行适当的压实处理。

使用合适的压实机械,确保填埋场地的土方坚实稳定,以应对日后的荷载。

2.4 垃圾填埋在土方压实完成后,开始进行垃圾的填埋。

将垃圾倾倒在指定位置,并根据设计要求进行分层填埋。

每层垃圾填埋完成后,进行适当的压实处理,确保垃圾的稳定性和安全性。

2.5 盖土处理垃圾填埋完成后,对填埋场进行盖土处理。

用合适的土壤对垃圾进行覆盖,以减少异味和污染物的释放,并减缓填埋场的风化和侵蚀。

3. 环境保护措施为确保挖填垃圾填埋场土方施工过程的环境保护,应采取以下措施:- 监测和控制垃圾填埋场周边的噪音和扬尘污染。

- 定期检测填埋场地下水位和地下水质量,确保不会对地下水造成污染。

- 建立垃圾填埋场周边植被,以减少土壤侵蚀和风化。

- 对施工现场进行定期清理和维护,确保不会对周边环境造成污染。

4. 安全注意事项在挖填垃圾填埋场土方施工过程中,应注意以下安全事项:- 严格遵守施工现场的安全操作规程,确保施工人员的人身安全。

- 对挖掘机等施工机械进行定期维护和检查,并使用符合安全要求的机械设备。

- 在施工现场设置明显的安全警示标志,以提醒人员注意安全。

- 配备专业的施工人员和安全监管人员,定期进行培训和安全检查。

5. 结论挖填垃圾填埋场土方施工工艺方案的实施,能有效处理城市垃圾并减少对环境的污染。

在施工过程中,应严格遵守相关环保和安全规定,确保施工质量和人员安全。

垃圾坑施工方案

垃圾坑施工方案

垃圾坑施工方案主厂房垃圾坑施工方案一、编制依据:1、施工组织设计文件。

2、施工设计图R121—JSG13、国家现行的验收规范及电力行业的操作规程、验收标准二、编制目的:考虑垃圾基坑工程工期紧,施工程序复杂、工作量大、砼底板及墙板抗裂、防渗漏要求高,在施工过程中具有一定的技术难度及安全隐患,为了保证质量符合设计要求和国家及电力行业的验收标准、在保证安全、进度的前提下进行此单项工程施工方案的编制。

以求达到有效的施工衔接,最大限度利用机械优势,确保工程的施工质量及施工安全,工期达到业主的要求。

三、工程概况:1、垃圾坑材料:地基换土3:7级配碎石、垫层采用C15砼,其余为C30砼,加8%CMA 三膨胀源抗裂剂,抗渗等级为S8,底板砼采用矿渣硅酸盐水泥,其它部位砼采用普通硅酸盐水泥,混凝土中另加0.9kg/m3工程纤维(18微米)。

2、垃圾基坑底板及墙板裂缝、防水、防腐等级要求及其他质量要求:底板和墙板的裂缝控制等级为三级,最大裂缝宽度限值为0.2mm,防水等级为二级,垃圾基坑内表面按强腐蚀等级防护处理,±0.000以下涂环氧沥青厚浆型涂料两遍,6.000m以下内表面为“五布七油”(玻璃钢布不小于5层)加玻璃鳞片涂料(涂层厚度每层不小于300微米),6.000m以上内壁为“三布五油”(玻璃钢布不小于3层),垃圾基坑外表面±0.00以上1:2水泥砂浆分层抹面厚度20。

四、施工方案本施工方案中基坑土方开挖、-8.00m深基坑边坡护坡、施工缝的设置位置、墙板支模(包括支模排架搭设)、混凝土的拌料、外加剂、底板大体积混凝土及墙板混凝土的浇捣、底板混凝土的抗裂、基坑内表面防腐。

1、定位放线:根据1-1/1-A轴线桩和1-12/1-A轴线桩定出垃圾基坑的位置,挖土放坡系数为1:0.5,每个台阶的宽度为1米,放出挖土上口灰线和下口灰线。

2、基坑挖土:(1)垃圾贮坑:土方开挖分两个标高,放坡系数1:0.5,第一台阶标高为-2.1m,第二次挖土标高至基坑底,即-5.70-6.00m(已含300厚级配碎石石垫层)。

污水处理厂深基坑专项施工方案

污水处理厂深基坑专项施工方案

xxxx污水处理厂工程深基坑安全专项施工方案编制:审核:审批:xxxx建设股份有限公司xxxxx污水处理厂项目经理部二0一五年五月二十日1.工程概况 ............................................................................................................................................................................ - 4 -1.1工程简介................................................................................................................................................................................ - 4 -1.2施工平面布置........................................................................................................................................................................ - 4 -................................................................................................................................................................................................ - 4 - ................................................................................................................................................................................................ - 4 - ................................................................................................................................................................................................ - 4 -1.3施工要求和技术保证条件 ................................................................................................................................................... - 4 -1.4工程地质及水文地质 ........................................................................................................................................................... - 5 -1.4.1 工程地质...................................................................................................................................................................... - 5 -................................................................................................................................................................................................ - 6 -2、进度计划 ............................................................................................................................................................................ - 8 -3、材料及设备配置计划......................................................................................................................................................... - 9 -3.1材料计划................................................................................................................................................................................ - 9 -4基坑降水 ............................................................................................................................................................................... - 9 -4.1基坑降水方案比选 ............................................................................................................................................................... - 9 -4.2 地下水...............................................................................................................................................................................- 10 -4.3降水井结构设计 .................................................................................................................................................................- 11 -4.4降水井施工工艺 .................................................................................................................................................................- 11 -4.5降水试运行..........................................................................................................................................................................- 13 -4.5.1 前期准备....................................................................................................................................................................- 13 -4.5.2 降水运行....................................................................................................................................................................- 13 -4.5.3 降水运行注意事项 ...................................................................................................................................................- 14 -4.5.4 降水井后期处理 .......................................................................................................................................................- 14 -5、基坑监测及沉降监测方案 ............................................................................................................................................... - 14 -5.1监测目的..............................................................................................................................................................................- 14 -5.2监控量测管理体系8 ........................................................................................................................................- 14 -5.3管理措施.............................................................................................................................................................................. - 17 -5.5监控的项目、方法、频率及点位布置............................................................................................................................. - 17 -.............................................................................................................................................................................................. - 17 -6 基坑开挖工序................................................................................................................................................................... - 18 -6.1基坑开挖施工组织保障 .....................................................................................................................................................- 18 -6.2基坑开挖前的施工准备 .....................................................................................................................................................- 18 -6.3基坑开挖施工工艺 .............................................................................................................................................................- 19 -6.3.1 基坑施工技术参数 ...................................................................................................................................................- 19 -.............................................................................................................................................................................................. - 20 - ..............................................................................................................................................................................................- 22 - ..............................................................................................................................................................................................- 23 - ..............................................................................................................................................................................................- 24 - ..............................................................................................................................................................................................- 24 -6.4基坑开挖安全保证措施 ..................................................................................................................................................... - 25 -6.5基坑大幅度变形应急措施 ................................................................................................................................................. - 26 -6.6基坑涌水事故应急措施 ..................................................................................................................................................... - 27 -6.7第三道钢支撑换撑技术措施.............................................................................................................................................- 28 -6.8基坑开挖工程的其他安全规定.........................................................................................................................................- 28 -6.9危险源辨识..........................................................................................................................................................................- 29 -7 边坡防护处理................................................................................................................................................................... - 29 -7.1编制依据..............................................................................................................................................................................- 30 -7.2 计划安排.............................................................................................................................................................................- 30 -7.3 主要施工方法.....................................................................................................................................................................- 32 -7.4、工程进度保证措施 ..........................................................................................................................................................- 40 -7.5工程质量保证措施及验收标准.........................................................................................................................................- 40 -7.6文明施工措施......................................................................................................................................................................- 42 -7.7施工进度计划......................................................................................................................................................................- 43 -7.9基坑开挖施工应急预案 .....................................................................................................................................................- 44 -7.10意外停电应急预案 ...........................................................................................................................................................- 46 -7.11备用发电机应急预案 .......................................................................................................................................................- 46 -8劳动力计划 ......................................................................................................................................................................... - 48 -8.1专职安全生产管理人员、特种作业人员计划表 ............................................................................................................- 48 -1.工程概况1.1工程简介xxxxx粗格栅及提升泵房、综合大楼位于xxx镇xxx4、5组。

污水厂深基坑开挖方案

污水厂深基坑开挖方案

污水厂深基坑开挖方案清晨的阳光透过窗帘的缝隙,洒在满是图纸和笔记的桌面上。

我深吸一口气,开始构思这个污水厂深基坑开挖方案的每一个细节。

一、项目背景与目标这个项目位于城市边缘,附近居民区和商业区的发展需求迫切,因此,污水处理设施的建设刻不容缓。

我们的目标是在确保安全、环保的前提下,高效完成深基坑的开挖工作,为后续的污水处理设施建设打下坚实基础。

二、基坑概况这个基坑深度约为15米,宽度达到40米,长度更是达到了100米。

地质条件复杂,上层是松散的填土,中层是粉质黏土,下层则是坚硬的岩石。

这样的地质条件,无疑给我们的开挖工作增加了难度。

三、施工准备1.人员与设备我们组建了一支经验丰富的施工队伍,包括项目经理、技术负责人、安全员、施工人员等。

同时,配备了挖掘机、铲车、吊车等设备,确保施工的顺利进行。

2.施工材料我们选择了高品质的建筑材料,如混凝土、钢筋、排水管等,确保基坑的稳定性和安全性。

四、施工步骤1.基坑降水2.基坑开挖采用分层开挖法,先从上层的松散填土开始,逐步向下挖掘。

挖掘过程中,要注意控制坑壁的稳定性,避免因土体位移过大导致坑壁塌方。

3.基坑支护在基坑开挖过程中,我们需要对坑壁进行临时支护,以防止坑壁土体滑移。

我们选择了喷射混凝土和锚杆支护相结合的方式,确保基坑的稳定性。

4.基坑排水在基坑开挖过程中,我们需要及时排除坑内积水,防止水浸泡土体,降低坑壁稳定性。

我们采用了排水沟和集水井相结合的方式,将积水排出基坑。

5.基坑监测在整个开挖过程中,我们将对基坑的稳定性进行实时监测,包括坑壁位移、地下水位等指标。

一旦发现异常,立即采取措施进行调整,确保施工安全。

五、施工安全与环保1.安全措施我们制定了严格的安全管理制度,对施工人员进行安全培训,确保他们具备应对突发事件的能力。

同时,配备了安全防护设施,如安全帽、安全带、防护眼镜等。

2.环保措施在施工过程中,我们严格遵守环保法规,采用环保型设备,减少噪音和粉尘排放。

垃圾坑处理安全专项施工方案

垃圾坑处理安全专项施工方案

最新资料,word文档,可以自由编辑!!精品文档下载【本页是封面,下载后可以删除!】垃圾坑处理安全专项施工方案目录一、编制依据 (1)1.1 相关资料 (1)1.2 主要规范、规程 (1)二、现场概况 (1)2.1 场区条件 (1)2.2 地层岩性 (1)2.3 水文地质条件 (2)2.4 位置、埋深 (2)2.5 周边建筑物 (4)三、施工部署 (4)3.1 技术措施目标 (4)3.2 组织机构 (4)3.3 机械设备准备 (5)3.4 材料准备 (5)3.5 施工周期 (6)四、施工方法 (6)4.2 边坡稳定措施 (7)4.3 护坡措施 (7)4.4 局部处理措施 (8)4.5 基坑回填 (9)4.6 堆载预压 (11)五、监控量测 (11)5.1 监测目的 (11)5.2 基坑等级与监测项目 (11)5.3 测点布置 (12)5.3 监测要求 (13)5.4 巡视检查 (14)六、雨季施工措施 (14)6.1 雨期施工原则 (14)6.2 组织机构 (14)6.3 技术准备 (15)6.4 材料物资准备 (15)6.5 防雨措施 (15)七、安全措施 (15)7.1 安全管理制度 (15)7.2 施工安全措施 (16)八、文明施工及环保措施 (17)8.1 文明施工措施 (17)8.2 环境保护措施 (17)九、应急救援措施 (17)9.1 方针 (17)9.2 原则 (18)9.3 危险源分析及对策 (18)9.4 事故应急处理措施 (18)一、编制依据1.1 相关资料(1) XXX XXX工程设计图纸;(2) XXX XXX工程--岩土工程勘察报告;(3) 现场实测取得的数据资料;1.2 主要规范、规程(1)《建筑边坡工程技术规范》(GB50330-2002);(2)《建筑基坑工程监测技术规范》(GB50497-2009);(3)《建筑机械使用安全技术规程》(JGJ33-2001);(4) 关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号;(5)关于印发《北京市实施危险性较大的分部分项工程管理办法》的通知京建施【2009】841号;(6)《施工现场临时用电安全技术规范》JGJ46-2005;(7)《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》DBJ-01-2003;(8)《工程测量规范》GB50026-2007;(9)《建筑变形测量规程》JGJ/T8-97;(10)《城镇道路工程施工与质量验收规范》(CJJ1-2008);(11)《北京市城市道路工程施工技术规程》DBJ01-45-2000二、现场概况2.1 场区条件垃圾坑所处场地地势整体平坦,场地标高为44.61~45.32m。

挖垃圾填埋场土方方案

挖垃圾填埋场土方方案

挖垃圾填埋场土方方案1. 背景在城市的发展过程中,处理和处理垃圾是一个重要的问题。

挖掘和填埋垃圾是一种常用的处理垃圾的方法。

本文档提出了一种挖垃圾填埋场土方方案,旨在有效地处理和管理垃圾。

2. 方案概述本方案包括以下步骤:1. 土地评估:选择合适的土地用于建设填埋场。

评估应考虑土地的地质条件、周围环境和卫生要求。

土地必须符合相关法规和规定。

2. 土方工程设计:根据填埋场的容量和所需垃圾处理能力,设计土方工程。

土方工程应包括土地平整、边坡设计和排水系统设计。

可借鉴相关的工程设计标准和规范。

3. 垃圾填埋操作:根据土方工程设计,按照操作规程进行垃圾填埋操作。

应采取措施保证填埋操作的安全性和环境友好性。

4. 填埋场管理:建立填埋场管理制度,包括垃圾收集和运输、填埋场维护和监测等方面。

管理制度应符合相关法规和标准。

3. 实施计划本方案的实施计划如下:1. 土地评估阶段:完成时间为一个月。

该阶段的重点是选择合适的土地和完成土地评估报告。

2. 土方工程设计阶段:完成时间为两个月。

该阶段的重点是进行土方工程的详细设计,并获得设计审批。

3. 垃圾填埋操作阶段:持续进行。

在填埋操作中,应严格按照操作规程进行。

4. 填埋场管理阶段:持续进行。

建立填埋场管理制度,并定期进行垃圾收集、填埋场维护和监测。

4. 风险管理在实施挖垃圾填埋场土方方案的过程中,可能存在以下风险:1. 土地选择风险:选择不合适的土地可能会导致填埋场的环境问题和法律纠纷。

因此,在土地评估阶段应进行详细的调查和评估,避免选择存在风险的土地。

2. 工程设计风险:不合理的土方工程设计可能导致填埋场的安全问题和环境问题。

因此,在土方工程设计阶段应严格按照相关标准进行设计,确保土方工程安全可靠。

3. 垃圾填埋操作风险:不合理的操作可能导致填埋场的环境问题和事故发生。

因此,在垃圾填埋操作阶段应严格按照操作规程进行,确保填埋操作的安全性和环境友好性。

为降低风险,建议在实施方案之前进行充分的调研和评估,并对相关风险进行有效的管理。

【方案】广东污水处理厂深基坑开挖专项施工方案

【方案】广东污水处理厂深基坑开挖专项施工方案

文档从互联网中收集,已重新修正排版,word格式支持编辑,如有帮助欢迎下载支持。

【关键字】方案深基坑开挖专项施工方案惠州第四污水处理厂厂外污水管网工程位于惠城区水口镇东部高新工业区,属水口街道办事处管辖。

北依东江龙湖大道,南面为惠城区大湖溪开发区,东望广汕高速公路,西邻城区四环路。

污水管网主要分布在开发区公路侧,距公路边处。

1、地质情况本工程土质上层为人工填土、厚度为左右、其下部为中风化红褐色砂岩,厚度为左右,第三层为微风化黄褐色砂砾岩。

地下水位:地下水位埋深左右,土层中的地下水均属于孔隙型潜水,水量不大,土的含水性和透水性强。

2、确定方案本工程周边地面开阔,附近无建筑物,地下水位埋深左右,土层中的地下水均属于孔隙型潜水,水量不大,土的含水性和透水性强,上层为人工填土、厚度为左右、其下部为中风化红褐色砂岩,厚度为左右,第三层为微风华黄褐色砂砾岩。

土质较好。

根据设计图纸,基坑底在第二或第三层土中,所以本工程基坑支护采取放坡开挖,因水量不大,排水采取潜水泵抽水。

针对本工程的特点,土方采取放坡分三阶开挖,第一阶开挖深度为,第二阶开挖深度为,第三阶开挖深度为以上。

排水采取基坑内集排水。

在基坑底设集水井。

这样,自然降水及部分层土内存水排至于集水井,由潜水泵抽出坑外。

基坑四周拉警戒线,以内不得堆土堆料。

夜间设红色警示标志。

3、施工准备1. 清除挖方区域内所有障碍物, 如地上高压、照明、通讯线路,电杆、树木、旧有建筑物及地下给排水、煤气、供热管道,电缆、沟渠、根底、坟墓等,或进行搬迁、改建、改线;。

2. 制定好基坑开挖施工方案,绘制施工总平面布置图和基坑士方开挖图, 确定开挖路线,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点。

3. 完成测量控制网的设置, 包括控制基线、轴线和水准基点。

进行土方工程的测量定位放线,并经检查复核元误后,作为施工控制的依据。

4. 在施工区域内做好临时性排水设施,场地向排水沟方向做成不小0.2%的坡度,使场地不积水,必要时设置截水沟、排洪沟。

2019年最新垃圾处理场(深基坑开挖专项施工方案)(1)

2019年最新垃圾处理场(深基坑开挖专项施工方案)(1)

二妃山弃渣场地综合治理工程施工组织设计编制单位:武汉市山山和建筑工程有限公司编制日期:二0一四年三月二十日第一章编制依据 (3)1.1、编制说明 (3)第二章工程概况及工程特点 (4)2.1 、工程概况 (4)2.2 、场地位置及地形地貌 (4)2.3 、地层结构 (4)2.4 水文地质条件 (4)2.5 、施工准备 (4)2.6 、机械材料配备 (5)2.7 、作业条件 (5)2.8 、技术准备 (6)2.9 、施工技术 (6)2.10 、土方开挖 (7)2.11 土方开挖施工措施 (7)2.12 、注意事项 (8)2.13 、基坑排水、降水方法 (9)第三章监控测量 (9)3.1 监测项目 (9)3.2 监测仪器配置 (9)13.3 部分监测方法 (10)3.4 监测资料的分析、预测和信息反馈 (11)第四章雨季施工准备 (12)4.1、雨季施工准备工作 (12)4.2、雨季土方开挖施工技术措施 (12)第五章安全及质量保证措施 (13)5.1、基坑安全监护 (13)5.2、开挖工程质量保证措施 (13)5.3、装、卸渣土与运输安全保证措施 (13)第六章应急预案 (14)6.1、安全事故应急预案 (14)6.2、塌方事故应急预案 (14)6.3、物体打击及高空坠落事故应急预案 (14)第七章环境保护措施 (15)7.1、自然环境保护 (15)7.2、噪声污染控制措施 (15)7.3、大气污染控制措施 (15)2第一章编制依据1.1、编制说明1、我公司坚持为用户服务的思想,编制施工组织设计着重在提高工程质量,加快施工进度,抓好安全文明生产,提供有利的保障。

为客户酝造一个良好的环境。

树立良好的社会形象。

2、我公司高度重视本施工方案设计的编写,由公司技术负责人组织对工程的重点、难点及关键特殊过程进行攻克。

在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案重点突出,切合工程实际,思路先进,可操作性和针对性强。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

湖二妃山弃渣场地综合治理工程施工组织设计编制单位:武汉市山山和建筑工程有限公司编制日期:二0一四年三月二十日第一章编制依据 (3)1.1、编制说明 (3)第二章工程概况及工程特点 (3)2.1、工程概况 (3)2.2、场地位置及地形地貌 (4)2.3、地层结构 (4)2.4水文地质条件 (4)2.5、施工准备 (4)2.6、机械材料配备 (5)2.7、作业条件 (5)2.8、技术准备 (5)2.9、施工技术 (6)2.10、土方开挖 (6)2.11土方开挖施工措施 (6)2.12、注意事项 (7)2.13、基坑排水、降水方法 (7)第三章监控测量 (8)3.1 监测项目 (8)3.2 监测仪器配置 (8)3.3 部分监测方法 (8)3.4 监测资料的分析、预测和信息反馈 (9)第四章雨季施工准备 (10)4.1、雨季施工准备工作 (10)4.2、雨季土方开挖施工技术措施 (10)第五章安全及质量保证措施 (11)5.1、基坑安全监护 (11)5.2、开挖工程质量保证措施 (11)5.3、装、卸渣土与运输安全保证措施 (11)第六章应急预案 (12)6.1、安全事故应急预案 (12)6.2、塌方事故应急预案 (12)6.3、物体打击及高空坠落事故应急预案 (12)第七章环境保护措施 (13)7.1、自然环境保护 (13)7.2、噪声污染控制措施 (13)7.3、大气污染控制措施 (13)第一章编制依据1.1、编制说明1、我公司坚持为用户服务的思想,编制施工组织设计着重在提高工程质量,加快施工进度,抓好安全文明生产,提供有利的保障。

为客户酝造一个良好的环境。

树立良好的社会形象。

2 、我公司高度重视本施工方案设计的编写,由公司技术负责人组织对工程的重点、难点及关键特殊过程进行攻克。

在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案重点突出,切合工程实际,思路先进,可操作性和针对性强。

3、编制依据根据《中华人民共和国安全生产法》,加强对建筑工程中危险点源的控制,避免重、特大事故的发生。

工程测量规范(GB50026—93)《建筑基坑支护技术规程》JGJ120-99《建筑工程施工质量验收统一标准》GB50030-2001《生活垃圾卫生填埋技术规范》CJJ17-204《生活垃圾卫生填埋场封场技术技术规程》CJJ112-2007《生活垃圾卫生填埋场封场防渗系统工程技术规范》CJJ113-2007 《土方与爆破工程施工及验收规范》GB50201-2012第二章工程概况及工程特点2.1、工程概况本工程位于武汉市武昌东湖高新区高新二路二妃山,本工程长156米,开挖深度达20余米,属于深基坑作业,施工难度大,风险大、危险大。

2.2、场地位置及地形地貌2.3、地层结构2.4水文地质条件2.5、施工准备1、基础施工前应结合场地工程地质和水文地质资料进行周密的施工组织设计(包括控制地下水位,基坑边坡稳定,保护坑底土稳定和不受扰动)。

2、认真学习、熟悉图纸,组织力量精心编制施工方案。

征求业主、监理、等各方面的意见,完善方案,达到一致认可,并能实施的要求。

3、组织施工人员学习方案,进行安全技术交底,并深入现场了解现场各种情况,做好防护工作,合理安排组织施工。

4、方案经审批后,应传达至施工队,使每个施工人员对施工技术及质量、安全要求全面了解,确保本工程的顺利实施。

5、对各类挖土设备进行全面检查保养,做好保管工作,落实相应的挖掘机械,并配备足够的土方运输车辆,将开挖土方及时运出施工现场。

6、为了保证顺利出土,卸点必须做好充分准备,事先整理出足够面积的堆土场地。

2.6、机械材料配备1、机械:小松220挖掘机4台;50型龙工装载机3台;压路机一台;自卸汽车(按需);2、机具:手推车、铁锹(尖、平头)、大锤、撬棍、钢卷尺、梯子、坡度尺、小线,孔桩开挖专用施工机具。

3、安全维护:1.5m的护栏木质主杆、安全警示绳、安全警示标识牌、警示灯、彩条布、撑板、撑木、方木。

挖土施工前对具体施工班组和挖土机械操作人员进行详细的技术安全交底并做好技术安全交底记录。

2.7、作业条件1、土方开挖前,根据设计图纸和施工方案的要求,将施工区域内的障碍物清除完毕。

2、基坑(槽)有地下水时,已根据当地工程地质资料采取降低地下水位措施,水位降至坑(槽)底0.5m以下。

3、施工区域内供水、供电、临时设施满足土方开挖要求,道路平整畅通并做硬化处理。

5.作好土方开挖机械、运输车辆及各种辅助设备的维修检查和进场工作。

2.8、技术准备1.开挖前认真审核设计图纸和说明,确定开挖断面和堆土位置,运输施工道路。

2.对有关人员做好书面施工安全、技术交底工作,并已签认。

3.测放基坑、孔桩开挖边线、并用白灰标识。

确定土方堆放场地及运土施工路线。

4.地下水位已降至开挖基底50cm以下位置。

2.9、施工技术1、基坑开挖采用放坡分层开挖,开挖3~5m处留一施工平台,施工平台宽度不小于2.5m,放坡系数为1:1~1:1.5。

2、基坑底设计标高以上0.2m—0.3m的原状土应予以保留,禁止扰动,采用人工清理,如局部超挖,需用连砂石回填夯实。

3、考虑到垃圾坝所处位置,基坑开挖以机械为主,距设计标高0.2m—0.3m的地方用人工挖掘,人工进行修边捡底的方法进行操作。

4、挖基槽,应严格控制基底高程,严禁超挖。

基底设计标高以上0.3m的原状土要用人清理至设计标高,如果局部超挖或发生扰动,必须换填料位10~15mm天然级配的砂石料或中粗砂并夯实。

5、基底如有坚硬物体时,应铲除至设计标高。

6、基坑开挖时,不宜长时间暴露,宜开挖一段、施工一段,禁止晾槽施工。

2.10、土方开挖对大型基坑土方,宜用机械开挖,土方开挖按照纵向分段、竖向分层、层与层之间放坡设台阶的方式进行,上下、前后形成一个连续的开挖作业面。

首先按“先中间成槽后向两边扩展”的顺序进行开挖,由两台挖掘机自中间分段向两端开挖,第一层直接采用挖掘机开挖、装车。

然后纵向开挖工程的第二层土方,依次推进。

第二层及以下土方按留台阶接力的方法将土方转至地面通过装车外运。

第二、三层在基坑一端设置坡道,可以采取台阶反铲接力的方法将坡道两侧土方挖走。

依次方法向下开挖。

基坑开挖基底面以上0.2---0.3 m的土方采用人工开挖,控制超挖,防止对基底扰动。

为防止超挖和保持边坡坡度正确,机械开挖至设计坑底标高或边坡边界,应预留30~50cm厚土层,用人工开挖和修坡。

人工挖土,一般采取分层分段均衡往下开挖,较深的坑(槽),每挖1m左右应检查边线和边坡,随时纠正偏差。

2.11土方开挖施工措施为确保土方开挖施工的安全、顺利,特制定以下施工措施。

1、开挖过程中留出保护距离。

2、开挖过程中注意边坡的稳定,防止滑坡造成施工安全或基坑失稳。

3、运输便道进行硬化,确保运输安全、提高效率。

4、机械开挖的同时应辅以人工配合,必须采用人工刷边坡及坑边修理。

5、开挖过程中,加强监控测量工作,以便发现施工安全隐患,并通过监测反馈及时调整开挖步序,指导施工。

6、本工程土方全部外运,不在现场堆积,以防止增加边坡周围的荷载。

7、本工程运输车使用专用自卸运输车。

8、为保证车辆整洁,车辆出场前,经过高压水冲洗,使车辆外观干净,车轮清洁,不污染路面。

9、运输车辆进出施工现场路口,设专人防护,统一指挥,及时疏导行人及车辆。

2.12、注意事项1.基底超挖:开挖基坑超过基底标高50cm留做基坑底部覆盖优质粘土作为碾压层,如个别地方超挖时,其处理方法应取得设计单位的同意。

3.施工顺序:应严格按施工方案规定的施工顺序进行分层、分段开挖土方,形成一定坡度,以利排水。

4.施工机械下沉:施工时必须了解土质和地下水位情况。

铲土机一般需要在地下水位0.5m以上推铲土;挖掘机一般需在地下水位0.8m以上挖土,以防机械自身下沉。

5.开挖尺寸:基坑底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度。

如排水设施、施工工作面、支撑结构等所需宽度。

6.土方开挖采用挖掘机开挖,先揭表层后按基坑设计深度以一定边坡率放线开挖,开挖时预留50cm作人工清底捡平,以免扰动基槽原状土。

2.13、基坑排水、降水方法在土方开挖过程中,当开挖底面标高低于地下水位的基坑时,由于土的含水层被切断,地下水会不断渗入坑内。

地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。

因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。

第三章监控测量3.1 监测项目监控测量的项目主要根据工程的重要性及施工的难易程度、监测目的、工程地质和水文地质、围护结构形式、基坑深度、施工方法、经济情况、工程周边环境等综合而定,已满足工程施工的安全、质量、环境保护等的需要。

本工程的监测项目除考虑上述因素外,主要根据设计的要求而定。

具体监测项目如下。

1、地层及支护情况观察2、坡顶位移3、侧壁变形4、地下水位及变化5、基坑周围地表沉降6、侧土压力7、基坑回弹3.2 监测仪器配置1、经纬仪2、电子水位计3、水准仪4、精密水准仪5 土压力计6、沉降管、沉降仪3.3 部分监测方法为了科学地预测基坑支护的稳定和周边环境的变化,及时预报和提供准确可靠的变形数据,因此建立基坑施工变形与沉降观测网,定期进行变形沉降观测。

1、基坑支护水平位移观测在基坑边坡顶上布置基线(每基坑边一条),每条基线上设1~3个变形观测点,同时又作为沉降观测点。

2、基坑支护沉降观测利用墩位附近的加密点或设计院提供已知水准高程控制点作为沉降观测的起算点,与基坑周边浅埋基础建(构)筑物、监测点一起构成基坑支护沉降观测网。

3、沉降监测对基坑边上的各点及周边点建立的沉降观测网的测量方法为:首先自远离基坑的城市水准控制点开始观测,引测至基坑周围后,按编定的各点观测次序依次观测,最后测至另一水准控制点附和,观测仪器采用S3型精密水准仪。

4、地下水位监测此项须与建设单位协商是否进行,若需进行,设置部分水位测量井。

采用电子水位计测量水位距井口的距离,用水准测量方法测出井口标高,从而确定水位标高,进一步计算水位变化情况。

5、水平位移观测分别在基线点四个角上设站,用全站仪观测四边网的坐标,并与前一期的测量成果进行及时对照,分析位移变形情况,如发现有较大变形时,及时通知基坑下施工人员撤离,保证人身安全,及时报上级主管领导决定是否采取进一步更为有效的措施,在采取有效措施后,方可继续施工,并进行下一阶段观测,直至本单体工程施工完成为止。
