中建三局项目劳务管理办法

合集下载

中建三局项目劳务招投标管理办法(doc 42页)

中建三局项目劳务招投标管理办法(doc 42页)

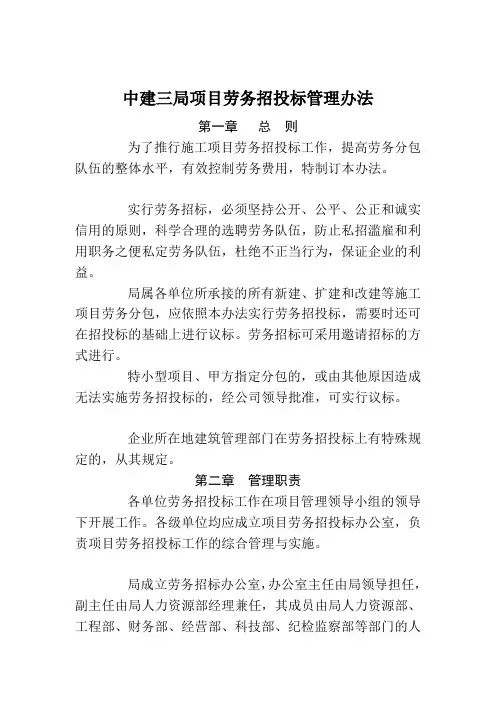

中建三局项目劳务招投标管理办法第一章总则为了推行施工项目劳务招投标工作,提高劳务分包队伍的整体水平,有效控制劳务费用,特制订本办法。

实行劳务招标,必须坚持公开、公平、公正和诚实信用的原则,科学合理的选聘劳务队伍,防止私招滥雇和利用职务之便私定劳务队伍,杜绝不正当行为,保证企业的利益。

局属各单位所承接的所有新建、扩建和改建等施工项目劳务分包,应依照本办法实行劳务招投标,需要时还可在招投标的基础上进行议标。

劳务招标可采用邀请招标的方式进行。

特小型项目、甲方指定分包的,或由其他原因造成无法实施劳务招投标的,经公司领导批准,可实行议标。

企业所在地建筑管理部门在劳务招投标上有特殊规定的,从其规定。

第二章管理职责各单位劳务招投标工作在项目管理领导小组的领导下开展工作。

各级单位均应成立项目劳务招投标办公室,负责项目劳务招投标工作的综合管理与实施。

局成立劳务招标办公室,办公室主任由局领导担任,副主任由局人力资源部经理兼任,其成员由局人力资源部、工程部、财务部、经营部、科技部、纪检监察部等部门的人员组成。

局人力资源部具体负责招投标的日常工作。

其主要职责是:制定局劳务招投标管理的有关规定、指导公司(分公司)劳务招投标机构进行规范运作、负责武汉地区劳务招投标工作的审定、定期对局属单位劳务招投标工作进行检查、定期发布劳务招投标信息以及对违反规定的行为进行处罚等。

公司应成立劳务招标办公室,其主要职责是:制订本单位劳务招投标管理的实施细则、指导本公司下属分公司劳务招投标的具体工作、定期对所属单位劳务招投标工作进行检查监督、组织公司特大型项目的劳务招投标、对招投标结果进行审核并上报局和政府有关部门备案、定期向局上报劳务招投标信息以及对所属单位违规行为进行处罚等。

分公司应成立劳务招标办公室,其主要职责是:按照管理权限主持本单位大型、中型和小型项目劳务招投标的具体工作、检查项目劳务招投标落实情况、接受上级的监督检查与奖罚、定期上报劳务招投标有关信息等。

【管理制度】中建三局项目组织管理办法

【管理制度】中建三局项目组织管理办法

中建三局项目组织管理办法第一章总则为规范项目组织管理工作,特制订本办法。

本办法规定了项目经理部的基本管理原则、项目规模的划分标准、项目经理部的组建、考核和分配原则、项目经理部的解体以及项目经理的资信和绩效管理等内容。

项目经理部是施工项目现场管理的一次性组织机构,负责从工程开工到竣工的全过程施工生产管理工作,在项目竣工结算后解体。

小型及小型以上施工项目,必须在施工现场设立项目经理部,特小型项目可由公司(分公司)法定代表人委托一个项目经理部兼管,但不得削弱管理。

项目经理部的设置应坚持以下基本原则:1、目的性原则;2、精干高效的原则;3、业务系统化管理原则;4、弹性原则;5、一次性原则。

公司(分公司)应建立管理和技术人才数据库,根据项目的要求,做好人才储备、培训、调配工作。

本办法适用于局属各施工生产单位。

第二章项目规模的划分根据施工项目的规模和特点,一般划分为五个等级:特大型、大型、中型、小型和特小型。

其划分标准如下:1、具备以下条件之一者为特大型项目⑴40层以上房屋建筑工程;⑵高度240米以上的构筑物或建筑物;⑶建筑面积20万平方米以上的住宅小区或建筑群;⑷单项合同额1.5亿元以上的工程;⑸单项合同额3000万元以上的安装、装饰工程。

2、具备以下条件之一且达不到特大型标准者为大型项目⑴25层以上的房屋建筑工程;⑵高度100米以上的构筑物或建筑物;⑶单体建筑面积3万平方米以上的房屋建筑工程;⑷单跨跨度30米以上的房屋建筑工程;⑸建筑面积10万平方米以上的住宅小区或建筑群;⑹单项合同额1亿元以上的工程;⑺单项合同额1000万元以上的安装、装饰工程。

3、具备以下条件之一且达不到大型以上标准者为中型项目⑴12层以上房屋建筑工程;⑵高度50米以上的构筑物或建筑物;⑶单体建筑面积1万平方米以上的房屋建筑工程;⑷单跨跨度21米以上的房屋建筑工程;⑸建筑面积5万平方米以上的住宅小区或建筑群;⑹单项合同额3000万元以上的工程;⑺单项合同额500万元以上的安装、装饰工程。

中建三局项目组织管理办法(doc 20页)

中建三局项目组织管理办法(doc 20页)

中建三局项目组织管理办法(doc 20页)第四条建设单位同意,可以兼任一项工程的项目管理工作。

第五条局直接经营项目、局级重点工程项目的项目经理部,经局项目管理办公室、人力资源部进行审核后由局审批;其他项目经理部,经公司(分公司)项目管理办公室、人力资源部门审核后由公司(分公司)审批。

第六条各公司(分公司)应按照附件《中建三局项目经理部审批表》的要求填报审批资料,并按照上一条的要求报批。

第七条发生以下情况时,公司(分公司)应解除项目经理职务,另行选聘项目经理:项目发生四级以上重大事故;项目因管理问题造成工期严重拖延或成本失控;项目在国家、地方政府组织的检查中被评定为不合格;项目在局项目管理综合或专项检查中被评定为不合格;项目引起业主投诉且经上级管理部门协调后仍不能满足要求;项目经理发生严重违纪违规行为。

第四章项目经理部的编制第八条项目经理部一般应设置以下管理岗位:项目经理、项目技术负责人、生产副经理、综合工长、现场设计师、专业工长、施工员、计划统计员、内业技术员、机械设备管理员、材料员、预算员、安全员、质监员、成本员、试验员、劳资员、测量员、文书等。

第九条项目经理部岗位人员配备既要做到精干高效,又要满足项目各项业务系统管理的要求。

第十条劳务分包方式为主的项目经理部定员标准:特大型项目为30-45人;大型项目为20-30人;中型项目为12-20人;小型项目为5-12人;特小型项目3-5人。

第十一条工程分包方式为主的项目经理部必须有项目经理、质安人员、财务人员等,定员标准控制在3-10人。

第十二条单独安装、装饰工程项目经理部定员标准:特大型项目为15-25人;大、中型项目为6-10人;小型以下项目3-5人。

第十三条对特大型项目,在土建工程、安装工程和其它专业分包工程项目经理部上面还有总承包管理项目部的定员标准50-80人。

第五章项目经理部岗位职责第十四条项目经理岗位职责1、受企业委托,代表企业实施施工项目管理。

中建三局项目管理办法(22个doc)58

中建三局项目管理办法(22个doc)58

中建三局项目管理办法(22个doc)58一、严格执行国家、地方政府有关安全的法律、法规及局、公司有关安全制度和规定;二、主持制定受监项目的《安全监理计划》;三、主持安全监理小组的日常工作,明确各成员分工,搞好综合协调,保证《安全监理计划》的实施;四、按建设部颁发的《工程建设重大事故报告和调查程序规定》,参与项目施工过程中发生的安全、责任事故,主持调查、处理项目施工过程中发生的一般安全事故,统计事故损失并上报处理意见;五、监督检查安全相关设施的安全状况;对存在安全隐患的项目,有权要求停工整改;六、建立和完善监理小组动态管理模式,定期或不定期向公司(分公司)质量安全监理站提交项目安全动态报告,加强信息传递;七、参与对所管辖单位工程施工过程的安全等级进行评定;八、审核并签署相应的安全监理报告,主持编写安全监理小组工作总结。

第十二条质量监理员的职责一、认真执行国家、地方政府有关质量的法律、法规及局、公司有关质量制度和规定;二、结合项目具体情况,制定受监项目的质量监理工作实施细则,做好受监项目质量监理检查记录(监理日志),定期向质量安全总监提交监理报告和工程质量动态报告;三、监督项目按照批准的施工组织设计和施工技术措施组织施工生产,确保工程质量达到合同规定的标准;四、督促、指导项目完善质量管理机构、管理制度及措施,检查制度、措施的落实情况;五、参与执行监理旁站,对需要实施旁站监理的关键部位、关键工序在施工现场采取不同的旁站监理方式(全过程旁站、施工前旁站、施工后验收旁站、定时旁站、巡回旁站、监督旁站等),及时发现和处理出现的工程质量问题;六、根据施工的进度,有责任向施工人员提出当前分部(子分部)分项工程中应注意的质量问题,并提出预防措施;七、检查工程质量保证资料;八、检查验收所监督管理项目的检验批质量,并参与所管理项目的分部分项工程的质量验收;九、协助工程质量事故的调查处理;十、做好与业主、地方质量监督站、监理单位的互相联络,协助项目进行工程质量竣工验收。

02中建三局项目组织管理办法

02中建三局项目组织管理办法

中建三局项目组织管理办法第一章总则第一条为规范项目组织管理工作,特制订本办法。

本办法规定了项目经理部的基本管理原则、项目规模的划分标准、项目经理部的组建、考核和分配原则、项目经理部的解体以及项目经理的资信和绩效管理等内容。

第二条项目经理部是施工项目现场管理的一次性组织机构,负责从工程开工到竣工的全过程施工生产管理工作,在项目竣工结算后解体。

第三条小型及小型以上施工项目,必须在施工现场设立项目经理部,特小型项目可由公司(分公司)法定代表人委托一个项目经理部兼管,但不得削弱管理。

第四条项目经理部的设置应坚持以下基本原则:1、目的性原则;2、精干高效的原则;3、业务系统化管理原则;4、弹性原则;5、一次性原则。

第五条公司(分公司)应建立管理和技术人才数据库,根据项目的要求,做好人才储备、培训、调配工作。

第六条本办法适用于局属各施工生产单位。

第二章项目规模的划分第七条根据施工项目的规模和特点,一般划分为五个等级:特大型、大型、中型、小型和特小型。

其划分标准如下:1、具备以下条件之一者为特大型项目⑴40层以上房屋建筑工程;⑵高度240米以上的构筑物或建筑物;⑶建筑面积20万平方米以上的住宅小区或建筑群;⑷单项合同额1。

5亿元以上的工程;⑸单项合同额3000万元以上的安装、装饰工程。

2、具备以下条件之一且达不到特大型标准者为大型项目⑴25层以上的房屋建筑工程;⑵高度100米以上的构筑物或建筑物;⑶单体建筑面积3万平方米以上的房屋建筑工程;⑷单跨跨度30米以上的房屋建筑工程;⑸建筑面积10万平方米以上的住宅小区或建筑群;⑹单项合同额1亿元以上的工程;⑺单项合同额1000万元以上的安装、装饰工程。

3、具备以下条件之一且达不到大型以上标准者为中型项目⑴12层以上房屋建筑工程;⑵高度50米以上的构筑物或建筑物;⑶单体建筑面积1万平方米以上的房屋建筑工程;⑷单跨跨度21米以上的房屋建筑工程;⑸建筑面积5万平方米以上的住宅小区或建筑群;⑹单项合同额3000万元以上的工程;⑺单项合同额500万元以上的安装、装饰工程。

中建三局项目劳务管理办法31页word

中建三局项目劳务管理办法31页word

中建三局项目劳务管理办法第一章总则第一条为了加强对我局工程项目劳务承包的管理,确保所使用的劳务分承包方满足企业的要求,不断提高企业的经济效益,特制定本办法。

第二条本条例适用于局属各施工生产单位及所承接的所有新建、扩建和改建等施工项目。

第二章管理机构及职责第三条通过局、公司(分公司)、项目经理部等层次对劳务分承包方实施管理。

每一层次的人力资源(劳资)部门为劳务分承包方的归口管理部门,财务、市场商务(经营预算)、生产、质量、安全、材料、动力等相关部门参与管理。

第四条局对劳务分承包方管理的主要职责是:制定局劳务分承包方管理的有关规定、指导局劳务协会开展工作、对局属单位劳务分承包方管理工作进行检查监督、对违规行为进行查处等。

第五条公司(分公司)对劳务分承包方管理的主要职责是:根据局有关规定制定公司(分公司)劳务分承包方管理的实施办法;指导公司劳务协会(局劳务协会分会)开展工作;组织公司(分公司)劳务分承包方资质审查、劳务招标、考核、评比等工作;对项目劳务分承包方管理工作进行管理、检查、监督和审核把关,对违规行为进行查处;定期上报有关部门资料、信息等。

第六条项目经理部的主要职责是:执行公司(分公司)有关劳务分承包方的管理规定、参与项目劳务分承包方的招标工作、实施对劳务分承包方使用过程中的管理、对劳务分承包方进行考核、按规定整理上报各类数据信息等。

第二章项目劳务分承包方的选定第七条项目经理部根据项目施工组织设计方案和施工进度安排,编制劳动力需求计划,并向公司(分公司)提出劳务需求的书面申请。

第八条项目劳务分承包方通过招标的方式确定,公司(分公司)按规定组织项目劳务招投标,招标项目的项目经理参与。

招标项目的项目经理可以推荐1—2家劳务包队伍参加本项目的劳务招投标。

第九条参加劳务招投标的劳务队伍原则上应是局劳务协会的会员单位,应具备以下条件:1、有独立的法人地位,或经法人单位授权;2、具有相应的建筑劳务分包资质和较好的劳务业绩;3、具有完善的质量、安全等组织管理体系和与项目劳务分包相匹配的、相对固定的劳务作业人员。

02中建三局项目组织管理办法(推荐文档)

02中建三局项目组织管理办法(推荐文档)

页眉内容中建三局项目组织管理办法第一章总则第一条为规范项目组织管理工作,特制订本办法。

本办法规定了项目经理部的基本管理原则、项目规模的划分标准、项目经理部的组建、考核和分配原则、项目经理部的解体以及项目经理的资信和绩效管理等内容。

第二条项目经理部是施工项目现场管理的一次性组织机构,负责从工程开工到竣工的全过程施工生产管理工作,在项目竣工结算后解体。

第三条小型及小型以上施工项目,必须在施工现场设立项目经理部,特小型项目可由公司(分公司)法定代表人委托一个项目经理部兼管,但不得削弱管理。

第四条项目经理部的设置应坚持以下基本原则:1、目的性原则;2、精干高效的原则;3、业务系统化管理原则;4、弹性原则;5、一次性原则。

第五条公司(分公司)应建立管理和技术人才数据库,根据项目的要求,做好人才储备、培训、调配工作。

第六条本办法适用于局属各施工生产单位。

第二章项目规模的划分第七条根据施工项目的规模和特点,一般划分为五个等级:特大型、大型、中型、小型和特小型。

其划分标准如下:1、具备以下条件之一者为特大型项目⑴40层以上房屋建筑工程;⑵高度240米以上的构筑物或建筑物;⑶建筑面积20万平方米以上的住宅小区或建筑群;⑷单项合同额1.5亿元以上的工程;⑸单项合同额3000万元以上的安装、装饰工程。

2、具备以下条件之一且达不到特大型标准者为大型项目⑴25层以上的房屋建筑工程;⑵高度100米以上的构筑物或建筑物;⑶单体建筑面积3万平方米以上的房屋建筑工程;⑷单跨跨度30米以上的房屋建筑工程;⑸建筑面积10万平方米以上的住宅小区或建筑群;⑹单项合同额1亿元以上的工程;⑺单项合同额1000万元以上的安装、装饰工程。

3、具备以下条件之一且达不到大型以上标准者为中型项目⑴12层以上房屋建筑工程;⑵高度50米以上的构筑物或建筑物;⑶单体建筑面积1万平方米以上的房屋建筑工程;⑷单跨跨度21米以上的房屋建筑工程;⑸建筑面积5万平方米以上的住宅小区或建筑群;⑹单项合同额3000万元以上的工程;⑺单项合同额500万元以上的安装、装饰工程。

中建三局项目劳务管理办法

中建三局项目劳务管理办法

中建三局项目劳务管理办法一、引言为规范中建三局项目劳务管理,提高劳务管理质量,有效维护劳务工人合法权益,特制定本办法。

二、对象和适用范围本办法适用于中建三局所有项目在建期间劳务管理工作。

三、职责1. 项目部门项目部门负责对各劳务公司的劳务管理工作进行监督检查,确保劳务工人的权益得到保障。

2. 劳务公司劳务公司应负责对其自有员工及外来进场劳务工人的管理工作。

具体包括:1.严格按照国家法律法规和中建三局有关规定办理进出场手续。

2.分批分期计划,按要求配合项目部实施施工计划。

3.按项目实际需要,配备符合岗位技能要求的工人。

4.对员工实行周薪计算,确保劳务工人的薪资得到保障。

5.按照有关规定及合同要求,定期给劳务工人缴纳五险一金。

6.保持对劳务工人的日常集体管理,建立劳务工人档案,定期对劳务工人的工作进行考核。

7.确保对劳务工人的日常用餐、住宿、安全防护等工作保障到位。

3. 中建三局中建三局负责根据项目的特点及工程量确定所需劳务工人数量和标准,并且有权对劳务公司的管理工作进行监督、检查和考评。

同时,中建三局还需要向劳务公司提供安全生产、职业培训等技能培训,确保劳务工人为在项目工作中提高技能,提供必要的技术指导和支持。

四、劳务工人的权利中建三局项目中的劳务工人有以下权利:1.参加劳动竞赛和评选评优活动,提高自己的技术水平和待遇。

2.参与技能培训,提高专业技能,增强自身竞争力。

3.安全生产条件得到保障,可享受班组和施工区的日常关怀。

4.工资支付得到保障,对于拖欠工资等问题,有权向中建三局项目负责人进行投诉和要求解决。

五、处罚对于不按照本办法要求进行管理、不履行职责的项目部门或劳务公司,中建三局将给予相应的处罚。

对于威胁到劳务工人安全的行为,将被清退出项目。

六、结论中建三局项目劳务管理办法的颁布和实施,旨在保障劳务工人的合法权益,促进施工工作快速、顺利完成。

各项目部门和劳务公司应严格按照规定履行职责,确保劳务管理工作的有效运行。

中建三局项目管理办法(22个doc)6

中建三局项目管理办法(22个doc)6

中建三局项目管理办法(22个doc)6根据“本量利”原理测算当月保本点。

第十四条项目成本控制应按如下基本要求进行:1、人工费的控制:原则上应采取招投标办法,主要通过总量控制、单价控制、定额控制和工资含量控制。

2、材料费的控制:实行“量价分离”原则,即采购环节应严格实行招投标制,使用环节应严格执行限额领料制度;对于没有消耗定额的材料应实行计划管理,按指标进行控制;对零星材料的采购应实行货比三家;应尽量减少材料采进场二次搬运与损耗。

另外,现场材料应有收、发、领、退等帐簿记录,并定期盘点、与成本员核对。

3、机械费的控制:机械设备的使用一律采用内部租赁。

因生产急需,内部租赁无法满足生产,可以通过公司向外单位租赁或购置设备,但必须确定合理的租赁台班定额和购买价格。

项目应加强机械设备使用台班的计划管理,减少闲置,提高使用效率。

同时,应加强对机械设备维修与保养,提高设备的完好率和利用率。

4、间接费用的控制:项目应制定有关的规章制度和费用开支范围与标准,做到有计划,有考核。

各项费用实行包干,节约有奖,超支罚款。

严格执行各项费用开支计划和开支权限。

对现场管理人员工资、补贴应严格遵守局工资标准及国家工资含量政策有关规定;发放奖金必须先报奖金发放申报表,经公司(分公司)批准后方可发放。

5、其他费用的控制:控制材料转运次数,减少材料二次或多次搬运费;合理安排施工,确保冬雨季施工不受影响;注重节约能源,控制施工水、电的使用。

第十五条项目成本控制必须认真贯彻增收节支、全员控制、责权利相结合的原则,实行归口管理。

第十六条项目应成立成本控制跟踪小组,全面负责项目成本管理的组织实施工作,并建立定期成本管理汇报制度。

第十七条在成本控制过程中要正确处理好成本、质量、安全、现场文明施工等之间的关系,力争做到经济效益与社会效益两不误。

第三章项目成本核算第十八条项目成本核算应严格按照《施工企业会计制度》、《施工、房地产开发企业财务制度》所规定的内容,逐月进行成本核算。

中建三局项目管理办法(22个doc)61

中建三局项目管理办法(22个doc)61

中建三局项目管理办法(22个doc)61第四条操作层人员按完成产品的质量和数量,根据劳动定额(或预算定额)实行全额计件工资制。

按工程量计价,包工、包质量、包工期、包现场文明施工。

工资分配实行多劳多得,“上不封顶、下不保底”的政策。

第五条操作层人员可实行直接计件工资制。

综合人工单价应分工种、劳动定额等级水平,并综合考虑生产性津贴后确定。

人工费单价由公司(或分公司)制定。

第六条操作层人员也可实行计件超额工资制。

可以采用每人月完成21个定额工日,照发基本工资,超过规定的定额工日发超额工资的办法;超额工资单价(日工资单价)应与工程质量安全、文明施工、材料消耗等因素挂钩。

第七条操作层人员也可实行其他工资发放办法,如工程实物量单价计件定额记分制、“死分活值”等。

第八条实行定额计件工资要严格控制计时用工,凡定额包括的工作内容,不得另开计时工;必要的计时用工,应控制在自有职工用工总额的10%以内,并在人工费计划内控制开支。

第五章辅助生产工人和服务人员第九条凡不能单独实行定额计件的辅助生产工人及服务人员,可按当地劳动力市场价确定月度包干工资,或实行操作人员岗位工资加超定额台班(工日)奖励的制度,但必须建立定岗、定责、定额考核计算的具体办法。

第十条辅助生产工人及服务人员实行月度包干工资制,要结合本人月度工作业绩和出勤考核计发。

月度包干工资参考标准见附表2。

第十一条辅助生产工人及服务人员实行月度包干工资是在正常工作条件下的应付工资,对发生待岗等情况,按单位的有关待遇执行。

第六章其他工资的规定。

第十二条建设单位根据合同规定单独奖励的工期奖,原则上可按以下标准处理:即50%-70%部分用于奖励职工(实发奖金中单列,不计入工资含量);30%-50%部分上缴公司(分公司)。

奖励职工部分可按项目承包兑现奖发放办法分配。

第十三条各项津贴、补贴必须严格遵守国家和地方政府及局规定,项目无权自定,已经纳入综合计件单价的不得重复发放。

对于实行岗薪制、包干工资制、计件工资制的原则上不发工资性津补贴。

07中建三局项目劳务管理办法(25P)

07中建三局项目劳务管理办法(25P)

中建三局项目劳务管理办法第一章总则第一条为了加强对我局工程项目劳务承包的管理,确保所使用的劳务分承包方满足企业的要求,不断提高企业的经济效益,特制定本办法。

第二条本条例适用于局属各施工生产单位及所承接的所有新建、扩建和改建等施工项目。

第二章管理机构及职责第三条通过局、公司(分公司)、项目经理部等层次对劳务分承包方实施管理。

每一层次的人力资源(劳资)部门为劳务分承包方的归口管理部门,财务、市场商务(经营预算)、生产、质量、安全、材料、动力等相关部门参与管理。

第四条局对劳务分承包方管理的主要职责是:制定局劳务分承包方管理的有关规定、指导局劳务协会开展工作、对局属单位劳务分承包方管理工作进行检查监督、对违规行为进行查处等。

第五条公司(分公司)对劳务分承包方管理的主要职责是:根据局有关规定制定公司(分公司)劳务分承包方管理的实施办法;指导公司劳务协会(局劳务协会分会)开展工作;组织公司(分公司)劳务分承包方资质审查、劳务招标、考核、评比等工作;对项目劳务分承包方管理工作进行管理、检查、监督和审核把关,对违规行为进行查处;定期上报有关部门资料、信息等。

第六条项目经理部的主要职责是:执行公司(分公司)有关劳务分承包方的管理规定、参与项目劳务分承包方的招标工作、实施对劳务分承包方使用过程中的管理、对劳务分承包方进行考核、按规定整理上报各类数据信息等。

第二章项目劳务分承包方的选定第七条项目经理部根据项目施工组织设计方案和施工进度安排,编制劳动力需求计划,并向公司(分公司)提出劳务需求的书面申请。

第八条项目劳务分承包方通过招标的方式确定,公司(分公司)按规定组织项目劳务招投标,招标项目的项目经理参与。

招标项目的项目经理可以推荐1—2家劳务包队伍参加本项目的劳务招投标。

第九条参加劳务招投标的劳务队伍原则上应是局劳务协会的会员单位,应具备以下条件:1、有独立的法人地位,或经法人单位授权;2、具有相应的建筑劳务分包资质和较好的劳务业绩;3、具有完善的质量、安全等组织管理体系和与项目劳务分包相匹配的、相对固定的劳务作业人员。

中建三局项目管理办法(22个doc)4

中建三局项目管理办法(22个doc)4

中建三局项目组织管理办法第一章总则第一条为规范项目组织管理工作,特制订本办法。

本办法规定了项目经理部的基本管理原则、项目规模的划分标准、项目经理部的组建、考核和分配原则、项目经理部的解体以及项目经理的资信和绩效管理等内容。

第二条项目经理部是施工项目现场管理的一次性组织机构,负责从工程开工到竣工的全过程施工生产管理工作,在项目竣工结算后解体。

第三条小型及小型以上施工项目,必须在施工现场设立项目经理部,特小型项目可由公司(分公司)法定代表人委托一个项目经理部兼管,但不得削弱管理。

第四条项目经理部的设置应坚持以下基本原则:1、目的性原则;2、精干高效的原则;3、业务系统化管理原则;4、弹性原则;5、一次性原则。

第五条公司(分公司)应建立管理和技术人才数据库,根据项目的要求,做好人才储备、培训、调配工作。

第六条本办法适用于局属各施工生产单位。

第二章项目规模的划分第七条根据施工项目的规模和特点,一般划分为五个等级:特大型、大型、中型、小型和特小型。

其划分标准如下:1、具备以下条件之一者为特大型项目⑴40层以上房屋建筑工程;⑵高度240米以上的构筑物或建筑物;⑶建筑面积20万平方米以上的住宅小区或建筑群;⑷单项合同额1.5亿元以上的工程;⑸单项合同额3000万元以上的安装、装饰工程。

2、具备以下条件之一且达不到特大型标准者为大型项目⑴25层以上的房屋建筑工程;⑵高度100米以上的构筑物或建筑物;⑶单体建筑面积3万平方米以上的房屋建筑工程;⑷单跨跨度30米以上的房屋建筑工程;⑸建筑面积10万平方米以上的住宅小区或建筑群;⑹单项合同额1亿元以上的工程;⑺单项合同额1000万元以上的安装、装饰工程。

3、具备以下条件之一且达不到大型以上标准者为中型项目⑴12层以上房屋建筑工程;⑵高度50米以上的构筑物或建筑物;⑶单体建筑面积1万平方米以上的房屋建筑工程;⑷单跨跨度21米以上的房屋建筑工程;⑸建筑面积5万平方米以上的住宅小区或建筑群;⑹单项合同额3000万元以上的工程;⑺单项合同额500万元以上的安装、装饰工程。

中建三局项目劳务管理办法

中建三局项目劳务管理办法

中建三局项目劳务管理办法一、总则为了规范中建三局项目劳务管理行为,提高劳务管理水平,保障项目施工安全和顺利进行,本办法制定。

二、适用范围本办法适用于中建三局所有项目的劳务管理工作。

聘用劳务按照《中华人民共和国劳动合同法》和《中华人民共和国劳动法》执行。

三、劳务管理工作内容1. 劳务人员管理1.劳务人员使用必须符合相关规定。

2.对应招聘岗位职责及相应的工种技能培训,确保其了解和掌握相应工作技能、安全操作规范以及环境保护法规。

3.检查劳务人员身体状况,要求项目劳务人员必须持有有效健康证明,并做好档案管理。

4.根据项目的实际需要,制定、调整劳务人员管理细则。

2. 劳务人员的安全保障和卫生保健1.工作场所要符合相关规定,保证净、平、安、静、明、洁,确保劳务人员安全、舒适工作。

2.按照国家和行业的相关规定和标准,配备必要的工作保护设施和措施,保证劳务人员的人身安全。

3.加大对劳务人员安全技术培训的投入力度,切实提高劳务人员安全保障意识,不断加强安全教育和管理工作。

3. 劳务费用计算和结算1.劳务费用由项目经理部按照国家相关规定,结合建筑项目特点、劳务实际工作量、劳动效益和市场行情等进行计算。

2.由项目经理部审批后,劳务费用的支付办法按照国家、行业相关规定和中建三局内部规定执行。

3.在劳务费用结算时,应严格按照规定核算,在税前支付合法合规的劳务报酬,并妥善保管相关文件资料,随时接受相关部门、机构的审核监管。

四、应急管理1.对于施工中遇到的突发事件要进行及时报告,并及时采取应急措施,确保施工和工程的安全及质量。

2.加强项目劳务管理在突发事件处置中的协调、指挥和监督作用,确保事故处理的及时、迅速和规范。

五、监督管理1.加强对劳务管理工作情况的日常监督和检查。

2.定期组织跟踪检查劳务管理工作的情况,及时发现和纠正工作中的不足之处并提出合理意见和建议。

3.加强劳务管理工作的内部评估和外部检查,对于违法违规行为要及时处罚。

中建三局项目管理办法(22个doc)7

中建三局项目管理办法(22个doc)7
2、有条件的工程可采取整栋或分部分项工程总价包干的方式,并将零星定额用工、计时工、包估工及所有未预见用工视工程大小、工期快慢及难易程度按一定比例包死,对于因各种原因事先无法计算工程量的项目,采取单价包干的形式预结,在工程量明确后再按总价包干办法调整。
3、计时工指标控制,现阶段执行标准为主体工程3-5%,装饰工程15-20%,并在项目承包责任书中予以明确,实施人工费总价包干办法的项目,计时工、包估工的结算与支付采取包干合同的形式与作业班组单独明确。
第七条 项目开工前,项目经理部应对照承包基数,结合项目自身情况,预计各项费用的实际投入,编制总的成本计划,确定总的成本降低目标,制定切实可行的成本控制措施。公司应在项目经理部总成本计划的基数上编制工程完整的总成本计划,确定工程总的毛利目标。
第八条项目经理部应按月编制月度成本计划,并测算保本点。
第三章 成本核算制
2、公司对外分包的工程,由公司财务依据统计人员提供的本期验工报量,作为公司收入,直接计入公司“工程结算收入”相应子目。
(二)实际成本的核算
1、项目成本员应按照权责发生制原则,依据有关业务人员提供的原始凭证(如人工费结算单、材料消耗表、租赁费结算单等)按照费用的性质据实进行帐务处理,计入当期项目成本。对于材料已发出,但实际未消耗的应及时办理退料手续。
5、XC05表:项目经济活动分析。由项目成本员根据项目经济活动分析会分析情况整理填报。主要分析项目成本节超原因,检查项目成本计划执行情况,分析项目潜赢、潜亏情况,提出控制成本的方案和措施,进行项目资金分析。
6、XC06表:项目人工费结算汇总表。由项目劳资员填报,公司劳资部门审核。
7、XC07表:主材预算与消耗对比表。由项目材料员填报,公司材料部门审核。
第五条 项目中标后,公司应进行项目成本策划,确定成本核算对象,明确项目自行完成及对外分包的工程内容、范围,制定总的成本控制措施、方法,并对计划分包的工程内容组织招标。

中建三局项目策划管理办法

中建三局项目策划管理办法

中建三局项目全额承包治理方法第一章总则第一条为规范全局项目全额承包治理,提高项目治理水平,依照局有关规定,特制定本方法。

第二条项目承包是企业内部责任承包,采纳全额承包责任书的形式。

第三条项目全额承包的原则:目标操纵、基数合理、抵押承包、确保上缴,节约嘉奖,超支受罚。

第四条项目全额承包实行全面责任承包,实施指标操纵,具体指标及奖罚方法应在项目全额承包责任状中明确。

第五条本方法适用于局属各施工生产单位及所承接的所有新建、扩建和改建等施工项目。

第二章项目承包治理职责第六条公司(分公司)与项目的关系1、项目经理部是公司(分公司)派出治理工程项目的一次性治理机构,项目与公司(分公司)之间既有行政隶属关系,又有经济合同关系。

2、项目经理是公司(分公司)在工程项目上的托付代理人,受(分)公司经理托付,履行(分)公司与业主签订的合约,对项目施工的全过程、全方位负责,两者之间的关系是托付代理的关系。

第七条公司(分公司)的职责1、编制项目治理规划大纲,并审核(批)项目编制的项目治理实施规划。

2、选聘与工程项目相适应的项目经理,组建精干、高效的项目治理班子。

3、建立项目成本测算体系,公平、合理地测算项目承包基数,并组织签订项目全额承包责任书。

4、提供项目所需的要紧材料、机械设备、周转料具、资金等生产要素。

4、协调项目与项目之间、项目与外部之间的关系,为项目生产制造良好的外部环境。

5、为项目办理或提供施工生产必备的法律手续和相关资料。

6、对项目施工过程中的质量、安全、进度、成本等进行指导与监督。

7、及时组织或配合上级主管部门对项目进行审计,并依照审计结论和项目全额承包责任书进行兑现。

8、负责项目的回访与保修工作。

第八条公司(分公司)的权限在项目治理上,公司(分公司)是治理中心,项目是执行中心,以下几个方面的权利由公司(分公司)实施集中操纵。

1、工程承包合同及分包合同一律由公司经理(或其托付人)签订,并由公司(分公司)统一治理。

中建三局项目管理办法(22个doc)8

中建三局项目管理办法(22个doc)8

中建三局项目管理办法(22个doc)8
第二十二条项目应加强物资采购计划管理,限量采购,避免存货积压、浪费。

第二十三条项目应建立健全分包工程结算台帐,核实计算分包单位完成工作量及质量安全等情况,协助公司办理有关分包工程付款审批程序。

第六章项目资金检查与分析
第二十四条各单位应定期检查项目资金收支管理情况,特别是对单独开设银行帐户的项目应加强检查、监督,发现违反资金管理规定的应严肃处理,给企业造成损失的,应追究有关人员相应责任。

第二十五条项目资金分析是项目经济活动分析的重要内容。

项目应于每月经济活动分析会时进行分析,通过对收支情况分析,及时发现项目资金管理中存在的问题,以便及时采取措施,管好用好资金,提高资金使用效益。

第七章附则
第二十六条本办法适用于局所有新建、扩建和改建等施工项目,自2002年11月12日起开始施行。

第二十七条本办法由局财务部负责解释。

附:《项目资金收支计划》
月份资金收支计划
项目名称:单位:万元
(分)公司经理(审批):财务部门(审核):项目经理(审核):成本员(制表):。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中建三局项目劳务管理办法第一章总则第一条为了加强对我局工程项目劳务承包的管理,确保所使用的劳务分承包方满足企业的要求,不断提高企业的经济效益,特制定本办法。

第二条本条例适用于局属各施工生产单位及所承接的所有新建、扩建和改建等施工项目。

第二章管理机构及职责第三条通过局、公司(分公司)、项目经理部等层次对劳务分承包方实施管理。

每一层次的人力资源(劳资)部门为劳务分承包方的归口管理部门,财务、市场商务(经营预算)、生产、质量、安全、材料、动力等相关部门参与管理。

第四条局对劳务分承包方管理的主要职责是:制定局劳务分承包方管理的有关规定、指导局劳务协会开展工作、对局属单位劳务分承包方管理工作进行检查监督、对违规行为进行查处等。

第五条公司(分公司)对劳务分承包方管理的主要职责是:根据局有关规定制定公司(分公司)劳务分承包方管理的实施办法;指导公司劳务协会(局劳务协会分会)开展工作;组织公司(分公司)劳务分承包方资质审查、劳务招标、考核、评比等工作;对项目劳务分承包方管理工作进行管理、检查、监督和审核把关,对违规行为进行查处;定期上报有关部门资料、信息等。

第六条项目经理部的主要职责是:执行公司(分公司)有关劳务分承包方的管理规定、参与项目劳务分承包方的招标工作、实施对劳务分承包方使用过程中的管理、对劳务分承包方进行考核、按规定整理上报各类数据信息等。

第二章项目劳务分承包方的选定第七条项目经理部根据项目施工组织设计方案和施工进度安排,编制劳动力需求计划,并向公司(分公司)提出劳务需求的书面申请。

第八条项目劳务分承包方通过招标的方式确定,公司(分公司)按规定组织项目劳务招投标,招标项目的项目经理参与。

招标项目的项目经理可以推荐1—2家劳务包队伍参加本项目的劳务招投标。

第九条参加劳务招投标的劳务队伍原则上应是局劳务协会的会员单位,应具备以下条件:1、有独立的法人地位,或经法人单位授权;2、具有相应的建筑劳务分包资质和较好的劳务业绩;3、具有完善的质量、安全等组织管理体系和与项目劳务分包相匹配的、相对固定的劳务作业人员。

4、具有必要的机具设备。

第十条参与劳务投标的单位需提供以下有效证照(“五证一照”)原件:1、工商行政管理部门签发的企业《营业执照》;2、建设主管部门签发的企业《资质证书》;3、企业所在地税务部门签发的《税务登记证》;4、企业法人的《法人证明书》或企业法人签发的《法人授权(委托)书》;5、建筑管理部门签发的企业《安全资格认证书》;6、外埠企业应提供由当地建筑管理部门签发的《外出施工证明》。

第十一条公司(分公司)应对以上资料进行查验,并对非会员单位进行以下几个方面的考察:1、对队伍实体真实存在的考察;2、对队伍合法有效的考察;3、对队伍负责人是否法定代表人或是否经法人授权(委托)的确认;4、对队伍提供施工所需工种、人数能力的考察;5、对队伍具备的综合管理能力和综合施工能力的考察;6、对以往业绩和信誉的考察。

第十二条对中标单位下达《中标通知书》和《进场通知书》(附件一)。

劳务队伍《进场通知书》应明确入场的时间、地点、工种、人数、机具设备等。

第三章合同管理第十三条由公司或授权的分公司(以下简称分公司)与中标单位签定《劳务分包合同》、《安全生产合同》、《廉政建设合同》、《治安合同》等合同,项目经理部参与有关条款的协商。

以上各类合同正本一式三份,公司(分公司)、项目经理部、劳务分承包方各一份,副本若干份,人力资源(劳资)、财务、合约等相关部门备案。

第十四条各单位要严格按照《合同法》、《建筑法》、《劳动法》及其它有关政策、法规的规定,遵循平等、自愿、公平和诚实信用的原则,由公司(分公司)人力资源(劳资)部门组织与劳务分承包方签定《劳务分包合同》,《劳务分包合同》应包括以下主要内容:1、合同主体双方的全称;2、工程项目的名称、地点;3、劳务分包工程范围及工程量清单;4、工程工期、承包方式、承包总价和人工单价;5、材料供应、施工机具配备;6、现场管理;7、工程质量、安全生产、文明施工管理;8、工程款支付;9、违约责任等。

第十五条《安全生产合同》由公司(分公司)的安全管理部门组织签订。

合同中应明确双方在安全生产方面的责任,规范劳务分承包方安全责任落实的合同,而非违反国家法律法规的生死合同。

第十六条《廉政建设合同》由公司(分公司)政工部门组织签订。

第十七条《治安合同》由公司(分公司)保卫部门组织签订。

第十八条《劳务分包合同》必须按规定加盖双方单位公章,并由双方单位法定代表人或授权(委托)人签字(盖章)后,方能生效。

第五章进场管理第十九条中标单位按规定的时间,持与公司(分公司)签订的各类合同和《进场通知书》进入项目施工现场。

第二十条劳务队伍进入项目施工现场后,需向项目人力资源(劳资)部门提交以下资料:1、《进场通知书》和与公司(分公司)所签订的各类合同;2、劳务分承包方的“五证一照”等证件;3、劳务分承包方进场人员花名册(附件二)、组织机构设置及人员分工情况、进场人员的照片、身份证、流动人口计划生育证明、操作上岗证和技能等级证书等资料。

第二十一条项目经理部对以上资料进行查验,并对人员进行清点、核对后,资料整理归档。

第二十二条入场教育。

1、入场教育的内容。

包括规章制度、治安规定、文明施工规范以及1SO9000质量管理体系、ISO14000环境管理体系、OHSAS18000职业健康安全管理体系等方面的内容。

其中职业健康与安全管理应列为重点培训内容。

2、入场教育的方式。

采取集中学习、授课、看录像、办黑板报等各种形式进行,累计学习必须达到16学时。

3、入场教育记录。

入场教育必须有文字记录,每人建立学习档案和三级教育卡,必须有学习内容和时间、地点、授课人的详细记录,以及受教育人员的亲笔签名,并将此资料归档保存。

第六章现场施工管理第二十三条项目经理部人力资源(劳资)部门根据劳动力需求计划,组织劳动力进行现场施工。

劳动力需求计划,原则上每月编排一次。

第二十四条项目经理部预算部门根据工程进度安排,提供工程量清单,人力资源(劳资)部门依据预算部门提供的工程量清单下达《施工任务书》。

第二十五条工程收方、验收。

劳务分承包方按照《施工任务书》组织施工后,由项目经理部预算部门进行工程量的核定,质量、安全、材料部门分别对其施工质量、安全生产、文明施工、材料消耗等方面予以评价、考核,并在收方结算单签字后,报项目经理审核。

第二十六条对劳务分承包方人员实施动态管理。

1、人员的增减、变更要报项目经理部同意。

未经项目经理部的同意,不得随意更换人员,尤其是具有较高技术等级的人员。

未经同意随意更换人员,对施工生产造成严重影响的,可以勒令其退场。

未经登记人员不得进入施工现场。

2、项目人力资源(劳资)、保卫部门应定期对劳务分承包方的人员进行清点、核对,劳务分承包方每月应上报人员变更情况。

3、对于人员的进场、退场,要做好记录。

4、新增人员也要按进场管理规定进行查验资料和进行入场教育。

第七章人工费管理第二十七条人工费价格是根据公司(分公司)人工费指导价和当地市场价,结合项目的具体情况,通过劳务招投标的形式确定。

在签定《劳务分包合同》时,应明确人工费承包方式和人工费价格清单。

第二十八条人工费承包方式的确定。

1、人工费承包采取包干的形式,一般有分部分项包干法、平方米造价包干法、综合单价法和总价包干法四种承包方式。

2、人工费实行总价包干的,既要控制总价也要控制单价或人工综合工日价格,单价或人工综合工日价格主要用于设计变更。

第二十九条人工费的控制。

1、人工费控制相关责任人与相关部门职责。

1.1项目经理。

1.1.1项目经理是项目人工费控制的第一责任人,对项目承包后的人工费控制全面负责,确保完成公司(分公司)规定的人工费计划指标;1.1.2对《人工费付款书》(附件三)和《人工费申请表》(附件四)进行审核;1.2公司(分公司)人力资源(劳资)部门。

1.2.1公司(分公司)人力资源(劳资)部门是项目人工费控制的第二责任人,主要负责对项目人工费按公司(分公司)有关文件规定及批准标准等进行监督和审核把关;1.2.2负责建立各项目分部分项用工和人工费开支总台帐,随时掌握项目人工费开支情况;1.2.3严格按照生产技术部门提供的生产计划与统计报量,审核付款情况,监督检查项目月度人工费开支,发现问题,及时提出解决和处理办法;1.2.4定期制定人工费单价标准,列出详细的科目内容,并定期通报监督检查项目执行情况。

1.3公司(分公司)财务部门。

1.3.1审核项目的《人工费付款书》和《人工费申请表》;1.3.2支付项目月度人工费预结款,做好最后结算。

1.4生产技术部门。

1.4.1按时向人力资源(劳资)、财务等有关部门提供生产计划与统计报量情况,以便人力资源(劳资)审核与控制人工费。

1.5项目预算员(或内业技术员)。

1.5.1项目开工前,负责提供项目各分部分项工程量,以便制定项目人工费开支计划和措施;1.5.2每月施工前,负责根据项目月度施工生产安排,计算出分部分项计划工程量;1.5.3认真审核每月实际人工费付款工程量。

1.6项目人力资源(劳资)员。

1.6.1项目开工前,依据预算量编制项目总的人工费开支计划、分部分项用工以及各工种用工数;1.6.2建立项目各劳务人工费开支台帐,以及项目实际人工费开支总台帐;1.6.3按时为劳务队办理预结算和结算;1.6.4项目不设人力资源(劳资)员的,其职责必须由公司(分公司)人力资源(劳资)部门的人员严格履行,管理到位。

1.7工长。

1.7.1科学合理组织安排施工,避免窝工、重复用工等现象;1.7.2在施工过程中享有对劳务队的监督权、奖罚建议权。

1.8项目其它人员。

1.8.1质量员负责对劳务队所完成工程的质量情况进行及时审核,并提出处理意见;1.8.2项目安全员负责对劳务队安全制度、人员、防护措施、安全资金投入等方面落实情况的监督检查,并提出处理意见;1.8.3项目材料员负责对劳务队所消耗材料情况进行及时审核,并提出处理意见。

2、人工费控制措施。

2.1公司(分公司)要根据当地劳动力市场价格和劳动(预算)定额标准,定期制定和发布人工费指导价位,建立人工费价格信息库,并依据劳动力指导价格,确定人工费单价。

2.2项目必须严格执行公司(分公司)签定的《劳务分包合同》中有关人工费的条款,搞好人工费的总量控制。

2.3工程中的零星用工、计时工、包工及所有未预见用工视工程大小、工期进度及难易程度按一定比例包死,原则上工程前期主体施工阶段控制在定额用工的5%以内,装修、收尾阶段为25%以内,总用工不得突破整个项目定额用工的15%。

原则上,施工中除定额工作内容以外的材料用工、行政用工、大型机械进场用工、安全文明用工外,不得出现其它任何形式的用工。

相关文档
最新文档
