施工组织设计暗标
暗标施工组织设计概述
暗标施工组织设计概述1. 引言本文档旨在概述暗标施工组织设计。
暗标施工是一种隐藏式施工,旨在减少对环境的影响并保护施工区域的隐私。
本文档将介绍暗标施工的概念、目的、设计原则以及推荐的组织结构。
2. 概述2.1 暗标施工的概念暗标施工是一种特殊的施工方式,与传统的公开施工有所不同。
它主要通过隐藏标识、封闭施工区域以及其他隐私保护措施,在不引起过多注意的情况下进行施工。
2.2 暗标施工的目的暗标施工的目的是保护施工区域的隐私,并降低施工对环境的影响。
通过采用隐蔽施工方式,可以减少周围居民的不便,并增加施工项目的安全性。
3. 设计原则暗标施工组织设计应遵循以下原则:3.1 隐蔽性原则暗标施工组织应设计隐蔽性高的施工方案,尽量减少对周围环境的影响。
可以使用围墙、屏障等手段划定施工区域,同时要确保施工标识和设备不会过分显眼。
3.2 保护隐私原则组织设计应保护施工区域的居民隐私。
可以通过设置监控措施、加强安保措施等方式保护周围居民的权益。
3.3 环保原则组织设计应尽量减少施工对环境的影响。
可以采用低噪音设备、节能设备等环保措施,以减少施工过程中产生的噪音、废弃物等对环境的负荷。
4. 组织结构4.1 施工组织暗标施工组织通常包括施工经理、工程师、技术人员等。
施工经理负责整体施工计划的制定和协调,工程师负责具体设计和监督施工,技术人员负责施工过程中的技术支持。
4.2 安保组织安保组织是暗标施工中不可或缺的一部分。
安保人员负责维护施工区域的安全,保护施工人员和周围居民的权益。
他们需要具备一定的安保知识和技能,并与施工组织密切配合。
4.3 监控组织监控组织负责监控施工区域的活动情况,及时发现异常情况并采取相应的措施。
监控人员应具备监控设备的操作和维护知识,能够高效地进行监控工作。
5. 总结暗标施工组织设计是一项重要的工作,它能够保护施工区域的隐私并降低施工对周围环境的影响。
本文档概述了暗标施工的概念、目的、设计原则以及推荐的组织结构。
施工组织设计暗标
施工组织设计暗标目录第一章编制依据 (5)1、1编制依据 (5)1、2本工程采用的技术规范 (5)1、3 建筑工程行业标准及规范、规程、图集 (5) 第二章工程概况 (7)2、1 建筑概况 (7)2、2 结构概况 (7)2、3 工程承包范围 (8)2、4 地质概况 (8)第三章工程目标 (10)3、1 工程质量目标 (10)3、2 施工工期目标 (10)3、3 现场管理目标 (10)3、4安全生产目标 (10)第四章施工部署 (11)4、1 项目管理组织机构 (11)4、2 施工准备 (11)4、3 施工部署 (12)第五章主要施工方案及技术措施 (14)5、1 施工顺序及施工流向安排 (14)5、2 主要方法及技术措施 (16)第六章工程施工重点、难点分析及对策 (124)6、1施工技术重点、难点分析 (124)6、2 大体积混凝土施工质量保证措施 (124)6、3屋面、卫生间防水工程难点分析及对策 (128) 6、4内粉工程难点分析及对策 (129)6、5楼地面工程难点分析及对策 (129)6、6涂料工程难点分析及对策 (130)6、7保证工期对策 (130)第七章质量管理体系与措施 (131)7、1 质量保证措施与创优计划 (131)7、3 保证工程质量的技术、经济、组织措施 (136) 第八章确保工期的技术组织措施 (138)8、1 本工程计划的特点 (138)8、2 确保工期的组织措施 (138)8、3 确保工期的技术措施 (138)8、4 工期目标保证措施 (140)8、5 各阶段进度保证措施 (141)第九章施工进度网络图 (143)9、1 施工进度网络图见附表四 (143)第十章安全生产管理体系与措施 (144)10、1 安全生产目标 (144)10、2 安全生产保证体系与管理制度 (144)10、3 安全生产技术保证措施 (146)10、4 现场施工消防安全保证措施 (153)第十一章文明施工管理体系与措施 (156)11、1 总体思路 (156)11、2 保证措施 (156)11、3具体措施 (156)第十二章环保管理体系与措施 (161)12、1 环境管理方针 (161)12、2 环境组织管理体系 (164)12、3 环境保护措施 (165)12、4 扬尘污染控制措施 (167)12、5 防止施工扰民与民扰措施 (168)第十三章组织机构及管理人员、资源配备计划 (169) 13、1 项目管理组织机构 (169)13、2 各岗位职责 (170)13、3 资源配备计划 (175)13、4 劳动力配备计划 (181)13、5农忙季节稳定施工措施 (183)13、6劳动力计划表 (185)第十四章冬雨季施工及排水措施 (186)14、1 冬季施工 (186)14、2 雨季施工 (188)14、3雨季防排水计划 (191)第十五章紧急情况的处理措施、应急预案及风险控制 (193) 15、1应急预案的任务与目标 (193)15、2重大紧急事件辨识及监测 (198)15、3重大紧急事件救援控制原则 (199)15、4重大紧急事件的控制措施 (199)第十六章施工现场总平面布置 (206)16、1 总体布置 (206)16、2 施工道路及场内外交通 (206)16、3水平垂直运输 (206)16、4 材料存放及管理 (206)16、5 施工现场临时用水布置 (206)16、6 临时用电布置 (207)16、7消防布置 (208)第十七章成品保护及工程保修措施及承诺 (209)17、1成品保护的定义 (209)17、2 成品保护的基本分类 (209)17、3成品保护措施 (210)第十八章针对本工程合理化建议 (215)18、1 积极采用新技术 (215)。
施工组织设计暗标编制及装订要求
施工组织设计暗标编制及装订要求(一)施工组织设计中纳入“暗标”部分的内容:1.施工方案与技术措施2.质量管理体系与措施3.安全管理体系与措施4.文明施工、环保措施5.工程进度计划与措施6.劳动力及施工设备等资源配备计划7.成品保护及现场管理(二)暗标的编制和装订要求1.打印纸张要求:A4复印纸、单面打印。
2.打印颜色要求:白色。
3.正本封皮(包括封面、侧面及封底)设置及盖章要求:正本封皮(包括封面)需标注“正本”字样、加盖单位公章、法定代表人签字或加盖其印章(法定代表人不能签字或加盖其印章的,可由委托代理人签字);侧面及封底以及正文内容中均不得出现投标人名称、和其他可识别投标人身份的任何字符、徽标、业绩、荣誉及人员姓名、其他特殊标记等。
4.副本封皮(包括封面、侧面及封底)设置要求:副本封皮(包括封面、侧面及封底)采用A4白纸,副本封皮(包括封面、侧面及封底)以及正文内容中均不得出现投标人名称和其他可识别投标人身份的任何字符、徽标、业绩、荣誉及人员姓名、其他特殊标记等。
5.排版要求:除图表外,正本及副本正文字体及字号要求为四号宋体;各章节标题字号要求为三号黑体加粗并居中;行距均为1.5倍行距;页边距为上2.5厘米,其余2厘米;不允许有页眉,且页脚只准出现页码,页码格式采用阿拉伯数字格式,设在页脚对中位置。
页码排序应从目录页后第1页开始,排为“1”,页码应当连续,不得分章或节单独编码,各章之间不用加隔页纸。
6.图表大小、字体、装订位置要求:各章节图表按照章节顺序在相应章节中插入;对于比较大的图表(如施工进度网络图、施工总平面图等较大图表)可使用大于A4的复印纸,采用大于A4 复印纸的均须折叠成A4纸大小并统一装订在全册的最后。
7.所有“施工组织设计暗标”必须合并装订成一册,所有文件左侧装订,装订方式应牢固、美观,不得采用活页方式装订,均应采用胶装方式装订。
8.编写软件及版本要求:Microsoft Word。
施工组织设计暗标
目录第一章工程概述 (2)第二章施工部署 (4)第三章施工准备 (5)第四章项目班子配备 (8)第五章施工总平面布置 (13)第六章施工进度计划和各阶段进度的保证措施 (16)第七章材料供应计划 (18)第八章劳动力安排计划 (20)第九章施工机械设备使用计划 (21)第十章各分部分项工程的主要施工方法 (22)第十一章确保工程质量的技术组织措施 (42)第十二章确保安全文明施工的技术组织措施 (55)第十三章确保工期的技术组织措施 (62)第十四章冬季和雨季的施工措施 (66)第十五章维修维护服务措施 (67)第一章工程概述第一节编制依据1、本着我公司一贯认真负责,精益求精的宗旨,在充分理解招标文件和设计图纸,通过现场细致的踏勘,结合我公司实际编制而成。
2、编写依据:结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明、环保五大目标进行控制;针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工;积极推行ISO9001质量管理体系;高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工;在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制。
3、主要内容包括:工程概况、施工顺序安排与总体部署、前期准备工作、施工组织机构及人员、总平面布置、机械和材料的质量控制、进度计划及工期保证措施、资源使用计划、质量目标设计与质量保证措施、主要施工方法及技术措施、环保措施、安全文明施工措施等。
4、工程招标图纸、招标文件及招标答疑纪要(1)《山东省泗水县金庄镇尹城河流域土地综合整治项目施工招标文件》。
(2)《山东省泗水县金庄镇尹城河流域土地综合整治项目施工图纸》。
(3)山东省泗水县金庄镇尹城河流域土地综合整治项目招标文件答疑。
5、本工程采用的施工及验收规范、标准(1)《中华人民共和国土地管理法》(2)《中华人民共和国土地管理法实施条例》(3)《中华人民共和国农业法》(4)《中华人民共和国水土保持法》(5)《中华人民共和国环境保护法》(6)国务院颁布的《基本农田保护条例》(7)国土资发[1998]166号《关于进一步加强土地整理管理工作的通知》(8)国土资发[1999]39号《关于切实做好耕地占补平衡工作的通知》(9)国土资发[1999]50号《关于设计土地整理项目区的通知》(10)《国土资发土地整理复垦项目管理暂行办法》(国土资发[2000]316号文件)(11)《土地开发整理项目资金管理暂行办法》(国土资发[2000]282号)(13)《灌溉与排水工程设计规范》(GB/50288-99)(14)《泵站设计规范》(GB/T50265-97)(15)《水土保持综合治理技术规范》(GB/T16453.1-16453.6-1996)(16)《机井技术规范》(SL256--2000)等有关的法律法规及行业标准第二节工程概况工程名称:山东省泗水县金庄镇尹城河流域土地综合整治项目。
暗标施工组织设计
目录一、工程概况 (4)二、承包范围 (4)三、施工现场平面布置 (4)1、施工平面布置 (4)2、施工平面管理 (5)四、施工重点难点及处理措施 (6)五、施工方案和技术措施 (21)1、测量工程 (21)2、拆除项目 (23)3、土方工程 (23)4、钢筋工程施工方案 (27)5、模板工程施工方案 (27)6、钢筋混凝土工程施工方案 (27)7、砌体工程施工方案 (28)8、岩棉板屋面保温施工方案 (28)9、屋面水泥砂浆找平层 (29)10、高聚物改性沥青防水卷材 (30)11、轻钢龙骨矿棉吸音板施工方法及措施 (32)12、乳胶涂料施工 (34)13、木门安装 (37)14、抹灰施工 (40)15、墙面砖铺贴工程 (41)16、地面砖铺贴工程 (42)17、金属踢脚板安装施工 (46)18、钢质防火门安装工程施工工艺 (47)19、轻钢龙骨纸面石膏板吊顶工程 (50)20、钢结构 (51)21、铝合金断桥隔热窗 (55)22、石材幕墙 (56)23、给排水工程 (59)六、对分包队伍的管理措施 (79)1、专业分包队伍计划 (79)2、对分包方的管理措施 (79)3、对材料供应商的管理 (82)七、劳动力计划及主要设备材料、构件的用量计划 (82)1、劳动力配置计划 (82)2、劳动力的管理措施 (82)3、劳动力的素质控制措施 (82)八、施工进度计划与保证措施 (84)1、进度计划与工期安排协调 (84)2、进度控制顺利执行的条件 (84)3、编制施工进度表 (85)4、保证工期的具体措施 (89)九、项目管理机构配置 (91)十、深化设计安排和措施 (97)十一、与建设单位、监理、设计、审计、造价咨询公司等其它相关单位的配合措施.. 981、与业主的配合措施 (98)2、与监理工程师的配合措施 (99)3、与设计单位的配合措施 (99)4、与审计、造价咨询公司的配合措施 (100)十二、安全和绿色施工保障措施 (101)1 安全管理目标 (101)2 安全保证体系及职责 (101)3 安全生产管理制度 (105)4 施工安全专业措施及安全要求 (106)5、现场治安保卫管理制度 (117)6、保安检查装备的配置 (118)7、绿色施工保障措施 (124)十三、文明施工保证措施 (127)1 文明施工管理目标 (127)十四、质量管理体系和保证措施 (133)1、工程质量要求及质量控制内容 (133)2、质量保证体系 (134)3、质量保证体系组织机构 (136)4、质量保证措施 (140)十五、成品保护措施 (150)十六、消防及保卫方案 (159)一、工程概况1、工程名称:燕保常营家园8#还建办公楼装修改造工程及配套工程装修改造施工2、工程性质:装修改造工程3、工程规模:建筑面积约30176.42 平方米4、工程地址:朝阳区常营乡5、质量标准:合格6、计划工期: 183日历天计划开工日期: 2017 年 6月1日计划竣工日期: 2017 年 11月30日7、现场条件和周围环境本工程施工场地临时水源接口位置、临时电源接口位置、临时排污口位置、建筑红线位置、道路交通和出入口、以及施工场地均具备施工条件。
施工组织设计 标准暗标范本

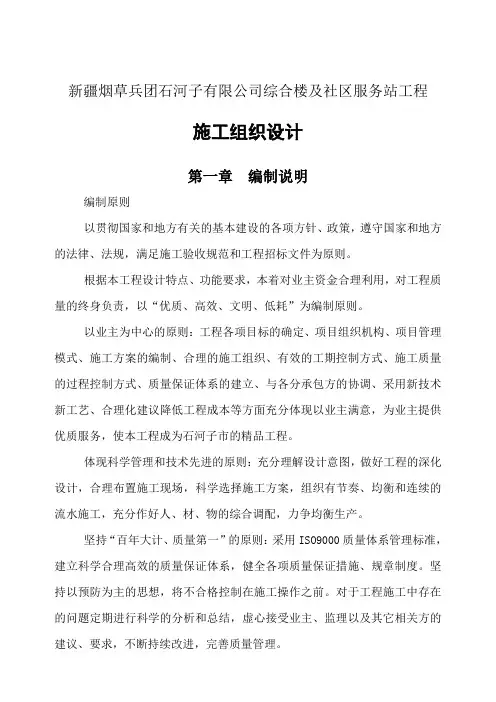

新疆烟草兵团石河子有限公司综合楼及社区服务站工程施工组织设计第一章编制说明编制原则以贯彻国家和地方有关的基本建设的各项方针、政策,遵守国家和地方的法律、法规,满足施工验收规范和工程招标文件为原则。
根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“优质、高效、文明、低耗”为编制原则。
以业主为中心的原则:工程各项目标的确定、项目组织机构、项目管理模式、施工方案的编制、合理的施工组织、有效的工期控制方式、施工质量的过程控制方式、质量保证体系的建立、与各分承包方的协调、采用新技术新工艺、合理化建议降低工程成本等方面充分体现以业主满意,为业主提供优质服务,使本工程成为石河子市的精品工程。
体现科学管理和技术先进的原则:充分理解设计意图,做好工程的深化设计,合理布置施工现场,科学选择施工方案,组织有节奏、均衡和连续的流水施工,充分作好人、材、物的综合调配,力争均衡生产。
坚持“百年大计、质量第一”的原则:采用ISO9000质量体系管理标准,建立科学合理高效的质量保证体系,健全各项质量保证措施、规章制度。
坚持以预防为主的思想,将不合格控制在施工操作之前。
对于工程施工中存在的问题定期进行科学的分析和总结,虚心接受业主、监理以及其它相关方的建议、要求,不断持续改进,完善质量管理。
安全文明施工的原则:树立“安全生产责任重于泰山”的思想,采用GB/T28001建立职业健康安全管理体系,健全各项安全生产制度。
加强事前事中控制,加大施工过程中的监管力度。
编制依据新疆烟草兵团石河子有限公司综合楼及社区服务站工程招标文件。
由新疆兵团建工设计研究院设计的本工程施工图纸主要规范、规程工程应用的主要标准工程应用的主要图集相关法律、法规工程应用的主要法规:《中华人民共和国建筑法》、《中华人民共和国建筑工程管理条例》、《工程建设标准强制性条文》;地方有关的规定、办法;企业编制的《质量手册》、《质量体系程序文件》以及各种作业文件。
施工组织设计方案(技术暗标)市政
施工组织设计方案(技术暗标)市政第一章总体概述第一节投标书综合说明一、工程简要说明(一)项目情况简介运河清水河公路桥改建工程起点位于经六路交叉口处,起点桩号K0+065.918,由北向南跨越青弋江后接上现状的芜屯路,设计终点桩号K1+930,设计路线全长1.864082公里,其中桥梁全长1.0175公里,道路接线长0.8465公里。
清水河改建公路桥,全桥长1017.5m,主桥采用三跨预应力砼变截面连续箱梁(65m+100m+65m),北引桥为4-30+4-30+5-30m先简支后连续预制组合箱梁,南引桥为5-30+4-30+4-30m先简支后连续预制组合箱梁。
主桥下部结构采用柱式墩,中间设置两道系梁,低桩承台,群桩基础,承台下接1.8m的钻孔灌注桩;引桥下部结构采用柱式墩,下接1.8m的钻孔灌注桩。
(二)主要技术标准1、道路等级:城市Ⅰ级主干道,2、桥梁荷载:公路-Ⅰ级,3、路面类型:沥青砼路面,4、道路宽度:道路红线宽度为70m,5、桥梁宽度:桥梁宽度为44m,6、计算行车速度:主线60km/h,辅道30km/h;(三)主要工程数量1、土石方工程:挖土方38624.7m3,填方180481m3,沟槽挖土方20654m3,涵洞挖方9972m3,挖老路面16100 m2,碎石回填70848 m3。
2、道路工程:级配碎石垫层135231m2,水稳碎石垫层80781 m2,透层76753m2,封层76753m2,粘层149577 m2,8cm厚粗粒式沥青砼72920m2,6cm厚中粒式沥青砼72920m2,5cm厚中粒式沥青砼2550m2,4cm厚细粒式沥青砼72920m2,5cm厚细粒式沥青砼1187m2,3cm厚细粒式沥青砼2550m2。
3、排水工程:塑料雨水管道铺设(DN400)644m,塑料雨水管道铺设(DN500)1137.2m,污水塑料管铺设(DN400)849.4m,混凝土管道(DN300)859m,混凝土管道(DN600)704m,混凝土管道(DN800)610m,混凝土管道(DN1000)34.6m。
暗标施工组织设计(投标)
1. 施工组织设计的指导思想 2. 编制范围及内容第 二章 工程概况
3. 项目概况 4. 工程内容 5. 工期、质量、安全目标
1. 工期安排 2. 质量要求标准: 第三章 项目管理组织机构及管理制度 6. 项目管理机构的组建 1. 项目管理层——工程项目经理部 2. 安装作业队构成项目作业层 7. 工程人员组成 1. 项目经理部人员组 2. 作业队人员及构成 3. 项目管理机构职责 4. 工程技术部职责 8. 施工组织计划 1. 工作流程
中的经验,我们按照以下步骤实施的整体思路,采用分组同时进行,流水
线作业的方式进行施工,能保证在要求的工期内工程顺利的完工。提出弱
电系统工程项目建设的实施进度计划,具体工期安排情况详见附件施工进
度计划横道图。
工程一旦开工,须按以下步骤开展工作: 1 、工程设计部进入现场进行现场勘测,完善 2 次线路设计和 平面施工 图设计。 2 、同时材料采购部按照合同进行材料采购,第一批材料应在 我司 进场膈 3 日内采购完毕,并进入工地临时库房。以后按工程实际 进度制 订采购计划。
10
3.2.规章制度
4. 项目管理机制
施工项目的高效运作机制
明确项目经理部的责、权、利
树企业形象,创工程精品 保证施工项目高效运作的措施 第
四章 工程质量管理
质量目标及方针
质量目标
综合管理方针
2.质量管理体系
质量管理组织机构
质量标准的管理及控制
工程质量全过程控制
质量控制流程
质量控制程序
工程质量技术保证措施
3 、工程部在工程勘测完毕后组织施工人员进场施工,准备好 详 细的施工进度计划和工程施工图纸,以及一切工程准备工作(如搭建
施工组织设计(技术暗标部分)编制及装订要求
施工组织设计(技术暗标部分)编制及装订要求
(一)暗标的编制及装订要求:
(1)打印纸张要求:纸张为A4规格的白色纸张。
(2)打印颜色要求:字体为黑色打印。
(3)封皮设置及盖章要求:使用招标代理机构统一发布的施工组织设计封面,在右上角盖投标人公章。
(4)排版要求:不能编制目录,页码,页眉,页脚:行距固定值25镑。
(5)图标大小、字体、装订位置要求:大标题使用3号简写宋体加粗字型;小标题使用4号简写宋体加粗字型;内容使用4号简写宋体字型,图表使用小5号简写宋体字型。
所有“技术暗标”必须单独装订成册,装订方式应牢固、美观,不得采用活页方式装订,均采用钉书针在左侧三分之一处装订。
(6)编写软件及版本要求:microsoft word 2003及以上。
(7)任何情况下,技术暗标中不得出现任何涂改,行间插字或删除痕迹。
(8)不能有明显标志或显示单位名称、项目经理姓名以及过去施工过的工程项目名称等。
(9)除满足上述要求外,构成投标文件的“技术暗标”的正文中均不得出现投标人名称和其他可识别投标人身份的字符、徽标、人员名称以及其他特殊标记等,也不得采用任何不符合常规、有别于其他投标人的特殊做法。
注:有不符合上述编制及装订要求情况的,施工组织设计全部得0分。
(二)施工组织设计采用密封评审办法。
评审前,公证人员对各投标单位已密封的施工组织设计按规定格式进行编号,然后由评委逐一评审打分,最后公证人员监督下打开密封处,再对号填写投标单位名称。
施工组织设计技术标暗标
目录第一章综合说明(一)编制原则及说明(二)编制依据第二章工程概况一、工程简介二、工程特点第三章总体概述一、工程质量、工期、安全、文明施工管理目标二、施工段划分及施工顺序三、管理组织机构四、施工准备工作第四章工程进度计划和保证措施一、工程施工进度计划二、进度计划编制三、施工进度保证措施四、施工进度计划控制措施五、冬雨季施工措施六、农忙保勤措施第五章确保工期的措施一、确保工期的组织措施二、确保工期的技术措施三、确保工期的经济措施四、确保工期的配合措施五、确保工期的信息、监控措施六、实施工期计划过程控制措施第六章施工管理及措施一、技术管理二、经济管理三、合同管理四、组织管理第七章资源配备计划及措施一、劳动力投入计划及其保证措施二、机械设备情况及进场计划第八章施工关键部位、材料采购要点的控制及措施一、材料需用计划二、材料保证措施第九章施工方案与技术措施第一部分养猪项目工程施工一、测量放线二、基础工程三、主体结构四、钢木屋架五、装修工程第二部分养牛项目工程施工一、基础、砼、砌体工程二、钢结构、构件制作及安装三、屋面板、墙面板制作安装第三部分养鸽项目工程施工第四部分蔬菜种植大棚项目工程施工一、测量放线二、土方工程三、基础工程四、墙体砌筑五、钢筋工程六、混凝土工程七、模板工程八、钢结构工程第十章质量管理体系与保证措施一、工程质量目标二、施工现场管理人员质量责任三、工程质量保证措施四、实施建筑工程施工强制性条文和消除质量通病措施五、质量管理控制措施六、技术管理措施第十一章安全管理体系及保证措施第十二章文明管理体系与措施第十三章环保管理体系与措施一、环境管理的意义二、环境管理目标三、环境管理因素分析四、环境管理的法律依据及其他五、环境管理的实施方案及措施六、培训七、信息交流与传递八、监测和测量第十四章地下管线及其他设施的保护加固措施第十五章与发包人、监理及设计人员的配合第十六章施工总平面图附表附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四施工进度横道图附表五施工总平面图附表六临时用地表第一章综合说明(一)编制原则及说明(1)本工程定位为“一流的质量、一流的服务、一流的水平”。
投标用施工组织设计(暗标)
一、施工方案与技术措施(一)定位轴线的测设1、城市坐标系统的引测及基准轴线的布测根据业主提供的相关测量控制点,测量人员采用全站仪,依据轴网定位图中圆心坐标和定位轴线关系,以极坐标法放样出本建筑的基准轴线,并设置外控定位桩。
外控点选择较稳定的地面布设观测墩或观测站;要求该点能得到长期有效保护、便于观测和施工作业;点位视野开阔,高度角15度以上无障碍物;点位应远离无线电发射站、高压电线等其他干扰源。
2、平面控制网的布设依据该工程实际情况,利用已布置的基准轴线点,进行联测,联测方法采用复合导线(或闭合引线),并将轴线交点串测至导线中,一次性建立统一的平面控制网,仪器采用全站仪。
(1)平面控制网的布网原则:A、先整体,后局部,高精度控制低精度;B、控制点要选在安全、易保护的位置,通视条件良好,分布均匀。
(2)施工控制网的测设基础部分使用全站仪采用外引控法进行,即依据建筑物大角的主要控制轴线,在建筑物外围车辆碾压不着和人为不易碰撞的地方,埋设控制轴线桩,控制桩由C20砼内埋设木桩制成并加以围护。
(二)土建施工要求1、基础土石方施工要求①基坑(槽)开挖宽度满足基础每边30cm工作面要求。
并按规范要求放坡。
土石方开挖过程中,设专职测量人员负责施工放线,进行标高控制。
②根据该工程地基土质及基础结构的特点,地下土石方开挖采用机械挖掘,先根据基底标高要求,挖至底板下平(预留100厚留做清槽)。
挖土施工时应预留设挖运土车道,以保证挖土施工行辙与运土。
应严格控制标高,避免扰动基底以下的土。
土方开挖施工中,应根据现场实际情况,计算确定土方回填量,并在现场集存,做好余土外运。
③开挖完成后,基底必须会同有关方面验槽,如发现基底与设计2要求不符或遇到其它情况时,及时会同监理、设计人员共同研究处理方案。
基坑(槽)开挖验收后,立即进行砂垫层施工,防止各种扰动破坏基底。
④基底标高清理后,应及时会同设计院,勘察单位、监理单位、甲方等有关单位进行基槽的验收。
暗标 施工组织设计
目录第一章工程概况、施工准备及现场平面布置第二章各分部分项工程的主要施工方法第三章工程投入的主要施工机械设备情况、主要施工机械进场计划第四章材料运输计划第五章施工总体布署及劳动力安排计划第六章季节性施工措施第七章确保工程质量的技术组织措施第八章确保安全生产的技术组织措施第九章确保文明施工的技术组织措施第十章确保工期的技术组织措施及计划开、竣工日期、施工进度网络图第十一章环境保护及已有管线的加固保护措施第十二章关键施工技术措施的应用第十三章钢结构制作、安装质量通病防治措施第十四章与建设单位及其他施工单位的配合措施第十五章临时用地表第十六章施工总平面图第十七章进度计划表第一章工程概况、施工准备及现场平面布置1.1编制依据本施工组织设计是以业主提供的招标文件和图纸为依据,并以国家规范和实际施工技术条件作为编制基础。
本施工组织设计仅用于指导福建泰华电力器材制造股份有限公司钢构厂房制作安装工程的施工。
1.1.1 文件依据⑴钢结构招标文件。
⑵招标图纸。
⑶工程所处施工场地状况。
⑷施工招标评审办法。
⑸我公司承担类似工程的建设经验。
1.1.2 规范依据1.2质量目标按国家标准和规范的要求,确保钢结构工程达到合格标准。
1.3工期目标确保在合同签订之日起即组织原材料的采购和深化图设计工作,确保现场安装不超过60日历天,并保证在合同约定的75天内完成本工程所有的合同工程量。
1.4安全目标坚持预防为主,杜绝重大伤亡事故。
1.5文明施工目标争创文明施工样板工地,服从业主综合统筹管理,创建一流的施工现场,树立一流的施工作业企业形象,争创文明样板工地称号。
1.6 工程概况福建泰华电力器材制造股份有限公司钢构厂房项目位于福清市城头镇澎洋村。
车间总建筑面积约33800㎡,设计使用年限为50年,建筑抗震设防烈度为六度,结构类型为单层门式刚架结构。
1.6.1 钢管塔车间:1.6.2 铁塔车间:1.7 施工准备1.7.1、技术准备(1)熟悉和审查施工图纸。
6施工组织设计暗标要求
投标须知附件一:
技术标暗标的具体要求
1、技术标“暗标”部分,除正本的封面外,副本封面(包括封底、侧封)及所
有正文中均不得出现可识别投标人身份的任何字符和徽标(包括文字、符号、
图案、标识、标志、人员姓名、企业名称、以往工程名称、投标人独有的企
业标准名称或编号等);副本的封面、封底和侧封必须是完全空白,不需标
明“副本”字样。
封面70克白色A4复印纸;
2、技术标暗标部分的正文
1)所有文字和图表部分统一用70克白色复印纸打印装订,对于比较大的图表可以用A3纸打印,则需将A3纸折叠成A4大小并统一装订:
2)除图表可以用彩色打印外(但不是必须),所有文字部分需采用黑色打印;
3)字体:宋体;
4)字号:(1)标题:三号(2)其他:四号;(图表不受此限制)
5)行距:固定值22磅;
6)页边距:上2.5厘米,其余均为2厘米;
7)不允许页眉,且页脚只准出现页码,页码格式采用阿拉伯数字格式,设在页脚对中位置,页码应当连续,不得分章或节单独编码;
8)不得分册装订,页数过多时,应当本着突出重点的原则予以缩减。
9)所有投标文件各分册均须左侧装订,装订须牢固不易拆散和换页,不得采用活页方式装订。
PDF 文件使用 "pdfFactory Pro" 试用版本创建w 。
施工组织设计技术暗标368页
目录第一章、工程概况和工程目标----------------------------------------- 6一、总体概况----------------------------------------------------- 6二、工程目标----------------------------------------------------- 6第二章、编制说明--------------------------------------------------- 7一、编制说明----------------------------------------------------- 7二、施工范围----------------------------------------------------- 8三、编制原则----------------------------------------------------- 8四、编制依据----------------------------------------------------- 8第三章、主要分部分项工程施工方案和技术措施------------------------ 10一、施工重点难点分析-------------------------------------------- 10二、分项工程施工总程序------------------------------------------ 14三、定位和测量放线施工方案-------------------------------------- 15四、拆除工程---------------------------------------------------- 18五、结构加固改造工程-------------------------------------------- 21六、钢构安装---------------------------------------------------- 40七、砌体工程---------------------------------------------------- 44八、地面装饰工程------------------------------------------------ 48九、墙面装饰工程------------------------------------------------ 67十、天棚装饰工程------------------------------------------------ 81十一、门窗工程-------------------------------------------------- 91 十二、细部装饰工程--------------------------------------------- 101 十三、水暖管道工程--------------------------------------------- 108 十四、电气安装工程--------------------------------------------- 133 十五、通风工程------------------------------------------------- 162 十六、安装与加固改造专业配合预留预埋方法----------------------- 178 十七、施工现场临时用水电施工方案------------------------------- 182 第四章、施工目标质量保证措施------------------------------------- 184一、工程质量管理目标及组织保证体系----------------------------- 184二、工程质量管理制度------------------------------------------- 187三、质量保证措施----------------------------------------------- 189四、主要分项工程质量通病及预防措施----------------------------- 194五、质量创优计划----------------------------------------------- 198六、质量管理工作的配合----------------------------------------- 207七、资料收集整理的内容及措施----------------------------------- 207 第五章、施工总体进度计划及保障措施------------------------------- 208一、施工进度计划安排及工期目标--------------------------------- 208二、进度计划的管理措施----------------------------------------- 210三、进度计划的保证措施----------------------------------------- 211四、进度计划的检查与调整--------------------------------------- 216五、各阶段进度计划管理措施------------------------------------- 217 第六章、劳动力计划及保证措施------------------------------------- 218一、劳动力组织安排--------------------------------------------- 218二、劳动力保证措施--------------------------------------------- 219三、施工组织和方法--------------------------------------------- 221 第七章、施工节点计划及保障措施----------------------------------- 222一、拆除完工节点----------------------------------------------- 222二、加固及钢构安装完工节点------------------------------------- 223三、大型机组安装节点------------------------------------------- 223四、安装与装饰装修施工----------------------------------------- 223 第八章、主要材料、设备采购计划----------------------------------- 224一、主要材料采购质量控制措施----------------------------------- 224二、主要设备采购质量控制措施----------------------------------- 228三、物资进场计划----------------------------------------------- 231四、施工机具、设备的进场计划----------------------------------- 232五、施工机械设备保证措施--------------------------------------- 233 第九章、扰民和民扰的具体措施、详细计划--------------------------- 234一、扰民管理--------------------------------------------------- 234三、施工过程管理----------------------------------------------- 236 第十章、对整体管理的认识及对分包人的配合、协调、管理、服务方案--- 236一、对总承包管理的认识----------------------------------------- 236二、总承包管理措施--------------------------------------------- 239三、对分包工程的配合、协调、管理、服务方案--------------------- 240四、分包项目施工的配合和管理措施------------------------------- 251五、竣工收尾阶段的配合和管理措施------------------------------- 252六、工程资料收集的总包管理------------------------------------- 253 第十一章、对监理、设计和物业的配合及施工深化设计工作------------- 253一、相关部门管理、协调与配合----------------------------------- 254二、施工深化设计----------------------------------------------- 259 第十二章、施工安全生产措施、防护措施----------------------------- 262一、安全管理目标----------------------------------------------- 262二、安全生产保证与监督体系------------------------------------- 263三、安全管理制度----------------------------------------------- 264四、确保安全的技术措施----------------------------------------- 266五、主要分项工程安全技术措施----------------------------------- 270六、其他安全技术措施------------------------------------------- 276七、安全标志设置与管理----------------------------------------- 280 第十三章、现场文明施工和环保方案--------------------------------- 281一、文明施工工作方针及目标------------------------------------- 281二、组织领导--------------------------------------------------- 281三、管理规定--------------------------------------------------- 281四、文明施工管理目标及体系------------------------------------- 281五、文明施工技术组织措施--------------------------------------- 282六、能源利用与管理--------------------------------------------- 286七、材料与资源------------------------------------------------- 287八、环境保护措施编制说明--------------------------------------- 289十、环境管理目标及组织保障体系--------------------------------- 290十一、环境保护措施--------------------------------------------- 291 十二、绿色施工方案--------------------------------------------- 294 十三、绿色施工环境管理措施------------------------------------- 297 第十四章、我公司对本工程的重视承诺、管理和支持------------------- 303 第十五章、冬雨季施工方案----------------------------------------- 309一、冬期施工--------------------------------------------------- 309二、冬期施工技术措施------------------------------------------- 310三、冬施质量保证措施------------------------------------------- 314四、雨期施工--------------------------------------------------- 314五、雨期施工技术措施------------------------------------------- 315六、雨施安全措施----------------------------------------------- 317七、雨施消防保卫措施------------------------------------------- 317 第十六章、施工现场总平面布置------------------------------------- 318 第十七章、成品保护和工程保修工作的管理措施和承诺----------------- 322一、成品保护承诺----------------------------------------------- 322二、成品保护管理----------------------------------------------- 322三、建立成品保护工作的组织------------------------------------- 322四、成品保护责任及管理措施------------------------------------- 322五、成品保护技术措施------------------------------------------- 324六、服务的目的和体系------------------------------------------- 327七、协调配合及服务措施----------------------------------------- 328八、工程保修承诺----------------------------------------------- 328九、工程保修的措施--------------------------------------------- 330 第十八章、紧急情况的处理措施、预案及抵抗风险的措施--------------- 330一、风险------------------------------------------------------- 330二、风险管理组织机构与风险管理--------------------------------- 331三、抵抗风险措施----------------------------------------------- 333四、紧急情况处理措施、预案------------------------------------- 335 第十九章、现场组织管理机构--------------------------------------- 342一、施工现场组织机构的组成------------------------------------- 342二、项目组织机构配备情况--------------------------------------- 343三、专业技术力量的配备----------------------------------------- 347 第二十章、消防和保卫方案----------------------------------------- 347一、消防管理--------------------------------------------------- 347二、消防管理体系----------------------------------------------- 347三、消防管理制度----------------------------------------------- 347四、消防管理责任分配------------------------------------------- 348五、消防管理内容----------------------------------------------- 348六、现场消防管理措施------------------------------------------- 349七、保卫管理--------------------------------------------------- 350八、现场警示标志的设置与管理----------------------------------- 352 第二十一章、降低成本措施----------------------------------------- 352一、降低成本宗旨----------------------------------------------- 352二、降低工程造价的技术措施------------------------------------- 352三、信息化管理------------------------------------------------- 354 第二十二章、附件------------------------------------------------- 3581、现场管理机构图---------------------------------------------- 3592、质量保障管理体系框架图-------------------------------------- 3593、安全管理保障体系图------------------------------------------ 3594、施工进度计划控制模式图-------------------------------------- 3595、进度计划审批与实施程序图详见附件---------------------------- 3606、质量管理体系框架图------------------------------------------ 3607、工程质量控制保证流程图-------------------------------------- 3608、施工工序控制流程图------------------------------------------ 3609、安全保障管理体系图------------------------------------------ 36110、现场文明施工保证体系图------------------------------------- 36111、环境管理体系框架图----------------------------------------- 36112、扰民管理机构组织体系--------------------------------------- 36113、工程组织保证体系图----------------------------------------- 36214、施工进度计划图--------------------------------------------- 36215、现场平面布置图--------------------------------------------- 362第一章、工程概况和工程目标一、总体概况1、工程名称:********医院病理实验楼改造工程。
施工组织设计-暗标
目录第一章编制依据 (5)1.1编制依据 (5)1.2本工程采用的技术规范 (5)1.3 建筑工程行业标准及规范、规程、图集 (5)第二章工程概况 (7)2.1 建筑概况 (7)2.2 结构概况 (7)2.3 工程承包范围 (8)2.4 地质概况 (8)第三章工程目标 (10)3.1 工程质量目标 (10)3.2 施工工期目标 (10)3.3 现场管理目标 (10)3.4安全生产目标 (10)第四章施工部署 (11)4.1 项目管理组织机构 (11)4.2 施工准备 (11)4.3 施工部署 (12)第五章主要施工方案及技术措施 (14)5.1 施工顺序及施工流向安排 (14)5.2 主要方法及技术措施 (16)第六章工程施工重点、难点分析及对策 (125)6.1施工技术重点、难点分析 (125)6.2 大体积混凝土施工质量保证措施 (125)6.3屋面、卫生间防水工程难点分析及对策 (128)6.4内粉工程难点分析及对策 (129)6.5楼地面工程难点分析及对策 (130)6.6涂料工程难点分析及对策 (130)6.7保证工期对策 (131)第七章质量管理体系与措施 (132)7.1 质量保证措施与创优计划 (132)7.3 保证工程质量的技术、经济、组织措施 (137)第八章确保工期的技术组织措施 (139)8.1 本工程计划的特点 (139)8.2 确保工期的组织措施 (139)8.3 确保工期的技术措施 (139)8.4 工期目标保证措施 (141)8.5 各阶段进度保证措施 (142)第九章施工进度网络图 (144)9.1 施工进度网络图见附表四 (144)第十章安全生产管理体系与措施 (145)10.1 安全生产目标 (145)10.2 安全生产保证体系与管理制度 (145)10.3 安全生产技术保证措施 (147)10.4 现场施工消防安全保证措施 (154)第十一章文明施工管理体系与措施 (157)11.1 总体思路 (157)11.2 保证措施 (157)11.3具体措施 (157)第十二章环保管理体系与措施 (163)12.1 环境管理方针 (163)12.2 环境组织管理体系 (166)12.3 环境保护措施 (167)12.4 扬尘污染控制措施 (168)12.5 防止施工扰民和民扰措施 (169)第十三章组织机构及管理人员、资源配备计划 (171)13.1 项目管理组织机构 (171)13.2 各岗位职责 (171)13.3 资源配备计划 (176)13.4 劳动力配备计划 (182)13.5农忙季节稳定施工措施 (185)13.6劳动力计划表 (186)第十四章冬雨季施工及排水措施 (187)14.1 冬季施工 (187)14.2 雨季施工 (189)14.3雨季防排水计划 (192)第十五章紧急情况的处理措施、应急预案及风险控制 (194)15.1应急预案的任务和目标 (194)15.2重大紧急事件辨识及监测 (199)15.3重大紧急事件救援控制原则 (200)15.4重大紧急事件的控制措施 (200)第十六章施工现场总平面布置 (207)16.1 总体布置 (207)16.2 施工道路及场内外交通 (207)16.3水平垂直运输 (207)16.4 材料存放及管理 (207)16.5 施工现场临时用水布置 (207)16.6 临时用电布置 (208)16.7消防布置 (209)第十七章成品保护及工程保修措施及承诺 (210)17.1成品保护的定义 (210)17.2 成品保护的基本分类 (210)17.3成品保护措施 (211)第十八章针对本工程合理化建议 (216)18.1 积极采用新技术 (216)18.2 优化管理方式及工序组织 (217)18.3 计算机辅助管理控制成本 (217)18.4 施工现场远程监控 (218)附表一:拟投入本项目的主要施工设备表 (219)附表二:拟配备本工程的试验和检测仪器设备表 (221)附表三:劳动力计划表 (222)附表四:计划开、竣工日期和施工进度网络图 (223)附表五:施工总平面布置图 (224)第一章编制依据1.1编制依据1.招标文件及答疑;2.本工程设计图纸和各类勘察资料和设计说明等资料;3.预算文件提供的工程量和预算成本数据;4.国家相关技术规范、标准、技术规程、建筑法规及规章,行业规程及企业的技术资料;5.施工所在地的地方规定及政府文件;6.建设单位对该工程项目的有关要求;7.施工现场水、电、道路、原材料渠道等调查资料;1.2本工程采用的技术规范序号名称编号1 建筑结构可靠度设计统一标准GB50068-20012 建筑工程抗震设防分类标准GB50223-20083 建筑地基处理技术规范JCJ79-20124 建筑结构荷载规范GB50009-20125 混凝土结构规范GB20010-20106 建筑抗震设计规范GB50011-20107 建筑地基基础设计规范GB50007-20118 建筑抗震设计规范GB50011-20101.3 建筑工程行业标准及规范、规程、图集序号名称编号1 民用建筑设计通则GB50352-20052 建筑设计防火规范GB50016-20143 建筑内部装修设计防火规范GB50222-954 无障碍设计规范GB50763-20125 屋面工程技术规范GB50345-20126 民用建筑隔声设计规范GB50118-20107 民用建筑室内环境污染控制规范GB50325-20108 建筑安全玻璃管理规定发改运行2003-21169 建筑玻璃应用技术规程JGJ113-201510 建筑工程建筑面积计算规范GB/T50353-201311 建筑外门窗气密、水密、抗风压性能分析及检测方法GB/T7016-200812 铝合金门窗GB/T8478-200813 公共建筑节能设计标准GB50189-201514 河南省公共建筑节能设计标准实施细则DBJ41/075-200615 中小学校设计规范GB50099-2011第二章工程概况2.1 建筑概况2.1.1 工程概况本项目位于,项目总建筑面积平方米,其中地上建筑面积平方米,地下建筑面积平方米。
暗标施工组织设计【范本模板】
目录第一章工程概况 (2)第二章施工方案及技术措施 (6)第三章质量保证措施和创优计划 (61)第四章施工总进度计划及保证措施 (67)第五章施工安全措施计划 (74)第六章文明施工措施计划 (78)第七章施工场地治安保卫管理计划 (81)第八章施工环保措施计划 (86)第九章雨季施工方案 (95)第十章施工总平面布置 (98)第十一章成品保护和工程保修工作的管理措施和承诺 (101)第十二章任何可能的紧急情况的处理措施、预案以及抵抗风险的措施105第十三章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 (126)第十四章与发包人、监理及设计人的配合 (140)第一章工程概况一、工程概况1、建筑概况工程名称:黑龙江省经济管理干部学院(黑龙江职业学院)综合实训楼项目工程工程地点:哈尔滨市南岗区学府路7号(黑龙江省经济管理干部学院校园内)建设单位:设计单位:总建筑面积:22987。
8平方米结构类型及层数:2、结构概况:本工程安全等级二级,抗震设计的抗震设防烈度为七度.本工程基础形式为PC-500(100)AB—C70混凝土管桩基础,主体结构主要采用钢结构的形式。
围护墙体:±0。
000以下砖为240厚MU20等级蒸压灰砂砖,水泥砂浆(采用予拌砂浆)等级为Ms10;±0.000以上砖为240厚MU10等级蒸压灰砂砖,水泥砂浆(采用予拌砂浆)等级为Ms5.二、施工总体部署1、施工步骤根据本工程结构特点,整个工程分为八个部分:基础工程、主体工程、装饰工程、安装工程、门窗工程、楼地面工程、屋面防水工程、钢结构工程。
为确保分项、分部施工顺利进行,科学安排平行交叉流水作业法,合理组织劳动力和机械设备,力求均衡有节奏的施工,加快施工进度计划,保证本工程按期完成。
2、工程质量目标本工程质量目标为一次性验收合格。
3、施工组织施工现场项目经理全面负责,施工员统筹安排施工,各职能管理人员、技术负责人现场办公,材料与其它后勤事务有专人负责。
施工组织设计(暗标)
目录第一章施工方案及技术措施………………………………………第 1 页第二章质量管理体系与措施 (29)第三章安全管理体系与措施 (46)第四章环境保护管理体系与措施 (49)第五章工程进度计划与保证措施 (54)第六章主要施工机具及劳动力配置计划 (61)第七章新工艺、新技术、新材料的使用及效果 (63)第一章施工方案及技术措施(一)编制依据及执行标准1.编制依据(1)固原市残疾人康复中心建设项目招标文件。
(2)固原市残疾人康复中心建设项目施工图纸。
(3)中国建筑工业出版社《建筑施工手册》第四版。
(4)本工程的实际情况、特点以及我公司的技术力量配备情况。
(5)类似工程的施工经验。
⒉执行标准工程测量规范(GBJ50026-93)建筑地基处理技术规范(JGJ79-91)建筑地基基础施工质量验收规范(GBJ50202-2002)人防工程施工及验收规范(GBJ13-90)地下工程防水技术规范(GB50108-2001)地下防水工程质量验收规范(GB50208-2002)混凝土结构工程施工质量验收规范(GB50204-2002)砌体工程施工质量验收规范(GB50203-2002)混凝土小型空心砌块建筑技术规程(JGJ/T14-95)屋面工程施工质量验收规范(GB50207-2002)建筑地面工程施工质量验收规范(GB50209-2002)组合钢模技术规范(GBJ50214-2001)钢筋焊接接头实验方法标准(JBJ/T127-2001)建筑工程施工质量验收统一标准(GB50300-2001)建筑工程质量检验评定标准建筑防腐蚀工程质量检验评定标准(GB50224-95)混凝土质量控制标准(GB50164-92)回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001)建筑施工安全检查办法(JGJ95-99)建筑机械使用安全技术规程(JGJ33-2001)施工现场临时用电案前技术规程(JGJ46-88)采暖与卫生工程施工及验收规范及建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)建筑电气安装工程质量检验评定标准(GB50303-2002)火灾自动报警系统施工及验收规范(GB50166-92)(二)工程概况固原市残疾人康复中心建设项目,本项目位于固原市原州区明堡路以北,建设用地面积7766.63平方米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章编制依据 (5)1、1编制依据 (5)1、2本工程采用的技术规范 (5)1、3 建筑工程行业标准及规范、规程、图集 (5)第二章工程概况 (7)2、1 建筑概况 (7)2、2 结构概况 (7)2、3 工程承包范围 (8)2、4 地质概况 (8)第三章工程目标 (10)3、1 工程质量目标 (10)3、2 施工工期目标 (10)3、3 现场管理目标 (10)3、4安全生产目标 (10)第四章施工部署 (11)4、1 项目管理组织机构 (11)4、2 施工准备 (11)4、3 施工部署 (12)第五章主要施工方案及技术措施 (14)5、1 施工顺序及施工流向安排 (14)5、2 主要方法及技术措施 (16)第六章工程施工重点、难点分析及对策 (124)6、1施工技术重点、难点分析 (124)6、2 大体积混凝土施工质量保证措施 (124)6、3屋面、卫生间防水工程难点分析及对策 (128)6、4内粉工程难点分析及对策 (129)6、5楼地面工程难点分析及对策 (129)6、6涂料工程难点分析及对策 (130)6、7保证工期对策 (130)第七章质量管理体系与措施 (131)7、1 质量保证措施与创优计划 (131)7、3 保证工程质量的技术、经济、组织措施 (136)第八章确保工期的技术组织措施 (138)8、1 本工程计划的特点 (138)8、2 确保工期的组织措施 (138)8、3 确保工期的技术措施 (138)8、4 工期目标保证措施 (140)8、5 各阶段进度保证措施 (141)第九章施工进度网络图 (143)9、1 施工进度网络图见附表四 (143)第十章安全生产管理体系与措施 (144)10、1 安全生产目标 (144)10、2 安全生产保证体系与管理制度 (144)10、3 安全生产技术保证措施 (146)10、4 现场施工消防安全保证措施 (153)第十一章文明施工管理体系与措施 (156)11、1 总体思路 (156)11、2 保证措施 (156)11、3具体措施 (156)第十二章环保管理体系与措施 (161)12、1 环境管理方针 (161)12、2 环境组织管理体系 (164)12、3 环境保护措施 (165)12、4 扬尘污染控制措施 (167)12、5 防止施工扰民与民扰措施 (168)第十三章组织机构及管理人员、资源配备计划 (169)13、1 项目管理组织机构 (169)13、2 各岗位职责 (170)13、3 资源配备计划 (175)13、4 劳动力配备计划 (181)13、5农忙季节稳定施工措施 (183)13、6劳动力计划表 (185)第十四章冬雨季施工及排水措施 (186)14、1 冬季施工 (186)14、2 雨季施工 (188)14、3雨季防排水计划 (191)第十五章紧急情况的处理措施、应急预案及风险控制 (193)15、1应急预案的任务与目标 (193)15、2重大紧急事件辨识及监测 (198)15、3重大紧急事件救援控制原则 (199)15、4重大紧急事件的控制措施 (199)第十六章施工现场总平面布置 (206)16、1 总体布置 (206)16、2 施工道路及场内外交通 (206)16、3水平垂直运输 (206)16、4 材料存放及管理 (206)16、5 施工现场临时用水布置 (206)16、6 临时用电布置 (207)16、7消防布置 (208)第十七章成品保护及工程保修措施及承诺 (209)17、1成品保护的定义 (209)17、2 成品保护的基本分类 (209)17、3成品保护措施 (210)第十八章针对本工程合理化建议 (215)18、1 积极采用新技术 (215)18、2 优化管理方式及工序组织 (216)18、3 计算机辅助管理控制成本 (216)18、4 施工现场远程监控 (217)附表一:拟投入本项目的主要施工设备表 (218)附表二:拟配备本工程的试验与检测仪器设备表 (220)附表三:劳动力计划表 (221)附表四:计划开、竣工日期与施工进度网络图 (222)附表五:施工总平面布置图 (223)第一章编制依据1、1编制依据1、招标文件及答疑;2、本工程设计图纸与各类勘察资料与设计说明等资料;3、预算文件提供的工程量与预算成本数据;4、国家相关技术规范、标准、技术规程、建筑法规及规章 ,行业规程及企业的技术资料;5、施工所在地的地方规定及政府文件;6、建设单位对该工程项目的有关要求;7、施工现场水、电、道路、原材料渠道等调查资料;1、2本工程采用的技术规范1、3 建筑工程行业标准及规范、规程、图集第二章工程概况2、1 建筑概况2、1、1 工程概况本项目位于 ,项目总建筑面积平方米,其中地上建筑面积平方米,地下建筑面积平方米。
施工场地地势基本平坦,施工环境较好。
2、2 结构概况2、2、1结构类型本工程由5层综合教学楼、实验楼,2层风雨操场及地下车库组成,结构安全等级一级,地基基础设计等级乙级,设计使用年限50年,抗震设防类别乙类本工程设计遵循的标准、规范、规定及规程活荷载标准值主要建筑材料与强度等级:混凝土构建强度见下表2、2、3钢筋概况1)本工程所用钢筋规格为HPB300、HRB335、HRB400E级。
2)钢板采用Q235-B、Q345-B。
3)吊钩、吊环均采用HPB300级钢筋,不得采用冷加工钢筋。
4)框架及楼梯中纵向钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1、25,且屈服强度实测值与强度标准值的比值不应大于1、30。
且钢筋在最大拉力下的总伸长率实测值不应小于9%。
钢筋的强度标准值应具有不小于95%的保证率。
5)当需要以强度等级较高的钢筋替代原设计中的纵向受力钢筋时,应按照钢筋承载力设计值相等的原则换算,并应满足最小配筋率、抗裂验算等要求。
2、3 工程承包范围工程承包范围: 设项目施工图纸、工程量清单、答疑纪要范围内所包括的全部内容。
2、4 地质概况2、4、1 地质情况依据招标单位下发的施工图纸提供的地质特性表如下:地层特性表2、4、2 水文情况根据地勘报告,抗浮设计水位140米,地基土对混凝土有微腐蚀性,对钢筋混凝土结构中的钢筋有微腐蚀性。
第三章工程目标针对本工程,我公司将精心打造、精心施工,确保达到国家验收合格标准的要求。
3、1 工程质量目标确保本工程的质量目标合格。
在施工过程中我单位将严格按照国家规范、并执行高于国家规范要的企业标准,确保工程质量,以管理求信誉、以质量求效益、严守合约、确保用户满意。
3、2 施工工期目标本工程计划于2017年6月1日开工,实际开工日期以甲方开工通知为准,2018年5月26日完工,总工期为360日历天。
3、3 现场管理目标以科学、先进的组织手段与技术手段,做好过程服务与保修服务。
按三步节能施工规范进行施工,达到三步节能施工标准。
在保证质量、进度的前提下,通过合理化建议、优化施工方案等措施降低成本,获最佳的社会、经济效益。
3、4安全生产目标1、确保不发生人员伤亡事故;2、严格执行河南省文明施工管理、对项目管理、安全环保要求与对施工现场管理办法的相关规定;第四章施工部署施工准备工作就是整个施工生产的前提,根据本工程的工程内容与实际情况由项目部制定施工的准备计划。
为工程顺利进展打下良好的基础4、1 项目管理组织机构为确保工程按时、优质、高效的完成,我公司由工程管理经验高、具有丰富施工经验的优秀项目经理担任本工程的项目经理,挑选最优秀的管理干部与专业工程技术人员成立工程项目部。
项目管理部设技术组、生产组、材料组、质检组、预算组等,按岗位责任制与考核办法,层层落实,确保完成各级指标。
4、2 施工准备4、2、1 施工技术准备1、图纸、规范、标准图集等收集图纸、规范、标准图集等文件的收集工作分工原则严格按照下表执行:图纸、规范、标准图集等文件的收集工作分工原则2、技术人员组织措施(1)针对特殊部位、施工难点部位的施工方法现场专门成立QC小组,先研讨论证,制定切实可行的施工方案、特殊作业指导书等,逐级进行技术交底,指导施工;(2)组织所有技术人员认真学习新规范、新规程、积极推广应用建设部推广的十大新技术,积极学习,吸收国内外先进施工经验,充分利用已有先进的技术,提高该工程施工的科技含量;(3)认真学习监理规程,积极配合好监理单位的工作,保证各项工作顺利进行;(4)进行成本控制,制定供料计划,编制施工图预算与施工预算;(5)结构施工采用均衡小流水的施工方法,合理安排工序的搭接,采用项目管理电脑软件系统,对施工进度计划进行网络优化,积极作好各项技术保障,在保证各项工程质量的前提下,做到结构、装修交叉施工立体作业,做好实际控制。
3、设备材料技术组织措施(1)对于所选用的钢筋、水泥、砼、粘结材料、防水材料等作好复试与试验工作,同时做好各项见证试验,编制试验计划。
对提供商品砼的生产厂商的生产能力、砼质量状况、运输能力以及生产厂至工地的道路情况进行综合考察,选定合格的供应方,并提前提出砼及原材料的各项技术要求;(2)由于本工程部分基坑较深,基础用钢量很大,运用钢筋放样软件及早进行钢筋放样与预加工,使有加工的工作走在施工的前面,同时考虑钢筋的搭接、电渣压力焊、直螺纹连接等,做好技术方案,为正常施工提供有力的技术保障;(3)提前对各种仪器设备进行检查,未检定或超过检定周期的重新检定。
4、3 施工部署为了确保整体施工目标的实现,将设立项目指挥部,思想上高度重视,组织工作落实到实处,言行一致,具体实施原则如下:1、对本工程做到全力以赴,全方位作业,全公司支持,确保全胜。
要在人力、物力、财力上优先。
2、施工期间,加大在施工机具、施工设备、周转材料、劳动力等方面的投入,集中力量,精心施工,以求在最短的工期内创出最优的成绩。
3、采用先进、合理、适用的新技术、新工艺、新材料,加快工程进度,提高工程质量,确保施工目标完全兑现。
4、采用项目法施工模式,实行科学管理,实行必要的质量与工期奖罚制度。
5、施工期间,全体施工管理人员自始至终坚持在施工第一线,尊重科学,尊重施工原则,尊重施工顺序,尊重业主,尊重监理。
4、3、1施工段划分本工程属多层建筑群,根据平面布置特点,综合考虑运输方便性,施工易操作性,利于加快施工进度等方面因素进行施工流水段划分:地下室结构施工每一幢教学楼为一个施工平面段,地下车库按主楼范围划分施工段组织平行流水作业,并按先深后浅施工原则组织施工。
4、3、2 施工流程根据施工总体部署,坚持先地下后地上,先主体后装饰,安装工程跟随土建同步上升,相互密切配合。
以混凝土结构为主导工序,整体施工实行分段分班组、平行流水作业。
配备专业施工队,施工中应加强土建与安装的相互配合工作,各班组之间应确保做到相对独立施工,却又密切配合,加强相互间的协调管理,以减少窝工浪费现象。
