工程施工组织设计方案-暗标
施工设计方案-暗标
目录第一章编制依据61.1编制依据61.2本工程采用的技术规X61.3 建筑工程行业标准及规X、规程、图集7 第二章工程概况92.1 建筑概况92.2 构造概况92.3 工程承包X围112.4 地质概况11第三章工程目标133.1 工程质量目标133.2 施工工期目标133.3 现场管理目标133.4平安生产目标13第四章施工部署144.1 工程管理组织机构144.2 施工准备144.3 施工部署16第五章主要施工方案及技术措施185.1 施工顺序及施工流向安排185.2 主要方法及技术措施20第六章工程施工重点、难点分析及对策1636.1施工技术重点、难点分析1636.2 大体积混凝土施工质量保证措施1636.3屋面、卫生间防水工程难点分析及对策1676.4内粉工程难点分析及对策1686.5楼地面工程难点分析及对策1696.6涂料工程难点分析及对策1706.7保证工期对策170第七章质量管理体系与措施1727.1 质量保证措施与创优方案1727.3 保证工程质量的技术、经济、组织措施177 第八章确保工期的技术组织措施1808.1 本工程方案的特点1808.2 确保工期的组织措施1808.3 确保工期的技术措施1818.4 工期目标保证措施1828.5 各阶段进度保证措施184第九章施工进度网络图1879.1 施工进度网络图见附表四187第十章平安生产管理体系与措施18810.1 平安生产目标18810.2 平安生产保证体系与管理制度18810.3 平安生产技术保证措施19110.4 现场施工消防平安保证措施200第十一章文明施工管理体系与措施20311.1 总体思路20311.2 保证措施20311.3具体措施204第十二章环保管理体系与措施21112.1 环境管理方针21112.2 环境组织管理体系21512.3 环境保护措施21612.4 扬尘污染控制措施21812.5 防止施工扰民和民扰措施219第十三章组织机构及管理人员、资源配备方案22113.1 工程管理组织机构22113.2 各岗位职责22213.3 资源配备方案22913.4 劳动力配备方案23613.5农忙季节稳定施工措施24013.6劳动力方案表241第十四章冬雨季施工及排水措施24314.1 冬季施工24314.2 雨季施工24614.3雨季防排水方案250第十五章紧急情况的处理措施、应急预案及风险控制25215.1应急预案的任务和目标25215.2重大紧急事件辨识及监测25815.3重大紧急事件救援控制原那么25915.4重大紧急事件的控制措施259第十六章施工现场总平面布置26916.1 总体布置26916.2 施工道路及场内外交通26916.3水平垂直运输26916.4 材料存放及管理26916.5 施工现场临时用水布置27016.6 临时用电布置27016.7消防布置271第十七章成品保护及工程保修措施及承诺27217.1成品保护的定义27217.2 成品保护的根本分类27317.3成品保护措施274第十八章针对本工程合理化建议28118.1 积极采用新技术28118.2 优化管理方式及工序组织28218.3 计算机辅助管理控制本钱28318.4 施工现场远程监控283附表一:拟投入本工程的主要施工设备表284附表二:拟配备本工程的试验和检测仪器设备表288 附表三:劳动力方案表289附表四:方案开、竣工日期和施工进度网络图291 附表五:施工总平面布置图292第一章编制依据1.1编制依据1.招标文件及答疑;2.本工程设计图纸和各类勘察资料和设计说明等资料;3.预算文件提供的工程量和预算本钱数据;4.国家相关技术规X、标准、技术规程、建筑法规及规章,行业规程及企业的技术资料;5.施工所在地的地方规定及政府文件;6.建立单位对该工程工程的有关要求;7.施工现场水、电、道路、原材料渠道等调查资料;1.2本工程采用的技术规X1.3 建筑工程行业标准及规X、规程、图集15 中小学校设计规X GB50099-2011第二章工程概况2.1 建筑概况2.1.1 工程概况本工程位于,工程总建筑面积平方米,其中地上建筑面积平方米,地下建筑面积平方米。
施工组织设计暗标
目录第一章工程概述 (2)第二章施工部署 (4)第三章施工准备 (5)第四章项目班子配备 (8)第五章施工总平面布置 (13)第六章施工进度计划和各阶段进度的保证措施 (16)第七章材料供应计划 (18)第八章劳动力安排计划 (20)第九章施工机械设备使用计划 (21)第十章各分部分项工程的主要施工方法 (22)第十一章确保工程质量的技术组织措施 (42)第十二章确保安全文明施工的技术组织措施 (55)第十三章确保工期的技术组织措施 (62)第十四章冬季和雨季的施工措施 (66)第十五章维修维护服务措施 (67)第一章工程概述第一节编制依据1、本着我公司一贯认真负责,精益求精的宗旨,在充分理解招标文件和设计图纸,通过现场细致的踏勘,结合我公司实际编制而成。
2、编写依据:结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明、环保五大目标进行控制;针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工;积极推行ISO9001质量管理体系;高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工;在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制。
3、主要内容包括:工程概况、施工顺序安排与总体部署、前期准备工作、施工组织机构及人员、总平面布置、机械和材料的质量控制、进度计划及工期保证措施、资源使用计划、质量目标设计与质量保证措施、主要施工方法及技术措施、环保措施、安全文明施工措施等。
4、工程招标图纸、招标文件及招标答疑纪要(1)《山东省泗水县金庄镇尹城河流域土地综合整治项目施工招标文件》。
(2)《山东省泗水县金庄镇尹城河流域土地综合整治项目施工图纸》。
(3)山东省泗水县金庄镇尹城河流域土地综合整治项目招标文件答疑。
5、本工程采用的施工及验收规范、标准(1)《中华人民共和国土地管理法》(2)《中华人民共和国土地管理法实施条例》(3)《中华人民共和国农业法》(4)《中华人民共和国水土保持法》(5)《中华人民共和国环境保护法》(6)国务院颁布的《基本农田保护条例》(7)国土资发[1998]166号《关于进一步加强土地整理管理工作的通知》(8)国土资发[1999]39号《关于切实做好耕地占补平衡工作的通知》(9)国土资发[1999]50号《关于设计土地整理项目区的通知》(10)《国土资发土地整理复垦项目管理暂行办法》(国土资发[2000]316号文件)(11)《土地开发整理项目资金管理暂行办法》(国土资发[2000]282号)(13)《灌溉与排水工程设计规范》(GB/50288-99)(14)《泵站设计规范》(GB/T50265-97)(15)《水土保持综合治理技术规范》(GB/T16453.1-16453.6-1996)(16)《机井技术规范》(SL256--2000)等有关的法律法规及行业标准第二节工程概况工程名称:山东省泗水县金庄镇尹城河流域土地综合整治项目。
1 施工组织设计【暗标】总体实施内容描述
一、总体实施内容描述
1. 项目简要介绍
建设地点:三义路南、民健路北、齐山路西、经十七路东
项目规模:项目总投资10020.82万元,建筑面积22617平方米。
计划工期:420日历天

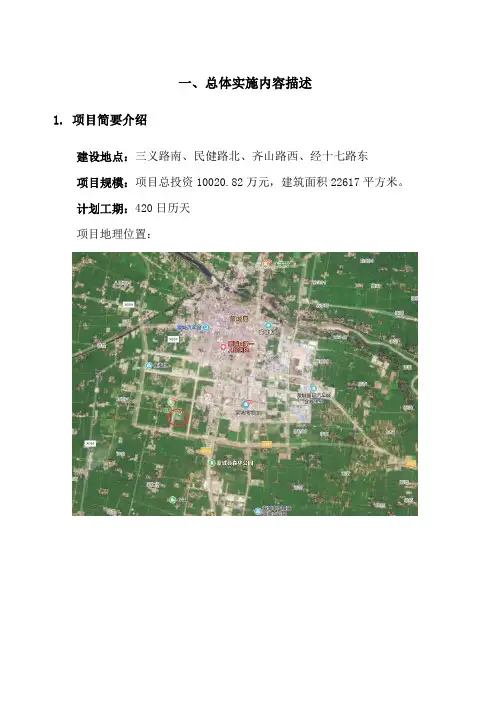

项目地理位置:
2. 项目范围
本次招标范围:全部建筑土建与水电安装,设备采购安装,室外配套工程等,同时包括供水、强电、弱电、绿化、亮化等工程,负责项目竣工验收合格并整体移交,工程保修期内的缺陷修复和保修工作。
具体内容以施工图纸、招标文件及工程量清单为准(三者如有偏差,以施工图为准)。
主要建设内容:计划开设40个班,招生规模2000人,主要建设校舍总面积19000平方米、运动场面积21200平方米,配套建设地下车库、道排、绿化、道路等附属工程,购置设备。
3. 项目效果展示
4. 编制依据
4.1 招标文件
4.2 设计文件
4.3工程量和预算造价数据
4.4 国家及行业法律法规、规范、规程、标准
4.4.1质量类
4.4.2安全类
4.4.3标准图集
4.5 亳州市行业主管部门文件及政府文件
4.6 建设单位对工程项目的有关要求
4.7 施工现场水、电、道路、原材料渠道等调查资料
4.8 本企业质量、环境、职业健康安全管理体系文件
4.9 企业工艺标准、企业管理制度及公司相关文件要求等
5. 工程特点
本工程属于公共建筑,社会影响大,分部分项工程多,交叉作业多,给施工管理和进度组织带来一定的难度;外墙保温和防水施工难度大,工期紧张,给施工的计划管理和材料的有序供应及分类存放都提出了高要求。
工程难点及应对措施
工程特点、难点及应对措施一览表。
工程施工组织设计方案(暗标)
目录第一章施工方案及技术措施………………………………………第 1 页第二章质量管理体系与措施 (29)第三章安全管理体系与措施 (46)第四章环境保护管理体系与措施 (49)第五章工程进度计划与保证措施 (54)第六章主要施工机具及劳动力配置计划 (61)第七章新工艺、新技术、新材料的使用及效果 (63)第一章施工方案及技术措施(一)编制依据及执行标准1.编制依据(1)固原市残疾人康复中心建设项目招标文件。
(2)固原市残疾人康复中心建设项目施工图纸。
(3)中国建筑工业出版社《建筑施工手册》第四版。
(4)本工程的实际情况、特点以及我公司的技术力量配备情况。
(5)类似工程的施工经验。
⒉执行标准工程测量规范(GBJ50026-93)建筑地基处理技术规范(JGJ79-91)建筑地基基础施工质量验收规范(GBJ50202-2002)人防工程施工及验收规范(GBJ13-90)地下工程防水技术规范(GB50108-2001)地下防水工程质量验收规范(GB50208-2002)混凝土结构工程施工质量验收规范(GB50204-2002)砌体工程施工质量验收规范(GB50203-2002)混凝土小型空心砌块建筑技术规程(JGJ/T14-95)屋面工程施工质量验收规范(GB50207-2002)建筑地面工程施工质量验收规范(GB50209-2002)组合钢模技术规范(GBJ50214-2001)钢筋焊接接头实验方法标准(JBJ/T127-2001)建筑工程施工质量验收统一标准(GB50300-2001)建筑工程质量检验评定标准建筑防腐蚀工程质量检验评定标准(GB50224-95)混凝土质量控制标准(GB50164-92)回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001)建筑施工安全检查办法(JGJ95-99)建筑机械使用安全技术规程(JGJ33-2001)施工现场临时用电案前技术规程(JGJ46-88)采暖与卫生工程施工及验收规范及建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)建筑电气安装工程质量检验评定标准(GB50303-2002)火灾自动报警系统施工及验收规范(GB50166-92)(二)工程概况固原市残疾人康复中心建设项目,本项目位于固原市原州区明堡路以北,建设用地面积7766.63平方米。
2 施工组织设计【暗标】施工方案与技术措施

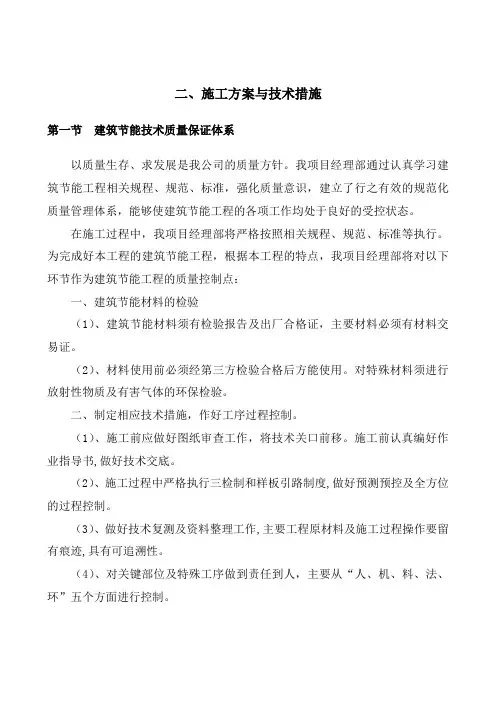

二、施工方案与技术措施第一节建筑节能技术质量保证体系以质量生存、求发展是我公司的质量方针。
我项目经理部通过认真学习建筑节能工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使建筑节能工程的各项工作均处于良好的受控状态。
在施工过程中,我项目经理部将严格按照相关规程、规范、标准等执行。
为完成好本工程的建筑节能工程,根据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量控制点:一、建筑节能材料的检验(1)、建筑节能材料须有检验报告及出厂合格证,主要材料必须有材料交易证。
(2)、材料使用前必须经第三方检验合格后方能使用。
对特殊材料须进行放射性物质及有害气体的环保检验。
二、制定相应技术措施,作好工序过程控制。
(1)、施工前应做好图纸审查工作,将技术关口前移。
施工前认真编好作业指导书,做好技术交底。
(2)、施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。
(3)、做好技术复测及资料整理工作,主要工程原材料及施工过程操作要留有痕迹,具有可追溯性。
(4)、对关键部位及特殊工序做到责任到人,主要从“人、机、料、法、环”五个方面进行控制。
(5)、做好各专业接口及预留预埋的专业检查。
第二节工程的施工定位测量、放线一、所用测量仪器如全站仪、经纬仪、水准仪、钢尺、塔尺等,必须是在国家法定鉴定机构鉴定合格的,应在其有效期内使用,并进行有效的状态标识;二、以书面形式接收业主给定的工程坐标点及水准控制点后,用经纬仪实施复测。
三、以业主提供的坐标点测定坐标控制网,按规定要求埋设标桩,采取有效措施加以保护。
四、施测内容:施测内容均必须征得监理工程师认可(1)、移交坐标控制点,建立场区坐标控制网,为场区测量提供基点。
(2)、对场区坐标点进行闭合校验,作好各控制坐标点的保护。
(3)、工程施工测量,测量工程师要向测量人员进行交底,测量人员必须做好测量记录,各项测量需经监理进行复测认可;五、平面控制:该工程在地平线以下,将各轴线外延以外延轴线框确定各点线位置。
暗标施工组织设计
目录一、工程概况 (4)二、承包范围 (4)三、施工现场平面布置 (4)1、施工平面布置 (4)2、施工平面管理 (5)四、施工重点难点及处理措施 (6)五、施工方案和技术措施 (21)1、测量工程 (21)2、拆除项目 (23)3、土方工程 (23)4、钢筋工程施工方案 (27)5、模板工程施工方案 (27)6、钢筋混凝土工程施工方案 (27)7、砌体工程施工方案 (28)8、岩棉板屋面保温施工方案 (28)9、屋面水泥砂浆找平层 (29)10、高聚物改性沥青防水卷材 (30)11、轻钢龙骨矿棉吸音板施工方法及措施 (32)12、乳胶涂料施工 (34)13、木门安装 (37)14、抹灰施工 (40)15、墙面砖铺贴工程 (41)16、地面砖铺贴工程 (42)17、金属踢脚板安装施工 (46)18、钢质防火门安装工程施工工艺 (47)19、轻钢龙骨纸面石膏板吊顶工程 (50)20、钢结构 (51)21、铝合金断桥隔热窗 (55)22、石材幕墙 (56)23、给排水工程 (59)六、对分包队伍的管理措施 (79)1、专业分包队伍计划 (79)2、对分包方的管理措施 (79)3、对材料供应商的管理 (82)七、劳动力计划及主要设备材料、构件的用量计划 (82)1、劳动力配置计划 (82)2、劳动力的管理措施 (82)3、劳动力的素质控制措施 (82)八、施工进度计划与保证措施 (84)1、进度计划与工期安排协调 (84)2、进度控制顺利执行的条件 (84)3、编制施工进度表 (85)4、保证工期的具体措施 (89)九、项目管理机构配置 (91)十、深化设计安排和措施 (97)十一、与建设单位、监理、设计、审计、造价咨询公司等其它相关单位的配合措施.. 981、与业主的配合措施 (98)2、与监理工程师的配合措施 (99)3、与设计单位的配合措施 (99)4、与审计、造价咨询公司的配合措施 (100)十二、安全和绿色施工保障措施 (101)1 安全管理目标 (101)2 安全保证体系及职责 (101)3 安全生产管理制度 (105)4 施工安全专业措施及安全要求 (106)5、现场治安保卫管理制度 (117)6、保安检查装备的配置 (118)7、绿色施工保障措施 (124)十三、文明施工保证措施 (127)1 文明施工管理目标 (127)十四、质量管理体系和保证措施 (133)1、工程质量要求及质量控制内容 (133)2、质量保证体系 (134)3、质量保证体系组织机构 (136)4、质量保证措施 (140)十五、成品保护措施 (150)十六、消防及保卫方案 (159)一、工程概况1、工程名称:燕保常营家园8#还建办公楼装修改造工程及配套工程装修改造施工2、工程性质:装修改造工程3、工程规模:建筑面积约30176.42 平方米4、工程地址:朝阳区常营乡5、质量标准:合格6、计划工期: 183日历天计划开工日期: 2017 年 6月1日计划竣工日期: 2017 年 11月30日7、现场条件和周围环境本工程施工场地临时水源接口位置、临时电源接口位置、临时排污口位置、建筑红线位置、道路交通和出入口、以及施工场地均具备施工条件。
施工组织设计 标准暗标范本
新疆烟草兵团石河子有限公司综合楼及社区服务站工程施工组织设计第一章编制说明编制原则以贯彻国家和地方有关的基本建设的各项方针、政策,遵守国家和地方的法律、法规,满足施工验收规范和工程招标文件为原则。
根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“优质、高效、文明、低耗”为编制原则。
以业主为中心的原则:工程各项目标的确定、项目组织机构、项目管理模式、施工方案的编制、合理的施工组织、有效的工期控制方式、施工质量的过程控制方式、质量保证体系的建立、与各分承包方的协调、采用新技术新工艺、合理化建议降低工程成本等方面充分体现以业主满意,为业主提供优质服务,使本工程成为石河子市的精品工程。
体现科学管理和技术先进的原则:充分理解设计意图,做好工程的深化设计,合理布置施工现场,科学选择施工方案,组织有节奏、均衡和连续的流水施工,充分作好人、材、物的综合调配,力争均衡生产。
坚持“百年大计、质量第一”的原则:采用ISO9000质量体系管理标准,建立科学合理高效的质量保证体系,健全各项质量保证措施、规章制度。
坚持以预防为主的思想,将不合格控制在施工操作之前。
对于工程施工中存在的问题定期进行科学的分析和总结,虚心接受业主、监理以及其它相关方的建议、要求,不断持续改进,完善质量管理。
安全文明施工的原则:树立“安全生产责任重于泰山”的思想,采用GB/T28001建立职业健康安全管理体系,健全各项安全生产制度。
加强事前事中控制,加大施工过程中的监管力度。
编制依据新疆烟草兵团石河子有限公司综合楼及社区服务站工程招标文件。
由新疆兵团建工设计研究院设计的本工程施工图纸主要规范、规程工程应用的主要标准工程应用的主要图集相关法律、法规工程应用的主要法规:《中华人民共和国建筑法》、《中华人民共和国建筑工程管理条例》、《工程建设标准强制性条文》;地方有关的规定、办法;企业编制的《质量手册》、《质量体系程序文件》以及各种作业文件。
施工组织设计方案(技术暗标)市政
施工组织设计方案(技术暗标)市政第一章总体概述第一节投标书综合说明一、工程简要说明(一)项目情况简介运河清水河公路桥改建工程起点位于经六路交叉口处,起点桩号K0+065.918,由北向南跨越青弋江后接上现状的芜屯路,设计终点桩号K1+930,设计路线全长1.864082公里,其中桥梁全长1.0175公里,道路接线长0.8465公里。
清水河改建公路桥,全桥长1017.5m,主桥采用三跨预应力砼变截面连续箱梁(65m+100m+65m),北引桥为4-30+4-30+5-30m先简支后连续预制组合箱梁,南引桥为5-30+4-30+4-30m先简支后连续预制组合箱梁。
主桥下部结构采用柱式墩,中间设置两道系梁,低桩承台,群桩基础,承台下接1.8m的钻孔灌注桩;引桥下部结构采用柱式墩,下接1.8m的钻孔灌注桩。
(二)主要技术标准1、道路等级:城市Ⅰ级主干道,2、桥梁荷载:公路-Ⅰ级,3、路面类型:沥青砼路面,4、道路宽度:道路红线宽度为70m,5、桥梁宽度:桥梁宽度为44m,6、计算行车速度:主线60km/h,辅道30km/h;(三)主要工程数量1、土石方工程:挖土方38624.7m3,填方180481m3,沟槽挖土方20654m3,涵洞挖方9972m3,挖老路面16100 m2,碎石回填70848 m3。
2、道路工程:级配碎石垫层135231m2,水稳碎石垫层80781 m2,透层76753m2,封层76753m2,粘层149577 m2,8cm厚粗粒式沥青砼72920m2,6cm厚中粒式沥青砼72920m2,5cm厚中粒式沥青砼2550m2,4cm厚细粒式沥青砼72920m2,5cm厚细粒式沥青砼1187m2,3cm厚细粒式沥青砼2550m2。
3、排水工程:塑料雨水管道铺设(DN400)644m,塑料雨水管道铺设(DN500)1137.2m,污水塑料管铺设(DN400)849.4m,混凝土管道(DN300)859m,混凝土管道(DN600)704m,混凝土管道(DN800)610m,混凝土管道(DN1000)34.6m。
技术标(暗标)施工组织设计
目录一、施工方案及技术措施 (2)二、质量保证措施和创优计划 (86)三、施工总进度计划及保证措施 (88)四、施工安全措施计划及专项方案 (95)五、文明施工及场地治安保卫管理计划 (109)六、施工环保措施计划 (122)七、冬季和雨季施工方案 (126)八、施工现场总平面布置 (132)九、承包人施工范围内拟分包的内容及协调管理方案 (137)十、成品保护和工程保修工作的管理措施和承诺 (145)十一、任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施 (160)十二、与发包人、监理及设计人的配合 (187)十三、确保报价完成工程建设的技术和管理措施 (189)阳泉市救灾物资储备库建设项目施工组织设计一、施工方案及技术措施1、工程概况、编制依据、编制原则1.1工程概况阳泉市救灾物资储备库建设项目,总建设面积4647.96平方米,其中:1#-3#仓库建筑面积均为地上1089.2平方米,地上1层,排架+钢屋架结构;综合楼建筑面积为地上602.89平方米,地上2层,框架结构;配电室建筑面积为地上45.87平方米,地上1层,框架结构;消防水泵房建筑面积为地上16.2平方米,地下684平方米,地上1层,地下1层,框架结构;1#门房、2#门房建筑面积均为15.7平方米,地上1层,框架结构。
1.2编制依据1.2.1《工程测量规范》(GB50026-2007)1.2.2《建筑地基基础设计规范》(GB50007-2011)1.2.3《混凝土结构设计规范》(GB50010-2010)1.2.4《砌体结构设计规范》GB50003-20111.2.5《砌体工程施工质量验收规范》GB50203-20111.2.6《地下工程防水技术规范》GB50108-20081.2.7《施工现场临时用电安全技术规范》(JGJ46-2005)1.2.8《建筑机械使用安全技术规程》(JGJ33-2012)1.2.9《建筑设计防火规范》GB50016-20141.2.10《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101-2)1.2.11《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101-3)1.2.12《建筑物抗震构造详图》(11G329-1、11G329-2)1.2.13《钢筋砼过梁》(03G322-3)1.2.14《建筑工程施工质量验收统一标准》GB/T50300-20131.2.15《建筑地基基础工程施工质量验收规范》GB50202-20021.2.16《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)1.2.17《地下防水工程施工质量验收规范》GB50208-20111.2.18《建筑地面工程施工质量验收规范》GB50209-20101.2.19《屋面工程施工质量验收规范》GB50207-20121.2.20《建筑装饰装修工程施工质量验收规范》GB50210-20011.2.21《混凝土结构工程施工规范》GB50666-20111.3编制原则:1.3.1本施工组织设计编制将遵循四项基本原则,即一是符合性原则;二是先进性原则,三是合理性原则,四是满足业主要求的原则。
暗标施工组织设计方案
目录第一章工程概况 (2)第二章施工案及技术措施 (6)第三章质量保证措施和创优计划 (62)第四章施工总进度计划及保证措施 (66)第五章施工安全措施计划 (74)第六章文明施工措施计划 (78)第七章施工场地治安保卫管理计划 (81)第八章施工环保措施计划 (86)第九章雨季施工案 (95)第十章施工总平面布置 (98)第十一章成品保护和工程保修工作的管理措施和承诺 (101)第十二章任可能的紧急情况的处理措施、预案以及抵抗风险的措施 (105)第十三章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务案 (125)第十四章与发包人、监理及设计人的配合 (139)第一章工程概况一、工程概况1、建筑概况工程名称:省经济管理干部学院(职业学院)综合实训楼项目工程工程地点:市南岗区学府路7号(省经济管理干部学院校园)建设单位:设计单位:总建筑面积:22987.8平米结构类型及层数:2、结构概况:本工程安全等级二级,抗震设计的抗震设防烈度为七度。
本工程基础形式为PC-500(100)AB-C70混凝土管桩基础,主体结构主要采用钢结构的形式。
围护墙体:±0.000以下砖为240厚MU20等级蒸压灰砂砖,水泥砂浆(采用予拌砂浆)等级为Ms10;±0.000以上砖为240厚MU10等级蒸压灰砂砖,水泥砂浆(采用予拌砂浆)等级为Ms5。
二、施工总体部署1、施工步骤根据本工程结构特点,整个工程分为八个部分:基础工程、主体工程、装饰工程、安装工程、门窗工程、楼地面工程、屋面防水工程、钢结构工程。
为确保分项、分部施工顺利进行,科学安排平行交叉流水作业法,合理组织劳动力和机械设备,力求均衡有节奏的施工,加快施工进度计划,保证本工程按期完成。
2、工程质量目标本工程质量目标为一次性验收合格。
3、施工组织施工现场项目经理全面负责,施工员统筹安排施工,各职能管理人员、技术负责人现场办公,材料与其它后勤事务有专人负责。
施工组织设计方案(技术暗标)市政
第一章总体概述第一节投标书综合说明一、工程简要说明(一)项目情况简介运河清水河公路桥改建工程起点位于经六路交叉口处,起点桩号K0+065.918,由北向南跨越青弋江后接上现状的芜屯路,设计终点桩号K1+930,设计路线全长1.864082公里,其中桥梁全长1.0175公里,道路接线长0.8465公里。
清水河改建公路桥,全桥长1017.5m,主桥采用三跨预应力砼变截面连续箱梁(65m+100m+65m),北引桥为4-30+4-30+5-30m先简支后连续预制组合箱梁,南引桥为5-30+4-30+4-30m先简支后连续预制组合箱梁。
主桥下部结构采用柱式墩,中间设置两道系梁,低桩承台,群桩基础,承台下接1.8m的钻孔灌注桩;引桥下部结构采用柱式墩,下接1.8m的钻孔灌注桩。
(二)主要技术标准1、道路等级:城市Ⅰ级主干道,2、桥梁荷载:公路-Ⅰ级,3、路面类型:沥青砼路面,4、道路宽度:道路红线宽度为70m,5、桥梁宽度:桥梁宽度为44m,6、计算行车速度:主线60km/h,辅道30km/h;(三)主要工程数量1、土石方工程:挖土方38624.7m3,填方180481m3,沟槽挖土方20654m3,涵洞挖方9972m3,挖老路面16100 m2,碎石回填70848 m3。
2、道路工程:级配碎石垫层135231m2,水稳碎石垫层80781 m2,透层76753m2,封层76753m2,粘层149577 m2,8cm厚粗粒式沥青砼72920m2,6cm厚中粒式沥青砼72920m2,5cm厚中粒式沥青砼2550m2,4cm厚细粒式沥青砼72920m2,5cm厚细粒式沥青砼1187m2,3cm厚细粒式沥青砼2550m2。
3、排水工程:塑料雨水管道铺设(DN400)644m,塑料雨水管道铺设(DN500)1137.2m,污水塑料管铺设(DN400)849.4m,混凝土管道(DN300)859m,混凝土管道(DN600)704m,混凝土管道(DN800)610m,混凝土管道(DN1000)34.6m。
暗标施工组织设计【范本模板】
目录第一章工程概况 (2)第二章施工方案及技术措施 (6)第三章质量保证措施和创优计划 (61)第四章施工总进度计划及保证措施 (67)第五章施工安全措施计划 (74)第六章文明施工措施计划 (78)第七章施工场地治安保卫管理计划 (81)第八章施工环保措施计划 (86)第九章雨季施工方案 (95)第十章施工总平面布置 (98)第十一章成品保护和工程保修工作的管理措施和承诺 (101)第十二章任何可能的紧急情况的处理措施、预案以及抵抗风险的措施105第十三章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 (126)第十四章与发包人、监理及设计人的配合 (140)第一章工程概况一、工程概况1、建筑概况工程名称:黑龙江省经济管理干部学院(黑龙江职业学院)综合实训楼项目工程工程地点:哈尔滨市南岗区学府路7号(黑龙江省经济管理干部学院校园内)建设单位:设计单位:总建筑面积:22987。
8平方米结构类型及层数:2、结构概况:本工程安全等级二级,抗震设计的抗震设防烈度为七度.本工程基础形式为PC-500(100)AB—C70混凝土管桩基础,主体结构主要采用钢结构的形式。
围护墙体:±0。
000以下砖为240厚MU20等级蒸压灰砂砖,水泥砂浆(采用予拌砂浆)等级为Ms10;±0.000以上砖为240厚MU10等级蒸压灰砂砖,水泥砂浆(采用予拌砂浆)等级为Ms5.二、施工总体部署1、施工步骤根据本工程结构特点,整个工程分为八个部分:基础工程、主体工程、装饰工程、安装工程、门窗工程、楼地面工程、屋面防水工程、钢结构工程。
为确保分项、分部施工顺利进行,科学安排平行交叉流水作业法,合理组织劳动力和机械设备,力求均衡有节奏的施工,加快施工进度计划,保证本工程按期完成。
2、工程质量目标本工程质量目标为一次性验收合格。
3、施工组织施工现场项目经理全面负责,施工员统筹安排施工,各职能管理人员、技术负责人现场办公,材料与其它后勤事务有专人负责。
技术暗标(施工组织设计方案)
目录第一章、综合说明 (8)1.1、质量目标 (8)1.2、工期目标 (8)1.3、安全生产文明施工目标 (8)1.4、职业健康安全施工目标 (8)1.5、环境保护目标 (8)1.6、特殊情况下保证连续施工的能力 (8)1.7、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 .. 9 1.7.1、对总包管理的认识 (9)1.7.2、与专业单位的协调配合 (9)1.7.3、与居民之间的协调配合 (9)1.7.4、对各专业分包商提供措施 (10)1.7.5、对各专业承包商的组织、管理、协调和控制 (10)1.8、对业主、监理人、设计人协调配合的措施和承诺 (11)1.8.1、与业主调配合 (11)1.8.2、与监理单位工作的协调 (11)1.8.3、与设计单位的协调配合 (12)第二章、编制依据 (13)2.1、工程招标文件 (13)2.2、主要规、规程 (13)2.3、主要法律、法规 (15)第三章、工程概况 (17)3.1、工程总体概况 (17)3.2、施工现场条件 (17)3.3、建筑设计概况及技术经济指标 (17)3.4、结构设计概况 (18)3.5、专业工程概况 (19)第四章、施工组织机构及职责 (20)4.1、施工组织机构设置原则 (20)4.2、施工组织网络 (21)4.3、项目岗位职能分工及职责 (21)第五章、施工部署 (24)5.1、项目组织机构 (24)5.2、项目部主要成员职责 (24)5.3、加强管理协调 (25)5.4、工程控制目标 (25)5.5、施工部署总原则、总顺序 (26)5.6、主要施工流程 (26)第六章、施工准备 (28)6.1、技术准备 (28)6.2、生产准备 (32)第七章、获奖保证措施和创优计划 (34)7.1、质量承诺 (34)7.2、建立质量管理组织机构 (34)7.3、质量保证措施 (34)7.3.1、质量责任制 (34)7.3.2、质量、技术管理制度及工程质量检验制度 (39)7.4、质量保证体系 (42)7.4.1、质量保证体系 (42)7.4.2、质量保证程序 (42)7.4.3、质量过程执行程序 (43)7.5、施工质量过程控制 (43)7.5.1、防水工程质量控制 (43)7.5.2、钢筋工程质量控制 (43)7.5.3、模板工程质量控制 (43)7.5.4、砼工程质量控制 (44)7.5.5、砌体工程质量控制 (44)7.5.6、回填土质量控制 (44)7.6、保证质量措施 (45)7.6.1、组织保证 (45)7.6.2、采购物资质量保证 (45)7.6.3、技术保证 (46)7.6.4、成品保护 (46)7.6.5、合同保证 (47)7.6.7、制度保证 (47)7.7、质量通病防治措施 (48)7.7.1、地下室外墙防裂、防渗措施 (48)7.7.2、梁柱节点砼质量的防治措施 (48)7.7.3、填充墙裂缝的防治措施 (49)7.7.4、地面空鼓开裂起砂的防治措施 (50)7.7.5、开水间、卫生间地面渗漏的防治措施 (51)7.7.6、电气安装工程质量通病的防治措施 (51)7.8、创优计划 (52)7.8.1、保证创优的组织措施 (53)7.8.2、创优保证体系 (54)7.8.3、工程质量创优奖励制度 (54)7.8.4、保证工程创优的技术措施 (55)第八章、主要分部分项工程施工方案和技术措施 (56)8.1、地基与基础工程 (56)8.1.1、地基与基础工程施工工序流程 (56)8.1.2、基坑降水工程(由业主方安排施工) (56)8.1.3、土方开挖(由业主方安排施工) (56)8.1.4、混凝土垫层施工 (57)8.1.5、地下室外墙、底板、顶板卷材防水施工 (57)8.1.6、防水卷材保护层施工 (58)8.1.7、钢筋工程 (58)8.1.8、模板工程 (64)8.1.9、砼工程 (74)8.1.10、回填土工程 (76)8.2、主体结构工程 (77)8.2.1、钢筋工程 (77)8.2.2、模板工程 (77)8.2.3、砼工程 (79)8.2.4、砌筑工程 (80)8.3、屋面工程 (81)8.4.1水泥砂浆地面 (83)8.4.2、环氧树脂地面 (83)8.5、墙抹灰工程 (84)8.6、塑钢窗安装工程 (85)8.7、给排水工程 (87)8.8、强电工程 (88)8.9、脚手架工程 (90)8.9.1、外脚手架的搭设和拆除 (90)8.9.2、支撑脚手架的搭设 (91)8.9.3、脚手架的防护 (92)8.9.4、脚手架的验收 (92)8.9.5、脚手架验算 (92)8.9.6、验算项目及步骤 (93)第九章、安全文明施工及安全防护保证措施 (99)9.1、本工程的安全生产目标 (99)9.2、建立、健全项目部安全生产管理组织机构和各项安全生产管理制度 (100)9.3、创建安全质量标准化工地方案 (101)9.4、各项安全生产保证措施 (103)9.4.1、安全标识 (103)9.4.2、基础阶段的防护 (103)9.4.3、主体结构施工阶段的防护措施: (103)9.4.4、装修、安装阶段的防护措施 (103)9.4.5、主要施工机械安全保证措施 (103)9.4.6、安全防护 (107)9.4.7、安全用电及防火措施 (108)9.4.8、冬季施工阶段的安全生产保证措施 (111)9.4.9、防火保证技术措施 (111)9.5、文明施工措施 (112)9.5.1、文明施工目标及管理组织机构 (112)9.5.2、文明施工规划及管理措施 (112)第十章、施工总计划、总平面及工期保证措施 (115)10.1、计划开、竣工日期 (115)10.2、工期目标控制点表 (115)10.3、施工总进度计划表 (115)10.4、施工总平面布置图 (115)10.5、工期保证措施 (115)10.5.1、工期保证组织机构 (116)10.5.2、资金保证 (116)10.5.3、前期准备 (116)10.5.4、组织措施 (116)10.5.5、技术措施 (117)10.5.6、管理措施 (117)10.5.7、材料保证措施 (117)10.5.8、机械设备保证措施 (118)10.5.9、外围保障保证措施 (118)第十一章、定位和测量放线施工方案 (119)11.1、布网原则 (119)11.2、定位放线 (119)11.3、±0.000以下轴线控制与标高传递 (119)11.4、±0.000以上轴线控制与标高传递 (119)11.5、垂直度控制 (120)11.6、质量过程控制 (120)11.7、沉降观测 (121)11.8、测量质量保证措施 (121)第十二章、防止扰民和民扰措施 (123)12.1、环保组织机构图 (123)12.2、环境目标 (123)12.3、重要环境因素清单 (124)12.4、环境卫生方案 (124)12.5、防扰民施工措施 (129)12.5.1、噪音污染防治 (129)12.5.2、粉尘污染防治 (130)12.5.3、光污染防治 (130)12.5.4、固体废物污染防治 (131)12.5.5、水污染防治 (131)12.5.6、防止民扰的措施 (131)第十三章、季节性施工技术措施 (132)13.1、季节性施工组织机构 (132)13.2、冬季施工技术措施 (132)13.2.1、钢筋混凝土工程冬期施工 (132)13.2.2、现场临时用电、临时用水 (133)13.2.3、现场防冻保温 (134)13.2.4、安全措施 (134)13.2.5、越冬维护措施 (134)第十四章、工程交付、成品保护及保修承诺 (136)14.1、工程交付 (136)14.2、成品保护 (136)14.2.1、组织措施 (136)14.2.2、管理措施 (136)14.2.3、分项工程成品保护措施 (136)14.3、服务及保修承诺 (139)14.4、保修期限与承诺 (140)14.5、定期回访制度 (140)14.6、保修责任 (140)14.7、保修措施 (140)14.8、保修记录 (140)第十五章、紧急情况的处理及救援预案 (141)15.1、应急救援体系 (141)15.1.1、应急救援小组 (141)15.1.2、各级组织职责 (141)15.1.3、紧急情况的围 (142)15.1.4、应急管理 (142)15.1.5、应急管理对象 (142)15.1.6、应急组织 (142)15.1.7、项目部应急指挥中心职责 (142)15.1.8、应急抢救原则 (143)15.2、应急救援预案 (143)15.2.1、火灾爆炸应急预案 (143)15.2.2、物体打击 (143)15.2.3、高空坠落 (144)15.2.4、机械和起重伤害 (144)15.2.5、触电伤害 (145)15.2.6、坍塌伤害 (145)15.2.7、火灾伤害 (146)15.2.8、食物中毒事故应急措施 (146)15.3、应急设备清单 (147)第十六章、经济技术指标 (148)16.1、工期指标 (148)16.2、工程质量指标 (148)16.3、安全文明指标 (148)16.4、场容指标 (148)16.5、消防指标 (148)第十七章、项目组织管理人员及专业技术力量配备情况 (149)第十八章、附图表 (150)附表一:主要施工设备表 (150)附表二:试验和检测仪器设备表 (152)附表三:劳动力计划表 (154)附表四:计划开、竣工时间、施工进度横道图 (155)附表五:施工现场总平面布置图 (162)1.1、质量目标本工程质量目标为“合格”,争创“省优”。
暗标 施工组织设计
目录第一章工程概况、施工准备及现场平面布置第二章各分部分项工程的主要施工方法第三章工程投入的主要施工机械设备情况、主要施工机械进场计划第四章材料运输计划第五章施工总体布署及劳动力安排计划第六章季节性施工措施第七章确保工程质量的技术组织措施第八章确保安全生产的技术组织措施第九章确保文明施工的技术组织措施第十章确保工期的技术组织措施及计划开、竣工日期、施工进度网络图第十一章环境保护及已有管线的加固保护措施第十二章关键施工技术措施的应用第十三章钢结构制作、安装质量通病防治措施第十四章与建设单位及其他施工单位的配合措施第十五章临时用地表第十六章施工总平面图第十七章进度计划表第一章工程概况、施工准备及现场平面布置1.1编制依据本施工组织设计是以业主提供的招标文件和图纸为依据,并以国家规范和实际施工技术条件作为编制基础。
本施工组织设计仅用于指导福建泰华电力器材制造股份有限公司钢构厂房制作安装工程的施工。
1.1.1 文件依据⑴钢结构招标文件。
⑵招标图纸。
⑶工程所处施工场地状况。
⑷施工招标评审办法。
⑸我公司承担类似工程的建设经验。
1.1.2 规范依据1.2质量目标按国家标准和规范的要求,确保钢结构工程达到合格标准。
1.3工期目标确保在合同签订之日起即组织原材料的采购和深化图设计工作,确保现场安装不超过60日历天,并保证在合同约定的75天内完成本工程所有的合同工程量。
1.4安全目标坚持预防为主,杜绝重大伤亡事故。
1.5文明施工目标争创文明施工样板工地,服从业主综合统筹管理,创建一流的施工现场,树立一流的施工作业企业形象,争创文明样板工地称号。
1.6 工程概况福建泰华电力器材制造股份有限公司钢构厂房项目位于福清市城头镇澎洋村。
车间总建筑面积约33800㎡,设计使用年限为50年,建筑抗震设防烈度为六度,结构类型为单层门式刚架结构。
1.6.1 钢管塔车间:1.6.2 铁塔车间:1.7 施工准备1.7.1、技术准备(1)熟悉和审查施工图纸。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章编制依据 (5)1.1编制依据 (5)1.2本工程采用的技术规 (5)1.3 建筑工程行业标准及规、规程、图集 (5)第二章工程概况 (7)2.1 建筑概况 (7)2.2 结构概况 (7)2.3 工程承包围 (8)2.4 地质概况 (8)第三章工程目标 (10)3.1 工程质量目标 (10)3.2 施工工期目标 (10)3.3 现场管理目标 (10)3.4安全生产目标 (10)第四章施工部署 (11)4.1 项目管理组织机构 (11)4.2 施工准备 (11)4.3 施工部署 (12)第五章主要施工方案及技术措施 (14)5.1 施工顺序及施工流向安排 (14)5.2 主要方法及技术措施 (16)第六章工程施工重点、难点分析及对策 (124)6.1施工技术重点、难点分析 (124)6.2 大体积混凝土施工质量保证措施 (125)6.3屋面、卫生间防水工程难点分析及对策 (128)6.4粉工程难点分析及对策 (129)6.5楼地面工程难点分析及对策 (130)6.6涂料工程难点分析及对策 (130)6.7保证工期对策 (131)第七章质量管理体系与措施 (132)7.1 质量保证措施与创优计划 (132)7.3 保证工程质量的技术、经济、组织措施 (137)第八章确保工期的技术组织措施 (139)8.1 本工程计划的特点 (139)8.2 确保工期的组织措施 (139)8.3 确保工期的技术措施 (139)8.4 工期目标保证措施 (141)8.5 各阶段进度保证措施 (142)第九章施工进度网络图 (144)9.1 施工进度网络图见附表四 (144)第十章安全生产管理体系与措施 (145)10.1 安全生产目标 (145)10.2 安全生产保证体系与管理制度 (145)10.3 安全生产技术保证措施 (147)10.4 现场施工消防安全保证措施 (154)第十一章文明施工管理体系与措施 (157)11.1 总体思路 (157)11.2 保证措施 (157)11.3具体措施 (157)第十二章环保管理体系与措施 (162)12.1 环境管理方针 (162)12.2 环境组织管理体系 (165)12.3 环境保护措施 (166)12.4 扬尘污染控制措施 (168)12.5 防止施工扰民和民扰措施 (169)第十三章组织机构及管理人员、资源配备计划 (170)13.1 项目管理组织机构 (170)13.2 各岗位职责 (171)13.3 资源配备计划 (176)13.4 劳动力配备计划 (181)13.5农忙季节稳定施工措施 (184)13.6劳动力计划表 (186)第十四章冬雨季施工及排水措施 (187)14.1 冬季施工 (187)14.2 雨季施工 (189)14.3雨季防排水计划 (192)第十五章紧急情况的处理措施、应急预案及风险控制 (194)15.1应急预案的任务和目标 (194)15.2重大紧急事件辨识及监测 (199)15.3重大紧急事件救援控制原则 (200)15.4重大紧急事件的控制措施 (200)第十六章施工现场总平面布置 (207)16.1 总体布置 (207)16.2 施工道路及场外交通 (207)16.3水平垂直运输 (207)16.4 材料存放及管理 (207)16.5 施工现场临时用水布置 (207)16.6 临时用电布置 (208)16.7消防布置 (209)第十七章成品保护及工程保修措施及承诺 (210)17.1成品保护的定义 (210)17.2 成品保护的基本分类 (210)17.3成品保护措施 (211)第十八章针对本工程合理化建议 (216)18.1 积极采用新技术 (216)18.2 优化管理方式及工序组织 (217)18.3 计算机辅助管理控制成本 (217)18.4 施工现场远程监控 (218)附表一:拟投入本项目的主要施工设备表 (219)附表二:拟配备本工程的试验和检测仪器设备表 (221)附表三:劳动力计划表 (222)附表四:计划开、竣工日期和施工进度网络图 (223)附表五:施工总平面布置图 (224)第一章编制依据1.1编制依据1.招标文件及答疑;2.本工程设计图纸和各类勘察资料和设计说明等资料;3.预算文件提供的工程量和预算成本数据;4.国家相关技术规、标准、技术规程、建筑法规及规章,行业规程及企业的技术资料;5.施工所在地的地方规定及政府文件;6.建设单位对该工程项目的有关要求;7.施工现场水、电、道路、原材料渠道等调查资料;1.2本工程采用的技术规1.3 建筑工程行业标准及规、规程、图集第二章工程概况2.1 建筑概况2.1.1 工程概况本项目位于,项目总建筑面积平方米,其中地上建筑面积平方米,地下建筑面积平方米。
施工场地地势基本平坦,施工环境较好。
2.2 结构概况2.2.1结构类型本工程由5层综合教学楼、实验楼,2层风雨操场及地下车库组成,结构安全等级一级,地基基础设计等级乙级,设计使用年限50年,抗震设防类别乙类本工程设计遵循的标准、规、规定及规程活荷载标准值主要建筑材料和强度等级:混凝土构建强度见下表2.2.3钢筋概况1)本工程所用钢筋规格为HPB300、HRB335、HRB400E级。
2)钢板采用Q235-B、Q345-B。
3)吊钩、吊环均采用HPB300级钢筋,不得采用冷加工钢筋。
4)框架及楼梯中纵向钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25,且屈服强度实测值与强度标准值的比值不应大于1.30。
且钢筋在最大拉力下的总伸长率实测值不应小于9%。
钢筋的强度标准值应具有不小于95%的保证率。
5)当需要以强度等级较高的钢筋替代原设计中的纵向受力钢筋时,应按照钢筋承载力设计值相等的原则换算,并应满足最小配筋率、抗裂验算等要求。
2.3 工程承包围工程承包围:设项目施工图纸、工程量清单、答疑纪要围所包括的全部容。
2.4 地质概况2.4.1 地质情况依据招标单位下发的施工图纸提供的地质特性表如下:地层特性表2.4.2 水文情况根据地勘报告,抗浮设计水位140米,地基土对混凝土有微腐蚀性,对钢筋混凝土结构中的钢筋有微腐蚀性。
第三章工程目标针对本工程,我公司将精心打造、精心施工,确保达到国家验收合格标准的要求。
3.1 工程质量目标确保本工程的质量目标合格。
在施工过程中我单位将严格按照国家规、并执行高于国家规要的企业标准,确保工程质量,以管理求信誉、以质量求效益、严守合约、确保用户满意。
3.2 施工工期目标本工程计划于2017年6月1日开工,实际开工日期以甲方开工通知为准,2018年5月26日完工,总工期为360日历天。
3.3 现场管理目标以科学、先进的组织手段和技术手段,做好过程服务和保修服务。
按三步节能施工规进行施工,达到三步节能施工标准。
在保证质量、进度的前提下,通过合理化建议、优化施工方案等措施降低成本,获最佳的社会、经济效益。
3.4安全生产目标1.确保不发生人员伤亡事故;2.严格执行省文明施工管理、对项目管理、安全环保要求和对施工现场管理办法的相关规定;第四章施工部署施工准备工作是整个施工生产的前提,根据本工程的工程容和实际情况由项目部制定施工的准备计划。
为工程顺利进展打下良好的基础4.1 项目管理组织机构为确保工程按时、优质、高效的完成,我公司由工程管理经验高、具有丰富施工经验的优秀项目经理担任本工程的项目经理,挑选最优秀的管理干部和专业工程技术人员成立工程项目部。
项目管理部设技术组、生产组、材料组、质检组、预算组等,按岗位责任制和考核办法,层层落实,确保完成各级指标。
4.2 施工准备4.2.1 施工技术准备1.图纸、规、标准图集等收集图纸、规、标准图集等文件的收集工作分工原则严格按照下表执行:图纸、规、标准图集等文件的收集工作分工原则2.技术人员组织措施(1)针对特殊部位、施工难点部位的施工方法现场专门成立QC小组,先研讨论证,制定切实可行的施工方案、特殊作业指导书等,逐级进行技术交底,指导施工; (2)组织所有技术人员认真学习新规、新规程、积极推广应用建设部推广的十大新技术,积极学习,吸收国外先进施工经验,充分利用已有先进的技术,提高该工程施工的科技含量;(3)认真学习监理规程,积极配合好监理单位的工作,保证各项工作顺利进行; (4)进行成本控制,制定供料计划,编制施工图预算和施工预算;(5)结构施工采用均衡小流水的施工方法,合理安排工序的搭接,采用项目管理电脑软件系统,对施工进度计划进行网络优化,积极作好各项技术保障,在保证各项工程质量的前提下,做到结构、装修交叉施工立体作业,做好实际控制。
3.设备材料技术组织措施(1)对于所选用的钢筋、水泥、砼、粘结材料、防水材料等作好复试和试验工作,同时做好各项见证试验,编制试验计划。
对提供商品砼的生产厂商的生产能力、砼质量状况、运输能力以及生产厂至工地的道路情况进行综合考察,选定合格的供应方,并提前提出砼及原材料的各项技术要求;(2)由于本工程部分基坑较深,基础用钢量很大,运用钢筋放样软件及早进行钢筋放样和预加工,使有加工的工作走在施工的前面,同时考虑钢筋的搭接、电渣压力焊、直螺纹连接等,做好技术方案,为正常施工提供有力的技术保障;(3)提前对各种仪器设备进行检查,未检定或超过检定周期的重新检定。
4.3 施工部署为了确保整体施工目标的实现,将设立项目指挥部,思想上高度重视,组织工作落实到实处,言行一致,具体实施原则如下:1.对本工程做到全力以赴,全方位作业,全公司支持,确保全胜。
要在人力、物力、财力上优先。
2.施工期间,加大在施工机具、施工设备、周转材料、劳动力等方面的投入,集中力量,精心施工,以求在最短的工期创出最优的成绩。
3.采用先进、合理、适用的新技术、新工艺、新材料,加快工程进度,提高工程质量,确保施工目标完全兑现。
4.采用项目法施工模式,实行科学管理,实行必要的质量和工期奖罚制度。
5.施工期间,全体施工管理人员自始至终坚持在施工第一线,尊重科学,尊重施工原则,尊重施工顺序,尊重业主,尊重监理。
4.3.1施工段划分本工程属多层建筑群,根据平面布置特点,综合考虑运输方便性,施工易操作性,利于加快施工进度等方面因素进行施工流水段划分:地下室结构施工每一幢教学楼为一个施工平面段,地下车库按主楼围划分施工段组织平行流水作业,并按先深后浅施工原则组织施工。
4.3.2 施工流程根据施工总体部署,坚持先地下后地上,先主体后装饰,安装工程跟随土建同步上升,相互密切配合。
以混凝土结构为主导工序,整体施工实行分段分班组、平行流水作业。
配备专业施工队,施工中应加强土建与安装的相互配合工作,各班组之间应确保做到相对独立施工,却又密切配合,加强相互间的协调管理,以减少窝工浪费现象。
