试生产方案编制导则

合集下载

最新试生产方案编制导则

最新试生产方案编制导则

最新试生产方案编制导则二、术语和定义(一)单机试车:现场安装的驱动装置空载运转或单台机器、机组以水、空气等介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

(二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量。

(三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

(四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

(五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

三、一般规定(一)试生产前生产装置及现场环境必须具备的条件:1.已通过危险化学品建设项目设立安全审查和安全设施设计审查;2.试车范围内的工程已按设计文件规定的内容和标准完成;3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;4.试车范围内的电气系统和仪表装置的检测、自动控制系统、联锁保护及报警系统等必须符合设计文件的规定;5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;6.试车现场已清理干净,道路、照明等满足试生产的需要。

(二)项目建设单位必须建立试生产安全管理机构,明确安全管理人员,建立健全各级、各部门岗位安全生产责任制和安全管理制度、操作规程;参加试生产人员必须进行专门的安全教育和技术培训,考核合格持证上岗。

(三)试生产前,项目建设单位必须做好试生产的各项准备工作,对设备、设施进行全面检查,做到隐患不消除不试车、条件不具备不试车、事故处理方案不落实不试车。

(四)试生产总体方案中的试车计划可根据现场实际情况加以调整,内容可以逐步深化,但主要试车程序不得任意改变。

最新试生产方案编制导则

最新试生产方案编制导则

最新试生产方案编制导则二、术语和定义(一)单机试车:现场安装的驱动装置空载运转或单台机器、机组以水、空气等介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

(二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量。

(三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

(四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

(五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

三、一般规定(一)试生产前生产装置及现场环境必须具备的条件:1.已通过危险化学品建设项目设立安全审查和安全设施设计审查;2.试车范围内的工程已按设计文件规定的内容和标准完成;3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;4.试车范围内的电气系统和仪表装置的检测、自动控制系统、联锁保护及报警系统等必须符合设计文件的规定;5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;6.试车现场已清理干净,道路、照明等满足试生产的需要。

(二)项目建设单位必须建立试生产安全管理机构,明确安全管理人员,建立健全各级、各部门岗位安全生产责任制和安全管理制度、操作规程;参加试生产人员必须进行专门的安全教育和技术培训,考核合格持证上岗。

(三)试生产前,项目建设单位必须做好试生产的各项准备工作,对设备、设施进行全面检查,做到隐患不消除不试车、条件不具备不试车、事故处理方案不落实不试车。

(四)试生产总体方案中的试车计划可根据现场实际情况加以调整,内容可以逐步深化,但主要试车程序不得任意改变。

试生产方案编制导则

试生产方案编制导则

试生产方案编制导则化工装置安全试车工作规范(试行)编制说明为加强新建、改建、扩建化工装置试车环节的安全生产管理工作,内蒙古自治区安监局组织有关单位和专家,在广泛征求意见的基础上,总结并吸取了近年来区内外化工装置试车工作经验,借鉴原化学工业部、山东省、中国石油化工股份有限公司的有关规定,制订了《内蒙古在自治区化工装置安全试车工作规范(试行)》。

本规范共分七章,主要内容有:总则、生产准备、预试车、化工投料试车、停车、生产考核、附则及六个附件和两个附录。

本规范坚持“安全第一,预防为主,综合治理”的方针,明确规定了化工装置生产准备工作的主要程序和内容要求,试车前必须具备的条件,试车的基本程序,试车应达到的标准要求等,适用于内蒙古自治区行政区域内新建、改建、扩建化工装置的安全试车工作。

各有关单位在执行本规范时,应认真总结试车工作经验和遇到的问题,以便进一步修订完善本规范。

目录第一章总则 (4)第二章生产准备第一节一般规定 (5)第二节组织准备 (7)第三节人员准备 (8)第四节技术准备 (10)第五节安全准备 (14)第六节物资及外部条件准备 (17)第七节营销及产品储运准备 (19)第八节其它准备 (20)第三章预试车第一节一般规定 (22)第二节单机试车 (24)第三节工程中间交接 (26)第四节联动试车 (28)第四章化工投料试车第一节试车条件 (30)第二节试车方案及标准 (30)第三节倒开车 (33)第四节试车队伍 (33)第五章停车第一节常规停车 (34)第二节紧急停车 (36)第六章生产考核第一节试车总结 (38)第二节稳定运行考验 (39)第三节生产考核 (40)第七章附则 (42)附件:1、《生产准备工作纲要》编制提纲 (45)2、《总体试车方案》编制提纲 (50)3、预试车安全操作要点 (54)4、化工投料试车应具备的条件 (72)5、聘请技术顾问和开车人员管理办法 (80)6、化工装置安全试车流程图 (82)附录:1、用词说明 (83)2、参考资料 (84)第一章总则第一条为规范和指导化工装置的试车工作,保证化工装置顺利开车和安全、稳定、持续运转,实现合理工期,达到设计规定的各项技术经济指标和安全标准,制定本规范。

最新试生产方案编制导则

最新试生产方案编制导则

最新试生产方案编制导则二、术语和定义(一)单机试车:现场安装的驱动装置空载运转或单台机器、机组以水、空气等介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

(二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量。

(三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

(四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

(五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

三、一般规定(一)试生产前生产装置及现场环境必须具备的条件:1.已通过危险化学品建设项目设立安全审查和安全设施设计审查;2.试车范围内的工程已按设计文件规定的内容和标准完成;3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;4.试车范围内的电气系统和仪表装置的检测、自动控制系统、联锁保护及报警系统等必须符合设计文件的规定;5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;6.试车现场已清理干净,道路、照明等满足试生产的需要。

(二)项目建设单位必须建立试生产安全管理机构,明确安全管理人员,建立健全各级、各部门岗位安全生产责任制和安全管理制度、操作规程;参加试生产人员必须进行专门的安全教育和技术培训,考核合格持证上岗。

(三)试生产前,项目建设单位必须做好试生产的各项准备工作,对设备、设施进行全面检查,做到隐患不消除不试车、条件不具备不试车、事故处理方案不落实不试车。

(四)试生产总体方案中的试车计划可根据现场实际情况加以调整,内容可以逐步深化,但主要试车程序不得任意改变。

最新试生产方案编制导则

最新试生产方案编制导则

最新试生产方案编制导则导言试生产是指在正式投入生产之前,对新产品或新工艺进行实际生产的一种活动。

试生产的目的是验证技术可行性、检验生产能力,并为正式生产做好准备。

试生产方案的编制是确保试生产顺利进行的重要环节。

本文档旨在指导编制最新的试生产方案,并提供了一些建议和注意事项。

1. 试生产方案编制原则试生产方案的编制应遵循以下原则:1.适应性:根据具体的产品和工艺特点,灵活调整试生产方案的内容,以确保试生产的有效性和准确性。

2.可行性:试生产方案应具备可行性和可操作性,考虑到实际生产环境和设备条件。

3.完整性:试生产方案应包含全面的试生产流程、操作指导和相关的数据记录,确保试生产的全程可追溯和可评估。

2. 试生产方案编制步骤试生产方案的编制包括以下步骤:步骤1: 确定试生产的目标和范围在编制试生产方案之前,需要明确试生产的目标和范围。

明确试生产的目标可以帮助确定试验的具体内容和评估指标。

步骤2: 制定试生产计划在制定试生产计划时,需要考虑生产设备的可用性、人力资源的安排、试验周期的安排等因素。

试生产计划应具备合理性和可操作性。

步骤3: 确定试验方案根据试生产的目标和范围,确定试验方案。

试验方案应包括试验流程、试验条件、试验方法等内容。

步骤4: 制定试验操作指导试验操作指导是试生产方案的重要组成部分。

试验操作指导应包括详细的操作步骤、注意事项和安全须知等内容,以确保试验的顺利进行和员工的安全。

步骤5: 制定试验数据记录表试验数据记录是评估试生产效果的重要依据。

制定试验数据记录表时,需要考虑试验指标的选择、数据的记录方式和数据的分析方法等因素。

步骤6: 组织试验并记录数据按照试生产计划和试验方案进行试验,并及时记录试验数据。

在试验过程中,需注意操作规程、及时纠正错误。

步骤7: 评估试验结果通过对试验数据的分析和综合评估,判断试生产的效果和可行性。

根据试验结果,调整和改进生产方案。

3. 编制注意事项•在编制试生产方案时,需充分调研和了解相关产品和工艺的特点,明确试验的目标和可行性。

试生产方案编制导则

试生产方案编制导则

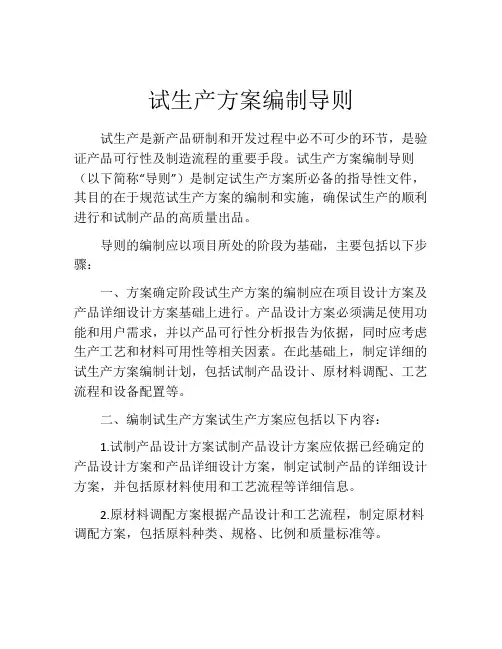

试生产方案编制导则试生产是新产品研制和开发过程中必不可少的环节,是验证产品可行性及制造流程的重要手段。

试生产方案编制导则(以下简称“导则”)是制定试生产方案所必备的指导性文件,其目的在于规范试生产方案的编制和实施,确保试生产的顺利进行和试制产品的高质量出品。

导则的编制应以项目所处的阶段为基础,主要包括以下步骤:一、方案确定阶段试生产方案的编制应在项目设计方案及产品详细设计方案基础上进行。

产品设计方案必须满足使用功能和用户需求,并以产品可行性分析报告为依据,同时应考虑生产工艺和材料可用性等相关因素。

在此基础上,制定详细的试生产方案编制计划,包括试制产品设计、原材料调配、工艺流程和设备配置等。

二、编制试生产方案试生产方案应包括以下内容:1.试制产品设计方案试制产品设计方案应依据已经确定的产品设计方案和产品详细设计方案,制定试制产品的详细设计方案,并包括原材料使用和工艺流程等详细信息。

2.原材料调配方案根据产品设计和工艺流程,制定原材料调配方案,包括原料种类、规格、比例和质量标准等。

3.工艺流程方案试生产应按照实际生产流程,确定具体操作步骤和操作注意事项,并对关键的工艺节点作出详细的说明,确保各项工艺指标符合试制产品的质量要求。

4.试生产设备方案根据产品特点和工艺要求,确定相应的试生产设备,包括设备种类、规格、数量和安装位置等要素。

具有普适性和重复性的设备应优先考虑采用。

5.试制生产标准制定试制产品的测试评估标准,对产品的使用生命期、性能和可靠性等方面进行验证。

三、实施试生产方案并评估根据上述方案,实施试生产,并根据设定的试生产标准进行评估。

根据评估结果,及时进行调整和完善,确保产品符合设计和试制要求。

综上所述,试生产方案编制导则是产品试制必需的指导性文件。

通过制订完善的试生产方案,可以确保产品的高质量出品,在新产品的开发中起到重要的作用。

同时,企业还应严格履行相关的质量管理制度,及时掌握和解决生产过程中出现的问题,确保产品的优良品质并为未来生产做好准备。

2024年试生产方案编制导则范文

2024年试生产方案编制导则范文

2024年试生产方案编制导则范文____年试生产方案编制导则一、背景介绍____年,随着科技的进步和社会的发展,各行各业迎来了新的机遇和挑战。

为了适应新的发展环境,促进经济增长和质量提升,以及满足市场需求,制定本试生产方案编制导则,旨在指导各企业制定____年试生产方案。

二、编制目的1. 促进经济增长:通过试生产方案的制定和实施,提高企业的生产效率和质量,促进经济增长。

2. 提升产品质量:优化生产过程,改进生产工艺,降低产品质量问题的发生率,提升产品质量。

3. 适应市场需求:根据市场需求变化,灵活调整生产方案,提供符合市场需求的产品。

三、编制指导原则1. 市场导向:以市场需求为导向,充分了解市场需求变化情况,制定适应市场需求的生产方案。

2. 效益优先:以提高效益为核心目标,优化生产过程,降低成本,提高生产效率和经济效益。

3. 技术创新:积极探索新的生产技术和工艺,引进新的设备和技术,提升企业的技术水平和竞争力。

4. 资源节约:合理利用资源,降低资源消耗,推动绿色生产,提高企业的可持续发展能力。

5. 安全可靠:注重生产安全,确保生产过程的可靠性和稳定性,保障员工和生产设备的安全。

四、编制步骤1. 市场调研:对市场需求进行全面、深入、准确的调研,了解市场需求的变化趋势,为制定试生产方案提供依据。

2. 生产能力评估:评估企业现有的生产能力,包括设备、技术和人力资源等,确定企业的生产能力和生产能力的短板。

3. 制定生产目标:根据市场需求和企业的实际情况,确定____年的生产目标,包括产量、质量和效益等指标。

4. 制定生产计划:根据生产目标,制定年度、季度、月度的生产计划,明确生产任务和时间节点。

5. 优化生产过程:对生产过程进行分析和优化,寻找存在的问题和改进的空间,提出改进措施和方案。

6. 资源配置:根据生产计划和生产过程的优化,合理配置生产资源,包括设备、人力和原材料等,确保资源的充分利用。

7. 安全保障:制定生产安全规章制度,加强安全教育培训,加强设备维护保养,确保生产过程的安全可靠。

试生产方案编制导则

试生产方案编制导则

试生产方案编制导则
1. 目的和范围
试生产方案编制导则的目的是为了规范试生产方案的编制过程,保证试生产的安全和顺利进行。

本导则适用于所有试生产方案的编制。

2. 试生产方案编制基本要求
2.1 试生产方案的编制应符合试验要求,包括试验目的、试验
内容、试验方法、试验组织形式等。

2.2 试生产方案的编制应考虑试验的实际情况,包括试验场地、试验设备、试验人员、试验时间等。

2.3 试生产方案的编制应符合相关法律法规和标准要求,包括
安全生产法规、环保法规、质量管理体系要求等。

2.4 试生产方案的编制应注意试生产的可行性,包括试验条件、试验周期、试验费用等。

3. 试生产方案编制具体步骤
3.1 确定试验目的
试生产方案编制的第一步是确定试验目的,即对试验进行明确
的论述,明确试生产的目标和任务。

3.2 确定试验内容。

试生产方案编制导则

试生产方案编制导则

试生产方案编制导则1.引言:试生产方案是为了验证产品的生产工艺和生产线设备的合理性、可行性以及生产成本等因素,以便在正式投产之前进行必要的调整和改进。

编制试生产方案的目的是确保产品在正式生产过程中顺利运行,并最大程度地降低生产风险。

本导则旨在提供试生产方案的编制指导,以确保编制出具有可操作性和有效性的试生产方案。

2.方案编制原则:(1)以产品为中心:试生产方案的编制应以产品的特性和要求为依据,在确保产品质量和生产效率的前提下进行规划。

(2)系统思考:试生产方案应考虑整个生产过程,并充分考虑各个环节的相互影响,确保整个生产过程的可行性和系统的稳定性。

(3)逐步递进:试生产方案的编制应分阶段进行,逐步验证不同环节的可行性和生产效果,并及时进行评估和调整。

(4)全员参与:试生产方案的编制需要各个部门和岗位的协调合作,各方需充分参与并提供必要的信息和数据。

3.方案编制步骤:步骤1:确定试生产的目标和要求在编制试生产方案之前,需要明确试生产的目标和要求,包括试生产的时间、产量、质量标准等,并明确试生产结果的评估指标。

步骤2:分析产品和生产工艺针对产品特性和生产要求,对现有工艺进行分析,包括原材料的选取、生产设备的配置、生产工序的安排等,以确定可行的生产方案。

步骤3:制定生产计划根据试生产的目标和要求,制定详细的生产计划,包括生产线的布置、设备的调试、操作流程的制定等,并确保生产计划与试生产目标的一致性。

步骤4:组织试生产活动在试生产开始之前,需要组织相关部门和人员进行试生产的准备工作,包括设备调试、员工培训、试制品的准备等。

步骤5:执行试生产计划按照试生产计划进行试生产活动,对每个环节的操作和效果进行记录和评估,及时发现问题并进行调整和改进。

步骤6:总结和评估试生产结果在试生产结束后,对试生产的结果进行总结和评估,包括产量、质量、成本等方面的考核,以确定是否可以进行正式生产。

步骤7:修改和完善试生产方案根据试生产的结果,对试生产方案进行修改和完善,以解决发现的问题和改进生产效果。

2023年试生产方案编制导则

2023年试生产方案编制导则

2023年试生产方案编制导则一、前言随着科技的不断发展和经济全球化的加速推进,企业在外部环境和内部条件的变化下,必须进行试生产方案的编制,以适应市场的需求和实现企业的发展目标。

本导则旨在提供一个指导企业编制试生产方案的框架,帮助企业对当前和未来的工作进行规划和控制。

二、试生产方案编制的原则1.市场导向:试生产方案的编制必须以市场需求为导向,了解消费者的需求和竞争对手的情况,确保产品的市场适应性和竞争力。

2.技术驱动:试生产方案的编制必须以技术创新和研发为支撑,利用先进的科技手段提高产品的质量和效率,以及降低生产成本。

3.系统整合:试生产方案的编制必须考虑整个生产过程,包括原材料采购、生产加工、质量控制、成品包装等环节,确保整个生产系统的协调和顺畅运作。

4.资源优化:试生产方案的编制必须合理利用企业的资源,包括人力资源、物质资源、财务资源等,实现资源的最大化配置和利用效益的提高。

5.风险管理:试生产方案的编制必须考虑潜在的风险和不确定性,制定相应的风险管理措施,减少风险对企业运营的影响。

三、试生产方案编制的步骤1.需求分析:详细了解市场需求和竞争对手的情况,确定产品的定位和目标市场。

2.技术评估:评估企业的技术能力和研发水平,确定技术创新和改进的方向。

3.资源评估:评估企业的资源情况,包括人力资源、物质资源、财务资源等,确定资源的配置和利用方案。

4.生产计划:根据市场需求和资源情况,制定合理的生产计划,包括生产数量、生产周期、生产流程等。

5.质量管理:制定质量管理体系,确保产品的质量符合国家标准和市场需求。

6.风险管理:识别潜在的风险和不确定性,制定相应的风险管理措施,减少风险对企业运营的影响。

7.成本控制:制定成本控制策略,降低生产成本,提高企业的竞争力。

8.营销策略:制定合理的营销策略,包括产品定价、推广活动、渠道管理等,提高产品的市场占有率。

9.监控和评估:制定监控和评估体系,及时了解试生产方案的实施情况和效果,进行必要的调整和改进。

2023年试生产方案编制导则

2023年试生产方案编制导则

2023年试生产方案编制导则一、背景分析2023年我国经济发展迅速,制造业以及新兴产业得到了快速发展。

为了更好地推动产业升级和技术创新,保证产品质量和产能稳定增长,制定试生产方案编制导则是必要的。

二、总体目标1. 提高产品质量:保证产品符合国家标准和行业要求,提高市场竞争力。

2. 稳定产能增长:合理安排生产计划,提高生产效率,实现产能的稳定增长。

3. 推动技术创新:积极引进和消化吸收新技术,加快产业升级和转型发展。

三、编制导则的基本原则1. 以市场需求为导向:根据市场需求制定试生产方案,满足消费者需求。

2. 科学合理规划:制定生产计划时考虑资源状况、技术条件以及供应链等因素,制定合理的生产规划。

3. 信息共享和协同创新:促进内外部信息共享,加强与供应商和研发机构的协作,实现技术创新和共同发展。

4. 风险评估和控制:在制定试生产方案过程中,要充分考虑风险因素,并采取相应的应对措施,确保生产安全和稳定运行。

四、编制导则的主要内容1. 市场需求分析:详细分析市场需求趋势,包括行业竞争状况、消费者购买能力和需求变化等,确定产品规划和产能目标。

2. 生产能力评估:评估现有资源和技术条件,确定生产能力的上限和下限,确保生产计划的可行性。

3. 生产计划制定:根据市场需求和生产能力,制定详细的生产计划,包括生产数量、生产时间、生产流程等。

4. 资源配置和协同管理:合理配置资源,包括人力、物力和财务资源,加强内外部协同管理,保证生产过程的高效运行。

5. 技术创新和质量控制:积极引进和消化吸收新技术,加强质量控制,实现生产过程的优化和产品质量的提高。

6. 风险评估和管理:对生产过程中的风险因素进行评估和管理,包括供应链风险、原材料价格波动、自然灾害等,采取相应的风险控制措施。

7. 数据统计和分析:建立健全的数据统计和分析体系,监测生产过程和产品质量,及时调整和优化生产方案。

五、实施和监督1. 制定明确的执行方案和时间表,明确责任人和任务分工。

试生产方案编制导则

试生产方案编制导则

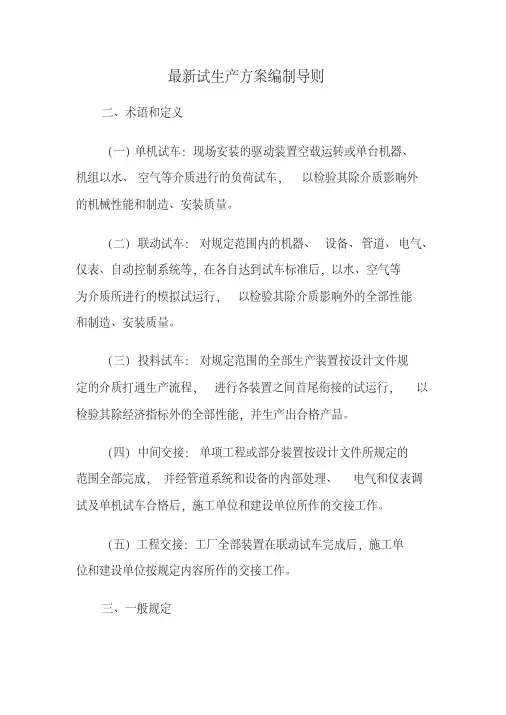

最新试生产方案编制导则二、术语和定义<一>单机试车:现场安装的驱动装置空载运转或单台机器、机组以水、空气等介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量.<二>联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量.<三>投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品.<四>中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作.<五>工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作.三、一般规定<一>试生产前生产装置及现场环境必须具备的条件:1.已通过危险化学品建设项目设立安全审查和安全设施设计审查;2.试车范围内的工程已按设计文件规定的内容和标准完成;3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;4.试车范围内的电气系统和仪表装置的检测、自动控制系统、联锁保护及报警系统等必须符合设计文件的规定;5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;6.试车现场已清理干净,道路、照明等满足试生产的需要.<二>项目建设单位必须建立试生产安全管理机构,明确安全管理人员,建立健全各级、各部门岗位安全生产责任制和安全管理制度、操作规程;参加试生产人员必须进行专门的安全教育和技术培训,考核合格持证上岗.<三>试生产前,项目建设单位必须做好试生产的各项准备工作,对设备、设施进行全面检查,做到隐患不消除不试车、条件不具备不试车、事故处理方案不落实不试车.<四>试生产总体方案中的试车计划可根据现场实际情况加以调整,内容可以逐步深化,但主要试车程序不得任意改变.前一阶段不合格,不得进行下一阶段的试车.<五>与试生产相关的各生产装置、辅助系统必须统筹兼顾,首尾衔接,同步试车.<六>所有安全设施应与主体生产装置同步试车.<七>严格执行各项安全管理制度和操作规程,加强巡回检查,及时发现问题;出现异常情况,项目负责人应组织相关人员研究提出解决方案,难以及时消除并对安全有影响的,应中止运行.<八>阶段性的试生产工作完成后,必须按规范进行交接.交接资料归入技术档案.<九>试生产方案应符合《危险化学品建设项目安全许可实施办法》<国家安监总局第8号令>的要求并报负责实施建设项目安全许可的安全生产监督管理部门备案.<十>属于联合生产性的建设项目试生产期一般不超过12个月,其它建设项目试生产<使用>期限一般不得超过6个月.<十一>试生产结束后,应及时申请安全设施竣工验收.四、试生产前的准备<一>单机试车驱动装置、机器或机组,安装后必须进行单机试车,其中确因受介质限制而不能进行试车的,必须经现场技术负责人批准后,留待投料试车时一并进行.1.单机试车时,必须设置盲板,使试车系统与其它系统隔离;2.单机试车必须包括相关的报警及联锁保护系统;<二>联动试车在试车范围内的机器,除必须留待投料试车阶段进行试车的以外,单机试车已经全部合格并经中间交接后,进行联动试车.1.试车范围内的工程已按设计文件规定的内容和施工及验收规范的标准全部完成;2.试车前,试车方案中规定的工艺指标、报警及联锁整定值已确认并下达;3.不受工艺条件影响的仪表、保护性联锁、报警皆应参与试车,并应逐步投用自动控制系统;4.联动试车应达到试车的系统首尾衔接稳定运行;参加试车人员应掌握开车、停车、事故处理和调整工艺条件的技术.<三>编制和报送试生产<使用>方案化工投料试生产前由项目建设单位组织生产、技术部门和设计、施工单位及技术转让方共同编制试生产方案,经项目建设单位负责人审批报经负责实施建设项目安全许可的安全生产监督管理部门和有关危险化学品其他安全生产许可的实施部门备案并经建设项目安全许可实施部门同意后执行.试生产<使用>方案内容应符合《危险化学品建设项目安全许可实施办法》<国家总局第8号令>要求,并建议按以下内容1.建设项目施工完成情况;2.生产、储存的危险化学品品种和设计能力;3.试车组织、试车负责人及参加试车的人员;4.试车所需准备工作及检查内容的目录;5.试车所需原料、燃料,化学药品和水、电、汽、气、备品备件等物资清单;6.试车程序和进度表;7.开、停车及紧急事故处理的程序与要求;8.试生产<使用>过程中可能出现的安全问题和对策及采取的安全措施;9.试生产过程中的事故应急救援预案;10.试生产<使用>起止日期.建设项目试生产<使用>方案要经过该建设项目安全设施设计、施工、监理等单位认可,并在认可表中签署意见,经主要负责人签字和盖章后连同其他资料一起报负责实施建设项目安全许可的安全生产监督管理部门备案.在报送建设项目试生产<使用>方案的同时,项目建设单位还必须提交建设项目安全设施设计审查通过后的建设项目安全审查意见书、建设单位委托的施工和监理单位的资质证书、建设项目质量监督手续等的复印件.<四>物质及技术准备工作1.投料试车前,工艺规程、安全规程、检修规程、分析规程及岗位操作法等下发实施;2.盲板已按批准的带盲板工艺流程图安装或拆除,并经检查无误,质量合格;3.投料试车装置的安全设施、应急救援器材配置到位;4.安全设施已委托有资质的检测检验机构进行检验、检测合格;5.投料试车装置的消防设施已经消防主管部门验收合格;6.投料试车装置的环境保护和监测设施已经环保主管部门验收合格.五、试生产管理<一>投料试车在生产装置联动试车结束,缺陷消除,工程交接完成后进行投料试车.1.投料试车必须循序渐进,当上一道工序不稳定或下一道工序不具备条件时,不得进行下一道工序试车;2.投料试车时,机械、电气、仪表等操作人员应配合协调,及时做好信息沟通,做好测定数据的记录;3.化工分析工必须根据试车需要及时增加<调整>分析项目和频率,做好记录;4.化工投料试车合格后,应及时消除试车中暴露的缺陷,并逐步达到满负荷试车.<二>人员控制1.严格控制现场操作人员的数量,无关人员远离现场;2.首次投料试验过程中,项目负责人、技术负责人和安全管理人员不得擅离岗位,遇有异常情况,主要负责人应及时组织分析并采取相应的措施,确认安全后方可继续.3.为确保试生产过程的顺利进行,防止事故的扩大和漫延,必要时应采取专业队伍现场安全监护.4.建设项目试生产期间,项目建设单位应当与委托的安全评价机构加强沟通,及时对建设项目及其安全设施试生产<使用>情况进行安全验收评价.六、文件管理<一>项目建设单位应对试生产过程中的相关资料、文件加强管理.试生产方案、试运行情况总结、异常情况应急处置等资料应送本单位安全生产管理部门备案.<二>项目建设单位对其提供的有关文件、资料的真实性、可靠性负责.七、附则<一>项目建设单位应按照本规定,结合各自的具体情况,制定相应的实施办法.<二>未按本规定实施试生产安全管理的,各级安监部门一经发现,应责令建设单位立即停止试生产,达到本规定的要求后,方可恢复试生产;造成生产安全事故的,按有关安全生产法律、法规进行处罚.。

试生产方案编制导则

试生产方案编制导则

试生产方案编制导则1. 引言试生产方案是指为了验证生产线的可行性和优化生产流程,在正式投入生产之前进行小批量试制的详细计划。

本文档旨在提供试生产方案编制的导则,以确保试生产过程顺利进行。

2. 编制目的试生产方案的编制目的包括:•验证生产设备和工艺的可行性;•测试生产流程的效率和稳定性;•收集数据和反馈,以优化产品设计和工艺流程。

3. 编制步骤3.1 项目背景在编制试生产方案前,首先要明确项目背景,包括产品的设计要求,工艺要求,以及所需试制的数量和试制时间。

3.2 资源评估评估项目所需的资源,包括人力、物料和设备等。

根据试制数量和时间要求,合理安排资源的配置,并确定资源的可获得性。

3.3 制定实施计划制定试生产的实施计划,包括试制的起止时间,工艺流程和设备的调试计划。

同时,考虑到可能出现的风险和问题,提前制定备选方案。

3.4 试制方案编制根据产品的工艺要求和试制数量,编制详细的试制方案,包括物料配比、生产流程、设备设置、工人培训等内容。

方案编制要综合考虑生产效率、质量和成本等因素。

3.5 测试和数据收集按照试制方案进行生产,并进行必要的测试和数据收集。

同时,记录生产过程中的问题和异常情况,并及时进行分析和改进。

3.6 评估和优化根据试制结果和收集到的数据,对试生产过程进行评估和优化。

分析生产效率、产品质量、人工成本等指标,找出问题所在,并提出改进措施。

3.7 编制试生产报告根据试制结果和优化意见,编制试生产报告,总结试制过程中的经验和教训,并提出下一步的改进方向和计划。

4. 编制要求在编制试生产方案时,需要遵守以下要求:•方案内容要详尽全面,确保各环节的操作步骤清晰可行;•方案语言要简明扼要,避免过多的技术术语和行业名词;•方案要注重实际操作,考虑到人力和物料资源的限制;•方案编制要充分考虑风险和问题,并提出相应的应对措施。

5. 结论试生产方案的编制是确保试制过程顺利进行的重要步骤,本文档提供了编制试生产方案的导则,供相关人员参考。

试生产方案编制导则

试生产方案编制导则

试生产方案编制导则一、引言试生产是产品研发的重要环节之一,是为了确保产品质量和生产效率而进行的实验性生产过程。

本文旨在为试生产方案的编制提供指导,并通过详细的步骤和要点,帮助读者有效地完成试生产工作。

二、试生产方案编制步骤1. 项目背景和目标在编制试生产方案之前,首先需要明确项目的背景和目标。

包括产品的研发阶段、试生产的目的和重要性等内容。

通过了解项目的背景和目标,可以更好地指导试生产方案的编制和实施。

2. 试生产方案组织架构试生产方案应明确组织架构,包括试生产小组的成员和职责。

试生产小组通常由研发人员、生产人员、质量控制人员等组成,各成员在试生产过程中承担不同的职责,确保试生产工作的顺利进行。

3. 试生产工作流程在编制试生产方案时,应明确试生产的工作流程。

包括试生产前的准备工作、试生产的具体操作步骤以及试生产后的总结与评估等内容。

通过规范的工作流程,可以提高试生产工作的效率和质量。

4. 资源需求和安排试生产方案中应详细列出试生产所需的各项资源,包括人力、物力、财力等。

同时,需要合理安排资源的使用,确保试生产过程顺利进行。

在资源安排时,需要考虑到可能出现的风险和问题,并采取相应的应对措施。

5. 试生产数据记录与分析试生产方案应规定试生产数据的记录和分析方法。

通过对试生产数据的准确记录和细致分析,可以及时发现问题和改善方案,为后续生产提供可靠的依据。

6. 试生产评估与总结试生产方案的最后一步是进行试生产的评估与总结。

通过对试生产过程的全面评估,可以了解试生产的效果和问题,并提出改进意见和建议。

试生产的总结应详细记录试生产的各项指标和结果,为后续生产提供参考和借鉴。

三、注意事项1. 在编制试生产方案时,应根据实际情况和项目要求,灵活调整方案的具体内容和步骤,确保方案的可行性和有效性。

2. 试生产方案的编制应符合相关的法律法规和行业标准,确保试生产过程的合法性和规范性。

3. 在试生产过程中,应注重团队合作和沟通,充分发挥各成员的专业优势,共同完成试生产任务。

最新试生产方案编制导则

最新试生产方案编制导则

最新试生产方案编制导则二、术语和定义(一)单机试车:现场安装的驱动装置空载运转或单台机器、机组以水、空气等介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

(二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量。

(三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

(四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

(五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

三、一般规定(一)试生产前生产装置及现场环境必须具备的条件:1.已通过危险化学品建设项目设立安全审查和安全设施设计审查;2.试车范围内的工程已按设计文件规定的内容和标准完成;3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;4.试车范围内的电气系统和仪表装置的检测、自动控制系统、联锁保护及报警系统等必须符合设计文件的规定;5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;6.试车现场已清理干净,道路、照明等满足试生产的需要。

(二)项目建设单位必须建立试生产安全管理机构,明确安全管理人员,建立健全各级、各部门岗位安全生产责任制和安全管理制度、操作规程;参加试生产人员必须进行专门的安全教育和技术培训,考核合格持证上岗。

(三)试生产前,项目建设单位必须做好试生产的各项准备工作,对设备、设施进行全面检查,做到隐患不消除不试车、条件不具备不试车、事故处理方案不落实不试车。

(四)试生产总体方案中的试车计划可根据现场实际情况加以调整,内容可以逐步深化,但主要试车程序不得任意改变。

试生产方案编制导则_

试生产方案编制导则_

试生产方案编制导则_
试生产是新产品、新工艺、新工装等在工业生产中的首次生产,用以检验产品质量和技术经济可行性,为正式生产提供技术、经验
和数据。

试生产方案编制是试生产工作中重要的过程和环节,编制
优质的试生产方案至关重要。

一、试生产方案编制前的准备工作
1.梳理产品的特点和技术要求,明确生产工艺和生产线的布置
原则,理清生产过程中的物流和信息流,阐明工作量和工作地点的
要求。

2.明确试生产的任务和目标,制定试生产计划,确定进度和时
间节点。

3.制定生产指导书、质量监督计划、生产安全计划等试生产相
关文档。

4.组建试生产组织,明确各成员职责和任务。

二、试生产方案编制的基本原则
1.科学性原则:试生产方案必须严格按照技术要求和科学规范
编制,保证试生产过程中的技术和经济可行性。

2.创新性原则:在保证技术要求的基础上,要注意发挥试生产
中的技术创新,不断改进生产过程,提高生产效率和质量。

3.实用性原则:试生产方案必须具有实用性,要切实可行、操
作简单,且经济合理、残费率低。

2023年试生产方案编制导则范文

2023年试生产方案编制导则范文

2023年试生产方案编制导则范文试生产方案编制导则范文引言:在2023年,为了适应市场的快速变化和技术的更新迭代,在制定生产方案时,必须考虑到企业的实际情况和市场需求。

本文将介绍一个2023年试生产方案的编制导则范文,以指导企业如何制定适合自身发展的生产方案。

一、市场分析及需求调查在制定生产方案之前,必须对市场进行全面分析,了解当前市场的需求和趋势。

在市场分析阶段,需要调查并分析以下要素:1. 行业概况和发展趋势:包括行业的规模、增长率以及主要竞争对手的情况。

2. 消费者需求:调查消费者对产品的需求特点,包括品质、价格、功能等。

3. 技术创新:了解行业内最新的技术发展,并对其应用进行评估。

4. 政策与法规:了解与行业相关的政策和法规,确保生产方案的合规性。

二、资源评估和优化配置在制定生产方案时,必须评估现有的资源情况,并根据市场需求进行优化配置。

资源评估包括以下方面:1. 人力资源:评估企业现有的人员结构和能力,确定是否需要进行培训或招聘新员工。

2. 物料和设备:评估企业现有的物料和设备情况,确定是否需要购置新的物料或设备。

3. 资金情况:评估企业的资金情况,确定是否需要增加资金投入或寻求外部融资。

三、生产计划制定在进行生产计划制定时,需要考虑以下几个方面:1. 产能规划:根据市场需求和资源情况,确定企业的产能规模和产能利用率。

2. 生产流程优化:优化生产流程,提高生产效率和产品质量。

同时,要考虑到员工的工作条件和工作安全。

3. 供应链管理:建立稳定的供应链体系,确保及时供应所需的原材料和零部件。

4. 质量管理:建立完善的质量管理体系,确保生产出的产品符合质量标准。

四、风险评估和应对策略在制定生产方案时,需要评估可能面临的风险,并制定相应的应对策略。

风险评估要考虑以下几个方面:1. 市场风险:经济形势、竞争对手和消费者需求等因素可能对市场销售带来影响。

2. 技术风险:新的生产技术可能带来技术难题或者不确定性。

试生产方案编制导则范文

试生产方案编制导则范文

试生产方案编制导则范文一、前言试生产是产品开发的重要环节,试生产方案的编制对于保证产品的质量、可靠性和生产效率具有重要意义。

试生产方案编制导则的目的是为了指导试生产方案的编制工作,确保试生产工作能够按照规范和顺利进行。

二、试生产的定义和目标试生产是在产品设计定型后,按照生产线和工艺流程的要求,利用现有设备和工艺在小规模上模拟正式生产过程,并根据试生产结果进行调整和优化,为正式生产做准备的过程。

试生产的目标是验证产品设计的可行性和工艺流程的合理性,确定产品的生产工艺参数和质量标准,准备相关的生产设备和工艺流程,并为正式生产提供可靠的依据。

三、试生产方案编制的基本要求1.科学性:试生产方案编制应基于科学的方法和原理,充分考虑产品的特性和生产的实际情况,确保试生产的结果准确、可靠。

2.系统性:试生产方案编制应综合考虑产品设计、工艺流程、设备要求和人力资源等多方面因素,确保各项工作有机衔接、协调进行。

3.可操作性:试生产方案编制应具体、明确,能够指导试生产工作顺利进行,保证试生产的质量和效率。

4.可追溯性:试生产方案编制应能够清晰地记录试生产的整个过程和结果,为后续的生产改进和优化提供参考。

四、试生产方案编制的主要内容1.目标和任务:明确试生产的目标和任务,包括验证产品设计的可行性,确定生产工艺参数和质量标准,准备相关的生产设备和工艺流程。

2.工作步骤:按照试生产的逻辑顺序,详细描述试生产的各个步骤和要求,包括试生产准备、试生产实施、试生产结果分析等。

3.资源要求:明确试生产过程中需要的各项资源,包括设备、材料、人力和时间等,以及相应的预算和计划。

4.质量控制:制定试生产过程中的质量控制措施和标准,包括关键工序的质量验证、产品的抽检和测量等,确保试生产的质量和可靠性。

5.安全保障:制定试生产过程中的安全保障措施和标准,包括操作规程、危险源控制和应急措施等,保障试生产过程的安全。

6.试生产结果分析:对试生产的结果进行分析和评价,包括产品的质量和工艺参数的合理性,以及生产效率和成本等,为后续的生产改进提供参考。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

试生产方案编制导则标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]
最新试生产方案编制导则
二、术语和定义
(一)单机试车:现场安装的驱动装置空载运转或单台机器、机组以水、空气等介质进行的负荷试车,以检验其除介质影响外的机械性能和制造、安装质量。

(二)联动试车:对规定范围内的机器、设备、管道、电气、仪表、自动控制系统等,在各自达到试车标准后,以水、空气等为介质所进行的模拟试运行,以检验其除介质影响外的全部性能和制造、安装质量。

(三)投料试车:对规定范围的全部生产装置按设计文件规定的介质打通生产流程,进行各装置之间首尾衔接的试运行,以检验其除经济指标外的全部性能,并生产出合格产品。

(四)中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。

(五)工程交接:工厂全部装置在联动试车完成后,施工单位和建设单位按规定内容所作的交接工作。

三、一般规定
(一)试生产前生产装置及现场环境必须具备的条件:
1.已通过危险化学品建设项目设立安全审查和安全设施设计审查;
2.试车范围内的工程已按设计文件规定的内容和标准完成;
3.试车范围内的设备和管道系统的内部处理及耐压试验、严密性试验合格;
4.试车范围内的电气系统和仪表装置的检测、自动控制系统、联锁保护及报警系统等必须符合设计文件的规定;
5.试生产所需的水、电、汽、气及各种原辅材物料满足试生产的需要;
6.试车现场已清理干净,道路、照明等满足试生产的需要。

(二)项目建设单位必须建立试生产安全管理机构,明确安全管理人员,建立健全各级、各部门岗位安全生产责任制和安全管理制度、操作规程;参加试生产人员必须进行专门的安全教育和技术培训,考核合格持证上岗。

(三)试生产前,项目建设单位必须做好试生产的各项准备工作,对设备、设施进行全面检查,做到隐患不消除不试车、条件不具备不试车、事故处理方案不落实不试车。

(四)试生产总体方案中的试车计划可根据现场实际情况加以调整,内容可以逐步深化,但主要试车程序不得任意改变。

前一阶段不合格,不得进行下一阶段的试车。

(五)与试生产相关的各生产装置、辅助系统必须统筹兼顾,首尾衔接,同步试车。

(六)所有安全设施应与主体生产装置同步试车。

(七)严格执行各项安全管理制度和操作规程,加强巡回检查,及时发现问题;出现异常情况,项目负责人应组织相关人员研究提出解决方案,难以及时消除并对安全有影响的,应中止运行。

(八)阶段性的试生产工作完成后,必须按规范进行交接。

交接资料归入技术档案。

(九)试生产方案应符合《危险化学品建设项目安全许可实施办法》(国家安监总局第8号令)的要求并报负责实施建设项目安全许可的安全生产监督管理部门备案。

(十)属于联合生产性的建设项目试生产期一般不超过12个月,其它建设项目试生产(使用)期限一般不得超过6个月。

(十一)试生产结束后,应及时申请安全设施竣工验收。

四、试生产前的准备
(一)单机试车
驱动装置、机器或机组,安装后必须进行单机试车,其中确因受介质限制而不能进行试车的,必须经现场技术负责人批准后,留待投料试车时一并进行。

1.单机试车时,必须设置盲板,使试车系统与其它系统隔离;
2.单机试车必须包括相关的报警及联锁保护系统;
(二)联动试车
在试车范围内的机器,除必须留待投料试车阶段进行试车的以外,单机试车已经全部合格并经中间交接后,进行联动试车。

1.试车范围内的工程已按设计文件规定的内容和施工及验收规范的标准全部完成;
2.试车前,试车方案中规定的工艺指标、报警及联锁整定值已确认并下达;
3.不受工艺条件影响的仪表、保护性联锁、报警皆应参与试车,并应逐步投用自动控制系统;
4.联动试车应达到试车的系统首尾衔接稳定运行;参加试车人员应掌握开车、停车、事故处理和调整工艺条件的技术。

(三)编制和报送试生产(使用)方案
化工投料试生产前由项目建设单位组织生产、技术部门和设计、施工单位及技术转让方共同编制试生产方案,经项目建设单位负责人审批报经负责实施建设项目安全许可的安全生产监督管理部门和有关危险化学品其他安全生产许可的实施部门备案并经建设项目安全许可实施部门同意后执行。

试生产(使用)方案内容应符合《危险化学品建设项目安全许可实施办法》(国家总局第8号令)要求,并建议按以下内容编制:
1.建设项目施工完成情况;
2.生产、储存的危险化学品品种和设计能力;
3.试车组织、试车负责人及参加试车的人员;
4.试车所需准备工作及检查内容的目录;
5.试车所需原料、燃料,化学药品和水、电、汽、气、备品备件等物资清单;
6.试车程序和进度表;
7.开、停车及紧急事故处理的程序与要求;
8.试生产(使用)过程中可能出现的安全问题和对策及采取的安全措施;
9.试生产过程中的事故应急救援预案;
10.试生产(使用)起止日期。

建设项目试生产(使用)方案要经过该建设项目安全设施设计、施工、监理等单位认可,并在认可表中签署意见,经主要负责人签字和盖章后连同其他资料一起报负责实施建设项目安全许可的安全生产监督管理部门备案。

在报送建设项目试生产(使用)方案的同时,项目建设单位还必须提交建设项目安全设施设计审查通过后的建设项目安全审查意见书、建设单位委托的施工和监理单位的资质证书、建设项目质量监督手续等的复印件。

(四)物质及技术准备工作
1.投料试车前,工艺规程、安全规程、检修规程、分析规程及岗位操作法等下发实施;
2.盲板已按批准的带盲板工艺流程图安装或拆除,并经检查无误,质量合格;
3.投料试车装置的安全设施、应急救援器材配置到位;
4.安全设施已委托有资质的检测检验机构进行检验、检测合格;
5.投料试车装置的消防设施已经消防主管部门验收合格;
6.投料试车装置的环境保护和监测设施已经环保主管部门验收合格。

五、试生产管理
(一)投料试车
在生产装置联动试车结束,缺陷消除,工程交接完成后进行投料试车。

1.投料试车必须循序渐进,当上一道工序不稳定或下一道工序不具备条件时,不得进行下一道工序试车;
2.投料试车时,机械、电气、仪表等操作人员应配合协调,及时做好信息沟通,做好测定数据的记录;
3.化工分析工必须根据试车需要及时增加(调整)分析项目和频率,做好记录;
4.化工投料试车合格后,应及时消除试车中暴露的缺陷,并逐步达到满负荷试车。

(二)人员控制
1.严格控制现场操作人员的数量,无关人员远离现场;
2.首次投料试验过程中,项目负责人、技术负责人和安全管理人员不得擅离岗位,遇有异常情况,主要负责人应及时组织分析并采取相应的措施,确认安全后方可继续。

3.为确保试生产过程的顺利进行,防止事故的扩大和漫延,必要时应采取专业队伍现场安全监护。

4.建设项目试生产期间,项目建设单位应当与委托的安全评价机构加强沟通,及时对建设项目及其安全设施试生产(使用)情况进行安全验收评价。

六、文件管理
(一)项目建设单位应对试生产过程中的相关资料、文件加强管理。

试生产方案、试运行情况总结、异常情况应急处置等资料应送本单位安全生产管理部门备案。

(二)项目建设单位对其提供的有关文件、资料的真实性、可靠性负责。

七、附则
(一)项目建设单位应按照本规定,结合各自的具体情况,制定相应的实施办法。

(二)未按本规定实施试生产安全管理的,各级安监部门一经发现,应责令建设单位立即停止试生产,达到本规定的要求后,方可恢复试生产;造成生产安全事故的,按有关安全生产法律、法规进行处罚。

相关文档
最新文档
