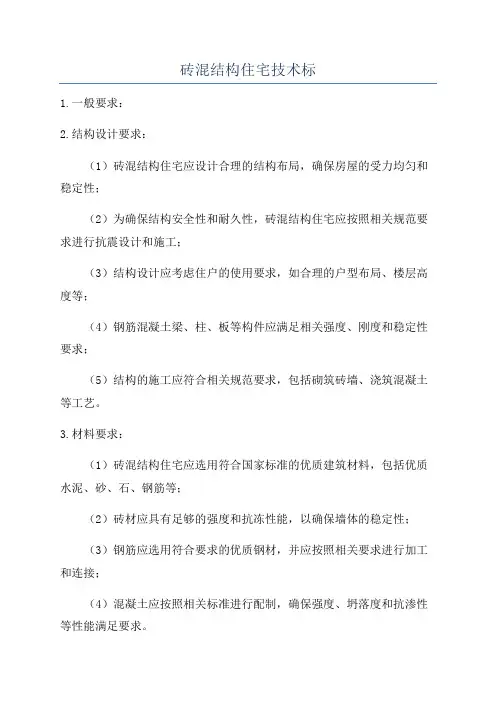

砖混、钢结构技术标讲解

合集下载
相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、施工组织设计

1.1工程简述

1.1.1、工程名称:奎屯市市场开发建设服务中心西区农贸市场

1.1.2、工程地址:奎屯市乌鲁木齐西路以南,塔城街以西金波园小区

1.1.3、建筑面积:砖混商铺面积:1458.93M2,钢大棚面积:685.19M2,总建筑面积2144.12 M2。

1.1.4、结构形式:砖混商铺为局部地上二层,建筑7.5米,钢大棚为钢结构。

1.1.5、质量标准:合格

1.1.6、施工总工期120天(日历日)。

1.2建筑设计内容

平面布置功能:本工程为砖混商铺及钢大棚。

1.2.1内墙面:

商铺:12厚1:3水泥砂浆打底扫毛或划出纹道,6厚1:2.5水泥砂浆压实抹光,白色乳胶漆面层;

卫生间:12厚1:3水泥砂浆打底扫毛或划出纹道,粘贴5厚釉面砖(在釉面砖上随贴随刷一道混凝土界面处理剂,增强粘结力或在釉面砖粘贴面上涂抹专用粘结剂,然后粘贴),白水泥擦缝。

水泥踢脚:8厚1:3水泥砂浆打底扫毛或划出纹道,水泥浆一道,6厚1:2.5水泥砂浆罩面压实赶光。

1.2.2平顶:现浇楼板底刷素水泥浆一道,刮腻子,刷白色内墙乳胶漆。

1.2.3楼地面

商铺(1)一层:素土夯实,80厚C15混凝土垫层,水泥砂浆一道(内掺建筑胶),20厚1:2水泥砂子压实抹光。商铺(1)二层:60厚CL7.5陶粒混凝土垫层,水泥砂浆一道(内掺建筑胶),20厚1:2水泥砂子压实抹光。

商铺(2):素土夯实,150厚5-32卵石灌M5混合砂浆,120厚C20混凝土随捣随抹,表面撒1:1水泥砂子压实抹光。

洗手池部位:一层素土夯实,100厚C15混凝土垫层,水泥砂浆一道(内掺建筑胶),20厚1:2水泥砂子压实抹光。二层为80厚C15混凝土垫层,水泥砂浆一道(内掺建筑胶),1:3水泥砂浆找坡层,最薄处20厚,坡向地漏一次抹平,1.5厚合成高分子涂膜防水层,四周卷起150高,30厚C20细石混凝土随打随抹平;水泥砂浆一道(内掺建筑胶),20厚1:2水泥砂子压实抹光。

卫生间:素土夯实;80厚C15混凝土垫层;1:3水泥砂浆找坡层,最薄处20厚,坡向地漏一次抹平,1.5厚合成高分子涂膜防水层,四周卷起150高,30厚1:3干硬性水泥砂浆结合层(内掺建筑胶),撒素水泥面(洒适量清水),铺5-10厚地砖地面,干水泥擦缝。

交易大厅人行通道:素土夯实,150厚5-32卵石灌M5混合砂浆,120厚C20混凝土随捣随抹,表面撒1:1水泥砂子压实抹光。分仓跳格浇注,每仓不超过6m*6m。

1.2.4、屋面

现浇屋面板。

沥青玛蹄脂隔气层一道。

聚苯板150厚(100+50厚)错缝铺。

找坡层:1 :10水泥珍珠岩找坡2%,最薄处30厚。

找平层: C20细石砼30厚。

冷粘层:橡胶沥青胶粘剂

卷材防水层:单层4厚SBS改性沥青防水卷材(上层附砂)。

1.2.5、外墙:外墙保温为100厚EPS板保温,15厚1:3水泥砂浆打底拉毛,外做乳胶漆饰面。

1.2.6、其它:

所有与砖墙、混凝土接触的木砖均在接触面刷防腐油一道。

室内外及门窗洞口护角均抹M10水泥砂浆,厚度与相邻墙面抹灰相同。高度:墙面阳角为2m,门窗洞口阳角高度大于2m者为2m,不足者

与洞口同高,凡外墙身接口处必须用1:3水泥砂浆嵌密实。

管道穿楼板时,采用预埋套管法,套管应高出楼面0.05m,管道与套管之间用沥青麻丝填塞严密,出楼面部分用1:1水泥砂浆填实抹光。

消防:本工程防火分区及安全疏散均能满足规范要求,构件耐火极限都达到二级耐火等级标准。

本工程均进行节能设计。

1.3结构设计特点

1、建筑场地自然条件:场地土为Ⅱ类。

2、建筑抗震设防烈度为8度,设计地震分组:第二组。设计基本地震加速度值为0.20g。

3、基本风压值为0.6KN/㎡,基本雪压值为0.6KN/㎡。

4、建筑结构安全等级为二级,地基基础设计等级为丙级,建筑抗震设防为标准设防类,建筑耐火等级为二级。

1.3.1、地基与基础:本工程为Ⅰ级非自重湿陷性黄土,采用换土垫层处理地基,换土范围每边超出建筑物外墙基础外缘的宽度2m,超出建筑物基底以下1.5m。基础采用砖基础,置于压实填土层上,砖基础垫层为C15混凝土。

基础埋入土中部分,应用1:2水泥砂浆抹面;刷冷底子油两道,沥青胶泥涂层,厚度≥500um。

1.3.2、砖墙:

承重砖墙采用普通烧结砖及P形多孔砖,砖强度等级MU10,标高±0.000以下采用普通烧结砖,水泥砂浆强度等级M10。标高±0.000以上采用P型多孔砖。房屋两端外山墙,均不宜开施工洞口,如必须开洞时,洞口上方应另加钢筋砼过梁,洞口两侧应埋水平拉结筋,钢筋伸入每边墙体不得少于500mm,每半砖墙厚设1φ6,沿洞每500设一道,严禁在上述墙体上剔凿洞口。砖砌体结构墙身允许出现宽度≤0.3mm的干缩温度裂缝,不影响结构安全,为减轻墙体裂缝,在底层窗台下墙体灰缝内设置三道钢筋焊接网片或三道2φ6的钢筋,并伸入两端窗间墙内不小于600,或锚入两边的构造柱内。

1.3.3、钢筋混凝土构件:

本工程混凝土结构的环境类别为室内一类,室外二类b。

钢筋混凝土梁、板构造柱、楼梯等现浇构件,混凝土强度等级为C20.外露构件混凝土强度等级为C30。

受力钢筋混凝土保护层厚度:钢筋混凝土板保护层厚度20mm。钢筋混凝土梁、柱保护层厚度30mm。

板底钢筋:短跨钢筋置于下排,长跨钢筋置于上排。

板面钢筋:短跨钢筋置于上排,长跨钢筋置于下排。

过梁、梁伸入承重墙或柱内的支承长度≥240。现浇板伸入外墙(包括分户墙)内240。隔墙下端未设置梁时在该处板下应加筋不少于2φ14(跨度≤2.1m),3φ14(跨度>2.1m),两端伸入墙或梁内≥200。

顶层端部两开间的的内纵墙及屋盖处有阳台、雨棚挑梁的横墙,沿顶层全高设2φ6通长筋,整向间隔不大于180,当与现浇钢筋砼过梁相遇时锚入过梁内长度不小于180mm,遇构造柱时,锚入构造柱中,遇门洞处到洞口边。

1.3.5其它:

砌体施工质量控制等级为B级,施工中应严格遵守国家现行各项施工及验收规范和操作规程。

做好高强度混凝土楼板施工的养护工作,防止混凝土楼板产生龟裂。

02

所有外露铁件应涂刷防锈漆二底二面。

1.3.6钢结构部分

1.3.6.1 基础采用独立基础,C30混凝土。刚架采用Q345钢,其它所有钢材均采用Q235-B钢(注明除外)。钢的抗拉强度实测值与屈服强度实测值的比值不应小于1.2。

1.3.6.2本工程设计柱柜4米,跨度2

2.8米,总长28米,承重结构为门式钢架。檩条及墙梁采用冷弯薄壁钢。基础短柱钢筋至少有一要钢筋下部与基础底部钢筋焊接,上部与锚栓焊接,作为防雷接地使用。

1.3.6.3焊缝质量等级:所有工厂对接焊接以及坡口全熔透焊缝按照(GB50205-95)中的二级检验。如有吊车,吊车梁上翼缘与腹板采用二级焊缝,其它焊缝按三级检验。
