CFG桩复合地基施工及桩体常见缺陷防止措施

合集下载

CFG桩施工中常见问题及处理策略

CFG桩施工中常见问题及处理策略

CFG桩施工中常见问题及处理策略摘要:随着现阶段建筑市场的迅速发展,建筑工程管理人员对于桩基工程质量和安全的管控都非常严格。

现阶段的各类建筑工程项目实施中,常常会面临很多不良地基条件,如果地基条件无法得到改善,整个建筑工程的地基承载力将无法符合施工要求。

CFG桩兼具低成本、低噪声和轻污染等多种优势,但施工作业中常常会遇到各种的施工问题。

因此,本文针对CFG桩中常见的问题提出了有效的处理对策。

关键词:建筑地基加固;CFG桩;施工问题;应对措施引言所谓的CFG桩指的是将水泥与石灰混合而成所形成的一种土桩。

CFG桩可以利用不同的原材料任意组合而形成强度可以变化的土桩。

CFG桩具有低强度性的特点,可以利用桩间之间的受力面积,使受力更加均匀和稳定,同时在技术和经济方面都展现出了良好的效果。

一般建筑工程中所用到的CFG桩的施工工艺都非常简单,且施工性价比也非常的高,可以有效地在保证桩基础工程建设项目质量的同时,并发挥桩基础的优势[1]。

近年来,得益于CFG桩的良好的地基加固效果和技术优势,在工程领域中,CFG桩的应用范围逐步扩大,但因为工程现场的条件相对复杂,CFG桩常常会出现各种的问题,影响单桩承载力,地基加固效果不明显。

因此,工程企业在开展CFG桩施工时,必须要严格根据现场情况,做好技术流程的全面管控。

1 CFG桩施工的主要作用CFG桩更加适用于具有粘性的土质,例如粉土,沙土等。

除此之外CFG桩的标准规定受力为70kpa,它不需耗费大量的人工力量就可以将使地基之间的连接更加紧固。

此外,CFG桩的终端由于要接触非常坚硬的土质层,为了能够保证施工工作的正常进行,需要将桩的表面积增加到标准的应用范围,这样不仅能够提高成桩和地表面积的承载力,同时还能够对变形的地面进行加工的处理。

除此之外,又因为CFG桩不需要耗费大量的钢筋材质,因此在原材料的参与上降低了经济成本的投入。

复合式的地基在设计中由于增加了较厚的褥垫层,因此可进一步缓解因复合地基的复杂性而无法进行正常施工工作的问题[2]。

浅谈CFG桩施工中常见问题及处理措施

浅谈CFG桩施工中常见问题及处理措施

浅谈CFG桩施工中常见问题及处理措施CFG(Construction of Foundation with CFG Piles)桩施工是指采用连续壁管法施工建设地基的一种方法。

在CFG桩施工中,常会遇到一些问题,如桩体偏斜、桩坑倾斜、桩坑冒土等。

下面将对CFG桩施工中常见的问题及处理措施进行简要讨论。

首先是桩体偏斜问题。

桩体偏斜可能是由于施工过程中没有严格控制井壁标高,或者井内土体坍塌所导致的。

处理该问题的措施包括:1.加强对井壁的监控,保持井壁标高的一致性,避免出现高低不平的情况。

2.在施工过程中,采取一定的支护措施,防止井内土体坍塌,避免对CFG桩的施工产生影响。

其次是桩坑倾斜问题。

桩坑倾斜是指在施工过程中,CFG桩周边的土体倾斜,导致桩体与土体之间的相对位置发生变化。

该问题可能是由于土体侧向变形引起的。

处理该问题的措施包括:1.在施工前,对周围土体进行边坡稳定性分析,选择适当的支护措施,确保土体的稳定性。

2.对土体进行加固处理,增加土体的抗侧向变形能力,避免出现倾斜情况。

除了以上问题外,CFG桩施工还可能遇到其他问题,如桩体质量问题、施工机械故障等。

处理这些问题的措施包括:1.加强对桩体施工过程的监控,确保桩体的质量符合要求。

2.定期对施工机械进行维护保养,检查机械的工作状态,及时修理故障,保证施工进度和质量的不受影响。

CFG桩施工中常见的问题及处理措施包括桩体偏斜、桩坑倾斜、桩坑冒土等。

对这些问题的处理需要加强对施工过程的监控,采取适当的支护措施,确保施工质量和安全。

对施工机械的维护保养也是至关重要的。

只有在施工过程中保持高度的警惕性和责任心,才能保证CFG桩施工的顺利进行。

浅谈CFG桩复合地基的施工管理及质量问题防治

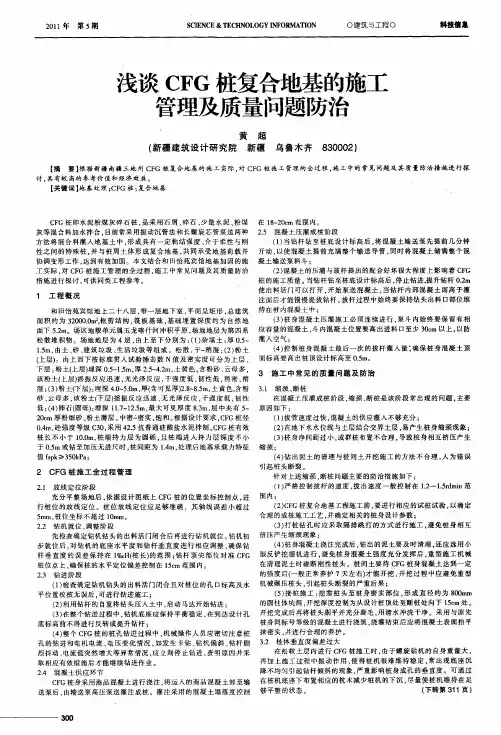

浅谈CFG桩复合地基的施工管理及质量问题防治

3 施 工 中 常见 的 质 量 问题 及 防治
31 缩颈 、 桩 . 断
在 混凝土压灌成桩阶段 , 缩颈、 断桩是该 阶段 常出现的问题 , 主要
原因如下 :
( ) 管速 度 过 快 , 凝 土 的 供 应 灌 入 不 够充 分 ; 1拔 混 ( 在 地下 水 水 位 线 与 土 层 结 合 交 界 土 层 , 2) 易产 生桩 身 缩 颈 现 象 ;
值 fp i 3 0 P ; s k 5 k a >
( ) 凝 土 的压 灌 与拔 杆 提 出的 配 合 好 坏 很 大 程度 上影 响 着 C G 2混 F 桩的施工质量。当钻杆钻至桩底设计标 高后 , 停止钻进, 提升钻杆 02 . m 使 出料活 门可 以打 开 , 开始泵送混凝 土 , 当钻杆 内部混凝 土面高于灌 注面后才能慢慢提拔钻杆。 拔杆过程 中始终要保持钻头出料 口部位维 持 在 桩 内混 凝 士 中 ; ( ) 身混 凝土压灌施工必 须连续进行 , 斗内始终要保 留有相 3桩 泵 应 容 量 的混 凝 土 , 内 混凝 土位 置 要 高 出进 料 E至 少 3c 以 上 , 防 斗 l 0m 以 灌人 空气 ; ( ) 制 桩 身 混 凝 土 最 后 一 次 的 拔 杆 灌 入 量 : 保 桩 身 混 凝 土 顶 4控 确 面标 高要 高 出桩 顶 设 计 标 高 至 05 . m。
1 工 程 概 况
和 田怡 苑 宾 馆 地 上 二 十 八 层 , 带一 层 地下 室 , 面 呈 矩 形 , 建 筑 平 总 面积约 为 3 0 00 , 2 0 .m2 框剪结 构 , 筏板 基础 , 基础埋置深 度约为 自然地 面下 52 .m。场 区地 貌 单 元 属 玉 龙 喀 什 河 冲 积平 原 , 地 地 层 为 第 四系 场 松 散 堆 积 物 。场 地 地 层 为 4层 , 上 至 下 分 别 为 :1 杂 填 土 : 05 由 () 厚 .— 1 m, . 由土 、 、 筑 垃 圾 、 活 垃 圾 等 组 成 。松 散 , ~ 湿 ;2 粉 土 5 砂 建 生 干 稍 () f 层 ) 由上 而 下 按标 准 贯人 试 验 锤 击 数 N值 及 密 实 度 可 分 为 上 层 、 上 : 下 层 。 土( 1 深 05 1 m, 25 42 土 黄 色 , 粉 上层 埋 . . 厚 .~ .m, ~5 含粉 砂 、 云母 多 . 该粉土( 层) 振反应迅速 , 光泽反应 , 强度低 , 性低 , 密 , 上 摇 无 干 韧 稍 稍 湿 ;3 粉 土( 层)埋 深 40 50 厚 ( 可 见 厚). 85 , 黄 色 , 粉 () 下 : . .m, 含 ~ 28 . 土 — m 含 砂 、 母 多 , 粉 土 ( 层) 振 反 应 迅 速 , 光 泽 反 应 , 强 度 低 , 性 云 该 下 摇 无 干 韧 低 ;4 卵 石 ( () 圆砾)埋 深 1 .— 25 最 大可 见 厚 度 83 层 中夹 有 5 : 1 1 .m, 7 .m, ~ 2c 厚 粉 细 砂 、 土 薄 层 。 0m 粉 中密 : 实 , 和 。 密 饱 根据 设 计 要 求 . F 桩 径 CG 04 砼 强度等级 C 0 采用 4 . 普通硅 酸盐水泥拌制 。 F .m, 3, 2 5抗 C G桩有效 桩长不 小于 1 .m, 00 桩端持力 层为 圆砾 , 且桩端 进入持力 层深度不 小 于 05 或钻 至 加 压 无 进 尺 时 , 间 距 为 1 m, 理 后 地 基 承 载 力 特 征 .m 桩 . 处 4

CFG桩施工中常见质量问题及预防措施

CFG桩施工中常见质量问题及预防措施

CFG桩施工中常见质量问题及预防措施1、CFG 桩工程本工程位于西安市浐灞生态区滹沱寨村。

据勘探揭露,场地内地层在桩长深度范围内主要由素填土、黄土状粉质粘土、粉质粘土、粗砂等地层组成,地下水位为-21m。

拟建构筑物基础埋深10.4m,地下三层,层高32F。

设计采用CFG 桩复合地基。

CFG桩采用长螺旋钻孔管内泵压混凝土的施工工艺。

具体设计参数为:桩径400mm、桩距1300mm、桩长21.0m、梅花形布置,桩身混凝土强度C30,复合地基承载力特征值620KPa。

2、CFG 桩施工中出现的问题及预防措施本工程在施工过程中常见的问题有:堵管、桩头空芯、桩身夹泥、窜孔、断桩、桩端不饱满。

2.1 堵管问题堵管是长螺旋钻孔管内泵压混凝土施工工艺常见的主要问题,它不仅影响施工效率,增加劳动强度,而且还会造成材料浪费。

2.1.1 堵管原因分析(1)混凝土配合比不合理。

当混凝土中的细骨料用量较少,粗骨料过大,混凝土和易性不好,常发生堵管。

(2)混凝土搅拌质量有缺陷。

混凝土塌落度过大,易产生离析,管内水浮到上面,在泵压的作用下,水先流动,骨料与砂浆分离,摩擦力剧增,从而导致堵管;塌落度过小,混凝土在输送管内流动性差,泵送压力过大,也容易造成堵管。

(3)设备缺陷,当泵入混凝土后,砂塞堵住了钻头阀门,造成混凝土无法下落。

(4)冬季保温措施不当,常常会在输送管和弯头处造成混凝土结冻;夏季降温措施不当,往往由于温度过高,导致混凝土中水蒸发。

(5)施工操作不当。

2.1.2 堵管预防措施(1)施工时严格按照设计、试桩时确定的配合比进行施工,施工时混凝土塌落度宜控制在180mm~200mm,粗骨料可采用卵石或碎石,最大粒径不宜大于30mm。

(2)必须确保混凝土能顺利通过刚性管、高强柔性管、弯管和变径管而到达钻杆芯管内。

(3)施工时若发现混凝土可泵性差,可适量掺入泵送剂。

搅拌好的混凝土通过溜槽注入到混凝土泵储料斗时,需经过一定规格的过滤栅。

浅谈CFG桩施工中常见问题及处理措施

浅谈CFG桩施工中常见问题及处理措施

浅谈CFG桩施工中常见问题及处理措施CFG桩施工是一种常见的地基处理方法,它通过在地下钻孔后注入水泥浆来形成固结体,以提高地基的稳定性和承载能力。

在实际施工过程中,常常会遇到一些问题,影响施工进度和质量。

本文将就常见的问题以及解决措施进行讨论。

一、土层状况不符合设计要求在进行CFG桩施工前,需要进行勘察和试验,确认土层的物理力学性质,以制定施工方案。

在实际钻孔时,会发现土层的状况与预期不符,例如土层的含水量、稠度和强度等参数与设计值相差较大。

这会导致注浆效果不佳,无法满足设计要求。

解决措施:1. 加强现场勘察:在施工前,加强对土层状况的认真勘察,包括与试验数据的对比,以尽量准确地了解现场情况,并根据实际情况调整设计方案。

2. 调整注浆参数:根据实际土层情况,调整注浆参数,例如注浆压力、注浆浆液配比等,以提高注浆效果。

需要注意的是,调整参数时要进行试验验证,保证施工质量。

3. 掌握注浆过程:在注浆过程中,不断观察和记录施工参数,及时调整施工工艺。

注浆过程中需要密切监测注浆压力和注浆速度等参数,以及注浆浆液与土层的相互作用情况。

二、注浆管堵塞在CFG桩施工中,注浆管的堵塞是一个常见的问题,通常是由于土层中颗粒较大或纤维材料过多等原因造成。

一旦注浆管堵塞,会导致桩体注浆不畅,影响桩体质量。

解决措施:1. 密切观察注浆管情况:在施工过程中,注浆管的工作状态应被密切观察,一旦发现有堵塞的情况,应立即采取措施,排除堵塞。

2. 清洗注浆管:注浆管堵塞后,可以通过逆冲法或空气压力法进行清洗。

逆冲法即反向注浆清洗,利用一定压力将堵塞清除。

空气压力法即在注浆管内注入一定压力的空气,将堵塞物从注浆管中排出。

3. 使用合适的桩钻:在选择桩钻时,要根据土层的性质选择合适的钻具和注浆管,以减少堵塞的发生。

4. 注浆管预埋处理:对于特别复杂的地层情况,可以考虑在注浆孔内预埋一段筛管或螺旋管,以预防注浆管的堵塞。

三、重复施工在CFG桩施工过程中,有时会因为一些原因需要重复施工,例如注浆效果不好或注浆工艺调整等。

CFG桩复合地基检测常见问题及解决措施

CFG桩复合地基检测常见问题及解决措施

CFG桩复合地基检测常见问题及解决措施摘要:CFG复合地基施工完成后,将对复合地基的桩完整性和承载力进行试验。

通常,桩的承载能力由多个或单个复合地基荷载试验确定,桩体的完整性由一个低应变动力试验进行测试。

事实上,在执行复合地基探测方面仍然存在违规情况,而且存在着相当严重的问题,影响到对工程接收情况进行适当评估的能力。

关键词:CFG桩;复合地基;检测引言CFG(飞灰碎石水泥)是一种高黏附性桩体,也称为粉煤灰桩、煤粉、碎石、石料和砂渣,与水混合,用专用机器制造。

CFG桩在桩与床垫层之间形成土的复合地基,可以充分利用桩与桩之间土的承载力来承受荷载,结构可以共同实现桩体强度与天然土层承载力。

与此同时,CFG桩不需要钢筋,桩材以工业废料产生的粉煤灰为低成本的掺杂材料,目前CFG型复合地基广泛应用于建筑物的基本支柱、复合地基、支撑桩处理基地其实施简单、高效、负荷大、工作后变形小、成本节约、绿色环保等具有良好的技术性能和经济效益。

1CFG桩复合地基受力原理CFG桩复合地基的基本原理是CFG桩、桩与床垫层之间的相互作用,从而提高了复合地基的能力。

CFG桩的强度和刚度在硬化后逐渐形成,桩之间的压缩程度低于地面。

复合地基的荷载集中在桩体上,桩之间的楼板变形,桩之间的楼板应力减小,荷载能力逐渐增大。

位于地面上的CFG桩限制了围绕桩的地面的横向变形,从而有效地减少了地面的横向变形。

复合地基竖向变形也降低,承载力提高,CFG桩渗透率较好,复合地基中产生排水减压通道,渗透率较高,有助于排出孔隙水,减轻孔隙水压力,提高有效应力,增加反应物。

2CFG桩常见承载力问题分析一些中间商使用不合格的原材料设计桩,以获得不同的利润。

CFG桩通常使用螺旋钻进行钻孔,并使用混凝土浇筑。

施工结束时,需要使用手动板或小型挖掘机板,并清除土壤,这很容易造成诸如在该连接处断开板体等问题,应立即进行修复处理,以避免出现各种问题。

无论是原材料的选择还是桩帽的保存,在以后阶段都特别重要,必须以科学的方式加以组织和认真执行,而且不应过分依赖于工作进展,这将使CFG桩的质量难以保证。

CFG桩复合地基工艺及质量控制要点

CFG桩复合地基工艺及质量控制要点

2 工准备 施
( 基 坑 由其 他 施 工 单位 施 工 , 在 超 挖情 况 , 协 1 ) 存 经
调 回填 砂性 土整 平压 实后 作为 工作 面施 工 , 证地 基 有 保
足够 承 载力 。
标高 及桩 底设 计标 高之 差 ,在钻 机塔 身上 作 醒 目标记 ,
作为 桩长 控制 依据 。
钻 杆 芯 管充满 混凝 土 后开 始拔 管 , 工桩 顶高 程 宜 高 出 施
设计 高程 7 c , 注 成桩 后 , 顶 盖 土 封 顶 予 以保 护 。 0m灌 桩 成桩初 凝 前 , 严格 保护 好桩 头 。 在灌 注混 凝 土 时, 对于 混 凝士 的控 制 采用 记 录泵 压
3 试桩
钻 杆 会 摇 晃 , 时放 慢 进 迟 , 止 桩 孔偏 斜 、 移 及 钻 此 防 位
杆 、 具损 坏 。 钻 根据钻 机 身上 的进 尺标记 , 孔达 到设计 成 根据 地质 情况 分析 , 选择 在 4栋 位 置按 设计 间距 进 标 高 时 , 止钻 进 。 了防止地 质 资料与 现场 不符 , 商 停 为 洽 行 3根 CG桩 试桩 试验 。 过试桩 试 验对进 场 的长 螺旋 后 加密 设计 地质 勘察 断面 ( 横 2 m间隔) 作 为施 工参 F 通 纵 0 , 钻机 钻 杆进 行 了标 尺 , 定 了配 合 比及 坍落 度 , 时确 考 本 区域 CG桩 施工 的依 据 。 确 同 F 另外 , 在钻进 时 , 记录 每米 定了拔管速度控制在 25 / i 较为适宜,钻机 的终孔 电流变 化 并记录 电流 突变 位置 的 电流值 , .m m n 作为 地质 复核
电流 在 1 0 10 保 护桩 长应 保持在 7 c 3~ 5 , 0 m以上 。 情 况 的参考 。

CFG桩质量通病及防治措施

CFG桩质量通病及防治措施

CFG桩质量通病及防治措施一、通病现象堵管原因分析及防治措施1、混合料配合比不合理。

当混合料中的细骨料和粉煤灰用量较少时,混合料和易性不好,粗骨料粒径过大时常发生堵管。

防治措施:注意混合料的配合比,尤其要注意将粉煤灰掺量控制在 140 kg/ m3~155 kg/ m3 的范围内,坍落度应控制在 160 mm~200mm 之间,粗骨料粒径控制在 3cm 以内。

2、混合料搅拌质量有缺陷。

在 CFG 桩施工中,混合料由混凝土泵通过刚性管、高强柔性管、弯头最后到达钻杆芯管内。

混合料在管线内借助水和水泥砂浆润滑层与管壁分离后通过管线。

坍落度太大的混合料,易产生泌水、离析,泵压作用下,骨料与砂浆分离,摩擦力加剧,导致堵管。

坍落度太小,混合料在输送管路内流动性差,也容易造成堵管。

防治措施:提前按规范要求做好混凝土施工方案,严格执行方案中有关混凝土搅拌的配比要求,加强过程控制。

3、施工操作不当。

钻孔进入土层预定标高后,开始泵送混合料,管内空气从排气阀排出,待钻杆内管及输送软、硬管内混合料连续时提钻。

若提钻时间较晚,在泵送压力下钻头处的水泥浆液被挤出,容易造成管路堵塞。

防治措施:加强对实际操作工人的交底和培训,增加试桩演练,完善做好过程标记。

4、冬期施工措施不当。

冬期施工时,混合料输送管及弯头均需做防冻保护,防冻措施不力,常常造成输送管或弯头处混合料的冻结,造成堵管。

防治措施:1、做好输送管及弯头处的防冻保护措施。

2、采用加热水的办法提高混合料的出口温度,同时水温不超过60℃,否则会造成混合料的早凝5、设备缺陷。

弯头曲率半径不合理、弯头与钻杆不能垂直连接等会造成堵管。

混合料输送管要定期清洗,否则管路内有混合料的结硬块,还会造成管路的堵塞。

防治措施:施工前,对砼输送管道连接处、转弯处及出料进料接口处进行仔细检查,排除管管不对口、不垂直及管道清理不到位等情况。

6、施工输送管过长。

输送管过长容易发生堵管现象防治措施:控制混合料输送管长度,一般长度不易超过 100m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2 . 2 . 6 弃 土 清 运
2 . 2 . 1 钻 机 就 位
C F G桩施工 时 , 钻机就位后 , 用 钻机塔 身的垂 直标杆 检查 塔身导杆 , 校正 钻杆 的垂直 度 , 使 钻杆垂 直对 准桩 位 中心 , 确 保 C F G桩垂直度 容许 偏差不大于 l %。 2 . 2 . 2 钻 进 成 孔 钻 孔开始时 , 关 闭钻头阀 门, 向下移 动钻杆 至钻头触 及地 面时 , 启动 钻机 进 行钻 进 。一 般先 慢 后快 , 这 样便 于及 时修 正 。 若 发 现 钻 杆 摇 晃 或难 钻 时 , 应 放慢旋 钻速度 , 否 则 较 易 导 致桩孔 偏斜 、 位移, 甚 至使钻 杆 、 钻 具 损 坏 。钻 进 的 深 度 取 决 于设计桩长 , 当钻头到达设计桩 长预订标 高时 , 动力 头在地 面 停 留位置所相应 的钻 机塔 身处 应做 醒 目标记 , 作 为施 工时 控 制桩长 的依据 。施 工 时还要 考虑 施工 场地 的标 高 差异 , 作 相 应增减 。 2 . 2 . 3 灌注及拔管 C F G桩成孔 到设计 标 高后 , 停 止钻 进 , 开 始泵 送混 合 料 , 桩 的投 料量不得少于设计灌 注量 。当钻 杆芯管充 满混合 料后 开始拔管 , 严 禁 先 提管 后 泵料 。成 桩 的提 速 宜控 制 在 2 m~ 3 m / m i n 。成桩过程混凝 土 灌注要 连 续进 行 , 应 避免 因后 台供
和加 固。
关键词 : 桩体材料 ; 复合地基 ; 褥 垫层 ; 成桩 工艺 ; 缺 陷 d o i : 1 0 . 3 9 6 9 / j . i s s n . 1 0 0 6 —8 5 5 4 . 2 0 1 3 . 0 3 . 0 4 2
1பைடு நூலகம் 工 程 概 况
山东省 滨州市城市公 共供热 中心 4×3 3 0 M W 机组 烟气 脱 硫工程 主要 建 筑 物有 以下 项 目: 吸 收塔 基 础 、 事 故 浆液 箱 基 础, 1 #、 2#脱硫综合楼 等 。本工程建 筑基础均 为 C F G桩 复合 地基 , 采用长螺旋 钻机 钻孔 , 管 内泵 压混 合料 灌注 成桩 , 施 工 桩顶标 高高出设 计桩顶5 0 0 n l l n , 桩径 为4 0 0 i r l / n , 桩顶 设计标 高 为 一3 . 3 m( ±0 . 0 0 m相 当于绝对标 高1 2 . o o m) , 桩顶 施工标高 为 一2 . 8 m, 桩 底 标 高 一2 1 . 3 m, 有效 桩 长 为 1 8 . 0m, C F G桩 强 度等级 为 C 2 0 。 2 C F G桩 复 合 地 基 的 施 工
2 . 1 施 工前 准 备
2 . 1 . 1 材 料 C F G桩原材料包括砂 、 石、 水泥 、 粉煤 灰和 外加剂 , 在 进场 前 应 将 原材 料 送 往 相 关 部 门进 行 检 测 。 由 于 现 阶 段 建 筑 施 工 多使 用商品混凝土 , 所以需将商 品混凝土样 品及时送检 。 2 . 1 . 2 施 工 现 场 C F G桩施工前要求地 下水应 降 至基底标 高 0 . 5 m~1 . O m。 场地平 整方 面 , 应根据基 底设 计标高 和原地面 标高来 确定 , 保 证打桩作业 面平 整。平整 完成后 场 地周 围设 置 围栏 , 禁 止车 辆在 预打桩作业面上行驶 。 2 . 1 . 3 桩 基 定 位 根据 图纸采用全站仪定 出每个 桩位 , 并保 证桩位 准确 、 明 显易 找 、 不易被破坏 , 同时要做 到认 真复核 , 防止遗 漏桩位。
技 术 与 市 场
第 加 卷第 3 期2 0 1 3年
技 术 研 发
C F G桩 复 合 地 基 施 工 及 桩 体 常 见 缺 陷 防止 措 施
宫庆力
( 中铁 十九局 集 团第一工 程有 限公 司第八 项 管部 , 山东 滨州 2 5 6 6 0 0 )
摘 要: C F G ( C e m e n t F l y a s h G r a v e 1 ) 桩是 水 泥 粉 煤 灰 碎 石 桩 的 简 称 , 是 在 混 凝 土 桩基 工 艺 上 发 展 起 来 的 新 型桩 体 , C F G 桩 体 材 料 主要 由碎 石 、 砂、 粉 煤 灰 与 适 量 水 泥 与 水 拌 制 而成 。桩 体 与 桩 间 土 体 共 同作 用 , 组 成 水 泥粉 煤 灰 桩 复 合 地 基 。 加 固处理后 , 地基承 载力可达到 2 0 0 K P a以上 。长螺旋钻管 内泵压 c F G桩施 工工艺是 由长螺旋钻机 、 混凝 土地泵和 强制 式混凝 土搅 拌机组成 的完整 的施 工体 系, 是 目前普遍 应用的 C F G成桩工 艺, 它具有施工 简单 、 噪 音低 、 污染小、 沉降 变形 小、 造价低 、 承载力提 高幅度 大、 适用范 围较广 、 社 会和经济效益 明显 等特 点 , 广泛 用于工业厂房和民用住 宅的地基 处理
2. 2 施 工过 程
料慢而导致停 机待料 , 若 因某 种原 因中断灌注 , 须重新 向下旋 转深度0 . 5 m~1 . 0 m, 把砂浆及 严重离 析 的混凝土 钻掉 , 使 重 灌混凝 土与下端完好混凝土结合为一体 。 2 . 2 . 4 窜 孔 在饱 和细砂层 、 粉砂 层 中施 工经 常会 发生 窜孔 现象 。在 般情况 下 , 完成一根桩所需 时 间为 1 5~2 0 m i n , 完成 x号桩 后, 在 Y号桩钻进成孔过 程中 , X号桩混 凝土 尚未凝 固而流 向 Y号桩钻孔 中 , 导 致 已完 成 的 x号桩 突 然 下落 , 有 时甚 至 达 2 m以上 , 当 Y号桩泵 入混凝土时 , 泵送 压力加大 , 迫使 Y号桩 的混凝 土又流向 x号桩 , x号 桩又恢复 至原设计 标高 , 这种 现 象 叫窜孔 。 为避 免窜孔现象发生可采取 隔桩 、 隔排跳 打方案 , 但跳 打 要求 及时清除成桩时排 出的弃 土 , 否则会影 响施工进度 。 2 . 2 . 5 移 动 钻 机 当上一根桩 施工 完 毕后 , 钻 机 移位 , 进行 下 一 根桩 的施 工, 由于钻挖排 出的 土较多 , 会 将临近 的桩 位覆 盖 , 有 时还 因 钻机 支撑 脚压在桩位旁使原标定 的桩位 发生移动 , 因此 , 下 一 根桩施 工时 , 还应 根据 周 围桩 的位置对 需施 工 的桩位 进行 复 核, 保证桩位准 确。
