桃源县剪市至凌津滩公路改建工程A3合同段(K12+700~K18+917.758)试验检测计划编制单位:恩施自治州华泰交通建设有限公司编制时间:二0一五年二月一十五日目录一、试验检测计划编制说明二、试验检测计划编制依据三、工程概况四、试验检测频率五、试验检测项目六、保证计划完成的措施及质量保证体系七、质量方针八、检测工作流程图九、试验检测计划表十、附录一、试验检测计划编制说明工程试验检测工作是公路工程施工技术管理中的一个重要环节,也是公路工程质量控制和竣工验收评定工作中不可缺少的一个主要部分。

通过试验检测能充分的利用当地原材料,迅速推广新技术、新材料、新工艺;能用定量的方法科学的评定各种材料和构件的质量;合理的控制并科学地评定工程质量。

试验检测主要包括:理清试验检测工作与施工过程的关系;分析试验检测控制重点;确定检测项目、检测频率、操作规程、评定标准。

这对提高施工质量控制水平,确保最终工程的质量极为重要。

二、试验检测计划编制依据本试验采用的技术标准和试验规程如下:桃源县剪市至凌津滩公路改建工程招标文件项目设计图纸《公路工程水泥及水泥混凝土试验规程》《JTG E42-2005》《公路工程集料试验规程》《JTG E41-2005》《公路工程岩石试验规程》《JTG E30-2005》《公路工程土工试验规程》《JTG E40-2007》《公路工程无机结合料试验规程》《JTJ057-94》《公路工程土工合成材料试验规程》《JTG E50-2006》《公路路面基层施工技术规范》《JTJ034-2000》《公路路基施工技术规范》《JTG F10-2006》《公路桥涵施工技术规范》《JTJ041-2000》《公路工程质量检验评定标准》《JTG F80/1-2004》三、工程概况桃源县剪市至凌津滩公路改建工程A3合同段K12+700~K18+917.758,主要工程量包括土方20728m3,石方13818.5m3,平均每公里土石方5555.8m3,防护工程(护肩)6149.3m3,植物护坡5733.8m3,水泥混凝土路面58151.3m2,排水工程7581m,2座小桥39.762m,36道钢筋混凝土圆管涵346.3m,4道钢筋混凝土盖板涵53.39m。

试验检测计划(第三方试验室)

试验检测计划(第三方试验室)

XX市XX区XX道路工程第三方检测实施方案第一章工程概况XX路概况:本项目位于XXXX新区,为城市支路,设计行车速度为30km/h,本次施工图设计道路起点为K0+000(XXX路与XXX路交叉口处),沿正北方向直线前进350m,终点位于K0+350(XXX路与XXX路交叉口处)。

第二章项目组织机构、人员及仪器配备1.检测机构简介XXXXX公路工程试验检测有限公司于2006年正式成立,隶属于XX省高等级公路工程监理有限公司。

2007年初取得CMA计量认证证书,并获省交通厅公路工程试验检测综合乙级资质。

2010年初通过CMA计量认证换证工作。

近年来,公司按照业务范围积极开展各项试验检测工作,先后承接了XX高速公路第一驻地办试验室、XX高速公路驻地办试验室、XX高速公路驻地办试验室等多条高速公路试验检测任务,在积极承接新建高速公路检测任务的同时,公司还先后参与了省内多条高速公路养护科研项目的检测任务。

此外,公司还积极承接了XX市多条市政道路检测项目。

公司现拥有试验检测专业人员八十余名,主要检测仪器设备近90台(套),检测仪器设备齐全,能够熟练开展公路桥梁工程各类常规检测及特殊测试工作,人员及设备的配备均满足XX省交通基本建设工程质量监督站综合乙级试验检测机构的要求。

2.第三方试验室职责1)贯彻执行国家标准、行业标准,建立、遵守各项规章制度;2)贯彻执行已批准的工作计划并对月工作做出总结;3)编制切实可行的检测方案报业主审批,并按审批后的方案进行检测;4)对各标段原材料及工程质量进行随机抽检,检测数量及频率原则上按照国家相关规范的规定取定,且为≥30%;5)对原材料进行抽样统一登记,根据需要现场试验室不能检测的送往公司母体试验室进行检测;6)随时随地跟踪检测,及时反馈检测结果,以确保施工工序正常开展及工期安排的总体需要;7)准确、及时、真实的出具试验检测报告,确保以客观、公正、科学的原则反映工程实体质量,并对本公司出具的所有试验报告负法律责任;8)定期向业主汇报月度检测内容及下一步工作安排,以便使试验检测工作更好服务于工程施工;9)积极配合有关部门对安全质量事故做好调查处理;10)服从业主的协调与安排,及时完成业主临时指派的其他检测任务。

外委试验送检制度

外委试验送检制度

外委试验送检制度
1、对于超出项目部工地试验室检测范围的参数,应委托具有相应检测资质(参数通过“计量认证”,采用公路技术标准规定的试验方法,取得交通部相应检测资质),并且业绩良好的检测机构完成。

2、选择委外检测机构时,要对其资质(年检情况、有效期、业务范围)、技术力量、设备、业绩、营业执照等进行全面考察,并综合考虑检测费用等,择优选择。

初步确定委外检测机构后,及时上报第三方试验检测中心备案,获得批准后,方可确定为委外检测机构。

3、取样、送检,项目部工地试验室、监理工程师共同见证,填写委托单由监理工程师签字确认,并由外委检测机构盖章同报告一起返回后存档。

4、外委的试验报告原件由委托单位、监理单位分别存档,其他单位需要的复印件应由委托单位在报告上加盖公章。

关于有关材料外委检测的管理通知

关于有关材料外委检测的管理通知

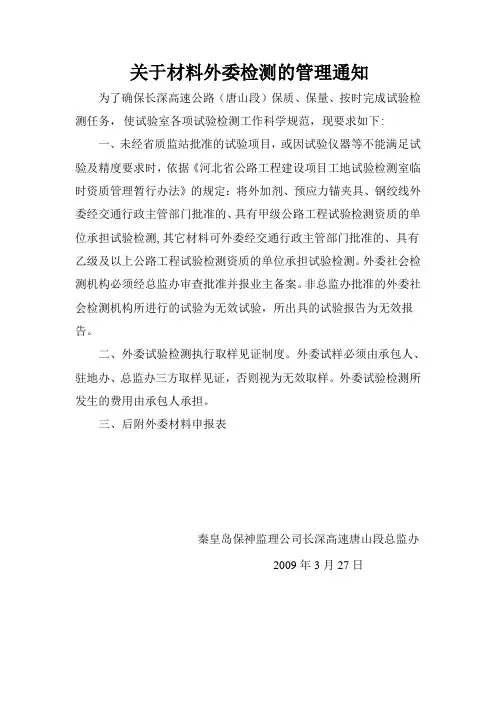

关于材料外委检测的管理通知为了确保长深高速公路(唐山段)保质、保量、按时完成试验检测任务,使试验室各项试验检测工作科学规范,现要求如下:
一、未经省质监站批准的试验项目,或因试验仪器等不能满足试验及精度要求时,依据《河北省公路工程建设项目工地试验检测室临时资质管理暂行办法》的规定:将外加剂、预应力锚夹具、钢绞线外委经交通行政主管部门批准的、具有甲级公路工程试验检测资质的单位承担试验检测,其它材料可外委经交通行政主管部门批准的、具有乙级及以上公路工程试验检测资质的单位承担试验检测。

外委社会检测机构必须经总监办审查批准并报业主备案。

非总监办批准的外委社会检测机构所进行的试验为无效试验,所出具的试验报告为无效报告。

二、外委试验检测执行取样见证制度。

外委试样必须由承包人、驻地办、总监办三方取样见证,否则视为无效取样。

外委试验检测所发生的费用由承包人承担。

三、后附外委材料申报表
秦皇岛保神监理公司长深高速唐山段总监办
2009年3月27日
长深高速公路(唐山段)工程
(原材料)料源申报表
施工单位:合同号:
监理单位:
注:原材料包括橡胶支座、伸缩缝、锚具、锚杆、土工合成材料、防排水材料、砼外掺料(剂)及塑料排水板等特殊材料等。

工地试验员的工作计划_工作计划范文_

工地试验员的工作计划_工作计划范文_

工地试验员的工作计划是行政活动中使用范围很广的重要公文,也是应用写作的一个重头戏。

机关、团体、企事业单位的各级机构,对一定时期的工作预先作出安排和打算时,都要制定工作计划.接下来小编为你带来工地试验员的工作计划,希望对你有帮助。

篇一:工地试验室检验试验计划一、工程概况:诸永高速公路是浙江省高速网络工程的主要干线之一,它纵贯浙江中部,是沟通以杭州为中心的浙北地区和以金华、温州为中心的浙江中、南部地区的干线公路,也是杭金衢高速公路与温州绕城高速公路的重要连接线。

十四段起讫桩号为K215+600~K219+800,路线全长4.226公里,其中包括一座隧道,隧道为分离式型式,长度约1200m。

一座桥梁,桥梁预应力砼采用连续箱梁桥型,跨径组合为25*25+55+2*100+55+19*25+55+3*100+55+9*25。

一段路基,路基约600m其中100m软基,其余为填方路基。

本工程按四车道高速公路标准设计。

设计行车速度:80公里/小时设计荷载:汽车—超20级,挂车—120 设计洪水频率:按300年一遇地震烈度小于6度路基宽度24、5米二、检验、试验计划:2、内容:2.1原材料的检验、试验:1、目的:使用合格材料、生产合格产品,创优良工程,精品工程2.1.①原材料采购认定的前提是质量符合现行试验及施工规范、满足施工要求。

2.1.②桥涵工程常用原材料质量要求:a、细集料:本项目要求采用中粗砂,满足JTJ041-20xx第11.2.2条之规定。

b、粗集料;满足JTJ041-20xx第11.2.3之规定。

c、水泥:质量满足GB175-1999之规定。

d、外加剂:为满足施工需要改善砼某一性能所掺加的外掺材料除必须符合其材料本身之标准规定外,同时应满足产品自身特定要求。

e、钢材:质量满足GB1499-1998、GB13013-91之规定。

f、钢绞线:质量满足GB5224-85之规定。

2.1.③原材料的检验、试验:a、细集料:抽检频率1/200m3,按JTJ058-20xx进行检验。

外委试验取样、送样及报告传递管理制度范文(三篇)

外委试验取样、送样及报告传递管理制度范文(三篇)

外委试验取样、送样及报告传递管理制度范文一、辖范围本管理制度适用于公司委托外部实验室进行试验的取样、送样及报告传递过程。

二、目的确保委托外部实验室准确、及时、安全地完成试验工作,减少因取样、送样及报告传递不规范而导致的问题,保护公司和客户的利益。

三、管理内容1. 取样流程管理1.1 委托部门根据试验需求和标准要求制定取样计划,并确定相关人员负责取样工作。

1.2 取样前,负责人员需对取样点进行现场勘察,并根据试验要求准备相应的取样工具和容器。

1.3 取样时,负责人员应按照规范要求进行取样,确保取样操作的准确性和可靠性。

1.4 取样完成后,负责人员需对取样容器进行标记,填写相关信息,并封存好取样容器。

1.5 取样容器交由负责人员进行记录,包括取样时间、地点、负责人等。

1.6 取样记录需及时归档,并进行备份保存,以备查阅和追溯。

2. 送样管理2.1 取样完成后,负责人员需将取样容器送交公司指定的送样人员,由其负责将样品送到委托的外部实验室。

2.2 送样人员应核对取样记录和样品信息,并填写样品送样表,以确保样品的准确性和连续性。

2.3 送样过程中,样品需妥善保管,防止损坏和污染。

禁止与其他样品混合,避免发生交叉污染。

2.4 送样人员应及时送达外部实验室,并将送达时间记录下来,以备查阅。

3. 报告传递管理3.1 外部实验室完成试验并出具试验报告后,应将报告及时传递给公司。

3.2 外部实验室应按照约定的方式传递报告,包括邮寄、传真、电子邮件等,确保报告的安全传递和及时送达。

3.3 公司收到试验报告后,负责人员应核对报告内容和样品信息,确认报告的准确性和完整性。

3.4 报告需及时归档,以备查阅和追溯,并进行备份保存,防止意外丢失或损坏。

四、管理要求1. 取样、送样和报告传递过程中,必须严格按照相关的标准和规范进行操作,确保取样、样品运输和报告传递的准确性和可靠性。

2. 取样、送样和报告传递人员应经过相关培训和考核,具备相关的专业知识和技能,确保工作的规范性和高效性。

外委试验管理制度范本(3篇)

外委试验管理制度范本(3篇)

外委试验管理制度范本1.目的为了巩固、提升外判服务的管理水平,使外判人员相对稳定,确保公司对项目管理处服务质量的不断提升,特制定本制度要求。

2.适用范围公司各项目管理处、前期管理项目。

3.管理要求____项目管理处内现有外判保安公司、保洁公司的服务水平如果难以达到公司服务要求标准、需要进行更换时,必须采用招投标的方式进行类比评选,优中选优。

招标时必须有三家(含)以上投标公司,中标的保安、保洁公司需由公司审核决定后更换。

____项目管理处与外判保安、保洁公司所签订的外判服务合同中,应重点注明外判服务人员人数,每名保安员的工资以及支付外判公司的总服务费用,此外还应明确外判公司发放到员工手中的具体工资数额及时间等内容条款。

3.3每月按照项目管理处与外判公司所签订的服务费标准及实际考勤状况支付外判公司费用,应发放给外判公司人员的工资部分,要由项目管理处秩序维护部、人事行政部会同外判公司共同发放。

3.4保安员的服装、住宿、床铺由公司统一安排提供。

____方法和过程控制:4.1对于外判保安、保洁公司派到项目管理处的保安员、保洁员,项目管理处人事行政部要对每名派遣人员进行审核、登记、建档,并使用数码相机进行拍照存档,建立完善的花名册,填写《外判公司员工进场登记表》。

每月工资发放时,秩序维护部、清洁部及人事行政部要将外判公司派遣人员建档时拍摄的照片,与领取工资的人员逐一进行审核,无误后进行工资发放。

项目人事行政部要将每周外判公司办理入职、离职的人数进行统计,并在《员工入离职情况统计表》(即人事周报表)中体现具体情况并上报公司人力资源部。

坚决杜绝虚报、瞒报等现象的发生,一经发现,将按照公司《员工手册》中过失给予处理。

4.2凡办理建档的外判公司派遣人员,由项目人事行政部为保安员、保洁员办理考勤卡,以上员工必须统一参加项目管理处的考勤打卡工作。

每周项目人事行政部要对外判公司派到本项目管理处工作的人员的周出勤情况进行审核,出现瞒报、虚报等情形,要上报项第1页共2页目总物业经理,项目管理处针对具体情况的严重程度,对外判公司提出警告、整改或留项目查看等处理,屡教不改,严重损害公司形象、利益的行为,项目管理处应报请公司领导批复后,与外判公司终止服务合同。

检试验工作计划6篇

检试验工作计划6篇

检试验工作计划6篇工作计划一定要制定合理这样才符合工作需求,转眼就要开始忙碌的工作了,是时候认真准备相关的工作计划了,以下是作者精心为您推荐的检试验工作计划6篇,供大家参考。

检试验工作计划篇1银羊辞旧岁,金猴迎新春。

正当人们还沉醉于春节的喜庆日子里,新的一学期又拉开了序幕,各项工作将会一如既往的开展,为了确保试验室管理工作有条不紊地进行,更有效地发挥其服务于教学之功能,特拟订计划如下。

一、指导思想。

进一步完善两室各种制度,规范各种仪器的摆放,加强卫生管理,做好仪器借还登记,更好地发挥试验仪器服务于教学之功能。

二、情况分析。

我校有试验室三间,试验桌12张,试验凳50张,试验柜一台,电路设备齐全。

有保管室一间,仪器柜8张。

几年来在上级领导的关心、学校的努力下,仪器的种类不断增多,数量不断充试。

教师能高度认识直观教具在教学中的作用,充分发挥了试验室的作用。

但也存在着一些问题,随着村小的合并,仪器的集中,因试验柜不够,使得仪器摆放不够科学,有摞层现象。

三、任务与目标。

1、完善各种制度和表卡,做到帐卡物三者一致。

2、规范仪器的摆放,使之科学,合理,美观。

3、严格履行借交手续。

4、热情服务,做到有求必应。

5、加强两室卫生工作,确保仪器的准确性及精密度。

6、调动教师使用仪器的积极性。

7、做好年度清查、兑现工作。

四、方法措施。

1、对照两室布置标准,认真完善两室的各种制度,使之有据可依,有规可循。

2、按照仪器配备目录标准,进一步整理、摆放各种仪器,尽量做到合理、科学、规范,并使之与帐卡一致。

3、严格履行借交手续。

借领仪器时,提前写试验通知单交试验员准备,并做好记载。

按时归还,归还时认真检查仪器是否完损。

4、爱护仪器,妥善保管。

严禁把仪器放到教室里落灰落尘,影响其精密度。

5、加强两室卫生。

做到一周一清扫、擦洗,经常通风换气,保障仪器无霉变现象。

6、热情服务,做到有求必应,充分调动教师使用仪器的积极性,做到一周一通报。

外委试验检测管理制度

外委试验检测管理制度

外委试验检测管理制度
1、工地试验室无能力检测的项目参数应委托符合条件的第三方试验检测机构进行检测;
2、试验室外委试验时,必须考察外委试验检测机构的资质、检测能力、信用水平、服务质量以及收费标准等,并经监理、业主批准后实施;
3、对资质不符、能力低下、弄虚作假及收费严重不合理的委托试验检测机构,一经发现,必须立即停止委托试验,并在内部通报;
4、试验室必须建立委托试验计划和台帐,对外委试验报告要单独管理,指定专人负责取样、送样及试验报告的取回等;
5、试验室技术负责人和质量负责人要对委托试验的技术和质量问题把关,对委托试验报告必须审核,对外委报告如有异议,必须在规定的期限内到检测单位核对,有问题及时联系解决;
6、各项委托试验采用的试验方法和评定标准必须符合项目的技术标准要求;委托试验报告至少一式两份;
7、对于委托试验项目,涉及结构安全的试块、试件以及有关材料,应当在监理人员的监督下现场取样及送样,做好封样标识工作,并取得委托试验室的收样确认凭证;
8、对于重要的试验项目,委托试验留样以备复验;
9、严禁监理单位、施工单位试验室对于同一检测项目委托给同一家试验检测机构检测,对于指定检测机构的检测项目,监理单位见证送样。

监理见证取样、委外检测计划

监理见证取样、委外检测计划

目录1 工程概况 (1)1.1工程概述 (1)1.2参建单位 (3)1.3开竣工日期 (3)2.监理见证取样、委外检测计划编制依据 (4)3.监理见证取样、委外检测计划编制目的 (4)4.监理见证取样、委外检测计划编制原则 (4)4.监理实验室的选定 (5)4.1选定的原则 (5)4.2选定的实验室 (5)5.监理见证取样、委外检测工作流程 (5)5.1见证取样流程图 (6)5.1委外检测流程图 (7)6.监理见证取样、委外检测管理制度 (8)7.监理主要检验项目、检测项目及频率 (8)7.1商品混凝土 (8)7.2混凝土试件 (14)7.3钢筋 (14)7.4见证取样、平行检验计划 (16)8.委托协议书 (17)1 工程概况1.1 工程概述XX轨道交通5号线起于荆溪新城站,终于福州南站。

线路全长约27.7km,全线均为地下线。

全线共设20座车站,最大站间距为3.482km,位于城锦路站~福州南站;最小站间距为0.792km,位于金环站~浦上大道站,平均站间距1.427km。

全线设一场一段,分别为塔前停车场与樟岚车辆段。

全站设2座变电所,分别为阳歧主变和洪塘主变。

全线采用接触网供电,车辆采用6B 型车,最高运行速度80km/h。

正线及配线、出入场线、出入段线地下线一般线段采用长轨整埋入式整体道床、GB型弹式分开扣件;中等减震地段采用双层非线性减震扣件;高等减震地段一般采用隔离式减震垫浮置道床板;特殊减震地段采用液态阻尼钢弹簧浮置道床板。

道岔采用60kg/m钢轨9号单开岔道及5m间距交叉渡线,道岔区轨下基础采用桁架式长岔整式整体道床。

我单位所监理的轨道工程第2监理标段起点为福湾路站(含),终点为福州南站站,起止里程CK26+056.663~CK39+552.770;联络线LK0+000.000~LK0+352.356(单线);出入段线SSK0+000~SSK1+290.000,均为地下线,具体各单位工程施工长度详见附表。

完整版房建工程外委试验检测计划

完整版房建工程外委试验检测计划

某某某房建工程项目试验检测计划编制审察审批编制日期 2017年11月6日1.编制依照1.1.四川省交通运输厅公路规划勘探设计研究院供应的设计图;1.2.施工合同以及施工组织设计;1.3.主要规范、规程、标准:1.3.1.《砌筑砂浆配合比设计规程》JGJ98-20111.3.2.《一般混凝土配合比设计规程》JGJ55-20111.3.3.《建筑用砂》GB/T14684-20111.3.4.《建筑用卵石.碎石》GB/T14685-20111.3.5.《水泥标准稠度用水量.凝结时间.平定性检验方法》GB/T1346-20111.3.6.《硅酸盐水泥.一般硅酸盐水泥》GB175-20071.3.7.《一般混凝土力学性能试验方法标准》GB/T50081-20021.3.8.《钢筋焊接及查收规程》JGJ18-20121.3.9.《钢筋焊接接头试验方法标准》JGJ/T27-20141.3.10.《钢筋混凝土用热轧光圆钢筋》1.3.11.《钢筋混凝土用热轧带肋钢筋》2.现场试验人员及工具装备2.1.现场试验人员的确定现场固定 1 名试验人员,负责工程中所有试验项目,试验人员必定经过培训,具备试验员资格。

同时,在现场取样或试件制作时由劳务队伍派若干工人进行配合。

2.2.本项目试验检测方式为外委第三方检测公司,外委试验检测机构资质齐全并吻合监理要求;2.3.项目部需装备试验检测仪器重型触探仪、混凝土强度回弹仪。

用于施工自检。

3.试验检测的资料2.4.用于承重结构的混凝土试块;2.5.用于承重结构或二次结构的砂浆试块、水泥、砌体资料( 加气混凝土砌块、实心砖砌块)等;2.6.用于结构工程中的主要钢筋、钢筋滚压直螺纹接头;2.7.屋面、厕浴间使用的防水资料;2.8.用于室内外、屋面的保温资料;2.9.其他需要目击试验的项目。

4.资料源选择和资料标准试验计划2.10.1.项目供应部门依照本工程的《工程资料清单表》对当地或其他地区建筑资料资源进行察看,同时收集厂家 ( 供应商 ) 各种资质文件及产品检验报告、合格证等,每种产品的生产厂家须两家以上。

工地试验计划书

工地试验计划书

工地试验计划书1. 引言本工地试验计划书旨在规划和安排在施工工地进行必要试验以确保工程质量和安全。

本计划书涵盖了试验的目的、范围、方法、安全措施和时间安排等内容,确保试验能够有效地进行并取得可靠的结果。

2. 试验目的本次工地试验的目的是: - 验证设计方案的可行性; - 检测施工材料的质量; - 确认工艺流程的正确性; - 评估施工工艺的可靠性。

3. 试验范围本次工地试验涵盖以下内容: - 施工材料的抽样测试,包括混凝土、钢筋等; - 结构构件的抗压、抗拉、抗弯等力学性能测试; - 土壤勘探和地基承载力测试; - 环境试验,如温度、湿度等。

4. 试验方法根据试验目的和试验范围,本次工地试验将采用以下方法进行: - 施工材料质量抽样测试将参照国家标准进行,通过现场抽样并送至实验室进行质量检测; - 结构构件力学性能测试将采用万能试验机进行,按照相关标准进行荷载施加和测试数据记录; - 土壤勘探和地基承载力测试将使用静力触探机进行,通过触探曲线解释得出相关参数; - 环境试验将通过现场观测和记录方式进行,包括温度计、湿度计等。

5. 安全措施为保障试验过程的安全进行,需要采取以下安全措施: - 所有参与试验的人员必须经过安全培训,并佩戴必要的个人防护设备; - 试验现场必须设置合理的警示标志和隔离措施,确保其他人员的安全; - 施工材料抽样时需要注意操作规程,避免交叉污染和人身伤害; - 试验设备使用前需要检查是否正常,并进行必要的维护保养。

6. 试验计划和时间安排根据试验范围和工期要求,制定了以下试验计划和时间安排:序号试验内容试验时间1 施工材料抽样第1周,每天2 结构构件测试第2周,每天3 土壤勘探测试第3周,2天4 地基承载力测试第3周,2天5 环境试验第4周,每天7. 试验结果记录和分析试验结果将及时记录,并对结果进行分析和评估,根据需要进行调整和改进。

8. 试验报告编制根据试验结果和分析,将编制试验报告,报告内容包括试验目的、方法、结果和评估等,以便后期工程验收和总结。

外委试验管理规定

外委试验管理规定

外委试验管理规定公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
外委试验管理制度
1.对于超出项目部工地试验室检测范围的参数,应委托具有相应检测资质(参数通过“计量认证”,采用公路技术标准规定的试验方法,取得交通部相应检测资质),并且业绩良好的检测机构完成。

严禁委托无资质或资质达不到要求的检测单位进行委托试验。

2.选择委外检测机构时,要对其资质(年检情况、有效期、业务范围)、技术力量、设备、业绩、营业执照等进行全面考察,并综合考虑检测费用等,择优选择。

初步确定委外检测机构后,及时上报第三方试验检测中心(或业主)备案,获得批准后,方可确定为委外检测机构。

3.外委试验前,应收集相关产品的产品合格证及质保书,根据相关技术规范或工程需要,确定该材料的检验参数,联系试验检监理工程师对样品按规范要求进行取样,标识、封存、送检,项目部工地试验室、监理工程师、必须双方共同完成。

4.外委试验需指定专门人员进行送样,建立外委试验登记台账,并做好相应的记录,委外的试验报告原件由委托单位、监理单位、第三方检测中心共同保存,其他单位需要的复印件应由委托单位在报告上加盖公章。

外场试验管理工作计划

外场试验管理工作计划

外场试验管理工作计划
一、指导思想
以公司试验中心管理办法为思想指导,全面落实项目部交代的各项试验工作,扎实做好试验室建设、管理、检测工作,充分发挥试验室检测力度,提高试验质量。

二、工作目标
1、大力提高试验室人员水平,加大学习力度;
2、强化管理,充分发挥试验仪器设备的效益;
3、根据工程所需要求,认真做好试验工作,确保试验真实可靠。

三、工作措施
1、完善管理机制,加强对试验室工作的指导。

试验人员要做到明确职责,熟悉业务,掌握试验内容,制定试验计划,了解试验进度。

仪器存放做到科学、合理、美观、方便、卫生,及时进行仪器维护,各种档案资料分门别类,完整无缺,妥善保管。

2、积极开展试验工作,保证试验频率和质量。

四、年度工作计划:
根据施工具体安排,试验室工作计划安排如下:
20xx年5月申报试验室临时资质,混凝土用原材料:碎石、砂、水泥、外加剂、钢筋选定,资质申报。

C30水下混凝土配合比申报,C15、C20、C25、C30、C35、C50普通混凝土配合比申报,各工区混
凝土用水进行外委试验检测。

标定各工区水泥混凝土拌合站全线填前碾压段击实最大干密度、最佳含水量确定。

取土场最大干密度,CBR 试验,液塑限实验进行,取土场确定。

检测进场水泥、碎石、砂子、钢筋等材料。

土工格栅、混凝土用水、外加剂进行外委试验检测。

浅谈第三方检测工地试验室组建及管理工作流程(全文)

浅谈第三方检测工地试验室组建及管理工作流程(全文)

浅谈第三方检测工地试验室组建及治理工作流程第三方质量检测机构就如同业主的眼睛一样,使项目建设单位对工程质量心中有数,对质量操纵防范于未然。

可见第三方检测工地试验室组建及治理具有十分重要的意义,为满足业主对工程质量检测体系的要求,必须建立健全第三方检测工地试验室。

对施工单位自检合格的原材料、半成品、成品等进行抽检,并出具检测报告,及时将检测结果汇报给业主,为业主提供科学的检测数据,使工程质量处于可控状态,为工程质量提供保障。

结合工程实践,现对第三方检测试验室组建及治理工作流程进行以下简单阐述:一、仪器和人员进场,组建试验室阶段1、试验室组建及治理相关要求结合本项目特点第三方检测试验室按功能区划分,主要分为水泥室,集料室,力学室,水泥混凝土室,标养室、留样室,办公室等。

各试验检测设备应具备以下条件:1.1仪器编号、建档――档案内容应包括仪器标定证书,仪器使用说明书,仪器设备治理记录等;仪器设定专门保管人,建立标识卡,并负责保养和维护仪器。

1.2仪器标定和自校――主要仪器都由具有资质的计量部门标定,小型仪器或者规范无强制性要求的,可以由试验室自校。

1.3各室仪器设备都应具备满足试验检测要求的条件,能够正常运行,发现仪器出现故障应及时维修、保养,确保能够满足试验检测工作的需要。

2、人员配备情况2.1中心试验室按照检测合同的要求配备试验检测人员9人,均持有交通部颁发的试验检测证书,其中试验室主任1人,检测工程师4人,试验检测员4人,检测车辆2台。

2.2人员定岗定员,负责专门试验,主要涉及到签字问题和试验时间问题。

2.3建立人员档案,包括上岗资质(主要为试验员或检测工程师证),身份证明,职称证,毕业证,个人简历,有的还应有岗位合同文书等材料。

3、试验室资质治理要求第三方检测试验室为母体检测机构的派出机构,是受母体监督和治理的,应具备独立检测能力。

设定流程如下:3.1母体检测机构,以授权书的方式,授予工地试验室试验检测项目和类别、授权相关试验室主要人员,派驻母体常驻人员等。

工地试验室检测项目

工地试验室检测项目

4
高性能减水剂
《混凝土外加剂》GB 8076-2008 pH值、密度或细度、减水率、氯离 子含量、碱含量、含固量 《混凝土外加剂匀质性试验方法》GB/T8077-2000 《混凝土膨胀剂》GB23439-2009、
5
膨胀剂
凝结时间、限制膨胀率、氯离子含 《水泥标准稠度用水量、凝结时间、安定性检验方法》 GB/T1346-2011 量、碱含量 《水泥胶砂强度检验方法》GB/T176-2008 《水运工程混凝土试验规程》 JTJ270-1998 pH值、氯离子含量、硫酸盐、不溶 物、可溶物 《水运工程混凝土施工规程》JTS202-2011 规定非比例延伸力、抗拉强度、整 《金属材料室温拉伸试验方法》 GB/T228.1-2010 根钢绞线的最大力、最大力总伸长 《预应力混凝土用钢绞线》GB/T5224-2003 率、弹性模量 硬度、静载锚固能力 《预应力筋用锚具、夹具和连接器》GB/T14370-2000 《洛氏硬度试验方法》GB/T230
工地试验室外委试验检测项目
序号
1
名称
碱活性 细集料
试验检测项目
采用标准的名称/代码
《普通混凝土用砂、石质量及检验方法标准》 JGJ52-2006 《水运工程混凝土施工规程》JTS 2 粗集料 三氧化硫、烧失量 3 粉煤灰
《普通混凝土用砂、石质量及检验方法标准》 JGJ52-2006 《水运工程混凝土施工规程》JTS202-2011 《用于水泥和混凝土中的粉煤灰》GB/T1596-2005 《水泥胶砂强度检验方法》GB/T176-2008
6
拌合用水
7
钢绞线
8
锚具、夹具
9

大于C30混凝土配合比设计、氯离子 《水运工程混凝土试验规程》 JTJ270-1998 含量、抗氯离子渗透 《水运工程混凝土施工规程》JTS202-2011
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xxxxxx工地试验室








xxxxxxx工地试验室
外委试验检测计划
1、对于技术难度大、检测频率较低、工地试验室不具备检测资质的试验项目,委托具有检测资质、业绩良好的第三方检测机构完成。

2、选择委托检测试验机构时,须对其资质进行审查,审查的内容包括:检测参数,检测范围,资质能力和信誉,服务质量以及收费标准等,选定委托检测单位后须报监理、业主批准后实施。

3、委托检测时要向检测单位提供现行公路相关标准和委托检测项目,取样、送样时须经监理见证并签字。

4、按照试验检测计划建立委托试验计划和台帐,对委托试验报告应当进行单独管理。

5、试验室技术负责人应对委托试验的技术和质量问题把关,对委托检测试验报告必须审核,有问题及时联系解决。

6、委托单位可根据情况对委托的试验检测项目和检测过程进行见证、监管、旁站,确保试验检测结果的准确性和可靠性。

7、对资质不符、能力低下、弄虚作假、收费严重不合理的外委试验检测机构,一经发现,必须立即停止委托试验,并内部通报。

8、监理单位、施工单位不得委托给同一检测机构进行检测。

附表:外委试验检测计划
xxxxxxxxxxxxx工地试验室 xxxx年xxx月xxx日。
