中铁十二局集团京沪高铁精选资料.中国鉄建四标段项目经理部十四工区(DK838+115.79〜DK846+2O0)喷混植生植物护坡施工方案中铁十二局集团京沪高铁四标段项目经理部十四工区二OO九年三月精选资料.目录、工程概况 (1)二、.................................................................................................................................. 喷混植生施工方案和工艺1(一) .............................................................................................................................................. 整修边坡2 (二) .......................................................................................................................................... 锚杆,挂网2(三) ...................................................................................................................................... 种植基材喷播2 (四) ...................................................................................................................................... 喷播植物种子2 (五) ....................................................................................................................................................... 覆盖2 (六) ....................................................................................................................................................... 养护3 三、喷混植生的材料.. (3)(一) ..................................................................................................................... 种植基材的选择及配法3 (二) .......................................................................................................................... 植物种子选择和配法4 四、............................................................................................................................................................... 注意事项5(一) ................................................................................................................. 喷混植生的主要技术特点5 (二) .......................................................................................................................... 喷混植生的施工特点6精选资料.十四工区喷混植生植物护坡施工方案一、工程概况中铁十二局四公司京沪高铁四标段十四工区项目部位于蚌埠市内,全长8.085公里,起讫里程DK838+115-DK846+2O0主要构造物有淮河特大桥尾部4640.88米,路基243.33米,蚌埠车站及其相关配套设施。
某项目喷混植生施工方案
中国中铁二局股份有限公司099项目部喷混植生护坡施工方案中国中铁二局股份有限公司099项目项目部目录一、工程概况2二、施工准备2三、喷混植生施工方案和工艺3四、喷混植生的材料6五、质量控制措施及施工要求8六、安全及环境保护措施9一、工程概况中国中铁二局股份有限公司099项目项目部位于泸州市纳溪区内,本工程喷混植生护坡主要分布在路堑人字形截水骨架和锚杆框架梁内.二、施工准备(一)劳动力组织1、劳动力组织形式:采用架子队组织模式。
2、具体劳动力安排如下表:(二)主要机具设备三、喷混植生施工方案和工艺喷混植生植物护坡,是在稳定岩质边坡上施工短锚杆、铺挂镀锌铁丝网后,采用专用喷射机,将拌和均匀的种植基材喷射到坡面上,植物依靠“基材”生长发育,形成植物护坡的施工技术,它可达到恢复植被、改善景观、保护环境的目的。
它具有防护边坡、恢复植被的双重作用,可以取代传统的喷锚防护、片石护坡等圬工措施。
该技术使用的种植基材由种植土、混合草灌种子、有机质、肥料、团粒剂、保水剂、稳定剂、PH缓解剂和水等组成,其种植基材的配方是成功的关键,良好的配方能够达到在边坡上既具备一定的强度保护坡面和抵抗雨水冲刷,又具有足够的空隙率和肥力以保证植物生长。
施工顺序:人工清坡坡面锚杆施工挂金属网钉设固定锚杆喷射种植混合基材铺无纺布养护(一)整修边坡按设计的坡率、坡高、平整度修整路基边坡坡面,人工清理坡面浮石、浮土等,并且做到处理后的坡面斜率一致、平整、无大的突出石块与其他杂物存在,对于光滑岩石要采用采取挖凿横向平行沟等措施进行加糙处理,以免基材下滑,使其有利于基材和岩石表面的自然结合,对于较大的凹坑,采用片石嵌补于坡面齐平。
(二)锚杆,挂网锚杆按2×2m间距布置,锚杆采用HRB335φ12钢筋,锚杆长1.25m,锚杆一端设置弯钩,其端部15cm及弯钩部分涂防锈漆防锈。
锚杆示意如下图:锚杆(索)在框架或骨架内,一个框架或骨架内锚杆根数不得少于4根,且间距不得大于2.0m,钻孔后用高压风将孔中岩粉吹出,再将锚杆插入孔内,杆头伸出坡面3~6cm,朝向坡面上方弯10cm 长弯钩,以便挂网,孔内灌注M30水泥砂浆.坡面设直径Φ49mmPVC管仰斜泄水孔,间距4.0m,孔深0。
【整理版】喷播植草施工方案1
【整理版】喷播植草施工方案1喷播植草施工方案1、喷播植草喷播植生防护技术是利用液态播种原理,将生命力顽强、且能满足各种绿化功能的植物种子经科学处理后与肥料、防土壤侵蚀剂、内覆纤维材料、保水剂、色素及水按一定比例放入混料罐内将混合液搅拌至全悬浮状后,利用离心泵把混合液导入消防软管,经喷枪喷播在欲建边坡裸地,形成均匀覆盖层保护下的植物种子层,再铺设无纺布防护,而进行坡面强制绿化的一种施工新技术。
喷播植生防护工程的作业工序流程:边坡检验→边坡休整→喷播草灌种子→覆盖无纺布→养护管理→绿化成坪。
2、客土植生本工程的基材客土植生有以下四种类型:a、厚层基材客土植生:应先在坡面上打锚杆挂网,再喷射基材及植物种子(基材厚度为10cm,主锚杆长0.6m、直径Ф14,次锚杆长0.4m、直径Ф12,主次锚杆成梅花桩布置,铁丝网网径Ф2.0、网孔尺寸50*50mm),适用于稳定的微、中化岩质边坡。
b、中层基材客土植生:应先在坡面上打锚杆挂网,再喷射基材及植物种子(基材厚度为8cm,主锚杆长0.6m、直径Ф14,次锚杆长0.4m、直径Ф12,主次锚杆成梅花桩布置,铁丝网网径Ф2.0、网孔尺寸50*50mm),适用于稳定的中、强化岩质边坡。
c、薄层基材客土植生:直接在坡面喷射基材及植物种子(基材厚度为5cm),适应于稳定的全风化岩质边坡及贫瘠土(砂)质边坡。
d、框格梁内值生袋厚层基材客土植生:适合于坡率缓于1:0.75以上,适用于框格锚杆加固的路堑防护岩石边坡。
完成喷播植生施工后,应及时铺设外层覆盖无纺布。
采用单层14g/m2或双层10g/m2规格的无纺布。
无纺布铺设后,应采用U型钉或竹签及时固定,在风口处还应在其上下压土(石)、中部拉绳加固。
无纺布的覆盖待苗出齐后揭除。
3、三维土工网垫喷播草籽灌木籽、喷播草籽灌木籽三维土工网垫喷播适用于填方边坡高度3m≤H≤8m的土或土石路堤;H<3m 者不挂网只喷播草籽、灌木籽。
三维土工网规格:NSS1.5(2-1)/PE-PE。

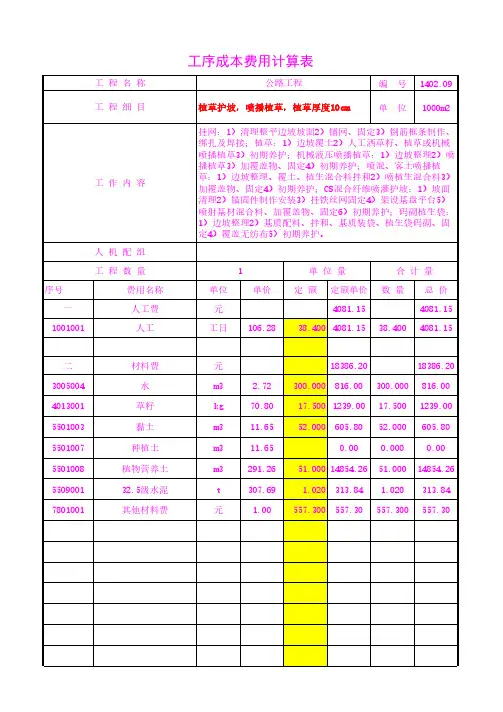

植草护坡,喷播植草,植草厚度10cm工序成本单价20年3月
工作内容
人机配组
工程数量
序号
费用名称
一
人工费
1001001
人工
工序成本费用计算表
公路工程
编 号 1402.09
植草护坡,喷播植草,植草厚度10cm
单 位 1000m2
挂网:1)清理整平边坡坡面2)铺网、固定3)钢筋框条制作、 绑扎及焊接;植草:1)边坡覆土2)人工洒草籽、植草或机械 喷播植草3)初期养护;机械液压喷播植草:1)边坡整理2)喷 播植草3)加覆盖物、固定4)初期养护;喷混、客土喷播植 草:1)边坡整理、覆土、植生混合料拌和2)喷植生混合料3) 加覆盖物、固定4)初期养护;CS混合纤维喷灌护坡:1)坡面 清理2)锚固件制作安装3)挂铁丝网固定4)架设基盘平台5) 喷射基材混合料、加覆盖物、固定6)初期养护;码砌植生袋: 1)边坡整理2)基质配料、拌和、基质装袋、植生袋码砌、固 定4)覆盖无纺布5)初期养护。
26.800 26.80 26.800 26.80
合计 四 五 六 七 八 九
编制:
工料机小计 企业管理费
利润 税金 不含税综合单价 含税综合单价
%
9.00
%
7.00
%
9.00
31109.13
审核:
31109.13 31109.13 2799.82 2373.63 3265.43 36282.58 39548.01
时间
8641.78
0.00 0.000 0.00
1.890 336.16 1.890 336.16
3.290 1046.77 3.290 1046.77
3.450 1621.86 3.450 1621.86
3.680 2568.40 3.680 2568.40
高速公路边坡绿化喷播植草技术分析
高速公路边坡绿化喷播植草技术分析杨刚(山西路桥建设集团园林绿化工程有限公司,山西太原030006)0引言社会经济的快速发展离不开成熟的交通体系支持,交通不仅能带动城市的发展建设,还能为人们的出行提供更加便利的方式,改善城市居民出行条件。
但是交通建设带来的也并不全然是好处,在公路建设环节因需进行大量土方开挖,难免会破坏地表植被,危害当地生态环境,引发众多问题,如泥石流、水土流失等,甚至还会对城市公路的社会效益产生不利影响。
鉴于此问题,恢复道路边坡生态化逐渐受到了人们的重视。
而边坡绿化主要是指一种固坡措施,应用单一植物进行固坡,或者将植物与土木工程、非生命植物材料进行有效结合,合理选择种植植物类型,促使边坡更快恢复生态平衡。
从当前边坡绿化实际情况来看,大部分公路建设项目都会选择草本植物。
对此,如何合理选择此种植被类型,如何调整优化草本植物配比,选用何种施工工艺都需要相关人员进行合理设计,以便于进一步提高公路边坡生态防护质量。
1喷播植草草种选择原则1.1稳定性原则合理搭配各种草木植被,确保不同种群之间能够和谐生长,相互之间存在良好的竞争关系,以便于有效预防杂草的出现。
与此同时,对不同草木植物类型进行合理搭配,确保其具有良好的稳定性,还能够促使草木植物四季常青,为城市提供一道靓丽的风景线。
在此环节当中,应注意尽量选择根茎发达,且具有强发达力的植物,进而增强植物的存活率。
1.2地方性原则选择草种时应注意尽量选择当地的草种,以便于更快适应边坡生长环境。
同时,还应注意草种植物尽量选择生命力强、抗性强的植物,并且后续管理简单。
1.3优势互补原则选择草种植被时可从生物学角度出发对其进行搭配,尽量弥补相互的优势与缺点,让草种群体更加具有环境适应性,进一步提高草种植被的种植效果。
对此,可以选择混合播种方法,以呈现出不同种植效果与质量[1]。
1.4生态适应性原则在选择草种植被时,最为关键的就是该项原则,根据当地环境因素、生态因素等内容,选择最为适宜的草种。
【精编】 喷播植草施工方案2
【精编】喷播植草施工方案2喷播植草施工方案4 (1)客土喷播植草绿化施工方案 (3)喷播植草、灌绿化护坡施工方案 (14)边坡喷播植草及客土喷播植草施工方法 (20)喷播植草施工方案41、喷播植草喷播植生防护技术是利用液态播种原理,将生命力顽强、且能满足各种绿化功能的植物种子经科学处理后与肥料、防土壤侵蚀剂、内覆纤维材料、保水剂、色素及水按一定比例放入混料罐内将混合液搅拌至全悬浮状后,利用离心泵把混合液导入消防软管,经喷枪喷播在欲建边坡裸地,形成均匀覆盖层保护下的植物种子层,再铺设无纺布防护,而进行坡面强制绿化的一种施工新技术。
喷播植生防护工程的作业工序流程:边坡检验→边坡休整→喷播草灌种子→覆盖无纺布→养护管理→绿化成坪。
2、客土植生本工程的基材客土植生有以下四种类型:a、厚层基材客土植生:应先在坡面上打锚杆挂网,再喷射基材及植物种子(基材厚度为10cm,主锚杆长0.6m、直径Ф14,次锚杆长0.4m、直径Ф12,主次锚杆成梅花桩布置,铁丝网网径Ф2.0、网孔尺寸50*50mm),适用于稳定的微、中化岩质边坡。
b、中层基材客土植生:应先在坡面上打锚杆挂网,再喷射基材及植物种子(基材厚度为8cm,主锚杆长0.6m、直径Ф14,次锚杆长0.4m、直径Ф12,主次锚杆成梅花桩布置,铁丝网网径Ф2.0、网孔尺寸50*50mm),适用于稳定的中、强化岩质边坡。
c、薄层基材客土植生:直接在坡面喷射基材及植物种子(基材厚度为5cm),适应于稳定的全风化岩质边坡及贫瘠土(砂)质边坡。
d、框格梁内值生袋厚层基材客土植生:适合于坡率缓于1:0.75以上,适用于框格锚杆加固的路堑防护岩石边坡。
完成喷播植生施工后,应及时铺设外层覆盖无纺布。
采用单层14g/m2或双层10g/m2规格的无纺布。
无纺布铺设后,应采用U型钉或竹签及时固定,在风口处还应在其上下压土(石)、中部拉绳加固。
无纺布的覆盖待苗出齐后揭除。
3、三维土工网垫喷播草籽灌木籽、喷播草籽灌木籽三维土工网垫喷播适用于填方边坡高度3m≤H ≤8m的土或土石路堤;H<3m者不挂网只喷播草籽、灌木籽。
有机基材喷播绿化施工方案
基材绿化施工方案一、施工工艺本工程采用安特力边坡绿化——喷射绿化基质的植被,具抗侵蚀性和整体稳定性,生化效果好,能控制水土流失,是理想的绿化植被。
1、施工工艺流程测量放线→岩面清理→锚钉施工→安装铁丝网→潮润坡面→喷射绿化基材混合物→养护→验收.2、技术说明岩质边坡喷射有机基材绿化技术是通过在岩石坡面上按设计要求喷射适合于植物生长的绿化基质和适合于本区生长的植物种子,以恢复植被生态的新型护坡技术。
该技术成功的将工程与生态有机的结合,绿化与防护两全,是岩质边坡恢复自然植被的一种良好方法。
3、主要材料(1)绿化基材A、绿化基材的构成主要由有面质、纤维、肥料、粘结剂、活性调节剂等组成。
B、绿化基材的作用a、提供植被生长所需的合理的物理环境;b、粘结附于坡面,防止坡面基材流失,抵抗雨水浸蚀;c、均衡提供植被长期循环生长所需的水分和养分;d、封闭坡面,与植被共同作用,有机结合,防止坡面的风化剥落。
(2)混合植被草种A、混合植被草种的构成主要有冷季型、暖季型、先锋型、直根型、须根型、观赏型植物种子,据工程实地气候条件选择暖季型和观赏型植物种子。
B、混合植被种子的作用a、形成合理的坡面植被群落;b、快速发育生长,绿化坡面;c、植被根系逐渐渗抵(透)坡面,防止坡面风化剥落。
(3)壤土A、壤土的性能要求取用种植土最佳,选择工程地附近地表种植土,风干粉碎过15mm筛。
B、壤土的作用a、与基材有机结合,形成植被生长的基础环境;b、与基材复合,相互渗透,形成合理的团粒体,封闭坡面。
(4)水无污染,PH在6-8.5之间。
(5)网1、网的选择边坡选择镀锌铁丝网(陡坡面采用高强土工网),网孔5cm×5cm2、网的作用a、前期稳固基材,保证其整体性;b、抵抗基材收缩应力,防止基材开裂;c、与锚钉(杆)共同作用,防止坡面表层剥落。
(6)锚钉(防腐锚杆)①锚钉的构成锚钉就用于坡面稳定的边坡,长度为150-300cm,直径φ16的螺纹钢制作,采用M30砂浆灌注。
喷播植草灌(不挂网)三级技术交底
三级技术交底记录施工工艺流程及施工先后顺序,施工技术措施、施工工艺细则、操作要点等。
序号材料用量所占比例(%)1 土壤550 41.52 泥炭土(或人工腐殖土)100 7.553 植物纤维30 2.264 植物粉30 2.265 肥料105 0.796 添加剂 4.4 0.337 混合植物种子不算做比例范围8 水600 45.39 合计1324.15 1003)混合喷播基材投料顺序及拌合混合喷播基材拌合时应严格控制投料顺序和控制用水量,搅拌均匀。
投料顺序为:水→土壤→泥炭土(或人工腐殖土)→植物纤维→植物粉→肥料→添加剂→混合植物种子,搅拌采用机械搅拌,搅拌时间以材料拌合均匀并达到喷播要求为准,搅拌时间不少于60s。
4、喷播混合基材喷播植草灌(不挂网)主要机械设备为喷播机、高压泵体、抽水机、高压喷料枪及喷料软管等。
喷播时,应自上而下对坡面进行喷射、并尽可能保证喷出口与坡面垂直,距离保持在0.8m-1m,一次喷附宽度5m-6m,喷播后5-10分钟水分下渗,此时容易检查效果,不足应补喷,喷播过的地方严禁踩踏。
严格执行设计喷播厚度(基材厚度为10cm),将准确称量配比好的基材与植被种子混合物充分搅拌混合后,采用喷射机喷射到需防护的工程坡面,并保持喷附面薄厚均匀。
事先准备好检测尺,做到经常对喷播厚度进行有效管理。
喷播时凹凸部分及死角部分要充分注意,喷播厚度应尽可能均匀。
5、覆盖无纺布为预防成型后的边坡被雨水冲刷,同时保温保湿,促进草的生长,应在基质喷播后三日内自上而下坡面铺设无纺布。
坡顶、坡底应各预留20cm无纺布,质量标准、质量问题预防及注意事项等。
质量标准:1、喷播植草灌(不挂网)绿化应符合下列基本要求:1)草本植物种子的质量不应低于《禾本科草种子质量分级》(GB 6142)中所规定的二级标准,木本植物种子的质量《林木种子质量分级》(GB 7908)中所规定的二级标准;GB 6142和GB 7908中均为提及的植物种子应在使用前进行发芽率试验和种子配合比试验,确定合适的种子用量后方可进行大规模的施工。
喷混植生施工工艺
喷混植生施工工艺
DK1812+655~+772.5右侧坡面绿色防护工程坡面已按设计规定修理平整完毕,准备进行喷混植生施工。
该段路基采用的是片石砼人字型骨架内立体植被护坡网内喷播植草护坡。
其挂网采用Φ26机编高镀锌铁丝网,网目尺寸8×12cm,挂网采用钢筋固定,挂网工序已基本完成。
喷混植生采用七公斤十三立方空压机和喷射机按技术要求进行施工,喷射混合物由筛细黏土、保水剂、复合肥、锯末、种子等组成,配合比是:每立方黏土8公斤锯末,60克保水剂,2公斤复合肥。
配种比例每平方30克美国进口高羊茅,8克美国进口白三叶,喷射厚度8厘米。
喷射均匀平整。
喷射完成后用优质无纺布加以覆盖保温防水。
然后进行不少于20天的养护,促使种子发芽、生长。
该段路基植物边坡防护喷混植生工序准备10月20日施工。
武广客专XXTJIV标六总队路基队
2006年10月19日。
喷混植生护坡绿化设计说明
喷混植生护坡设计说明一、适用范围本图适用于边坡坡率缓于1:1的中等风化、强风化岩质路堑边坡,对于高边坡,应结合锚杆框架梁使用。
二、主要工程措施1、坡面喷混植生由种植基材(含草种、灌木种)、锚杆镀锌铁丝网组成。
2、种植基材由地层种植基材及含有草种、灌木种的表层种植基材组成。
将种植土、肥料、保水剂、黏合剂等组成的底层种植基材按一定的比例搅拌均匀后,采用专用喷射机械喷射在挂有镀锌铁丝网的坡面上,然后在表面再喷播含有草种、灌木种的表层种植基材。
3、喷混植生护坡所采用的锚杆分为主锚杆与辅锚杆,主锚杆采用HRB400φ16钢筋,锚杆长3m;辅锚杆采用HPB300φ12钢筋,锚杆长1m。
主锚杆和辅锚杆按间距2.0m交错布置。
当岩体破碎时,应适当加密、加长主锚杆。
当锚杆(索)框架或骨架内采用喷混植生防护时,一个框架或骨架内主锚杆根数不得少于4根。
且间距不得大于2.0m4、堑顶外及边坡平台处设置一排锁顶锚杆,采用HRB400φ16钢筋,间距2m,锚杆长2m,垂直于自然边坡或平台施作。
5、边坡设置孔径49mm仰斜泄水孔且必须通过引排水管引入侧沟内,泄水孔孔深0.6m,内置φ42mmPVC排水管。
地下水发育段,泄水孔应加长。
三、施工注意事项1、材料要求土壤要求:种植土。
一般要求为地表土壤,尽量因地选材,土壤粘砂适中,酸碱适度(PH值6~7),有机质含量>1.5%。
无杂质,无病菌、虫卵,无有害物质以及大于25mm 的石块、棍棒、垃圾等。
须过筛去掉大的粗的颗粒以便于喷播使用。
种子配比应根据实际工点情况及现场实验效果进行合理调配:草种:狗牙根、高羊茅、白三叶、多年生黑麦草:灌木种子:木豆、车桑子、胡枝子2、喷播前检验种子质量,并根据具体情况对种子进行消毒、浸种、拌种等。
浸种程度以种子吸水充分、能看到白色的胚根但胚根又不冲破种皮为宜。
3、施工单位对其使用的种植基材负责,使用的种植基材必须提供成功的实验工点资料。
设计喷播厚度15cm。
挂铁丝网喷播有机基材施工交底
3.0
腐殖酸
Kg
1.0
保水剂
交联聚丙烯酰胺(CLP),吸水倍率200-400倍,田间寿命5年以上,粒径0.3-4.0mm
Kg
1.5
固土剂
又称黏合剂,能提高土壤团聚力,有效防止流冲蚀的聚丙烯酰胺(PAM,阴离子)
Kg
0.20
硅酸盐类接合剂
中性硅酸盐类水泥,增强基质与基层土石的结合能力,有助基质成开稳固
交底人Байду номын сангаас
接收人
Kg
40
二﹑施工工艺:
1、边坡处理:在岩石挖方段进行客土喷播前,应按图纸或监理工程师指示做好如下准备工作:A﹑清理岩石面杂物,清除浮石及松动的岩石;B﹑用高压水冲洗坡面,并使岩面保持一定湿度。
2、测量放线定点:使用水平仪及卷尺首先按纵横一定间距定锚杆钻孔位置,锚杆间距为2米。
3、锚杆固定施工:应根椐边坡石质情况和稳定状况确定边坡防护(支护)型式。本项目路堑边坡稳定、坡面冲刷轻微,每级边坡高度8~10m,坡比均大于等于1:0.5,锚杆采用φ16锚杆,锚孔钻孔孔径为40mm。钻孔完毕,应将孔内岩粉吹干净;锚杆杆体使用前应平直﹑除锈﹑除油,注浆用C30砂浆且砂浆应拌合均匀,随伴随用,应在初凝前用完,并严防石块杂物混入。
挂铁丝网喷播有机基材施工交底
挂铁丝网喷播有机基材施工交底
日期:
工程名称
盘县新农村村通村组路网全覆盖建设工程(封家湾至太阳庙公路)
交底单位
交底内容
挂铁丝网喷播有机基材施工交底
交底部位
边坡防护
交底内容:
一、施工方法:
1、本项目植草防护主要是挂网喷播有机基材护坡,施工方法:在修整好的路基挖方边坡坡面上施工φ16锚固钢筋→悬挂镀锌铁丝网→施工纵、横向φ12钢筋框条并与锚筋焊接→将镀锌铁丝网与纵、横向钢筋框条用φ2.2镀锌铁丝扎牢,同时使镀锌铁丝与坡面的距离保持4~5cm→喷播7cm的有机基材(要求尽量从正面进行喷射,凹凸部死角要补喷)喷播3cm含有草籽的有机基材。
客土喷播与植生袋复绿的区别应用
客土喷播与植生袋复绿的区别应用摘要:随着我国可持续发展战略的实施,国家对各类矿山及基础设施建设的地质(生态)环境保护、地质(生态)环境恢复及地质(生态)环境治理的要求也在逐步提升。
因此在矿山闭坑后的边坡治理或基础设施建设中,生态和谐已成为重要发展方向。
本文结合客土喷播和植生袋复绿两种不同的施工工艺,在不同类型、类别的边坡治理中的实践应用,对客土喷播和植生袋复绿的环境条件、机械设备、材料选择、施工工艺等方面做了详尽的介绍,并就客土喷播和植生袋复绿在边坡治理中的的适用条件、实施方案的改进等方面进行了探讨。
关键词:植生袋;客土喷播;边坡治理1.客土喷播技术应用的概况1.1国外、国内客土喷播技术的发展状况客土喷播技术在发达国家边坡防护中的应用已有较长的历史,现其技术已经发展得比较成熟。
最早于1936年在美国得到应用,其后日本对客土喷播技术进行了比较深入的研究和应用并将其发展成一门生态防护技术。
客土喷播技术在我省发展较早,广泛运用于各类矿山闭坑后的边坡治理、公路岩质路基边坡绿化防护等。
从实际治理效果看,该项技术运用成熟,经过多次改良、推广应用取得了较好的效果。
2.客土喷播技术的基本原理客土喷播是将植物种子、肥料、保水剂、土壤、有机物、稳定剂等混合物充分混合后,通过高压设备和喷射机按设计厚度均匀喷到需防护的工程坡面,经过养护管理后,植物发芽成长,达到快速绿化贫瘠坡面的目的。
2.1土壤学原理众所周知,土壤和水分是植物生长的基本条件之一。
不同植物对土壤基础厚度要求不同,同时喷射基质厚度、山体状态、所处地区的年降雨量和边坡坡率有着较大关系。
而岩质边坡或是土质贫瘠边坡植物生长困难。
客土基质含有丰富有机质,其保水性和保肥性较一般土壤好,适合植物生长的基质厚度也较小。
因此,通过喷射机将利于植物生长、发育的基质按照不同的物种所需基础厚度喷射附着到坡面上,经过养护管理后植物生长繁殖。
除植物生长所需基质厚度外,土壤的酸碱性对植物生长也有影响,过酸或过碱土质均不利于植物生长。
路基边坡植草防护施工方案
路基边坡植草防护施工方案XXXK66+000~K66+061.5段路基边坡植草防护工程施工方案一、工程概况宜昌至巴东高速公路是《国家高速公路网规划》(7918网)中上海至成都公路上最后一段开工建设的项目,也是六百里川江三峡库区北岸唯一的陆上快速通道。
它的建设对于进一步完善国家高速公路网,沟通东中西部联系,加峡库区乃至西部资源开发,促进鄂西生态文化旅游圈建设,支援国家西部战略的实施具有重大意义。
二、编制依据本工程的编制依据包括《公路工程技术标准》、《公路工程路基施工技术规范》、《湖北省宜昌至巴东(鄂渝界)公路建设环境保护管理办法(试行)》、本合同段总体施工方案及两阶段施工图、当地的地形、工程地质、水文地质、气象等自然条件资料,以及我公司配置的人力和XXX的经验和技术。
三、编制原则在编制本工程方案时,我们遵循了以下原则:充分利用时间和空间、人尽其力、物尽其用、工艺和设备配套的优选、最佳技术经济决策、专业化分工与紧密协作相结合、供应与消耗的协调。
四、地形、地貌、交通及气候、水文情况本项目地处中纬度,属亚热带大陆性夏热潮湿气候区,光照充足,具明显的大陆气候性特征。
年平均降水量为992.1~1404.1毫米之间。
雨水丰沛,多在夏季,比较长的降水过程都发生在6~7月份,雨热同季,全年气温较高,无霜期较长,年平均气温为13.1℃~18℃,但随着海拔高度上升而递减,每上升100米降低0.6℃。
7月平均气温24.1℃~28.8℃,元月平均气温1.7℃~6.5℃。
虽然极端最高气温可达41.4℃,但最低气温只有-15.6℃。
本路段区域季风较明显,夏季多东南风,冬季多东北风,年平均风速为每秒2.17米。
全境气候温和、湿润,冬寒期短,无冻土现象。
本项目为残丘地貌,表现为低缓的残丘、宽的沟谷。
长舌状、鸡爪状、圆丘状山脊和沟谷相间出现。
该段出露地层以奥陶系炭质页岩为主。
河流冲洪积平地区地层以粘性土和松散砂卵石为主。
该段路线在枫林-排市背斜中心核部中展布,构造条件简单。
喷播植草(撒草籽)、喷混植生施工作业指导书
贵广铁路GGTJ-2标路基工程编号:喷播植草(撒草籽)、喷混植生施工作业指导书单位:XXXXXXXXXXXXXXXX编制:XXX审核:XXX批准:XXX20XX年X月X日发布20XX年X月X日实施喷播植草(撒草籽)、喷混植生施工作业指导书1适用范围本作业指导书适用于新建XX铁路XXXX-X标段路基喷播植草(撒草籽)、喷混植生施工。
2技术准备2.1内业准备施工前组织技术人员认真学习施工组织设计,阅读、审核施工图图纸,充分了解设计意图,澄清有关技术问题,熟悉技术规范和技术标准,制定安全保证措施和应急预案。
对施工人员进行技术交底,对参加施工人员进行岗前技术培训,考核合格后持证上岗。
熟悉图纸,明确防护类型、喷播范围与草种,掌握喷播季节与时机。
喷播植草的配比已通过试验室或现场试验确定。
2.2外业准备进行喷播植草的相关机械、物资已准备。
路基边坡已完成喷播植草之前的各项工序,如人字形骨架护坡、锚杆框格梁、骨架内回填土等,并验收合格。
3技术要求⑴路基排水体系完善。
⑵路基断面经过测量,满足设计要求。
⑶草种发芽率大于80%。
⑷通过试验确定喷播配合比。
3.1施工参数及工艺流程3.2施工参数⑴应选用适宜于当地气候条件且抗逆性强的乡土草种,宜采用3~4种冷、暖型混合草种,常用草种如糖蜜草、狗牙根、柱花草、狗尾草、高羊茅、多年生黑麦草、百喜草等。
同时要求混合草种中应含有根系发达、枝叶茂盛、并能迅速生长的低矮灌木种子。
⑵喷播植草、撒草籽、喷混植生适用条件如下表:⑶喷播植草草籽含量每平方米不少于140g。
批量种子应进行抽检,抽检项目包括种子净度、种子发芽试验、种子活力测定等。
⑷大面积喷播前应进行试播,以得到合理的配合比,将混合料按一定比例加水制成喷投物料,喷投物料应具有一定的稳定性,喷到预订的坡面上切忌沿坡面流动。
⑸施工完毕后进行精细的养护管理,包括覆盖、浇水、施肥和病虫害防治等,养生期不少于30天。
对漏喷、草籽发芽成活过稀部位要进行补喷或补种。
边坡挂网喷播绿化施工说明
边坡挂网喷播绿化施工【2 】解释一、喷播工程材料:1、绿化基质:重要由腐质有机质.混杂肥.粗纤维(或稻壳).粘合剂.保水剂等.2、混杂草种:狗牙根草籽.小叶白喜草草籽和高羊茅草籽,比例为4:3:3.3、植生土:选择工程地原有的地表栽种土(红壤土),打碎风干,过10*10mm筛.4.网:选用¢12-14号铁丝,7.5*7.5cm网孔的铁丝格网.5.锚杆:锚杆长度为40-60cm,¢10 mm圆钢,视边坡前提可作调剂.二、重要施工工艺流程:清算坡面搭脚手架打锚杆挂网加固喷客土喷草盖无纺布养护三、施工工艺:1、将铁蒺藜沿坡面顺势铺下,网与网之间采用平行对接,不反复搭接.铺设应拉紧网,摊平整顺后,用锚杆将网从上至下固定,网眼挂入锚杆后,运用铁丝扎紧,两网之间有闲暇的也运用铁丝扎稳固.固准时应依据须要在网与坡面间放置垫块,以使钢丝网与坡面的距离保持有5-7cm.锚杆横向及纵向间距为50-100cm,视边坡土质可略做调剂.2、在坡顶处,铁蒺藜应伸出坡顶20cm,埋置于坡顶填土中.3、土料过筛:混杂基估中粘性红土应进行过筛,筛网直径1.5cm,把泥土中杂物和石块筛去.大块土打碎过筛.4、土与物料混杂:将各外加物料按照配比倒入泥土中进行干料混杂,可运用人工或机械混搅拌.如红壤过干,可参加适量的水,拌合后标准为用手抓混杂料能成团,松开失落地能散开为度,物料随拌随喷,不宜放置太久.5、运用喷射机将混杂平均的有机基材喷于坡面,喷射应尽可能从正面进行,凹凸部分及逝世角部分要喷射充分,喷射的厚度为10-20cm,个中铁蒺藜之上要保证有2-3cm的基材.6、有机材喷射完成后,用喷播机将含有草种的养分泥平均地喷播于有机基材上.7、无纺布笼罩时,运用U形骑马钉固定,留意不要留接缝.无纺布笼罩后应留意不雅察种子抽芽和发展情形,待草种功效叶发展稳固后再实时撤除无纺布.8、视具体情形,可在坡面栽种适量三角梅或迎春或扦插蟛蜞菊.9、视具体情形,可在坡顶砌截水沟.。
基材喷播绿化结构组成
基材喷播绿化结构组成第一篇:基材喷播绿化结构组成1、基材喷播绿化结构组成1.1系统锚杆采用φ25的螺纹钢,长8 m,间距2 m×2 m,梅花状布置;固网锚杆采用φ12的螺纹钢,长0.6 m,间距1 m×1 m,梅花状布置。
1.2防护网防护网采用14#号镀锌铁丝网,制成双扭形式,网洞5cm×5cm,用镀锌绑丝或砼垫块固定铁丝网。
1.3有机基材主要成份是:活性黏性种植土、腐殖土、草木纤维、粘合剂和保水剂。
基材喷射厚度10cm,基材中的粘性红土、腐殖土、营养土的比例为8:1:1(体积比)。
每方基材中外加材料含量:草木纤维0.9kg,稻草纤维10kg,粘合剂150g,复合肥10kg。
1.4椰纤维网在喷完基材后铺一层椰纤维网。
椰纤维网主要作用是前期稳定基材,同时在一段时间后其自身可以分解成为有机物,为植被提供养分。
1.5草种的培育采用液压喷播草种,草种选用高羊茅、狗牙根和百喜草,每平方米种子用量30g,配比5:3:2。
同时在坡顶处应适当增加种子用量,在坡脚处加入部分灌木种子,以形成立体绿化。
1.6排水设施平台内侧与上级坡面做成“V”字型排水沟,10cm 砂浆抹面;在坡面适当位置设急流槽。
2、护坡原理2.1基材和岩石坡面的结合原理(1)、基材中的玻璃纤维在基材喷射到坡面时,其中纤维的一头绞在坡面铁丝网上,另一头粘在基材中;而黏土则粘在岩石和铁丝网及椰纤维网上。
(2)、表层椰纤维网能有效的防止暴雨冲刷,保证基材和种子不被冲刷。
根据在一般土质边坡的测试,原来土质边坡能抵挡1.0米/秒的水流速度,而加一层椰纤维网后能抵挡的水流速度是3.0米/秒。
(3)当铁丝网和椰纤维网在基材中锈蚀后,它的连接筋的作用消失,但草本植物的根系网已将坡面上草、基材和岩石紧紧相连。
2.2有机基材(1)、有机基材具有很强的抗旱性,并且有很强的粘性,从而保证与岩石坡面可以结合良好,对坡面进行防护。
(2)、基材的强度,基质的内聚力保证基质的自身的整体稳定性与铁丝网结合共同形成一层牢固的防护层。
喷混植生护坡施工技术交底
技术交底书编号:
主要内容:
一、适用范围
适用于XX的喷混植生护坡施工。
包括:人字型截水骨架、锚杆框架梁。
二、施工工艺流程
施工工艺流程见下图
施工工艺流程图
三、施工方法
(1)施工时间选择
合理安排施工工期,优先选择在春秋季节(3~5月、9~10月)进行挂网喷混植生施工。
(2)清理整平坡面
按设计的坡率、坡高、平整度修整路基边坡坡面,人工清理坡面浮石、浮土等,并且做到处理后的坡面斜率一致、平整,无大的突出石块与其他杂物存在,对于光滑岩石要采用取挖凿横向平行沟等措施进行加糙处理,以免基材下滑,使其有利于基材和岩石表面的自然结合。
对于较大的凹坑,采用片石嵌补与坡面齐平。
喷播基质层配合比 DOCX 文档
菌肥
200g
菌肥 1Kg 4 铁皮碗
水:水泥= 0.45:1~0.5:1
之间
(坡面钢绳锚杆注浆配合比)
黄土
(地表土)
泥炭土
草
磷肥
保水剂
粘合剂
菌肥
坡面喷播用基质原材料设计配合比
材料名称
黄土 (粘土)
草纤维
材料用量 100Kg
5Kg
谷壳 5Kg
蛭石 有机肥 复合肥 磷肥 保水剂 粘合剂 菌肥
3Kg
20Kg
30g
50g
35g
35g
200g
坡面喷播用基质原材料(折算成)施工配合比
材料名称
黄土 (地表土)
草纤维
材料用量
500Kg 2 铲斗
25Kg 5包
谷壳
25Kg 5包
蛭石 有机肥 复合肥 磷肥 保水剂 粘合剂 菌肥
15Kg 1包
100Kg 150g
250g
175g
175g
1Kg
4 包 1 浅白碗 1 铁皮碗 1 满白碗 1 满白碗 4 铁皮碗
说明:1 铲斗黄土(地表土)约 500 斤,草纤维 1 包 10 斤,谷壳 1 包 10 斤,蛭石 1 包 30 斤, 有机肥 1 包 50 斤;另:复合肥、磷肥、保水剂、粘合剂、菌肥用碗具量取:1 浅白碗 3 两左右,1 满白碗接近 4 两(4 两不到一点),1 小铁皮碗 0.5 斤。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基质喷播植生材料配比
(每立方米喷混基质,喷射厚度以10cm计)
1.轻质土壤过筛的优质肥土:以菜园土、肥沃轻壤土为宜,注意剔除或灭杀杂草种子0.7/立方;
2.有机纤维森林腐殖土、草炭土、泥苔、高温腐熟粉碎的秸杆:0.3/立方;
3.氨化纤维(木纤维、草纤维等):10kg
4.缓释长效复合肥至少能有效提供植物生长所需必要元素和微量元素20周以上:3kg
5.腐殖酸:1kg
6.保水剂:吸水倍率200~400倍,田间寿命5年以上,中颗粒1.5-3kg
7.粘合剂,能提高土壤团聚力、有效防止径流冲蚀:0.5-1kg 8.中性硅酸盐类水泥:增强基质与基层土石的结合能力,有助基质成形稳固10kg
9.植物种子狗牙根+白三叶+黑麦草(+其它)=150+100+50(+50)(g)=300(350)g(南北方各地气候特点不一,植物种子有所筛选)。
