三峡大坝
功在wenku.baidu.com代 利在千秋

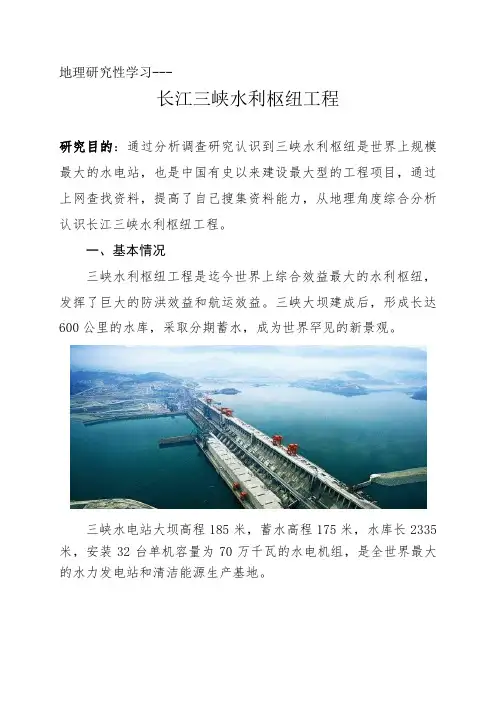

1.工程位置 三峡工程
坝址位于湖北省宜昌市 三斗坪中堡岛,工程距 宜昌约38公里,是当今 世界上最大的水利枢纽 工程。河段全长约200, 上起四川奉节白帝城, 下迄湖北宜昌南津关, 由翟塘峡、巫峡、西陵 峡组成。选定的坝址位 于西陵峡中的三斗坪镇。 选定的坝线在左岸的坛 子岭及右岸的白岩尖之 间,并穿过河床中的一 个小岛中堡岛。该岛左
程外,主要进行一期围堰填筑,导流明渠开挖等。 二期工程6年(1997―――2003年),工程主要
任务是修筑二期围堰,左岸大坝的电站设施建设及 机组安装等。
三期工程6年(2003―――2009年),进行右岸 大坝和电站的施工,并继续完成全部机组安装。届 时,三峡水库将是一座长达600公里,最宽处达 2000米,面积达10000平方公里,水面平静的峡谷 型水库。
枢纽最大泄洪 能力116110立 方米/秒;施工 导流洪水洪峰 流量7230083700立方米/ 秒;截流流量 8480-11600立 方米/秒
3.三峡工程的巨大效益
三峡工程是中国,也是世界上最大的 水利枢纽工程,是治理和开发长江的关键性骨干工 程。它具有防洪、发电、航运等综合效益。
防洪 防洪是兴建三峡工程的首要目标,可
正在施工中和建成的水电站组图
通航建筑物
通航建筑物包括永久船闸和升船机。 永久船闸为双线五级连续梯级船闸。单级闸室有效 尺寸为280×34×5米,可通过万吨级船队,升船机 一次可通过一条3000吨的客货轮。
坝址年径流量4510亿立方米设计洪水洪峰流 量98800立方米/秒,相应下泄量69800立方米 /秒
其它各项指标均属世界第一
三峡水利枢纽大坝为混凝土重力式,挡水前沿总长2345米,最大坝高181 米,坝体总混凝土量为1486万立方米,
水电站 电站坝段位于大坝两侧,设有电站进水 口。 水电站采用坝后式布置方案,共设有左、右两 组厂房。共安装26台水轮发电机组,左厂房安装14台,
右厂房安装12台。
有效地控制长江上游洪水。经三峡水库调蓄,可使 荆江河段防洪标准由现在的约10年一遇提高到100 年一遇。
发电
安装单机容量70万的水轮发电机组26台, 三峡水电站总装机容量1820万千瓦,年平均发电量 846.8亿千瓦时。它将对华东、华中和华南地区的经 济发展、减少环境污染、缓解能源紧张状况起到重 大的作用。
大坝
拦河大坝为混凝土重力坝,坝轴线全长 2309.47米,坝顶高程185米,最大坝高181米。设 有23个泄洪深孔,底高程90米,深孔尺寸为7×9米, 其主要作用是泄洪。
三峡水利枢纽主体(含导流)建筑物施工总工程量包括:建筑物基础土石方开挖 10283万立方米,混凝土基础2794万立方米,土石方填筑3198万立方米,金属结构 安装25.65万吨,水电站机电设备安装26台套、1820万千瓦。除土石方填筑量外,
2.工程特点
三峡工程规模宏大、经济效益显著,是世界上 最大的水利工程,也是治理长江、开发长江的主体 工程。
三峡工程的枢纽布置
主要建筑物由大坝、水电站、通航建筑 物三大部分组成。大坝位于河床中部,即原主河槽 部位,两侧为电站坝段和非溢流坝段。水电站厂房 位于两侧电站坝段之后。永久通航建筑物均布置于
三峡水电站供电区域图
3.航运
三峡水库将显著改善宜昌至重庆660公 里的长江航道,万吨级船队可直达重庆港。航道单 向年通过能力可由现在的约1000万吨提高到5000万 吨,运输成本可降低35-37%。
4.三峡工程的工期 三峡工程分三期,总工期17年 一期工程5年(1993――1997年),除准备工
2001年工地施工全景图
2002年工地施工全景图
三峡工程建成后的模型
三峡大坝夜景
三峡库区
三峡工程正常蓄水至175米时,三峡大坝前会形成一个 世界上最大的水库淹没区。淹没陆地面积632平方公里,淹 没城市2座、县城11座、集镇116个。
正常蓄水位175米,总库容393亿 立方米,其中防洪库容221.5亿立 方米,能够抵御百年一遇的特大 洪水
