环氧煤沥青特加强级防腐
管道防腐工程常用规格及技术标准

钢制管道防腐技术标准及规格
一、环氧煤沥青防腐
1、技术标准:埋地钢质管道环氧煤沥青防腐层的设计与施工执行SY/T0447—96标准。
2、防腐层等级与结构
环氧煤沥青防腐层分为普通级、加强级、特加强级三个等级。
其结构由一层底漆和多层面漆组成,面漆层间可加玻璃布增强。
防腐层的等级与结构见下表。
防腐层等级与结构
替。
(2)在腐蚀环境恶劣或用户要求的情况下,防腐层可适当增加面漆层数。
3、常用环氧煤沥青防腐管线规格
二、硬质聚氨酯泡沫塑料防腐
1、执行标准:埋地钢质管道硬质聚氨酯泡沫塑料防腐保温层的质量执行SY/T4015—1996.
2、防腐层结构:埋地钢质管道硬质聚氨酯泡沫塑料防腐保温层是由防腐层-—保温层——保护层组成的复合结构。
防腐层-—指防腐涂料或具有防腐性能的热熔胶层;
保温层—-指泡沫塑料层;
防护层-—指聚乙烯塑料层;
防腐层材料及厚度由设计确定,但厚度不应小于80um。
保温层厚度应采用经济厚度计算法确定,但不应小于25mm。
防护层厚度应根据管径及施工工艺确定,但不应小于1。
2mm.(常见保温层、防护层规格见下表.)
防腐保温层端面必须用防水帽密封防水。
3、常用硬质聚氨酯泡沫塑料管规格。
环氧煤沥青加强级防腐施工方案

环氧煤沥青加强级防腐施工方案嘿,各位亲爱的朋友们,今天咱们来聊聊环氧煤沥青加强级防腐施工方案。
这可是个大工程,涉及到管道、设备等各种领域,下面我就用我那十年的方案写作经验,给大家详细讲解一下。
一、工程概述得给大家普及一下环氧煤沥青加强级防腐的基本概念。
这玩意儿主要是针对金属、混凝土等材质进行防腐处理,防止腐蚀介质侵入,延长使用寿命。
咱们这个工程就是要在管道、设备表面涂上这层神奇的防腐涂料,确保工程的安全稳定运行。
二、施工准备1.材料准备:选用优质的环氧煤沥青涂料,确保涂料质量符合国家相关标准。
同时,准备好相应的稀释剂、固化剂等辅助材料。
2.设备准备:准备好喷涂设备、打磨机、清洁工具等,确保施工顺利进行。
3.人员准备:组建一支专业的施工队伍,对施工人员进行技术培训,确保施工质量。
4.施工环境准备:确保施工环境温度、湿度适中,避免阳光直射,确保涂料施工质量。
三、施工步骤1.表面处理:对管道、设备表面进行打磨、清洁,去除表面的污垢、锈迹,确保表面光滑、干净。
3.中涂施工:在底涂料干燥后,涂刷一层中涂料,形成防腐层。
4.面涂施工:在中涂料干燥后,涂刷一层面涂料,提高防腐层的耐腐蚀性能。
5.固化养护:涂料施工完成后,进行固化养护,确保涂料充分固化,达到预期的防腐效果。
四、施工注意事项1.施工过程中,严格遵循涂料施工规范,确保涂料质量。
2.注意施工环境的温度、湿度,避免涂料施工质量问题。
3.施工人员要佩戴防护用品,确保安全施工。
4.施工过程中,如遇特殊情况,及时与项目负责人沟通,调整施工方案。
五、施工验收1.施工完成后,对防腐层进行检查,确保涂层均匀、无遗漏。
2.检查涂料固化程度,确保涂料充分固化。
3.对施工质量进行评估,确保施工符合国家相关标准。
4.验收合格后,进行工程交付。
六、后期维护1.定期对防腐层进行检查,发现问题及时处理。
2.避免腐蚀介质对防腐层的破坏,确保工程安全运行。
3.做好防腐层的保养工作,延长使用寿命。
环氧煤沥青防腐管技术质量标准

环氧煤沥青防腐管技术质量标准
1.环氧煤沥青防腐管技术质量指标符合《埋地钢质管道环氧煤沥青涂层技术标准》SY/T 0447—96
2.钢管防腐等级符合设计要求,各种防腐等级的防腐结构符合下表规定:
防腐层等级与结构
3.成品防腐管出厂验收标准
工艺流程图
∠
工序管理点明细表
坡口、钝边自检表
技术员: 质检员: 操作员: 年月日年月日年月日
坡口、钝边加工作业指导书
钢管外表面喷砂作业指导书
管道防腐补伤作业指导书
管道环氧煤沥青补口作业指导书
管道辐射交联热收缩套(带)补口作业指导书
涂料配置作业指导书
涂底漆作业指导书
涂面漆作业指导书
环氧煤沥青涂敷及玻璃布缠绕作业指导书
防腐层检验作业指导书。
压力管道隐患整改环氧煤沥青特加强级技术交底

(2).除锈之前,应完成所有的加工工作,并将所有毛刺、锋利的边角、起层等表面缺陷清理干净、磨光。

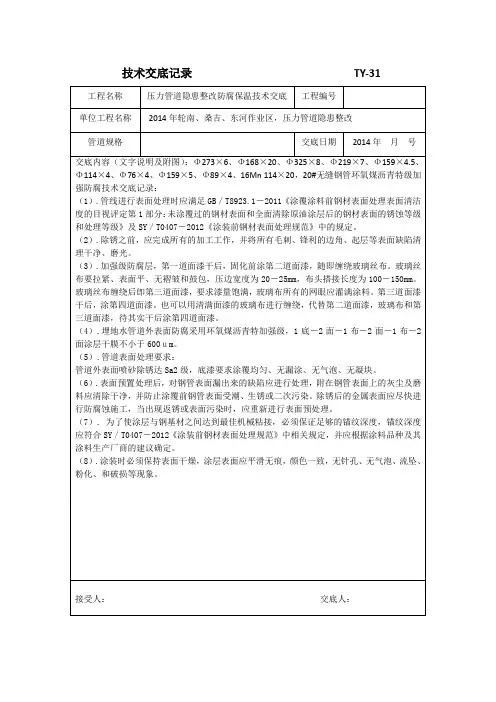

技术交底记录TY-31
工程名称
压力管道隐患整改防腐保温技术交底
工程编号
单位工程名称
2014年轮南、桑吉、东河作业区,压力管道隐患整改
管道规格
交底日期
2014年月号
交底内容(文字说明及附图):Φ273×6、Φ168×20、Φ325×8、Φ219×7、Φ159×4.5、
Φ114×4、Φ76×4、Φ159×5、Φ89×4、16Mn 114×20,20#无缝钢管环氧煤沥青特级加强防腐技术交底记录:
(4).埋地水管道外表面防腐采用环氧煤沥青特加强级,1底-2面-1布-2面-1布-2面涂层干膜不小于600um。
(5).管道表面处理要求:
管道外表面喷砂除锈达Sa2级,底漆要求涂覆均匀、无漏涂、无气泡、无凝块。
(6).表面预置处理后,对钢管表面漏出来的缺陷应进行处理,附在钢管表面上的灰尘及磨料应清除干净,并防止涂覆前钢管表面受潮、生锈或二次污染。除锈后的金属表面应尽快进行防腐蚀施工,当出现返锈或表面污染时,应重新进行表面预处理。
(7).为了使涂层与钢基材之间达到最佳机械粘接,必须保证足够的锚纹深度,锚纹深度应符合SY/T0407-2012《涂装前钢材表面处理规范》中相关规定,并应根据涂料品种及其涂料生产厂商的建议确定。
(8).涂装时必须保持表面干燥,涂层表面应平滑无痕,颜色一致,无针孔、无气泡、流坠、粉化、和破损等现象。
环氧煤沥青防腐涂料施工参数

环氧煤沥青防腐涂料施工参数环氧煤沥青涂料施工方案:1、1 方案一轻型防腐:漆膜厚度约为0、2-0、5mm、可用于地下保温管、地沟管道、大罐内外壁、化工设备、煤气柜、水库电站、污水池等。
一层底漆(环氧富锌底漆或环氧铁红底漆或环氧煤沥青底漆)每平方的用量为0、3kg 二层面漆( 环氧煤沥青防腐涂料面漆)每平方的用量为0、4-0、9kg1、2 方案二普通防腐漆膜厚度约为0、4-0、5mm,可用于直接埋地管道及埋地设备内外壁。
一层底漆(厚浆型环氧煤沥青防腐涂料底漆),每平方的用量为0、3kg一层玻璃丝布,每平方的用量为1、1平方米三层面漆(厚浆型环氧煤沥青防腐涂料面漆),每平方的用量为0、7-0、9kg方案三加强级防腐:漆膜厚度约为0、6-0、8mm,用于穿越高盐、碱地、沼泽或其它叫恶劣环境。
一层底漆(厚浆型环氧煤沥青防腐涂料底漆),每平方的用量为0、3kg二层玻璃丝布,每平方的用量为2、2平方米四层面漆(厚浆型环氧煤沥青防腐涂料面漆),每平方的用量为0、9-1、50kg方案四特加强级:漆膜厚度约为1、6-2mm,用于穿越道路建筑物的地下钢构件。
一层底漆(厚浆型环氧煤沥青防腐涂料底漆),每平方的用量为0、3kg七层玻璃丝布,每平方的用量为7、7平方米九层面漆(厚浆型环氧煤沥青防腐涂料面漆),每平方的用量为1、8-2、0kg2、环氧煤沥青涂料涂装注意事项:2、1 底漆、面漆都是双组分分装组成,涂装前按比例调制、搅拌均匀、熟化半小时方可进行涂装。
2、2 涂装涂层间隔时间以漆膜表干后进行涂刷为好,对包敷玻璃布的涂层体系,应再涂装面漆的同时进行包敷玻璃布,以便使玻璃布浸透漆料,保证层面涂装质量。
2、3 涂底漆前,金属表面要进行喷砂除锈、除油等处理,应达到标准Sa2、5级。
2、4 漆膜完全固化后(一般七天)可以埋设使用、。
埋地管道环氧煤沥青防腐 防腐层等级与结构

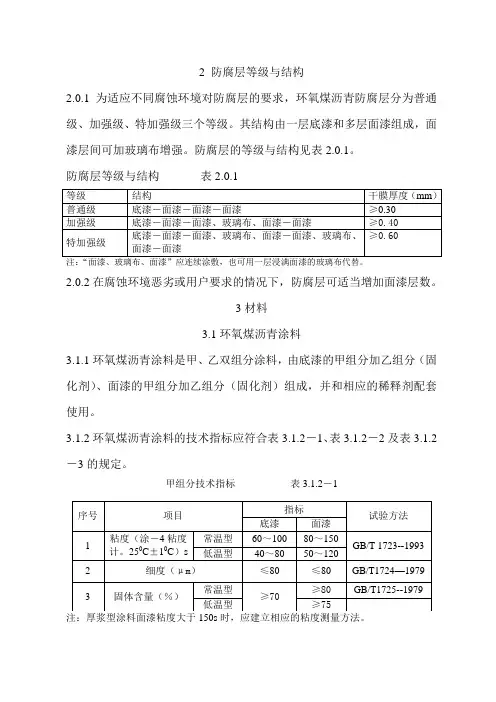

2 防腐层等级与结构2.0.1为适应不同腐蚀环境对防腐层的要求,环氧煤沥青防腐层分为普通级、加强级、特加强级三个等级。
其结构由一层底漆和多层面漆组成,面漆层间可加玻璃布增强。
防腐层的等级与结构见表2.0.1。
防腐层等级与结构表2.0.1注:“面漆、玻璃布、面漆”应连续涂敷,也可用一层浸满面漆的玻璃布代替。
2.0.2在腐蚀环境恶劣或用户要求的情况下,防腐层可适当增加面漆层数。
3材料3.1环氧煤沥青涂料3.1.1环氧煤沥青涂料是甲、乙双组分涂料,由底漆的甲组分加乙组分(固化剂)、面漆的甲组分加乙组分(固化剂)组成,并和相应的稀释剂配套使用。
3.1.2环氧煤沥青涂料的技术指标应符合表3.1.2-1、表3.1.2-2及表3.1.2-3的规定。
甲组分技术指标表3.1.2-13.1.3进厂的每批涂料应提供表3.1.2-1的1~2项及表3.1.2-2的1~5项规定的数据。
在涂料配方调整,原材料或生产工艺有重大变动时,应提供表3.1.2-1、表3.1.2-2和表3.1.2-3规定的全套数据。
注:漆膜应先按《管道防腐层检漏试验方法》的方法A进行湿海棉低压检漏,无漏点试件方可进行试验。
3.2玻璃布3.2.1 采用玻璃布作防腐层加强基布时,宜选用经纬密度为(10×10)根/cm2、厚度为0.10~0.12mm、中碱(碱量不超过12%)、无捻、平纹、两边封边、带芯轴的玻璃布卷。
3.2.2不同管径适宜的玻璃布宽度见表3.2.2玻璃布宽度表3.2.23.3材料验收3.3.1底漆、面漆、固化剂和稀释剂四种配套材料应由同一生产厂供应。
3.3.2涂料应有包括厂名、生产日期、存放期限等内容完整的商品标志、产品使用说明书及质量合格证、否则应拒收。
3.3.3涂料说明书内容应包括涂料技术指标、各组分的配合比例、漆料配制后的使用期、涂敷使用方法、参考用量、运输及储存过程的注意事项等。
3.3.4涂料应按《涂料产品的取样》规定的取样数目进行抽查,质量符合本标准第3.1.3条的规定为合格。
环氧煤沥青加强级防腐施工方案

环氧煤沥青加强级防腐施工方案工程概述山西三维集团给水干管改线管道防腐工程位于山西省洪洞县赵城镇侯村三维集团新征地区域,所有管道及管件需要作喷砂除锈、环氧煤沥青加强级防腐。
需要进行防腐的管道规格为Dg700*10 ,约1170m ,总面积约2645m 2 ,除锈采用喷砂除锈并达到Sa2.5 级的质量要求。
2、编制依据1.山西三维集团有限公司提供的技术要求。
2.施工技术标准《涂装前钢材表面处理规范》(SYJ4007-86 )《埋地钢质管道环氧煤沥青防腐层技术标准》(SYJ28-87 )3、施工准备3.1 建立项目组织按如下构架建立现场项目组织,明确项目部各人员的职责,保证现场施工的安全、高速、有效运行.3.2 教育与培训由项目部组织,公司工程部负责,利用国家法规、各相关单位的安全规定和制度以及本施工方案和公司的安全操作规程,对所有参与施工的人员进行教育与培训;必要或业主有要求时,尚需请专业人员对我公司员工进行特别培训。
培训的主要内容是:A)安全制度与措施1、安全施工操作规程A) 工艺操作规程1、防腐蚀施工工艺操作规程A)质量标准与控制措施1、国家或行业有关防腐的质量检验评定标准2、设计资料规定的质量标准A) 施工现场文明施工管理1、业主的施工现场管理规定2、岳唐公司的现场管理规定3.3 临时设施建设所有的施工临时设施将建在业主指定的区域和地点。
在业主指定的现场范围内搭建一个临时的封闭式喷砂工房,防止尘埃飞扬,保护环境。
喷砂工房必须具有足够的面积和净空,保证大直径管道的顺利施工。
由于工作量较大,喷砂场地需要有足够的周转面积,同时需要建立一个临时仓库,用以储备材料。
施工现场的办公临设主要采用我公司的移动式办公集装箱。
在业主的指定下,将施工现场的施工用临时水、临时电等接引至喷砂现场。
现场生活临时设施利用我公司在山西三维中学体育场的临时设施。
3.4 材料与机械准备工程施工采用包工包料形式。
现场施工所需的设备与材料都由施工单位负责。
环氧煤沥青加强防腐做法

环氧煤沥青加强防腐做法一、环氧煤沥青的特性1. 环氧煤沥青具有较高的耐腐蚀性能,能够有效地防止钢结构受到大气、水、土壤和化学介质等腐蚀的侵蚀。
2. 环氧煤沥青具有较高的附着力和耐磨性,能够保持防护层的完整性和稳定性。
3. 环氧煤沥青具有较高的耐热性和耐冷性,能够适应不同环境条件下的需要。
4. 环氧煤沥青具有良好的抗压性和抗拉性,能够承受一定的机械载荷。
5. 环氧煤沥青具有较好的耐候性,能够长时间保持防护效果。
二、环氧煤沥青加强防腐做法1. 表面处理在进行环氧煤沥青防腐处理之前,首先需要对钢结构表面进行处理。
通常可以采用除锈、打磨、清洗等方法,将表面的油污、锈蚀物和尘埃清除干净,以保证环氧煤沥青的附着力。
2. 底漆涂刷在进行环氧煤沥青防腐处理之前,通常会先进行底漆涂刷。
底漆的作用是增强环氧煤沥青的附着力,提高防腐效果。
底漆的选择要慎重,通常应选择对环氧煤沥青具有良好相容性的底漆。
3. 环氧煤沥青涂刷环氧煤沥青通常是通过喷涂、刷涂或滚涂等方法涂抹在钢结构表面。
在涂刷环氧煤沥青时,需要保证涂层均匀、完整,确保防护效果。
涂刷时应注意避免产生空鼓、起泡、流挂等缺陷。
4. 检验验收在环氧煤沥青加强防腐处理完成后,需要进行验收检验。
通常应检查涂层的厚度、附着力、韧性、硬度、色泽等指标,确保涂层符合设计要求。
同时还应注意检查是否有漏涂、错涂等现象,及时进行修复补救。
5. 定期维护完成环氧煤沥青加强防腐处理后,应加强定期维护。
定期检查已涂层的情况,发现问题及时处理,确保防护效果长期持久。
同时还需要定期进行涂层维护、修复,及时补漏、补损。
通过以上的环氧煤沥青加强防腐做法,可以有效地延长钢结构的使用寿命,防止腐蚀对工程造成的损害。
在工程建设中,应根据具体情况选择合适的环氧煤沥青材料和适当的防护工艺,确保工程的安全稳定。
环氧煤沥青加强级防腐施工方案

环氧煤沥青加强级防腐施工方案一、施工准备在进行环氧煤沥青加强级防腐施工前,需要做好充分的施工准备工作。
首先,确定施工的具体位置和范围,清理工作区域,确保表面平整,无明显污物和杂物。
其次,检查施工设备和材料,确保齐全,并对设备进行必要的维护保养工作。
二、基层处理在施工前,需要对基层进行处理,保证环氧煤沥青加强级防腐层能够牢固附着在基层表面上。
首先,对基层表面进行清理和打磨,去除松动的部分,并修复裂缝和伤痕。
然后,进行底漆处理,提高基层表面的附着力和密封性,确保后续环氧煤沥青加强级防腐层的效果。
三、环氧煤沥青加强级防腐施工1. 防腐涂料配制首先,按照产品说明书的比例要求,将环氧煤沥青加强级防腐涂料进行混合搅拌,保证其混合均匀。
在混合的过程中,要注意控制好涂料的温度和稀释剂的添加比例,以保证涂料的质量和性能。
2. 涂装工艺施工人员应穿戴好防护用具,如手套、口罩等,以免接触涂料对健康造成危害。
在施工过程中,应根据涂料的干燥时间和固化周期,合理安排涂装工艺,确保涂料的质量和均匀度。
在每次涂装之后,应进行相应的检查,及时修补涂料不均匀或漏涂的部分。
3. 环氧煤沥青加强级防腐层厚度在施工时,要根据设计要求和防腐性能要求控制环氧煤沥青加强级防腐层的厚度。
一般来说,厚度在一定范围内,能够更好的增强防腐效果。
但是也要注意避免涂层过厚,影响环氧煤沥青加强级防腐层的附着力和耐腐蚀性能。
四、施工质量控制在施工过程中,应进行严格的质量控制,包括涂层厚度、涂布均匀度、固化情况等方面的检查。
施工结束后,应进行涂层质量的检测和验收,确保环氧煤沥青加强级防腐施工符合设计要求和标准。
五、施工后维护在施工完成后,需要对环氧煤沥青加强级防腐层进行维护和保养工作,以延长其使用寿命。
平时要注意表面的清洁和保护,避免碰撞和损坏,定期进行检查和维修,确保环氧煤沥青加强级防腐层的性能和效果。
以上是关于环氧煤沥青加强级防腐施工方案的一些基本内容和要点,希望对大家在进行相关施工过程中有所帮助。
防腐施工方案(环氧煤沥青特加强级防腐)

目录1工程概述 (2)2.材料要求 (2)3.防腐施工方法 (2)4 .质量保证 (5)5.安全技术措施和文明施工 (8)6.主要施工机具一览表 (10)7. 交工验收 (10)8. JHA分析 (11)1工程概述1.1概述神华包头煤化工分公司稳高压消防水系统自投用以来经常出现消防栓漏水、结冰、被冻坏,为了解决此问题,需对其更换。
该工程主要包括竖井制作和安装,以及管道安装。
竖井和管道都需要埋地,为保证管道施工质量、杜绝各类事故的发生,特编制本方案。
1.2编制依据1.2.1施工图纸及相关技术文件1.2.2神华包头煤化工相关施工技术要求1.2.3石油化工设备和管道涂料防腐蚀技术规范SH3022-20031.2.4埋地钢质管道外壁有防腐层技术规范SY/T 0061-20041.2.5埋地钢质管道环氧煤沥青防腐层技术标准SY/T 0447-961.2.6工业设备、管道防腐蚀工程施工及验收规范HGJ 229-911.3主要工程量1.3.1竖井钢结构498708Kg,附属钢结构25968 Kg,钢管113995 Kg。
1.4.施工范围及特点:1.4.1竖井内表面涂HS52型环氧煤沥青底漆;1.4.2外表面做环氧煤沥青特加强级防腐,涂层结构:底漆—2道面漆—玻璃布—2道面漆—玻璃布—2道面漆,涂层总厚度≥0.6毫米;1.4.3对高于井体表面的焊缝两侧,应抹腻子使其形成平滑过度面;1.4.4钢管规格尺寸差别大,竖井面积较大,除锈刷漆时应采用不同施工方法。
2.材料要求2.1所有防腐材料必须有材料质量证明书、合格证;2.2不同厂家、不同品种的防腐材料不宜掺和使用;2.3防腐油漆和稀释剂的贮存和施工过程中不得与酸、碱及水接触;2.4贮存防腐油漆的库房应有明显严禁烟火的标志,并须配备灭火器材和通风良好2.5底漆涂刷HS52型环氧煤沥青,面漆涂刷HS52型环氧煤沥青,玻璃布采用中碱无蜡玻璃布;2.6油漆开桶后,必须密封保存;2.7油漆材料到货应及时报验,检验合格后才能使用;3.防腐施工方法3.1施工前的准备3.1.1施工人员进入场地前必须进行入厂安全教育。
环氧煤沥青特加强级防腐施工方案范文

环氧煤沥青特加强级防腐施工方案12020年4月19日文档仅供参考目录1工程概述 (2)2.材料要求 (2)3.防腐施工方法 (2)4 .质量保证 (5)5.安全技术措施和文明施工 (8)6.主要施工机具一览表 (10)7. 交工验收 (10)8. JHA分析 (11)1工程概述1.1概述神华包头煤化工分公司稳高压消防水系统自投用以来经常出现消防栓漏水、结冰、被冻坏,为了解决此问题,需对其更换。
该工程主要包括竖井制作和安装,以及管道安装。
竖井和管道都需要埋地,为保证管道施工质量、杜绝各类事故的发生,特编制本方案。
1.2编制依据1.2.1施工图纸及相关技术文件1.2.2神华包头煤化工相关施工技术要求1.2.3石油化工设备和管道涂料防腐蚀技术规范SH3022-1.2.4埋地钢质管道外壁有防腐层技术规范SY/T 0061-1.2.5埋地钢质管道环氧煤沥青防腐层技术标准SY/T 0447-961.2.6工业设备、管道防腐蚀工程施工及验收规范HGJ 229-911.3主要工程量1.3.1竖井钢结构498708Kg,附属钢结构25968 Kg,钢管113995 Kg。
1.4.施工范围及特点:1.4.1竖井内表面涂HS52型环氧煤沥青底漆;1.4.2外表面做环氧煤沥青特加强级防腐,涂层结构:底漆—2道面漆—玻璃布—2道面漆—玻璃布—2道面漆,涂层总厚度≥0.6毫米;1.4.3对高于井体表面的焊缝两侧,应抹腻子使其形成平滑过度面;1.4.4钢管规格尺寸差别大,竖井面积较大,除锈刷漆时应采用不同施工方法。
2.材料要求2.1所有防腐材料必须有材料质量证明书、合格证;2.2不同厂家、不同品种的防腐材料不宜掺和使用;2.3防腐油漆和稀释剂的贮存和施工过程中不得与酸、碱及水接触;2.4贮存防腐油漆的库房应有明显严禁烟火的标志,并须配备灭火器材和通风良好2.5底漆涂刷HS52型环氧煤沥青,面漆涂刷HS52型环氧煤沥青,玻璃布采用中碱无蜡玻璃布;2.6油漆开桶后,必须密封保存;2.7油漆材料到货应及时报验,检验合格后才能使用;3.防腐施工方法3.1施工前的准备3.1.1施工人员进入场地前必须进行入厂安全教育。
环氧煤沥青加强防腐做法

环氧煤沥青加强防腐做法
环氧煤沥青加强防腐做法主要包括以下步骤:
1.除锈处理:防腐涂覆前,必须进行表面处理,除去油污、泥土等杂物。
除锈标准应达到涂装前钢材表面处理中规定的等级,并使表面达到无焊瘤、无棱角、光滑无毛刺。
2.涂覆底漆:钢管两端预留一定长度不涂底漆,底漆要求涂覆均匀,无漏涂,无气泡,无凝块。
底漆选用环氧底漆,涂刷均匀,一般采用刮涂法或滚涂法施工。
涂刷前应对底漆进行充分搅拌,以保证漆料的均匀性。
3.涂面漆和缠玻璃布:面漆选用环氧煤沥青防腐漆,涂刷均匀,同样可以采用刮涂法或滚涂法施工。
涂刷前应对面漆进行充分搅拌,以保证漆料的均匀性。
对于普通级防腐层,每道面漆实干后、固化前涂下一道面漆,直至达到固定层数。
对于加强级防腐层,第一道面漆实干后、固化前涂第二道面漆,随即缠绕玻璃布,缠绕过程中要保证玻璃布拉紧、表面平整,没有皱折鼓包,压边宽度和布搭接长度也要符合要求。
4.涂层干燥:施工完成后,应对涂层进行干燥处理。
干燥时间一般为24小时,具体时间根据环境温度、湿度和气流速度等因素而定。
在涂层干燥期间,应注意避免外界的污染和机械损伤。
环氧煤沥青加强级防腐施工方案

环氧煤沥青加强级防腐施工方案1、工程概述山西三维集团给水干管改线管道防腐工程位于山西省洪洞县赵城镇侯村三维集团新征地区域,所有管道及管件需要作喷砂除锈、环氧煤沥青加强级防腐。
需要进行防腐的管道规格为 Dg700*10 ,约 117 0m ,总面积约 2645m 2 ,除锈采用喷砂除锈并达到 Sa2.5 级的质量要求。
2、编制依据1.山西三维集团有限公司提供的技术要求。
2.施工技术标准《涂装前钢材表面处理规范》( SYJ4007-86 )《埋地钢质管道环氧煤沥青防腐层技术标准》( SYJ28-87 )3、施工准备3.1 建立项目组织按如下构架建立现场项目组织,明确项目部各人员的职责,保证现场施工的安全、高速、有效运行。
3.2 教育与培训由项目部组织,公司工程部负责,利用国家法规、各相关单位的安全规定和制度以及本施工方案和公司的安全操作规程,对所有参与施工的人员进行教育与培训;必要或业主有要求时,尚需请专业人员对我公司员工进行特别培训。
培训的主要内容是:A)安全制度与措施1、安全施工操作规程A)工艺操作规程1、防腐蚀施工工艺操作规程A)质量标准与控制措施1、国家或行业有关防腐的质量检验评定标准2、设计资料规定的质量标准A)施工现场文明施工管理1、业主的施工现场管理规定2、岳唐公司的现场管理规定3.3 临时设施建设所有的施工临时设施将建在业主指定的区域和地点。
在业主指定的现场范围内搭建一个临时的封闭式喷砂工房,防止尘埃飞扬,保护环境。
喷砂工房必须具有足够的面积和净空,保证大直径管道的顺利施工。
由于工作量较大,喷砂场地需要有足够的周转面积,同时需要建立一个临时仓库,用以储备材料。
施工现场的办公临设主要采用我公司的移动式办公集装箱。
在业主的指定下,将施工现场的施工用临时水、临时电等接引至喷砂现场。
现场生活临时设施利用我公司在山西三维中学体育场的临时设施。
3.4 材料与机械准备工程施工采用包工包料形式。
现场施工所需的设备与材料都由施工单位负责。
环氧煤沥青防腐层

环氧煤沥青防腐层环氧煤沥青防腐层适用于埋地输送油、水、气的钢质管道的外壁防腐蚀,输送介质温度不应高于110℃。
一、材料(一)环氧煤沥青1.涂料的组成环氧煤沥青涂料是甲、乙双组分涂料,由底漆的甲组分加乙组分(固化剂),面漆的甲组分则乙组分(固化剂)组成,并和相应的稀释剂配套使用。
2.质量标准环氧煤沥青的质量指标必须达到表1的规定外,尚应符合表5的规定。
环氧煤沥青涂料质量指标表13.出厂产品说明环氧媒沥青的生产厂应提供产品说明书,明确规定产品的储存期和使用期。
4.验收质量指标验收规则是,涂料有关组分出厂应有完整的商品标志和质量合格证。
按GB3186-82《涂料产品的取样》规定的取样数目进行抽查,质量应达到表l中的指标。
若不合格,应对取样数目加倍重新抽查。
如仍不合格,则该批漆料为不合格,不能验收。
(二)中碱玻璃布环氧煤沥青防腐层应采用中碱、无捻、无蜡的玻璃布作加强基布,其性能及规格见表2。
含蜡的玻璃布必须脱蜡,其出厂产品包装应有防潮措施。
玻璃布参考宽度见表3。
中碱玻璃布性能及规格表2玻璃布参考宽度表3二、防腐层的等级与结构环氧煤沥青涂料用于埋地钢管外防腐蚀时,应根据不同的土壤腐蚀环境,选用不同等级结构的防腐层,见表4。
环氧煤沥青防腐层等级与结构表4三、防腐层质量评定标准及检查方法(一)评定标准环氧煤沥青防腐层的质量评定标准应达到表5的指标。
(二)防腐层的检查方法:1.外观检查外观检查,应对涂敷过的管子要逐根检查,要求防腐层表面平整,无皱折和鼓包,玻璃布网孔为面漆所灌满;2.厚度检查厚度检查,要以防腐层等级规定的厚度为标准,用防腐层测厚仪进行检测。
每20根抽查一根,每根测3个相隔一定距离的截面。
在每截面测上、下、左、右四点。
如最薄点低于规定厚度,则为不合格,再抽查2根,其中1根仍末合格时,全部为不合格。
3.针孔检查针孔检查必须用电火花检漏仪检测,普通级检漏电压为2000V,加强级为3000V,特加强级为5000V,以不打火花为合格。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1工程概述1.1概述经常出现消防栓漏水、结冰、被冻坏,该工程主要包括竖井制作和安装,以及管道安装。
竖井和管道都需要埋地,1.2编制依据1.2.1施工图纸及相关技术文件1.2.2神华包头煤化工相关施工技术要求1.2.3石油化工设备和管道涂料防腐蚀技术规范SH3022-20031.2.4埋地钢质管道外壁有防腐层技术规范SY/T0061-20041.2.5 埋地钢质管道环氧煤沥青防腐层技术标准SY/T0447-961.2.6 工业设备、管道防腐蚀工程施工及验收规范HGJ229-911.3主要工程量1.3.1竖井钢结构498708Kg,附属钢结构25968Kg,钢管113995Kg。
1.4.施工范围及特点:1.4.1竖井内表面涂HS52型环氧煤沥青底漆;1.4.2外表面做环氧煤沥青特加强级防腐,涂层结构:底漆—2道面漆—玻璃布—2道面漆—玻璃布—2道面漆,涂层总厚度≥0.6毫米;1.4.3对高于井体表面的焊缝两侧,应抹腻子使其形成平滑过度面;1.4.4钢管规格尺寸差别大,竖井面积较大,除锈刷漆时应采用不同施工方法。
2.材料要求2.1所有防腐材料必须有材料质量证明书、合格证;2.2不同厂家、不同品种的防腐材料不宜掺和使用;2.3防腐油漆和稀释剂的贮存和施工过程中不得与酸、碱及水接触;2.4贮存防腐油漆的库房应有明显严禁烟火的标志,并须配备灭火器材和通风良好2.5底漆涂刷HS52型环氧煤沥青,面漆涂刷HS52型环氧煤沥青,玻璃布采用中碱无蜡玻璃布;2.6油漆开桶后,必须密封保存;2.7油漆材料到货应及时报验,检验合格后才能使用;3.防腐施工方法3.1施工前的准备3.1.1施工人员进入场地前必须进行入厂安全教育。
13.1.2施工人员必须熟悉施工方法和施工要求。
3.1.3施工前应将所使用的工具准备齐全。
3.1.4油漆涂刷前应对油漆的牌号全部确认无误后,把油漆桶来回晃动,在桶内油漆摇匀后才能开桶使用。
3.1.5开桶后如发现有结皮或其它杂物,必须经200目过滤网过滤清理干净后方能使用。
3.1.6对过期或质量存在问题的油漆,不允许使用,必须更换成合格的油漆。
3.1.7涂漆施工前,应先进行试涂,无问题后方可进行正式涂漆施工。
3.2防腐施工程序除锈St3底漆2道面漆1道玻璃布2道面漆1道玻璃布2道面漆3.3主要施工方法3.3.1除锈3.3.1.1采用手动工具除锈,使用电动旋转钢丝刷除去金属表面上松动的氧化皮、浮锈等杂物;3.3.1.2除锈后钢材表面无可见的油脂和污垢,且没有附着不牢的氧化皮、铁锈等附着物,钢材表面除锈后的质量等级为St3;3.3.1.3钢材表面除锈合格后应及时报验、确认,经检验人员检查合格后方可进行下道工序。
3.3.2底漆和缠玻璃布前的面漆a)防腐的环氧煤沥青油漆施工根据现场条件采用刷涂的方式。
b)钢材除锈经检查合格后涂刷底漆和面漆,涂漆时尽可能留出钢材装配的焊缝位置,预留长度约为150mm,以免焊接时难以清根,影响焊接质量。
c)对于钢材表面坑尘程度较大(>2mm以上),尚应拌制腻子将其补平。
d)环氧煤沥青漆混合配制好拌匀后将其熟化15~30min,并在4小时内用完。
e)底漆表干后固化前涂刷第一道面漆,面漆实干后固化前涂刷第二道面漆。
施工时,往往在工序流程上是连续的,因此需要特别注意油漆的涂装间隔时间,保证涂装间隔在最小和最大涂装间隔之间。
现场施工时,要根据涂料的性能和天气条件确定涂装的间隔时间。
2f)如果油漆复涂间隔太长,则需要将油漆表面用砂布或砂轮打毛后再涂刷后道漆。
g)钢材喷砂合格后应立即涂刷底漆,因此,应同时注意粉尘对涂漆的影响,涂漆时尽可能远离喷砂区域或暂停喷砂施工。
h)环氧煤沥青漆作业应按随货所到的材料说明书和规范要求进行操作。
i)油漆作业施工用具应干净,使用过程中的清理和用完后处理应适当。
j)涂刷时,层间纵横交错,每层往复进行。
涂漆的时间间隔应符合涂料的技术要求,漆膜厚度符合设计要求。
漆膜在干燥过程中,应保持周围环境清洁,防止漆膜表面受污。
3.3.3缠绕玻璃布a)玻璃布的缠绕应在第二道面漆涂刷后立即进行。
加强级环氧煤沥青防腐按要求缠绕一层玻璃布。
b)缠绕玻璃布时要求压边时搭边15~25mm,接头处搭头100~150mm。
c)缠布时如果出现鼓泡,应用小刀将其割破,然后挤出泡内空气,抹平表面。
d)整个玻璃布的缠绕应表面均匀平整。
3.3.4面漆涂刷a)玻璃布缠好后立即涂刷后道面漆。
缠布后的面漆涂刷两道。
b)面漆涂刷时一定要保证涂层满布,不允许出现漏涂、针孔现象。
c)涂层就保证将玻璃布完全覆盖浸透。
3.3.5干燥与保养竖井、钢管除锈刷底漆后,应分类堆放整齐,底部用支垫垫起,并离开地面,不得直接放在地面上。
防腐完成后让其静置自行干燥,至少保持8h不能移动,使其不受淋雨、泡水,实干后方可运输。
3.3.6防腐层的补伤和补口竖井、管道在运输和安装过程中可能会出现对管道防腐层的损伤,竖井、管道安装完成并验收合格后,还需要对管道防腐层进行补口补伤。
a)补伤时钢材表面的锈渍采用砂轮机除锈或手工除锈,其除锈等级要达到St3级以上。
b)补口补伤部位因其量小复杂,操作不便,检查人员易于疏忽,施工人员尤其要注意自觉保证质量。
c)管道的防腐补口补伤所采用的防腐层应与相邻管道的防腐层相一致。
新防腐层与旧防腐层的接茬呈阶梯式,接口处须搭接。
搭接至少保持在50mm以上。
4.质量保证4.1总则本项目将采取一系列质量措施,严格执行国家、行业施工及验收标准和质量评定标准,采3用本公司质量文件作为施工组织与质量管理的行为准则。
除此以外,为使工程施工过程中进行更有效的质量管理与控制,具体指导施工作业,将详细制定施工方案,进行细致的技术交底、专业质检计划等一系列质量文件,以确保工程质量优良。
4.2质量保证目标确保工程一次合格率100%、一次工程优良率>80%。
4.3质量保证体系4.3.1签订合同后,由项目质量技术部组织编写《工程质量计划》,确保质量活动按程序有计划地实施,保证质量目标的实现。
4.3.2在施工的全过程中,认真贯彻公司质量方针:坚持质量第一的原则,确保质量体系有效运行,向顾客提供满足合同与标准要求的工程。
4.3.3工程施工采用以质量控制点为依据的质量控制方法,将各专业的施工过程进行分解,设立质量控制点,上一道工序检查合格后,才能进入下一道工序。
所有质量控制点按其重要程度分为“A”“B”“C”三个等级。
“A”级为最重要的质量控制点,由业主、监理和施工单位三方质检人员共同检查确认。
“B”级为重要质量控制点,由监理质检人员检查确认。
“C”级为一般质量控制点,由施工单位质检人员检查确认。
4.3.4认真贯彻执行公司工程质量管理规定和设计方以及神华包头煤化工分公司的技术标准,加强各施工工序的质量控制,落实质量预防措施,加强质量检查,及时纠正质量缺陷,认真做好施工前质量预控制,施工中质量控制,施工后质量保证工作,确保工程施工质量全面达标。
4.3.5按有关规定及时编制交工技术文件,使其与施工同步,以确保竣工资料真实、准确、及时、完整。
4.3.6接受业主主管工程师的检查、监督,确保工程质量,做到工程施工中对业主负责,交工时让业主满意,使用时让业主放心。
4.3.7加强与设计代表的联系,严格审查图纸,及时发现专业之间衔接上的问题和设计与现场的矛盾之处,并利用我公司丰富的施工经验技术特长向业主提出合理化建议。
4.4质量保证组织体系图4项目经理施工经理各施工班组安装工程师土建工程师4.5质量检测4.5.1质量检测根据设计规定采用抽样检测的方式进行。
4.5.2用目视逐根检查,覆盖层表面应均匀、平整、无气泡、皱褶、凸瘤及压边不均匀等覆盖层缺陷4.5.3厚度检查。
用无损测厚仪检查。
每次测三个截面,截面沿管长均布。
每个截面测上、下、左、右四个点。
以最薄点为准。
若不合格,加倍抽查,如仍有不合格,应逐根检查。
4.5.4针孔检查。
用电火花针孔检漏仪对全部覆盖层进行检查,探头以约0.2m/s的速度移动。
检漏电压为6000V。
连续检测时,应每4h校正一次检漏电压。
以无火花为合格。
不合格处应补涂并再次检测至合格。
4.5.5粘接力和结构检查。
应在涂装48h后,覆盖层温度处于10~35℃时检查。
用薄且锋利的刀具将覆盖层切出50mm×50mm的方形小块,应完全切透覆盖层直抵金属表面,并小心操作,避免方块中覆盖层破损。
将刀具插入第一层内缠带和筒(管)体之间的油漆中,轻轻地将覆盖层撬起。
观察撬起覆盖层后的管面。
以面漆与底漆、底漆与筒(管)体没有明显的分离,任何连续分离界面的面积小于80mm2,为粘结力合格。
每次检查一个点,若不合格,再抽查两根,有一根不合格者,全部为不合格。
4.6质量保证措施4.6.1开工前根据技术资料和现场实际情况制订科学、合理、切实可行的施工技术方案,报业主审批。
4.6.2所有的施工人员都是经过培训合格的,每个人应明白自己的质量责任。
4.6.3建立有效的质量保证体系和质量保证组织,明确参与施工人员的责任,实行全员、全过程的质量管理。
4.6.4对施工人员进行技术交底,严格执行工艺纪律,保证施工方案的实施,认真做好每5一道工序。
4.6.5施工材料的采购、保管、施工都始终处于受控状态,尤其是要按设置的质量控制点进行检查和监督。
4.6.6设立质量控制点,对施工过程每一道工序分级检查、控制、实行自检、互检与专检相结合的“三检”制度,与业主现场工程师一起加强检查与监督,保证上道工序不合格不进入下一道工序,以此保证工程的最终质量。
4.6.7做好施工过程中的质量记录,主要工序及时请业主检查签字认可。
4.6.8为减少层次,避免分工脱节,采取实行技术责任制,按专业设立技术负责人,从施工准备、施工到交工负责到底的分工方法。
4.6.9技术负责人除了主管承担项目的技术工作外,还承担进度统计,材料和质量责任。
在施工现场形成质量控制和技术监督两个互相依存的,以提高质量为目的的质量保证系统。
4.6.10为了控制质量,提高控制点受检的一次合格率,把工序质量责任直接延伸到班组,加强施工班组的责任,保证每一工序都经检查,得到认可,把质量问题消灭在作业过程中。
表4-1防腐施工工序质量控制点划分表序号施工阶段控制点类别控制内容1 材料采购CR 选择供应商2 施工准备材料交接检验AR包括钢材和油漆、玻璃布材料3 表面检查AR 除锈等级4 底漆检查BR 漆膜厚度、满涂、附着力5 面漆检查CR 防腐层厚度、满涂、附着力6 防腐施工玻璃布缠绕检查BR 缠绕松紧、搭接7 面漆检查BR 满涂、针孔8 补口补伤检查BR 无缺陷、无遗漏9 面层检查AR 漆膜总厚、色泽一致10 交工交工资料AR注:C:表示施工单位自检B: 表示监理和施工单位共检A:表示业主、监理和施工单位共检R: 表示须有书面记录5.安全技术措施和文明施工5.1HSE管理措施5.1.1所有施工人员,在施工前必须接受安全学习,特殊工种如起重工、电工、焊工等还须由业主方进行专业考核验资,持有效的操作证上岗,证件过期限和无证人员严禁进场操作。
