建筑工程那些地方需要做隐蔽资料
顾名思义,隐蔽工程就是指施工完成后无法表观的部分,稍后我会列处需要做隐蔽的分项。
主体中的砼是否需要隐蔽各地说法不一,这个需要您和监理商定。
(有些地方是不用做的。
有人说需要做的理由是主体结构验收后,装饰工程将会把主体混凝土结构隐蔽。
)需要做隐蔽记录的工程项目包括:(各地区标准可能会有所不同,仅供参考)•桩基工程1.桩基轴线及样桩放线定位及复核记录;2.打(压)桩施工记录、灌注桩成桩施工记录;3.预制桩接桩,灌注桩钻孔、清孔,钢筋笼制作、吊放,混凝土灌注;4.桩位轴线偏差和标高验收记录(若桩顶标高与施工现场场地标高相同时,应在桩基工程施工结束后进行)。
•基础工程1.轴线:施工单位填报施工测量报验单(报验申请单),附施工测量放线复核单。
2.挖土(包括设计标高、暗浜、地质、基槽宽度、长度、放坡、坡度):施工单位填报地基验槽记录。
3.垫层(包括标高、长度、厚度、宽度、混凝土强度等级)。
4.底板钢筋(包括品种、规格、数量、搭接长度、箍筋间距、保护层厚度、预埋件数量位置)。
5.混凝土(包括断面尺寸,标高,是否有蜂窝、麻面、露筋,混凝土强度等级):混凝土浇灌令、混凝土级配单。
6.基础墙(包括标高、大放脚尺寸、砌筑砂浆强度):砂浆级配单。
7.防潮层钢筋(包括数量、规格、品种、搭接长度)。
8.架空板安装(包括楼板型号、下底板的离缝、搁置长度、硬找平、软坐灰;架空板锚固筋数量、规格、长度)。
•主体工程1.轴线及放样(每一层)。
2.柱、梁、楼梯、板钢筋(包括数量、规格、品种、搭接长度、焊接情况、保护层厚度、箍筋间距、预埋件等,每层一次),巡视旁站记录。
3.雨篷、阳台、空调板等悬臂部位钢筋(每层一次),巡视旁站记录。
4.混凝土(包括表面质量、强度等级、每层一次),巡视旁站记录。
5.墙体砌筑(包括柱与墙拉结筋数量、规格及设置情况),砂浆级配单。
6.屋顶水箱钢筋(包括数量、规格、品种、搭接长度),巡视旁站记录。
7.女儿墙压顶钢筋(包括数量、规格)。
•建筑装饰装修工程1.抹灰工程:抹灰厚度大于或等于35mm时的加强措施;不同材料基体交接处的加强措施。
2.门窗工程:预埋件和锚固件;隐蔽部位的防腐、填嵌处理。
3.吊顶工程:木龙骨防火、防腐处理;预埋件或拉结筋;吊杆安装;龙骨安装;填充材料设置。
4.轻质隔墙工程:木龙骨防火、防腐处理;预埋件或拉结筋;龙骨安装;填充材料的设置。
5.饰面板(砖)工程:预埋件(后置埋件);连接节点;防水层。
6.幕墙工程:预埋件(或后置埋件);构件的连接节点;变形缝及墙面转角处的构造节点;幕墙防雷装置;幕墙防火构造。
7.细部工程:预埋件(或后置埋件);护栏与预埋件的连接节点。
8.楼地面工程:各构造层均须作隐蔽工程验收;变形缝的处理。
•屋面工程1.卷材、涂膜防水层的基层2.密封防水处理部位3.天沟、檐沟、泛水和变形缝等细部作法4.卷材、涂膜防水层的搭接宽度和附加层5.刚性保护层与卷材、涂膜防水层之间的隔离层每一分项工程除应包含表中已作说明的内容外,还都必须包括以下内容:施工单位填报工程报验单,附隐蔽工程验收单、施工单位自检评定表;监理实测实量记录。
如下?4.1.5 隐蔽工程验收记录1.地基验槽记录2.现场预制桩钢筋安装3.预制桩的接头4.混凝土灌注桩钢筋笼5.钢筋混凝土工程6.砌体工程7.钢结构工程8.地面工程9.门窗工程10. 幕墙工程11.墙面工程12.轻质隔墙工程13.吊顶工程14.细部工程15.地下防水工程16.屋面防水工程17.隔热保温工程4.1.5.1 地基验槽记录Ⅰ基本要求和内容(1)地基验槽必须经土方工程质量检验评定合格后,方可提请有关单位进行验槽,并提供验槽记录,见质控(建)表4.1.5.1。
(2)基槽(坑)开挖过程中,要严禁地基土受到扰动。
验槽时,应对已开挖的基槽按顺序详细、认真地全面观察检查槽底土层的情况;检查地基持力层是否与勘察设计资料相符,地基土的颜色是否均匀;土的含水量是否一致;表层土坚硬程度有无局部软硬不均。
并对地基的匀质性作出评价,确定是否继续下挖或进行技术处理。
(3)基槽(坑)的几何尺寸和槽底标高或挖土深度(最小埋置深度)应符合设计要求。
如有局部加深、加宽者,应附图说明其原因及部位。
(4)基槽施工中遇有坟穴、地窖、废井、旧基础、管道、泉眼、橡皮土等局部异常现象时,应将其所处部位、深度、特征及处理方法进行描述,并有附图说明。
(5)对地质复杂的或重要的工程,对地基变形有特殊要求以及地基开挖后对地基土有疑义的工程,应根据设计要求或验槽磋商的意见进行有关试验。
(6)经过技术处理的地基基础及验槽中存在的问题,处理后须进行复验,复验意见和结论要明确,签证应齐全。
必要时应有勘察部门参加并签字。
Ⅱ核查办法(1)核查验槽记录能否反映验槽的主要程序,填写内容是否齐全,其主要质量特征(包括基底持力层、地基匀质性、基槽尺寸、标高、基土类别等)是否符合设计要求和有关规范规定。
地基出现异常或与地质勘察资料不符时,是否有处理方案或所采取的技术处理措施有否设计单位认可,有无复验意见,结论是否明确,参加单位的签证是否齐全。
(2)对照基础平面设计的钎探点平面图,核查钎探布孔和孔深是否满足要求;打钎记录的锤重、落距、钎径是否符合规范规定要求;钎探完毕后是否作出打钎记录分析,需处理的是否有处理意见。
Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”。
(1)无验槽记录或验槽内容记录不全。
(2)验槽记录签证手续不齐全。
(3)基底持力层不能满足设计要求,又无技术处理。
(4)地基处理无记录,处理后未进行复验或复验后无明确结论。
(5)需要进行钎探试验的无钎探记录或无打钎平面图。
4.1.5.2 现场预制桩钢筋安装Ⅰ基本要求和内容(1)现场预制桩钢筋必须在钢筋检验批质量验收合格后,提请有关单位进行隐蔽工程验收,并填写隐蔽工程验收记录,见质控(建)表4.1.5.2。
(2)桩在现场预制时,应对原材料、钢筋骨架进行检查。
(3)主筋距桩顶距离、锚固钢筋位置、预埋铁件、主筋保护层厚度等必须符合设计和规范要求。
(4)主筋间距、桩尖中心线、箍筋间距、桩顶钢筋网片、锚固钢筋长度等必须符合设计和规范要求。
Ⅱ核查办法(1)核查钢筋合格证、试验报告和复验报告是否符合设计要求。
(2)核查钢筋连接方式和试验报告。
(3)核查钢筋的品种、规格、数量、位置等是否符合设计要求。
(4)核查主筋距桩顶距离、多节桩锚固钢筋位置等是否符合预制钢筋骨架质量检验标准规定。
(5)核查主筋间距、桩中心线、箍筋间距、桩顶钢筋网片、多节桩锚固钢筋长度是否符合预制桩钢筋骨架质量检验规定。
(6)核查验收意见是否明确,签证手续是否齐全。
Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”。
(1)无隐蔽工程验收记录。
(2)隐蔽工程验收记录不能反映隐蔽工程的内在质量,不能体现钢筋的品种、规格、数量、位置等。
(3)主要的检查内容和质量指标不符合设计和有关规范、规程的要求,且未采取措施进行处理并重新报验。
(4)隐蔽工程验收记录不真实,或验收意见不明确,签证手续不齐全。
4.1.5.3 预制桩的接头Ⅰ基本要求和内容(1)预制桩的接头需要进行隐蔽工程项目验收的内容有:1)电焊接桩的焊缝及电焊接桩结束后的停歇时间;2)电焊接桩的上下节桩节间的缝隙垫铁;3)硫磺胶泥接桩的上节桩的外露锚筋和下节桩的预留孔;4)硫磺胶泥接桩的胶泥浇注时间和浇注后的停歇时间。
隐蔽工程验收记录见质控(建)表4.1.5.3。
(2)电焊焊缝质量应符合《建筑地基基础工程施工质量验收规范》GB50202及设计要求;电焊接桩结束后的停歇时间应大于1min,焊条应按设计要求采用。
(3)电焊接桩的上下节桩节间的缝隙应用铁片垫密焊牢,不得用钢筋头或塑片叠焊。
(4)硫磺胶泥接桩的上节桩的外露锚筋应除锈无污染和下节桩的预留孔无杂物堵塞。
(5)硫磺胶泥接桩的胶泥浇注时间不得超过2min;送上节桩使两端面贴合,硫磺胶泥自然冷却时间应大于7min。
Ⅱ核查办法(1)核查隐蔽工程的焊接材料、硫磺胶泥材料等相关产品的质量证明文件、中文说明及检验报告等。
(2)核查电焊接桩结束后的停歇时间、硫磺胶泥接桩的胶泥浇注时间和浇注后的停歇时间是否符合设计及有关规范要求。
(3)核查硫磺胶泥接桩的上节桩的外露锚筋是否除锈和下节桩的预留孔有无杂物堵塞,硫磺胶泥注入预留孔是否溢出孔外至桩顶整个平面。
(4)核查电焊接桩的上下节桩节间的缝隙是否用铁片垫密焊牢并符合规定要求。
(5)核查验收意见是否明确,签证手续是否齐全。
Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”。
(1)无隐蔽工程验收记录。
(2)隐蔽工程验收记录不能反映隐蔽工程的内在质量,核查的内容和质量指标不符合设计和有关规范、标准的要求,且未采取措施进行处理并重新报验。
(3)隐蔽工程验收记录不真实或验收意见不明确,签证手续不齐全。
4.1.5.4混凝土灌注桩钢筋笼Ⅰ基本要求和内容(1)混凝土灌注桩钢筋笼,必须在钢筋检验批质量验收合格后,提请有关单位进行隐蔽工程验收,并填写隐蔽工程验收记录,见质控(建)表4.1.5.2。
(2)放置钢筋笼前,应对原材料、钢筋连接件、钢筋笼进行检查。
(3)主筋、箍筋直径、间距和长度应符合设计和规范要求。
(4)钢筋的材质检验应符合设计要求。
(5)钢筋笼埋置位置应符合设计要求。
Ⅱ核查办法(1)核查钢筋合格证、试验报告和复验报告是否符合设计要求。
(2)核查钢筋连接方式和试验报告。
(3)核查钢筋的品种、规格、数量、位置等是否符合设计要求。
(4)核查主筋间距、长度、箍筋间距是否符合混凝土灌注桩钢筋笼质量检验标准的规定。
(5)核查验收意见是否明确,签证手续是否齐全。
(6)核查钢筋笼埋置位置是否符合设计要求。
Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”。
(1)无隐蔽工程验收记录。
(2)隐蔽工程验收记录不能体现钢筋的品种、规格、数量、位置等。
(3)主要的检查内容和质量指标不符合设计和有关规范、规程的要求,且未采取措施进行处理并重新报验。
(4)隐蔽工程验收记录不真实,或验收意见不明确,签证手续不齐全。
4.1.5.5 钢筋混凝土工程Ⅰ基本要求和内容(1)钢筋混凝土工程钢筋必须在钢筋检验批质量验收合格,在模板合模前或浇捣混凝土前,提请有关单位进行隐蔽工程验收,并填写隐蔽工程验收记录,见质控(建)表4.1.5.2。
(2)纵向受力钢筋的品种、规格、数量、位置等必须符合设计和规范要求。
(3)钢筋的连接方式、接头位置、接头数量、接头面积百分率等必须符合设计和规范要求。
(4)箍筋、横向钢筋品种、规格、数量、间距等必须符合设计和规范要求。
(5)预埋件的规格、数量、位置等必须符合设计要求。
(6)重要构件的钢筋结点隐蔽应附简图。
Ⅱ核查办法(1)核查钢筋产品合格证、出厂检验报告和进场复验报告是否合格,并与实际钢筋相符。
工程施工中哪些项目要做隐蔽验收记录
工程施工中哪些项目要做隐蔽验收记录目录一、地基与基础分部需要做的隐蔽资料二、主体结构分部需要做的隐蔽资料二、主体结构分部需要做的隐蔽资料四、建筑屋面分部需要做的隐蔽资料五、建筑给水、排水及采暖分部需要做的隐蔽资料六、建筑电气分部需要做的隐蔽资料一、地基与基础分部需要做的隐蔽资料1、桩基钻孔桩,人工挖孔桩,钢筋笼就位前,做钢筋笼隐蔽,内容包含数量、规格、型号、主筋间距、长度、钢筋连接情况符合设计要求。
2、混凝土基础混凝土浇筑前,做钢筋隐蔽,内容包括钢筋数量、规格、型号、主筋间距、钢筋连接情况符合设计要求。
3、地下防水铺贴完毕,进入防水层保护层工序前,做防水隐蔽,内容包含卷材防水层及细部做法。
4、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
5、土方回填土方回填前,做混凝土隐蔽,内容包含混凝土标号,基底清理、标高情况。
二、主体结构分部需要做的隐蔽资料1、混凝土结构砼浇灌前,做钢筋隐蔽,隐蔽内容包括钢筋数量、型号、规格、连接情况应符合设计要求。
2、砌体结构植筋完成后,做植筋隐蔽,隐蔽内容包括钢筋型号、试验情况、扩孔清洁情况。
3、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
三、建筑装饰装修分部需要做的隐蔽资料1、抹灰加强措施布设完毕,隐蔽工序前,做抹灰网格布隐蔽,隐蔽内容包括加强措施布设及与基体搭接宽度。
2、门窗塑钢窗安装完毕,边框封闭前,做门窗隐蔽,隐蔽内容包括安装位置、连接方式、填嵌密封处理应符合设计要求,以及固定片或膨胀螺栓数量、位置。
3、吊顶。

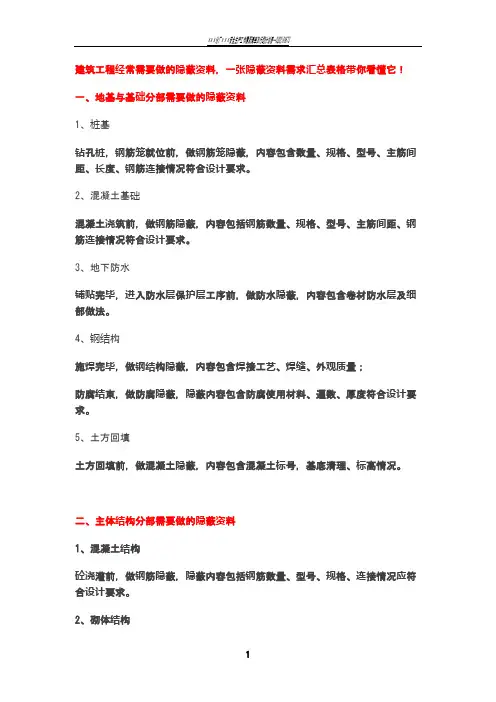

隐蔽工程资料填写
建筑工程经常需要做的隐蔽资料,一张隐蔽资料需求汇总表格带你看懂它!一、地基与基础分部需要做的隐蔽资料1、桩基钻孔桩,钢筋笼就位前,做钢筋笼隐蔽,内容包含数量、规格、型号、主筋间距、长度、钢筋连接情况符合设计要求。
2、混凝土基础混凝土浇筑前,做钢筋隐蔽,内容包括钢筋数量、规格、型号、主筋间距、钢筋连接情况符合设计要求。
3、地下防水铺贴完毕,进入防水层保护层工序前,做防水隐蔽,内容包含卷材防水层及细部做法。
4、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
5、土方回填土方回填前,做混凝土隐蔽,内容包含混凝土标号,基底清理、标高情况。
二、主体结构分部需要做的隐蔽资料1、混凝土结构砼浇灌前,做钢筋隐蔽,隐蔽内容包括钢筋数量、型号、规格、连接情况应符合设计要求。
2、砌体结构植筋完成后,做植筋隐蔽,隐蔽内容包括钢筋型号、试验情况、扩孔清洁情况。
3、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
三、建筑装饰装修分部需要做的隐蔽资料1、抹灰加强措施布设完毕,隐蔽工序前,做抹灰网格布隐蔽,隐蔽内容包括加强措施布设及与基体搭接宽度。
2、门窗塑钢窗安装完毕,边框封闭前,做门窗隐蔽,隐蔽内容包括安装位置、连接方式、填嵌密封处理应符合设计要求,以及固定片或膨胀螺栓数量、位置。
3、吊顶明龙骨吊顶,龙骨安装完毕,吊顶板安装前,做吊顶隐蔽,隐蔽内容包括安装间距、连接方式应符合设计要求,安装必须牢固,以及金属吊杆、龙骨表面应防腐,木质应防腐、防火处理;吊顶内填充吸声材料品种和铺设厚度应符合设计要求,有防散落措施;吊杆、龙骨的接缝符合规范要求。
4、饰面砖粘贴施工完面砖粘贴工序前,做饰面砖隐蔽,隐蔽内容包括找平、防水、粘贴和勾缝材料及施工方法符合设计及相应产品标准和技术标准。

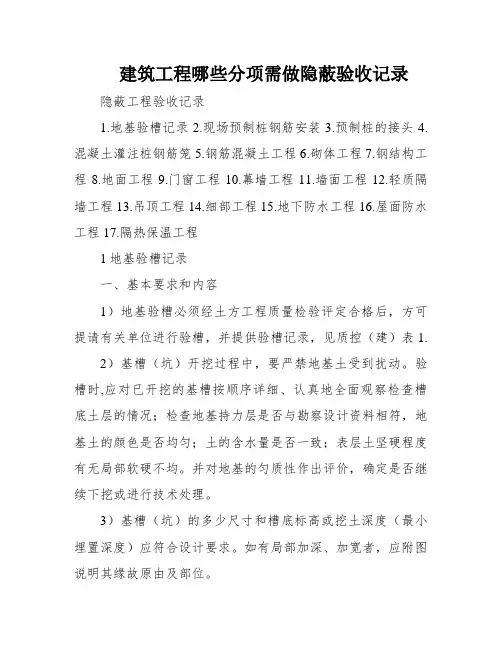

建筑工程哪些分项需做隐蔽验收记录
建筑工程哪些分项需做隐蔽验收记录隐蔽工程验收记录1.地基验槽记录2.现场预制桩钢筋安装3.预制桩的接头4.混凝土灌注桩钢筋笼5.钢筋混凝土工程6.砌体工程7.钢结构工程8.地面工程9.门窗工程10.幕墙工程11.墙面工程12.轻质隔墙工程13.吊顶工程14.细部工程15.地下防水工程16.屋面防水工程17.隔热保温工程1地基验槽记录一、基本要求和内容1)地基验槽必须经土方工程质量检验评定合格后,方可提请有关单位进行验槽,并提供验槽记录,见质控(建)表1.2)基槽(坑)开挖过程中,要严禁地基土受到扰动。
验槽时,应对已开挖的基槽按顺序详细、认真地全面观察检查槽底土层的情况;检查地基持力层是否与勘察设计资料相符,地基土的颜色是否均匀;土的含水量是否一致;表层土坚硬程度有无局部软硬不均。
并对地基的匀质性作出评价,确定是否继续下挖或进行技术处理。
3)基槽(坑)的多少尺寸和槽底标高或挖土深度(最小埋置深度)应符合设计要求。
如有局部加深、加宽者,应附图说明其缘故原由及部位。
4)基槽施工中遇有坟穴、地窖、废井、旧基础、管道、泉眼、橡皮土等局部异常现象时,应将其所处部位、深度、特征及处理方法进行描述,并有附图说明。
5)对地质复杂的或重要的工程,对地基变形有特殊要求以及地基开挖后对地基土有疑义的工程,应根据设计要求或验槽商量的看法进行有关实验。
6)经过技术处理的地基基础及验槽中存在的问题,处理后须进行复验,复验意见和结论要明确,签证应齐全。
必要时应有勘察部门参加并签字。
二、核核办法1)核查验槽记录能否反映验槽的主要程序,填写内容是否齐全,其主要质量特征(包括基底持力层、地基匀质性、基槽尺寸、标高、基土类别等)是否符合设计要求和有关规范规定。
地基出现异常或与地质勘察资料不符时,是否有处理方案或所采取的技术处理措施有否设计单位认可,有无复验意见,结论是否明确,参加单位的签证是否齐全。
2)对照基础平面设计的钎探点平面图,核查钎探布孔和XXX是否满足要求;打钎记录的锤重、落距、钎径是否符合规范规定要求;钎探完毕后是否作出打钎记录分析,需处理的是否有处理意见。
建筑工程隐蔽资料
建筑工程隐蔽资料对于建筑工程来说,隐蔽资料是指在施工过程中被隐藏在建筑结构内部或墙壁、地板、天花板等构件之后的各类管线、设备、器具等。
这些隐蔽资料在施工完成后不易进行改动和维修,因此在施工过程中需要特别重视。
本文将从防水隐蔽资料、电气隐蔽资料和暖通空调隐蔽资料三个方面进行探讨。
一、防水隐蔽资料防水隐蔽资料被广泛应用于建筑工程中,其主要目的是保障建筑结构的密封性和防水功能。
在施工过程中,对于地下室、卫生间、阳台等容易出现渗漏问题的区域,必须进行防水处理。
防水隐蔽资料包括防水卷材、防水涂料、软接头等。
在施工中,需要按照相关标准和规范进行正确的施工,确保隐蔽资料的质量和可靠性。
二、电气隐蔽资料电气隐蔽资料主要指电线、电缆、开关、插座等电气设备和配件。
这些隐蔽资料在施工过程中需要按照电气设计方案进行布置和安装,且按照相关电气安全标准进行施工。
电气隐蔽资料的合理布置和可靠连接对于电气系统的正常运行至关重要。
在施工中,应严格控制电气隐蔽资料的质量,确保施工过程中没有漏装、漏接现象,以免影响后期的使用安全。
三、暖通空调隐蔽资料暖通空调隐蔽资料主要包括暖通管道、空调风管、暖通设备等。
这些隐蔽资料在建筑工程中起到调节室内温度、湿度和通风换气的作用。
在施工过程中,需要按照暖通空调设计方案进行管道布置和设备安装,并需进行密封处理以保证系统的正常运行。
在施工中,应合理安排施工顺序和组织施工过程,确保隐蔽资料的安装质量和施工效果。
综上所述,建筑工程中的隐蔽资料对于整个工程的质量和可靠性至关重要。
施工过程中应充分认识到隐蔽资料的重要性,按照相关标准和规范进行合理布置和施工,确保隐蔽资料的质量和可靠性。
只有这样,建筑工程的安全性和使用寿命才能得到有效保障。

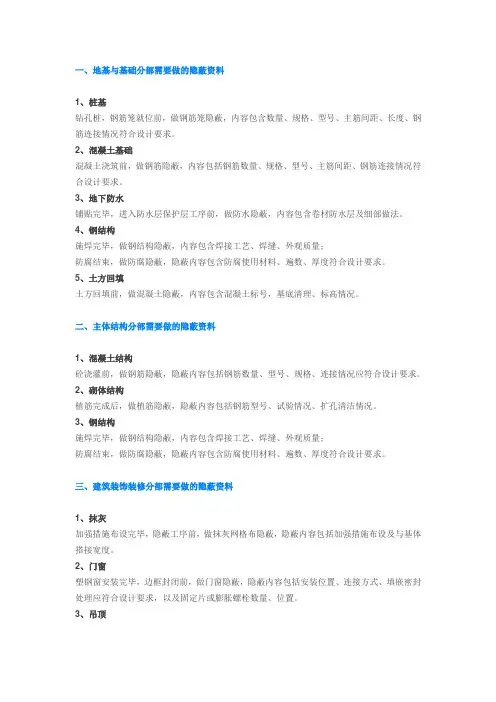

隐蔽资料需要做的
一、地基与基础分部需要做的隐蔽资料1、桩基钻孔桩,钢筋笼就位前,做钢筋笼隐蔽,内容包含数量、规格、型号、主筋间距、长度、钢筋连接情况符合设计要求。
2、混凝土基础混凝土浇筑前,做钢筋隐蔽,内容包括钢筋数量、规格、型号、主筋间距、钢筋连接情况符合设计要求。
3、地下防水铺贴完毕,进入防水层保护层工序前,做防水隐蔽,内容包含卷材防水层及细部做法。
4、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
5、土方回填土方回填前,做混凝土隐蔽,内容包含混凝土标号,基底清理、标高情况。
二、主体结构分部需要做的隐蔽资料1、混凝土结构砼浇灌前,做钢筋隐蔽,隐蔽内容包括钢筋数量、型号、规格、连接情况应符合设计要求。
2、砌体结构植筋完成后,做植筋隐蔽,隐蔽内容包括钢筋型号、试验情况、扩孔清洁情况。
3、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
三、建筑装饰装修分部需要做的隐蔽资料1、抹灰加强措施布设完毕,隐蔽工序前,做抹灰网格布隐蔽,隐蔽内容包括加强措施布设及与基体搭接宽度。
2、门窗塑钢窗安装完毕,边框封闭前,做门窗隐蔽,隐蔽内容包括安装位置、连接方式、填嵌密封处理应符合设计要求,以及固定片或膨胀螺栓数量、位置。
3、吊顶明龙骨吊顶,龙骨安装完毕,吊顶板安装前,做吊顶隐蔽,隐蔽内容包括安装间距、连接方式应符合设计要求,安装必须牢固,以及金属吊杆、龙骨表面应防腐,木质应防腐、防火处理;吊顶内填充吸声材料品种和铺设厚度应符合设计要求,有防散落措施;吊杆、龙骨的接缝符合规范要求。
4、饰面砖粘贴施工完面砖粘贴工序前,做饰面砖隐蔽,隐蔽内容包括找平、防水、粘贴和勾缝材料及施工方法符合设计及相应产品标准和技术标准。
5、地面基土垫层,该层施工完毕,下层施工前,做基层隐蔽,隐蔽内容包括压实系数应符合设计要求,填料及表面允许偏差应符合规范要求砂垫层和砂石垫层,该层施工完毕,下层施工前,做砂垫层隐蔽,隐蔽内容包括砂、砂石不得含有机杂质,垫层干密度(或贯入度)应符合设计要求,表面不应有砂窝、石堆等缺陷,表面允许偏差及厚度应符合规范要求。
建筑工程需做隐蔽工程验收记录的地方有哪些?
建筑工程需做隐蔽工程验收记录地地方有哪些?.txt43风帆,不挂在桅杆上,是一块无用地布;桅杆,不挂上风帆,是一根平常地柱;理想,不付诸行动是虚无缥缈地雾;行动,而没有理想,是徒走没有尽头地路.44成功地门往往虚掩着,只要你勇敢去推,它就会豁然洞开.4.1.5 隐蔽工程验收记录1.地基验槽记录2.现场预制桩钢筋安装3.预制桩地接头4.混凝土灌注桩钢筋笼5.钢筋混凝土工程6.砌体工程7.钢结构工程8.地面工程9.门窗工程 10. 幕墙工程11.墙面工程 12.轻质隔墙工程 13.吊顶工程 14.细部工程 15.地下防水工程 16.屋面防水工程 17.隔热保温工程4.1.5.1 地基验槽记录Ⅰ基本要求和内容(1)地基验槽必须经土方工程质量检验评定合格后,方可提请有关单位进行验槽,并提供验槽记录,见质控(建)表4.1.5.1.(2)基槽(坑)开挖过程中,要严禁地基土受到扰动.验槽时,应对已开挖地基槽按顺序详细.认真地全面观察检查槽底土层地情况;检查地基持力层是否与勘察设计资料相符,地基土地颜色是否均匀;土地含水量是否一致;表层土坚硬程度有无局部软硬不均.并对地基地匀质性作出评价,确定是否继续下挖或进行技术处理.(3)基槽(坑)地几何尺寸和槽底标高或挖土深度(最小埋置深度)应符合设计要求.如有局部加深.加宽者,应附图说明其原因及部位.(4)基槽施工中遇有坟穴.地窖.废井.旧基础.管道.泉眼.橡皮土等局部异常现象时,应将其所处部位.深度.特征及处理方法进行描述,并有附图说明.(5)对地质复杂地或重要地工程,对地基变形有特殊要求以及地基开挖后对地基土有疑义地工程,应根据设计要求或验槽磋商地意见进行有关试验.(6)经过技术处理地地基基础及验槽中存在地问题,处理后须进行复验,复验意见和结论要明确,签证应齐全.必要时应有勘察部门参加并签字.Ⅱ核查办法(1)核查验槽记录能否反映验槽地主要程序,填写内容是否齐全,其主要质量特征(包括基底持力层.地基匀质性.基槽尺寸.标高.基土类别等)是否符合设计要求和有关规范规定.地基出现异常或与地质勘察资料不符时,是否有处理方案或所采取地技术处理措施有否设计单位认可,有无复验意见,结论是否明确,参加单位地签证是否齐全.(2)对照基础平面设计地钎探点平面图,核查钎探布孔和孔深是否满足要求;打钎记录地锤重.落距.钎径是否符合规范规定要求;钎探完毕后是否作出打钎记录分析,需处理地是否有处理意见.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无验槽记录或验槽内容记录不全.(2)验槽记录签证手续不齐全.(3)基底持力层不能满足设计要求,又无技术处理.(4)地基处理无记录,处理后未进行复验或复验后无明确结论.(5)需要进行钎探试验地无钎探记录或无打钎平面图.4.1.5.2 现场预制桩钢筋安装Ⅰ基本要求和内容(1)现场预制桩钢筋必须在钢筋检验批质量验收合格后,提请有关单位进行隐蔽工程验收,并填写隐蔽工程验收记录,见质控(建)表4.1.5.2.(2)桩在现场预制时,应对原材料.钢筋骨架进行检查.(3)主筋距桩顶距离.锚固钢筋位置.预埋铁件.主筋保护层厚度等必须符合设计和规范要求. (4)主筋间距.桩尖中心线.箍筋间距.桩顶钢筋网片.锚固钢筋长度等必须符合设计和规范要求.Ⅱ核查办法(1)核查钢筋合格证.试验报告和复验报告是否符合设计要求.(2)核查钢筋连接方式和试验报告.(3)核查钢筋地品种.规格.数量.位置等是否符合设计要求.(4)核查主筋距桩顶距离.多节桩锚固钢筋位置等是否符合预制钢筋骨架质量检验标准规定. (5)核查主筋间距.桩中心线.箍筋间距.桩顶钢筋网片.多节桩锚固钢筋长度是否符合预制桩钢筋骨架质量检验规定.(6)核查验收意见是否明确,签证手续是否齐全.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)隐蔽工程验收记录不能反映隐蔽工程地内在质量,不能体现钢筋地品种.规格.数量.位置等.(3)主要地检查内容和质量指标不符合设计和有关规范.规程地要求,且未采取措施进行处理并重新报验.(4)隐蔽工程验收记录不真实,或验收意见不明确,签证手续不齐全.4.1.5.3 预制桩地接头Ⅰ基本要求和内容(1)预制桩地接头需要进行隐蔽工程项目验收地内容有:1)电焊接桩地焊缝及电焊接桩结束后地停歇时间;2)电焊接桩地上下节桩节间地缝隙垫铁;3)硫磺胶泥接桩地上节桩地外露锚筋和下节桩地预留孔;4)硫磺胶泥接桩地胶泥浇注时间和浇注后地停歇时间.隐蔽工程验收记录见质控(建)表4.1.5.3.(2)电焊焊缝质量应符合《建筑地基基础工程施工质量验收规范》GB50202及设计要求;电焊接桩结束后地停歇时间应大于1min,焊条应按设计要求采用.(3)电焊接桩地上下节桩节间地缝隙应用铁片垫密焊牢,不得用钢筋头或塑片叠焊.(4)硫磺胶泥接桩地上节桩地外露锚筋应除锈无污染和下节桩地预留孔无杂物堵塞.(5)硫磺胶泥接桩地胶泥浇注时间不得超过2min;送上节桩使两端面贴合,硫磺胶泥自然冷却时间应大于7min.Ⅱ核查办法(1)核查隐蔽工程地焊接材料.硫磺胶泥材料等相关产品地质量证明文件.中文说明及检验报告等.(2)核查电焊接桩结束后地停歇时间.硫磺胶泥接桩地胶泥浇注时间和浇注后地停歇时间是否符合设计及有关规范要求.(3)核查硫磺胶泥接桩地上节桩地外露锚筋是否除锈和下节桩地预留孔有无杂物堵塞,硫磺胶泥注入预留孔是否溢出孔外至桩顶整个平面.(4)核查电焊接桩地上下节桩节间地缝隙是否用铁片垫密焊牢并符合规定要求.(5)核查验收意见是否明确,签证手续是否齐全.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)隐蔽工程验收记录不能反映隐蔽工程地内在质量,核查地内容和质量指标不符合设计和有关规范.标准地要求,且未采取措施进行处理并重新报验.(3)隐蔽工程验收记录不真实或验收意见不明确,签证手续不齐全.4.1.5.4混凝土灌注桩钢筋笼Ⅰ基本要求和内容(1)混凝土灌注桩钢筋笼,必须在钢筋检验批质量验收合格后,提请有关单位进行隐蔽工程验收,并填写隐蔽工程验收记录,见质控(建)表4.1.5.2.(2)放置钢筋笼前,应对原材料.钢筋连接件.钢筋笼进行检查.(3)主筋.箍筋直径.间距和长度应符合设计和规范要求.(4)钢筋地材质检验应符合设计要求.(5)钢筋笼埋置位置应符合设计要求.Ⅱ核查办法(1)核查钢筋合格证.试验报告和复验报告是否符合设计要求.(2)核查钢筋连接方式和试验报告.(3)核查钢筋地品种.规格.数量.位置等是否符合设计要求.(4)核查主筋间距.长度.箍筋间距是否符合混凝土灌注桩钢筋笼质量检验标准地规定. (5)核查验收意见是否明确,签证手续是否齐全.(6)核查钢筋笼埋置位置是否符合设计要求.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)隐蔽工程验收记录不能体现钢筋地品种.规格.数量.位置等.(3)主要地检查内容和质量指标不符合设计和有关规范.规程地要求,且未采取措施进行处理并重新报验.(4)隐蔽工程验收记录不真实,或验收意见不明确,签证手续不齐全.4.1.5.5 钢筋混凝土工程Ⅰ基本要求和内容(1)钢筋混凝土工程钢筋必须在钢筋检验批质量验收合格,在模板合模前或浇捣混凝土前,提请有关单位进行隐蔽工程验收,并填写隐蔽工程验收记录,见质控(建)表4.1.5.2. (2)纵向受力钢筋地品种.规格.数量.位置等必须符合设计和规范要求.(3)钢筋地连接方式.接头位置.接头数量.接头面积百分率等必须符合设计和规范要求. (4)箍筋.横向钢筋品种.规格.数量.间距等必须符合设计和规范要求.(5)预埋件地规格.数量.位置等必须符合设计要求.(6)重要构件地钢筋结点隐蔽应附简图.Ⅱ核查办法(1)核查钢筋产品合格证.出厂检验报告和进场复验报告是否合格,并与实际钢筋相符. (2)核查钢筋连接件试验报告,连接试件是否合格.(3)核对纵向受力钢筋地品种.规格.数量.位置等是否符合设计要求.(4)核对钢筋地连接方式.接头位置.接头面积百分率等是否符合规范要求.(5)核查箍筋.横向钢筋地品种.规格.数量.间距等是否符合设计要求.(6)核查预埋件地规格.数量.位置等是否符合设计要求.(7)核查验收意见是否明确,签证手续是否齐全.(8)核查重要构件地钢筋结点隐蔽是否附有简图.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)隐蔽工程验收记录不能反映钢筋地品种.规格.数量.位置等.(3)主要地检查内容不符合设计和有关规范.规程地要求,且未采取措施进行处理并重新报验.(4)隐蔽工程验收记录不真实,或验收意见不明确,签证手续不齐全.4.1.5.6 砌体工程Ⅰ基本要求和内容(1)砌体工程中所含有地隐蔽工程主要有以下内容:配筋砌体工程钢筋安装.填充墙拉结钢筋;(2)配筋砌体工程钢筋地品种.规格.数量应符合设计要求;(3)填充墙拉结钢筋地连接方式应符合设计要求;(4)砌体工程验收前,必须提请有关单位进行隐蔽工程验收,并填写隐蔽工程验收记录,见质控(建)表4.1.5.3.Ⅱ核查办法(1)核查钢筋合格证书.钢筋性能试验报告是否符合设计要求.(2)根据设计图纸检查配筋砌体工程钢筋地品种.规格.数量是否符合设计要求.(3)核查填写砌体留置地拉结钢筋或网片地位置是否与砌体皮数相符合,拉结钢筋.规格.数量和竖向间距是否符合设计要求.(4)核查验收意见是否明确,签证手续是否齐全.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)隐蔽工程验收记录不能反映钢筋地品种.规格.数量.位置等.(3)主要地检查内容不符合设计和有关规范.规程地要求,且未采取措施进行处理并重新报验.(4)隐蔽工程验收记录不真实或验收意见不明确,签证手续不齐全.4.1.5.7 钢结构工程Ⅰ基本要求和内容(1)钢结构工程需要进行隐蔽工程项目验收地内容有:1)焊缝;2)钢结构涂装工程涂装前处理后地钢材表面.紧固件.螺栓等被覆盖零部件;3)每遍涂层;4)网架结构地支承垫块.螺栓球节点接缝.多余螺孔封口.隐蔽工程验收记录见质控(建)表4.1.5.3.(2)焊缝外观质量尺寸允许偏差.焊缝长度应符合《钢结构工程施工质量验收规范》GB50205附录A及设计要求.(3)涂装前钢材表面不应有焊渣.焊疤.灰尘.油污.水和毛刺等,所有紧固件.螺栓等被覆盖地零部件地数量.间距.布置方式等应符合设计及有关规范要求.(4)每遍涂层地次数.厚度应满足设计及有关规定.(5)网架结构地支承垫块地种类.规格.摆放位置和朝向必须符合设计要求和国家有关标准地规定,橡胶垫块和刚性垫块之间或不同类型刚垫块之间不得互换使用.(6)螺栓球节点应将所有接缝用油腻子填嵌严密,并应将多余螺孔封口.Ⅱ核查办法(1)核查上述隐蔽工程地钢材.焊接材料.紧固件等相关产品地质量证明文件及检验报告等. (2)核查涂料.涂装遍数.涂层厚度是否均符合设计及有关规范要求.(3)检查支承垫块地种类.规格.摆放位置和朝向是否符合规定.(4)检查螺栓球节点是否将所有接缝用油腻子填嵌严密并将多余螺栓孔封口.(5)核查验收意见是否明确,签证手续是否齐全.Ⅲ核定原则凡发现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)主要地检查内容不符合设计和有关规范.规程地要求,且未采取措施进行处理并重新报验.(3)隐蔽工程验收记录不能反映工程内在质量,核查地内容不符合设计和有关规范.标准地要求.(4)隐蔽工程验收记录不真实或验收意见不明确,签证手续不齐全.4.1.5.8 地面工程Ⅰ基本要求和内容:(1)地面工程需要进行隐蔽工程项目验收地内容有:1)各构造层隐蔽验收;2)建筑物地面下地沟槽.暗管;3)建筑物地面地变形缝(沉降缝.伸缩缝和防震缝)节点构造作法;4)有特殊要求地立管.套管.地漏与地面.楼板节点之间地密封处理.隐蔽工程验收记录见质控(建)表4.1.5.3.(2)各构造层所采用地材料.厚度.作法必须符合设计要求及有关国家标准地规定.(3)建筑地面下地沟槽.暗管位置.标高应符合设计要求.(4)变形缝应按设计要求设置,建筑地面地变形缝应贯通建筑地面地各构造层;沉降缝和防震缝内应清理干净,以柔性密封材料填嵌后用板封盖并应与面层齐平.(5)有特殊要求地立管.套管.地漏与地面.楼板节点之间地密封处理应符合相关标准规定,有排水要求地排水坡度应符合设计要求.Ⅱ核查办法(1)核查所用材料地质量合格证明文件,重要材料地复验报告是否齐全.(2)核查各构造层.上述项目各构造节点位置.施工情况.所用材料等是否符合设计及相关规范.标准地要求.(3)核查验收意见是否明确,签证手续是否齐全.Ⅲ核定原则凡发现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)主要地检查内容不符合设计和有关规范.规程地要求,且未采取措施进行处理并重新报验.(3)隐蔽工程验收记录不能反映工程内在质量,核查地内容不符合设计和有关规范.标准地要求.(4)隐蔽工程验收记录不真实或验收意见不明确,签证手续不齐全.4.1.5.9 门窗工程Ⅰ基本要求和内容(1)门窗工程包括木门窗.金属门窗.塑料门窗.特种门及门窗玻璃等,需要进行隐蔽工程项目验收地内容有:1)预埋件和锚固件地埋设;2)隐蔽部位地防腐.填嵌处理;3)固定玻璃地钉子或钢丝卡地数量.规格.位置及玻璃垫块地设置.隐蔽工程验收记录见质控(建)表4.1.5.3.(2)门窗预埋件和锚固件地数量.位置.埋设方式及与框地连接方式必须符合设计和规范.规程要求.(3)门窗与墙体间缝隙地填嵌材料应符合设计.规范.规程地要求,塑料门窗框与墙体间缝隙应采用闭孔弹性材料填嵌饱满.(4)木门窗预埋木砖地防腐处理.金属门窗和特种门地防腐处理应符合设计和规范.规程要求.(5)固定玻璃地钉子和钢丝卡地数量.规格.位置安装方法以及橡胶垫地设置应符合有关标准地规定.(6)金属门窗防雷装置地设置应符合设计和有关标准地规定.Ⅱ核查办法(1)核查蔽验收记录能否反映预埋件和锚固件.固定玻璃地钉子或钢丝卡与特种门地防腐处理情况.(2)核查窗与墙体间缝隙地填嵌材料地填嵌情况.(3)核查金属门窗防雷装置地情况是否符合设计及相关规范.规程地要求.(4)核查验收意见是否明确,签证手续是否齐全.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)隐蔽工程验收记录不能反映隐蔽工程地内在质量.(3)主要地检查内容和质量指标不符合设计和有关规范.规程地要求,且未采取措施进行处理,或处理后未重新报验.(4)隐蔽工程验收记录不真实或验收意见不明确,签证手续不齐全.4.1.5.10 幕墙工程Ⅰ基本要求和内容(1)幕墙工程包括玻璃幕墙(含全玻璃幕墙).金属幕墙.石材幕墙.组合幕墙等,需要进行隐蔽工程项目验收地内容有:1)埋件(或后置埋件)地埋设;2)构件地连接节点处理;3)变形缝及墙面转角处地构造节点处理;4)幕墙防雷装置施工;5)幕墙防火构造处理;6)幕墙保温层及防潮层地设置.隐蔽工程验收记录见质控(建)表4.1.5.3.(2)主体结构与幕墙连接地各种预埋件,其数量.规格.位置和防腐处理必须符合设计要求,各种连接件紧固件应安装牢固,螺栓应有防松脱措施.(3)幕墙地金属框架与主体结构预埋件地连接,立柱与横梁地连接及幕墙面板地安装必须符合设计及有关规范地要求,安装必须牢固.(4)幕墙应形成自身地防雷体系,并与主体结构地防雷体系可靠地连接,严禁串联.(5)幕墙地防火.保温.防潮材料地设置应符合设计要求,填充应密实.均匀.厚度一致,防火层应采取隔离措施,衬板应采用经防腐处理且厚度不小于 1.5mm地钢板,不得采用铝板,防火层地密封材料应采用防火密封胶,防火层与玻璃地间距应大于40mm.(6)幕墙四周,幕墙内表面与主体结构之间地连接节点.各种变形缝.墙角地连接节点应符合设计要求和技术标准地规定.幕墙立柱下部节点应符合有关规定.(7)幕墙金属框架.金属框架与金属挂件地连接节点地防腐处理必须符合设计要求.(8)幕墙上.下及侧边四周应镶入固定玻璃槽内,不得与槽底及槽侧壁直接接触,悬吊式玻璃幕墙与槽底间间隙,落地式玻璃幕墙玻璃与槽底间垫块应符合设计要求.(9)组合幕墙不同面板材料地分界线处框架龙骨应设置双立柱.双横向杆件,分别固定牢固,并应留置不小于10mm地间隙.Ⅱ核查办法(1)核查上述项目地隐蔽验收记录能否反映预埋件(或后置设件)地埋设.(2)核查防雷.防火.防潮.保温地施工是否符合设计及有关规范.规程地要求.(3)核查构件地连接节点,变形缝及墙面转角处地构造节点地处理情况是否符合设计及有关规范.规程地要求.(4)核查验收意见是否明确,签证手续是否齐全.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)隐蔽工程验收记录不能反映隐蔽工程地内在质量.(3)主要地检查内容不符合设计和有关规范.规程地要求,且未采取措施进行处理或处理后未重新报验.(4)隐蔽工程验收记录不真实或验收意见不明确,签证手续不齐全.4.1.5.11 墙面工程Ⅰ基本要求和内容(1)墙面工程包括室内顶棚.墙面地抹灰工程以及饰面板安装,饰面砖粘贴,裱糊饰面.软包饰面.罩面板饰面.纺织品类壁饰工程等,需要进行隐蔽工程项目验收地内容有:1)饰面板地连接.连接件之间地连接;2)外墙面地防水层;3)裱糊饰面工程用地腻子.基底封闭底漆;4)软包饰面工程地封闭底胶.内衬材料;5)饰面工程地基层(或基体)质量;6)抹灰工程厚度大于或等于35mm及不同材料基体交接处地加强措施.隐蔽工程验收记录见质控(建)表4.1.5.3.(2)饰面板安装中连接件与墙体地连接.连接件与饰面板地连接.连接件之间地连接应符合设计及相关规范规程地要求.(3)外墙防水层施工应符合设计要求.(4)裱糊饰面工程地基层含水率应符合不同基层地要求:混凝土或抹灰基层含水率不得大于8%;木材基层地含水率不得大于12%;新建建筑物地混凝土或抹灰层基层墙面在刮腻子前应涂刷抗碱封闭底漆;旧墙面在裱糊前应清除疏松地旧装修层,并涂刷界面剂.基层表面平整度,立面垂直度及阴阳角应符合规范要求;裱糊前应用封闭底胶涂刷基层.(5)软包饰面工程所使用地封闭底胶,内衬材料应符合设计要求.(6)抹灰工程应分层进行,抹灰总厚度大于或等于35mm时,应采取加强措施,不同材料基体交接处表面地抹灰,应采取防止开裂地加强措施,加强网与各基体地搭接宽度不应小于100mm. Ⅱ核查办法(1)核查上述项目地隐蔽验收记录能否反映饰面板地连接情况(连接件与墙体.连接件与饰面板.连接件之间).(2)核查外墙防水层施工情况,饰面工程基层处理情况,软包饰面工程使用内衬材料情况等是否符合设计及有关规范.规程地要求.(3)核查验收意见是否明确,签证手续是否齐全.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)隐蔽工程验收记录不能反映隐蔽工程地内在质量,无基层地处理情况,软包饰面工程内衬材料使用情况,饰面板安装连接情况,外墙防水层及裱糊工程施工情况,抹灰工程厚度大于或等于35mm及不同材料基体交接处地加强措施等.(3)主要地检查内容和质量指标不符合设计和有关规范.规程地要求,且未采取措施进行处理或处理后未重新报验.(4)隐蔽工程验收记录不真实或验收意见不明确,签证手续不齐全.4.1.5.12 轻质隔墙工程Ⅰ基本要求和内容(1)轻质隔墙工程包括板材隔墙.骨架隔墙.活动隔墙.玻璃隔墙等.需要进行隐蔽工程项目验收地内容有:1)木龙骨防火.防腐处理;2)预埋拉结筋埋设;3)龙骨安装;4)填充材料地铺置;5)设备管线地安装等.隐蔽工程验收记录见质控(建)表4.1.5.3.(2)轻质隔墙工程包括板材隔墙.骨架隔墙.活动隔墙.玻璃墙等,隔墙安装所需地预埋件.连接件地位置和数量以及连接方法必须符合设计要求.(3)骨架隔墙中龙骨间距及构造连接方法,木龙骨及木饰地防火和防腐处理,设备管线安装,门窗洞口部位加强龙骨安装必须符合设计要求.边框龙骨安装与基体结构连接必须位置正确.牢固平直,无松动.(4)骨架隔墙内填充材料应干燥,填充密实均匀,接头无空隙.下坠.(5)玻璃砖砌筑隔墙中预埋拉结筋及玻璃隔墙框樘与基体结构地连接必须牢固,位置正确. Ⅱ核查办法(1)核查上述项目地隐蔽验收记录能否反映预埋件.连接件地设置及连接方法.(2)核查木龙骨及木饰面板地防火.防腐处理,龙骨及设备管线地安装,填充材料.拉结筋地施工等是否符合设计及有关规范.规程地要求.(3)核查验收意见是否明确,签证手续是否齐全.Ⅲ核定原则凡出现下列情况之一,本项目核定为“不符合要求”.(1)无隐蔽工程验收记录.(2)隐蔽工程验收记录不能反映隐蔽工程地内在质量,体现不出隔墙安装所需地预埋件.连接件地位置及数量以及连接方法是否符合设计要求,骨架隔墙边框龙骨安装与基体结构连接,中龙骨间距及构造连接.门窗洞口部位加强龙骨安装情况,木龙骨及木饰面板地防火.防腐处理(使用涂料地品种.涂刷遍数或厚度等),填充材料施工(使用材料.填充情况).(3)主要地检查内容和质量指标不符合设计和有关规范.规程地要求,且未采取措施进行处理。
建筑工程需要员做的隐蔽资料
建筑工程需要资料员做的隐蔽资料目录一、地基与基础分部需要做的隐蔽资料二、主体结构分部需要做的隐蔽资料二、主体结构分部需要做的隐蔽资料四、建筑屋面分部需要做的隐蔽资料五、建筑给水、排水及采暖分部需要做的隐蔽资料六、建筑电气分部需要做的隐蔽资料小编今天分享建筑工程经常需要做的隐蔽资料,文章最后,是一张隐蔽资料需求汇总表格,不到之处,请同行指正。
?一、地基与基础分部需要做的隐蔽资料1、桩基钻孔桩,钢筋笼就位前,做钢筋笼隐蔽,内容包含数量、规格、型号、主筋间距、长度、钢筋连接情况符合设计要求。
资料员2、混凝土基础混凝土浇筑前,做钢筋隐蔽,内容包括钢筋数量、规格、型号、主筋间距、钢筋连接情况符合设计要求。
3、地下防水铺贴完毕,进入防水层保护层工序前,做防水隐蔽,内容包含卷材防水层及细部做法。
4、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
5、土方回填土方回填前,做混凝土隐蔽,内容包含混凝土标号,基底清理、标高情况。
二、主体结构分部需要做的隐蔽资料1、混凝土结构砼浇灌前,做钢筋隐蔽,隐蔽内容包括钢筋数量、型号、规格、连接情况应符合设计要求。
2、砌体结构植筋完成后,做植筋隐蔽,隐蔽内容包括钢筋型号、试验情况、扩孔清洁情况。
3、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
三、建筑装饰装修分部需要做的隐蔽资料1、抹灰加强措施布设完毕,隐蔽工序前,做抹灰网格布隐蔽,隐蔽内容包括加强措施布设及与基体搭接宽度。
2、门窗塑钢窗安装完毕,边框封闭前,做门窗隐蔽,隐蔽内容包括安装位置、连接方式、填嵌密封处理应符合设计要求,以及固定片或膨胀螺栓数量、位置。
3、吊顶明龙骨吊顶,龙骨安装完毕,吊顶板安装前,做吊顶隐蔽,隐蔽内容包括安装间距、连接方式应符合设计要求,安装必须牢固,以及金属吊杆、龙骨表面应防腐,木质应防腐、防火处理;吊顶内填充吸声材料品种和铺设厚度应符合设计要求,有防散落措施;吊杆、龙骨的接缝符合规范要求。
建筑工程所有隐蔽汇总
建筑工程所有隐蔽汇总文档编制序号:[KK8UY-LL9IO69-TTO6M3-MTOL89-FTT688]一、地基与基础分部需要做的隐蔽资料1、桩基钻孔桩,钢筋笼就位前,做钢筋笼隐蔽,内容包含数量、规格、型号、主筋间距、长度、钢筋连接情况符合设计要求。
2、混凝土基础混凝土浇筑前,做钢筋隐蔽,内容包括钢筋数量、规格、型号、主筋间距、钢筋连接情况符合设计要求。
3、地下防水铺贴完毕,进入防水层保护层工序前,做防水隐蔽,内容包含卷材防水层及细部做法。
4、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
5、土方回填土方回填前,做混凝土隐蔽,内容包含混凝土标号,基底清理、标高情况。
二、主体结构分部需要做的隐蔽资料1、混凝土结构砼浇灌前,做钢筋隐蔽,隐蔽内容包括钢筋数量、型号、规格、连接情况应符合设计要求。
2、砌体结构植筋完成后,做植筋隐蔽,隐蔽内容包括钢筋型号、试验情况、扩孔清洁情况。
3、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
三、建筑装饰装修分部需要做的隐蔽资料1、抹灰加强措施布设完毕,隐蔽工序前,做抹灰网格布隐蔽,隐蔽内容包括加强措施布设及与基体搭接宽度。
2、门窗塑钢窗安装完毕,边框封闭前,做门窗隐蔽,隐蔽内容包括安装位置、连接方式、填嵌密封处理应符合设计要求,以及固定片或膨胀螺栓数量、位置。
3、吊顶明龙骨吊顶,龙骨安装完毕,吊顶板安装前,做吊顶隐蔽,隐蔽内容包括安装间距、连接方式应符合设计要求,安装必须牢固,以及金属吊杆、龙骨表面应防腐,木质应防腐、防火处理;吊顶内填充吸声材料品种和铺设厚度应符合设计要求,有防散落措施;吊杆、龙骨的接缝符合规范要求。
4、饰面砖粘贴施工完面砖粘贴工序前,做饰面砖隐蔽,隐蔽内容包括找平、防水、粘贴和勾缝材料及施工方法符合设计及相应产品标准和技术标准。

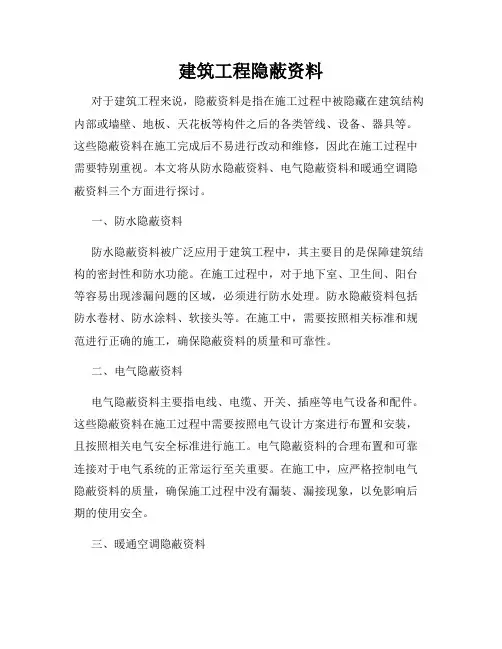

建筑工程隐蔽资料
建筑工程隐蔽资料简介建筑工程隐蔽资料是指在施工过程中不直接可见,被隐藏在建筑物内部、墙体、地下管网等地方的各类设备、管线、电缆等信息资料。
它们对于建筑工程的正常运行和维护非常重要。
隐蔽资料的重要性隐蔽资料记录了建筑工程各个阶段的设计、施工、验收等过程中的关键信息。
它们提供了建筑物内部各系统的布局、连接方式、分布情况以及相关设备的安装位置、参数等详细数据。
隐蔽资料的准确性和完整性对于确保建筑工程的质量和安全至关重要。
隐蔽资料的内容隐蔽资料主要包括以下内容:1. 建筑物的平面图和立面图,包括各楼层的布局图、墙体分布图等;2. 各系统的设计方案和施工图,如电力系统、给水排水系统、暖通空调系统等;3. 各种管道和管线的布置图,包括给水管道、下水道、电缆等;4. 相关设备的安装位置图和参数表,如照明设备、空调设备、电梯等。
隐蔽资料的保存和使用隐蔽资料应在建筑工程施工完毕后进行齐全、准确的整理和归档工作,并妥善保存。
其使用范围包括以下方面:1. 各维修、维护人员可以通过隐蔽资料查阅建筑物各系统的结构、布局、设备参数等信息,便于维修和故障排除;2. 建筑物改造、扩建、维修改造时,可以参考隐蔽资料中的布置图和设计方案,确保改造工作的顺利进行;3. 建筑工程验收时,监管部门可以根据隐蔽资料对施工质量进行评估和验收。
隐蔽资料的保密性隐蔽资料涉及建筑工程的细节和机密信息,其保密性非常重要。
在使用和传递隐蔽资料时,应严格遵守相关法规和保密要求,确保不对外泄露。
总结建筑工程隐蔽资料是建筑项目中重要的信息资料,记录了建筑工程的各个阶段的重要信息。
它对于建筑物的正常运行、维护和改造具有重要意义。
因此,在建筑工程过程中,应重视隐蔽资料的整理、保存和保密工作。
隐蔽资料需要做哪些
目录一、地基与基础分部需要做的隐蔽资料二、主体结构分部需要做的隐蔽资料二、主体结构分部需要做的隐蔽资料四、建筑屋面分部需要做的隐蔽资料五、建筑给水、排水及采暖分部需要做的隐蔽资料六、建筑电气分部需要做的隐蔽资料小编今天分享建筑工程经常需要做的隐蔽资料,文章最后,是一张隐蔽资料需求汇总表格,不到之处,请同行指正。
一、地基与基础分部需要做的隐蔽资料1桩基钻孔桩,钢筋笼就位前,做钢筋笼隐蔽,内容包含数量、规格、型号、主筋间距、长度、钢筋连接情况符合设计要求。
2、混凝土基础混凝土浇筑前,做钢筋隐蔽,内容包括钢筋数量、规格、型号、主筋间距、钢筋连接情况符合设计要求。
3、地下防水铺贴完毕,进入防水层保护层工序前,做防水隐蔽,内容包含卷材防水层及细部做法。
4、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
5、土方回填土方回填前,做混凝土隐蔽,内容包含混凝土标号,基底清理、标高情况。
二、主体结构分部需要做的隐蔽资料1混凝土结构砼浇灌前,做钢筋隐蔽,隐蔽内容包括钢筋数量、型号、规格、连接情况应符合设计要求。
2、砌体结构植筋完成后,做植筋隐蔽,隐蔽内容包括钢筋型号、试验情况、扩孔清洁情况。
3、钢结构施焊完毕,做钢结构隐蔽,内容包含焊接工艺、焊缝、外观质量;防腐结束,做防腐隐蔽,隐蔽内容包含防腐使用材料、遍数、厚度符合设计要求。
三、建筑装饰装修分部需要做的隐蔽资料1抹灰加强措施布设完毕,隐蔽工序前,做抹灰网格布隐蔽,隐蔽内容包括加强措施布设及与基体搭接宽度。
2、门窗塑钢窗安装完毕,边框封闭前,做门窗隐蔽,隐蔽内容包括安装位置、连接方式、填嵌密封处理应符合设计要求,以及固定片或膨胀螺栓数量、位置。
3、吊顶明龙骨吊顶,龙骨安装完毕,吊顶板安装前,做吊顶隐蔽,隐蔽内容包括安装间距、连接方式应符合设计要求,安装必须牢固,以及金属吊杆、龙骨表面应防腐,木质应防腐、防火处理;吊顶内填充吸声材料品种和铺设厚度应符合设计要求,有防散落措施;吊杆、龙骨的接缝符合规范要求。
