塔吊基础预埋标节施工组织方案

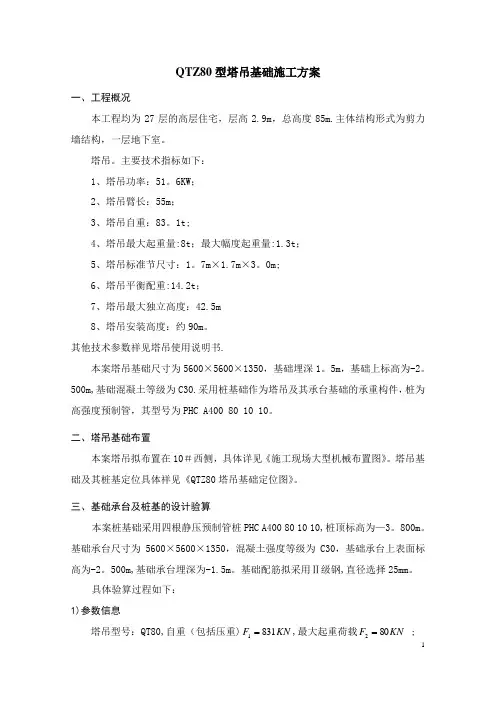

QTZ80塔吊基础施工方案
QTZ80型塔吊基础施工方案一、工程概况本工程均为27层的高层住宅,层高2.9m ,总高度85m.主体结构形式为剪力墙结构,一层地下室。
塔吊。
主要技术指标如下: 1、塔吊功率:51。
6KW ; 2、塔吊臂长:55m ; 3、塔吊自重:83。
1t;4、塔吊最大起重量:8t ;最大幅度起重量:1.3t ;5、塔吊标准节尺寸:1。
7m ×1.7m ×3。
0m;6、塔吊平衡配重:14.2t ;7、塔吊最大独立高度:42.5m8、塔吊安装高度:约90m 。
其他技术参数祥见塔吊使用说明书.本案塔吊基础尺寸为5600×5600×1350,基础埋深1。
5m ,基础上标高为-2。
500m,基础混凝土等级为C30.采用桩基础作为塔吊及其承台基础的承重构件,桩为高强度预制管,其型号为PHC A400 80 10 10。
二、塔吊基础布置本案塔吊拟布置在10#西侧,具体详见《施工现场大型机械布置图》。
塔吊基础及其桩基定位具体祥见《QTZ80塔吊基础定位图》。
三、基础承台及桩基的设计验算本案桩基础采用四根静压预制管桩PHC A400 80 10 10,桩顶标高为—3。
800m 。
基础承台尺寸为5600×5600×1350,混凝土强度等级为C30,基础承台上表面标高为-2。
500m,基础承台埋深为-1.5m 。
基础配筋拟采用Ⅱ级钢,直径选择25mm 。
具体验算过程如下: 1)参数信息塔吊型号:QT80,自重(包括压重)KN F 8311=,最大起重荷载KN F 802= ;塔吊倾覆力距m KN M ⋅=916,塔吊起重高度m H 90=,塔身宽度m B 7.1=; 混凝土强度:C30,钢筋级别:Ⅱ级,承台尺寸m m B L c c 6.56.5⨯=⨯桩直径m d 4.0=,桩间距m a 4.4=,承台厚度m H c 35.1=, 基础埋深m D 5.1=,保护层厚度:50mm 2)塔吊基础承台顶面的竖向力与弯矩计算 1. 塔吊自重(包括压重) KN F 8311=2。
