(PPT)-2012年二级建造师工程造价管理专题讲座
cA二级建造师施工项目管理讲义(进度、质量、安全)74页PPT
6
苏州建筑职工大学
2Z103010 进度控制的含义、目的 和任务( P109 )
一、含义:在确保进度目标的前提下, 在项目进展过程中不断调整进度计划的 过程(动态控制)。 论证目标 编制计划 纠偏调整
二、目的:确保进度目标的实现。 三、任务:业主方、设计方、施工方、
供货方 业主方:设计准备阶段 设计阶段 施工
8
苏州建筑职工大学
2Z103012 进度控制的含义、 目的和任务(习题精讲 )
1、进度目标分析和论证的目的是( )。
A、落实进度控制的措施 B、分析进度目标是否合理
C、决定进度计划的不同功能 D、确定变更计划系统内部 关系
2施工总进度计划、单位工程施工进度计划并控制 其执行
迟天数超过自由时差时,将影响( )。 A、紧后工作的最迟完成时间 B、平行工作的最早开始时间 C、紧后工作的最迟完成时间 D、紧后工作的最早开始时间 5、某工程计划中A工作的持续时间为5天,总时差为8天,自由
时差为4天。如果A工作际进度拖延13天,则会影响工程计 划工期( )天。 A、13 B、8 C、9 D、5
cA二级建造师施工项目管理讲义(进 度、质量、安全)
1、纪律是管理关系的形式。——阿法 纳西耶 夫 2、改革如果不讲纪律,就难以成功。
3、道德行为训练,不是通过语言影响 ,而是 让儿童 练习良 好道德 行为, 克服懒 惰、轻 率、不 守纪律 、颓废 等不良 行为。 4、学校没有纪律便如磨房里没有水。 ——夸 美纽斯
1、《建设工程施工管理》:单选题70题 (70分),多选题25题(50分),满 分120分。
2、《建设工程法规及相关知识》:单选 题60题(60分),多选题20题(40 分),满分100分。
建设行业考证课件
1.取得大专学历且从事相关工作满两年;
土地 估价
2.取得本科学历且从事相关工作满一年; 3.取得博士学位、硕士学位、第二学士学位或者研究生班毕业。
师
4.不具备上述1、2、3条要求的,但具有国家认可的中级以上相关专业
建设行业的执业资格考试的报考条件
执业 资格 名称
房地 产估 价师
报考条件
1. 相关学科中专学历,8年以上相关专业经历,其中从事房地产估价实务满5年 2. 相关学科大专学历,6年以上相关专业经历,其中从事房地产估价实务满4年 3. 相关学科学士学位,4年以上相关专业经历,其中从事房地产估价实务满3年 4. 相关学科硕士学位或第二学位、研究生班毕业,从事房地产估价实务满2年 5. 取得房地产估价相关学科博士学位 6. 不具备上述规定学历,但通过国家统一组织的经济专业初级资格或审计、
4.取得工程类或工程经济类硕士学位,工作满2年, 其中从事建设工程项目施工管理工作满1年
5.取得工程类或工程经济类博士学位,从事建设工程项目 施工管理工作满1年
建设行业的执业资格考试的报考条件
执业资格 名称
报考条件
投资建设 项目管理 师
1. 取得工程技术、工程经济或工程管理类专业大专学历, 从事投资建设项目专业管理工作满10年
3
估师
《机电设备评估基础》和《建筑工程评估基础》
建设行业的执业资格考试的考试科目
名称
考试科目
《建设工程施工管理》、 《建设工程法规及相关知识》和 《专业工程管理与实务》3个科目。
成绩滚 动年限
二级建 造师
其中《专业工程管理与实务》科目分为:建筑工程、
二级建造师 《建筑工程管理与实务》 贾世龙 精讲通关 2A32000 (16)工程造价控制及合同价款的约定及调整
二级建造师《建筑工程管理与实务》精讲通关主讲老师:贾世龙2A320050 建筑工程造价控制●考纲要求与考点明晰固定价格合同、可调价格合同、成本加酬金合同的特点及试用范围与合同形成案例预付款、起扣点、起扣方式、进度款、质量保证金、竣工结算计算应用;与合同形成案例合同价款的调整与合同形成案例挣值法计算应用《建设工程工程量清单计价规范》(GB50500-2013)《建设工程价款结算暂行办法》财政部、建设部共同发布(财建[2004]369号)《建设工程施工合同(示范文本)》(GF-1999-0201)《建筑工程施工发包与承包计价管理办法》(建设部令第107号)2A320051 掌握建设工程合同价款的约定(P187)●固定价格合同——双方在专用条款内约定合同价款包含的风险范围和风险费用的计算方法,在约定的风险范围内合同价款不再调整。
(风险范围以外的合同价款调整方法,应当在专用条款内约定。
)工程量小、工期短,估计在施工过程中环境因素变化小,工程条件稳定并合理;工程设计详细,图纸完整、清楚,工程任务和范围明确;工程结构和技术简单,风险小。
●可调价格合同——双方在专用条款内约定合同价款调整方法。
●成本加酬金合同——合同价款包括成本和酬金两部分,双方在专用条款内约定成本构成和酬金的计算方法。
【案例2A320051-1】(w)1.背景某开发公司投资兴建一栋普通商业楼工程项目,该商业楼建筑面积4000m2,全现浇钢筋混凝土框架结构。
招标文件中要求投标的企业应有同类工程的施工经验。
按照公开招标的程序,经过资格预审及公开开标、评标后,甲建筑公司获得中标。
中标后甲建筑公司与开发公司签订了建筑安装工程承包合同,承包合同规定工程的合同方式采用固定总价合同,合同规定工期为185d,合同总价为800万元。
2.问题(1)该工程项目的合同方式是否妥当?理由是什么?(2)发包人和承包人应当在合同条款中对涉及工程价款结算的哪些事项进行约定?(2)发包人和承包人应当在合同条款中对涉及工程价款结算的哪些事项进行约定?答案:根据财政部、建设部共同发布的《建设工程价款结算暂行办法》(财建[2004]369号),发包人、承包人应当在合同条款中对涉及工程价款结算的下列事项进行约定;1)预付工程款的数额、支付时限及抵扣方式。
二级建造师幻灯片ppt免费在线阅读
钢筋混凝土结构
了解钢筋混凝土材料的性能,掌握 钢筋混凝土受弯构件、受压构件和 框架结构的构造要求和设计方法。
砌体结构
熟悉砌体材料的性能,掌握砌体结 构的构造要求和设计方法。
钢结构
了解钢材的性能和钢结构的特点, 掌握钢结构的连接方法和构造要求 。
03
专业实务知识
建筑施工技术
施工组织设计
包括施工方案、施工进度计划、资源需求计划 等。
和变形。
建筑材料基础
建筑材料的基本性质
了解建筑材料的物理、力学和化学性质 ,掌握其分类和应用。
金属材料
了解钢材、铝合金等金属材料的性能和 应用。
无机非金属材料
熟悉水泥、混凝土、砂浆等无机非金属 材料的性能和应用。
有机材料
熟悉木材、塑料等有机材料的性能和应 用。
建筑结构基础
建筑结构的基本概念
理解建筑结构的基本概念、分类和 组成,掌握结构荷载和荷载效应的
规定了建筑活动的基本制度,包括建筑许可、建筑工程发包与承包、 建筑工程监理、建筑安全生产管理、建筑工程税收等。
《中华人民共和国合同法》
明确了合同订立、履行、变更、解除等方面的规定,以及违约责任和 争议解决方式。
《中华人民共和国招标投标法》
规范了招标投标的程序和要求,确保公平竞争和优选承包商。
其他相关法律法规
考试难度
二级建造师考试难度较大,需要考生具备扎实的专业知识和丰富的实践经验。考试通过率相对较低, 需要考生进行充分的备考和复习。
02
基础知识与技能
工程图学基础
03
投影原理与基本视图
剖面图与断面图
建筑施工图的识读
掌握正投影法的基本原理,理解三视图的 形成及对应关系。

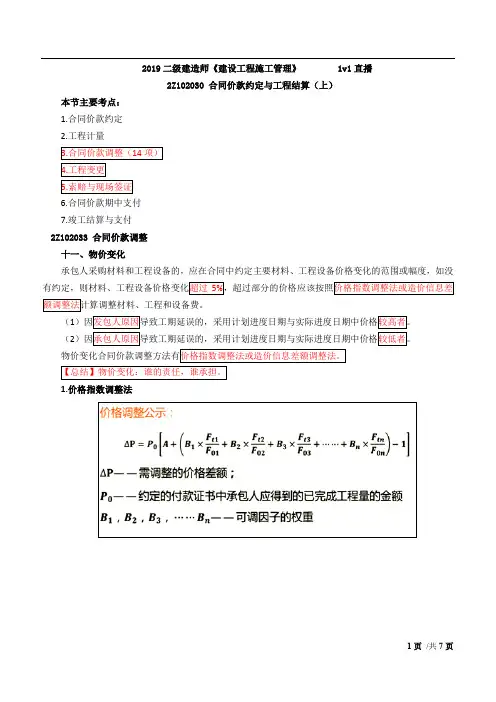

【二建管理复习】基础精讲课程-第23讲--合同价款约定与工程结算(中)(一)
报价浮动因素。 如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的调整
或承包人放弃调整措施项目费的权利。 【习题演练】
【例题·多选】根据《建设工程工程量清单计价规范》(GB50500-2013)工程量变更引起施工方案 改变并使措施项目发生变化时,关于措施项目费调整的说法,正确的有( )。
A.150 B.100 C.120 D.200
【例题 2·单选】 2013 年 5 月实际完成的某工程按 2012 年 5 月签约时的价格计算,工程价款为 1000 万元,该工程固定要素的系数为 0.2,各参加调值的部分,除钢材的价格指数增长了 10%外其余都未发 生变化,钢材费用占调值部分的 50%,按价格指数调整法公式法计算,则该工程实际价款变化值为() 万元。
有约定,则材料、工程设备价格变化超过 5%,超过部分的价格应该按照价格指数调整法或造价信息差
额调整法计算调整材料、工程和设备费。
(1)因发包人原因导致工期延误的,采用计划进度日期与实际进度日期中价格较高者。
(2)因承包人原因导致工期延误的,采用计划进度日期与实际进度日期中价格较低者。
物价变化合同价款调整方法有价格指数调整法或造价信息差额调整法。
A.工程量偏差在 15%以内,采用已标价项目的综合单价 B.工程量增加 15%以上时,增加部分的综合单价应予调高 C.工程量增加 15%以上时,增加部分的综合单价应予调低 D.工程量减少 15%以上时,减少后剩余部分的综合单价应予调高 E.工程量减少 15%以上时,减少后剩余部分的综合单价应予调低 【答案】ACD 【解析】对于任一招标工程量清单项目,如果因工程变更等原因导致工程量偏差超过 15%,调整的 原则为:当工程量增加 15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少 15%以上 时,减少后剩余部分的工程量的综合单价应予调高。故选择 C、D。当工程量偏差在 15%以内,采用已 给定的项目的综合单价,即 A 正确。 购买课程唯一联系QQ 微信 【例题 2·单选】 (2015 单)根据《建设工程工程量清单计价规范》(GB50500--2013),某工程签 订了单价合同,在执行过程中,某分项合同原清单工程量为 1000m3,综合单价为 25 元/m3,后因业主 原因实际工程量变为 1500m3,合同中约定,若实际工程量超过计划工程量 15%以上,超过部分综合单 价调整为原来的 0.9,不考虑其他因素,则该分工程的结算款应为( )元。 A.36625 B.35000 C.33750 D.32875 【答案】A 【解析】合同约定范围内(15%以内)的工程款为: 1000×(1+15%)×25=1150×25=28750 元 超过 15%之后部分工程量的工程款为: (1500-1150)×(25×0.9)=7875 元 则土方工程款合计=28750+7875=36625 元。 【例题 3·单选】按照《建设工程工程量清单计价规范》GB50500-2013 文件的规定,如施工过程中 出现了由于清单的错误、漏项引起新的清单项目,且已标价工程量清单中没有适用也没有类似于变更工 程项目的,其单价为( )。 A.由工程师与承包人协商确认 B.由承包人提出价格,发包人确认
全国二建继续教育讲义(综合)
工程项目集成化管理
工 程 可 行 性 研 究 方 案 设 计 初 步 设 计 施 工 图 设 计 施工 开工准 备 动用前 准备 竣工验 收
项 目 建 议 书
决策阶段
实施阶段
运营阶段
32
工程项目集成化管理
传统管理模式中,业主方(运营方)管理组织设计往往以项目建设为导向, 导致在项目决策和实施阶段不可能系统性地对运营目标进行分析,往往造成建设 目标和运营目标的相互脱节,不可避免地发生两者之间的矛盾。运营方及委托的 物业管理咨询单位往往在动用准备阶段甚至项目竣工后才介入项目,其服务是被 动性的,不利于建设项目全寿命周期目标的实现。LCIM作为一种全新理念的管 理模式,其核心是用全寿命周期的视角,进行建设项目目标的规划和控制。
勘察设计、建 筑施工、监理 、中介咨询等 各行业普遍出 现高速增长势 头。
推进了我国建 筑工程管理理 论的发展,从 而增强了我国 建筑工程管理 的整体水平。
11
(一)建筑工程管理发展状况
同时,随着我国经济实力的逐步增强和科技水平的显著提高,以及全球
化、信息化时代的来临,我国建筑工程管理将面临着新的挑战: 挑战一:建筑工程呈规模超大化、项目高复杂化趋势发展 挑战二:全球化建筑工程市场竞争日剧激烈 挑战三:建筑工程管理环境发生根本性转变
6
一、注册建造师继续教育体系概述 1.注册建造师继续教育方式的规定
注册建造师继续教育以集中面授为主;
探索网络教育方式;
拟采取网络教育的专业牵头部门或省级住房城乡建设主管部门,应将管 理办法和工作方案报国务院住房城乡建设主管部门审核,并对网络教育 的培训质量负责。
7
一、注册建造师继续教育体系概述 2.继续教育学时的规定
二级建造师学习资料(二)2024
二级建造师学习资料(二)引言概述:本文是关于二级建造师学习资料的第二部分,旨在提供关于二级建造师考试相关的详细知识和技巧,帮助考生顺利通过考试。
本文分为五个大点进行阐述,涵盖了考试内容的各个方面。
一、工程管理1. 施工组织设计- 项目概述- 组织结构设计- 施工计划编制- 施工方法选择2. 资源管理- 人力资源的合理配置- 设备机械的选用与管理- 材料的采购与供应管理- 资金的合理运用与管理3. 风险管理- 风险的识别与评估- 风险控制策略的制定- 风险应对措施的实施- 风险的监控与评估4. 质量管理- 质量目标与指标的确定- 施工质量控制措施- 质量监督与检验- 质量事故处理与纠正5. 安全管理- 安全制度与规定的制定- 安全管理体系建设- 安全教育与培训- 安全事故的处理与预防二、工程经济1. 工程造价管理- 工程造价控制- 合同价款支付管理- 工程结算与决算- 工程报建及审批程序2. 工程投资决策分析- 投资回报率计算- 投资风险评估- 资本金配比方案- 资金运作建议3. 施工成本控制- 成本估算与控制- 材料采购与成本管理- 人工费用管理- 设备使用与费用控制4. 经济评价与分析- 经济效益评价指标计算- 静态投资回收期分析- 动态投资回收期分析- 投资收益敏感性分析5. 税收与财务管理- 工程税收政策解读- 税务合规管理- 财务报表解读- 资金流量分析与管理三、建筑工程技术1. 结构设计理论- 结构的力学原理- 结构荷载计算- 结构设计方法与规范- 结构计算与设计软件应用2. 施工技术与工艺- 土方开挖与回填技术- 基坑工程与支护技术- 临时工程与设备安装- 建筑施工工艺与质量控制3. 建筑材料与构造- 建筑材料的选用与性能- 建筑构造的设计与施工- 建筑物节能与环保技术- 建筑防水与保温技术4. 建筑设备与自动化- 建筑设备选型与配置- 建筑设备管理与维护- 建筑自动化技术应用- 建筑智能化系统设计5. 建筑工程项目管理- 建筑工程施工流程管理- 施工现场组织与协调- 建筑工程质量控制- 建筑工程安全管理四、法律法规与建筑标准1. 建筑法律法规- 建筑法律法规的体系- 建筑执业资格与规范- 建筑合同与招投标法规- 建筑行政管理与法律责任2. 建筑标准与规范- 建筑设计规范解读- 施工工艺与规范应用- 建筑质量验收与评定- 建筑市场行为规范3. 建筑工程建设环境保护- 建筑环境影响评价- 建筑节能与环保设计- 建筑废弃物处理与利用- 建筑施工环境保护管理4. 建筑工程施工监理- 工程质量监理与验收- 工程竣工验收与交付- 施工图审核与审查- 施工过程监督与检查5. 建筑规划管理- 城市规划理论与方法- 建筑规划原则与标准- 建筑规划编制与审批- 建筑规划与可持续发展五、相关知识学习1. 《建筑工程基础知识》- 建筑工程施工原理- 建筑工程材料与结构- 建筑工程施工工艺与组织2. 《建筑工程管理学》- 建筑工程管理原理与方法- 建筑工程组织与施工管理- 建筑工程质量与安全管理3. 《建筑工程经济学》- 建筑工程造价管理- 建筑工程投资决策- 建筑工程经济评价4. 《建筑工程法规与标准》- 建筑工程法律法规- 建筑工程标准与规范- 建筑工程施工监理5. 《建筑工程实务》- 建筑工程施工技术- 建筑工程施工管理- 建筑工程施工现场操作总结:本文详细介绍了二级建造师考试所涉及的多个大点内容,包括工程管理、工程经济、建筑工程技术、法律法规与建筑标准以及相关知识学习。
《二级建造师讲义》课件
隧道工程
阐述隧道施工中的开挖、支护、排水 等技术要求和安全措施,涉及盾构法 、矿山法等施工方法。
04
二级建造师法律法规
建筑法
建筑法概述
建筑法是规定建筑活动的基本法律,旨在规范建筑市场秩序,保 证建筑工程质量和安全,维护有关各方合法权益。
建筑许可制度
建筑法规定了从事建筑活动的单位和个人应当具备的资质、资格认 证以及从业许可等要求,以确保建筑质量和安全。
暖通工程
阐述空调系统、通风系统的原理、组成和 运行管理,涉及制冷机组、空调器、风机 等设备。
市政工程实务
总结词
涵盖道路、桥梁、隧道等市政设施
道路工程
讲解道路设计、施工和养护的要求和 方法,涉及路基、路面、排水等方面 的知识。
桥梁工程
介绍不同类型桥梁的结构设计、施工 技术和监控方法,如梁桥、拱桥、悬 索桥等。
05
二级建造师案例分析
施工组织设计案例
总结词
施工组织设计案例主要涉及施工进度、资源 配置和施工方案等方面的规划。
资源配置
根据工程需求,合理配置人力、物力和财力 资源。
施工进度计划
通过制定合理的施工进度计划,确保工程按 时完成。
施工方案
选择合适的施工方法和技术,确保工程质量 和安全。
工程合同管理案例
单选题、多选题、案例分析题等题型
03
考试难度与技巧
难度:难度较大,要求考生具备扎实的专业基 础知识和实践经验。
01
熟悉考试大纲和教材,掌握知识点和考点 ;
03
02
技巧
04
多做真题,掌握考试形式和题型,提高应 试能力;
注意时间管理,合理分配时间,先易后难 ;
05
全国二级建造师宣讲-PPT课件
(教材P2的原话,A,注意一级和二级的区别)
大纲要求
了解:10%-15%:字面上概念为主
熟悉:15%-20%:简单应用 掌握:60%-70%:综合应用
二、中国注册建造师考试知识层次分析
2.1 了解
《建筑工程法规及相关知识》 大纲要求:了解建筑师制度框架体系 例题: (2019年真题) 一级建造师执业资格考试实行( )的考试制度,由国家统一组织。
为什么实务是最关键的一科?
☺实务是三合一的概念:对与错,为什 么,正确做法是什么。 ☺实务的知识面覆盖范围广 ☺全科通过率完全受限于实务通过率 ☺实务现在就要开始学习
1、正确的判断(学习?研究?还是应试?)
考哪里学哪里(考点)
2、方法:
怎么考怎么学(题型) 看书-培训-抓重点、解决难点-做习题再看书(老师提供的讲义资料) (听课) 边做题边翻书,不是为做题而做题,做 一道题目解决三个问题。
3、依据:历年真题
真题研究的基本方法 (1)过去几年真题情况
☺ 题目质量极高,配套《复习题集》作用有限; ☺ 绝大多数题目在重复往年的题型、考点; ☺ 11年全新考点增加不多主要是第三版教材新 增内容。12年目前没有编制新教材要求。以11 年教材为主。 (2)翻书做题,反复操练真题 (3)模拟题适量,不要舍本求末
关于印发《建造师执业资格制度暂行规定》 人发[2019]111号
每个项目都要有建造师
一、关于建造师
1.2目前建造师的需求量
1.2.1 各专业建造师需求量
专业分类 建筑工程 矿业工程 公路工程 机电工程 水利水电工程 市政公用工程 需求量 最大 很少 很少 较多 中等 较多
2024浙江省二级建造师网络教育考试题题库及复习资料.pptx
M4tιmvvι∙n () A。BMWtXMMM B<2ca三三aτx11c CΣM½M9⅞⅞lCMJtX 詈Ii公m*m SM*AB 2M*AB <*WAj4: 【4”分: =W tTweaapeauftmnrm*.TR触aMqMWtw. IBaM SMSMil UM*M
<∙wυa; 三B三三 ("2分: 2Λ)7ttl1.4βlJ.WRKW⅛MβMΛ6025。CB¾Mtt∙tt∙。-ΛσCβaj .M1ma MMMa 三∙va:mix wmow∣3 KMU g?分1 1aw0三∣•大于3Et.Mβ-∙ΛMnM^3mm.・正・・Mh艮 9MΛX∙ ““:£∙E。tRe 三MW∣:
正确答案:D
.停车场、广场.可选用全透式沥青路面。全透式路面的土基应具仃肯定的透水性能,土塘透水系数不应小于() ,且土基顶面距熟季节性最高地下水位应大于1m。当不满意要求时,应增加路面排水设施。A.10-3m∕sB.10-4
m/sC.10-5m/sD.10-6m/s
正确答案:D
.为提高项目管理水平,采纳BlM技术,根据()的原则.变更原有的工作模式和管理流程,建立以BlM为中心的项 目管理模式。
xo,ιosan*<t9HκxB^aι⅜f()tM∣Mieav三αaHMMx.λAjMI。-IS。 .BM。-IW。,Cβ。-lS。.(XW。∙U。∙HVaA2M>A♦“«2:
gzm B⅜*^tM∣maa()万κw.工程泣元JME一个也用过界.行MX丈行a»吟以“Xm日.。A仙0 I»4X1$•CJXlS.。Ml。∙M*BKmra:B—育:“电・mu分】5Bt三ft三三flbWtt<WA2,A*ZMrBMXMfl ICaXXS.。MXJS*smιacXM*:C ・・Z・ 6关■修向∙amiww三∙*2,().口45∙E*∙tt⅝J»■关aκ∙*2λ。ic∙0Λt三a***Λ>MawΛWifwuΛ.aAlM三 St∙Φ.BinX∙*g•CStXW•。・重机•tn«a-a2M>AMnhA*:M»a 【*■』》】 7ββww∙τβ∙τ1.耳∙02UIM制Ialgit.Kβ9rMW*⅜V⅛三.IttmTdSm不与小子(>.发■星EIWHta切一XiH,M。rW.AJW 。M.
建筑工程施工管理培训课件PPT
数量 47 54
国际市场营业额 83.3
505.9(↑41.6%)
市场比重 占225家总额的5.96% 占225家总额的9.1%
第1章 建筑工程管理发展趋
和发达国家相比,还存在较大差距。如管理粗放、决策随 意和先进的技术手段和管理思想推行缓慢等问题还普遍存在。
中、美、日三家典型企业经营状况对比
公司
4.1 市场违法违规典型案例
2009年6月27日5时 30分左右,上海市闵 行区莲花南路、罗阳 路在建的“莲花河畔 景苑”商品房小区工 地内,发生一幢13层 楼房向南整体倾倒事 故,一名工人逃生不 及被压致死。
4.1 市场违法违规典型案例
4.1 市场违法违规典型案例
房屋倾倒的主要原因是,紧贴7号楼北侧,在短期内堆 土过高,最高处达10米左右;与此同时,紧邻大楼南 侧的地下车库基坑正在开挖,开挖深度4.6米,大楼两 侧的压力差使土体产生水平位移,过大的水平力超过 了桩基的抗侧能力,导致房屋倾倒。
•
10、山有封顶,还有彼岸,慢慢长途,终有回转,余味苦涩,终有回甘。
•
11、失败不可怕,可怕的是从来没有努力过,还怡然自得地安慰自己,连一点点的懊悔都被麻木所掩盖下去。不能怕,没什么比自己背叛自己更可怕。
•
12、跌倒了,一定要爬起来。不爬起来,别人会看不起你,你自己也会失去机会。在人前微笑,在人后落泪,可这是每个人都要学会的成长。
0.38 12.0
82.7 14729.1 5.3 126.9
第1章 建筑工程管理发展趋
我国建筑工程面临的挑战: ➢ 规模超大化、项目复杂化
第1章 建筑工程管理发展趋
我国建筑工程面临的挑战:
➢ 市场竞争日益加剧 ➢ 管理环境根本转变
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.7.4 因分部分项工程量清单漏项或非承包 人原因的工程变更,引起措施项目发生变化, 造成施工组织设计或施工方案变更,原措施费 中已有的措施项目,按原有措施费的组价方法 调整;原措施费中没有的措施项目,由承包人 根据措施项目变更情况,提出适当的措施费变 更,经发包人确认后调整。
合同有约定的按约定,合同未作约定,按 以下规定办理:
2 发包人、承包人人员伤亡由其所在单位负责, 并承担相应费用;
3 承包人的施工机械设备的损坏及停工损 失,由承包人承担;
4 停工期间,承包人应发包人要求留在施 工现场的必要的管理人员及保卫人员的工费用, 由发包人承担;
5 工程所需清理、修复费用,由发包人承 担。
4.7.8 工程价款调整报告应由受益方在合同 约定时间内向合同的另一方提出,经对方确认 后调整合同价款。受益方未在合同约定时间内 提出工程价款调整报告的,视为不涉及合同价 款的调整。
4.7.7 不可抗力是指承包人和发包人在订立合 同 时不可预见,在工程施工过程中不可避免发生 并不能克服的自然灾害和社会性突发事件,如地震、 海啸、瘟疫、水灾、骚乱、暴动、战争和合同约定 的其他情形。
因不可抗力事件导致的费用,发、承包双方应 按以下原则分别承担并调整工程价款。
1 工程本身的损害、因工程损害导致第三方人 员伤亡和财产损失以及运至施工现场用于施工的材 料和待安装的设备的损害,由发包人承担;
6.工程价款调整
(广西《细则》摘录)4.7.3 因分部分项工程 量清单漏项或非承包人原因的工程变更,造成增加 新的工程量清单项目,其对应的综合单价按下列方 法确定:
1 合同中已有适用的综合单价,按合同中已有 的综合单价确定。
直接采用已有的综合单价的前提是其采用的材料、 施工工艺和方法相同。
2 合同中有类似的综合单价,参照类似的综合 单价确定。
参照类似的综合单价的前提是其采用的材料、施
工工艺和方法基本相似,参考类似的项 目单价 由发、承包双方协商新的项目单价。
3 合同中,由承包人提出综合单价,经发 包人确认后执行。
没有适用或类似的综合单价时,应采用招投 标时的基础资料,按成本加利润的原则,由发、 承包双方协商新的综合单价。
变更工程价款的倡导性条款——“可 以参照建设行政主管部门发布的计价标准 和方法”(《解释》第十六条第2款)。
C=1.1 Q0 ×P0十(Q1-1.1 Q0)×P1 (2)当 Q1<0.9 Q0时,由发包人在核实递 交的竣工结算文件时向承包人提出 P1;经发、 承包人确认后按下述公式计算。
C=Q1×P1 式中:C 是调整后的分部分项工程清单项目结 算价。
Q1 是最终完成的工程量。 Q0 是工程量清单中列的工程量。 P1 是调整后的清单项目综合单价。 P0 是承包人在工程量清单中填报的综合 单价。 4.7.6 若施工期内市场价格波动超出一定幅度 时,应按合同约定调整工程价款;合同没有约定 或约定不明确的,应按自治区建设主管部门或其 授权的工程造价管理机构的规定调整,或参照本 细则第4.1.10条的规定调整。
4 工程量变化给承包人造成损失的,承包人 可提出索赔。
5 调整原则:增加部分工程量的综合单价应 较原综合单价低,减少后剩余部分工程量的综合单 价应较原综合单价高。
6 调整的方法:由承包人对增加的工程量 或减少后剩余的工程量提出新的综合单价和措施 项目费,经发包人确认后调整。
7 调整公式: (1)当Q1>1.1Q0时,承包人在编制竣工结 算文件时向发包人提出P1;经发包人、承包人核 实确认后,按下述公式计算。
1 当工程量清单项目工程量的变化幅度在 10%以内(含10%)时,其措施费不作调整, 执行原有措施费。
2 当工程量清单项目工程量的变化幅度在 10%以外,且其影响分部分项工程费超过0.1%时, 其措施费应作调整。
3 调整原则: (1)原措施费中已有的措施项目,按原措施费 的组价方法调整; (2)原措施费中没有的措施项目,由承包人根 据措施项目变更情况,提出适当的措施费变更,经 发Fra bibliotek人确认后调整。
1.3 合同管理的内容
1.合同的订立——计价:“四大清单” +规费、税金;风险约定;合同备案。 2.合同的履行——变更、支付与结算 3.索赔的处理
1.4 合同管理的实施
1.工程量清单类别——谁来核实清单? 2.实行工程量清单计价的合同形式 ——固定单价?固定总价?可调价? 3.工程量清单计价的工程价款结算和 支付 4.工程变更与工程价款调整 5.变更计价方式
4 调整公式: (1)当S1>1.1S0时,由承包人按本条款在递 交竣工结算文件时,参照下述公式向发包人提出, 由发、承包双方人员核实确认后执行。
M1=M0×(S1/S0-0.1)
(2)当S1<0.9 S0时,由发包人按本规定核实 竣工结算文件时按下述公式向承包人提出,经发包 人承包人确认后执行。
合同有约定的按约定,合同未作约定,按 以下规定办理:
1 当工程量清单项目工程量的变化幅度在 10%以内(含10%)时,其综合单价不作调整,执 行原有综合单价。
2 当工程量清单项目工程量的变化幅度在10 %以外,且其影响分部分项工程费超过0.1%时,其 综合单价以及对应的措施费(如有)均应作调整。
3 工程量变化造成规费、税金等变化的应作 相应调整。
M1=M0×(S1/S0+0.1) 式中:S1 是最终完成的分部分项工程项目费。
S0 是承包人报价文件的分部分项工程项目费。 M1 是调整后的结算措施项目费。 M0 是承包人在工程量清单中填报的措施项目 费。 4.7.5 因非承包人原因引起的工程量增减,该项工 程量变化在合同约定幅度以内的,应执行原有的综合单 价;该项工程量变化在合同约定幅度以外的,其综合单 价及措施费应予以调整。
2012年二级建造师工程造价管理
专题讲座
陈挺
广西建设工程造价管理总站 副站长、高级工程师 注册造价工程师
南宁仲裁委员会 仲裁员
1.2 合同管理的必要性
1.研究和实施工程量清单计价模式下合同 管理的必要性——力求符合工程造价管理 改革的总体目标 2.工程量清单计价模式下的合同管理意 义——规范化(范本)、制度化、国际化
