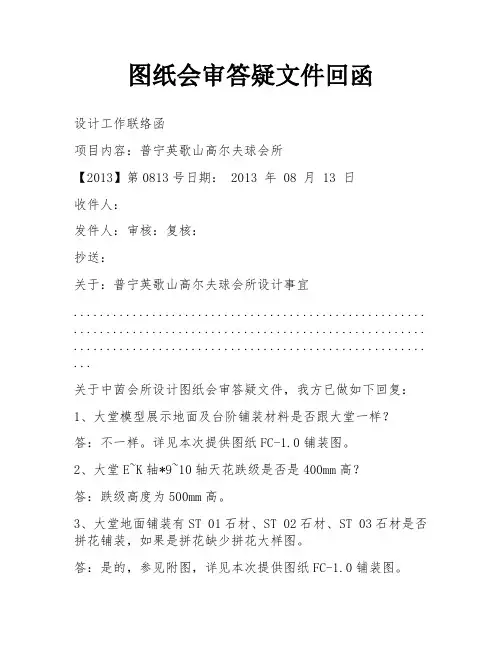

图纸会审答疑文件回函设计工作联络函项目内容:普宁英歌山高尔夫球会所【2013】第0813号日期: 2013 年 08 月 13 日收件人:发件人:审核:复核:抄送:关于:普宁英歌山高尔夫球会所设计事宜...................................................... ...................................................... ...................................................... ...关于中茵会所设计图纸会审答疑文件,我方已做如下回复:1、大堂模型展示地面及台阶铺装材料是否跟大堂一样?答:不一样。

详见本次提供图纸FC-1.0铺装图。

2、大堂E~K轴*9~10轴天花跌级是否是400mm高?答:跌级高度为500mm高。

3、大堂地面铺装有ST 01石材、ST 02石材、ST 03石材是否拼花铺装,如果是拼花缺少拼花大样图。

答:是的,参见附图,详见本次提供图纸FC-1.0铺装图。

4、大堂入口白灰石子散置下面是否铺ST 11石材?答:是的。

5、大堂墙面挂干挂ST 01石材骨架是否L50镀锌角钢间距800@800答:是的。

6、门廊地面坡道地面ST 01石材是否开防滑槽?答:是的。

7、门廊墙面没有装饰图纸。

答:墙面做法详见建筑立面图纸。

8、门廊台阶及坡道结构是否要做?答:是的。

9、过厅地面波打线是什么材质的?答:ST-11。

10、餐厅四周房间的门槛铺装是什么材质?答:ST-06。

11、包间(一)、包间(三)地面周边是否全部是铺石材 ST 01?答:所有的包间地铺图以厂家深化图纸为准。

12、包间(一)、包间(三)地面波打线是什么材质?答:同上11项回复内容。

13、包间VIP地面周边是否全部是铺石材 ST 01?答:同上11项回复内容。

14.、包间VIP中间地面波打线是什么材质?答:同上11项回复内容。

图纸会审监理提出意见范文

图纸会审监理提出意见范文

图纸会审监理提出意见范文英文回答:Design Review.Drawings:Architectural Drawings: Review the drawings for compliance with the building code, zoning regulations, and the owner's program requirements. Check for errors, omissions, and inconsistencies.Structural Drawings: Verify the adequacy of the structural design, including calculations, member sizes, and connections. Ensure that the design meets all applicable codes and standards.Mechanical Drawings: Examine the drawings for compliance with the mechanical code, energy efficiency standards, and the owner's functional requirements. Checkfor proper sizing, coordination, and clearances.Electrical Drawings: Review the drawings for conformance with the electrical code, safety regulations, and the owner's electrical needs. Verify the adequacy of the electrical system, including wiring, fixtures, and equipment.Plumbing Drawings: Ensure that the drawings comply with the plumbing code, water conservation standards, and the owner's plumbing requirements. Check for proper sizing, routing, and fixtures.Specifications:General Conditions: Review the general conditions for completeness, clarity, and accuracy. Check for anyconflicts or ambiguities that could lead to disputes during construction.Division 1-16 Specifications: Examine the technical specifications for compliance with the project'srequirements. Check for errors, omissions, and conflicts between the specifications and the drawings.Schedule and Budget:Review the project schedule: Verify that the schedule is realistic and achievable. Identify any potential delays or bottlenecks that could impact the project's timeline.Assess the project budget: Review the cost estimates and identify any areas where savings could be made or additional funding may be required.Site Visit:Inspect the construction site: During site visits, verify that the work is being performed in accordance with the approved drawings and specifications. Check for any deviations or potential issues that could impact the quality or safety of the project.Meeting Minutes:Document the review process: Take detailed minutes of all design review meetings, including the attendees, discussions, and decisions made. These minutes serve as a record of the review process and help to ensure accountability.Conclusion:The design review process is crucial for ensuring the successful execution of a construction project. By thoroughly reviewing the drawings, specifications, schedule, budget, and site, project stakeholders can identify and mitigate potential issues, ensure compliance withapplicable codes and standards, and optimize the project's overall outcomes.中文回答:图纸会审。

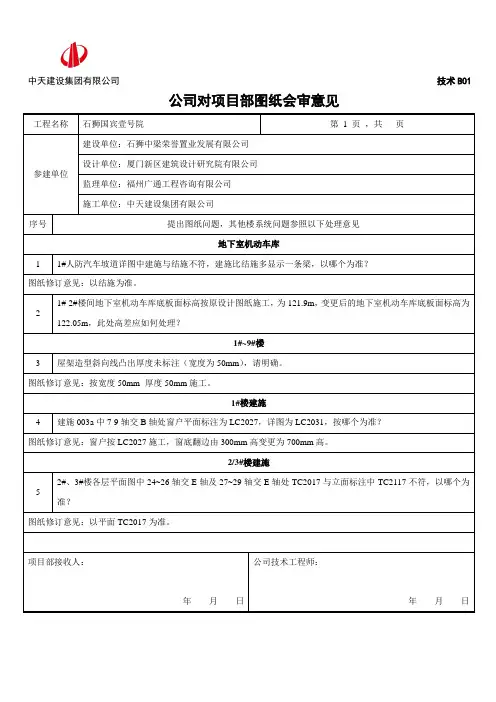

公司对项目部图纸会审意见范例

公司对项目部图纸会审意见范例

中天建设集团有限公司技术B01
公司对项目部图纸会审意见
工程名称石狮国宾壹号院第1 页,共页
参建单位建设单位:石狮中梁荣誉置业发展有限公司设计单位:厦门新区建筑设计研究院有限公司监理单位:福州广通工程咨询有限公司
施工单位:中天建设集团有限公司
序号提出图纸问题,其他楼系统问题参照以下处理意见
地下室机动车库
1 1#人防汽车坡道详图中建施与结施不符,建施比结施多显示一条梁,以哪个为准?
图纸修订意见:以结施为准。

2
1#-2#楼间地下室机动车库底板面标高按原设计图纸施工,为121.9m,变更后的地下室机动车库底板面标高为122.05m,此处高差应如何处理?
1#~9#楼
3 屋架造型斜向线凸出厚度未标注(宽度为50mm),请明确。

图纸修订意见:按宽度50mm×厚度50mm施工。

1#楼建施
4 建施003a中7-9轴交B轴处窗户平面标注为LC2027,详图为LC2031,按哪个为准?
图纸修订意见:窗户按LC2027施工,窗底翻边由300mm高变更为700mm高。

2/3#楼建施
5
2#、3#楼各层平面图中24~26轴交E轴及27~29轴交E轴处TC2017与立面标注中TC2117不符,以哪个为准?
图纸修订意见:以平面TC2017为准。

项目部接收人:
年月日公司技术工程师:
年月日。

水电图纸会审纪要回复后

水电图纸会审纪要回复后

图纸会审纪要一、B-7地下室给排水1、水施04B图,水泵房大样,平面图、生活水箱与消防水箱共同一根进水管,系统图,无连接在同一根管上,改为同一根进水管。

2、加压给水管9-1#、9-2#楼的室外总管处至水泵房放大为DN80进水。

3、水施02B图,地下一层d-k轴交d-17轴,YF/5`集水坑排水管平面图管线、管径参照 YF/1系统图。

4、泵房说明,水池水面下部分为柔性防水套管(A型),上部套管无说明现改为刚性防水套管。

二、B7-1#楼水施1、水施02图,车道集水坑排水管,原图无排出方向,现改为往侧面排水。

三、B7-3#楼水施1、水施03图、17轴一层露台无排水管,侧向增加DN75排水管。

四、B-9-1#、B-9-2#楼水施1、7-14层水施11图,总管DN65,J1L-1、,J1L-2主管DN50,室外至地下室为DN80,主楼不变。

2、给水管立管大于30米,增设波纹补偿器。

3、首层检查口以下至室外井段,原图为铸铁排水管,现改为柔性铸铁排水管,以上为芯层发泡塑料管,支管为实壁管。

4、集水坑排水阀门材质原图无说明现改为同给水管阀门材质,其它集水坑与同。

5、B-9-1#楼缺少污废水管系统图的TL-4,TL-5,TL-6,CFL-4,CFL-5,CFL6,的管道参照TL-3,TL-2,TL-1,CFL-3,CFL-2,CFL-1,的系统图。

五、给排水共性部分1、给排水管道穿外墙、屋面、屋面雨水檐沟侧排、穿越楼板均为刚性防水套管。

2、给水管套管按系统图为准,每根进水管预埋一个DN50刚性防水套管。

3、污、废水立管上应每隔一层设置一个检查口,但在最底层和有卫生器具的最高层必须设置。

4、所有屋面外露的金属管道、金属构件(给水管道、消防喷淋管道及支架、风机配电箱)增设接地。

图纸会审纪要一、B-7地下室电气1、电施2A图,SHB生活泵配套箱,BV-4×4、原图SC20改为SC25。

2、电施2A图、2AT非消防双电总箱,出线至1AL车库照明箱,1APC机械停车电源箱,1QW1潜水泵配套箱,1QW2、1QW3潜水泵配套箱,标注有误,与6A平面图不符,应为2QW1潜水泵配套箱,2QW2、2QW3潜水泵配套箱。

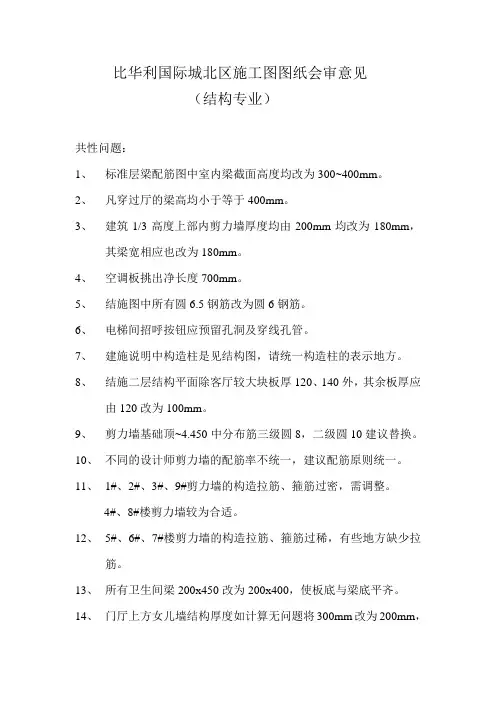

图纸会审意见(结构专业)

图纸会审意见(结构专业)

比华利国际城北区施工图图纸会审意见(结构专业)共性问题:1、标准层梁配筋图中室内梁截面高度均改为300~400mm。

2、凡穿过厅的梁高均小于等于400mm。

3、建筑1/3高度上部内剪力墙厚度均由200mm均改为180mm,其梁宽相应也改为180mm。

4、空调板挑出净长度700mm。

5、结施图中所有圆6.5钢筋改为圆6钢筋。

6、电梯间招呼按钮应预留孔洞及穿线孔管。

7、建施说明中构造柱是见结构图,请统一构造柱的表示地方。

8、结施二层结构平面除客厅较大块板厚120、140外,其余板厚应由120改为100mm。

9、剪力墙基础顶~4.450中分布筋三级圆8,二级圆10建议替换。

10、不同的设计师剪力墙的配筋率不统一,建议配筋原则统一。

11、1#、2#、3#、9#剪力墙的构造拉筋、箍筋过密,需调整。

4#、8#楼剪力墙较为合适。

12、5#、6#、7#楼剪力墙的构造拉筋、箍筋过稀,有些地方缺少拉筋。

13、所有卫生间梁200x450改为200x400,使板底与梁底平齐。

14、门厅上方女儿墙结构厚度如计算无问题将300mm改为200mm,由装修造型。

15、技术措施表厨房一栏改为:有洗菜盆的位置从墙底上翻0.9m,其余处为0.3m。

16、技术措施表中卫生间防水材料采用1.2厚水泥基防水涂膜,建议用1.5厚JS防水涂膜或聚氨酯涂膜。

17、技术措施表1中圆6@200改为圆4@200。

18、物管用房分区应调整。

19、应考虑公共卫生间及杂物间。

20、所有建施平面图图幅大小不符合我司要求,字太小看不清楚,要求放大些。

9#楼:(1#、2#、3#楼中有同样的问题)21、楼1/F轴构造柱建施图有结施没有。

22、楼图名中剪力墙4.450~13.450有误,应为剪力墙4.450~7.450,取消AZ-4中一根拉筋,因钢筋间距只有200mm。

23、板配筋图中M/12,18轴要加放射筋。

24、屋面平面图中板厚130处,表示板的斜线标错。

25、屋面平面图中F/12,18轴取消放射筋。

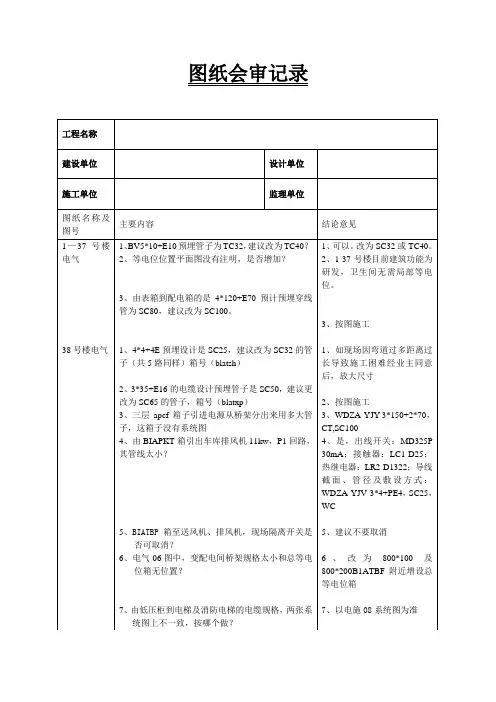

图纸会审记录全回复

图纸会审记录全回复

图纸会审记录工程名称建设单位设计单位施工单位监理单位图纸名称及图号主要内容结论意见1—37号楼电气38号楼电气1、BV5*10+E10预埋管子为TC32,建议改为TC40?2、等电位位置平面图没有注明,是否增加?3、由表箱到配电箱的是4*120+E70预计预埋穿线管为SC80,建议改为SC100。

1、4*4+4E预埋设计是SC25,建议改为SC32的管子(共5路同样)箱号(blatsh)2、3*35+E16的电缆设计预埋管子是SC50,建议更改为SC65的管子,箱号(blatxp)3、三层apcf箱子引进电源从桥架分出来用多大管子,这箱子没有系统图4、由BIAPKT箱引出车库排风机11kw,P1回路,其管线太小?5、BIATBP箱至送风机、排风机,现场隔离开关是否可取消?6、电气-06图中,变配电间桥架规格太小和总等电位箱无位置?7、由低压柜到电梯及消防电梯的电缆规格,两张系统图上不一致,按哪个做?1、可以。

改为SC32或TC40。

2、1-37号楼目前建筑功能为研发,卫生间无需局部等电位。

3、按图施工1、如现场因弯道过多距离过长导致施工困难经业主同意后,放大尺寸2、按图施工3、WDZA-YJY-3*150+2*70,CT,SC1004、是,出线开关:MD325P30mA;接触器:LC1-D25;热继电器:LR2-D1322;导线截面、管径及敷设方式:WDZA-YJV-3*4+PE4,SC25,WC5、建议不要取消6、改为800*100及800*200B1ATBF附近增设总等电位箱7、以电施08系统图为准38号楼弱电39号楼强电39号一层弱电平面图8、一层照明平面图,电气-12#图中,IATAB及IATXK和IATTX电源管径为多大?9、建议500*100梯式桥架改为槽式桥架?10、建议母线槽插接箱与每层桥架相连接?11、由低压柜引至每层应急照明电源是采用预分支电缆吗?12、消控安保机房进出管有多少根?13、机房层消防电梯电源管线采用多大?14、本楼上空有飞机经过,屋顶上是否需要航空灯?15、是否需要均压环,金属门窗需要接地吗?16、屋顶消防水池液位管线是否与地下室实行联动?17、卫生间等电位是否要做?1、广播的管径是TC20吗?2、弱电管线SC管是否改为TC管?3、摄像机电源线及管径是否太大?(包括视频线管径)4、弱电井大样图中综合布线分线箱和广播分线箱与其桥架不在同一墙上,是否能调整在一起?1、一层配电室到竖井没有桥架,竖井桥架是400*200的2、DT1、DT2电梯箱电源从六层线槽引来采用多大管?3、39#消防控制室到40#、41#楼的消防总线都是从室外连接吗?是另外出图的吗?4、另外39#电气-17图5、c轴线有一根消防电话预埋钢管sc25,是引到室外去吗?其标高为多少?1、弱电05#图(系统)与一层平面图,弱电06#图不一致?8、SC50,CC,WC9、可以10、可以11、按图施工12、4*SC5013、SC7014、有相关职能部门发文确定是否要做航空灯。

时代中心图纸会审问题(全专业回复)(1)

时代中心图纸会审问题(全专业回复)(1)

土建问题1、所有楼栋,地下室建筑平面图中,只有局部有挡墙标注,与结构图中挡墙的范围不一致,是否按结构图施工?回复:按照结构进行施工。

2、地下室无筏板和抗水板连接大样。

回复:如下图,此大样在主体结构基础图中表示了,例如12#结构基础图:3、所有楼栋(如4#楼、2#楼),挡土墙顶标高是否平此处的一层现浇板板面?回复:挡土墙顶标高平一层现浇板。

4、所有涉及到桩基础的楼栋,电梯井的大样是否修改?回复:最新版图纸中已全部修改。

5、地下室负一层与负二层交接处,是否应设置止水钢板?建议大样做改变。

原图大样:建议修改后大样:回复:同意按修改大样施工。

7、地下室墙柱图中,与主楼剪力墙相交的地下室挡土墙,配筋取大值,混凝土强度等级也应取大值?回复:地下室挡墙混凝土等级与主体相连部分取主体的混凝土等级。

8、地下室混凝土的抗渗等级,结构施工图为P6,建筑施工图说明为自防水抗渗混凝土,请明确具体做法?结构说明做法:建施说明做法:回复:按建筑做法来做,但同时需要满足结施图中抗渗等级为P6。

9、所有有桩基础的楼栋及纯地下室,桩与承台的连接见按《预应力混凝土管桩》10G409图集41、42页,未说明桩顶填芯的混凝土强度等级。

回复:桩顶填芯的混凝土强度等级同筏板混凝土强度。

10、请确认所有户型卫生间结构板面是否为H-0.40,若是H-0.40,该处的部分梁底标高应做调整(板底与梁底标高有矛盾)。

回复:类似情况KL19(1)梁截面改为200x500,配筋不变。

11、结施地下室基础图中3-R交3-1轴,CTL-1高度700,基础DJ1818高度500,梁无法锚入承台。

回复:与CLT1相连的该独立基础厚度改为700mm,配筋不变。

12、地下室基础平面图05/42,1-19轴至1-22轴交2-V轴至2-R轴地下室抗水板无边界轮廓线。

回复:平外柱边,如下图,请按最新的图纸施工图,图中基础和墙柱与最新施工图不符。

13、 4号楼结施,04/31,无筏板和抗水板连接大样。

大型商业图纸会审记录

大型商业图纸会审记录

说明:已写明回复意见的问题是根据现场会审情况所写,请各设计师仔细核对各条问题后形成最终的图纸会审纪要(最终的会审纪要删除此说明)一、A、B、C、D、E座(共性问题)1、建施-01a1)、墙体砌筑砂浆没说明强度等级、建议采用M7.5混合砂浆。

回复:可以3、建施-011)、卫生间排气道结构板中未显示留洞位置、尺寸大小。

回复:另出详图2)、窗口的留洞是否按照贴梁施工。

回复:按照结构总说明增加挂板4、最东侧临文德路的10部电梯,屋顶机房均取消,改为无机房电梯。

回复:可以二、写字楼A座建筑:1、建施-03、04、05,13-16/D轴墙体建议增加防火门。

回复:可以2、建施-03、04、05,E-F/20-21轴电梯阳角增加构造柱、腰梁建议改在门过梁位置。

回复:可以3、建施-03~10,水井墙体太高,墙体建议由100mm改为200mm。

回复:可以4、建施-06,风井每层是否增加排风设备洞口回复:按照暖通图留洞5、建施-06,5-6/D、18-19/D轴建议门垛改为混凝土。

回复:可以6、建施-08,7-17/D、7/D-E、17/D-E轴建议门垛改为砼。

回复:可以7、建施-08,17-1/A、17/G、7-1/A、7/G轴屋面增加排水口,就近排入阳台雨水立管。

回复:可以8、建施-10,9/E-F、15/E-F不显示剪力墙部位建议采用砌筑墙体封堵且需要增加钢爬梯。

回复:另出详图9、建施-04、建施-05、建施-06,A轴/3轴-20轴处外挑1.5m,做挑廊。

回复:另出详图。

10、建施-06、建施-07,四~十层,6轴/A-F轴、18轴/A-F轴处外墙居柱中布置,取消外墙GRC构件,结构梁板做相应调整。

回复:可以。

11、建施-06、建施-07、建施-08,取消G轴/8-11轴、G轴/13-16轴、9轴/F-G轴、10轴/F-G轴、14轴/F-G轴、15轴/F-G轴处梁;建施-09,取消9轴/F-G轴、10轴/F-G轴、14轴/F-G轴、15轴/F-G轴处梁。

[监理资料]图纸会审纪要

[监理资料]图纸会审纪要

图纸会审纪要共同性问题:1、地下室下沉庭院处的门口设置高出地面40mm高的水泥砂浆门槛,一层以上进户门及落地窗下嵌做法同。

回复:同意。

2、卫生间处若有梁高出地面30mm,且影响使用空间时,下沉30mm。

回复:同意下沉30mm。

3、卫生间下沉板处的周围梁,若梁底凸出板底30mm,则把梁高减小30mm,梁面标高不变。

回复:设计复核后回复。

4、屋面层结构平面图中未设搁置太阳能热水器的短柱。

回复:按构造要求做,具体做法为200*200*200的柱,配筋为4根直径为8的三级钢筋,箍盘为ф6﹫200。

5、露台、下沉庭院处的墙体素砼上翻200。

回复:同意。

6、露台浇翻边的情况:无上翻梁时浇翻边,且室内外有高差时,浇100高,没有高差时浇200高;有上翻梁时不浇翻边,并在不影响下面一层的使用空间时,把梁下沉,只高出室内板100(室内外有高差时)或只高出室内板200(室内外没有高差时)。

回复:同意。

7、地下室外保温及防水做不做回复:在混凝土墙板外侧室外地面以下部分做JS防水涂料,2毫米(一布四涂),外侧贴50厚泡沫板。

8、内墙是否采用砂加气多孔砖?回复:采用蒸压灰砂砖。

H-1a/H-2a户型:16#、19#、22#楼(二联);7#、17#、24#楼(四联);8#、20#楼(六联)1、结—3:中间4户下沉庭院处没有集水井(8#、20#楼)。

回复:按建筑位置设置。

2、结—4:JL6标高为-3.050,二联和六联的JL6a参四联的JL6a,偏离下沉庭院30mm。

回复:同意。

3、建施—7:东西边套下沉庭院处的侧立面挡墙的高度进行局部变更,详设计院联系单。

回复:待设计确认。

4、建施—2:东西边套的内庭院处的两棵柱子位置调整,详设计院联系单。

回复:待设计确认。

5、建施—15:山墙楼梯栏板大样个别尺寸调整,压顶条的GRC材料改为石材。

详设计院联系单。

回复:待设计确认。

6、建施—15:因防水需要,对节点1进行优化,详设计院联系单。

关于图纸会审处理意见

关于图纸会审处理意见

联系单一:(会议纪要第一条)
联系单内容:东面标高7800mm处,R-P轴交1轴处现场有2米宽阳台,土建结构图与幕墙施工图均没有,该部位是否与西面做法相同?
处理意见:东西面做法一致,详参见DY-04
联系单二:(会议纪要第六条)
联系单内容:主楼8轴交1轴右侧1层与2层中间为连通的玻璃幕墙,现场实际为2层有高度为1.6m结构梁,无法按照幕墙图纸进行施工。

处理意见:1.6m高结构梁采用铝单板包梁,玻璃幕墙断开,设计出方案图。

联系单三:(会议纪要第七条)
联系单内容:幕墙平立面及大样图中主楼3层完成面做到A轴往外360mm处,采用150*100钢立柱三层层高为8150mm,按设计需采用250*150钢立柱,如要满足设计要求施工,除主楼北立面外,所有玻璃幕墙完成面均需往外扩大100mm,是否确认按此施工;
处理意见:玻璃幕墙外立面外移100mm施工。

以上事宜请郑总核实并明确处理意见,联系单编号根据贵单位与业主下发联系单相吻合的编号依次编写
温州建设集团有限公司
水上旅游服务基地项目部。

图纸会审意见

图纸会审意见
经研究,按意见调整。
2
人行道铺装及树池结构图(S-R-025)第1页人行道铺装平面大样图中树池单块花岗岩形状与第2页人行道树池布置图不一致,请复核。
已核查,按(S-R-025)第一页大样图调整。
3
K1+700处雨水箱涵与污水管道高程冲突,请复核并调整设计内容。
已复核并调整设计内容。
4
道路纵断面设计图(S-R-007)页7的K2+450设计高程19.644,页8的K2+450设计高程19.624,请复核。
已与鄂州市水务局沟通并核查设计水位,桥梁满足防洪要求。
16
K2+716开始采用盖板沟进行排水,是否合理,且无雨水篦,路面存在积水隐患,特别是非机动车道。
K2+716为地下通道段,需设置一座雨水提升泵站,提升泵站和铁路一起建设,不在本次设计范围内。
技术负责人:
建设单位(盖章)
技术负责人:
设计单位(盖章)
序号
提出图纸问题
图纸修订意见
7
个别施工段落特殊路基处理数量表与特殊路基处理平面图参数不一致,请复核。
已核查相应图纸并修改,原特殊路基处理图附注描述有误,应以特殊路基处理数量表正确。
8
北外环建成后重载车辆比较多,主路面水稳结构层采用两层的结构方案,安全系数是否有保障。
已核查图纸方案设计,设计中考虑采用两层水稳+一层级配碎石,已按照重载交通计算,现结构层已满足计算。
开发区已建项目未有此做法,建议改成砖砌井壁。
根据2007年6月14日,中华人民共和国建设部公告第659号《建设事业“十一五”推广应用与限制使用技术(第一批)》相关规定,鄂州市城建委已2018年污水检查井禁用砖砌检查井。
18

图纸会审意见1

图纸会审意见1

图纸会审意见依照回复的建筑统一技术措施中相关确认内容进行核实1、各个部位的隔墙依照我方的要求调整总建筑设计说明;2、防水材料屋顶与地下室采用SBS防水卷材;3、保温材料希望与审图单位、各相关部门沟通尽快进行确认;(此项暂时按照B1级材料加防火隔离带)4、室内楼梯间栏杆采用铁艺栏杆,户内阳台与飘窗处采用不锈钢栏杆,残疾人坡道采用不锈钢栏杆,户外空调板栏杆采用铁艺栏杆;飘窗处外防护栏杆与审图单位确认是否可行,还要落实施工过程中与外窗一体安装的可实施性、成本的经济性原则,希望提供可参考的案例,否则另行考虑措施;5、入户的轻钢雨棚取消,另行考虑方案,或者参照六号地城建亚泰的入户形式,现有方案对一层住户的遮挡严重、交通干扰严重,希望进行细化处理;6、去掉建筑说明中的晾衣架甲方自理;7、请贵司明确地下车库通过电梯能直接入户的楼座与单元;8、门窗表出现与平面图不对应的情况,希望重新核实数量与代表符号,南向卧室1.8米的外窗一个开启扇就够的情况下取消两个开启扇;9、阳台处的推拉门取消,纱扇做成隐形纱扇;10、个别连通字样写成了(联通),请更正,请设计人认真核对;11、开闭站建筑明细表中是350平米,但总图中还是360平米,请核实依照哪个为准,不要有面积的差异;12、建筑的外立面外挂仿石材改为外粘贴面砖;请统一建筑外立面的材料形式,目前方案商业全部采用了仿砖涂料,住宅首层、二层采用面砖,三层及以上采用仿砖涂料,请设计人配合出详细的工艺做法与说明针对仿砖涂料此项;13、住宅的建筑说明部分暗散水全部改为明散水;14、女儿墙内侧采用涂料面层15、YTC1817的外窗设置两个开启扇,没有必要,16、外立面的造型过于复杂,请考虑施工的难度;17、单元大样中的90户型的建筑面积写成93平米属于笔误,但请仔细核实;18、单元大样中的主卧室床位不居中,引起强电插座的位置偏移请调整;19、总图上没有建筑的四点坐标,没有通风竖井、人防出入口、汽车人行出入口的位置,请填充;文体活动站是否一定采用和自行车库出入口一样的形式,占用面积大;20、建设单位:中铁房地产集团北京正达置业有限公司;21、建筑说明7.7卫生间隔墙下部均做250高度;22、门窗表C0615(C0515)从窗户玻璃的位置做预留洞,不建议采用,考虑墙的位置;目前500MM的外窗尺度过于小,请建筑专业看能否加大满足600mm即可;门窗表的数量错误;23、单元大样图中窗的位置居外侧在剖面图中,请修改在居中的位置;24、客厅的空调留洞一个即可,预留柜机的洞口,阳台的侧面不要开门,请考虑其它的可行方式,安装空调室外机;25、单元大样图中暖气主要空间没有表示;。

图纸会审记录

图纸会审记录

表C2-1 图纸会审记录编号: 工程名称会审日期及地点专业名称土建页数共页,第页参加人记录内容:关于A地块基础图纸的意见问题1 6月22日下发车库基础图:独立基础、集水坑不能定位问题JL11(1B) JL9(1B)TJbp11下沉庭院柱子回复:所有定位问题按将来要下发车库墙、柱图纸中尺寸定位;排水沟定位按建筑及相关专业图纸;后浇带按将要下发的车库基础新图定位;后浇带钢筋按结构说明施工,钢筋连通无需加密。

问题2 A区5#楼结施-1 11-14/A-B,26-29/A-B,31轴外侧/B-D,28-30/C-N,2-4/L-N轴墙体无定位尺寸,筏板边线不能确定;其他楼栋存在相同问题。

回复:按照将要下发的主楼及车库墙、梁图纸定位施工。

问题3 6月19日下发桩基图:1#、2#、5#、6#、10#、11#楼JKa和电梯井周围桩长加大的桩位东西两侧桩排数不同,明确是否按图施工;(10、11楼已施工完成)回复:按桩基蓝图施工。

问题4 主楼梁4C25 2/2;4C25 2/2;能否改成一排回复:按蓝图施工。

问题5 6月22日下发车库基础图7.1.1条:基础、地下室外墙、人防顶板、有覆土的地下室顶板以及水池、水箱采用C30密实防水混凝土,抗渗等级P6,主楼筏板P8。

构造底板是否为抗渗混凝土?抗渗等级是多少?密实防水混凝土和防水混凝土区别?回复:构造底板C30防水混凝土,抗渗等级P6;密实防水混凝土和防水混凝土无区别。

问题6 6月22日下发车库基础图:下沉庭院周围独立基础无法定位,基底标高为-7.00、-8.45、-8.95独立基础基底放坡需详细节点;下沉庭院柱与车库做法,是和车库内独立基础做法相同,还是单独做。

(车库内独立基础用构造底板连成一体,下沉庭院柱独立基础用与车库基础用构造底板连成一体吗?)回复:下沉庭院周围甲方暂未确定,独立基础定位、尺寸、配筋设计无法确定;下沉庭院内基础不与车库连接,无需构造底板与车库连成一体,此部位基坑开挖暂定按支护图纸施工。

电气图纸会审回复新增

电气图纸会审回复新增

山东省建设工程质量监督总站监制山东省建设工程质量监督总站监制山东省建设工程质量监督总站监制图纸会审记录山东省建设工程质量监督总站监制图纸会审记录山东省建设工程质量监督总站监制出师表两汉:诸葛亮先帝创业未半而中道崩殂,今天下三分,益州疲弊,此诚危急存亡之秋也。

然侍卫之臣不懈于内,忠志之士忘身于外者,盖追先帝之殊遇,欲报之于陛下也。

诚宜开张圣听,以光先帝遗德,恢弘志士之气,不宜妄自菲薄,引喻失义,以塞忠谏之路也。

宫中府中,俱为一体;陟罚臧否,不宜异同。

若有作奸犯科及为忠善者,宜付有司论其刑赏,以昭陛下平明之理;不宜偏私,使内外异法也。

侍中、侍郎郭攸之、费祎、董允等,此皆良实,志虑忠纯,是以先帝简拔以遗陛下:愚以为宫中之事,事无大小,悉以咨之,然后施行,必能裨补阙漏,有所广益。

将军向宠,性行淑均,晓畅军事,试用于昔日,先帝称之曰“能”,是以众议举宠为督:愚以为营中之事,悉以咨之,必能使行阵和睦,优劣得所。

亲贤臣,远小人,此先汉所以兴隆也;亲小人,远贤臣,此后汉所以倾颓也。

先帝在时,每与臣论此事,未尝不叹息痛恨于桓、灵也。

侍中、尚书、长史、参军,此悉贞良死节之臣,愿陛下亲之、信之,则汉室之隆,可计日而待也。

臣本布衣,躬耕于南阳,苟全性命于乱世,不求闻达于诸侯。

先帝不以臣卑鄙,猥自枉屈,三顾臣于草庐之中,咨臣以当世之事,由是感激,遂许先帝以驱驰。

后值倾覆,受任于败军之际,奉命于危难之间,尔来二十有一年矣。

先帝知臣谨慎,故临崩寄臣以大事也。

受命以来,夙夜忧叹,恐托付不效,以伤先帝之明;故五月渡泸,深入不毛。

今南方已定,兵甲已足,当奖率三军,北定中原,庶竭驽钝,攘除奸凶,兴复汉室,还于旧都。

此臣所以报先帝而忠陛下之职分也。

至于斟酌损益,进尽忠言,则攸之、祎、允之任也。

愿陛下托臣以讨贼兴复之效,不效,则治臣之罪,以告先帝之灵。

若无兴德之言,则责攸之、祎、允等之慢,以彰其咎;陛下亦宜自谋,以咨诹善道,察纳雅言,深追先帝遗诏。

004关于图纸会审意见回复不及时的事宜

004关于图纸会审意见回复不及时的事宜
工作联系单
项目名称
湛江汇泉盛景名苑
编号
DBZJSJ-004
主送部门
湛江汇展实业有限公司
抄送部门
永明项目管理有限公司
事由
关于图纸会审意见回复不及时的事宜
内容:
我司在6月26日就已将6月21日下发的最新蓝图图纸会审意见发送至贵司,至今已过去10天,多次催促依然未有音讯,会审意见中有较多地下室顶板问题,现2号楼已开始顶板模板搭设工作,若设计单位图纸会审意见回复和设计交底不及时,会出现影响建筑功能等问题,望贵司予以重视并在本周前落实为盼。
感谢贵司对我司工作的大力支持!
广东电白一建工程有限公司
湛江汇泉盛景名苑项目部
2018年7月6日
监理单位意见:
总监/专业监理工程师:
日期:年月日ห้องสมุดไป่ตู้
建设单位意见:
建设单位经办人:
日期:年月日

眉山图纸会审回复(终稿)

眉山图纸会审回复(终稿)

眉山图纸会审回复(终稿)眉山市长途客运中心站项目图纸会审纪要2、问:二层结构平面布置图中,结点②中挑板上部配筋无规格,该页中板厚标注是否只指有原位标注的区间。

---上部配筋明确为Φ8@150,板厚10cm。

3、问:请明确±0.000以上构造柱砼强度与等级。

---构造柱、过梁混凝土C20。

4、问:结施11/33中②、15/33中①结点中A应为F。

---A改为F5、问:结施12/33中A轴F轴中梁腋尺寸及配筋三层一致???---采用《混凝土部分结构设计总说明?10.6.3说明进行计算。

6、问:结施17/33中边梁与挑梁界面高度不一致,现梁头---按图施工。

7、问:结施23/33中1-1的双梁是否都是WKL2(2). 重合部位,请设计单位补充配筋详图。

---均为WKL2(2)8、问:结施24/33中TZ2中的集中标注为TZ1是否改为TZ2?---标注改为TZ29、问:结构29页钢结构图中,5号和6号节点图连接杆构件规格、厚度?及上弦杆和下弦杆之间连接杆构件规格、厚度?---之后与钢结构施工单位进行确认。

10、问:请明确桩头入承台的高度和具体施工工艺;请设计单位回复明确---详见施工图。

11、问:33-10二层结构平面图标高4.75m,1—6轴交F轴索引②是否属F轴而不是A轴?---标注为F轴12、问:而KL11(5)350*800,如图所示,建施18-15节点大样②,梁顶平齐板面700mm,请问该梁截面高度是按800还是700?---以结施为准。

13、问: 33-12页,1-6轴L24(5)250*500集中标注处梁上翻400;33-13页,L23(5)250*500集中标注梁上翻350,而节点大样33-10页索引②表示该梁是在板面上翻,请问是按结施索引还是按节点大样施工?请设计单位补充说明。

---按节点大样。

14、问:33-10索引标高-0.05是不是在板面上上翻50mm?因该位置是厕所,止水带的高度和宽度是否按总说明做法施工?宽度应同砌体宽度而不是300?请明确。
