工程收方单模板
工程量现场收方单【范本模板】
工程量现场收方单注:本收方单一式三份,各方一份工程量现场收方单编号:0002 工程名称綦江区三江四级站高位水池围墙工程工程部位挡土墙工程内容自编L2 段;中联厂对面新增条石挡土墙(大门左侧),其长度为45米1、条石挡土墙基槽开挖断面图如下:开挖至基岩平均深度为1.1米,底宽为1.3米,放坡系数为1:0.3,土石比为7:3,基岩采用人工凿石嵌岩,分段整平,平均深度为0.15米(注:嵌岩部分全部为石方开挖),弃土外运5KM。
2、采用C15细石砼砌条石挡土墙,挡土墙平均高度为1.7米,顶宽为0。
6米,底宽为1。
3米,底部采用0.1米厚的C15砼垫层。
条石挡土墙外侧采用灰砂比为1:2的水泥砂浆勾凹缝。
开挖至基岩土石方(土石比为7:3):(1.3+1.1*0.3*2+1。
3)/2*1。
1*45=80。
685 m3基岩石方:1.3*0.15*45=8。
775 m3C15砼砌条石挡墙:(0。
6+0。
7)/2*0。
7*45+(0.9+1。
3)/2*1*45=69。
975 m3C15砼垫层:1。
3*0。
1*45=5.85 m3勾缝面积(凹缝):(1。
7+0。
1-1。
1—0。
15)*45=24.75 m2建设单位施工单位监理单位注:本收方单一式三份,各方一份工程量现场收方单编号:0003注:本收方单一式三份,各方一份工程量现场收方单编号:0004工程内容自编W1——K0+75m段,其长度为75米1、围墙基槽开挖断面图如下:开挖至基岩平均深度为1。
3米,底宽为1米,放坡系数为1:0。
3,土石比为7:3,基岩采用人工凿石嵌岩,分段整平,平均深度为0。
2米(注:嵌岩部分全部为石方开挖)。
弃土外运5KM2、围墙基础采用C15细石砼砌条石基础,基础平均高度为1.8米,顶宽为0.55米,底宽为1米,底部采用0。
1米厚的C15砼垫层。
开挖至基岩土石方(土石比为7:3):(1+1。
3*0.3*2+1)/2*1.3*75=135。
525 m3基岩石方:1*0。
工程量现场收方单--模板
SG—008
技术、经济签证核定单
受文单位:编号:共页第页
工程名称或编号
通江县“三李”故居抢救性修缮保护
工程施工单位
四川省川英文化古建筑工程有限
责任公司
分部分项工程名称拆除工程部位
核定内容拆除工程清单漏项
附图:
(因为设计变更,建设单位认可的必要的技术措施或由建设单位的原因造成施工单位增加工作量、重量施工等)通江县“三李”故居抢救性修缮保护工程李钟眉夫妇卧室及书房拆除工程量如下:
注:(尺寸详附图)
注:本表一式四份,建设单位、施工单位、监理单位、城建档案馆各一份。
四川省建设厅制
工程量现场收方单
注:本表一式四份,建设单位、施工单位、监理单位各一份。
工程量现场收方单
注:本表一式四份,建设单位、施工单位、监理单位各一份。
雨滴穿石,不是靠蛮力,而是靠持之以恒。
——拉蒂默。
现场收方单模板
日期:
监理单位:
日期:
审计单位:
日期:
建设单位:
日期:
注:本收方单一式四份,各方一份
现场收方单模板
现场收方单
工程名称:枫香高速收费站至温泉大道编号:
施工单位
遵义市播州区城投建工有限公司与贵州黔冠建设工程有限公司联合体
监理单位
云南世博建设监理有限责任公司
审计单位
北京建友工程造价咨询有限公司
建设单位
遵义市播州区交通运输局
分部工程
桩号/部位
收方内容:
施工单位:
日期:
监理单位:
日期:
审计单位:
日期:建设单位:日:注:本收方单一式四份,各方一份
现场收方单
工程名称:马鬃岭至S208新运煤通村公路编号:
施工单位
遵义市播州区城投建工有限公司与贵州黔冠建设工程有限公司联合体
监理单位
广东宏茂建设管理有限公司
审计单位
贵州木林森招标造价有限公司
建设单位
遵义市播州区交通运输局
分部工程
桩号/部位
收方内容:
工程量收方单模板

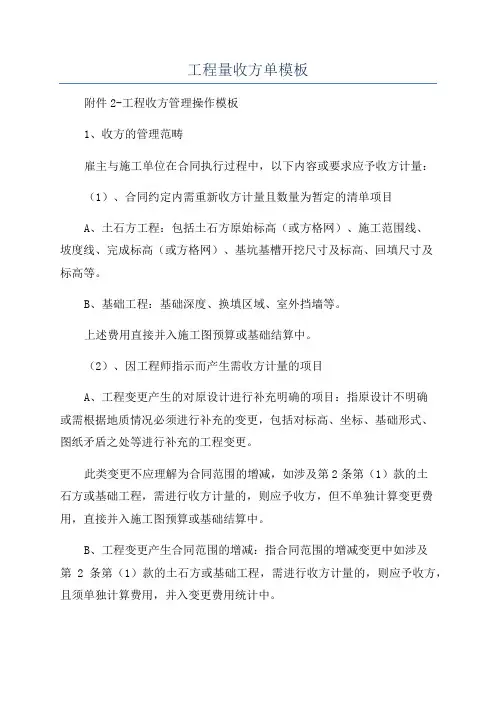

工程量收方单模板附件2-工程收方管理操作模板1、收方的管理范畴雇主与施工单位在合同执行过程中,以下内容或要求应予收方计量:(1)、合同约定内需重新收方计量且数量为暂定的清单项目A、土石方工程:包括土石方原始标高(或方格网)、施工范围线、坡度线、完成标高(或方格网)、基坑基槽开挖尺寸及标高、回填尺寸及标高等。
B、基础工程:基础深度、换填区域、室外挡墙等。
上述费用直接并入施工图预算或基础结算中。
(2)、因工程师指示而产生需收方计量的项目A、工程变更产生的对原设计进行补充明确的项目:指原设计不明确或需根据地质情况必须进行补充的变更,包括对标高、坐标、基础形式、图纸矛盾之处等进行补充的工程变更。
此类变更不应理解为合同范围的增减,如涉及第2条第(1)款的土石方或基础工程,需进行收方计量的,则应予收方,但不单独计算变更费用,直接并入施工图预算或基础结算中。
B、工程变更产生合同范围的增减:指合同范围的增减变更中如涉及第2条第(1)款的土石方或基础工程,需进行收方计量的,则应予收方,且须单独计算费用,并入变更费用统计中。
C、工程变更中的其他原因:包括设计错误、漏项、设计优化、材料更换、品牌更换、技术标准变化、甲方管理错误等产生的需收方计量的项目(包括返工及浪费量),此类情况须单独计算费用,并入变更费用统计中。
雇主工程部完成签字后,分发给施工单位、监理、雇主工程部、雇主成本部及造价咨询公司各一份(造价咨询公司由成本部分发)。
(6)、景观工程中软景的收方按另行制度执行。
(2)、内容表述要清晰,如存在与多家单位施工责任承担、索赔等内容应明确清楚各自的范围或比例并要求相关单位签字确认,如无法确定具体的单位或相关单位拒签,则由工程部明确与此有关的所有参建单位并写明相关原因,同时要求监理工程师确认上述事实,由成本部在结算时一并处理。
(3)、如对工作内容、范围、工序等细节的表述,应以注意与合同或清单包含内容保持一致,不应突破合同约定,如运距、土石成分、放坡、工作面、标高、厚度等。
