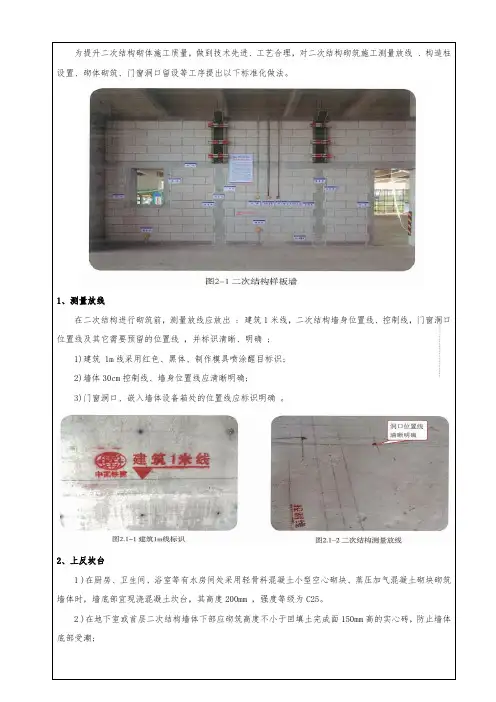

二次结构标准化施工+

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

砌体墙与构造柱连接预留马牙槎, 水平拉筋锚入构造柱。马牙槎应先 退后进,其凹入深度宜为60mm, 高度不超过300mm。
构造柱和圈梁合模前应将底部落 地灰等垃圾清理干净,并在墙体 上粘贴20mm宽防漏浆双面胶条, 胶条粘贴牢固、平直。
二次结构工程--砌筑施工
喇叭口
构造柱模板支设,周围贴双面胶带,采用对拉螺栓拉结(不得在砌体上 开洞),顶部设喇叭口。模板每边包墙60mm,每道墙上设三根方木。 离地200mm设置两道钢管,中间间距不大于800mm。
预制门窗洞口过梁(尺寸根据砌筑图纸确定)
二次结构工程--预制构件
顶部斜砖三角块预制 模板
顶部斜砌预制三角砖
二次结构工程--预制构件
空调孔建议采用预制块
二次结构工程--预制构件
弱电箱预制框
强电箱预制框
二次结构工程--预制构件
预制电箱盒模板
预制电箱盒
二次结构工程--预制构件
预制构件制作要求:
(1)预制构件需与设计或规范一致,确保构件尺寸准确;
场内砌块运输优 先采用小型叉车。
地面或楼层应设 置集中加工场地。
楼层堆放采用 移动式堆砖平 台垫底。砌块 运到楼层后, 应轻拿轻放, 避免砌块破损。
砌块采用手动 砌块切割机或 台锯切割,减 少损耗。
二次结构工程--预制构件
水泥块预制模板
同 砌 块 高 度
门窗洞口两侧预制混凝土木砖
二次结构工程--预制构件
采用卷尺根据结构轴线引测砌体边线 及200控制线。
二次结构工程--控制线放线
墙边线 门洞口
200控制线 控制线图
构造柱
墙体砌筑前弹双控制线:墙体边线 及200mm控制线。
管道井、烟道也须设置双控线。成品烟道和水电预 留孔,在结构施工阶段,须放线定位。
二次结构工程--植筋
灰缝控制线
设置皮数杆:在砌体转角处交接 处设置皮数杆,皮数杆上表标明 砖皮数,灰缝厚度。在墙体上弹 出砌体灰缝和植筋位置控制线。
林州瑞达工程管理有限公司 二次结构施工工艺标准化
二次结构工程
前言
本标准是总工办技术部根据公司管理标准化要求,经过对国内先进 施工工艺的考察学习,认真总结公司内部各工程项目的施工经验,并
在广泛征求意见的基础上,制作本标准。 本标准主要内容包括:一、主要机械设备及工具;二、主要材料;三、 预制构件;四、前期准备;五、砌筑施工;六、质量检查;七、成品
构造柱位置放 线
二次结构工程
绑扎构造柱钢 筋
构造柱模板搭设
多余混凝土剔 除修补
构造柱混凝土浇 筑
构造柱施工流程
二次结构工程--砌筑施工
构造柱下部钢筋长度满足植筋深度和 层高,构造柱上部钢筋长度满足植筋 深度和钢筋搭接长度。
构造柱、过梁完成图
二次结构工程--砌筑施工
水平拉结筋
20mm宽双 面胶条
板层进行砌筑。
控制线放线 前期准备
二次结构工程
植筋
项目自检
斜顶砖
砌体施工流程
实心砖,坎台 砌筑施工
二次结构工程--控制线放线
按上图要求弹砌体边线、200控制线、门窗洞口位置线、标高控制线及构造柱、过梁、 锚拉筋、灰缝位置线。
二次结构工程--控制线放线
引测砌体边线
采用扫平仪从楼层标高控制线引测砌体标高控 制线(建筑1m线)
墙体排砖图主要必须包含如下内容:1墙体编 号、2墙体名称、3墙体长、高、厚、4砌块材 质、数量5砌块尺寸、6横、竖向灰缝的宽度、 7洞口大小、8构造柱尺寸、9马牙槎尺寸等。 砌体排砖必须符合规范要求。
砌体排版图
二次结构工程--前期准备
墙高超4米需在墙 高1/2处加圈梁
BIM排版 效果图
砌体施工前,应在工程实体样板层将每道墙的排版图张贴在相应墙体侧 1.5m高位置处,按照排版图进行砌筑样板。在标准层砌筑时,必须按照样
二次结构工程--砌筑施工
预 制 空 调 孔 一般>300mm的门窗洞应设置 混凝土过梁,两端搁置长度 ≥250mm,靠近墙边建议过梁伸 至砼墙身。
二次结构工程--砌筑施工
窗台压顶须由里往外找坡,坡度≥10%,压顶长度伸入窗户两侧墙体250mm,
二次结构工程--砌筑施工
切割边线
标高控制 线
管槽开设前应按设计要求先用墨线按槽宽弹出两边线,槽宽应为直径d+30mm,开槽深度应为管径 d+20mm。槽内敷管时,应将管离开槽底8-10mm,并用管卡固定牢固,卡钉间距≯300mm,且在管 子的两端和转弯处两侧各设一个卡子。管子敷设时应将管端的接线盒同时安装固定,并用锁母与接 线盒连接。安装完成经检查合格后,用清水顺管槽将切槽粉末冲洗干净,并使管槽充分湿润,用 1:2.5的水泥砂浆对管槽进行嵌填。
勾缝完成后,应及时用扫帚将砌筑的墙面清 扫干净
二次结构工程--砌筑施工
灰缝宽度 均匀一致
砌块墙体应错缝搭砌,中型砌块上下皮搭接长度不得少于砌块高度的 1/3,且不少于150mm;小型空心砌块上下皮搭接长度不得少于90mm, 严禁采用断裂小砌块。水平灰缝及竖向灰缝均不超过15mm,均匀一致,
双面勾缝。
二次结构工程--砌筑施工
砌筑过程中,每一排砖的砌筑都须按标 高控制线(或灰缝控制线)挂线、拉线,
以便控制每排砖的水平度和垂直度。
二次结构工程--砌筑施工
挂线 拉线
砌筑时使用洒水壶往待铺浆的加气块 表面洒水湿润,随砌随湿润,不得干 砖上墙(含水率40%~50%)。
挂线、拉线,清扫基面,座浆打底。 砌体水平面敷浆要饱满(铺浆长度 不大于750mm,天气温度超过30 度时不大于500mm),严禁将敷 浆面的中间刮成凹状(容易导致水 平灰缝空心)。
二次结构工程--砌筑施工
砌筑高度超过1.5m时,应采用工 具式脚手架进行操作。
对于100厚墙体,施工过程中应小 心操作,设置警示标志,避免墙体 遭受碰撞,发生质量、安全问题。
二次结构工程--砌筑施工
木楔子
顶部斜 砌
100厚墙体在顶部连接未施工前, 应采用木楔子做临时加固,避免由 于碰撞和大风造成倾倒,木楔子间 距≤600mm。
填充墙厚<120mm时锚拉筋位置 图。
填充墙厚120≤H<180mm时,锚 拉筋点位距墙位置边线取30mm。 填充墙厚≥180mm时,锚拉筋点 位距墙位置边线取60mm。
二次结构工程--植筋
砌体拉接筋的长度≥700mm且不小于墙长的1/5。梁底留足200mm高后塞口,按间距 500mm从上至下排列布置 。
砌体排版图
二次结构工程--砌筑施工
砌筑时应按照砌体施工员编制的砌体排版图进行 墙体砌筑。
墙体底层砌筑实心砖坎台。应先砂浆找平后 方可向上砌筑,砌筑时拉线控制水平度(实 心砖应提前一天浇水湿润)。
二次结构工程--砌筑施工
厨卫间反坎应随主体一次性浇筑, 反坎应高出完成地面200mm。
如未随主体浇筑,反坎施工时新旧 混凝土接触面必须凿毛。模板卡箍 间距≤500mm。
二次结构工程--砌筑施工
砌筑时应保证砂浆饱满,砌块的铺浆 面和座浆面的挂浆面积≥80%。边砌 边查(使用2m铝合金尺)控制墙体 垂直平整度和灰缝平整度。
塞缝法:竖缝采用两侧夹模板条水泥 砂浆塞缝,灰铲插捣密实,不得出现 瞎缝、假缝、透明缝。
二次结构工程--砌筑施工
墙体砌筑完成后,需及时进行原浆勾 缝(随砌随勾),灰缝横平竖直,深 浅一致,缝隙压实光滑,搭接自然。
顶部采用小砖斜砌(高度控制在 200mm),斜顶砖倾斜角度60°,灰 缝饱满、双面勾缝。斜顶砖应在墙体 完成14天后进行砌筑。斜顶砖的端头 及中部采用预制砼三角块。
二次结构工程--砌筑施工
加气块顶 部连接构 造做法二: 采用防腐 木楔对顶 楔紧,间 距600,然 后用1:3 干硬水泥 砂浆分别 从墙体正 反两面填 塞密实。
二次结构工程--成品保护
砌筑砂浆采用工具式灰盘盛放,防止 污染楼面,严禁直接在楼面上搅拌砂 浆。
砌筑墙体时砌块集中堆放,地面废料 垃圾清理干净,保持场地整洁。
二次结构工程--成品保护
砌筑完成后“工完场清”,现场干净整齐。 无落地灰、控制线保留完整。
二次结构工程--砌筑施工
喇叭口浇筑完成
多余混凝土剔除,修补整 齐
构造柱浇筑后喇叭口处多余混凝土应 喇叭口处多余混凝土剔除后应采用水
在混凝土拆模后予以剔除。
泥砂浆或胶灰修补整齐。
二次结构工程--砌筑施工
砌体施工完成后,各项目自检小组应严格按照集团第三方检测标准,进行实测实量, 控制施工质量,对已检查部位在砌体墙体上进行实测数据公示。
保护。 本标准由总工办技术部负责管理和解释。由于时间仓促,错漏之Biblioteka Baidu在 所难免,各工程项目在执行中如有意见和建议,请与总工办技术部联
系。
二次结构工程--设备工具
2020/4/2
现场设置二次结构加工车间
二次结构工程--设备工具
干混砂浆储料罐 手动砌块切断机
不抛洒灰斗车 砌块切割锯
二次结构工程--设备工具
橡皮锤
灰铲
振动棒
浇水壶
砌块手切割锯
砌体勾缝条
靠尺、塞尺
激光抄平仪
二次结构工程--主要材料
采用预拌砂浆
砌块,上墙龄期不能少于 28天,堆放高度不得超过 2m。施工前必须送检合格。
水泥采用集装箱库房存放, 避免受潮、结块,采用 42.5号普通硅酸盐水泥。 施工前必须送检合格。
二次结构工程--材料运输加工
(2)预制构件混凝土浇筑应振捣密实,并预留混凝土在初凝过程中的收缩余量,防止构 件尺寸偏差。; (3)混凝土浇筑后进行第一次收面,待混凝土初凝后进行二次收面,确保混凝土面平整。
二次结构工程--前期准备
砌体施工前,编制出砌体排版图。排 版时应有墙体编号平面图和墙体排砖 图。
墙体编号平面图应在墙体布置图上对 每一墙体进行编号。
