农网工程监理实施细则
农村公路工程监理实施细则
峨山县农村公路工程项目监理实施细则一、监理工作依据:1、业主和承包商签订的施工合同文件;2、经政府主管部门批准的工程项目建设文件;3、国家和地方有关工程建设监理的法律、法规、条例和规定;4、国家和地方有关工程建设的质量标准、施工规范和试验检测规范;5、在监理、施工合同实施过程中形成的有关会议记录、函电、指令和其它文件;二、监理范围、内容1、工程的施工全过程监理。
2 、“三控两管一协调”,即质量、进度、投资控制和信息、合同管理及协调工作。
并按规定进行安全管理和环境保护管理。
三、组织结构峨山县建制村通畅工程项目监理组,成立于2012年7月21日,监理人员20人,设驻地办与现场办,工作职责划分为:(一)驻地办监理工作职责1、主持召开工地会议(1)各方应介绍各自的人员,组织机构、职责范围及联系方式。
建设单位应宣布对监理的授权,监理组长应宣布对驻地监理的授权。
施工单位应书面提交对工地代表(项目监理)的授权书(2)施工单位应陈述开工各项工作,进度、进场材料等。
(3)驻地办监理应就主要监理程序,质量和安全报告程序、报表格式、函件往来、工地例会等进行说明。
(4)监理组长应做会议小结,明确施工中存在的主要问题及解决措施。
2、驻地办监理审批一般工程原材料和混合料配合比,施工单位的机械设备、施工方案、检查安全保证体系。
3、审批施工单位测量准点的复测,原地面测量及放线成果4、审批分项工程开工申请,签发分项和分部工程停工令和复工令及签发监理通知书和监理指令(只对施工中不合格工程及违章作业段)5、核算工程量清单,负责对已完成工程进行计量。
6、组织对分项、分部工程中间验收和质量评定,签发中间交工证书。
7、审批月进度计划,编写合同段监理工作报告。
(二)现场办监理人员工作职责1、日常巡视现场办监理应巡视正在施工的分项、分部工程是否已批准开工,质量检测安全管理人员是否按规定到岗,特种作业人员是否持证上岗。
现场使用的原材料和混合料,外购产品、施工机械设备及采用的施工方法和工艺是否与批准的一致、质量、安全及环保措施是否实施到位、试验检测仪器、设备是否按规定进行校准、是否按规定进行了施工自检和工序交接。
高标准农田监理细则
高标准农田监理细则一、前言。
高标准农田是指按照一定的标准和要求,利用现代农业技术手段,通过土地整理、水利设施建设、农田建设等措施,以提高农田生产力和经济效益为目的,实现农田生产方式的现代化。
为了确保高标准农田建设的质量和效果,需要进行严格的监理工作,以确保各项工程符合相关标准和要求,达到预期的效果。
二、监理范围。
1. 土地整理工程,包括土地平整、排灌工程等;2. 水利设施建设,包括灌溉工程、排水工程等;3. 农田建设,包括基础设施建设、农田利用等。
三、监理人员资质要求。
1. 监理人员应具备相关专业知识和技能,持有相应的监理资格证书;2. 监理人员应具有一定的工作经验,熟悉农田建设相关标准和规范;3. 监理人员应具备良好的沟通能力和团队协作能力,能够有效地与相关单位和施工方进行沟通和协调。
四、监理工作内容。
1. 监理前期准备工作,包括对监理范围内的工程进行资料搜集、现场勘查等工作;2. 监理过程中的检查和验收工作,对施工过程中的关键节点进行检查和验收,确保施工质量符合要求;3. 监理报告的编制和提交,对监理过程中发现的问题和存在的风险进行及时报告,提出合理的改进建议;4. 监理后期工作,对工程竣工后进行验收,确保工程达到预期效果。
五、监理工作注意事项。
1. 严格按照相关标准和规范进行监理工作,不得有任何违规行为;2. 对施工方提出的合理要求和建议,应及时予以响应和配合;3. 对监理过程中发现的问题和存在的风险,应及时向相关单位和部门进行汇报,提出解决方案;4. 对监理工作中的重要事项和关键环节,应及时进行记录和归档,以备查验。
六、监理工作的意义和作用。
高标准农田的建设是农业现代化的重要举措,对提高农田生产力和经济效益具有重要意义。
而监理工作的严格执行,可以确保高标准农田建设的质量和效果,为农业现代化提供坚实的基础保障。
七、结语。
高标准农田建设是当前农业现代化的重要任务,而监理工作的严格执行则是保障高标准农田建设质量和效果的重要手段。
农网施工管理制度
农网施工管理制度一、总则为规范农网施工过程,保障工程质量,提高效率,制定本管理制度。
二、施工组织1.确定项目经理、施工班组长等施工管理人员。
2.确定施工作业计划、施工方案。
3.确保施工设备、工具、材料等准备就绪。
三、安全管理1.严格执行安全操作规程,加强安全教育培训。
2.保证施工人员携带个人防护装备,禁止违章操作。
3.设立安全检查岗,定期检查施工现场安全情况。
四、质量管理1.执行质量验收标准,保证施工质量。
2.实行巡回检查,及时发现并整改工程质量问题。
3.建立质量档案,记录施工过程中的关键节点。
五、进度管理1.编制详细的施工进度计划,把控施工节点。
2.做好施工日志,记录每日工作量及进度情况。
3.及时调整施工方案,保证工程按时完成。
六、环境保护1.严格遵守环保法律法规,减少施工对环境的影响。
2.合理利用资源,降低能源消耗,减少废弃物排放。
3.设立环保岗,检查施工现场环境保护措施的执行情况。
七、成本管理1.控制施工成本,合理选择施工材料及设备。
2.节约用工,提高工作效率,降低施工人员成本。
3.加强物资管理,避免浪费,提高物资利用率。
八、信息管理1.建立施工信息管理系统,及时查阅施工资料。
2.加强与监理单位、业主单位的沟通,及时处理问题。
3.建立施工档案,保留施工过程中的关键信息。
九、应急预案1.制定施工应急预案,应对突发事件。
2.建立应急救援队伍,及时应对施工事故。
3.定期进行应急演练,提高施工人员的应急能力。
十、监督检查1.由监理单位进行施工监督,定期检查施工进度及质量。
2.严格执行监理单位的要求,配合监理单位的工作。
3.做好自查自评工作,发现问题及时整改。
十一、违规处理1.严格执行违规处理制度,对违反规章制度的人员进行处罚。
2.搞好违规记录,建立违规档案。
3.进行违规纠正,确保施工过程的规范。
以上即为农网施工管理制度,希望全体工作人员严格执行,确保工程施工质量和进度。
(建筑工程标准法规)农配网工程监理标准化手册附件
(建筑工程标准法规)农配网工程监理标准化手册附件(建筑工程标准法规)农配网工程监理标准化手册附件编制与使用说明(1)本手册工作模板参照国网公司2014监理手册,依据《国家电网公司输变电工程建设监理管理办法》(国网基建/3-190-2015)、川电农电(2015)4号文件等。
主要规范农配网工作过程中监理用表的格式、内容。
(2)本手册仅针对监理发起并填写的表式进行整理归类。
(3)监理管理模板代码的命名规则:“JXM”代表“监理项目管理”模板;“JAQ”代表“监理安全管理”模板;“JZL”代表“监理质量管理”模板;“JZJ”代表“监理造价管理”模板;“JJS”代表“监理技术管理”模板。
(4)模板的编号原则如下:××××(单位编号)—×××(流水号)单位编号(按进场顺序)拼音字母(SG、SJ、SY、JL)1)拼音字母为单位性质的缩写,如SG代表施工单位;SJ代表设计单位;SY代表试验单位;JL 代表监理单位。
2)单位编号用来区别多个同性质单位(如只有一个单位,则单位编号不填写),按照进入现场时间的早晚顺序填写,如场平单位为第一个进场的土建单位,编为T01,主体单位为第二个进场的土建单位,编为T02。
3)流水号用来区分同一类模板,统一用三位数字填写,按形成的先后顺序编号,第一份为001,第二份为002……(5)表式内容填写总使用说明:1)工程名称:以施工图设计文件名为准。
2)监理项目部名称以监理项目部公章为准。
按填写、使用说明要求盖公司章外,所有需要盖公章的,一律盖监理项目部的章。
3)承包单位填写内容部分采用打印方式,监理项目部审查意见、建设管理单位审查意见采用手写方式。
4)所有姓名、日期的签署采用手写方式。
监理项目部审查意见如果在栏内写不下,可附页,并注明“具体意见附后”字样。
附页内容采用打印方式,并手写签署姓名、日期,加盖监理项目部章。
生态农村建设监理实施细则
生态农村建设监理实施细则
1. 监理程序
1.1 监理人员应在项目启动前被指定,并与相关利益方进行沟
通和协商,制定监理计划和工作安排。
1.2 监理人员将进行现场勘察,评估工程进展,检查材料和设
备的质量和合规性,并记录相关的实施数据。
1.3 监理人员应定期提交监理报告,报告中应包括工程进展情况、发现的问题和建议的解决方案。
2. 监理职责
2.1 监理人员应确保工程进展符合生态农村建设的规划和要求。
2.2 监理人员应监督施工方按照设计要求进行施工,并确保施
工质量达到标准。
2.3 监理人员应查验施工材料、设备和技术是否符合相关法规
和标准。
2.4 监理人员应记录施工过程中发现的问题,并向相关利益方提出解决方案和改进建议。
3. 监理报告
3.1 监理报告应按照约定的时间频率提交,包括对工程进展的记录和评估。
3.2 监理报告中应详细描述发现的问题和解决方案,以及对施工质量的评价。
3.3 监理报告应与相关利益方进行共享,并及时回应他们的反馈和意见。
4. 争议解决
4.1 如发生争议,监理人员应以客观和公正的立场进行调查和评估,并提出解决方案。
4.2 如无法解决争议,应根据合同约定进行争议解决程序,包括仲裁或诉讼等法律手段。
以上为《生态农村建设监理实施细则》的主要内容和要求。
请根据具体情况进行使用和补充。

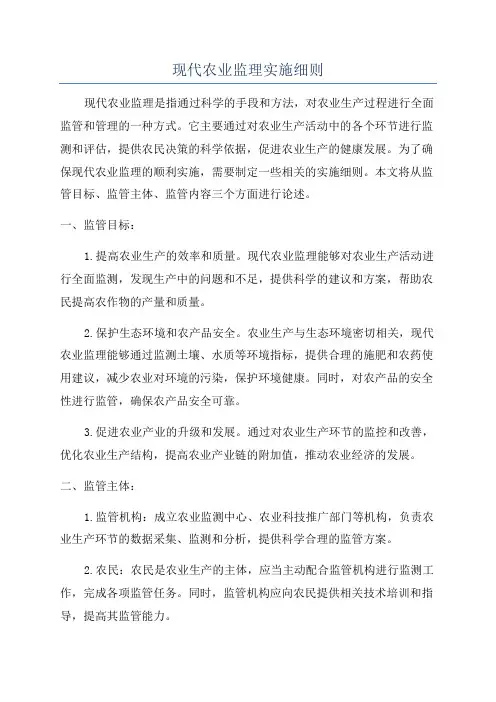

现代农业监理实施细则
现代农业监理实施细则现代农业监理是指通过科学的手段和方法,对农业生产过程进行全面监管和管理的一种方式。
它主要通过对农业生产活动中的各个环节进行监测和评估,提供农民决策的科学依据,促进农业生产的健康发展。
为了确保现代农业监理的顺利实施,需要制定一些相关的实施细则。
本文将从监管目标、监管主体、监管内容三个方面进行论述。
一、监管目标:1.提高农业生产的效率和质量。
现代农业监理能够对农业生产活动进行全面监测,发现生产中的问题和不足,提供科学的建议和方案,帮助农民提高农作物的产量和质量。
2.保护生态环境和农产品安全。
农业生产与生态环境密切相关,现代农业监理能够通过监测土壤、水质等环境指标,提供合理的施肥和农药使用建议,减少农业对环境的污染,保护环境健康。
同时,对农产品的安全性进行监管,确保农产品安全可靠。
3.促进农业产业的升级和发展。
通过对农业生产环节的监控和改善,优化农业生产结构,提高农业产业链的附加值,推动农业经济的发展。
二、监管主体:1.监管机构:成立农业监测中心、农业科技推广部门等机构,负责农业生产环节的数据采集、监测和分析,提供科学合理的监管方案。
2.农民:农民是农业生产的主体,应当主动配合监管机构进行监测工作,完成各项监管任务。
同时,监管机构应向农民提供相关技术培训和指导,提高其监管能力。
三、监管内容:1.农业生产环节的监测:对农田土壤进行多指标、多层次的监测,包括土壤肥力、土壤湿度、土壤酸碱度等指标的监测,及时掌握土壤的营养状况,及时调整肥料使用量和种植结构。
对农药、化肥使用情况进行监测,预防过量使用对环境造成的污染。
2.农作物生长过程的监测:通过远程卫星监测、无人机影像拍摄等技术手段,对农作物的种植情况、生长状况进行监测和评估,及时发现和解决农作物病虫害、天气异常等问题。
3.农产品的追溯体系建设:建立起农产品的全程追溯体系,确保农产品的溯源信息真实可靠,农产品质量可追责。
4.绩效评估和信息公开:通过对农业生产的监测评估,对农业生产效益进行科学测算和评估,及时提供评估结果,为政府的决策提供参考。
基本农田整理项目监理实施细则
基本农田整理项目监理实施细则一、项目背景随着城市化进程的加速,农业用地逐渐遭受到挤占和破坏的威胁,为了保护和有效利用基本农田资源,基本农田整理项目得以启动。
为确保项目顺利实施并达到预期目标,监理工作显得十分重要。
二、监理职责1. 监督施工质量监理人员应全程参与工地勘测、土地平整、基建建设等各个环节,确保施工过程中不会对农田造成损害。
同时,监理人员还应把控施工用材质量,确保所用材料符合相关要求,有利于整个项目的顺利实施。
2. 控制财务支出监理人员应对项目的财务支出进行监督,确保资金使用合规且符合项目计划。
监理人员还应及时发现和解决项目资金的滞留或挪用问题,以确保整个项目的财务透明度和合法性。
3. 安全生产监管监理人员应参与安全生产管理工作,确保农田整理项目各个环节都能按照相关安全规范进行。
监理人员应定期检查施工现场是否存在安全隐患,并提出改进意见和建议,确保项目中没有因安全问题而发生的事故。
4. 监控工期进度监理人员应及时掌握项目的施工进度,并与施工方进行协调,确保项目能够按时完成。
若发现施工方存在拖延工期、不合理安排等问题,监理人员应及时提出批评和建议,并要求施工方加快进度。
5. 技术指导监理人员应对施工方提供必要的技术支持和指导,包括工艺流程、材料选用、设备使用等方面。
监理人员应具备相关专业知识,能够解答施工方的技术问题,提供合理的解决方案。
三、监理程序1. 前期准备监理人员应在项目启动前进行充分的准备工作,包括了解项目背景、确定监理目标和任务、与相关方进行沟通等。
监理人员还应熟悉项目的相关规划和技术要求,为后续的监理工作打下基础。
2. 施工监理监理人员应全程参与施工过程,定期进行检查和验收。
监理人员要对施工方的工作进行抽查,确保工程质量符合要求。
同时,监理人员还应及时发现和解决施工中可能出现的问题,确保项目进展顺利。
3. 资金监管监理人员应定期审查项目的财务支出情况,并与项目负责人进行沟通。
农田水利监理细则
农田水利监理细则一、前言农田水利工程对于保障农业生产、提高粮食产量、促进农村经济发展具有至关重要的作用。
为了确保农田水利工程的质量、进度和投资效益,监理工作显得尤为重要。
本监理细则旨在明确监理工作的流程、方法和要点,为农田水利工程的顺利实施提供有力的保障。
二、工程概况(一)工程名称、地点、规模介绍工程的具体名称、所在地点以及工程的规模,包括灌溉面积、渠道长度、水库容量等。
(二)工程内容详细说明工程包含的各项内容,如渠道衬砌、泵站建设、涵闸改造等。
(三)工程投资及工期明确工程的投资总额和预计的工期。
三、监理工作依据(一)法律法规列举与农田水利工程相关的法律法规,如《中华人民共和国水法》《中华人民共和国建筑法》等。
(二)技术标准和规范包括相关的国家标准、行业标准以及地方标准,如《农田水利工程技术规范》《水利水电工程施工质量检验与评定规程》等。
(三)工程建设文件如工程的设计文件、施工合同、监理合同等。
四、监理工作范围和目标(一)工作范围明确监理工作涵盖的工程内容和施工阶段,包括施工准备阶段、施工阶段和竣工验收阶段。
(二)工作目标1、质量目标:确保工程质量符合设计要求和相关标准,达到优良工程标准。
2、进度目标:按照施工合同约定的工期,督促施工单位按时完成工程建设任务。
3、投资目标:严格控制工程投资,确保不超过批准的投资预算。
五、监理组织机构及人员职责(一)监理组织机构设立总监理工程师、专业监理工程师和监理员等岗位,明确各自的职责和分工。
(二)总监理工程师职责负责全面主持监理工作,审核施工单位提交的施工组织设计、进度计划等,协调各方关系。
(三)专业监理工程师职责负责本专业的监理工作,检查施工质量,审核工程计量等。
(四)监理员职责协助专业监理工程师开展工作,进行现场巡视、旁站等。
六、施工准备阶段监理工作(一)审查施工单位资质审核施工单位的营业执照、资质证书、安全生产许可证等,确保其具备相应的施工能力。
(二)审查施工组织设计对施工单位提交的施工组织设计进行审查,重点审查施工方案、质量保证措施、安全文明施工措施等。
农村电网改造升级项目管理办法
农村电网改造升级项目管理办法国家发展改革委办公厅关于印发《农村电网改造升级项目管理办法》的通知发改办能源〔2010〕2520号各省(区、市)及新疆生产建设兵团发展改革委、能源局,国家电网公司、南方电网公司:为做好农村电网改造升级工作,加强项目管理,明确管理程序和要求,提高中央预算内资金使用效益,我委组织制定了《农村电网改造升级项目管理办法》。
现印送你们,请遵照执行。
附件:农村电网改造升级项目管理办法国家发展改革委办公厅二〇一〇年十月十六日附:农村电网改造升级项目管理办法第一章总则第一条为加强农网改造升级项目管理,规范建设秩序,提高中央预算内资金使用效益,促进农村电力持续健康发展,根据《国务院关于投资体制改革的决定》(国发[2004]20号)等,制定本办法。
第二条本办法所称农村电网是指县级行政区域内,为农村生产生活提供电力服务的110KV及以下电网设施(含用户电表)。
本办法所称农村电网改造升级是指变电站、线路(原则上不含入地电缆)等农村电网设施的新建,以及对已运行农网设施局部或整体就地或异地建设、增容、更换设备等.第三条本办法适用于享受中央预算内投资支持(国家资本金)和国家农网改造贷款投资偿还政策的农网改造升级项目。
第四条农网改造升级项目管理按照“统一管理、分级负责、强化监管、提高效益”的原则,实行各级政府主管部门指导、监督,省级电网经营企业作为项目法人全面负责的管理体制。
第五条农网改造升级项目建设资金按照“企业为主、政府支持"的原则多渠道筹集.中西部地区项目资本金原则上由国家安排,东部地区项目资本金由项目法人自筹.银行贷款由省级项目法人统贷统还,贷款偿还按现行政策执行.第六条农网改造升级项目实施要严格执行基本建设程序,实行项目法人责任制、资本金制、招投标制、工程监理制和合同管理制。
第七条农网改造升级实施重点是农村中低压配电网,兼顾农村电网各电压等级协调发展。
农网改造升级项目35KV以上以单个项目、35KV及以下以县为单位统计项目个数。
智能农业工程监理实施细则
智能农业工程监理实施细则1. 背景随着科技的发展和农业领域的进步,智能农业工程应用越来越广泛。
为了保证智能农业工程的质量和效益,监理工作显得尤为重要。
本实施细则旨在规范智能农业工程监理的相关事项。
2. 监理责任和职责监理工作的责任是确保智能农业工程按照设计要求和合同约定进行施工和运行。
具体职责包括:- 监督施工过程,确保施工符合规范和要求;- 审查工程进度和技术文件,及时发现问题并提出解决方案;- 定期检查设备运行情况,保证设备的正常工作;- 协助解决工程中的争议和纠纷。
3. 监理流程智能农业工程的监理流程包括以下几个关键步骤:3.1 招标和合同签订阶段在项目招标和合同签订阶段,监理人员应参与并提供专业的意见和建议,确保合同条款明确规定了监理工作的权限和职责。
3.2 施工准备阶段在施工准备阶段,监理人员应仔细检查设计文件和施工方案,确保其符合规范和要求,提出必要的修改意见和建议。
3.3 施工过程监理阶段在施工过程中,监理人员应全程监督施工进展,确保施工质量和安全,及时发现并解决施工中的问题。
3.4 工程竣工验收阶段在工程竣工验收阶段,监理人员应参与验收过程,并出具监理意见和评估报告。
4. 监理报告监理人员应定期编写监理报告,内容包括但不限于:- 工程进度和质量情况的总结与评估;- 发现的问题和解决方案的提出;- 设备运行状况的检查和评估。
5. 监理费用和支付监理费用应根据监理人员提供的工作量和质量进行合理确定,并按合同约定的方式和时间进行支付。
6. 争议解决对于监理工作中可能发生的争议和纠纷,双方应首先通过友好协商解决。
如无法达成一致意见,可通过法律途径解决。
7. 实施效果评估为了评估智能农业工程监理实施效果,建议进行定期的评估和反馈,以便优化监理工作和提升工程质量。
8. 执法和法律法规遵守在监理工作中,监理人员应严格遵守相关的法律法规和执法要求,保证监理工作的合法性和合规性。
9. 引用无。
以上即为智能农业工程监理实施细则的内容概要。
国家电力公司农村电网建设与改造工程施工安全管理办法
国家电力公司农村电网建设与改造工程施工安全管理办法第一章总则第一条为了贯彻执行“安全第一、预防为主”的方针,提高农村电网(以下简称农网)建设与改造安全施工管理水平,保障施工人员在工程施工中的安全,保证电网安全可靠供电,结合农网建设与改造的实际情况,特制定本办法.第二条本办法依据原电力部颁发的《电力建设安全施工管理规定》、《电业安全工作规程》、《电力建设安全工作规程》、《农村低压电气安全工作规程》和国家电力公司发布的《安全生产工作规定》等有关标准、规程、规定,结合农网建设与改造工程的具体情况而制定.第三条本办法适用于国家电力公司系统农网建设与改造所涉及的35KV—110KV输变电工程和农村中、低压配电工程。
凡是参与农网建设与改造工程的单位和个人,应严格执行国家、电力行业、国家电力公司有关安全生产的法律、法规、标准、规定和本办法.第四条各单位必须按照“管生产必须管安全”的原则,做到安全工作与计划、布置、检查、总结、考核生产工作同时进行,使施工安全工作逐渐达到制度化、规范化和标准化.第五条负责农网建设与改造工程的建设项目单位(包括各级建设项目委托管理单位,下同)应实行以行政正职为安全工作第一责任人的各级安全生产责任制,建立安全生产保证体系和安全生产监督体系,树立“安全施工,人人有责”的观念。
第六条安全施工应实行科学管理。
通过不断完善完全设施,强化安全教育,提高施工人员的安全技术素质,逐步做到对事故进行科学预测,并积极采取防范措施,对事故加以控制。
第二章管理机构第七条农网建设与改造(含发包项目和自营项目)安全施工实行分级管理。
国家电力公司为全系统施工安全归口管理单位,各建设项目法人单位负责工作范围内的农网建设与改造工程的安全施工管理,并负责指导各级建设项目委托管理单位地(市)、县(市)供电企业)的安全施工管理工作。
第八条农网建设与改造工程实行建设项目单位和施工单位安全队伍共同管理施工现场安全工作的原则.对于符合国家电力公司制定的《安全生产工作规定》要求的工程项目,要成立以各建设项目单位为主,参建单位参加的安全委员会,执行相关的安全工作任务。
国家电网公司农村电网建设与改造管理办法
国家电网公司农村电网建设与改造管理办法(试行)第一章总则第一条为规范农村电网(含县城电网,以下简称农网)建设与改造工程的管理,提高工程管理水平,保证工程顺利进行,达到安全、优质、高效、低耗的目标,根据国家有关规定特制订本办法。
第二条本办法适用于国家电网公司系统的农网建设与改造.第三条农网建设与改造项目实行项目法人制、招标投标制、工程监理制和合同管理制。
各网、省(市、区)电力公司为工程项目法人,负责农网建设与改造工程的全过程管理。
第四条农网建设与改造项目按照安全可靠、经济适用、符合国情的原则安排.第二章计划管理第五条农网建设与改造必须结合当地社会经济发展需要统一规划,纳入电力发展规划和社会经济发展计划。
第六条农网建设与改造由国家电网公司负责指导规划编制与计划立项审查、协调平衡和监督实施。
各网、省(市、区)电力公司结合农网发展总体规划,认真编制可行性研究报告。
第七条农网建设与改造项目实行逐级上报、分级审核、分级管理。
第八条35千伏及以上输变电工程要编制单项工程可行性研究报告;10千伏及以下工程以县为单位制定规划,编制项目计划。
第九条农网建设与改造项目计划一经下达,必须严格执行,不得随意变更。
项目确需调整时,应按原申报渠道履行审批程序,经批准后生效。
第十条建立农网建设与改造项目报表统计制度,跟踪农网项目的执行情况并按规定时间报国家电网公司。
第三章资金管理第十一条农网建设与改造工程由项目法人负责筹措建设资金,并负责还本付息。
第十二条各网、省(市、区)电力公司要建立严格的农网建设资金管理制度,并认真监督实施.第十三条国债资金项目,要实行农网改造资金专户储存、专款专用.第十四条根据工程计划和工程进度编制资金配置计划,保证资金及时准确拨付。
第十五条加强工程审计监督,定期检查资金的使用情况,严禁截留、滞留和挪用工程资金。
第十六条对发生严重质量事故的项目,要停工整顿,暂停拨付工程款;对连续出现严重质量事故的项目单位,要核减下年度投资,并暂停上报新项目。
国家电力公司农村电网建设与改造工程施工安全管理规定试行
国家电力公司农村电网建设与改造工程施工安全管理规定试行Modified by JEEP on December 26th, 2020.国家电力公司农村电网建设与改造工程施工安全管理办法(试行)国电农[2000]599号各网省电力公司:为了加强农网建设与改造工程安全施工管理工作,公司制定了《国家电力公司农网建设与改造工程施工安全管理办法(试行)》,现印发给你们。
要求各单位认真贯彻执行。
二000年十月十日第一章总则第一条为了贯彻执行“安全第一、预防为主”的方针,提高农村电网(以下简称农网)建设与改造安全施工管理水平,保障施工人员在工程施工中的安全,保证电网安全可靠供电,结合农网建设与改造的实际情况,特制定本办法。
第二条本办法依据原电力部颁发的《电力建设安全施工管理规定》、《电业安全工作规程》、《电力建设安全工作规程》、《农村低压电气安全工作规程》和国家电力公司发布的《安全生产工作规定》等有关标准、规程、规定、结合农网建设与改造工程的具体情况而制定。
第三条本办法适用于国家电力公司系统农网建设与改造所涉及的35千伏-110千伏输变电工程和农村中、低压配电工程。
凡是参与农网建设与改造工程的单位和个人,应严格执行国家、电力行业、国家电力公司有关安全生产的法律、法规、标准、规定和本办法。
第四条各单位必须按照“管生产必须管安全”的原则,做到安全工作与计划、布置、检查、总结、考核生产工作的同时进行,使施工安全工作逐渐达到制度化、规范化和标准化。
第五条负责农网建设与改造工程的工程建设项目单位(包括各级建设项目委托管理单位,下同)应实行以行政正职为安全工作第一责任人的各级安全生产责任制,建立安全生产保证体系和安全生产监督体系,树立“安全施工,人人有责”的观念。
第六条安全施工应实行科学管理,通过不断完善安全设施,强化安全教育,提高施工人员的安全技术素质,逐步做到对事故进行科学预测,并积极采取防范措施,对事故加以控制。
第二章管理机构第七条农网建设与改造工程(含发包项目和自营项目)安全施工实行分级管理。
农网改造升级工程管理办法
农网改造升级工程管理办法第一章总则第一条为更好地实施农网改造升级工程,进一步提升我市农网的供电能力和供电可靠性,落实国家电网公司建设坚强智能电网的总体要求,落实“新农村、新电力、新服务”农电发展战略,统筹城乡电网协调发展,逐步建成“结构优化、布局合理、技术适用、供电质量高、电能损耗低”的新型农村电网,特制定本管理办法。
第二条本办法适用于建设单位、施工单位和设计、监理等参与工程的各单位。
第二章工程设计与监理第三条农网改造升级工程由网公司统一组织设计招投标,中标后由设计单位进行设计。
第四条工程设计要保证贯彻和执行国家及行业部门颁发的规程、规范,设计精益求精,符合国家电网公司管理要求。
第五条建设单位应组织技术人员对设计图纸进行审阅,并交工程档案部门保存。
第六条农网改造升级工程由网公司统一组织监理招投标,中标后由监理单位进行全程监理。
第七条监理单位负责对工程质量(包括电气设备和施工材料质量)、施工安全和工程进度进行监督、检查。
第三章工程组织实施第八条农网升级工程采取招投标的方式,由具备相应施工资质的中标单位组织施工。
第九条施工单位中标后,应将资质材料复印件交建设单位备案。
建设单位有权对施工单位的管理人员及作业人员的安全资质情况进行核查。
第十条施工单位的资质审查合格后,建设单位与施工单位签订施工合同。
合同约定内容应包括:工程名称、工程量、双方权利和义务、质量要求、安全管理责任、工期、竣工验收、违约责任等。
第十一条建设单位应协助施工单位做好进场前准备工作。
第十二条施工单位进场前应成立施工组织机构,明确项目经理、项目总工、项目技术员、质检员、安全员、资料员等人员构成和职责。
第十三条在收到建设单位提供的全部设计文件和施工图纸后,由项目总工组织技术、质量、安全人员对施工图等设计文件结合国家现行标准、规范进行认真审阅。
审阅中发现的问题和疑点及时汇总整理成书面材料报建设单位和监理工程师,在设计交底时逐一解决。
第十四条施工单位必须依据审核通过的图纸进行施工,不得随意更改设计图纸和标准。
农村水泥路公路工程监理实施细则
农村水泥路公路工程监理实施细则
一、前期准备工作
1.确定监理工作组成员及职责分工。
监理工作组成员应包括监理工程师、监理员、技术员等,明确各自职责和权限。
2.清楚了解工程项目的合同文件和相关规定,包括施工图纸、施工合同、施工方案、质量标准等。
3.制定监理实施计划,明确监理工作的时间节点、内容和目标。
二、施工前期监理工作
1.确认施工单位资质、工程机械设备、施工人员等,进行资格审查和备案工作。
2.监督施工单位按照工程规划和设计要求进行土地平整、地基处理等施工准备工作。
3.检查施工单位施工现场的安全警示措施是否完善,确保施工安全。
4.监督施工单位按照施工方案进行设备和材料的进场验收工作,确保质量安全。
三、施工中期监理工作
1.监督施工单位按照规定的工艺和施工标准进行施工作业。
2.定期检查施工现场的施工质量,包括水泥浇筑、路面平整度、路基坚实度等。
3.检查施工单位的安全施工措施是否到位,防范施工现场事故。
四、施工后期监理工作
1.对已完成的工程部分进行验收,包括水泥路面硬度、平整度、耐久性等指标的检测。
2.监督施工单位按照相关规定进行拆除、清理、保养等工作。
3.监督施工单位完成工程交底和资料整理工作,确保工程档案的完备性。
五、其他补充事项
1.监理工作组应及时记录和整理监理工作过程中的相关资料,包括施工现场照片、检测报告、会议记录等。
2.根据需要进行监理工作的节点性评估和总结,及时改进和完善监理工作的方法和指导文件。
以上为农村水泥路公路工程监理实施细则,供参考。
具体实施时应根据工程项目的实际情况进行调整和完善。
国家计委关于印发《农村电网建设与改造工程质量管理补充规定》的通知
国家计委关于印发《农村电网建设与改造工程质量管理补充规定》的通知文章属性•【制定机关】国家计划委员会(已更名)•【公布日期】1999.12.24•【文号】计基础[1999]2177号•【施行日期】1999.12.24•【效力等级】部门规章•【时效性】现行有效•【主题分类】基础产业正文国家计委关于印发《农村电网建设与改造工程质量管理补充规定》的通知(1999年12月24日计基础[1999]2177号)为了进一步加强对农村电网建设与改造工程质量的管理,做好农网改造工作,我委在已下发的《农村电网建设与改造工程质量管理办法》(计基础[1999]382号)的基础上,制定了《农村电网建设与改造工程质量管理补充规定》,现印发给你们,请认真贯彻执行。
附件:农村电网建设与改造工程质量管理补充规定附件农村电网建设与改造工程质量管理补充规定第一章总则第一条为进一步加强对农村电网建设与改造(以下简称农网改造)工程的建设管理,确保农网改造工程质量,在已下发《农村电网建设与改造工程质量管理办法》(计基础〔1999〕382号)的基础上,特制定本补充规定。
第二条各省(区、市)均应成立由政府负责牵头,计委(计经委)、物价、财政、银行和项目法人等参加的农网改造工作领导小组,负责各省(区、市)农网改造工程有关工作的领导、协调和监督工作。
第二章工程设计管理第三条农网改造工程要实行标准化设计。
各项目法人要根据其农网改造工程的实际情况,制定各电压等级工程项目的标准设计、以及配电台区、低压线路和进户线建设标准图,并制定有关技术要求。
第四条农网改造工程要实行限额设计,各项目法人要根据其农网改造工程的实际情况,提各类农网改造工程的投资限额。
第五条农网改造工程35千伏及以上单项工程的设计单位宜通过招标方式选择,其设计方案和投资应符合项目法人制定的标准设计和限额设计要求,并报项目法人审查批准。
第六条农网改造工程10千伏及以下单项工程的设计可由县级电力公司负责,设计责任人应从事电力工作满5年以上,且具有助理工程师以上职称或具有同等专业水平,其设计方案和投资应符合项目法人制定的标准设计和限额设计要求,并报项目法人审查批准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
西藏林芝地区郎县二期农网工程监理实施细则中国水利水电三局工程监理公司西藏监理部2002年6月西藏林芝地区郎县二期农网工程监理实施细则(一)工程项目概况(1)工程项目名称西藏林芝地区郎县二期农网工程(2)工程项目建设地点林芝地区郎县境内(3)工程规模及特征农网、10KV、400V 输电线路工程(4)工程总工期六个月(二)工程项目建设监理工作特点1、郎县二期农网,设计标准为农网、10KV、400V 输电线路工程主要由基础开挖、杆坑开挖、电杆组立、导线架设、附件安装、变压器安装及接地工程构成。
其中导线架设、附件安装、变压器安装及接地工程等项是整个工程建设的关键,必须从原材料、工艺、施工方法、质量保证等各个环节严格控制,造价人才网才能保证整体工程质量。
2、为确保郎县广大农牧民及早用电,本工程施工期较短,且必须在年前完工,所以施工进度的控制非常重要,监理工程师必须从机械、材料、人力等资源配置和施工组织管理上严格审核控制,以保证实际进度符合计划要求。
意见或建议合格合格其他资源投入(三)监理工作流程 1、质量控制工作流程质量标准 质量控制措施 施工图纸提供或设计变更设计文件签发设计单位对该文件进行修改组织设计单位进行技术交底分部工程施工作业措施计划施工措施计划及工艺审核材料、半成品、成品检验施工准备查验合格施工实施跟踪监理单元、分部工程验收支付计量汇报信息 反馈施工单位修改后重新报送2、工程进度控制工作流程合同进度控制总目标审批实施施工总进度计划审核月周计划审核资源配置计划审批施工措施计划计划实施进度计划分析与调整统计表报3、工程合同费用控制工作流程合同工程费用控制目标审核分年分项工程合同支付资金计划合同工程费用支付控制质审量签检月验工合量格支后付审设查计设变计更变计更量审支签付审批预付款付支审批计量单价费率审批索赔申请处理索赔工程完工结算及合同止后支付工程费用分析与调整报表报告(四)工程项目建设监理方法及措施(1)具体施工阶段质量控制施工阶段工程建设监理质量控制是监理工程师的中心工作,其任务主要是通过对施工投入、施工和安装等过程进行控制,以及对参加施工单位和人员的资质、材料和设备、施工机械和机具、施工方案和方法,监理工程师论坛施工环境实施全面控制,以期按标准达到预定的施工质量等级,具体做法如下:1、建立质量管理保证体系监督施工单位必须严格设立、执行质量管理责任制,实行质量包干,做到施工前有标准,施工后有考评,质量与工资、奖金挂钩,严格执行“三检”(班组一检、施工队二检、项目部三检)制度,监理工程师在“三检”的基础上进行复检,层层把关要求每一道工序都要有专业质检人员签发的合格证,监理人员最后检查验收签证后,方能施工。
2、原材料、设备、土建工程的质量监督管理凡用于本工程的每一件原材料、设备,都要审查其生产厂家的资质和有关数据资料,并通过各种检验试验获得合格证书后方能使用。
对特殊材料(例:水泥、钢材等)应取得复检资料(合格)后才允许使用,对混凝土质量、要求施工单位按规范进行检测、试验、并将检测结果按月报监理工程师。
3、隐蔽工程关键工序的质量监督管理对于基础开挖、基础处理等隐蔽工程,应组建由业主,监理、设计、施工四方参加的隐蔽工程验收小组,每一单元工程验收时,由施工单位进行初验合格后,向监理工程师提出初验报告提出复检申请,监理工程师认为达到复验标准后由监理组织四方隐蔽验收小组,进行终验。
并签发隐蔽工程验收合格证。
对于关键工序(材质签定、量方、测量放线、定位、变压器安装、接地工程等)监理人员必须进行旁站监理,对于有疑问的地方进行复测校核检验。
对于施工单位提交的测验数据、检测资料监理工程师应进行研究分析,发现问题、应组织现场业主、设代,施工单位共同研究,及时解决。
4、现场施工质量控制监理人员应每天去施工现场,对整个施工过程进行监督检查,对某些不合格的项目、工艺等要求施工单位找出原因,改进措施,提出专题报告。
经监理工程师批准后,方能重新施工。
监理工程师应建立健全监理日志,同时也要求监督现场施工人员作好详细施工记录。
将监理日志所记录的资料作为进行质量评定和对施工单位进行考评的一项重要依据。
在施工现场对质量具有否决权,对不合质量要求的工作面,或不按工艺要求做的,有权下达返工令,要求施工单位返工重做,直到符合质量要求为止。
5、工程质量验收每个单元工程、单项工程都要进行阶段验收和竣工验收工作。
监理工程师应根据施工单位提交的原始资料和报告以及其它监理人员已检查评定的资料,按国家有关规范要求,进行逐项考核,评定工程质量。
(2)施工阶段进度控制严格执行合同工期和缩短建设工期,对于提高工程建设的投资效益和社会效益,意义非常重大,因此监理工程师必须进行工程进度监督。
在这方面,监理工程师应做好以下几个方面的工作。
1、严格审核施工单位的工程进度计划和施工措施施工单位提交的单项工程进度计划、月进度计划及施工措施,监理工程师应认真与投标时的进度安排,设计计划安排相对照,一经审批,要监督施工单位严格执行。
对于关键部位,重要工期应同施工单位一起具体落实施工措施,材料准备工作等,以确保按期完工。
2、建立现场生产例会制度监理工程师应每周召开一次由监理、设计、施工等单位代表参加的生产例会,研究和布置按月计划要求如何完成周计划,检查前一周工作,布置本周工作,并针对存在的问题,提出建议和要求。
3、加强施工现场管理各施工单位在现场和各种布置方案,要经监理认可,各单位施工现场的设备布置、材料堆放,废料清理等,监理工程师都要过问,以减少施工现场的相互干扰,确保安全生产,文明施工和工程的顺利进行。
4、做好协调工作工程的顺利施工,做好各方面的协调工作是必不可少的,监理人员负责做好设计单位与施工单位之间的协调工作。
设计单位发出的设计图纸和修改通知,经监理审查签字后发给施工单位施工。
检查设计图纸的目的看其是否符合要求,同时为了减少错漏,减少设计与施工单位之间的扯皮,提高设计质量,加快工程进度。
另外监理人员随时做好日常的协调工作,在定期召开生产例会上,研究解决各单位之间的矛盾,使他们互相促进,互相帮助,想为工程所想,急为工程所急,共同完成任务。
(3)施工阶段投资控制施工阶段监理投资控制的主要任务是通过工程付款控制,设计变更与增减工程量控制等手段,努力实现实际发生的费用不超过计划投资。
在实际操作中,我们拟采取的方法是:①抓好隐蔽工程的结算如基础开挖工程,由监理牵头,会同设计、施工单位一起对原始地貌,开挖竣工断面等共同测量,测完后各方签上字,并以此作为竣工图和结算依据,数据准确,各方都无异议。
②工程付款按月结算严格执行施工承包合同,按合同规定的方式结算。
施工单位按月上程量结算报表,并附上计算式和计算草图交监理工程师审批,监理工程师在3-5天内审查完毕,签字后报业主。
③监理工程师以合同为依据,审查工程结果监理工程师应以合同、设计文件、实测资料为依据,对施工过程中发生的工程量变更,进行审查和竣工结算。
对工程量变化较大的变更,应提前上报业主审批。
④合同管理1、熟练、准确掌握合同内容,弄清合同各方的责、权、利。
以合同作为约束各方工作的准则。
对施工、设计合同进行跟踪管理,检查各方执行合同情况,为业主提供信息。
2、制定以文字《文件、通知、信函》形式为管理的方式。
3、对合同中有“含混”不清的地方及时提出明确解释。
协助业主处理与本工程有关的纠纷事宜。
⑤信息管理1、建立本工程项目的信息体系;2、负责本工程项目的各类信息的收集、整理和保存、向业主提供有关本工程项目的信息管理服务,定期进行填报各类监理报表。
3、建立工程协调会议制度,整理各类会议纪录。
⑥委托的其它服务按合同认真履行委托的其它服务。
(五)监理控制要点及目标值1、质量控制要点及目标值根据本工程专业工作特点,本工程质量控制要点为施工开始阶段为测量放线;重点是此进行重点是导线架设和变压器安装、接地工程,监理工程师要对施工单位测量放线果量进行复测检查,以期达到设计要求,对导线架设和变压器安装、接地工程的施工将进行重点旁站监百度文库- 让每个人平等地提升自我!理,并及时跟踪检验,加强施工措施、工艺方法、原材料等各方的控制,以达到设计要求:目标值:所有分部工程必须100%合格,主控项目达到优良。
2、进度控制要点及目标值根据堤防工程特点和合同工期要求,本工程杆坑开挖、导线架设、变压器安装、接地均为控制要点,其中特别是导线架设的进度是影响工程整体进度的关键所在。
因此监理工程师必须从原材料、人力、机械、资金等工程资源配置上加以严格控制,以确保主体工程的完工。
目标值:杆坑开挖必须在一个月内完工,其他分部工程必须在按计划完成。
中国水电三局工程监理公司西藏监理部二00二年六月10。
