四平管廊电气安装工程

施工方案

编制:

审核:

批准:

质量:

安全:

河南蒲新防腐建设工程有限公司

四平项目经理部

2016年3月22日

目录

一、工程概况

二、编制原则

三、施工程序

四、电气安装工程施工方案及主要技术措施

五、.电气安装工程主要施工方法和技术措施

六、配电箱、柜安装

七、质量保证措施

八.健康、安全与环境管理体系保证措施

电气施工法案

一、工程概况

1本次设计包括四平市接融大街等城市地下综合管廊工程(紫气大街、(九经街~开运街、))内的动力、照明及接地设计。

2、电气安装,主要包括、电气动力及防雷接地系统三部分。电器的安装工程的主要分项,桥架安装,设备接线,防雷接地的安装,电缆敷设,配电柜的安装,电气系统调试等。

3、主要实物工程:变压器安装,配电柜安装,桥架安装,电气安装,接地线安装,照明安装等。

4配电系统及动力设计:综合管沟每两个防火分区设置一座现场控制站,内设两台动力配电柜。

5综合管廊内的PLC电源、照明电源、应急照明、风机及排水泵为二类负荷,其余用电设备为三类负荷。设计从管沟的临近的变电站中引两回路,做动力配电柜的电源。

二、编制原则

本施工组织设计方案在编制过程中,我方对图纸及相关文件进行充分的研究和分析,只对安装工程的特殊性,编制详尽的施工组织设计和项目组织计划,以作为指导现场施工的依据,并将迅速组织具有丰富施工经验的项目管理班子和能打胜仗的施工队伍进驻本安装工程现场,从机械设备,材料供应以及劳动力等多

方面及时配备,确保各项目的实施。

我方将充分利用各种有利条件,以敬业求实的工作作风,创一流的管理水平,一流的工程质量,一流的工程进度,优质、高速、安全的完成工程的建设任务,向业主、向社会交一份满意的答卷。

三、施工程序

1、施工程序

1.1施工过程中应遵循先动力、后照明、强电弱电分开的原则。施工重点是桥架的安装,电线电缆头的安装,设备接线及电气调试。

1.2尽早熟悉施工图纸,进行图纸自审、报料、参与图纸会审及设计交底。

1.3针对图纸,列出施工中的重点,并根据业主的要求,排出切合实际的施工网络计划图。

1.4落实施工机具,设备及施工手段用料。

1.5施工前编好各种技术措施,并做好施工前的每道技术交底。

1.6施工工序图

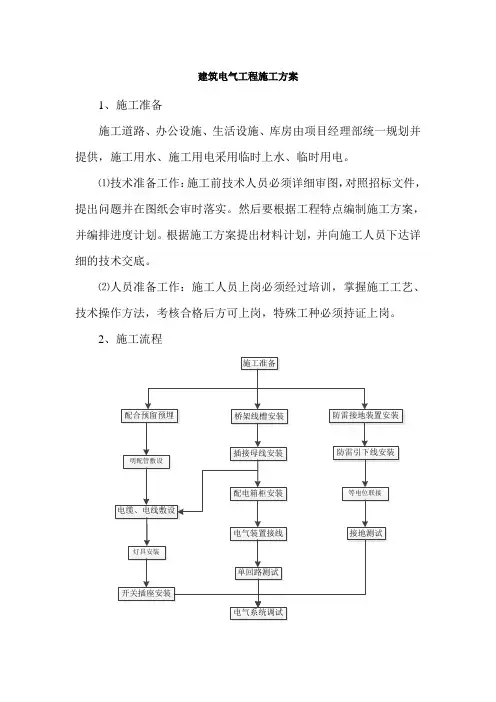

管道、桥架安装-------电缆、变压器安装-------电缆安装------电柜、开关安装-------控制回路和电气连接-------检查线路线号是否正确------动力电柜上电--------照明电柜上电-------照明灯具上电--------电气上电------检查各项设备、电器产品工作情况---------做好各项记录-------提交验收报

告。

2、机具准备

根据采用的施工方案,安排施工进度,确定施工机械的类型,数量的进场时间,并编制安装工程机具的使用量计划。根据各施工阶段各专业使用的情况,由项目施工技术员进行合理调配使用,以提高机具的使用率。

四、电气安装工程施工方案及主要技术措施

1.本工程电气安装,主要包括电气照明系统、电气动力及接地系统三部分。电气安装工程主要分项桥架的安装、电缆的敷设、照明器具的安装、配电柜的安装、设备接线、接地安装、电气系统调试等。

2.电气安装施工顺序

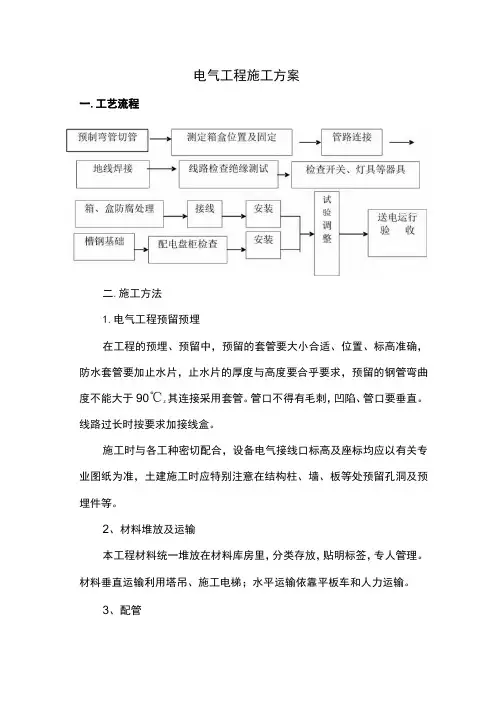

安装准备-----线路预制加工------相盒定位------管路连接-------桥架敷设--------电缆敷设-------配电箱安装--------设备接线-------照明器具安装-------系统调试。

3.电气安装施工准备

专业施工员认真熟悉图纸、施工规范,并组织工人进行学习。根据各电气分项的具体情况,提供详细的材料计划,确定到货时间。根据各分项的要求,确定机具的使用情况,准备施工机具。根据施工图的具体要求,编制施工技术交底,对施工班组的施工作业情况施工方法、安全注意事项、质量要求、班组任务单、班级自检记录等方面做详细的解释和交底。

五、.电气安装工程主要施工方法和技术措施

1.照明与安全指示安装:正常照明每隔5m设置一处,双管荧光灯在投料口及人口、防火门附近每隔3.5m设置一处。采用双管荧光灯,沿两舱走道上方中心布置,详见标准段照明平面图,疏散指示照明灯每隔15m设置一处,接近防火门/逃生孔、人员出入口处每隔9m设置一处,在预留管位基础上暗装,中心距地0.4m,在防火门、逃生孔、人员出入孔处设置安全出口指示灯,详见标准段照明平面图,管廊内疏散应急照明,应急电源持续时间不小于60min。综合管廊内照明按301X设计,人孔、投料口及防火门附近照度按1001X设计,疏散应急照明照度按101X设计。每个防火分区照明回路引各自的动力配电柜,采用穿钢管沿沟顶暗敷,2~3芯穿SC15,4芯以上穿SC20.。照明选用智能照明控制设置,采用手动和集中(设置时钟自动和采用触屏中央控制)控制方式,集中控制可通过PLC来完成,智能照明控制装置通过总线电缆至PLC。人员出入口的照明控制箱安装在进入管廊的平台上,下口距地1.3m,靠墙支架安装,防火门附近的照明控制箱,下口距地1.3m,靠防火墙支架安装。综合管廊内的所有附属设备电缆沿电缆桥架敷设桥架,引至设备时,穿钢管沿管廊顶板、管廊侧壁暗敷设,并保护钢管涂防火涂料。照明控制线沿沟壁暗敷设。照明线路均采用耐火导线采用耐火铜芯绝缘电线穿线难燃型钢管保护暗敷在楼板或墙内(不燃烧体结构)且保护层厚度不小于30mm,由顶板接线盒至吊顶灯具一段线路穿钢质

(耐火)波纹管(或普利卡管),所有照明灯具外表面应具有防火、防潮功能,其中防火防潮荧光灯具应具有2100Lm的光通量,疏散指示灯常明,照明灯具均有I类灯具,所有照明线路中含有PE 保护线。

2.等电位联结设计

为降低构筑物内间接接触电压和不同金属部件的电位差,并消除各种金属管道引入的危险故障电压带来的危害,综合管沟内各种金属管道、构件、金属支架、电气设备及沟内金属预埋件通。

等电位联结安装施工安装,导通性测试等详见图标。02D501-2 过-40*4的镀锌扁钢联结在一起。

3.接地安装

综合管沟接地系统利用管沟基础钢筋作为自然接地体,工频接地电阻≤1Ω,施工参见图标03D501-4

每个防火分区动力配电柜、控制箱的金属柜架、电机的金属外壳,电缆外皮、电气线路的保护钢管、电缆支架及电气装置外露可导电部分均做接地。

4.金属桥架内敷设一根镀锌接地扁钢-40*4做接地线,并且首尾与接地网相连。在管廊两侧垂直方向距安装处地面0.5和电缆支架顶端处各设置一处通长扁钢50*5与沟壁(2根不小于Φ6或四根不小于Φ2)的主筋焊接,每隔25m,将管廊顶、管廊底、管廊壁主筋(焊接扁钢50*5的主筋)均焊接,形成均压

相关文档
