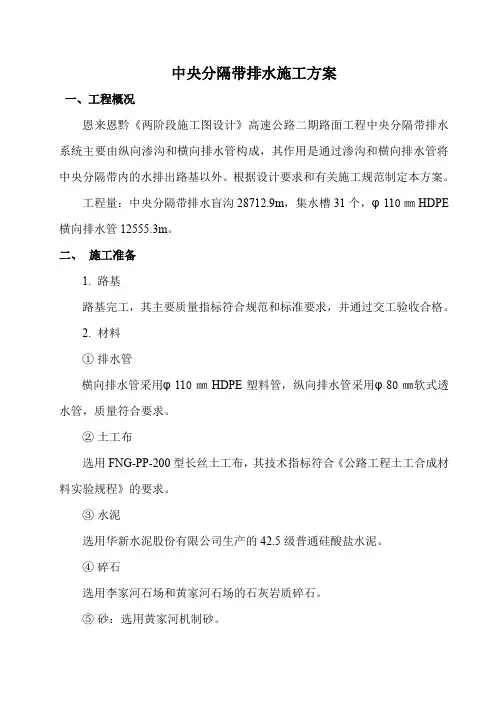

中央分隔带排水施工方案
中央分隔带排水施工方案
中央分隔带排水施工方案一、工程概况恩来恩黔《两阶段施工图设计》高速公路二期路面工程中央分隔带排水系统主要由纵向渗沟和横向排水管构成,其作用是通过渗沟和横向排水管将中央分隔带内的水排出路基以外。
根据设计要求和有关施工规范制定本方案。
工程量:中央分隔带排水盲沟28712.9m,集水槽31个,φ110㎜HDPE 横向排水管12555.3m。
二、施工准备1.路基路基完工,其主要质量指标符合规范和标准要求,并通过交工验收合格。
2.材料①排水管横向排水管采用φ110㎜HDPE塑料管,纵向排水管采用φ80㎜软式透水管,质量符合要求。
②土工布选用FNG-PP-200型长丝土工布,其技术指标符合《公路工程土工合成材料实验规程》的要求。
③水泥选用华新水泥股份有限公司生产的42.5级普通硅酸盐水泥。
④碎石选用李家河石场和黄家河石场的石灰岩质碎石。
⑤砂:选用黄家河机制砂。
3.混凝土配合比设计横向排水管回填采用C15水泥混凝土,根据要求进行了配合比设计,各项指标符合要求。
4.机械设备JS750型混凝土搅拌机1台,8m3混凝土运输车1台,φ50mm混凝土振捣棒2个,50KW发电机1台,其他小型施工机具。
5.人员三、施工工艺流程路床施工成型后,开挖中央分隔带渗沟并沿横向排水管方向挖基坑→铺筑天然砂砾、埋设横向排水管→回填C20砼至路床顶面标高→施工底基层及基层→安装路缘石→波形梁护栏立柱施工→施工下封层→挖中央分隔带渗沟→喷涂双层沥青→渗沟施工→中央分隔带内填土及埋设通讯管线→路面面层施工四、施工工艺方案1. 测量放样路基交工验收合格后,恢复中线,确定横向排水管位置,桥梁、明通道和竖曲线底部按设计给定的桩号定位,普通路段每50m设1道横向排水管。
横向排水管位置确定后,沿中线垂直方向放线,定出横向排水管基沟宽度,用石灰划线,按线挖基沟,挖完测量深度,达不到要求的进行整修。
2. 横向排水管施工⑴、经测量放样确定横向排水管位置后,立即用挖掘机开挖横向排水管基坑,开挖的土用运输车运走,排水管开挖宽度为20cm,深度为20cm。
中央分隔带工程施工方案_secret
中央分隔带工程施工方案一、施工准备1. 施工人员我们组织了一支专门中央分隔带工程作业队,设正副队长1名,测量人员1人,技术人员1人,作也人员10人。
2. 材料、机具准备塑料盲沟材、防渗土工布、透水土工布(300g/m2)、10~15cm碎石、施工相关的工具、机械、设备等准备齐全。
所有材料在安装使用之前进行检查,发现问题及时处理。
二、主要施工方法1. 中央分隔带纵向碎石盲沟、集水槽测量放样根据设计图纸要求,我们从中桩分别向两边放出20cm碎石盲沟下宽线(总计40cm),开挖深度20cm,在以中桩分别向两边打钉子放出25cm上宽线(总计50cm),每10m两个钉子挂施工线连接起来,纵向碎石盲沟的顶部与底部以4:1坡度修整成漏斗型;有集水槽处以中桩分别向两边放出15cm下宽线(总计30cm)开挖深度40cm底部开挖长度60cm顶部长度100cm倒?。
中宽线20cm总计40cm 开挖深度20cm,上宽线25cm总计50cm。
中部与底部以4:1坡度修整成漏斗型,顶部与中部以4:1坡度修整成漏斗型。
(详细见图纸)2.开挖路面基层施工完后,根据设计断面尺寸要求施工放样,采用人工挖沟与清沟。
用手推斗车运出开挖的土,禁止灰土掉落在基层顶面造成污染路面。
3.防渗土工布的铺设根据设计图纸要求防渗土工布应该渗入路面左右幅路缘石底部10cm,在基层顶部边缘用钉子固定紧贴的防渗土工布,底基层的顶部边缘也用钉子固定紧贴的防渗土工布,防渗土工布紧贴纵向碎石盲沟沟避铺设的一层,有集水槽的地方防渗土工布也紧贴沟避铺设一层。
4.回填中央分隔带纵向碎石盲沟与集水槽的碎石ф8塑料盲沟材埋设在纵向碎石盲沟底部中间位置,采用10~15cm碎石回填四周到设计高度,纵向的塑料盲沟材的坡度与路线纵坡保持一致。
在有集水槽处采用3通?把纵向碎石盲沟的塑料盲沟材和集水槽HDPE连接起来,也采用10~15cm碎石回填集水槽四周。
有集水槽的地方应该在集水槽顶部加一层防渗土工布。
中央分隔带和挖方段纵向排水渗沟施工技术交底6.3
6、人员配备
项目经理
邱清来
项目总工
何其美
主管副经理
陈明忠
质检工程师
翁始奔
质检员
黄其荣
试验员
李明
施工人员
普工: 16人
三、施工方案
1、测量放样和现场准备
质检人员及测量人员首先对现场进行检验和测量放样后,经监理工程师检测批准,可开始施工。
2、基坑开挖
施工技术交底内容:
一、工程概况
1、增从高速公路路面工程第S18合同段,主线起讫桩号为K36+760~YK58+290全长21.530km,支线起讫桩号为k0+330~k19+930.442km全长为19.608km,为双向四车道沥青路面。
2、路面排水设计分中央分隔带渗水的排出和超高段漫流水的排出两套系统,本合同段在主线K36+760~YK58+290和支线k0+330~k19+930.442设置中央分隔带和挖方段纵向排水渗沟,用于排除中分带及路表水
7、工程完工后及时清理现场垃圾,做到文明退场。
参加人员(签字):
交底人:
技术负责人:
四、质量控制
1、严格控制各种原材料的质量。
2、及时进行覆盖及压实。
3、进行详细的技术交底,再进行下道工序施工。
4、成立质检办公室,有专职的质检员检查各工班的工作及各工序的施工工艺,每道施工工序,自检合格后报监理工程师,经监理工程师验收后,方可转入下道工序。
五、安全、环保水保措施
1、施工应做好施工前期准备工作、正确选用施工方法,并结合施工具体实际,编制安全技术措施计划,制定操作细则,并向施工人员进行技术交底。
中央分隔带工程施工方案
大庆至广州国家高速公路江西龙南里仁至杨村(赣粤界)段建设项目中央分隔带横向排水分项工程(K36+316-K38+000)施工方案中铁十三局集团第一工程有限公司大广高速公路龙杨段P2标项目经理部二0一二年四月十九日中央分隔带横向排水工程施工技术方案一、工程概况:K36+316-K38+000段中央分隔带横向排水工程包括:中央分隔带集水井57座;Φ10cm横向HDPE排水管1021.25m;C15砼回填83.74m³,防冲刷土工布38㎡;双层沥青土工布防水层3704㎡;中央分隔带碎石盲沟244m³;Ф10cm纵向软式透水管1684m;反滤织物1684㎡;中央分隔带填土2020.8m³。
二、施工组织机构及工期计划安排设一个施工队,施工人员25人,主要任务是负责中央分隔带排水工程的施工。
中央分隔带排水工程开工时间定为2012年4月19日,计划完工时间为2012年6月18日。
Φ10cm横向HDPE排水管工程开工时间为路基交验后立即开工,在底基层施工之前完成,中央分隔带工程在中面层施工前完工。
三、施工方案及施工方法(一)、施工方案1、Φ10cm横向HDPE排水管:在路基单位进行路基交验后,及时组织队伍施工,采用小型挖掘机开挖,砼集中拌和,人工埋设排水管。
2、中央分隔带横向排水工程:车辆运输材料、现场全部采用人工施工各项内容。
3、材料要求(1)砼使用砼搅拌机集中拌和,拌和时,水泥、碎石、砂材料须符合批复的施工配合比设计要求,已凝结的砼不得使用。
(2)做好各种原材料的检验,严格把好质量关。
采购符合规定的品种、等级的水泥材料,碎石、砂材料按配合比确定的材料组织进场,钢筋、土工材料、排水管质量必须符合设计图纸要求,所有原材料必须经监理工程师同意后才可进场使用。
4、施工放样根据施工图纸设计的桩号位置,利用中桩进行施工放样,对横向排水管、集水井按照施工项目平面位置用石灰画好线,在进行开挖施工。
高速公路中央分隔带排水施工方案
第一章编制依据一、编制依据1、交通部颁布的《高速公路施工标准化技术指南》等相关标准、规范;2、《公路工程质量检验评定标准》(JTG F80/1-2017);3、江西省交通厅《江西省高速公路建设标准化管理指南》;二、首件桩号我部计划于K35+690~K36+000段进行中分带排水工程首件施工。
三、首件目的通过编制中央分隔带排水方案合理指导施工,同时在施工过程中达到以下管理目标:质量目标:质量检测合格率100%,线性顺滑,外观优美,力创“品质工程”。
安全目标:健全安全管理体系,杜绝重大死亡事故的发生,减少一般伤亡事故;无重大责任事故;无重大安全隐患;创“安全生产、文明施工的标准化工地”。
环境保护、文明施工目标:具备完善的环境保护、文明施工责任体系,对施工现场最小程度破坏、最大限度利用、最高程度恢复。
第二章工程概况XXX为路面项目,主线起讫桩号为K26+060~K46+588.569,路线长20.528km,途经XXXX。
标段内含1座互通XXX、1座隧道XXX和1座枢纽互通XX。
主线设计双向六车道,设计时速100Km/h,整体式路基宽为33.5m,分离式路基宽度为16.75m.全线中央分隔带排水数量见下表:(统计数量)第三章总体布置一、施工进度安排:中央分隔带排水施工日期:计划于:2021年3月-2021年7月二、施工组织(一)技术准备1、熟悉该分项工程的施工图纸,分析施工中可能存在的重、难点;2、按照经审批的方案编制安全技术交底,在施工前对班组进行交底;3、做好相关测量数据导入;(二)人、机、料配置1、人员安排以上人员配置为一个中央分隔带排水施工班组,可根据实际情况按照上表工种配置增加班组及现场管理人员。
2、材料准备:浇筑横向排水沟混凝土及中分带抹面砂浆由本标段内砼拌合站出料并运输至施工现场。
①水泥采用赣县南方水泥有限公司生产的P.O42.5普通硅酸盐水泥,每批进场需有产品合格检测报告;每进场批次自检,不合格严禁进场。
中央分隔带排水(纵向及横向排水管)施工方案
中央分隔带排水(纵向及横向排水管)施工方案工布,防止堵塞。
(2)在沥青面层施工前进行中央分隔带填土施工。
(3)在铺完一段上基层,并经质量检测合格后,随即施工纵向排水沟,排水沟挖完后将沟底面及两侧沟壁的松散砂石清扫干净,铺设两布一膜防渗土工布后回填米石,铺设透水土工布,敷设硅芯管后回填土。
(4)施工注意事项如下:1)开挖管沟前测定其位置,经质检负责人和监理工程师检查确认。
管沟要清扫干净(包括沟壁的松动碎石)后安放排水管。
2)排水管的接头事先用要求的材料密封,防止漏水。
管道周围的混凝土必须捣实。
3)纵向渗沟两侧的上、下基层边缘的松散石子应清除干净,用砂浆抹平(注意先将基面洒水润湿),使纵向渗沟底面平顺,不致积水。
4)横向排水管安装时根据具体情况可适当调整其位置。
如凹形竖曲线的底部必须设排水管并加密(上、下坡段长时);下坡段的桥头(搭板以外)、分隔带开口以及入孔处必须设置。
此外,在无不利情况下,排水管对准已施工的边坡泄水槽设置。
5)回填排水沟砂砾时,注意防止损坏排水管道和放水层。
6)土工布的接头处必须粘接密实。
2、施工中重点控制的部位(1)管道的埋设位置要适当;埋管混凝土的质量必须符合要求。
(2)排水沟与排水管的联接是否畅通而不渗漏。
(3)土工布铺设平整,接头粘结密封,两边的宽度达到要求。
(4)分层回填中央分隔带回填土。
2.横向排水管施工工艺流程路基交验→施工放样→开挖沟槽→基底处理→拌制C20砼混凝土→回填C20 (砼基础浇筑) →夯实→安置横向排水管→再次回填C20砼→夯实→养生。
本合同段超高路段设置φ300mm的双壁波纹排水管,一般路段设置φ110mm的UPVC横向排水管。
2.1排水施工工艺框图2.2测量放样(1)根椐控制网放出主干管的中线,并在施工管段的起止端设置中桩,便于在施工过程中不断用经纬仪进行监控,保证管道的顺直。
同时根据中线分别设置开挖边线、垫层、管座等的边桩,并利用边桩用水准仪分别标记沟底、垫层面、流水位等的高程。
中央分隔带部分施工方案
中央分隔带部分
中央分隔带部分在路基和雨污水工程完后进行施工。
1、其工艺流程为:
沟槽开挖→安装纵横向透水软管→铺设PE防渗布→回填中粗砂→分层碾压→回填土方→分层整平碾压→安砌路缘石→绿化栽种
2、施工方法
(1)沟槽开挖:先以路中线为中心线,沿路线方向开挖宽60cm、高50cm的沟槽。
沟槽采用人工开挖的方法。
然后回填不透水性的粘土,整平槽底,待分层碾压密实后重新挖宽30cm高30cm的沟槽,沟槽底部及槽壁铺设PE防渗布,以防止水渗入粘土层和路基,对其造成稳定性影响。
(2)安装纵横向透水软管:纵向透水软管的坡度与道路纵坡度一致,横向透水软管以1.5%的坡度就近接入雨水检查井。
(3)回填:安管完后,回填中粗砂至设计标高,用小型振动器碾压密实到设计要求,中粗砂中均匀布设透水土工布,使来自上面的水更好的排入透水软管中。
(4)土方回填:中粗砂顶部至设计路中心标高回填种植土,分层整平碾压,使其标高及横坡与设计一致。
(5)安砌路缘石与绿化栽种:进场路缘石要严格把守质量关,不合格着严禁使用。
路缘石安装技术要求与人行道相同。
路缘石安砌完后进行绿化栽种。
中央分隔带盲沟及集水槽施工方案
中央分隔带盲沟及集水槽施工方案一、编制依据1.《公路排水设计规范》2.《公路工程质量检验评定标准》3. 湖北省咸宁至通山高速公路工程两阶段施工图设计路面工程图纸二、工程概况咸通高速公路路面排水设计包括路表排水、路边排水、中央分隔带排水等排水系统。
中央分隔带排水包括横向排水及中央分隔带盲沟排水,一般段横向排水就有集水槽连接横向排水管。
具体工程量详见附表。
三、材料、机械及人员的准备本分项工程主要采用碎石,水泥,黄砂,透水土工布、Φ100纵向PEC 管及复合土工膜等材料,所有原材料必须经过试验检测合格后方可使用,不合格的原材禁止使用。
施工机械为:装载机1台,运输车1辆。
施工人员有:1名领班、1名施工员、15名工人。
四、施工方案4.1.集水槽施工工艺1.所有集水槽均得在路基验收完毕后再开挖埋设。
若已先预埋横向排水管,则根据预埋横向排水管位置施工集水槽;若先施工集水槽,则根据设计要求确定集水槽位置,再进行施工,一般约为50m一道。
2.测量放线在确定桩号位置的路基上进行中桩恢复,并依此放出集水槽的边桩。
集水槽的中线位置为中分带中线,左右两侧宽10cm,长40cm,深20cm。
3.基坑开挖根据测量放线放出的位置开挖长40cm,宽度和深度均为20cm的基坑。
若已预埋横向排水管,则在开挖过程中要注意不要损坏了水管,并且要使横向排水管伸入集水槽内。
4.砂浆抹面及包裹复合土工膜在开挖好基坑后,即可用复合土工膜包裹基坑并抹2cm厚的水泥砂浆,横向排水管伸入集水槽部分用透水土工布包裹。
4.回填级配碎石待砂浆抹面包裹复合土工膜完成后,及时回填级配碎石至路基顶面标高。
4.2.中央分隔带盲沟施工方案1.中央分隔带碎石盲沟得在基层验收完毕后再施工。
纵向排水沟盲沟坡度同于路线纵坡,但不得小于0.3%。
若路线坡度小于0.3%,则把盲沟坡度调整到0.3%。
2.清理中分带在中分带盲沟施工前,应先清理摊铺水稳层遗留下或者别的原因留下的弃土,渣石,保证中分带路基表面平整干净。
中央分隔带施工方案简述
抚吉高速BP2标观摩段施工方案一、工程概况本次观摩段为K143-K144约2km的标准段,此段完成除了油面铺筑以外的所有工程项目,本次施工顺序按如下步骤。
二、中央分隔带排水施工1.材料准备1.1土工合成材料:土工合成材料的各项性能指标均按《公路土工合成材料试验规程》(JTJ/T060—98)的规定测试的结果。
(1)防渗土工合成材料:防渗土工合成材料应选用符合设计及规范要求的双层沥青土工布,规格不小于400 g/m2。
(2)渗水过滤用土工合成材料:过滤土工合成材料采用反滤织物。
2、排水管材排水的UPVC 管、HDPE管、软式透水管的各项性能指标都符合设计要求。
3、施工方法及工序3.1中央分隔带Φ10cm横向HDPE管及超高段D30cm双壁波纹管应在底基层施工前施工,按照设计图纸开挖、埋设、浇筑、养生。
具体施工方法如下:3.1.1施工放样:按照图纸的断面尺寸要求,放样确定横向排水管的位置,且根据实地情况与盖板暗边沟集水井相连接,按照图纸要求距离位置设置横向排水管。
(注意在凹曲线底部、桥梁、明通道、中央分隔带开口的位置设置排水)3.1.2开挖基坑:严格按照图纸横断面尺寸开挖,开挖完毕后,清理弃土,进行检查,自检合格后由监理工程师验收,验收合格后才能进行下一道工序。
3.1.3安装Φ10cm 横向HDPE 管:基坑验收合格后,在浇筑10cm 的C15砼后立即按照横断面安装Φ10cm 横向HDPE管并通向中央分隔带集水井位置。
安装超高段D30cm双壁波纹管:基坑验收合格后,在铺设好砂砾垫层后按照设计图纸设计的要求埋设D30cm双壁波纹管、管道通向路面缝隙式排水的集水井,另一侧通向盖板暗边沟或急流槽中。
横向D30排水管尽量选择填方一侧,如两侧都是挖方则出水口选择超高较低的一侧。
挖方段横向排水管穿过中央分隔带通向弯道内侧边沟,填方段则不穿中央分隔带。
3.1.4管背浇筑:管背采用C15砼浇筑、包裹,并用振捣密实、抹面。
中央分隔带施工方案简述
抚吉高速BP2标观摩段施工方案一、工程概况本次观摩段为K143-K144约2km的标准段,此段完毕除了油面铺筑以外的所有工程项目,本次施工顺序按如下环节。
二、中央分隔带排水施工1.材料准备1.1土工合成材料:土工合成材料的各项性能指标均按《公路土工合成材料实验规程》(JTJ/T060—98)的规定测试的结果。
(1)防渗土工合成材料:防渗土工合成材料应选用符合设计及规范规定的双层沥青土工布,规格不小于400 g/m2。
(2)渗水过滤用土工合成材料:过滤土工合成材料采用反滤织物。
2、排水管材排水的UPVC 管、HDPE管、软式透水管的各项性能指标都符合设计规定。
3、施工方法及工序3.1中央分隔带Φ10cm横向HDPE管及超高段D30cm双壁波纹管应在底基层施工前施工,按照设计图纸开挖、埋设、浇筑、养生。
具体施工方法如下:3.1.1施工放样:按照图纸的断面尺寸规定,放样拟定横向排水管的位置,且根据实地情况与盖板暗边沟集水井相连接,按照图纸规定距离位置设立横向排水管。
(注旨在凹曲线底部、桥梁、明通道、中央分隔带开口的位置设立排水)3.1.2开挖基坑:严格按照图纸横断面尺寸开挖,开挖完毕后,清理弃土,进行检查,自检合格后由监理工程师验收,验收合格后才干进行下一道工序。
3.1.3安装Φ10cm 横向HDPE 管:基坑验收合格后,在浇筑10cm 的C15砼后立即按照横断面安装Φ10cm 横向HDPE管并通向中央分隔带集水井位置。
安装超高段D30cm双壁波纹管:基坑验收合格后,在铺设好砂砾垫层后按照设计图纸设计的规定埋设D30cm双壁波纹管、管道通向路面缝隙式排水的集水井,另一侧通向盖板暗边沟或急流槽中。
横向D30排水管尽量选择填方一侧,如两侧都是挖方则出水口选择超高较低的一侧。
挖方段横向排水管穿过中央分隔带通向弯道内侧边沟,填方段则不穿中央分隔带。
3.1.4管背浇筑:管背采用C15砼浇筑、包裹,并用振捣密实、抹面。
中央分隔带施工方案
中央分隔带施工方案中央分隔带是用来将道路分隔为两个方向的流量分别进行管理的道路设施。
在中央分隔带的施工中,需要考虑到道路的流量、安全以及流线的合理性等因素。
下面是一个中央分隔带的施工方案:1. 前期准备工作:- 测量中央分隔带的位置和尺寸,并根据设计图纸确定施工的范围。
- 安排人员进行道路交通管理的培训,确保施工期间的交通顺畅和安全。
2. 施工时间和工期:- 根据道路的交通流量和施工的具体情况,确定施工的时间段和工期。
尽可能选择交通流量较少的时间段进行施工,以减少交通堵塞和影响。
3. 路面清理:- 在施工前,对道路进行清理,清除杂物和垃圾以保证施工的顺利进行。
4. 设立交通标志和警示:- 根据施工需要,在施工地点附近设立交通标志、警示标志和临时交通灯等,以引导司机驾驶并提醒他们在施工区域附近的注意事项。
5. 施工方法:- 采用机械施工的方式进行中央分隔带的建设。
首先在道路中央进行挖掘,并将挖掘出的土方料运输至边缘地带进行填埋或清理。
- 在挖掘后的地方铺设水泥或混凝土,并进行固化处理,以确保中央分隔带的坚固和稳定。
6. 铺设中央分隔带:- 在挖掘和固化处理完成后,根据设计图纸,在中央进行草稿的铺设,确保中央分隔带的长度和形状与设计一致。
7. 设立护栏和照明:- 根据道路的特点和设计要求,在中央分隔带的两侧设置护栏,以保证车辆不会穿越中央分隔带。
- 同时,在中央分隔带的顶部安装照明设施,以提供夜间交通安全设施。
8. 检测和维护:- 在施工完成后,对中央分隔带进行检查和测试,确保其质量和功能。
- 定期进行中央分隔带的维护和修复,确保其长期的使用和安全性。
中央分隔带的施工需要综合考虑交通流量、安全和流线的合理性等因素,在施工过程中需要进行良好的交通管理和安全措施,以确保道路的畅通和安全。
同时,在施工完成后还需要定期进行维护和修复,保证中央分隔带的长期使用。
中央分隔带施工方案
中央分隔带施工方案1. 引言中央分隔带是道路交通工程中的一个重要部分,通过将车辆行驶方向的车道分隔开来,可以提高交通安全性和道路容量。
本文档将介绍中央分隔带的施工方案。
2. 施工准备在开始施工前,需要进行一系列的准备工作,以确保施工顺利进行。
具体的施工准备包括:•立项:确认分隔带的设计要求和施工范围。
•确定施工区域:根据道路的设计规划,确定中央分隔带的具体位置和长度。
•清除障碍物:清除施工区域内的障碍物,如广告牌、树木等。
•组织人力资源:确定施工团队的人员构成,分配工作任务。
•安全措施:制定并落实相关施工安全措施,保障施工人员和过往车辆的安全。
3. 施工步骤根据中央分隔带的设计要求,施工可以分为以下几个步骤:3.1 划定施工区域根据设计要求,使用适当的方式在道路上划定中央分隔带的边界线。
可以使用临时交通标志、临时栅栏或喷涂标线等方式进行划定。
3.2 进行土方工程根据设计要求,使用挖掘机或推土机等机械设备进行土方开挖和填方工程。
根据分隔带的宽度和高度要求,进行相应的土方工程,并确保路面平整。
3.3 建立边坡和排水设施根据设计要求,建立中央分隔带两侧的边坡和排水设施。
边坡的坡度和具体构造按照设计要求进行施工,同时确保边坡的稳定和排水设施的畅通。
3.4 安装护栏和标志在中央分隔带两侧建立起边坡后,进行护栏和标志的安装工作。
护栏和标志的种类和数量根据设计要求进行选择,确保安装在适当的位置和高度。
3.5 禁止穿越和调整交通流为了确保施工过程中交通的安全和顺畅,需要采取措施禁止车辆和行人穿越施工区域。
同时,根据实际需要,可以调整交通流,引导车辆绕行。
4. 施工注意事项在进行中央分隔带施工时,需要注意以下几个事项:•施工人员的安全设施和防护措施必须到位,并严格执行。
•施工现场要进行标识和警示,确保施工区域的可见性。
•施工过程中要保持与过往车辆和行人的良好沟通,尽量减少对交通的影响。
•施工期间保持施工现场的清洁,及时清理施工产生的垃圾和杂物。
中央分隔带工程施工方案
中央分隔带工程施工方案一、工程概况中央分隔带是城市道路中的一种交通设施,其作用是用来分隔不同方向行驶的车辆,增加交通安全性。
中央分隔带通常由混凝土、钢筋、玻璃钢等材料构建而成,具有较高的抗压、防腐、耐久性。
下面将对中央分隔带的施工方案进行详细介绍。
二、工程前期准备1.方案设计施工前需要专业设计团队对中央分隔带工程进行规划设计,包括选址、尺寸、材料、施工工艺等。
设计方案应符合国家有关道路交通标准和规范要求。
2.材料准备根据设计方案确定中央分隔带所需的混凝土、钢筋、玻璃钢等材料,并进行采购、运输及整理。
材料采购应选择正规厂家或供应商,并进行验收,确保材料质量符合施工要求。
3.施工人员组织组织专业施工队伍,包括项目经理、技术人员、施工工人等,确保施工人员具备相应的资质和经验,熟悉相关的安全操作规程和施工工艺。
4.设备准备根据施工需要,准备相关的机械设备和工具,包括混凝土搅拌机、吊车、挖掘机、钢筋加工机等,确保设备和工具在施工过程中能够正常运作。
5.施工许可申请相关的施工许可证,按照规定的程序取得许可,方可进行施工作业。
三、施工流程1.现场布置在施工现场进行现场测量、选址、标志,确定中央分隔带的具体位置和尺寸,清理施工现场,确保施工场地平整、整洁。
2.基础工程根据设计方案,进行基础工程的施工,包括挖掘和清理基础土壤、浇筑混凝土、铺设钢筋等,确保中央分隔带的基础坚固、稳定。
3.立柱和隔离板设置根据设计方案,在基础上立立柱,然后将隔离板与支撑立柱固定,设置中央分隔带的主体结构。
4.材料混凝土浇筑根据设计方案,进行混凝土的搅拌、运输、浇筑等作业,确保中央分隔带的材料均匀、密实。
5.表面处理对中央分隔带进行表面处理,如砂浆抹面、防腐漆喷涂等,提高中央分隔带的耐久性和美观度。
6.安全设施设置根据实际情况,在中央分隔带附近设置交通标志、路灯、护栏等安全设施,增加道路的安全性。
7.收尾工程进行中央分隔带的最后收尾工程,包括清理施工现场、验收工程质量、编制竣工验收材料等。
中央分隔带排水施工方案
中央分隔带排水施工方案一、工程概况本标段起讫桩号为K80+000-K114+255.148,路线全长34.255公里。
中央分隔带排水设施包括:横向排水管、中央分隔带纵向排水管、碎石盲沟等组成。
横向排水管采用Φ10cm横向铸铁管,纵向排水管采用Φ10cm软式透水管。
二、材料准备及机械准备1、土工合成材料:土工合成材料的各项性能指标均满足《公路土工合成材料试验规程》(JTJ/T060—98)的规定测试的结果。
(1)防渗土工合成材料:防渗土工合成材料应选用符合设计及规范要求的一布一膜的复合土工布,规格不小于100g/m2。
(2)渗水过滤用土工合成材料:过滤土工合成材料采用无纺土工织物。
土工织物的单位面积质量不小于300 g/m2 。
2、铸铁管:排水的铸铁管的各项性能指标都符合设计要求。
3、水泥、碎石、砂水泥:采用“盐城”牌P.C32.5级水泥;砂:上高嘉城建材厂,砂为中砂;碎石(3cm~6cm):九岭山料场碎石;三、施工准备1、测量放样:测量组已进行施工放样,符合规范和设计要求。
2、机械设备:用于中央分隔带排水施工的机具以全部到位,并以调试完毕。
3、试验配合比:在驻地监理工程师的指导下进行了C30混凝土和C15混凝土及M10砂浆组成配合比设计,经驻地办平行试验并批准。
4、现场人员安排(1)横向铸铁管施工人员安排:管理人员:现场施工负责1人、测量1人。
现场工人:开挖掘机1人、人工开挖基坑5人、安装铸铁管6人。
(2)中央分隔带纵向盲沟施工人员安排:管理人员:现场施工负责1人、测量1人。
现场工人:装载机1人、人工开挖基坑3人、砂浆抹面4人、涂抹沥青及铺设土工布6人。
四、施工顺序1、横向铸铁管埋设应在底基层施工前施工。
2、中央分隔带纵向盲沟应在上基层结束后进行施工。
五、施工方法(一)中央分隔带横向Φ10cm铸铁排水管施工1、施工放样:按照图纸的断面尺寸要求,放样确定横向排水管的位置,且根据实地情况将管埋至最低点与急流槽相连接,不能相连接的伸出路基边坡10cm并加设急流槽,严格按照图纸要求距离位置设置横向排水管。
中央分隔带施工方案
中央分隔带施工方案1. 引言中央分隔带是道路交通规划中的重要部分,它能够有效地分隔道路的双向行驶流向,确保交通的安全和流畅。
对于中央分隔带的施工,需要制定详细的方案,以确保工程的顺利进行。
本文档将提供一个中央分隔带施工的方案,包括施工计划、材料准备、施工流程等内容。
2. 施工计划中央分隔带施工是一个复杂的过程,需要充分考虑交通运输的安全和效率。
为此,制定一个合理的施工计划是非常重要的。
2.1 施工时间中央分隔带的施工通常会选择在交通流量较小的时段进行,例如夜间或非高峰期。
在制定施工计划时,应根据当地的交通情况和道路使用者的通行需求来确定最合适的施工时间。
2.2 施工队伍对于中央分隔带施工而言,一个高效的施工队伍是至关重要的。
施工队应包括有经验的工程师和熟练的施工工人。
在制定施工计划时,要充分考虑施工队伍的规模和构成。
中央分隔带的施工通常可以分为以下几个阶段: - 材料准备阶段:包括采购所需的建材和设备,确保施工所需的材料充足。
- 地基处理:对中央分隔带的地基进行处理,保证其稳定性和承载能力。
- 网格架设:根据设计要求,在地基上架设网格结构,以加固中央分隔带的承载力。
- 施工填充:对网格结构进行填充,使用适宜的填充材料,确保中央分隔带的平整度和坚固性。
- 完善细节:对施工完成的中央分隔带进行检查和细节完善,确保其符合交通规范和安全要求。
3. 材料准备中央分隔带施工所需的材料种类繁多,包括但不限于以下几种: - 钢筋:用于构建中央分隔带的骨架结构,提供承载能力。
- 混凝土:用于填充中央分隔带的空白部分,形成坚固的路面结构。
- 塑料网格:用于加固中央分隔带的承载能力,提高其稳定性。
- 沥青:用于中央分隔带的路面铺设,提供良好的车辆行驶平顺度。
- 标线材料:用于标示中央分隔带的边界和车道线。
- 道路标志牌:用于指示车辆和行人的行驶方向和注意事项。
在进行中央分隔带施工前,需要根据实际情况进行材料准备,确保施工所需的材料充足,并且符合相关的质量标准和安全要求。
中央分隔带施工方案
中央分隔带施工方案中央分隔带是指将道路分成来往两个方向的车道,并在中间设置一个隔离带,旨在增加道路的通行安全性。
下面是一个关于中央分隔带的施工方案。
一、施工准备1. 了解工地情况,包括地形、路况等,制定施工方案。
2. 获取必要的施工许可证和文件,确保合法施工。
3. 调查设计中的障碍物,如电线杆、机井、管道等,并采取措施进行保护或迁移。
二、材料准备1. 根据设计需要,准备分隔带的材料,如路缘石、防撞护栏、警示牌等。
2. 购买或租赁必要的施工设备,如挖掘机、钢筋剪等。
3. 安排人员,包括工程师、技术人员、操作工等。
三、施工过程1. 确定分隔带的起点和终点,并进行标线。
2. 使用挖掘机进行地面开挖,以确保分隔带的深度和宽度符合要求。
3. 将所需的路缘石依次放置在地面上,并用水泥胶进行固定。
4. 安装防撞护栏,确保其坚固稳定。
5. 安装警示牌和标线,提醒驾驶员注意道路的变化。
6. 进行现场清理,确保施工区域的整洁。
四、安全措施1. 设置警示标志和围挡,确保施工区域的安全。
2. 提醒驾驶员注意分隔带的存在,减速慢行。
3. 确保施工人员穿着符合要求的工作服,并佩戴安全帽和其他防护装备。
4. 定期检查施工设备的安全性能,以防止事故发生。
五、施工验收1. 进行施工质量检查,确保分隔带的安装符合设计要求。
2. 进行施工记录和文件整理,以备将来参考和证明。
3. 进行施工区域的环境恢复工作,包括清理垃圾和修复地面。
中央分隔带的施工需要选择合适的材料、工具和设备,并遵循相关的施工规范和安全措施。
合理的施工方案和过程的执行可以确保分隔带的良好施工和长期使用,提高道路的通行安全性。
中央分隔带排水管施工工艺流程详细步骤
中央分隔带排水管施工工艺流程详细步骤下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!中央分隔带排水管施工工艺流程详解一、施工前准备阶段1. 设计审查:首先,需要对中央分隔带排水管的设计方案进行详细的审查,确保设计方案符合工程要求和规范,同时考虑地形、地质、交通等因素。
中央分隔带排水工程施工方案
江西德昌高速公路工程核工业华东建设工程集团公司DP2标项目经理部日期:二〇一〇年八月一十五日中央分隔带排水工程施工技术方案一、工程概况:本标段起讫桩号为K181+295-K204+900,路线全长23.605公里。
本合同段中央分隔带排水工程包括:Ф10cm 横向HDPE排水管5990m;集水井394座;防冲刷土工布394㎡;双层沥青土工布防水层33667㎡;中央分隔带碎石盲沟15303m;Ф10cm 纵向软式透水管15303m;反滤织物15303㎡;中央分隔带填土17668m³。
二、施工组织机构及工期计划安排设一个施工队,施工人员60人,主要任务是负责全线的中央分隔带排水工程的施工。
中央分隔带排水工程开工时间定为2010年8月20日,计划完工时间为2011年3月31日。
Φ10cm横向HDPE排水管工程开工时间为路基交验后立即开工,在底基层施工之前完成;中央分隔带工程在水稳基层第一层施工完后开始施工,在中面层施工前完工。
三、施工方案及施工方法(一)、施工方案1、Φ10cm横向HDPE排水管:在路基单位进行路基交验后,及时组织队伍施工,采用小型挖掘机开挖,砼集中拌和,人工埋设排水管。
2、中央分隔带工程:车辆运输材料、现场全部采用人工施工各项内容。
3、材料要求(1)砼使用砼搅拌机集中拌和,拌和时,水泥、碎石、砂材料须符合批复的施工配合比设计要求,已凝结的砼不得使用。
(2)做好各种原材料的检验,严格把好质量关。
采购符合规定的品种、等级的水泥材料,碎石、砂材料按配合比确定的材料组织进场,钢筋、土工材料、排水管质量必须符合设计图纸要求,所有原材料必须经监理工程师同意后才可进场使用。
4、施工放样根据施工图纸设计的桩号位置,利用中桩进行施工放样,对横向排水管、集水井按照施工项目平面位置用石灰画好线,在进行开挖施工。
(二)、Φ10cm横向HDPE排水管施工方法1、经测量放样确定横向排水管位置后,立即用挖掘机开挖横向排水管基坑,开挖的土用运输车运走。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制依据··················错误!未指定书签。
二、工程概况··················错误!未指定书签。
三、施工方法和工作程序·············错误!未指定书签。
1.中央分隔带················错误!未指定书签。
2.横向排水管施工工艺流程··········错误!未指定书签。
3.纵向排水沟施工工艺流程··········错误!未指定书签。
4.纵向集水槽施工工艺流程··········错误!未指定书签。
四、资源配置计划················错误!未指定书签。
1、人员安排················错误!未指定书签。
2、材料要求················错误!未指定书签。
3、施工机械················错误!未指定书签。
五、质量保证措施················错误!未指定书签。
1、成立质量管理组织机构··········错误!未指定书签。
2、建立健全质量保证体系··········错误!未指定书签。
3、确保工程质量的措施···········错误!未指定书签。
六、安全保证措施················错误!未指定书签。
七、环境保护措施················错误!未指定书签。
排水工程施工方案一、编制依据1、《公路桥涵施工技术规范》(JTJ041-2000)2、《公路工程集料试验规程》(JTJ085-2000)3、《公路工程水泥砼试验规程》(JTJ053-94)4、《普通砼配合比设计规程》(JTJ/T55-2000)5、《公路工程质量检验评定标准》(JTG F80/1-2004)二、工程概况郑州机场至周口西华高速公路(一期)全长106.3公里,起点位于拟建商登高速公路上,通过枢纽互通与拟建商登高速相连,先后和兰南高速、永登高速相连,终点在周口市西北接商周高速公路。
项目位于开封市尉氏县、许昌市鄢陵县及周口市扶沟县、西华县境内。
工程按四车道高速公路标准设计,荷载等级为公路-Ⅰ级,设计速度120公里/小时,路基宽28米。
本标段为JXZT-1标段,土建起讫里程K25+600~K32+000,长度6.4km;路面起讫里程K25+600~K42+600,长度17km。
按设计,路面及中央分隔带的排水设施包括:中央分隔带施工、纵向排水沟、横向排水管、纵向集水槽等。
本合同段施工图纸、合同清单所包含纵向排水沟(5869m)及横穿路基的横向排水管(1273mΦ110mmUPVC横向排水管及962mΦ300mm双壁波纹排水管)施工。
三、施工方法和工作程序中央分隔带的排水设施包括:设在左右幅路面基层之间的纵向排水沟,按设计图纸的桩号设集水井及横向排水管,以及横向排水管出口的排水设施。
由纵向碎石排水沟、集水井和横向排水管组成。
1. 中央分隔带1、中央分隔带施工步骤中央分隔带排水设施的施工顺序与路面主体工程的施工程序相协调,为避免相互干扰甚至彼此冲突的待工、返工浪费。
其施工步骤与要求如下:(1)横向排水管施工在垫层施工前埋设,同时在排水管入口处缠裹土工布,防止堵塞。
(2)在沥青面层施工前进行中央分隔带填土施工。
(3)在铺完一段上基层,并经质量检测合格后,随即施工纵向排水沟,排水沟挖完后将沟底面及两侧沟壁的松散砂石清扫干净,铺设两布一膜防渗土工布后回填米石,铺设透水土工布,敷设硅芯管后回填土。
(4)施工注意事项如下:1)开挖管沟前测定其位置,经质检负责人和监理工程师检查确认。
管沟要清扫干净(包括沟壁的松动碎石)后安放排水管。
2)排水管的接头事先用要求的材料密封,防止漏水。
管道周围的混凝土必须捣实。
3)纵向渗沟两侧的上、下基层边缘的松散石子应清除干净,用砂浆抹平(注意先将基面洒水润湿),使纵向渗沟底面平顺,不致积水。
4)横向排水管安装时根据具体情况可适当调整其位置。
如凹形竖曲线的底部必须设排水管并加密(上、下坡段长时);下坡段的桥头(搭板以外)、分隔带开口以及入孔处必须设置。
此外,在无不利情况下,排水管对准已施工的边坡泄水槽设置。
5)回填排水沟砂砾时,注意防止损坏排水管道和放水层。
6)土工布的接头处必须粘接密实。
2、施工中重点控制的部位(1)管道的埋设位置要适当;埋管混凝土的质量必须符合要求。
(2)排水沟与排水管的联接是否畅通而不渗漏。
(3)土工布铺设平整,接头粘结密封,两边的宽度达到要求。
(4)分层回填中央分隔带回填土。
2.横向排水管施工工艺流程路基交验→施工放样→开挖沟槽→基底处理→拌制C20砼混凝土→回填C20 (砼基础浇筑) →夯实→安置横向排水管→再次回填C20砼→夯实→养生。
本合同段超高路段设置φ300mm的双壁波纹排水管,一般路段设置φ110mm的UPVC横向排水管。
排水施工工艺框图测量放样(1)根椐控制网放出主干管的中线,并在施工管段的起止端设置中桩,便于在施工过程中不断用经纬仪进行监控,保证管道的顺直。
同时根据中线分别设置开挖边线、垫层、管座等的边桩,并利用边桩用水准仪分别标记沟底、垫层面、流水位等的高程。
每一工序完成后应立即通线进行复测,及格后方可进入下一工序。
(2)用全站仪沿着主干管中线定出集水井的井心位置。
再在井心依序放出开挖边线、垫层、基础、井身内壁边线,在各井旁设立施工水准点,并设立标志牌分别标记清楚各集水井的坑底、垫层、基础、收口、及井顶面高程,便于浇筑井身时使用。
(3)路肩边部横向排水管也利用全站仪及水准仪等进行施工监控,方法与主干管、井相同。
(4)由于排水管位于不同的里程段。
所以排水管、集水井施工前要复测上下标段及原有的流水位标高或测量控制点,根据管道坡度及长度进行推算结果与施工图相符后方可施工,否则应立即知会设计人及监理工程师。
(5)在挖沟槽见底前及浇注混凝土底板前,在管道铺设前,均应复测管道中心线及渗井、纵向排水等结构物的高程。
沟槽开挖施工(1)横向排水管严格按照图纸设计要求进行开挖。
一般路段设置φ110mm的UPVC 横向排水管,沟槽开挖距路床顶深28.5cm,宽25cm;超高路段设置φ300mm的双壁波纹管横向排水管,沟槽开挖距路床顶深34cm,宽30cm。
(2)沟槽开挖用风镐进行。
沟槽开挖土方用自卸车外运至指定地点弃土。
在开挖前,沟槽的断面,开挖的次序和堆土的位置由现场施工员向司机及土方工详细交底。
在开挖过程中管理人员在现场指挥并经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移符合规范要求。
开挖过后要及时进行管道安装及出土处理,做好安全防范措施、减少意外事故。
(3)沟槽开挖的宽度按路面图纸设计宽度进行开挖。
(4)开挖时,随时测量监控,保证开挖的尺寸,轴线、沟槽底的高程达到设计图纸及沟槽验收规定的要求。
沟槽检查验收沟槽开挖完成后,进行检查验收。
检查项目包括开挖断面、槽底标高、轴线位置、沟槽边坡等。
沟槽开挖允许偏差和检查方法见表1基底处理沟槽开挖好后,清除基底的杂物和浮土,整平底基,必要进以振动夯进行振实。
然后进行基础砼的浇筑、夯实并随时检测标高,合格后进行横向排水管道的敷设,最后继续浇筑砼直至与土基齐平。
管道安装(1)管道运输管道由材料科统一采购并经检验合格后运至施工现场。
具体注意以下几点:1)管材在装卸、运输和堆放时应避免撞击,严禁抛摔。
2)管材成批运输时,需顺序堆放,应捆扎稳固。
3)管材应尽可能运至待安装管道的沟槽边,若施工场地条件不允许,可将管材集中堆放于指定场地,再二次转运。
4)严禁将管道放在尖锐的硬物上,短距离运输不得在坚硬不平地面和碎石面层上拖动或滚动。
5)管材堆放中应避免日光暴晒,并保持管间通风。
堆放整齐不得受到扭曲损伤。
(2)管材检查1)在运输前和货到现场后应对管道进行验收,检查厂商的生产许可证和质量合格证。
2)检查管道的内、外表面是否损坏,管材要求外观一致,管身不得有裂缝,管口不得有破损、裂口等缺陷。
