定额对马凳筋规定
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
定额对马凳筋规定

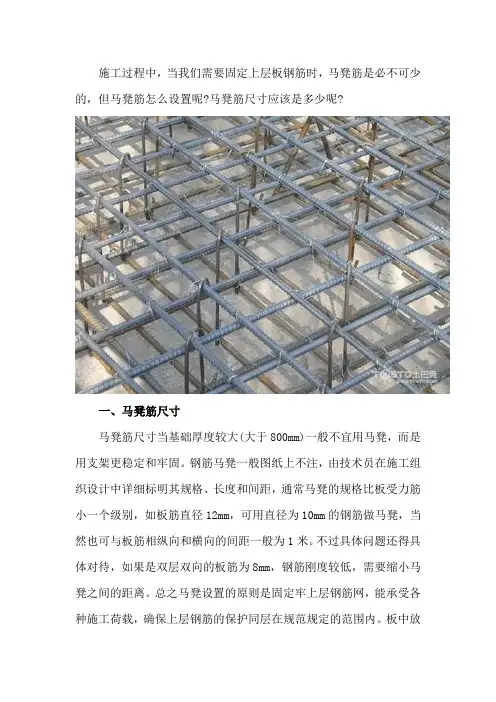

有些地方定额对马凳筋的计算有明确规定,那么按定额规则计算,但这个计算结果只能用于预算和结算不能用于施工下料,因为它仅仅是个重量,而不是从它本身的功能和受力特征来计算,如浙江定额规定:
设计无规定时,马凳的材料应比底板钢筋降低一个规格,长度按底板厚2倍加
0.2米计算,每平方米1个,计算钢筋总量。山西省的定额规定按照1根/m2计算,直径按照Φ12计算,很显然它不适用于施工。
xx筋的根数如何计算?
可按面积计算根数,马凳筋个数=板面积/马凳筋横向间距*纵向间距,如果板筋设计成底筋加支座负筋的形式,且没有温度筋时那么马凳个数必须扣除中空部分。梁可以起到马凳筋作用,所以马凳个数须扣梁。电梯井、楼梯间和板洞部位无需马凳不应计算,楼梯马凳另行计算。
xx筋的xx如何计算?
马凳高度=板厚-2*保护层-Σ(上部板筋与板最下排钢筋直径之和)。
上平直段为板筋间距+50mm(也可以是80mm,马凳上放一根上部钢筋),下左平直段为板筋间距+50mm,下右平直段为100,这样马凳的上部能放置二根钢筋,下部三点平稳地支承在板的下部钢筋上。马凳筋不能接触模板,防止马凳筋返锈。
xx筋的规格
当板厚≤140mm,板受力筋和分布筋≤10,时马凳筋直径可采用ф8;当140mm 200mm 筏板基础中措施钢筋 大型筏板基础中措施钢筋不一定采用马凳钢筋而往往采用钢支架形式,支架必须经过计算才能确定它的规格和间距,才能确保支架的稳定性和承载力。在确定支架的荷载时除计算上部钢筋荷载外考虑施工荷载。支架立柱间距一般为1500MM,在立柱上只需设置一个方向的通长角铁,这个方向应该是与上部钢筋最下一皮钢筋垂直,间距一般为2000mm。除此之外还要用斜撑焊接。支架的设计应该要有计算式,经过审批才能施工,不能只凭经验,支架规格、间距过小造成浪费,支架规格、间距过大可能造成基础钢筋整体塌陷严重后果。所以支架设计不能掉以轻心。 xx其它注意事项 建筑工程一般都对马凳筋有专门的施工组织设计,如果施工组织设计中没有对马凳作出明确和详细的说明那么就按常规计算,但有二个前提,就是马凳要有一定的刚度,能承受施工人员的踩踏,避免板上部钢筋扭曲和下陷。二是为了避免以后结算争议和扯皮,对马凳办理必要的手续和签证,由施工单位根据实际制作情况以工程联系单的方式提出,报监理及建设单位确认,根据确认的尺寸计算。 根据程量清单计价规范P52页第19条: 现浇构件中固定位置的支撑钢筋、双层钢筋用“铁马”,伸出构件的锚固钢筋、预制构件的吊钩等就并入钢筋工程量内。为什么看上去是措施用的钢筋算在实体项目中呢,很简单,因为它是隐蔽在砼内形成工程实体的。所以马凳虽然是措施性钢筋但应归入实体项目而不能归入措施项目。招标单位在编制工程量清单时应计算马凳合并在钢筋工程量并在项目特征、工作内容中描述清楚。投标人在复核工程量清单时需要计算马凳工程量,考虑在综合单价内,勿放在措施费中。 上海地区马凳钢筋按实计算归入钢筋总量中参与钢筋调整,一些施工单位把马凳套成预埋铁件是错误的。 马凳排列可按矩形陈列也可梅花放置,一般是矩形陈列。马凳方向要一致。 有一些不正规施工单位为了省钢筋不是用马凳固定板钢筋而量用其它硬物如石子、垫块、木块、塑料等充当马凳功能,这是没有专业性的野蛮施工。 钢筋图形软件中一般都有马凳筋的输入,非常方便快速地统计出马凳的重量
