乳化沥青作业指导书格式
3-乳化沥青稀浆封层施工作业指导书-精品文档
贵安新区高端装备制造产业园南部片区路网工程第五标段沥青稀浆封层施工作业指导书编制:复核:审核:中铁二局第五工程有限公司贵安新区高端装备制造产业园南部片区路网工程第五标段项目部二〇一四年四月沥青稀浆封层施工作业指导书一、工程概况由中铁二局第五工程有限公司中标的贵安新区高端装备制造产业园南部片区路网工程第五标段,位于贵阳市花溪区黔中大道两侧,整个五标成田字形布置,由松磊路、平磊路、磊庄路、兴科北路、兴科南路、兴科路、贵华路、龙山路、环线道路(松磊路、松山路、兴科南路)、松柏山路组成,路线全长19.804km,其中:道路宽度43米的7.149km, 道路宽度30米的12.655km。
本合同段沥青稀浆封层共计495245.6m2。
二、施工方法根据设计文件技术规范要求和质量验收标准,并坚持实事求是的原则,遵循贵安新区公路施工实际情况,尊重监理工程师的意见。
施工采用机械化施工和人工施工相结合的方法,清扫以人工为主,稀浆封层摊铺施工采用国产新型稀浆封层机,机械化施工,以充分发挥人工、机械各自的优势,具体如下:(一)机具选择及组合:1.稀浆封层施工摊铺采用一台GYXF-1235B新型改性稀浆封层摊铺机摊铺,该设备装有强力双轴搅拌系统,物料配比PC程序控制准确,搅拌均匀,混合料质量稳定,均达到国际先进标准,是稀浆封层施工摊铺的专用设备。
2.本稀浆封层投入的机械设备见附表(一)。
3.关于稀浆封层的施工技术规范现在不太健全,关于试验检测的内容将依照相关规范规程。
实验室配备的试验仪器见附表(二)。
(二)材料种类、要求和生产●材料种类:乳化沥青:应有试验报告。
石料:由0~4.75mm,4.75~9.5mm两种组成。
填料: P.O32.5普通硅酸盐水泥。
水:经贵阳市检测合格的自来水。
●稀浆封层工程对矿料的要求见表一:本稀浆封层的矿料采用Ⅱ型级配石料 (见表二)。
将采购的石料和经过筛分的石料分开堆放。
严格按照规范和业主及监理文件的要求进行筛分。

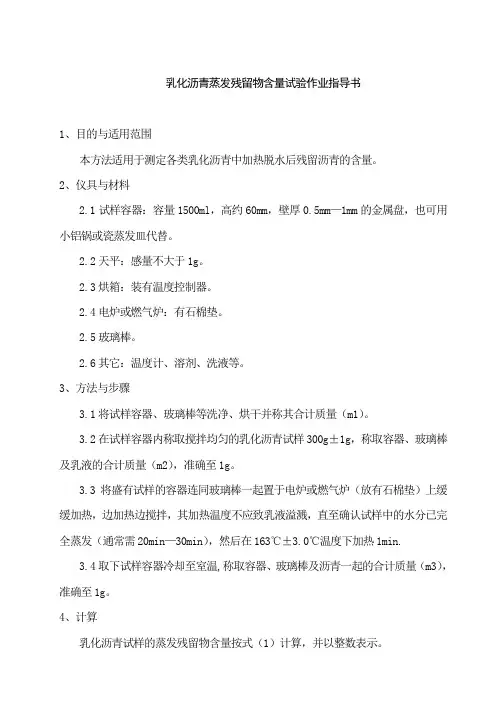

乳化沥青蒸发残留物含量试验作业指导书
乳化沥青蒸发残留物含量试验作业指导书1、目的与适用范围本方法适用于测定各类乳化沥青中加热脱水后残留沥青的含量。
2、仪具与材料2.1试样容器:容量1500ml,高约60mm,壁厚0.5mm—1mm的金属盘,也可用小铝锅或瓷蒸发皿代替。
2.2天平:感量不大于1g。
2.3烘箱:装有温度控制器。
2.4电炉或燃气炉:有石棉垫。
2.5玻璃棒。
2.6其它:温度计、溶剂、洗液等。
3、方法与步骤3.1将试样容器、玻璃棒等洗净、烘干并称其合计质量(m1)。
3.2在试样容器内称取搅拌均匀的乳化沥青试样300g±1g,称取容器、玻璃棒及乳液的合计质量(m2),准确至1g。
3.3将盛有试样的容器连同玻璃棒一起置于电炉或燃气炉(放有石棉垫)上缓缓加热,边加热边搅拌,其加热温度不应致乳液溢溅,直至确认试样中的水分已完全蒸发(通常需20min—30min),然后在163℃±3.0℃温度下加热1min.3.4取下试样容器冷却至室温,称取容器、玻璃棒及沥青一起的合计质量(m3),准确至1g。
4、计算乳化沥青试样的蒸发残留物含量按式(1)计算,并以整数表示。
Pb=100*(m3-m1)/(m2-m1)式中:Pb——乳化沥青中的沥青含量,%;m1——试样容器、玻璃棒合计质量,g;m2——试样容器、玻璃棒及乳液的合计质量,g;m3——试样容器、玻璃棒及残留物合计质量,g。
5、报告同一试样至少平行试验两次,两次试验结果的差值不大于0.4%时,取其平均值作为试验结果。
6、精密度或允许差重复性试验的允许差为0.4%;复现性试验的允许差为0.8%。
高渗透性乳化沥青作业指导书.docx
承赤高速公路总监办高渗透性乳化沥青透层作业指导书承赤高速公路总监办二O—二年八月高渗透性乳化沥青透层作业指导书1.透层的作用透层是为了使沥青面层与非沥青材料基层结合良好,在基层上浇洒煤沥青、液体沥青或乳化沥青而形成的透入基层表面的薄层。
其主要作用如下(1)透入基层表面孔隙,增强了基层和沥青面层间的粘结;(2)有助于结合基层表面集料中的细料;(3)在完成基层的铺装后,适时喷洒透层油还可以减少基层的养生费用,提高养生质量;(4)经过透层油渗透成型以后的基层表面的开口空隙被填充,从而得到一个渗透深度上的防水层。
2.高渗透性乳化沥青透层简介2.1产品基本情况1)主要指标:油相含量(基质沥青+煤油)70%(其中基质沥青:煤油=7: 3)水相含量30% 恩格拉粘度6%2)类型:慢裂慢凝的阳离子乳化沥青3)应用:冷态施工,用作已稳定的路面基层的透层/下封层施工4)外观:黑褐色均质液体5)其它技术指标见下表:2.2产品主要特点1)有效性。
高渗透性乳化沥青性能与煤油稀释沥青接近或相当,对水泥稳定基层有效。
2)安全性高。
高渗透乳化沥青为水溶液乳化沥青,不必担心防火防爆安全问题。
3)环保性好。
有害挥发物少,比柴油、煤沥青或苯等性能类似的渗透材料对人身和环境的伤害大大降低。
4)不粘车轮。
如果使用得当,不会产生粘轮造成的油膜破坏。
5)无需撒石屑。
采用高渗透乳化沥青施工中不用撒布石屑,这样可省工省时。
3.高渗透乳化沥青生产3・1工艺流程4.施工工艺1)拉毛。
①拉毛的目的。
是为了保持基层表面粗糙度,使透层沥青渗入5-1 Omm,以利于层间结合。
②拉毛时间。
在上基层摊铺压实土工布覆盖养生3-4天(视气温而定)后,揭开土工布对基层表面进行拉毛。
③拉毛工艺。
具体做法:采用机械行走带动钢丝刷进行,可采用钢丝刷清扫机或类似机械,清除表面浮浆露出碎石即可。
④特别注意。
拉毛作业不能对基层表面露出的碎石产生较大扰动,若有松动现象,必须彻底清除。
sbr改性乳化沥青下封层施工作业指导书
中铁四局一公司临海高等级公路如东段路面工程LM2标项目经理部SBR改性乳化沥青下封层施工作业指导书交底部门:工程部被交底部门:封层队交底内容:下封层施工作业指导书交底时间:2013年3月5日队伍名称:交底内容:下封层洒布交底内容:为了提高路面下封层的质量,规范路面下封层施工作业程序,在江苏省交通运输厅临海高等级公路建设管理办公室2013年1月下发的《临海高等级公路工程沥青路面下封层及面层施工指导意见》的基础上,结合本项目的实际情况,特制定路面下封层施工作业指导书。
本作业指导书适用于临海高等级公路如东段路面二标下封层施工项目。
附件:《SBR改性乳化沥青下封层施工作业指导书》。
中铁四局一公司临海高等级公路如东段路面工程LM2标项目经理部交底人: 复核: 接收人: 日期:SBR改性乳化沥青下封层施工作业指导书1、编制目的明确临海公路路面工程下封层施工工艺、操作要点和相应的工艺标准,指导、规范下封层施工。
2、编制依据1、《临海高等级公路工程沥青路面下封层及面层施工指导意见》2、《公路沥青路面施工技术规范》JTG F40-20043、《公路工程质量检验评定标准》JTG F80/1-20044、《临海高等级公路施工图设计文件》第三(一)册3、适用范围适用于临海高等级公路如东段路面二标下封层施工。
4、施工作业准备施工前进行现场踏勘,内外业结合,在现场、市场调查收集资料完成后,形成调查报告作为组织施工的重要资料。
在开工前组织技术人员认真学习阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对作业人员进行技术交底,对参加施工人员进行岗前技术培训,考核合格后持证上岗。
5、下封层施工工艺及技术要求路面下封层的施工工艺流程为:清扫基层-水泥稳定碎石基层裂缝处理T喷洒乳化沥青T洒布粒径3~5mm6卒石—碾压—封闭交通—质量检查。
1)、水泥稳定碎石基层的清扫基层的清扫质量严重影响下封层与基层的粘结质量,清扫工作非常重要。
乳化沥青作业指导书格式
文件代号:JXJK-QJX09.0-LQ17 乳化沥青试验作业指导书编写:日期:审核:日期:批准:日期:受控状态:省交通工程质量检测中心目录一、主要设备及开展项目 (1)二、仪器设备操作规程 (2)2.1针入度仪 (2)2.2沥青乳化稳定性试验管 (2)2.3沥青延伸度仪 (3)2.4沥青动力粘度计 (3)2.5电热鼓风干燥箱 (3)2.6电极板 (4)三、试验检测工作程序及样品处置 (4)3.1样品收发程序 (4)3.2试验工作程序及物品处理 (5)3.3操作过程 (5)四、测量结果,数据处理规定 (5)4.1数据计算 (5)五、原始记录表格 (6)六、报告格式 (14)一、主要设备及开展项目二、仪器设备操作规程2.1针入度仪(1)操作〈设置〉键,选择所需的试验时间;(2)调整针杆高度,使试样与标准针尖接触;(3)按〈启动〉键,位移传感器自动清零,针与连杆立即自动释放,并自动穿入试样中,同时,液晶显示器显示“05”并开始倒计时,计时时间一到,则自动锁定并显示此时测试针插入沥青的深度值;(4)若检测有效,按〈存储〉键给予确定;(5)用手将砝码往上推到检测位后,便可以进行下一次试验;(6)将试样换一个位置,重复以上步骤,进行第二次和第三次测量,当第三次测量后,按〈存储〉键显示的是三次测量数据的平均值,记录下该数值;(7)〈存储〉键只有在检测完成后,按键有效,其它均无效;(8)试验结束后,先关掉电源,再将针与连杆往上推复位,不能先复位在关电源;(9)〈打印〉键在试验一次时,打印此次的针入度值,当三次做完时,打印此三次的试验结果及平均值;(10)〈手动〉按键按下时针与连杆立即自动释放。
2.2沥青乳化稳定性试验管(1)准备工作将稳定性试验管分别用溶剂(可用汽油)、洗液和洁净水洗净并置温度105℃±5℃的烘箱中烘干,冷却后用塞子塞好上下支管出口。
将均匀的乳化沥青试样约30ml,通过1.18mm滤筛过滤至试样容器。
6.水泥乳化沥青灌注作业指导书
杭甬铁路客运专线HYZQ-2标段无砟轨道工程编号:2011-06 水泥乳化沥青砂浆施工作业指导书单位:编制:审核:批准:2011年3月30日发布 2011年3月30日实施目录1. 编制目的 (91)2. 编制依据 (91)3. 施工过程控制 (92)3.1作业准备 (92)3.2一般规定 (93)3.3施工程序及工艺流程 (94)3.4灌浆作业 (95)4. 劳动力组织 (105)5. 原材料要求 (106)6. 机具及设备配置 (107)7. 质量控制及验收 (108)7.1质量控制要点 (108)7.2质量验收 (109)8. 安全及环保要求 (110)8.1安全要求 (110)8.2环保要求 (111)中铁十七局集团杭甬铁路客运专线HYZQ-2标段水泥乳化沥青砂浆施工作业指导书1. 编制目的指导和规范CRTSⅡ型板式无砟轨道水泥乳化沥青砂浆充填层施工作业,明确作业流程、操作要点、检验标准,确保工程质量。
2. 编制依据2.1 《高速铁路轨道工程施工质量验收暂行标准》(铁建设[2010]240号)。
2.2 《客运专线铁路CRTSⅡ型板式无砟轨道水泥乳化沥青砂浆暂行技术条件》(科技基[2008]74号)。
2.3 《客运专线铁路无砟轨道支承层暂行技术条件》(铁建设[2009]90号)。
2.4《客运专线铁路板式无砟轨道充填层施工质量验收补充规定》(科技基[2008]74号)。
2.5 《客运专线铁路无砟轨道充填层施工技术指南》(铁建设函[2009]1611号)。
2.6 《板式无砟轨道水泥乳化沥青砂浆施工材料储存管理办法》(工管技[2009]12号)。
2.5 无砟轨道设计文件和相关技术要求。
2.6 《无砟轨道工程施工组织设计》。
3. 施工过程控制3.1 作业准备3.1.1 技术准备(1)组织技术人员学习相关规范和技术标准,审核施工图纸,编制材料计划。
根据施工段划分,确定灌浆施工流向。
制定施工安全保证措施,提出应急方案。
3-乳化沥青稀浆封层施工作业指导书
3-乳化沥青稀浆封层施工作业指导书贵安新区高端装备制造产业园南部片区路网工程第五标段沥青稀浆封层施工作业指导书贵安新区高端装备制造产业园南部片区路网工程第五标段贵安新区高端装备制造产业园南部片区路网工程第五标段级配碎石垫层作业指导书沥青稀浆封层施工作业指导书编制:复核:审核:中铁二局第五工程有限公司贵安新区高端装备制造产业园南部片区路网工程第五标段项目部二〇一四年四月贵安新区高端装备制造产业园南部片区路网工程第五标段沥青稀浆封层施工作业指导书沥青稀浆封层施工作业指导书一、工程概况由中铁二局第五工程有限公司中标的贵安新区高端装备制造产业园南部片区路网工程第五标段,位于贵阳市花溪区黔中大道两侧,整个五标成田字形布置,由松磊路、平磊路、磊庄路、兴科北路、兴科南路、兴科路、贵华路、龙山路、环线道路(松磊路、松山路、兴科南路)、松柏山路组成,路线全长19.804km,其中:道路宽度43米的7.149km, 道路宽度30米的12.655km。
本合同段沥青稀浆封层共计495245.6m2。
二、施工方法根据设计文件技术规范要求和质量验收标准,并坚持实事求是的原则,遵循贵安新区公路施工实际情况,尊重监理工程师的意见。
施工采用机械化施工和人工施工相结合的方法,清扫以人工为主,稀浆封层摊铺施工采用国产新型稀浆封层机,机械化施工,以充分发挥人工、机械各自的优势,具体如下:(一)机具选择及组合:1.稀浆封层施工摊铺采用一台GYXF-1235B新型改性稀浆封层摊铺机摊铺,该设备装有强力双轴搅拌系统,物料配比PC程序控制准确,搅拌均匀,混合料质量稳定,均达到国际先进标准,是稀浆封层施工摊铺的专用设备。
2.本稀浆封层投入的机械设备见附表(一)。
3.关于稀浆封层的施工技术规范现在不太健全,关于试验检测的内容将依照相关规范规程。
实验室配备的试验仪器见附表(二)。
(二)材料种类、要求和生产●材料种类:乳化沥青:应有试验报告。
石料:由0~4.75mm,4.75~9.5mm两种组成。
乳化沥青作业指导书格式
文件代号:JXJK-QJX09.0-LQ17 乳化沥青试验作业指导书编写:日期:审核:日期:批准:日期:受控状态:江西省交通工程质量检测中心目录一、主要设备及开展项目 (1)二、仪器设备操作规程 (2)2.1针入度仪 (2)2.2沥青乳化稳定性试验管 (2)2.3沥青延伸度仪 (3)2.4沥青动力粘度计 (3)2.5电热鼓风干燥箱 (3)2.6电极板 (4)三、试验检测工作程序及样品处置 (4)3.1样品收发程序 (4)3.2试验工作程序及物品处理 (4)3.3操作过程 (5)四、测量结果,数据处理规定 (5)4.1数据计算 (5)五、原始记录表格 (6)六、报告格式 (14)一、主要设备及开展项目二、仪器设备操作规程2.1针入度仪(1)操作〈设置〉键,选择所需的试验时间;(2)调整针杆高度,使试样与标准针尖接触;(3)按〈启动〉键,位移传感器自动清零,针与连杆立即自动释放,并自动穿入试样中,同时,液晶显示器显示“05”并开始倒计时,计时时间一到,则自动锁定并显示此时测试针插入沥青的深度值;(4)若检测有效,按〈存储〉键给予确定;(5)用手将砝码往上推到检测位后,便可以进行下一次试验;(6)将试样换一个位置,重复以上步骤,进行第二次和第三次测量,当第三次测量后,按〈存储〉键显示的是三次测量数据的平均值,记录下该数值;(7)〈存储〉键只有在检测完成后,按键有效,其它均无效;(8)试验结束后,先关掉电源,再将针与连杆往上推复位,不能先复位在关电源;(9)〈打印〉键在试验一次时,打印此次的针入度值,当三次做完时,打印此三次的试验结果及平均值;(10)〈手动〉按键按下时针与连杆立即自动释放。
2.2沥青乳化稳定性试验管(1)准备工作将稳定性试验管分别用溶剂(可用汽油)、洗液和洁净水洗净并置温度105℃±5℃的烘箱中烘干,冷却后用塞子塞好上下支管出口。
将均匀的乳化沥青试样约30ml,通过1.18mm滤筛过滤至试样容器内。
水泥乳化沥青砂浆施工作业指导书19页
中铁七局石武客专河南段项目部CRTS—I型板式无砟轨道CA砂浆灌注施工作业指导书编制复核审核二零一零年六月一日目录1.编制目的 (2)2.编制依据 (2)3.施工准备 (3)4.技术要求 (4)5、施工程序及工艺流程 (5)5.1施工程序 (5)5.2工艺流程 (6)6.施工要求 (6)6.1施工前的准备工作 (6)6.1.1轨道板底部杂物灌注前清理 (6)6.1.2轨道板扣压装置的安装 (6)6.2灌注袋铺设 (6)6.3水泥乳化沥青砂浆灌注 (7)6.3.1 灌注前检查 (7)6.3.2 水泥乳化沥青砂浆拌制 (8)6.3.3 砂浆灌注 (9)6.3.4 砂浆养护 (10)6.4 精调爪及扣压装置拆除 (10)6.5 灌注后处理 (10)6.6 揭板验证 (11)6.7 施工注意事项 (11)7. 劳动力组织 (12)8. 材料要求 (12)9. 设备机具配置 (13)10. 质量控制及检验 (13)10.1原材料检测 (13)10.2 充填层施工 (15)10.2.1 充填层施工主控项目 (15)10.2.2 充填层施工一般项目 (16)11.安全、环保要求及成品保护 (17)11.1 施工安全 (17)11.2 环保要求 (17)11.3 成品保护 (18)1.编制目的指导和石武铁路客运专线河南段SWZQ-3标段内CRTS-I型板式无砟轨道水泥乳化沥青砂浆充填层施工作业,明确作业流程,检验标准,确保工程质量。
2.编制依据2.1《客运专线无砟轨道铁路设计指南》铁建设函[2019]754号;2.2《客运专线铁路轨道工程施工技术指南》经规标准[2019]110;2.3《客运专线无砟轨道铁路工程施工技术指南》经规标准[2019]100号;2.4《客运专线铁路轨道工程施工质量验收暂行标准》铁建设[2019]160号;2.5《客运专线铁路无砟轨道工程施工质量验收暂行标准》铁建设[2019]85号;2.6《板式无砟轨道水泥乳化沥青砂浆搅拌车生产制造暂行技术条件》工管技【2009】11号;2.7《客运专线铁路CRTSⅠ型板式无砟轨道水泥乳化沥青砂浆暂行技术条件》科技基【2019】 74号;2.8《客运专线铁路CRTSⅠ型板式无砟轨道水泥乳化沥青砂浆和凸台树脂用灌注袋暂行技术条件》科技基【2019】74号;2.9《板式无砟轨道水泥乳化沥青砂浆施工技术》铁道部工管中心;2.10《客运专线铁路CRTSⅡ型板式无砟轨道水泥乳化沥青砂浆疑难问题解答》铁道部工管中心;2.11关于印发《板式无砟轨道水泥乳化沥砂浆施工材料储存管理办法》的通知,工管技【2009】12号;2.12《关于印发《板式无砟轨道水泥乳化沥青砂浆标准实验室建设方案》的通知》工管技【2009】13号;2.13石武客专CRTS-I型板式无砟轨道相关设计文件;2.14《板式无砟轨道水泥乳化沥青砂浆施工技术培训教材》铁道部工程管理中心2.15 国家及铁道部现行有关客运专线的文件、法规和设计规范、施工指南、施工规范、验收标准、技术标准、暂行规定等;3.施工准备(1)根据施工便道条件、施工进度要求悬着核实的砂浆搅拌车型号,并对搅拌车的计量和自动控制系统进行进场检验与标定。
乳化沥青作业指导书
检测范围及项目一.见证取件乳化沥青1.1破乳时间1.2针入度1.3延度1.4软化点1.5筛上剩余量1.6与集料的黏附性1.7存储稳定性1.8 蒸发残留物含量乳化沥青1.1破乳时间1.1.1试验目的与试用范围:本方法适用于各种类型的乳化沥青的拌合稳定度试验,以鉴别乳液属于快裂(RS)、中裂(MS)、或慢裂(SS)的型号。
1.1.2 依据标准:《公路工程沥青及沥青混合料试验规程》JTG E20-2011(T 0658-1993)1.1.3 仪器设备:拌和锅、金属勺、天平、标准筛:方孔筛,4.75mm、2.36mm、0.6mm、0.3mm、0.075mm。
蒸馏水、其他:烧杯、量筒、秒表等。
1.1.4试验步骤:1.将工程实际使用的集料(石屑)过筛分级,并按拌和试验用矿料颗粒组成比例表的比例称料混合成两种标准级配矿料各200g。
拌和试验用矿料颗粒组成比例(%)2.将A组矿料200g在拌合锅中拌合均匀。
当为阳离子乳化沥青时,先注入5mL蒸馏水拌匀,再注入乳液20g;当为阴离子乳化沥青时,直接注入乳液20g。
用金属匙以60r/min的速度拌和30s,观察矿料与乳液拌和后的均匀情况。
3.将拌和锅中的B组矿料200g拌和均匀后注入30mL蒸馏水,拌匀后,注入50g乳液试样,再继续用金属匙以60r/min的速度拌合1min,观察拌合后混合料的均匀情况。
4.根据两组矿料与乳液试样拌合均匀情况按乳化沥青的破乳速度分级表确定试样的破乳速度。
乳化沥青的破乳速度分级2.报告试验结果报告拌和情况及破乳速度分级、代号。
1.2针入度1.2.1试验目的与试用范围:本方法适用于测定道路石油沥青、改性沥青针入度以及液体石油沥青蒸馏或乳化沥青蒸发后残留物的针入度。
其标准试验条件为温度250C,荷重100g,贯入时间为5s,以0.1mm计。
针入度指数PI用以描述沥青的温度敏感性,宜在150C、250C、300C 等3个或3 个以上温度条件下测定针入度后按规定的方法计算得到,若300C时的针入度值过大,可采用50C代替。
乳化沥青破乳速度试验作业指导书
乳化沥青破乳速度试验作业指导书1目的与合用范围本方法合用于各样种类的乳化沥青的拌和稳固度试验,以鉴识乳液属于快裂( RS)、中裂( M S)或慢裂( SS)的型号。
2仪具与资料2.1 拌和锅:容量约 1000 mL 。
2.2金属勺。
2.3天平:感量不大于0.1g。
2.4标准筛:孔径为 4.75 m m、2.36 m m、0.6 m m、0.3 m m、0.075 m m。
2.5道路工程用粒径小于 4.75 m m的石屑。
2.6蒸馏水。
2.7其余:烧杯、量筒、秒表等。
3方法与步骤3.1 准备工作3.1.1 将工程实质使用的集料(石屑)过筛分级,并按表 1 的比率称料混淆成两种标准级配矿料各200g 。
拌和试验用矿料颗粒构成比率(%)表 1 矿料规格( mm) A 组 B 组< 0.0753 100.3 ~0.075 300.6 ~0.3 5 302.36 ~ 0.6 7 304.75 ~2.36 85 -共计100 100 将拌和锅洗净、干燥。
3.2试验步骤将A组矿料200g在拌和锅中拌和平均,当为阳离子乳化沥青时,先注入 5 m L蒸馏水拌匀,再注入乳液 20g 。
当为阴离子乳化沥青时,直接注入乳液 20g ,用金属匙以 60r /min 的速度拌和 30s ,察看矿料与乳液拌和后的平均状况。
3.2.2 将拌和锅中的 B 组矿料 200g 拌和平均后注入 30 m L蒸馏水,拌匀后,注入 50g 乳液试样,再持续用金属匙以 60r / min 的速度拌和 1 min ,察看拌和后混淆料的平均状况。
3.2.3 依据两组矿料与乳液试样拌和平均状况按表 2 确立试样的破乳速度。
乳化沥青的破乳速度分级表 2A 组矿料拌和B 组矿料拌和破乳速度代号结果结果混淆产呈松懈乳液中的沥青快裂RS状态,一部分矿拦和后立刻凝料颗粒未裹覆聚成团块,不可以沥青,沥青散布拌和不够平均,有些凝集成固块混淆料呈松懈混淆料混淆均状态,沥青散布中裂MS 匀不均,并可见凝聚的团块混淆料呈糊状,涸青乳液散布慢裂SS平均4报告试验结果报告拌和状况及破乳速度分级、代号。
乳化沥青作业指导书
检测范围及项目一.见证取件乳化沥青1.1破乳时间1.2针入度1.3延度1.4软化点1.5筛上剩余量1.6与集料的黏附性1.7存储稳定性1.8 蒸发残留物含量乳化沥青1.1破乳时间1.1.1试验目的与试用范围:本方法适用于各种类型的乳化沥青的拌合稳定度试验,以鉴别乳液属于快裂(RS)、中裂(MS)、或慢裂(SS)的型号。
1.1.2 依据标准:《公路工程沥青及沥青混合料试验规程》JTG E20-2011(T 0658-1993)1.1.3 仪器设备:拌和锅、金属勺、天平、标准筛:方孔筛,4.75mm、2.36mm、0.6mm、0.3mm、0.075mm。
蒸馏水、其他:烧杯、量筒、秒表等。
1.1.4试验步骤:1.将工程实际使用的集料(石屑)过筛分级,并按拌和试验用矿料颗粒组成比例表的比例称料混合成两种标准级配矿料各200g。
拌和试验用矿料颗粒组成比例(%)2.将A组矿料200g在拌合锅中拌合均匀。
当为阳离子乳化沥青时,先注入5mL蒸馏水拌匀,再注入乳液20g;当为阴离子乳化沥青时,直接注入乳液20g。
用金属匙以60r/min的速度拌和30s,观察矿料与乳液拌和后的均匀情况。
3.将拌和锅中的B组矿料200g拌和均匀后注入30mL蒸馏水,拌匀后,注入50g乳液试样,再继续用金属匙以60r/min的速度拌合1min,观察拌合后混合料的均匀情况。
4.根据两组矿料与乳液试样拌合均匀情况按乳化沥青的破乳速度分级表确定试样的破乳速度。
乳化沥青的破乳速度分级2.报告试验结果报告拌和情况及破乳速度分级、代号。
1.2针入度1.2.1试验目的与试用范围:本方法适用于测定道路石油沥青、改性沥青针入度以及液体石油沥青蒸馏或乳化沥青蒸发后残留物的针入度。
其标准试验条件为温度250C,荷重100g,贯入时间为5s,以0.1mm计。
针入度指数PI用以描述沥青的温度敏感性,宜在150C、250C、300C 等3个或3 个以上温度条件下测定针入度后按规定的方法计算得到,若300C时的针入度值过大,可采用50C代替。
沥青试验 作业指导书
作业指导书沥青试验作业指导书文件编号:控制状态:发放编号:生效日期:年月日沥青试验作业指导书一、目的规范试验检验人员试验操作,保证试验过程的科学、正规、规范,确保试验结果客观、公正、公平。
二、范围适用于本室对所有工程用沥青(包括石油沥青、煤沥青、改性沥青、乳化沥青)的试验检验。
三、条件1、人员条件所有试验人员均应经过专业技能培训,持证上岗作业,取得交通部质监总站颁发的公路工程试验检测工程师证书或省级公路质监站颁发的公路工程试验检测员证书,并完成注册的人员。
熟悉本岗位试验操作规程、标准;熟练掌握本岗位试验操作的技能。
2、设备条件所有试验使用过程中使用的试验设备、工具均性能完好,已经国家权威机构检定(校准或测试须经确认)合格,标识清楚,且在合法有效的计量周期范围内。
3、环境条件沥青的试验检测环境对室内温度、湿度无特别要求;但要求通风良好。
四、质量标准1、样品准备1)、检查样品的数量及封装是否能满足所检测参数及指标的要求;2)、样品检测前应该过0.6mm筛(或0.3mm筛);具体应根据试验项目不同,选择不同尺寸的筛。
3)、烘干后的样品检测前应在干燥器中冷却至常温或室温。
2、试验方法及精度3、试验检验过程试验过程中,应有两人同时相互配合进行,分工协作;一人为主检员,一人为协助人员;主检员负责主要操作作业,一个辅助复查并负责记录数据;主检人员称量完后,辅助人员应复查读数并在试验记录表上记录。
试验操作流程见第七部分作业程序。
4、平行试验一般情况下平行试验样品应两组同时试验,由于试验条件所限不能同时试验的,应在第一次试验结束后,立即实施第二组样品的试验。
5、样品保留一般样品在检验结束后保留一个月,以备需要时复查,保留期限从检验报告签发之日起计算。
6、试验记录试验记录的表格采用统一表格,所有试验记录应在试验过程中现场记录试验数据,在称量和读数完毕时,立即记录在相应的表格内,记录试验数据时,应由主检人诵读试验读数,辅助人员复查后复读读数并记录。
乳化沥青稀浆封层混合料作业指导书
乳化沥青稀浆封层混合料作业指导书1、目的:统一公司对乳化沥青稀浆封层混合料试验检测规范化,特制定本项试验作业指导书。
2、适用范围:2.1乳化沥青稀浆封层混合料稠度试验规定用圆锥体测定乳化沥青稀浆封层混合料的稠度,用以检验乳化沥青稀浆封层混合料的摊铺和易性。
2.2 乳化沥青稀浆封层混合料湿轮磨耗试验方法适用于检验乳化沥青稀浆封层混合料成型后的磨耗性能。
用以确定稀浆封层混合料的最佳沥青含量。
2.3乳化沥青稀浆封层混合料初凝时间试验方法适用于确定乳化沥青稀浆封层混合料达到初凝所需的时间。
2.4乳化沥青稀浆封层混合料固化时间试验方法适用于确定乳化沥青稀浆封层混合料的初凝时间和开放交通的时间。
2.5乳化沥青稀浆封层混合料碾压试验方法适用于测定乳化沥青稀浆封层混合料中是否有过量沥青,控制沥青用量的上限,与湿轮磨耗试验一起确定乳化沥青稀浆封层混合料的最佳沥青用量。
3、相关标准3.1 JTG E20-2011《公路工程沥青及沥青混合料试验规程》。
3.2 GB 50092-96《沥青路面施工及验收规范》。
3.3 JTG F40-2004《公路沥青路面施工技术规范》。
4、试验方法4.1乳化沥青稀浆封层混合料稠度试验:4.1.1准备工作:按要求的级配准备粗、细集料及填料,烘干,称混合料总重500g,准确至1g。
4.1.2试验步骤:4.1.2.1拌和锅放入500g矿料拌匀。
加入预定水拌匀。
加入定量乳化沥青,拌和时间不少于1 min ,不超过3 min,拌匀。
4.1.2.2把圆锥体小端向下,放在金属板上,然后装入拌匀的混合料刮平。
将稠度仪底板刻有同心圆的一面盖在圆锥体大端面上,使圆锥体大端外圆正好对准底板的中心圆上居中。
4.1.2.3把圆锥体连同底板一起拿住倒转过来,使圆锥体大端向下立在底板上,立即提起圆锥体,让里面的混合料自然向下坍落。
4.1.2.4量取坍下的混合料边缘距中心圆边的距离即为混合料稠度,以cm 计。
4.1.2.5记录试验时的气温和湿度。
rA水泥乳化沥青砂浆作业指导书
rA水泥乳化沥青砂浆作业指导书石武客运专线湖北段TJⅠ标段无砟轨道工程编号:水泥乳化沥青砂浆充填层施工作业指导书单位:编制:审核:批准:2010年5月27日发布 2010年5月27日实施目录1 适用范围 (1)2 作业准备 (1)2.1 技术准备 (1)2.2 人员准备 (1)2.3 机械及工器具准备 (1)2.4 材料准备 (1)2.5 试验准备 (1)3 技术要求 (2)3.1 原材料进场检验 (2)3.2 原材料储存管理 (2)3.3 样板引路、试验先行 (2)4 施工程序及工艺流程 (2)5 施工要求 (3)5.1 施工准备 (3)5.2 润湿 (4)5.3 轨道板封边 (4)5.4 轨道板固定 (9)5.5 水泥乳化沥青砂浆拌制 (9)5.6 现场试验 (10)5.7 砂浆灌注 (11)5.8 排气孔封堵及漏浆处理措施 (12)5.9 水泥乳化沥青砂浆养护 (12)5.10 其他事项 (13)6 劳动力组织 (14)7 材料要求 (15)8 主要设备、机具配置 (15)9 质量控制及检验 (15)9.1 充填层施工主控项目 (15)9.2 充填层施工一般项目 (16)10 安全、文明、环保施工要求 (17)10.1 安全施工要求 (17)10.2 文明施工要求 (17)10.3 环境保护要求 (17)CRTSⅡ型板式无砟轨道水泥乳化沥青砂浆充填层施工作业指导书1 适用范围本作业指导书适用于石武客运专线湖北段TJⅠ标无砟轨道工程水泥乳化沥青砂浆充填层施工。
2 作业准备2.1 技术准备(1)组织学习《客运专线铁路CRTSⅡ型板式无砟轨道水泥乳化沥青砂浆暂行技术条件》(科技基[2008]74号)及相关施工规范和验标等技术标准。
(2)审核施工图纸,澄清有关技术问题,熟悉掌握设计技术标准。
(3)组织编制施工组织方案和作业指导书,并报监理单位审批。
(4)对参与施工的管理人员和作业人员进行技术交底,进行岗前技术培训,并经考核合格后持证上岗。
水泥乳化沥青砂浆试验作业指导书
水泥乳化沥青砂浆试验作业指导书第一节水泥乳化沥青砂浆的组成与性能在板式无砟轨道结构中,砂浆垫层的重要功能是支撑调整和缓冲协调。
这就要求垫层砂浆应有很好的施工性能、较低弹性模量和高延展性,以满足这些功能的要求。
水泥乳化沥青砂浆的组成是与其性能相适应的。
一、水泥乳化沥青砂浆的组成水泥乳化沥青砂浆是由乳化沥青和水泥胶结砂子形成的具有优良弹韧性的砂浆,其主要组成有:1。
乳化沥青乳化沥青是将沥青或改性沥青加热熔融,和乳化皂液(包括乳化剂、稳定剂、电解质等)与水一起,经乳化机的机械作用,以细小微粒分散于水中形成的水包油型乳化沥青,因此,乳化沥青含有基质沥青、乳化剂、稳定剂、电解质和水(如图 2.1.1所示)。
基本要求是乳化沥青在强碱性的水泥浆体中是稳定的,乳液类型可以是阳离子型,阴离子水沥青颗粒图 13-1乳化沥青的结构示意图(左)及显微照片(右)型或非离子型。
乳化剂主要是一些常用的表面活性剂,如季铵盐、高元醇的硫酸酯、聚乙氧基烷基醚等。
近几年,日本开发了专用乳化剂,这种乳化剂是一种类似于聚羧酸和聚醚类减水剂的共聚物,其特点是用这种乳化剂制备的乳化沥青与水泥浆的相容性很好,CA砂浆的工作性优异。
所用基质沥青主要是针入度为80~100 的直馏沥青。
工程应用中,低弹性模量 CA 砂浆主要采用阳离子型乳化沥青,其固体含量均要求在 60%左右。
2。
水泥主要是硅酸盐水泥和掺混合材的复合硅酸盐水泥,为提高凝结硬化速度,也采用快硬水泥,如硅酸盐水泥与铝酸盐水泥组成的混合水泥。
3。
细骨料河砂或机制硅砂,细度模数为 1.4~1.8 。
4。
膨胀剂主要采用煅烧合成的硫铝酸钙和氟铝酸钙或二者混合的矿物粉末,石灰粉末,其细度要求为4000~10000cm2/g 。
5。
发泡剂有铝粉、氮化铝、锌粉、锡粉、硅钙合金等粉末或其混合物。
除这些基本组分材料外,还有一些因改善某项性能所需的添加剂,如消泡剂、电解质、增稠剂、减水剂、调凝剂、纤维材料和P 乳剂(聚合物乳液)等等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件代号:JXJK-QJX09.0-LQ17 乳化沥青试验作业指导书编写:日期:审核:日期:批准:日期:受控状态:江西省交通工程质量检测中心目录一、主要设备及开展项目 (1)二、仪器设备操作规程 (2)2.1针入度仪 (2)2.2沥青乳化稳定性试验管 (2)2.3沥青延伸度仪 (3)2.4沥青动力粘度计 (3)2.5电热鼓风干燥箱 (3)2.6电极板 (4)三、试验检测工作程序及样品处置 (4)3.1样品收发程序 (4)3.2试验工作程序及物品处理 (5)3.3操作过程 (5)四、测量结果,数据处理规定 (5)4.1数据计算 (5)五、原始记录表格 (6)六、报告格式 (14)一、主要设备及开展项目二、仪器设备操作规程2.1针入度仪(1)操作〈设置〉键,选择所需的试验时间;(2)调整针杆高度,使试样与标准针尖接触;(3)按〈启动〉键,位移传感器自动清零,针与连杆立即自动释放,并自动穿入试样中,同时,液晶显示器显示“05”并开始倒计时,计时时间一到,则自动锁定并显示此时测试针插入沥青的深度值;(4)若检测有效,按〈存储〉键给予确定;(5)用手将砝码往上推到检测位后,便可以进行下一次试验;(6)将试样换一个位置,重复以上步骤,进行第二次和第三次测量,当第三次测量后,按〈存储〉键显示的是三次测量数据的平均值,记录下该数值;(7)〈存储〉键只有在检测完成后,按键有效,其它均无效;(8)试验结束后,先关掉电源,再将针与连杆往上推复位,不能先复位在关电源;(9)〈打印〉键在试验一次时,打印此次的针入度值,当三次做完时,打印此三次的试验结果及平均值;(10)〈手动〉按键按下时针与连杆立即自动释放。
2.2沥青乳化稳定性试验管(1)准备工作将稳定性试验管分别用溶剂(可用汽油)、洗液和洁净水洗净并置温度105℃±5℃的烘箱中烘干,冷却后用塞子塞好上下支管出口。
将均匀的乳化沥青试样约30ml,通过1.18mm滤筛过滤至试样容器内。
(2)将过滤后的乳液试样用玻璃棒搅匀,缓缓注入稳定性试验管内,使液面达到管壁上的250ml 标线处。
注入时就注意支管上不得附有气泡.然后,用塞子塞好管口。
将盛样封闭好的稳定性试验管置于试管架上,在室温下静置5昼夜.静置过程中,经常观察乳液有否分层、沉淀或变色等情况,作好记录并记录5d内的室温情况(最高及最低温度)。
当生产的郛液计划在5d内即用完时,储存稳定性试验的试样也可静置一昼夜(24h). 3.2.3静置后,轻轻拔出上支管口的塞子,从上支管口流出试样约50g接入一个已称质量的蒸发残留物试验容器中。
再拔开下支管口的塞子,将下支管以上的试样全部放出,流入另一容器.然后充分摇匀下支管以下的试样,倾斜稳定性管,将管内的剩余试样从下支管口流出试样约50g,接入第三个已称质量的蒸发残留物试验容器内。
分别称取上下的两部分试样质量,准确至0.2g.然后按本规程T0651乳化沥青蒸发残留物含量试验方法测定蒸发残留物含量PA及pB。
2.3沥青延伸度仪(1)按“设置”键进入设置界面,设置好延伸速率和试验温度。
然后再按“设置”键返回试验界面;(2)按下“启动控温”,仪器开始控温,根据设定的温度,到达设定的温度需要30分钟到1小时不等;(3)安装试模,等待试件养护完毕;(4)启动试验,等待一组试件拉断时,按下记忆键,三组试件都拉断时,试验停止。
如果配备了打印机,则可以打印试验结果;(5)按下“自动归位”,仪器自动高速归位,并自动停机,此时,操作人员可以无需执守。
2.4沥青动力粘度计(1)将加热的粘度计置一个容器中,然后将热沥青试样自装料管A注入毛细管粘度计,并使试样液面在E标线处±2mm之内。
将装好试样的毛细管粘度计放回烘箱(135℃±5.5℃)中,保温10min±2min,以使管中试样所产生的气泡溢出,从烘箱中取出3只毛细管粘度计,在室温条件下冷却2min后,安装在保持试验温度的恒温水槽中,其位置应使I标线在水浅液面下至少为20mm,从烘箱中取出粘度计,至装好放入恒温水槽的操作时间应控制在5mm;(2)将真空系统与粘度计连接开动真空泵或抽气泵,使真空度达到40kPa(300mmHg±0.5Hg);(3)粘度计在恒温水槽中保持30min后,打开连接减压系统阀门,当试样吸到第一标线时同时开动两个秒表,测定通过连接的一对标线间隔时间,准备至0.1s记录第一个超过60s的标线符号及间隔时间,按此方法对另外两支粘度计作平行试验;(4)试验结束,对毛细管进行清洗。
2.5电热鼓风干燥箱(1)使用前必须检查电源,电压是否符合要求;(2)将开关打开,再调整温度设定键设定在需要的温度;(3)当一切准备工作就续,方可放入试样,接通电源,开启电器开关,电源指示灯的绿灯亮,指示箱内开始升温,当温度达到到需要的控温度时绿灯熄灭指示箱内已经恒温;(4)温度恒温后,可根据试验需要,令其做一定时间的恒温,在此过程中,可借箱内控温器,自动控温而不需加以人工管理;(5)使用鼓风干燥箱时,先打开风机,以确保工作室内的温度均匀。
2.6电极板(1)将乳化沥青试样过1.18mm滤筛,并盛于一容器中;(2)将电极板洗净、干燥、并将两块电极板平行固定于一个框架上,间距约30mm,然后将框架置于容积为1000mL的洁净烧杯内,插入乳化沥青中约30mm;(3)将过滤的乳液试样注入盛有电极板的烧杯中,其液面的高度至少使电极板顶端浸没约3cm;(4)将两块电极板的引线分别接于6V直流电源的正负极上,接通电源开关并按动秒表;(5)接通电流3min后,关闭开关,然后将固定有电极板的框架由烧杯中取出;(6)仔细观察电极板,如负极板上吸附有大量沥青微粒,说明沥青微粒带正电荷,则该乳液为阳离子型。
反之,则为阴离子型。
三、试验检测工作程序及样品处置3.1 样品收发程序现场采样或委托送样→样品编号→样品室→取样品,检测员做好取样登记→试验室进行试验→试验完毕→进行原始记录数据处理→填写试验报告→复审员复审后签字→室主任审核后签字→由专人出具试验报告→客户3.2 试验工作程序及物品处理样品:按规范要求进行取样→进行试验→试验结束,剩余样品放样品室集中处理→进行原始记录数据的处理→填写试验使用记录→出具试验报告→完毕3.3 操作过程主要操作过程详见(JTJ 052-2000)《公路工程沥青及沥青混合料试验规程》中:T0604-1993、T0605-1993、T0607-1993、T0621-1993、T0622-2000、T0651-1993、T0652-1993、T0653-1993、T0658-1993。
四、测量结果,数据处理规定4.1 数据计算试验数据根据(JTJ 052-2000)《公路工程沥青及沥青混合料试验规程》(T0604-1993、T0605-1993、T0607-1993、T0620-1993、T0621-2000、T0651-1993、T0652-1993、T0653-1993、T0658-1993),(JTG F40-2004)《公路沥青路面施工技术规范》及(JTG D50-2006)《公路沥青路面设计规范》有关规定进行计算处理。
五、原始记录表格文件代号:JXJK-QRD09.0/J-LQ02江西省交通工程质量检测中心沥青针入度、延度、软化点试验原始记录表样品编号:样品名称:型号规格:样品状态:试验环境:试验日期:试验依据:文件代号:JXJK-QRD09.0/J-LQ15江西省交通工程质量检测中心乳化沥青破乳速度及离子电荷试验原始记录表样品编号:样品名称:型号规格:样品状态:试验环境:试验日期:试验依据:仪器名称及编号:试验:记录:计算:校核:文件代号:JXJK-QRD09.0/J-LQ16江西省交通工程质量检测中心乳化沥青蒸发残留物含量及筛上剩余量试验原始记录表样品编号:样品名称:型号规格:样品状态:试验环境:试验日期:试验依据:仪器名称及编号:试验:记录:计算:校核:文件代号:JXJK-QRD09.0/J-LQ17江西省交通工程质量检测中心乳化沥青与矿料的粘附性试验原始记录表样品编号:样品名称:型号规格:样品状态:试验依据:仪器名称及编号:试验:记录:计算:核:文件代号:JXJK-QRD09.0/J-LQ18江西省交通工程质量检测中心乳化沥青储存稳定性试验原始记录表样品编号:样品名称:型号规格:样品状态:试验依据:仪器名称及编号:试验:记录:计算:校核:文件代号:JXJK-QRD09.0/J-LQ20江西省交通工程质量检测中心乳化沥青低温储存稳定性试验原始记录表样品编号:样品名称:型号规格:样品状态:试验环境:试验日期:试验依据:仪器名称及编号:试验:记录:计算:校核:文件代号:JXJK-QRD09.0/J-LQ22江西省交通工程质量检测中心乳化沥青与矿料的拌和试验原始记录表样品编号:样品名称:型号规格:样品状态:试验环境:试验日期:试验依据:仪器名称及编号:试验:记录:计算:校核:文件代号:JXJK-QRD09.0/J-LQ10江西省交通工程质量检测中心沥青标准粘度及赛波特粘度试验原始记录表样品编号:样品名称:型号规格:样品状态:试验环境:试验日期:试验依据:仪器名称及编号:检测: 记录:计算:校核:六、报告格式文件代号:JXJK-QRD09.0/B-LQ03江西省交通工程质量检测中心乳化沥青试验报告。
