市政工程专业(专科)案例
市政工程典型案例
市政工程典型案例典型案例典型案例1背景资料某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5 月份完成拆迁,11 月底完成施工。
由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。
水泥稳定碎石基层施工时,项目部在城市外设置了拌合站;为避开交通高峰时段,夜间运输,白天施工。
检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。
项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。
经现场实测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。
为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。
问题:1.本项目的施工技术准备工作应包括哪些内容?2.分析水泥稳定碎石基层施工出现质量问题的主要原因。
3.结合本程简述沥青混凝土冬期施工的基要求。
4.项目部对沥青混凝土面层自检合格的依据充分吗?如不充分,还应补充哪些?5.项目部在施工进度总结时资料依据是否全面?如不全面,请予以补充。
参考答案:1.编制施工组织设计(1 分),熟悉设计文件(1 分)、技术交底(1 分)和测量放样(1分)。
2.夜间运输,白天铺筑,造成水泥稳定碎石粒料堆置时间过长(1 分),超过水泥的初凝时间(1 分),水泥强度已经损失。
3.应适当提高出厂温度(1 分)、但不超过175℃(1 分)。
运输中应覆盖保温(1 分),摊铺时应采取“快卸、快铺、快平”(1 分)和“及时碾压、及时成型”的方针(1 分)。
4.不充分(1 分)。
路面检验项目还应包括:弯沉值、宽度、中线高程、横坡、并框与路面的高差。
(答对一个1 分,共5 分)5.不全面(1 分)。
施工进度总结的依据资料还应用:施工进度计划执行的实际记录(1分)和施工进度计划检查结果(1 分)。
典型案例2背景资料:某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m,宽6m,高3m,梁体为现浇预应力钢筋混凝土箱梁。
市政工程典型案例分析
市政工程典型案例分析丁善雷(中国建筑第七工程局有限公司,河南郑州450000)[摘要]由于我国经济的飞速发展,我国城市化进程也在不断的推进,其中,市政工程建设在城市化建 设中占有较大的比重,近年来,市政工程建设正在逐渐增多,其中产生的安全事故也在增多Q本文就内蒙古 自治区巴彦淖尔市排水工程沼气中毒、武汉天兴洲大桥引线段模板垮塌以及北京地铁10号线工程塌方等安 全事故案例进行了分析,并提出了相关的建议。
[关键词]市政工程;安全事故;措施 文章编号:2095 -4085(2018)07 -0165 -02市政工程包括许多城市基础建设项目,其中的 每一项工程都具有工期较长且施工人员较为分散的 特点,并且有些建设项目会涉及到许多的地下作业,这在一定程度上也增加了建设项目的风险性。
但 是,市政工程与建筑工程相比,其危险性还是相对较 小的,但安全问题始终是无法避免的,这主要是因为 管理人员对市政工程安全问题缺乏重视,进而导致 了市政工程在建设过程中不断发生各种安全事故,而一旦发生安全事故,其后果和所造成的经济损失 往往都是巨大的。
1市政工程安全事故类型1.1用电伤害电力几乎是所有工程建设项目中都会使用到的 主要动力之一,所以,在市政工程项目中,电力的使 用是不可避免的,许多电力机械都靠电力的支持来 完成所有工作,但是如果在电力设施上没有做好完 备的配电工作,或者是在安装电路的过程中出现了 纰漏,那么就可能造成后续工程建设中出现用电安 全事故,进而出现设备受损和人员受伤的安全问题。
1.2机械伤害市政工程建设中往往会使用到许多大型机械,比如开挖土方和大型建筑材料搬运等工作,都会使 用到许多的大型机械,所以,在市政工程施工现场会 一直停放或一直使用各种大型机械,由于机械不具 有灵活性和判断力,所以,当大型机械在工作时,一旦出现紧急情况,其无法及时做出准确的解决措施,这就可能会对正在施工的大型机械周围的居民和建 筑造成一^定的伤害。
市政公用工程项目案例
市政公用工程项目案例一、项目背景。
咱们这个城市啊,有个老公园。
这个公园以前可辉煌了,是好多人童年的回忆呢。
但是随着时间的推移,它变得又破又旧,设施老化,绿化也乱七八糟的。
于是呢,市政部门就决定对这个公园来个大改造,把它打造成一个现代化的城市公园。
二、项目规划。
1. 功能分区。
首先得有个休闲区,放上好多那种舒服的长椅。
想象一下,大爷大妈们坐在长椅上晒太阳、唠嗑,多惬意啊。
儿童游乐区也不能少。
要有滑梯、秋千、跷跷板这些经典的游乐设施,还要有那种软软的沙地,小孩子们在里面玩沙子,就像小建筑师一样。
运动区也规划好了,有篮球场、羽毛球场,还有一些健身器材。
年轻人下班了或者周末的时候,就可以来这里挥洒汗水。
2. 绿化规划。
把那些乱七八糟的树重新规划布局。
种上各种不同季节开花的树,春天有樱花、桃花,夏天有紫薇,秋天有桂花,冬天还有腊梅呢。
再配上大片大片的草坪,就像给公园铺上了绿色的地毯。
三、项目实施过程中的趣事和挑战。
1. 趣事。
在挖地基建篮球场的时候,施工队居然挖出了一个小盒子。
打开一看,里面有一些旧照片和小玩具,感觉像是以前哪个小朋友埋下的宝藏呢。
施工人员还打趣说是不是挖到了古代的文物。
有一次,一只小狗跑到了施工现场,它可调皮了,追着工人的工具跑,还把一个工人的安全帽当成了它的玩具,叼着到处跑,把大家都逗乐了。
2. 挑战。
地下管线可真是个大麻烦。
这老公园下面各种水管、电线管就像一团乱麻。
施工的时候得小心翼翼的,一不小心就可能把水管挖破了。
有一次就真的挖破了一根小水管,水一下子就喷出来了,就像小喷泉一样,可把大家吓了一跳。
还有就是天气的影响。
本来计划好的工期,遇到了连续的下雨天。
那些刚铺好的地面被雨水一泡,又得重新弄。
工人们就只能在雨停的间隙抓紧时间干活,一个个像和老天爷抢时间的战士。
四、项目成果。
1. 新面貌。
现在这个公园可漂亮了。
一进公园大门,就能看到一片五颜六色的花海,花香扑鼻。
沿着小路走,就能看到各个功能区划分得井井有条。
(建筑工程管理]市政工程专业(专科]案例
(建筑工程管理)市政工程专业(专科)案例市政工程专业(专科)2007年实施培养计划(全日制三年)唐山学院市政工程教研室2007年4月市政工程专业培养计划一、英文名称:BUILDINGENVIRONMENT&EQUIPMENTENGINGGRING二、修业年限:专科三年三、业务培养目标本专业培养适应21世纪我国社会主义现代化建设的需要,德、智、体全面发展,应用能力、操作能力较强的获得市政工程专业基本训练的专门人才。
毕业生主要到从事城市道路和桥梁工程、公路工程、城市给排水工程、城市热力、煤气等管道工程、污水处理工程等公共设施的规划、设计、施工安装、运行调试管理、工程监理等工作。
四、培养要求1、具有坚定的政治方向,热爱祖国,拥护中国共产党的领导,坚持社会主义道路,有社会主义民主和法制观念,拥护党和国家的路线方针政策。
2、懂得马克思列宁主义、毛泽东思想的基本原理,了解我国基本国情,理解社会主义初级阶段和建设有中国特色的社会主义的理论,积极参加社会实践,能同工农相结合,具有理论联系实际、实事求是的科学态度。
3、具有建设四化、振兴中华的理想,有为人民服务、艰苦奋斗、实干创新和集体主义精神,受到初步的国防教育和训练,热爱劳动,勤奋学习,遵纪守法,具有社会主义事业心、责任感和良好的道德品质。
4、了解体育运动基本知识,掌握锻炼身体的基本技能,养成科学锻炼身体的习惯,身体健康,达到国家大学生体育锻炼标准,具有胜任未来工作的健康的体魄。
五、毕业生应获得的知识和能力1、具有壹定的人文社会科学和自然科学基本理论知识、掌握本专业技术基础理论以及必要的专业知识,熟悉市政工程的技术工作和组织管理工作,具有壹定的社会主义市场经济理论知识和工程经济管理知识,懂得壹定的环境知识、法律知识和国防知识,了解有关科技发展的新动向。
2、具有本专业必须得制图、运算、实验、工程测量和测试、表达以及基本工艺操作技能。
3、具有较强的自学能力;具有壹定的分析及解决工程实际问题的能力及工程设计能力;具有工程质量和效益的概念;具有初步的开发能力和组织管理能力;具有较强的计算机应用能力;基本掌握壹门外语,具有听、说、写的基础。

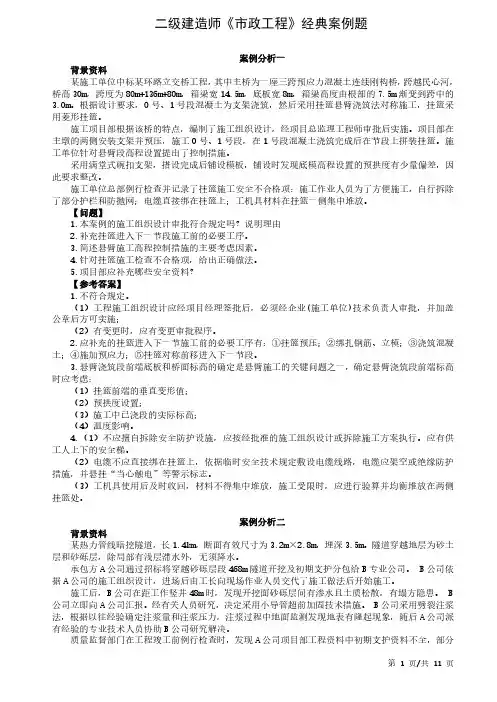

二级建造师《市政工程》经典案例
第 3 页/共 11 页
图 4 沟槽开挖断面图 (高程单位为 m,其他单位为 mm) 【问题】 1.根据图 4,列式计算雨水管道开槽深度 H。污水管道槽底高程 M 和沟槽宽度 B(单位为 m)。 2.根据图 4,指出污水沟槽南侧边坡的主要地层,并列式计算其边坡坡度中的 n 值(保留小数点后 2 位)。 3.试分析该污水沟槽南侧边坡坍塌的可能原因?并列出可采取的边坡处理措施。 4.为控制 HDPE 管道变形,项目部在回填中还应采取哪些技术措施? 5.试述沥青底面层横缝处理措施。 6.沥青路面压实度有哪些测定方法?试述改性沥青面层振动压实还应注意遵循哪些原则? 【参考答案】 1. H: 40.64- 37.04+0.3+0.1=4 米 M: 40.64-3.1-3. 0=34.54 米 B: 3.1+ 1+3+0.8+5.5+1.8+0.3+1. 45+4×0.5=18.95 米 2.主要地层为:粉质黏土,细沙-中砂 宽度: 5.5-0.8-1.45-0.3-1.8=1.15 米 高度: (40. 64-4)一 34. 54=2.1 2. 1:1. 15=1:0.55 n=0.55 3.边坡土质主要为砂层,土质差易坍塌。雨季施工,边坡没有防护措施,雨水渗入边坡,土体自 重过大,造成坍塌。 坡度 1: 0.55,坡度过陡。不同的土质采用同一坡度,未做成折线放坡也未施工平台雨水箱涵自 重大,附加土压力大,易坍塌。 措施:削坡,坡顶卸荷,坡脚压载。放缓坡度,设截水沟,采用坡面防护不同土层处做成折线形 边坡或留置平台。 4.管道周围回填中粗砂,管道两侧及管顶以上 500mm 范围内的回填材料,应由沟槽两侧对称运入 槽内,不得直接扔在管道上,回填其他部位时,应均匀运入槽内,不得集中推入。管道回填时间宜在 一昼夜中气温最低时段,从管道两侧同时回填,同时夯实。管底基础部位开始到管顶以上 500mm 范围 内,必须采用工回填;管顶 500mm 以上部位,可用机具从管道轴线两侧同时奔方;每层回填高度应不大 于 200mm。管基有效支承范围内应采用中粗填充密实,与管壁紧密接触,管道半径以下回填时应采取 防止管道上浮,位移的措施。 5.采用机械切割或人工刨除层厚不足部分,使工作缝成直角连接,清除切割时留下的泥水,干燥 后涂刷粘层油,铺筑新混合料,接茬软化后,先横向碾压,再纵向碾压,连接平顺。 6.钻芯法,核子密度仪法。还应注意遵循紧跟,慢压,高频,低幅的原则。
最新一级建造师考试《市政工程专业》案例分析
内部资料一级建造师考试《市政工程专业》案例分析(1)1.背景某新建经济技术开发区综合市政配套工程,一期主干道长2.5km,其下敷设有DNl200mm雨水、DNl000mm污水、DN500mm给水(钢管)、DN400mm燃气(钢管)、DN300mm热力(钢管)等管道工程。
计划工期为2004年3月1日至2004年6月10口。
由于拆迁拖期、专业管线施工发生质量返上,致使工期延误,6月15日各专业管线才告竣,使沥青混凝土道路工程处雨期。
2.问题(1)在专业分包选择施工单位时,热力管道施焊单位应具备什么条件?(2)污水、给水、热力、燃气管道的功能性试验包括什么项目?详述燃气管道工程功能性试验要求。
(3)叙述道路工程雨期施工特点及质量控制要求。
3.分析与答案(1)根据《城市供热管网工程施工及验收规范》(CJJ28)第5.1.1条的规定,施焊的单位应符合下列要求:(1)在专业分包选择施工单位时,热力管道施焊单位应具备什么条件?1)有负责焊接工程的焊接技术人员、检查人员和检验人员;2)有符合焊接工艺要求的焊接设备且性能稳定可靠;3)有精度等级符合要求、灵敏度可靠的焊接检验设备;4)保证焊接工程质量达到设计和规范规定的标准。
(2)污水、给水、热力、燃气管道的功能性试验包括什么项目?详述燃气管道工程功能性试验要求。
(2)污水管道:采用闭水检验方法进行管道,密闭性检验。
给水管道和热力管道:应进行水压试验。
燃气管道:需进行压力试验,分强度试验和气密性试验。
燃气管道工程功能性试验的要求分为:1)强度试验:一般情况下试验压力为设计输气压力的1.5倍,但钢管不得低于0.3MPa,化学管不得低于0.1MPa.当压力达到规定值后,应稳压1h,然后用肥皂水对管道接口进行检查,全部接口均无漏气现象认为合格。
若有漏气处,可放气后进行修理,修理后再次试验,直至合格。
2)气密性试验:气密性试验是用空气压力来检验在近似于输气条件下燃气管道的管材和接口的致密性。
市政工程成功案例改善城市基础设施的经验分享
市政工程成功案例改善城市基础设施的经验分享近年来,随着城市快速发展和人口的不断增长,城市基础设施的建设和改善变得愈发迫切和重要。
市政工程作为一项关乎每个市民日常生活的重要工作,通过改善城市基础设施,为居民提供更好的生活环境和服务。
本文将介绍几个成功的市政工程案例,并分享其中所取得的经验。
第一个成功案例是我国某重要城市的交通拥堵问题改善工程。
该城市的日益繁荣带来了严重的交通堵塞问题,影响了市民的出行效率和生活质量。
为解决这一问题,市政府决定开展一项大规模的交通改善工程。
首先,他们进行了全面的交通流量分析,找出了导致拥堵的主要原因和瓶颈所在。
然后,他们制定了详细的规划方案,并投入资金修建新的道路和立交桥,同时优化现有路网。
在工程施工过程中,他们注重与市民的沟通和协调,尽量减少对居民正常生活的干扰。
通过这一系列的努力,该城市的交通拥堵状况得到了明显改善,市民的出行效率和生活质量也得到了提升。
第二个成功案例是某城市的雨水排水系统改造工程。
在过去的几年里,该城市频繁发生水浸、积水等问题,严重影响了市民的生活和交通状况。
为解决这一问题,市政府决定对雨水排水系统进行全面的改造。
首先,他们进行了雨水流量的测算和分析,确定了改造的重点区域。
然后,他们采用了一系列的技术手段,包括增加雨水排水管道的直径和容量,提高雨水收集和排放的效率等。
在施工过程中,他们注重与周边居民和商业机构的合作,确保工程顺利推进的同时最大程度地减少对其影响。
通过改造后的雨水排水系统,该城市的积水问题得到了有效解决,市民的生活环境也得到了明显改善。
第三个成功案例是某城市的公园绿地建设工程。
该城市的居民缺乏休闲娱乐的场所,绿化覆盖率相对较低。
为改变这一现状,市政府决定进行公园绿地建设工程。
他们选取了几个合适的地点,开展了土地改造和植被整治工作。
在公园绿地的设计上,他们注重功能的多样性,不仅提供了散步、健身、休闲等基础设施,还设置了游乐区、儿童乐园等特色设施。
市政工程成功案例分享打造美丽城市的关键步骤
市政工程成功案例分享打造美丽城市的关键步骤市政工程成功案例分享:打造美丽城市的关键步骤市政工程在现代城市建设中起着不可忽视的作用,它涵盖了城市基础设施建设、环境保护和市民生活品质提升等多个方面。
在实施市政工程时,关键步骤的把握至关重要。
本文将通过分享几个成功的市政工程案例,探讨打造美丽城市的关键步骤。
案例一:土地再开发与城市更新土地资源有限,因此土地再开发是打造美丽城市的一项重要工作。
在进行土地再开发时,需要综合考虑土地利用率、环境保护和市民利益等因素。
例如,某市政府对一片废弃的工业用地进行了重新规划和开发,将其转变为综合性住宅区。
他们首先组织市民参与规划过程,征求市民的建议和意见,确保规划方案符合居民的期望。
其次,他们注重环境保护,保留了一些绿地和公园,用以改善居民的生活质量。
此外,他们还引入了可再生能源设施,提高了整个社区的可持续性。
通过这个案例,我们可以得出结论:土地再开发需要充分考虑市民的需求,注重环境保护,促进城市可持续发展。
案例二:交通规划与道路建设交通是城市运行的重要组成部分,合理规划和建设道路网络至关重要。
某市政府在进行交通规划时,遵循了“人民至上,环境至上”的原则。
他们充分考虑到居民的出行需求,组织专业团队进行交通调研,制定了科学合理的道路规划方案。
在道路建设过程中,他们注重使用环保材料,减少施工对环境的影响,并为行人和自行车提供便捷的通行设施。
此外,他们还建设了一些快速公交线路和地铁线路,以减少城市拥堵和环境污染。
这个案例告诉我们,交通规划应该以人为本,注重环境保护,以提高城市出行效率和市民的出行体验。
案例三:城市绿化与环境改善城市绿化是提升城市形象和环境质量的重要手段。
某市政府注重城市绿化工作,通过合理规划布局和精细管理,实现了绿地面积的增加和绿化质量的提高。
他们在市区中心区域建设了大面积的中心公园和绿道,为市民提供了休闲活动和健身运动的场所。
在城市边缘地区,他们合理利用土地资源,建设了大型的公园和森林景区,为市民提供了远离喧嚣的休闲胜地。
2016二建市政专业案例分析题
(一)某城市跨线立交桥工程,桥梁全长811m,共计24跨,桥梁下部结构有220根1.5m的钻孔灌注桩,采用反循环钻机成孔。
项目部针对钻孔桩数量多,经招标程序将钻孔作业分项工程分包给甲机械施工公司,由甲公司负责组织钻孔机械进行钻孔作业。
施工过程中现场发生如下事件:事件1:因地下管线改移困难,经设计单位现场决定10、11、12轴原桩位移动并增加钻孔桩数量,立即办理了洽商变更手续。
项目部及时复印后,直接交给测量员和负责本段施工的工长。
事件2:项目部在现场文明施工检查中发现原有泥浆沉淀池已淤积,正在进行钻孔施工的泥浆水沿排水沟流到工地附近的河道里,现场土堆旁有未燃尽的油毡碎片。
事件3:甲公司液压起重机起吊钢筋笼时,因钢筋笼的U形吊环与主筋焊接不牢,起吊过程中钢筋笼倾倒,作业人员及时避开,但将泥浆搅拌棚砸坏。
项目经理组织人员清理现场,并开展事故调查分析,对分包方进行罚款处理,调查报告完成后,经项目经理签字,上报了企业负责安全的部门。
事件4:受钻孔机械故障影响,项目部要求甲公司增加钻孔机械,以保障钻孔作业计划进度。
因甲公司钻机在其他工地,需等5d后才能运到现场,等到该桥全部钻孔桩完成时已拖延工期13d。
问题1.事件1的执行程序是否妥当?说明理由,写出正确程序。
2.事件2的做法有无违规之处?如果有违规之处,写出正确做法。
3.事件3的事故处理程序是否妥当?如果不妥当,写出正确做法。
4.事件4中,结合项目部进度控制中的问题指出应采取的控制措施。
参考解析:1.事件1的执行程序不妥。
理由:洽商变更作为有效文件管理,对发放范围应有签字手续。
正确程序:在施工过程中,项目技术负责人对有关施工方案、技术措施及设计变更要求,应在执行前向执行人员进行书面交底。
2.事件2中,做法的违规之处:排放泥浆水到河道中,现场焚烧油毡。
正确做法:妥善处理泥浆水,未经处理不得直接排入城市排水设施和河流;除设有符合规定的装置外,不得在施工现场熔融沥青或者焚烧油毡、油漆以及其他会产生有毒有害烟尘和恶臭气体的物质。
市政工程实务案例分析(历年真题)
2010年真题案例(一)A公司的某城市高架跨线桥工程,为15跨25m预应支梁结构,桥面宽22m;采用φ1200mm钻孔桩基础,埋置式承台,Y形独立式立柱。
工程工期210天,中标价2850万元。
经过成本预测分析,项目目标成本为2600万元,其中管理成本(间接成本)占10%。
根据总体安排,组建了以二级注册建造师(市政公用工程专业)王某为项目负责人的管理班子。
施工过程中发生如下事件。
事件一:编制目标成本时发现投标报价清单中灌注桩单价偏高,桥面沥青混凝土面层单价偏低。
事件二:工程开工两个月后,因资金不足,贷款500万元,共支付利息30万元。
事件三:某承台开挖基坑时发现文物,按上级有关部门要求停工30天,导致总工期拖延10天,未发生直接成本损失。
问题1.王某担任本工程项目负责人符合建造师管理有关规定吗说明理由。
2.试用不平衡报价法解释事件一中A公司投标报价的做法。
3.本项目利息支出应计入哪类成本项目目标成本中直接成本是多少4.针对事件三,项目部可以提出哪些索赔要求说明理由。
理由:1、二级建造师可以承担单跨跨度小于40米,单项工程合同价小于3000万元的桥梁工程的项目负责人。
2、A公司投标报价时将能够早日结算收回工程款的项目提高了单价,对于后期项目则降低了单价,这样既不提高总价、不影响中标,又能在结算时得到了更理想的经济效益。
3、本项目利息支出应计入间接成本。
项目直接成本=2600万元*(1-10%)=2340万元。
4、针对事件三,项目部可以提出工期和窝工索赔要求。
理由:发现文物属于不可预见事件,其责任有发包人承担。
某市道路排水管道工程长2.24km,道路宽24m。
其中,路面宽18m,两侧人行道各宽6m;雨水管道位于道路中线两边各7m。
路面为厚220mm的C30水泥混凝土:基层为厚200mm的石灰粉煤灰碎石;底基层为厚300mm、剂量为10%的石灰土。
工程从当年3月5日开始,工期共计300天。
施工单位中标价为2534.12万元(包括措施项目费)。
市政工程案例
一、某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。
经项目监理机构批准的施工进度计划如图7所示(单位:天)。
施工过程中发生如下事件。
事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。
该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。
建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。
其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B 工作停工3天(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。
施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。
该工程的实际工期为122天。
问题1.事件一中建设单位的说法是否正确为什么2.逐项回答事件二中施工单位的要求是否合理,说明理由。
3.逐项说明事件三中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。
市政工程施工案例
市政工程施工案例一、背景介绍某市位于华东地区,是一个人口众多、经济发展迅速的城市。
随着城市规模的不断扩大和人口的增加,市政道路的建设和维护工作成为了市政工程的重要内容。
为了提升市区的交通效率和道路的美观度,市政府决定对市区内的主要道路进行改造升级工程,以适应城市发展的需要。
该工程涉及到道路的拓宽、环境美化、交通安全设施的增设等内容,是一项综合性较强的市政工程项目。
二、项目概况1. 项目名称:某市市政道路改造工程2. 项目地点:某市市区主要道路3. 项目内容:道路拓宽、环境美化、交通安全设施增设等4. 项目投资:5000万元5. 项目周期:1年6. 项目承办单位:某市市政建设局7. 施工单位:某地建筑工程有限公司8. 项目负责人:张工三、施工前期准备1. 项目规划:市政建设局根据市区交通状况和规划要求,制定了详细的道路改造工程方案,明确了施工范围和工程内容。
2. 勘察设计:施工单位对项目地点进行了现场勘察和测量,编制了详细的施工设计图纸,确保施工过程中不会出现偏差。
3. 筹备工作:施工单位购置了必要的施工设备和材料,组织了施工队伍,制定了施工计划和安全生产方案,做好了施工前期准备工作。
四、施工过程1. 环境保护:施工单位在工程施工过程中,注重环境保护工作,严格执行施工现场的环保措施,确保施工不对环境造成污染。
2. 施工质量:施工单位严格按照施工图纸和规范要求进行施工,注重工程质量和细节,确保道路改造工程符合国家标准和市政要求。
3. 安全生产:施工单位加强对施工现场的安全管理,制定了详细的安全生产方案,组织了安全培训和演练,确保施工过程中没有安全事故发生。
4. 进度控制:施工单位按照施工计划和项目周期要求,合理安排施工进度,确保工程按时完成,满足市政工程的验收标准。
五、施工收尾1. 工程验收:施工单位完成道路改造工程后,市政建设局对工程进行验收,检查工程质量和符合度,确认道路改造工程达到要求。
2. 竣工报告:施工单位提交竣工报告和相关工程资料,市政建设局对工程进行核实和审批,完成了市政道路改造工程的竣工手续。
高职市政工程技术专业核心课程案例教学实践
理论 教 学 与实践 训 练 的统 一 ,以学生 为 中心 ,强调 “ 中学 、学 中做 ” 做 ,有利 于 提高 学生 的职业 能 力 。
1 案例 教 学 法 的 功 能 性 [ 2 ]
案例 教学 法指 教师 在教 学过 程 中 , 以真 实 的班
级生 活 情 境 或 事 件 为 题 材 ,提 供 学 生 相 互 讨 论 之
作者简介 :吴颖峰 (97 ,男 ,浙江丽水人 ,讲师 ,硕士 ,E—m i ui f t.d .n 17 一) a :w y g@ vt u c。 l n ie
浙 江 交 通 职 业 技 术 学 院 个平 台 ,从而 在开发 个人
能实现 理论教 学 与工程 实践 的统 一 。
思 维运 动 中时刻 训练 自己的思 维 ,并 且在 与 他人 合 作 和讨论 的过 程 中也 不断 地汲 取他 人 的 和集体 的智
慧 ,也有 助 于 自身 思维 能力 的提高 ;另一 方 面 ,每
用 ,以激励 学 生 主 动 参 与 学 习 活 动 的一 种 教 学 方
法 。案 例本 质上 是 提 出一 种 教育 的两难 情 境 ,没有 特定 的解 决 之道 ,而教师 于教 学 中扮 演着设 计 者和
潜 能 的同时 也提 高 了整个 班级 群体 的潜 能 。
13 调 动全 员 参 与 性 和 主 动性 ,增 强群 体 合 作 的 .
凝聚 力
案 例在整 理 时 ,需 要教 师花 费大量 的 时间 与精 力 ,将其 整理 编制 成适合 课 堂教学 用 的案例 。在 整 理过 程 中 ,要 把握 以下 几点 :①鼓 励参 与性 。案例 教学 的展 开要 保证 学生 的参与 积极 性 ,在 案 例教学
已打印市政公用工程管理与实务,案例分析
[背景材料]1.2001年4月某日上午,某高压电器研究所合成回路试验大厅工程施工现场,发生一起脚手架坍塌事故:在没有施工管理人员交底和指导的情况下,8名工人在脚手架平台面上东北角拆卸成梱网架杠杆时,产生振动和偏载,东北角一侧脚手架弯曲变形,发生倒塌,8人坠落,其中7人死亡,1人重伤。
[问题] 项目安全控制的重点在本工程事故中,分别指哪些重点?[分析] 本案例应从施工中人的不安全行为、物的不安全状态、作业环境的不安全因素和管理缺陷等三个重点方面去分析工程事故中安全隐患所在。
[背景材料]2.2001年7月,某市一世纪花园工地,某施工分公司副经理直接安排工人利用即将拆除的物料提升机进行落水管的安装工作。
4名未经安全教育的作业人员从建筑物内17层进入该物料提升机吊篮,在未采取任何安全措施的情况下工作,当安装至12层时,4人边安装边让卷扬机司机将吊篮再提升一点,在司机启动电动机提升吊篮时,钢丝绳突然断开,发生高处坠落事故,3人死亡1人重伤。
[问题] 该安全事故处理应遵循什么原则?[分析] 安全事故处理应遵循四个不放过原则。
此事故应从事故原因、事故责任者和员工没有受到过安全教育、事前没有防止和事后责任者应受到处理等方面抓住不放的原则进行分析。
[背景材料]3.某桥梁工程,主梁浇筑完成后,在拆除满堂支架的过程中,发生支架局部倒塌伤人事故。
[问题] 事故发生后应如何进行处理?[分析] 根据安全事故处理程序的有关规定,事故发生后,为了最大限度减少事故造成的伤亡和损失、分析事故原因、最有效地杜绝今后事故隐患,应快速报告政府主管部门、快速抢救排险并保护现场,组织专门人员调查事故原因和提出调查报告,进行分析。
[背景材料]4.某承包商通过了某道路工程的资格预审,并从业主那里购买了招标文件,工程的计划工期为六个月。
根据踏勘现场和业主答疑,开始编制投标文件的施工组织设计。
初步确定以下几项工作:施工方案的确定、施工进度计划、施工现场平面布置、各种资源需要量及其供应。
市政工程案例题汇总 (1)
案例4某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的敷设。
工程建设工期很紧。
为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。
项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场,开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环保措施以及辅助配套施工措施几个方面。
编制完成后报上级审批,但上级退回要求补充完善。
整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全.问题1.说明退回该施工组织设计的原因及完善内容。
1732.项目部开工过程主要错误是什么?3.燃气管线的施工要分包给其他施工单位,总包方如何确定分包方?在确定分包方过程中主要考察哪些方面?4.现场项目经理部,按常规应设立一些什么标牌?1895.施工技术文件的编制过程有什么问题?试写出除施工组织设计和竣工验收文件外的施工技术文件的组成。
(最少列出6点)273参考答案1.退回该施工组织设计的原因为该施工组织设计未考虑工程包括一段燃气管线的敷设这一特殊情况以及应采取的措施并且不完善.应完善的内容包括:(1)施工平面布置图;(2)施工部署和管理体系;(3)质量目标设计;(4)施工方法及技术措施,即结合市政公用工程特点和由施工组织设计安排的、工程需要所应采取的相应方法与技术措施(在此例中表现为包括一段燃气管线的敷设这一特殊情况).2.项目部开工过程主要错误为未向监理工程师提交开工申请报告,并应按监理工程师下达的开工令指定的日期开工。
再补充其他需要的准备工作。
3.燃气管线的施工要分包给其他施工单位,总包方应这样确定分包方:对确须分包的项目,采取由总包方组织进行招标,由监理、设计与总包方共同组成评审小组对分包招标过程进行监控,以保证分包工程的质量。
在确定分包方过程中主要考察分包方的安全施工资格和安全生产保证体系。
市政案例15个-有空看看0920
2012一建《市政实务》典型案例15个[典型案例1]—---同肖老师8月29日精讲班的经典案例3相同背景材料:某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。
该路段为四快二慢主干道,道路结构层:机动车道20cm石灰土底基层,45cm二灰碎石基层, 9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。
该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。
监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。
整改完毕符合验收程序后,又继续施工。
在一次安全检查中,监理发现一名道路工在电箱中接线,经查证,属违反安全操作规程。
按工程进展,沥青混凝土面层施工值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
问题:1.监理工程师发出暂停施工指令的原因是什么?其指令方式有哪些应改进的地方?答:原因为(1)填土后未检查就碾压,因为填土应符合:填土长度达50m左右时,检查铺筑土层的宽度与厚度,合格后即可碾压,碾压先轻后重,最后碾压不应小于12t级压路机。
(2)碾压后未进行土质路基的质量检查就进行上层填土工作,因为路基碾压完成时,必须按质量验收项目(宽度、纵、横断面高程、平整度、压实度等)检查,不合格处修整到符合规范、标准要求。
监理工程师指令方式的改进之处为监理工程师应通知承包人暂停施工(而不是立即向该工程队发出口头指示,责令暂停施工),并在24小时内向乙方提出具体处理意见,乙方应按监理工程师的要求暂停施工。
乙方在落实了监理工程师的处理意见后,并在接到监理工程师提出复工通知后,才能继续施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政工程专业(专科)
2007年实施培养计划
(全日制三年)
唐山学院市政工程教研室
2007年4月
市政工程专业培养计划
一、英文名称:BUILDING ENVIRONMENT & EQUIPMENT ENGINGGRING
二、修业年限: 专科三年
三、业务培养目标
本专业培养适应21世纪我国社会主义现代化建设的需要,德、智、体全面发展,应用能力、操作能力较强的获得市政工程专业基本训练的专门人才。
毕业生主要到从事城市道路与桥梁工程、公路工程、城市给排水工程、城市热力、煤气等管道工程、污水处理工程等公共设施的规划、设计、施工安装、运行调试管理、工程监理等工作。
四、培养要求
1、具有坚定的政治方向,热爱祖国,拥护中国共产党的领导,坚持社会主义道路,有社会主义民主和法制观念,拥护党和国家的路线方针政策。
2、懂得马克思列宁主义、毛泽东思想的基本原理,了解我国基本国情,理解社会主义初级阶段与建设有中国特色的社会主义的理论,积极参加社会实践,能同工农相结合,具有理论联系实际、实事求是的科学态度。
3、具有建设四化、振兴中华的理想,有为人民服务、艰苦奋斗、实干创新和集体主义精神,受到初步的国防教育和训练,热爱劳动,勤奋学习,遵纪守法,具有社会主义事业心、责任感与良好的道德品质。
4、了解体育运动基本知识,掌握锻炼身体的基本技能,养成科学锻炼身体的习惯,身体健康,达到国家大学生体育锻炼标准,具有胜任未来工作的健康的体魄。
五、毕业生应获得的知识和能力
1、具有一定的人文社会科学和自然科学基本理论知识、掌握本专业技术基础理论以及必要的专业知识,熟悉市政工程的技术工作与组织管理工作,具有一定的社会主义市场经济理论知识和工程经济管理知识,懂得一定的环境知识、法律知识和国防知识,了解有关科技发展的新动向。
2、具有本专业必须得制图、运算、实验、工程测量与测试、表达以及基本工艺操作技能。
3、具有较强的自学能力;具有一定的分析及解决工程实际问题的能力及工程设计能力;具有工程质量和效益的概念;具有初步的开发能力与组织管理能力;具有较强的计算机应用能力;基本掌握一门外语,具有听、说、写的基础。
六、主干学科:土木工程、给水排水工程
七、根据培养目标及规格要求,本专业共设35门理论课程,理论课1817学时;集中实践教学29周(未含实验上机120学时)。
唐山学院市政工程专业(专科)教学进程表(2007级开始执行)
十二、学程安排示范
附件2。
